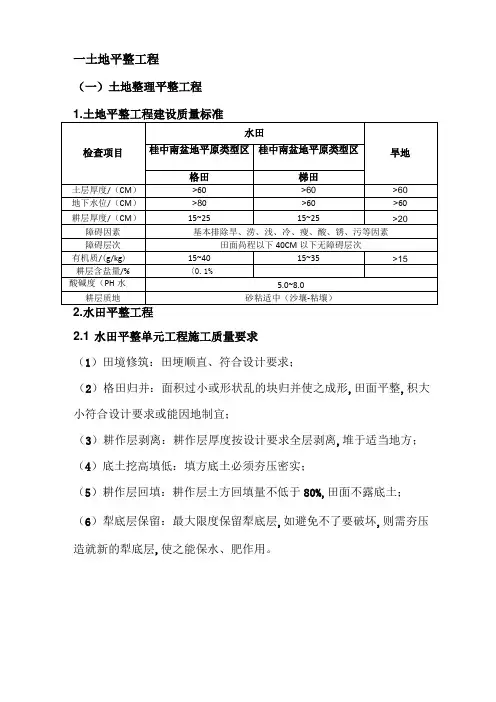

土地整治标准做法
土地整治标准做法

一土地平整工程(一)土地整理平整工程2.水田平整工程2.1 水田平整单元工程施工质量要求(1)田境修筑:田埂顺直、符合设计要求;(2)格田归并:面积过小或形状乱的块归并使之成形,田面平整,积大小符合设计要求或能因地制宜;(3)耕作层剥离:耕作层厚度按设计要求全层剥离,堆于适当地方;(4)底土挖高填低:填方底土必须夯压密实;(5)耕作层回填:耕作层土方回填量不低于80%,田面不露底土;(6)犁底层保留:最大限度保留犁底层,如避免不了要破坏,则需夯压造就新的犁底层,使之能保水、肥作用。
2.2 水田平整单元工程质量检查标准3. 平坡旱地平整工程3.1平坡旱地平整单元工程施工质量要求(1)田埂修筑:田埂顺直坚固,能发挥阻止水土流失作用,并符合设计要求;(2)耕作层剥离:耕作层剥离厚度不低于20cm;(3)底土挖高填低:底土必须夯实、压实;(4)耕作层回填:耕作层土方回填量不低于70%,田面不露底土。
3.2 平坡旱地平整单元工程质量检查标准4. 梯地(田)平整工程4.1梯地(田)平整单元工程施工质量要求(1)地基清理:清到实土,无草根、杂草、地基平整并略向内倾斜;(2)土坎修筑:分层夯实,每层20cm,地坎顺直;(3)干砌石坎修筑:石料大小均匀,最小边长不少于15cm,质地坚硬无风化,不得使用裂石或风化石料;石块用手锤加工,排紧填严,无淤泥杂质;石坎顺直并用丁字石加固;(4)耕作层剥离:耕作层剩离厚度不低于20cm;(5)底土挖高填低:底土必须夯实、压实;(6)耕作层回填:耕作层土方回填量不低于70%,田面不露底土。
5.菜地平整工程菜地平整单元工程:质量要求、检查标准参照水田、旱地平整工程进行。
(二)土地开发、复垦平整工程(1)其他草地、滩涂开发平整单元工程:质量要求、检查标准参照水田、旱地平整工程进行。
(二)工矿废弃地、水毁地复垦平整单元工程:质量要求、检查标准参照水田、旱地平整工程进行。
二田间道路工程(一)路基1. 土方路基1.1施工质量要求(1)场地清理:对含有种植土、草皮、地表水、泥、垃圾,腐殖士等地基,应进行排除清理;路基范围内的树根、竹篼必须挖除;原地面横坡为1:-1:25,原地面应挖成台阶,台阶宽度应不少于1m,原地面横坡陡于1:2.5时应做特殊处理;(2)填前压实:在场地清理完成后,对路基范围内的坑洼之处应先予整平,然后碾压至设计规定的压实度,如无规定应不少于85%:零填方路段,应整平、压实;对于土质较差的路段,应换填或按设计要求处理;(3)路堑开挖:边线应顺直,坡面应平整、稳定;不得乱挖超挖,设有截水沟的路段必须先开挖截水沟,施工中要保持一定的纵坡,并应引走一切可能影响边坡稳定的地面水和地下水;(4)路堤填筑:路基填土的填料,应控制其含水量在最佳含水量士2%内;路基应分层水平填筑,每层松土厚应不大于30cm,压实度符合设计要求;填土整平时应注意路基的纵坡和横坡,尤其是在雨季施工时,横坡应该适当加大以利于路基排水;碾压遍数应根据填料和压路机型号在试验路段确定,一般不少于5遍,且不大于10遍,碾压时应先轻后重、先慢后快、先两侧后中间,相邻两次的轮迹应重叠三分之一左右;碾压完成后表面应坚实无明轮迹,无翻浆、软弹现象;(5)路基修整:路基应表面平整,边线直顺;路基边坡坡面平顺稳定,不得亏坡,,曲线圆滑;取土坑、弃土堆、护坡道、碎落台、下田坡道、错车台、回车台等位置适当、外形整齐、美观,无水士流失现象;(6)路基填料:路基填料不得使用淤泥、沼泽土、含有草皮、生活垃圾、树根和腐殖质的土。

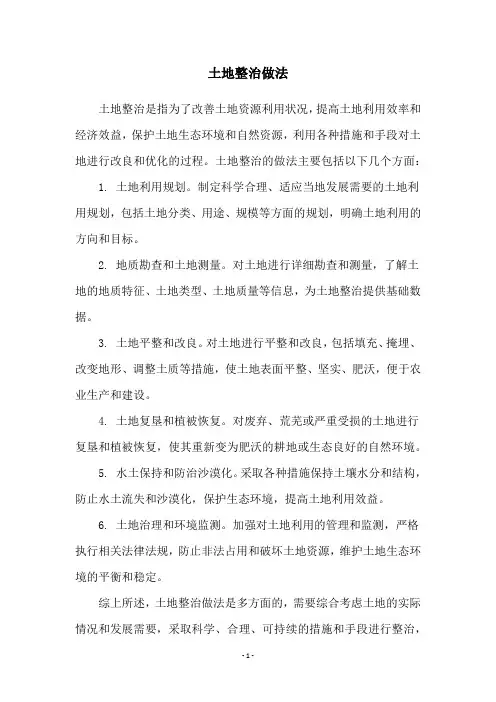

土地整治做法

土地整治做法
土地整治是指为了改善土地资源利用状况,提高土地利用效率和经济效益,保护土地生态环境和自然资源,利用各种措施和手段对土地进行改良和优化的过程。
土地整治的做法主要包括以下几个方面: 1. 土地利用规划。
制定科学合理、适应当地发展需要的土地利用规划,包括土地分类、用途、规模等方面的规划,明确土地利用的方向和目标。
2. 地质勘查和土地测量。
对土地进行详细勘查和测量,了解土地的地质特征、土地类型、土地质量等信息,为土地整治提供基础数据。
3. 土地平整和改良。
对土地进行平整和改良,包括填充、掩埋、改变地形、调整土质等措施,使土地表面平整、坚实、肥沃,便于农业生产和建设。
4. 土地复垦和植被恢复。
对废弃、荒芜或严重受损的土地进行复垦和植被恢复,使其重新变为肥沃的耕地或生态良好的自然环境。
5. 水土保持和防治沙漠化。
采取各种措施保持土壤水分和结构,防止水土流失和沙漠化,保护生态环境,提高土地利用效益。
6. 土地治理和环境监测。
加强对土地利用的管理和监测,严格执行相关法律法规,防止非法占用和破坏土地资源,维护土地生态环境的平衡和稳定。
综上所述,土地整治做法是多方面的,需要综合考虑土地的实际情况和发展需要,采取科学、合理、可持续的措施和手段进行整治,
以实现土地资源的优化利用和生态环境的保护。
全域土地综合整治实施方案县农村土地整治项目实施管理工作方案

全域土地综合整治实施方案县农村土地整治项目实施管理工作方案清晨的阳光透过窗帘,洒在我的办公桌上,一摞摞文件、资料摆得整整齐齐。
作为一名有10年方案写作经验的大师,我早已习惯了这种忙碌而充实的生活。
今天,我要为大家呈现的是一份关于全域土地综合整治实施方案县农村土地整治项目实施管理工作方案。
一、项目背景及目标1.提高农村土地利用效率,优化土地资源配置。
2.改善农村生态环境,提高农民生活质量。
3.推进农村产业发展,增加农民收入。
二、项目实施内容(1)土地平整:对农村土地进行平整,消除高低起伏,提高土地利用率。
(2)土壤改良:针对土壤贫瘠、盐碱化等问题,采取土壤改良措施,提高土壤质量。
(3)灌溉排水:完善灌溉排水系统,提高农业水利化水平。
(1)植树造林:加大植树造林力度,提高森林覆盖率。
(2)河道治理:对农村河道进行综合整治,改善水环境。
(3)垃圾分类处理:推广垃圾分类处理,提高农村垃圾处理水平。
(1)特色种植:发展特色种植产业,提高农产品附加值。
(2)乡村旅游:充分利用农村自然资源,发展乡村旅游产业。
(3)农民培训:加强农民技能培训,提高农民就业能力。
三、项目实施步骤1.项目启动:成立项目实施领导小组,明确项目目标、任务分工。
2.调查研究:对项目区农村土地现状进行调查,分析存在的问题。
3.制定方案:根据调查研究结果,制定具体的土地整治实施方案。
4.实施推进:按照实施方案,有序推进土地整治工作。
5.监督管理:对项目实施情况进行监督管理,确保项目质量。
四、项目保障措施1.政策支持:积极争取政府相关政策支持,为项目实施提供政策保障。
2.资金保障:多渠道筹集资金,确保项目资金需求。
3.技术保障:引进先进技术,提高项目实施效果。
4.宣传发动:加大宣传力度,提高农民参与项目的积极性。
5.人才培养:加强人才培养,提高项目实施能力。
站在新的起点上,我们有信心也有能力做好农村土地整治工作。
让我们携手共进,为实现农村振兴、农民增收贡献自己的一份力量!注意啦,做任何事情都有它的门道,这个全域土地综合整治实施方案也不例外。
土地综合整治技术标方案

土地综合整治技术标方案一、前言随着城市化进程的不断推进,土地资源的综合整治已成为促进可持续发展的重要任务。
土地综合整治技术标方案的制定,对于合理利用土地资源、提高土地利用效率、改善生态环境具有重要意义。
本文将详细介绍土地综合整治技术标方案的主要内容和实施措施。
二、综合整治目标1. 提高土地利用效率:通过土地开发与重产业结合,以实现对土地资源的合理利用和优化配置,提高土地利用效益。
2. 改善生态环境:通过保护和修复生态环境,改善土地质量,推动绿色发展。
三、技术标方案内容1. 土地整治设计:根据综合整治目标,制定土地整治设计方案。
考虑土地资源类型、利用现状和市场需求,合理规划土地利用布局。
同时,充分考虑环保、生态、社会经济等因素,确保整治项目可持续发展。
2. 土地资源调查与评估:开展土地资源调查与评估,了解土地资源的类型、质量、用途等情况。
评估土地资源的价值和潜力,为土地综合整治方案的制定提供科学依据。
3. 土地利用规划与管控:根据土地综合整治的目标,制定土地利用规划与管控措施。
明确土地的开发利用范围和方式,限制不合理利用行为,保护耕地和生态环境,推动土地资源的可持续利用。
4. 生态环境保护与修复:对于受到破坏的生态环境进行修复,通过生态植被的恢复和污染治理等方式,提高土地质量和生态环境的稳定性。
5. 产业转移与升级:对于传统农业生产和工业产业布局不合理的地区,进行产业转移与升级。
通过引进高新技术产业和现代农业生产模式,提升土地的产业附加值和可持续发展能力。
四、实施措施1. 政策支持:制定相关的政策和法规,为土地综合整治提供政策支持和保障,包括优惠税收、土地使用权补偿等措施。
2. 资金投入:加大投入力度,通过财政资金、金融机构融资等途径,支持土地综合整治项目的实施。
3. 技术支持:培育土地综合整治技术人才,加强技术研发和推广应用,提高综合整治的技术水平。
4. 能力建设:加强相关部门和机构的能力建设,加强综合整治规划、项目审批和监管等工作。
土地综合整治规划实施方案

土地综合整治规划实施方案一、背景。
土地综合整治是指对土地资源进行规划、开发、利用和保护的综合性工程,旨在提高土地资源的综合利用效益,实现土地资源的可持续利用。
我国是一个人口众多、土地资源有限的国家,土地综合整治对于提高土地资源利用效率、保护生态环境、促进农村经济发展具有重要意义。
二、目标。
本土地综合整治规划实施方案的目标是实现土地资源的高效利用,提高土地资源的综合效益,促进农村经济的可持续发展。
具体目标包括:1. 提高土地资源的综合利用效率,实现土地资源的可持续利用;2. 保护和修复生态环境,提高土地生态效益;3. 促进农村产业结构优化升级,提高农村经济的竞争力;4. 改善农民生活条件,提高农民的生活水平。
三、实施方案。
1. 土地资源调查评价。
对本地区的土地资源进行全面调查评价,包括土地利用现状、土地资源承载力、土地利用结构等方面的情况,为土地综合整治规划提供科学依据。
2. 土地资源规划设计。
根据土地资源调查评价结果,制定土地综合整治规划,包括土地利用总体规划、土地利用控制规划、土地利用详细规划等内容,明确土地利用总体布局和重点发展方向。
3. 土地资源开发利用。
按照土地综合整治规划,开展土地资源的开发利用工作,包括土地平整、土地整理、土地改良等工程,提高土地资源的利用效率。
4. 土地资源生态修复。
重点对土地资源受损的地区进行生态修复工作,包括水土保持、植被恢复、生态景观建设等,提高土地资源的生态效益。
5. 农村产业发展。
根据土地综合整治规划,促进农村产业结构的优化升级,引导农民发展种植业、养殖业、农副产品加工业等产业,提高农村经济的竞争力。
6. 农民生活改善。
通过土地综合整治,改善农村基础设施建设,提高农村居民的生活条件,包括道路建设、供水供电、卫生设施等,提高农民的生活水平。
四、保障措施。
1. 加强组织领导,建立健全土地综合整治工作领导小组,明确责任分工,加强协调配合。
2. 加大资金投入,争取政府支持资金,引导社会资本参与土地综合整治工作。
土地整治主要做法和特色亮点

土地整治主要做法和特色亮点土地整治是指对土地资源进行规划、治理、开发和保护的一系列综合性工作,旨在提高土地的利用效益和生态效益。
土地整治主要包括四个方面的内容:土地规划、土地管理、土地开发和土地保护。
其中,土地整治主要做法和特色亮点如下:一、土地规划土地规划是土地整治的首要环节,它是指根据国家和地方的发展战略,对土地资源进行科学、合理的规划,以满足经济社会发展的需要。
土地规划的主要内容包括土地利用总体规划、土地利用详细规划、土地资源调查和土地评估等。
土地规划的特色亮点是科学化和可持续发展。
在土地规划中,要充分考虑土地资源的特点和土地使用的需求,制定科学合理的规划方案,确保土地资源的合理利用和可持续发展。
二、土地管理土地管理是指对土地资源进行管理和监管,保障土地资源的合理利用和保护。
土地管理的主要内容包括土地确权、土地登记、土地出让和土地执法等。
土地管理的特色亮点是规范化和公正性。
在土地管理中,要建立科学的管理制度,加强对土地资源的监管,确保土地资源的公平、公正、公开的管理和利用。
三、土地开发土地开发是指对土地资源进行开发和利用,以满足经济社会发展的需要。
土地开发的主要内容包括土地复垦、土地改良、土地利用和土地建设等。
土地开发的特色亮点是可持续化和绿色化。
在土地开发中,要遵循可持续发展的原则,加强对土地资源的保护和利用,推动土地利用方式的转变,建设绿色、低碳、可持续的城市和农村。
四、土地保护土地保护是指对土地资源进行保护和修复,以维护土地生态系统的稳定和健康。
土地保护的主要内容包括土地保育、土地治理、土地生态建设和土地环境监测等。
土地保护的特色亮点是多元化和综合化。
在土地保护中,要采取多种手段,综合治理土地资源的问题,实现土地生态系统的健康和可持续发展。
土地整治是一项综合性、系统性的工作,涉及土地规划、土地管理、土地开发和土地保护等多个方面。
在土地整治中,需要充分考虑土地资源的特点和土地使用的需求,制定科学合理的规划方案,建立科学的管理制度,加强对土地资源的监管和保护,推动土地利用方式的转变,建设绿色、低碳、可持续的城市和农村。
土地连片整治措施方案

土地连片整治措施方案一、背景介绍土地连片整治是指在特定区域内,通过统一规划、集中整治、生态修复等手段,对分散、零散的土地进行整合,提高土地资源的利用效率,促进农村土地的集约化利用和可持续发展。
土地连片整治措施是实施土地连片整治的具体方案,旨在通过有效的措施,实现土地整合与提质并举,推动农村土地资源的优化配置和可持续利用。
二、整治目标土地连片整治措施的主要目标包括:1.提高农村土地使用效率:通过整合优势资源,提高土地利用率,增加农业产出。
2.提升农村生态环境:通过规划合理的生态修复方案,修复和保护农村生态环境,增强土地的可持续利用能力。
3.促进农村经济发展:通过整合土地资源,优化农业产业结构,提高农村经济效益。
三、具体措施为达到上述目标,实施土地连片整治,需要采取一系列措施,包括但不限于以下几点:1. 统一规划制定土地连片整治的统一规划是整体实施的前提。
通过编制综合规划和专项规划,明晰整治区域的发展定位、布局布设及不同区域的功能定位,为后续措施的实施提供指导。
2. 整合建设用地对于分散、零散的建设用地,需要实施整合,通过土地置换、土地承租等方式,将建设用地整合到连片区域内,提高土地利用效率。
3. 调整农田布局对于农用地,需要进行优化调整,实现农田的集约化利用。
通过调整土地的划分、土地坡度的调整、农田灌溉设施的改善等方式,提高农田的生产能力和利用效益。
4. 生态修复针对受损的生态环境,需要实施生态修复措施,包括植被恢复、水源保护、土壤修复等。
通过植树造林、水土保持措施等手段,恢复土地的生态功能,提升农村生态环境质量。
5. 产业升级通过推动农村产业结构的调整和升级,实现农村经济的发展。
通过培育特色农业产业、发展农村旅游业、推动农村电商发展等措施,提高农村经济效益,增加农民收入。
6. 政策支持加大对土地连片整治项目的政策支持力度,通过财政补贴、优惠贷款、税收减免等政策,激励农民参与土地整治,提高整治的实施效果。
土地治理整改方案(通用10篇)

土地治理整改方案土地治理整改方案(通用10篇)为有力保证事情或工作开展的水平质量,常常要根据具体情况预先制定方案,方案是阐明行动的时间,地点,目的,预期效果,预算及方法等的书面计划。
那么问题来了,方案应该怎么写?下面是小编帮大家整理的土地治理整改方案(通用10篇),仅供参考,希望能够帮助到大家。
土地治理整改方案1大力推进土地整治是党中央和国务院的决策部署,也是国土资源行政主管部门的近期工作安排。
科学编制和严格实施土地整治规划,有利于更好的发挥土地整治在新农村建设和城乡统筹发展中的基础平台作用;有利于规范推进土地整治各项活动,优化城乡用地结构和布局,推动城乡产业结构转型升级和包容性增长;有利于有效整合各类资源,合理引导资金投向,促进建立资源节约型和环境友好型社会。
一、指导思想(一)以科学发展观为指导,以统筹城乡发展为基本目标。
按照科学规划、分步实施的原则,通过积极推进土地整治特别是农村居民点用地的整理,盘活农村存量建设用地,优化城乡用地结构和布局,促进社会主义新农村建设。
(二)从省及xx市群空间开发架构与态势出发,分析论证xx市发展的区位动态演变过程、城镇化和工业化进程,合理确定在区域发展中的功能定位及与区域内其他功能区的关系,按照区域分工、经济社会发展阶段和地方特色,建立土地整治的“模式”。
(三)坚持严格保护耕地、全面保护生态环境和切实保护农民权益的“三保”原则,准确把握当前土地整治面临的新形势和新要求,正确处理土地整治规划与土地利用总体规划及其他相关规划的关系,合理确定规划目标任务。
围绕推进城镇化和新农村建设,构建农村土地综合整治平台。
(四)坚持“政府领导、部门合作、专家领衔、公众参与、科学决策”的原则,科学编制土地整治规划,明确土地整治的重点区域、重大工程、示范项目和关键措施,提高规划的科学性和可操作性。
二、工作思路采用加强调查、夯实基础,统筹兼顾、把握重点,公众参与、广泛借鉴,着力创新、重视应用的工作思路。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一土地平整工程(一)土地整理平整工程1.土地平整工程建设质量标准2.水田平整工程2.1水田平整单元工程施工质量要求(1)田境修筑:田埂顺直、符合设计要求;(2)格田归并:面积过小或形状乱的块归并使之成形,田面平整,积大小符合设计要求或能因地制宜;(3)耕作层剥离:耕作层厚度按设计要求全层剥离,堆于适当地方;(4)底土挖高填低:填方底土必须夯压密实;(5)耕作层回填:耕作层土方回填量不低于80%,田面不露底土;(6)犁底层保留:最大限度保留犁底层,如避免不了要破坏,则需夯压造就新的犁底层,使之能保水、肥作用。
2.2水田平整单元工程质量检查标准3.平坡旱地平整工程3.1平坡旱地平整单元工程施工质量要求(1)田埂修筑:田埂顺直坚固,能发挥阻止水土流失作用,并符合设计要求;(2)耕作层剥离:耕作层剥离厚度不低于20cm;(3)底土挖高填低:底土必须夯实、压实;(4)耕作层回填:耕作层土方回填量不低于70%,田面不露底土。
3.2平坡旱地平整单元工程质量检查标准4.梯地(田)平整工程4.1梯地(田)平整单元工程施工质量要求(1)地基清理:清到实土,无草根、杂草、地基平整并略向内倾斜;(2)土坎修筑:分层夯实,每层20cm,地坎顺直;(3)干砌石坎修筑:石料大小均匀,最小边长不少于15cm,质地坚硬无风化,不得使用裂石或风化石料;石块用手锤加工,排紧填严,无淤泥杂质;石坎顺直并用丁字石加固;(4)耕作层剥离:耕作层剩离厚度不低于20cm;(5)底土挖高填低:底土必须夯实、压实;(6)耕作层回填:耕作层土方回填量不低于70%,田面不露底土。
4.2梯地(田)平整单元工程质量检查标准5.菜地平整工程菜地平整单元工程:质量要求、检查标准参照水田、旱地平整工程进行。
(二)土地开发、复垦平整工程(1)其他草地、滩涂开发平整单元工程:质量要求、检查标准参照水田、旱地平整工程进行。
(二)工矿废弃地、水毁地复垦平整单元工程:质量要求、检查标准参照水田、旱地平整工程进行。
二田间道路工程(一)路基1.土方路基1.1施工质量要求(1)场地清理:对含有种植土、草皮、地表水、泥、垃圾,腐殖士等地基,应进行排除清理;路基范围内的树根、竹篼必须挖除;原地面横坡为1:-1:25,原地面应挖成台阶,台阶宽度应不少于1m,原地面横坡陡于1:2.5时应做特殊处理;(2)填前压实:在场地清理完成后,对路基范围内的坑洼之处应先予整平,然后碾压至设计规定的压实度,如无规定应不少于85%:零填方路段,应整平、压实;对于土质较差的路段,应换填或按设计要求处理;(3)路堑开挖:边线应顺直,坡面应平整、稳定;不得乱挖超挖,设有截水沟的路段必须先开挖截水沟,施工中要保持一定的纵坡,并应引走一切可能影响边坡稳定的地面水和地下水;(4)路堤填筑:路基填土的填料,应控制其含水量在最佳含水量士2%内;路基应分层水平填筑,每层松土厚应不大于30cm,压实度符合设计要求;填土整平时应注意路基的纵坡和横坡,尤其是在雨季施工时,横坡应该适当加大以利于路基排水;碾压遍数应根据填料和压路机型号在试验路段确定,一般不少于5遍,且不大于10遍,碾压时应先轻后重、先慢后快、先两侧后中间,相邻两次的轮迹应重叠三分之一左右;碾压完成后表面应坚实无明轮迹,无翻浆、软弹现象;(5)路基修整:路基应表面平整,边线直顺;路基边坡坡面平顺稳定,不得亏坡,,曲线圆滑;取土坑、弃土堆、护坡道、碎落台、下田坡道、错车台、回车台等位置适当、外形整齐、美观,无水士流失现象;(6)路基填料:路基填料不得使用淤泥、沼泽土、含有草皮、生活垃圾、树根和腐殖质的土。
采用黄土、膨胀土填筑路堤时,应遵照特殊路基填筑的规定;液限大于50%、塑性指数大于26的土,不得直接作为路堤填料,需要应用时,必须采取满足设计要求的技术措施,经检查合格后方可使用;钢渣、粉煤灰等材料,可用作路基填料,其它工业废渣在使用前应进行有害物质的含量试验。
1.2土路基工程质量检查标准2.石方路基2.1施工质量要求(1)石方开挖:挖方边坡顺直,坡面平顺,每下挖2m~-3m时检测一次,当边坡偏陡时及时纠正;接近路床底时应注意控制好设计高程,宜采用密集的小排炮施工,炮眼底高一般低于设计高程10cm-15cm,装药时宜在孔底留5cm~10cm,按松动爆破装药量;(2)石方填筑:逐层水平填筑石块,摆放平稳,填石空隙用小石块和石屑填满铺平,采用振动压路机分层碾压,填层顶面应稳定,无松动、沉陷和浮石。
(3)路基填料:石块尺寸不宜大于30cm,石块大于30cm时应解小。
2.2土路基工程质量检查标准(二)路面1.水泥混凝土面层1.1施工基本要求(1)水泥钢筋各项指标应符合国家标准及有关规范的规定;(2)粗细集料、水、外掺剂及填缝料应符合设计和施工规范要求;(3)施工配合比应根据试验确定;(4)接缝的位置、尺寸应符合设计要求;(5)混凝土路面铺筑后应按施工规范要求进行养护;(6)水泥混凝土面层裂纹、露石、缺边、掉角等现象应少于总量的3%。
1.2施工质量要求(1)模板安装:模板应平直,拆装方便,有足够的刚度和强度;模板宜采用钢模,当采用木模板时,板厚宜为5cm 以上;模板的拼接必须平顺、紧密,相邻模板高差不能大于3mm; 模板支撑必须牢固,不宜变形;地面接触处出现缝隙应用砂浆封好;(2)混凝土浇筑:混凝土拌和物应计量准确、拌和均匀,拌和时间满足规范要求;拌好的混凝土应尽快运送到摊铺现场,最长运输时间不能超过45 min,卸料落差不能超过2m,塌落度应控制在0.5cm~2cm 之间;传力杆、拉杆位置准确,振捣时避免碰撞模板、钢筋;路面抗滑槽符合设计要求;(3)填缝饱满度:≥3 mm;(4)路面伸缩缝:符合设计要求;(5)路面混凝土养护:应在浇筑完毕后12h内对砼进行覆盖浇水养护,养护期应不小于7d,开放交通应不少于21 d;1.3水泥混凝土面层质量检查标准2.泥结碎(砾)石面层2.1施工基本要求(1)选用质地坚硬、无风化、无杂质的碎石、砂砾,级配符合设计及施工规范要求;(2)泥结碎(砾)石配合比、碾压密实度应符合设计要求;(3)泥结石拌合、铺垫均匀,表面平整、结实:(4)用10t以上压路机碾压后无明显轮迹;(5)面层与其他构筑物连接平顺,无积水现象。
2.2施工质量要求(1)泥结碎(砾)石拌和:用土量不超过15%,混合料拌合均匀,一般拌和4次~6次;(2)泥结石摊铺:在摊铺前应铺层石屑或砂砾作隔离层,用量为2. 7n/100㎡。
然后在路基全宽内将泥结石拌和料均匀摊平,均匀洒水浇透,摊铺厚度符合设计要求;(3)路面碾压:随压随将嵌缝料扫匀,碾压后表面应平整、坚实,无波浪和显著轮迹;(4)养护::碾压结束后,洒水进行养护,设置5mm~7mm粗砂或砂土保护层。
2.3泥结碎(砾)石面层质量检查标准3.级配碎(砾)石基层和面层3.1施工基本要求(1)选用质地坚硬、无杂质的碎行、砂砾、石屑或砂,级配符合有关要求;(2)混合料拌和均匀,无明显岗析现象。
3.2施工质量要求(1)级配:集料级配符合设计及规范要求;(2)拌和均匀性:拌合均匀无粗细离析;(3)碾压:表面平整,密实无明显轮迹,无沉陷、松散现象;(4)铺封层:浇洒粘土浆一层,扫匀后随即覆盖粗砂或石屑,用轻型压路机碾压3遍~4遍。
3.3级配碎(砾)石基层和面层质量检查标准(三)路肩1.施工基本要求(1)路肩表面应平整结实;(2)边线直顺,曲线圆滑。
2.施工质量要求(1)基槽开挖:要开挖尺寸应满足基础施工要求,基槽底平面宜大于基础外缘0.2m,基槽开挖不应破坏基底土结构;(2)砌筑材料:所有原材料符合规范标准,砌筑石料厚度应不小于20 cm;砂浆强度达到设计要求,和易性满足施工要求;砌筑砂浆配合比符合试验要求;(3)砌体:砌筑要求平整、密实、错缝、内外搭接、砂浆饱满,平缝应不大于 2. 5cm,竖缝应不大于4cm; 勾缝前要先剔缝,缝深2cm~4cm,勾缝密实、牢固、光洁;抹面表面平整、光洁,无麻面和裂缝;(4)肩顶线:边线应顺直,曲线圆滑;(5)沉降缝:设置应符合设计要求,缝宽2cm,缝内填塞沥青麻絮或沥青木板。
3.路肩施工质量检查标准(四)涵洞1.施工基本要求(1)结构:生产路、田间道的涵洞一般采用盖板涵、拱涵和管涵等,每座涵洞由涵身与进、出洞口组成;(2)盖板涵钢筋混凝土质量必须符合设计和规范要求;(3)盖板涵洞身顺直,进出口、洞身、沟槽等衔接平顺,无阻水现象。
帽石、一字墙或八字墙等应平直,与路线边坡、线形匹配,棱角分明;(4)盖板涵外露混凝土表面平整。
涵洞内不得遗留建筑垃圾、杂物等。
2.施工质量要求(1)基槽:开挖尺寸应满足基础施工要求,基坑底平面宜大于基础外缘0.2 m,基底承载力应满足设计要求;(2)基础及涵身砌筑:石料规格质量应符合有关规定;砂浆或混凝土的配合比根据试验确定;砌石分层错缝。
浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;干砌时不得松动、叠砌和浮塞;(3)盖板安装:安装时与墙身密合,板间接缝填充材料的规格和强度符合设计要求,填缝应平整密实;支承面中心偏位不得大于10 mm,相邻板最大高差不得大于10 mm(4)肩顶线:边线应顺直,曲线圆滑;(5)钢筋加工:钢筋、焊条品种规格和技术性能应符合国家现行标准规定和设计要求;钢筋平直,表面无裂皮、油污和铁锈,焊渣清除干净;受力钢筋同一截面的接头数量、搭接长度和焊接质量应符合规范要求。
3.涵洞施工质量检查标准。
