混凝土灌注桩基础缺陷及防治措施
钻孔灌注桩施工质量常见缺陷及预防防治措施

钻孔灌注桩施工质量常见缺陷及预防防治措施1.偏心度大:偏心度是指灌注桩轴线与设计轴线的偏离程度。
偏心度大会导致桩体工作性能差,甚至引起工程事故。
预防措施包括:-在桩孔开挖前,进行地质勘察,尽量选择地质条件良好的区域进行施工。
-施工前进行桩位布置和轴线标定,确保桩位准确。
-严格控制施工过程中的偏心度要求,定期进行测量和检查。
2.混凝土质量不合格:混凝土质量不合格会导致桩体的强度不足和耐久性差。
预防措施包括:-混凝土原材料的选择和配比应符合设计要求。
-施工过程中严格按照施工配比进行搅拌和浇注。
-对混凝土进行质量检测,及时发现和处理不合格情况。
3.钢筋锈蚀:钢筋锈蚀会导致钢筋断裂,降低桩体的承载能力。
预防措施包括:-钢筋的存放应避免与地面接触,并尽量避免钢筋长时间暴露在潮湿环境中。
-在钢筋上涂刷防锈涂料,增加钢筋的耐蚀性。
-在施工过程中,对钢筋进行严格的检查,及时更换锈蚀的钢筋。
4.灌注不均匀:灌注不均匀将导致桩体强度分布不均匀,影响桩的承载能力。
预防措施包括:-通过在管道内设置装料导管、振捣器等设备,保证灌注过程中的连续性和均匀性。
-控制灌注速度和业余,确保灌注过程均匀。
5.土层坍塌:在钻孔过程中,出现土层坍塌会导致孔壁塌方,影响灌注桩的质量。
预防措施包括:-根据地层条件选择合适的钻探工艺和钻头类型,减少土层坍塌的可能。
-在施工过程中,对孔壁进行及时的支护,避免塌方。
-在钻孔过程中进行地层观测,发现问题及时采取应对措施。
总之,钻孔灌注桩施工质量的缺陷可能会对工程造成严重的损害。
因此,在施工过程中,施工单位应严格遵守相关技术规范和操作规程,进行全程监控和质量检测,及时发现和处理质量缺陷,确保钻孔灌注桩施工质量的稳定和可靠。
灌注桩基础缺陷及防治措施

灌注桩基础缺陷及防治措施随着建筑行业的发展,灌注桩基础在建筑工程中的应用越来越广泛,但由于施工工艺、施工人员素质等原因,灌注桩基础缺陷问题也时常出现。
本文将从灌注桩基础缺陷的原因和防治措施两个方面进行探讨。
一、灌注桩基础缺陷的原因1.施工工艺不规范灌注桩基础的施工工艺要求非常高,包括挖孔、注浆、调试等环节都需要按照规范操作。
但很多施工人员由于对工艺不了解或懈怠,经常出现施工不规范的情况,如注浆混合不均匀、挖孔不足、桩身不垂直等问题,这些都会导致灌注桩基础的质量不过关。
2.原材料质量问题灌注桩基础的原材料主要包括水泥、砂子、石子等,这些原材料的质量对基础的安全和稳定起着至关重要的作用。
如水泥质量不好,会导致基础的强度不够;石子大小不一,会导致孔穴内部不够均匀,影响桩的承载能力等。
3.地基环境不适宜灌注桩基础的施工环境主要包括土壤土质、地下水位、地下水化学成分等因素,严重的情况下,会对灌注桩基础的质量和安全带来很大的危害。
比如土层太软或太硬、地下水位过高、地下水化学成分含有酸碱性等,都会影响到灌注桩基础的质量。
二、灌注桩基础缺陷的防治措施1.施工质量管理做好质量管理是消除灌注桩基础缺陷的关键。
按照规范施工、进一步提高施工人员的素质、确保原材料的质量等,都是预防灌注桩基础缺陷的重要措施。
2.选用合适的原材料选用合适的原材料至关重要,特别是水泥和石子等。
应该选用质量优良的原材料,并且在运输、存储、使用等过程中要严格控制。
3.调查地基环境在施工前,需要对地基环境进行充分的调查和研究,以防止环境不适宜导致的施工质量问题。
如果发现地基环境条件较差,灌注桩基础施工前可以选择先处理地基,例如加固地基。
4.随时监测灌注桩的质量监测灌注桩基础的质量可以在施工结束后发现基础缺陷或质量问题,及时进行处理。
同时,还要合理设置监测点、严格监测频率,并且对监测数据及时做出反应。
以上是关于灌注桩基础缺陷及防治措施的一些探讨,建议在灌注桩基础施工中必须注重规范操作,从源头上杜绝基础缺陷问题的发生,为建筑行业确保基础的质量和安全,提供保障。
灌注桩基础缺陷及防治措施

2023-11-11•灌注桩基础缺陷概述•灌注桩基础缺陷的检测方法•灌注桩基础缺陷的防治措施•案例分析与实践经验总结目录01灌注桩基础缺陷概述灌注桩基础是一种常用的桩基形式,通过在地下钻孔后插入钢筋笼并灌注混凝土而形成。
定义与分类灌注桩基础灌注桩基础缺陷是指在施工或使用过程中,由于各种原因导致灌注桩基础出现不符合设计要求或影响其承载能力的问题。
定义根据缺陷的性质和影响,灌注桩基础缺陷可分为孔壁塌陷、缩颈、钢筋笼上浮、桩底沉渣等。
分类常见缺陷及其影响在钻孔过程中或灌注混凝土后,孔壁局部失去支撑,造成塌陷,影响成桩质量和承载能力。
孔壁塌陷缩颈钢筋笼上浮桩底沉渣由于泥浆护壁效果不好或地层中存在膨胀土等原因,导致钻孔缩颈,影响成桩直径和承载能力。
在灌注混凝土过程中,钢筋笼被混凝土顶托而上浮,影响成桩质量和承载能力。
由于清孔不彻底或灌注混凝土前泥浆比重不足等原因,导致桩底存在沉渣,影响成桩承载能力。
地层中存在软弱土层、钻孔速度过快、泥浆质量不符合要求等。
孔壁塌陷泥浆护壁效果不好、钻头磨损或地层中存在膨胀土等。
缩颈混凝土面上升过快、钢筋笼固定不牢固等。
钢筋笼上浮清孔不彻底、泥浆比重不足等。
桩底沉渣缺陷产生的原因02灌注桩基础缺陷的检测方法基于声波在混凝土中传播的特性,通过发射声波,接收反射回来的声波,根据声波的传播时间和速度,判断桩身是否存在缺陷。
声波检测法具有无损、快速、简便、直观等优点,适用于大直径灌注桩的检测。
声波检测法通过钻取桩身的芯样,观察芯样的外观、强度和密实度等指标,判断桩身是否存在缺陷。
钻芯取样法具有直观、可靠、准确等优点,但会对桩身造成一定程度的破坏,适用于小直径灌注桩的检测。
钻芯取样法通过在桩顶施加激振力,使桩身产生振动,利用传感器测量桩身的振动响应,计算出桩身的阻抗值,判断桩身是否存在缺陷。
机械阻抗法具有快速、简便、灵敏等优点,适用于各种直径的灌注桩的检测。
机械阻抗法•其他检测方法包括静载试验、动力试桩、无损检测等,可以根据实际情况选择合适的检测方法。
灌注桩基础缺陷及防治措施

灌注桩基础缺陷及防治措施
一、成孔偏斜
缘由:
1、施工场地不平整,不坚实,在支架上钻孔时,支架的承载力不足,发生不匀称沉降,导致钻杆不垂直。
2、钻机部件磨损,接头松动,钻杆弯曲。
3、钻头晃动偏离轴线,扩孔较大。
4、遇有地下障碍物,把钻头挤向一侧。
防治措施:
1、钻机就位时,应使转盘,底座水平,使天轮的轮缘、钻杆的卡盘和护筒的中心在同一垂直线上,并在钻进过程中防止位移。
2、场地平整坚实,支架的承载力应满意要求,在发生不匀称沉降时,必需随时调整。
3、偏斜过大时,应回填粘土,待沉积密实后再钻。
二、缩孔(孔径小于设计孔径)
缘由:
1、软土层受地下水位影响和周边车辆振动
2、塑性土膨胀,造成缩孔
3、钻锤磨损过甚,焊补不准时
防治措施:
1、成孔时,应加大泵量,加快成孔速度,快速通过,在成孔一段时间,孔壁形成泥皮,孔壁不会渗水,亦不会引
起膨胀
2、准时焊补钻锤,并在软塑土地层采纳失水率小的优质泥浆护壁
3、采纳上下反复扫孔的方法,以扩大孔径。
钻孔灌注桩施工质量缺陷及处理方法

钻孔灌注桩施工质量缺陷及处理方法1. 钻孔灌注桩的基本概念说到建筑工程,钻孔灌注桩可是个“大明星”。
用个简单的比喻,就像是建筑物的“牙齿”,帮助建筑物在地基上稳稳地站住。
它的施工过程是这样:先用钻机在地面上钻个大洞,然后把混凝土往里灌,待混凝土硬化后,就形成了坚实的桩体。
看起来简单,但实际操作中却藏着不少“陷阱”。
比如,我们得确保桩体坚固、稳定,否则可就麻烦了。
2. 常见质量缺陷2.1 桩身出现空洞首先,我们得聊聊“空洞”问题。
别看名字不起眼,实际上,这可是个大麻烦。
空洞就像是冰箱里的冰淇淋融化了一样,直接影响桩体的强度。
出现这种情况,通常是因为混凝土在灌注过程中没有完全填满桩孔。
也可能是因为施工人员操作不当,或者是混凝土的配比出了问题。
想象一下,如果把冰淇淋放在火炉上,那会发生什么?对了,它会变得不堪一击!2.2 桩体钢筋裸露接下来得说说“钢筋裸露”的问题。
钢筋裸露就像是你穿着一件很牛的西装,结果袖子却撕破了。
这样的话,不仅美观大打折扣,结构强度也会受影响。
造成这种情况的原因通常是混凝土保护层不足,或者施工过程中钢筋定位不准确。
钢筋就像建筑物的“筋骨”,它的裸露就意味着建筑的安全隐患,大家一定要小心处理。
2.3 混凝土强度不够再来聊聊混凝土强度不够的事儿。
混凝土强度就像是你身体的体力,强度不够的话,就容易“掉链子”。
通常情况下,混凝土强度不足可能是因为原料不合格、搅拌不均匀,或者是养护不够到位。
就像煮饭一样,米和水的比例必须刚刚好,搅拌也得均匀,否则饭做不好,那混凝土的质量也会有问题。
3. 处理方法3.1 处理空洞问题遇到空洞问题,千万别急着抓狂。
我们可以采取补救措施,比如用专用的填充材料填补空洞,然后进行二次灌注。
在进行修复时,要注意混凝土的配比和搅拌时间,确保它的密实度和强度。
就像在填补一个大洞时,要认真填平每一处,避免留下“隐患”。
3.2 处理钢筋裸露如果发现钢筋裸露,处理方法也是有章可循的。

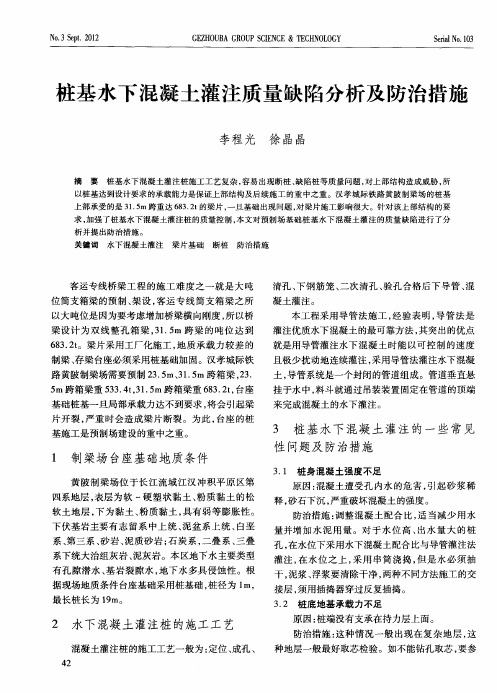

桩基水下混凝土灌注质量缺陷分析及防治措施

() 1 当混 凝 土 灌 注 至 钢 筋 笼 下 , 升 导 管 , 提 灌
注 的混凝 土 自导管 流 出后 冲击 力较 大 , 推动 了钢筋
笼上 浮 。
原因: 塑性 土 膨胀
防治 措施 : 孔 灌 注桩 穿 过 较 厚 的砂 层 、 石 钻 砾 层 时 , 孔速 度 控 制 在 2 h以 内 , 浆 性 能 主 要 成 m/ 泥 控制 其密 度为 13 14/m 、 度 为 2 - 0 、 . — . ge 粘 0 3 s含 砂率 ≤6 , % 若孔 内 自然造 浆 不能满 足 以上要 求 时 ,
片 开裂 , 严重 时 会 造成 梁 片 断裂 。为此 , 台座 的桩 基 施工 是预 制场 建设 的重 中之重 。
3 桩 基 水 下 混 凝 土 灌 注 的 一 些 常 见 性 问题 及 防治 措 施
3 1 桩 身混凝 土强 度不足 .
1 制 梁 场 台座 基础 地 质 条 件
黄 陂制 梁 场位 于 长 江流 域 江汉 冲积 平原 区第
四系地 层 , 表层 为 软 ~硬 塑 状 黏 土 、 质 黏 土 的松 粉
原因: 混凝 土遭 受 孔 内水 的危 害 , 起 砂浆 稀 引 释, 砂石 下沉 , 严重 破坏 混凝土 的强 度 。
软土 地 层 , 为黏 土 、 质 黏 土 , 有 弱 等膨 胀 性 。 下 粉 具
摘
要
桩基陷桩等质量 问题 , 对上部结构造成威胁 , 所
以桩基达到设计要求 的承载能力是保证上部结构及后续施工 的重 中之重 。汉孝 城际铁路黄 陂制 梁场 的桩基
上部承受 的是 3 . m跨 重达 6 3 2 的梁 片, 15 8.t 一旦基础出现问题 , 对梁片施工影响很大。针对该上 部结构的要 求, 加强了桩基水 下混凝 土灌 注桩 的质量控制 , 本文对预制场基础 桩基水下混凝 土灌注 的质量缺 陷进行 了分
混凝土钻孔灌注桩常见缺陷及检测方法分析
混凝土钻孔灌注桩常见缺陷及检测方法分析范本1:正文:一、引言混凝土钻孔灌注桩是土木工程中常见的基础构件之一,其质量直接影响着整个工程的安全和稳定。
然而,在钻孔灌注桩的施工过程中,常常会出现一些缺陷,如裂缝、孔口嵌入不良等问题,严重影响了其工作性能和使用寿命。
因此,对混凝土钻孔灌注桩的常见缺陷及检测方法进行分析是非常必要的。
二、常见缺陷1. 裂缝裂缝是混凝土钻孔灌注桩常见的缺陷之一,它可能出现在灌注桩的表面或内部。
裂缝的原因主要包括混凝土砼变形、温度应力、固化缩砂等。
裂缝的形态和宽度不尽相同,可能会影响钻孔灌注桩的承载力和抗震性能。
2. 孔口嵌入不良在钻孔灌注桩施工过程中,如果孔口嵌入不良,会导致桩身承载力不足,甚至会引起桩身的滑移和断裂。
孔口嵌入不良主要是由于施工过程中没有及时清理孔口的杂物,或者钻孔过程中存在振捣不充分等问题所造成的。
3. 桩身不匀桩身不匀是混凝土钻孔灌注桩的另一个常见缺陷。
它可能是由于施工过程中混凝土配合比不合理导致的,也可能是由于桩内部杂质过多或者施工中振捣不均匀导致的。
桩身不匀会降低钻孔灌注桩的承载力和抗震能力。
三、检测方法1. 目视检测法目视检测法是最常用的钻孔灌注桩缺陷检测方法之一。
通过对钻孔灌注桩的外观进行仔细观察,可以发现裂缝、孔口嵌入不良等常见缺陷。
但是,目视检测法只能对桩体表面进行检测,无法检测内部缺陷。
2. 超声波检测法超声波检测法可以用来检测混凝土钻孔灌注桩的内部缺陷。
它利用超声波的传播特性,通过检测超声波在材料内部的传播时间和强度变化,判断是否存在裂缝、孔口嵌入不良等缺陷。
超声波检测法可以对桩体的整个断面进行全面检测,具有较高的可靠性和准确性。
四、本文档涉及附件本文档涉及的附件包括混凝土钻孔灌注桩的缺陷检测记录表和超声波检测仪操作手册。
五、本文所涉及的法律名词及注释1. 混凝土砼变形:指混凝土在加载作用下发生的体积变化。
2. 温度应力:指混凝土在温度变化引起的变形中所产生的应力。
钻孔灌注桩常见施工质量问题及防治措施
钻孔灌注桩常见施工质量问题及防治措施
一、施工质量问题
1. 钻孔质量问题:
- 错误地定位钻孔位置;
- 钻孔孔径不符合设计要求;
- 钻孔底部的清洁度不达标;
- 钻孔孔壁的稳定性不足。
2. 灌注质量问题:
- 灌注混凝土配合比不准确;
- 灌注过程中的搅拌不均匀;
- 灌注速度过快或过慢;
- 灌注中出现漏浆、夹层或空洞。
3. 基础质量问题:
- 基础土质处理不当;
- 土壤的固结和沉降问题未妥善处理;
- 基础承载力不达标。
二、防治措施
1. 钻孔质量控制措施:
- 按照设计要求严格定位钻孔位置;
- 严格控制钻孔孔径和孔壁的稳定性;
- 清洁钻孔底部,确保孔底无杂物。
2. 灌注质量控制措施:
- 严格控制灌注混凝土配合比,确保强度和耐久性;
- 使用搅拌设备搅拌混凝土均匀;
- 控制灌注速度,避免漏浆、夹层或空洞的产生。
3. 基础质量控制措施:
- 对基础土质进行充分的勘察和分析,合理处理土壤问题;
- 采取适当的固结和沉降措施,确保基础的稳定性;
- 根据设计要求提高基础承载力,如加固地基或使用复合地基。
以上是钻孔灌注桩常见施工质量问题及防治措施的简要概述。
在实际施工中,施工人员应严格按照标准规范进行操作,并定期检查和测试施工质量,确保工程的安全性和可靠性。
灌注桩常见质量通病与预防措施
钻孔灌注桩施工机具简单,且施工过程具有噪音低、对相邻楼宇影响小、施工安全性好等诸多优点,于是在基础加固工程中得到广泛地应用。
但由于钻孔灌注桩的施工环节较多,技术要求高,工艺较复杂,需要在一个较短的时间内快速完成水下灌注混凝土隐蔽工程的灌注,无法直观的对质量进行控制,人为因素的影响较大,若稍有疏忽,很容易浮现一些质量问题,甚至造成重大质量事故,危及桩基工程的安全。
以下针对本工程的特点分析钻孔灌注桩质量通病与防治措施:孔壁坍塌、成孔后钢筋笼安放不下去。
1)砂层钻进泥浆性能差(如粘度太小、含砂量大等),不能起到护壁作用;2)孔斜、地层软硬不均等原因造成扩孔;3)在某一孔段进尺速度极不均衡或者重复钻进;4)在非稳定层段(如砂层)钻进过程中反复抽吸造成孔壁局部失稳;5)钻进速度太快引起塌孔。
1)保证泥浆的性能及水头压力以满足护壁要求;2)采取合理的钻进工艺,反对片面追求进尺而盲目钻进;3)在粘性土层中钻进,每钻进一个钻杆重复进行扫孔。
1)小扩孔、轻微塌孔可不做处理;2)大扩孔、塌孔严重采用黏土回填;3)保证钻头直径重新下钻扫孔,缓慢提起钻头,处理后重新下钻。
桩孔垂直度偏差大于 1%。
1)地质原因:相邻两种地层的硬度相差较大,钻头在软层一边进尺速度较快,在硬岩层一边进尺速度较慢,从而在钻头底部形成进尺速度差,导致钻头趋向软地层方向;2)设备因素:如提吊中心、转盘中心、孔中心不在同一铅垂直线上,钻杆刚性差,钻进过程中钻机发生平面位移或者不均匀沉降;3)操作不当,钻进参数不合理。
1)必须使钻进设备安装符合质量要求;2)根据准确的地质柱状图选择钻进工艺参数;3)通过软硬不均地层时采用轻压慢转;4)钻进砂层时要特殊注意控制泥浆性能及钻头转数。
施工过程中若发生孔斜现象,住手继续下钻,将扫孔纠斜钻头下到偏斜值超过规定的孔深部位的上部,慢速回转钻具,并上下反复串动钻具。
下放钻具时,要严格控制钻头下放速度,借钻头重锤作用纠正孔斜。
混凝土钻孔灌注桩常见缺陷及检测方案
混凝土钻孔灌注桩常见缺陷及检测方案混凝土钻孔灌注桩是一种重要的地基加固和承载结构的基础工程技术。
然而,在施工过程中,常常会出现一些常见的缺陷,这些缺陷可能会对灌注桩的质量和性能产生负面影响。
本文将介绍一些常见的混凝土钻孔灌注桩缺陷,并提供相应的检测方案,以帮助确保灌注桩施工的质量和可靠性。
一、混凝土质量不合格混凝土质量不合格是常见的缺陷之一,为了确保混凝土质量符合要求,可以采取以下检测方案:1、取样进行强度检测,确保混凝土的强度符合设计要求。
2、检测混凝土的流动性和坍落度,确保混凝土的工作性能满足施工需求。
二、孔口土质不清理未彻底清理孔口土质可能导致桩体与周围土体之间的黏聚力不足,影响灌注桩的承载能力。
为了避免这一问题,可以采取以下检测方案:1、使用洗井管或压水清洗的方式进行孔口土质的检测,确保孔口内松散土壤和泥浆得到有效清除。
三、钻孔偏斜钻孔偏斜可能导致灌注桩的垂直度和水平度不符合设计要求。
为了避免钻孔偏斜,可以采取以下检测方案:1、使用激光仪器或全站仪对钻孔进行偏斜检测,实时监测钻孔位置的准确性。
2、在施工过程中,严格按照设计要求进行钻孔操作,确保钻孔的位置和方向符合要求。
四、钢筋错位钢筋错位可能会降低灌注桩的强度和承载能力。
为了防止钢筋错位,可以采取以下检测方案:1、使用金属探测仪或X射线检测仪对预埋钢筋进行布置检测,确保钢筋的位置和数量与设计要求相符。
五、混凝土分层混凝土分层可能影响灌注桩的整体强度和稳定性。
为了检测混凝土分层情况,可以采取以下方案:1、使用振动棒或超声波设备进行混凝土分层检测,以评估混凝土内部的均匀性和一致性。
2、在灌注过程中,密切观察混凝土的流动性和均匀性,及时调整施工工艺和速度,避免混凝土出现分层现象。
六、空洞和孔隙空洞和孔隙可能会影响灌注桩的强度和稳定性。
为了检测空洞和孔隙问题,可以采取以下方案:1、使用超声波或钻孔取芯等技术对灌注桩内部进行检测,以识别出存在的空洞或孔隙。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土灌注桩基础缺陷及防治措施
作者:白洁
来源:《房地产导刊》2013年第03期
摘要:对混凝土灌注桩而言,由于成孔方式的不同,其缺陷表现形式也不同,下面我就几年来的桩基检测的实践,掌握桩缺陷的产生和现场施工实际情况与工艺情况、准确的现场施工记录,并了解施工单位素质,方可比较准确判定混凝土质量。
1引言
不论现场人员管理水平如何,灌注桩的施工都不可能在非常理想的条件下进行,往往会由于种种原因,如雨雪天气或者自然灾害等比较恶劣的天气,或者是结构型式的特殊,或者是施工方法、施工工艺的不规范,或者是施工比较困难。
一般情况下,很容易在灌注桩的浇筑过程中或刚刚施工完不久的情况下产生灌注桩质量缺陷,因此我们应该在灌注桩浇筑过程中对其浇筑方法,施工工艺进行严格的监督。
灌注桩质量监督从验收规范来看十分简单,无非是地基承载力的鉴定、钢筋笼的检查与桩混凝土质量的判定,但由于地下工程不可见的因素很多,因此判定起来比较难以准确。
2混凝土灌注桩基础缺陷及防治措施
2.1桩身混凝土强度不足
原因:混凝土遭受孔内水的危害,引起砂浆稀释,砂石下沉,严重破坏混凝土的强度。
防治措施:①对于孔内有地下水,水位低、水量小的桩孔,在浇捣时把混凝土拌均,水抽干,可以采用串筒迅速浇捣,但是在水位以下部分,必须调整混凝土配合比,适当减少用水量并增加水泥用量等;②对于水位高、出水量大的桩孔,在水位下必须采用水下混凝土配合比与导管灌注法灌注,在水位之上,为了避免水下导管灌注通病──桩身上部混凝土强度低,则可采用简单串筒浇捣,但是水必须抽干,泥浆、浮浆要清除干净,两种不同方法施工的交接层,用插捣器穿过反复插捣。
永安纺织厂剑杆车间出现4B桩质量事故后,施工单位依照笔者提供的上述防治措施,既确保了质量,又不影响施工进度,经动测检验,所有桩的混凝土质量都很好。
2.2桩底地基承载力不足
原因:桩端没有支承在持力层上面。
防治措施:这种情况一钻头不蹩钻,主动钻杆振动不很厉害,钻进声音感觉较好)、工程地质资料进行综合考虑。
般出现在复杂地层,这种地层一般最好取芯检验,如不能孔孔取芯,要参照邻近取芯情况、钻速、泥浆返上的岩屑及钻进情况(一般钻进至微风化岩时
2.3缩径(孔径小于设计孔径)
原因:塑性土膨胀
防治措施:成孔时,应加大泵量,加快成孔速度,快速通过,在成孔一段时间,孔壁形成泥皮,孔壁不会渗水,亦不会引起膨胀,如出现缩径,采用上下反复扫孔的办法,以扩大孔径。
2.4桩底沉渣量过大
原因:检查不够认真,清孔不干净或没有进行二次清孔。
防治措施:①认真检查,采用正确的测绳与测锤;②一次清孔后,不符合要求,要采取措施:如改善泥浆性能,延长清孔时间等进行清孔。
在下完钢筋笼后,再检查沉渣量,如沉渣量超过规范要求,应进行二次清孔。
二次清孔可利用导管进行,准备一个清孔接头,一头可接导管,一头接胶管,在导管下完后,提离孔底0.4m,在胶管上接上泥浆泵直接进行泥浆循环。
二次清孔优点:及时有效保证桩底干净。
2.5钢筋笼上浮
原因:①当混凝土灌注至钢筋笼下,若此时提升导管,导管底端距离钢筋笼仅有1m左右的距离时,由于浇注的混凝土自导管流出后冲击力较大,推动了钢筋笼上浮;②由于混凝土灌注过钢筋笼且导管埋深较大时,其上层混凝土因浇注时间较长,已近初凝,表面形成硬壳,混凝土与钢筋笼有一定握裹力,如果此时导管底端未及时提到钢筋底部以上,混凝土在导管流出后将以一定的速度向上顶升,同时也带动钢筋笼上移。
防治措施:①灌注混凝土过程中,应随时掌握混凝土浇注标高及导管埋深,当混凝土埋过钢筋笼底端2~3m时,应及时将导管提
至钢筋笼底端以上;②当发现钢筋笼开始上浮时,应立即停止浇注,并准确计算导管埋深和已浇混凝土标高,提升导管后再进行浇注,上浮现象即可消除。
2.6断桩与夹泥层
原因:①泥浆过稠,增加了浇注混凝土的阻力,如泥浆比重大且泥浆中含较大的泥块,因此,在施工中经常发生导管堵塞、流动不畅等现象,有时甚至灌满导管还是不行,最后只好提取导管上下振击,由于导管内储存大量混凝土,一旦流出其势甚猛,在混凝土流出导管后,即冲破泥浆最薄弱处急速返上,并将泥浆夹裹于桩内,造成夹泥层;②灌注混凝土过程中,因导管漏水或导管提漏而二次下球也是造成夹泥层和断桩的原因。
导管提漏有两种原因:a.当导管堵塞时,一般采用上下振击法,使混凝土强行流出,但如此时导管埋深很少,极易提漏。
b.因泥浆过稠,如果估算或测混凝土面难,在测量导管埋深时,对混凝土浇注高度判断错误,而在
卸管时多提,使导管提离混凝土面,也就产生提漏,引起断桩;③灌注时间过长,而上部混凝土已接近初凝,形成硬壳,而且随时间增长,泥浆中残渣将不断沉淀,从而加厚了积聚在混凝土表面的沉淀物,造成混凝土灌注极为困难,造成堵管与导管拔不上来,引发断桩事故;
④导管埋得太深,拔出时底部已接近初凝,导管拔上后混凝土不能及时冲填,造成泥浆填入。
防治方法:①认真做好清孔,防止孔壁坍塌;②尽可能提高混凝土浇注速度:a.开始浇混凝土时尽量积累大量混凝土,产生极大的冲击力可以克服泥浆阻力。
B.快速连续浇注,使混凝土和泥浆一直保持流动状态,可防导管堵塞;③提升导管要准确可靠,灌注混凝土过程中随时测量导管埋深,并严格遵守操作规程;④灌注水下混凝土前检查导管是否漏水、弯曲等缺陷,发现问题要及时更换。
3结论
要注意施工中的安全,一定的了解和把握.坚持“安全第一,预防为主”原则,面对实际情况,从实际问题的解决出发,多方面、多渠道地将安全生产管理措施真正落实到位,同时,保证好从业人员和大人民群众的生命财产安全。
参考文献
[1]汪绯.建筑建筑工程质量事故的分析与处理:化学工业出版社, 2005.3
[2]曾跃飞.建筑工程质量检验与安全管理:高等教育出版社,2005.7
[3]徐伟等.建筑地础基础工程施工与验收手册:中国建筑工业出版社, 2006.2
[4]徐有邻等.混凝土结构工程施工质量验收规范应用指南:中国建筑工业出版社,2006.4
[5]胡中雄等软土地基和预压法.地基处理:机械工业出版社,2004.11。
