浅谈面板混凝土及接缝止水施工

合集下载

浅谈混凝土面板表面止水施工质量控制要点

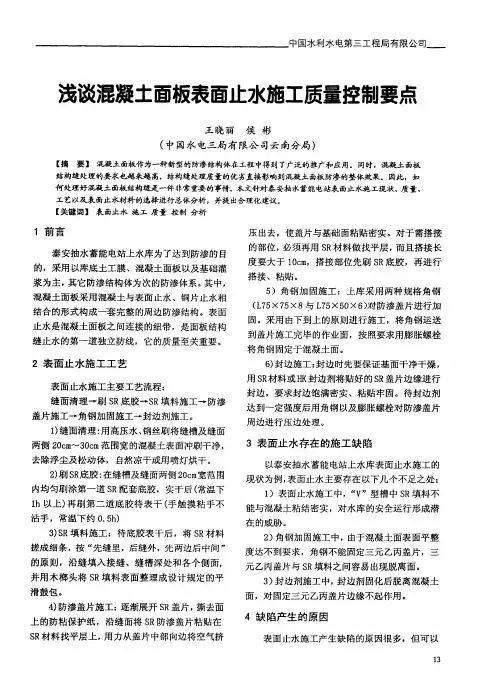

浅谈混凝土面板表面止水施工质量控制要点
沾 手 ,常 温下 约 0 5 ) . h 3S ) R填 料 旅 工 :待底 胶 表 干后 ,将 S R材 料
能 与混凝 土粘 结 密实 ,对 水库 的安 全运 行 形成 潜
在 的威胁 。
2 角钢 加 固施工 中 ,由于混 凝 土面 表面 平 整 )
度 达不 到 要求 ,角钢 不 能 固定三 元 乙丙 盖片 ,三
用 S 材 料 或 } 封 边剂 将 贴好 的 s 盖 片边 缘进 行 R Ⅱ ( R 封 边 ,要求封 边饱 满 密实 、粘 贴 牢 固。待 封边 剂 达 到一定 强度 后用 角 钢 以及 膨 胀螺 栓对 防 渗盖 片
周边 进行 压边 处 理 。
缝 面清 理 一刷 S 胶 -S R底 - R填料 施 工 一防 渗 *
固 。采用 由下到 上 的原则 进行 施 工 ,将 角 钢运 送
到 盖片施 工完 毕 的作业 面 ,按 照要 求用 膨胀 螺 栓
将角钢固定于混凝土面 。
6 封边 施 工 : 边 时先要 保证 基 面干 净干 燥 , ) 封
2 表 面 止 水施 工 工 艺
表 面止 水施 工 主要 工艺 流程 :
3 表面止水存在的施工缺陷
以泰 安抽水 蓄 能 电站 上 水库 表面 止水 施 工 的 现 状为例 , 面止 水 主要存 在 以下几个 不足 之 处 : 表 1 )表面 止水 施工 中,“ ”型槽 中 S V R填料 不
内均 匀刷 涂 第一 道 S 套底 胶 ,实干 后 ( R配 常温 下 1 h以上 ) 刷 第 二 道 底胶 待 表 干 ( 触 摸 粘手 不 再 手
工方法 。从工程 造价 、施 工质 量 、进 度 的角度 考 虑 ,表 面止 水 的施 工应 与现代 化 的机械 设 备相 结

砼面板施工方案

砼面板施工方案

钢筋混凝土面板施工及接缝止水专项施工方案批准:审核:编制:2018年10月28日目录1.概述 (1)2.施工主要依据 (2)2.1主要依据 (2)3.施工难度分析 (2)3.1施工难度分析 (2)4.施工布置 (2)4.1施工场地布置 (2)4.2道路布置 (3)4.3风、水、电布置 (3)4.4施工排水 (4)4.5施工通讯 (4)5.施工进度计划 (4)5.1施工进度计划 (4)6.施工准备 (5)6.1配合比试验 (5)6.2安全爬梯制作 (5)6.3集料斗加工 (5)6.4台车加工 (5)6.5滑模安装及实用 (5)6.6卷扬机安装 (7)6.7配重块 (7)6.8侧模加工制作 (8)6.9溜槽制作 (8)6.10挤压边墙脱空检查及处理 (9)6.11周边趾板与面板相接的侧面砼缺陷处理、止水修复 (9)7.施工方案 (10)8.主要施工程序及施工方法 (11)8.1主要施工程序 (11)8.2施工方法 (13)8.2.1现场安全防护 (13)8.2.2坝面软梯安装 (13)8.2.3布置安全绳 (13)8.2.4挤压边墙修补 (14)8.2.5刻槽回填(砂浆条带、沥青砂条) (15)8.2.6坝面喷涂乳化沥青 (16)8.2.7钢筋加工、运输与安装 (16)8.2.8止水安装 (17)8.2.9模板安装 (18)8.2.10混凝土拌合、运输 (19)8.2.11混凝土浇筑 (19)8.2.12混凝土表面处理 (21)8.2.13混凝土养护与防护 (21)8.2.14周边三角块浇筑 (22)8.2.15表面检查及裂缝处理 (22)8.2.16表面止水安装 (22)9.原材料控制 (25)9.1钢筋 (25)9.2水泥 (25)9.3粉煤灰 (25)9.4砂石骨料 (26)10.质量控制重点与措施 (29)10.1砼配合比、原材料及止水材料等质量控制重点与措施 (29)10.2面板砼质量控制重点与措施 (31)10.2.1面板表面平整度控制 (31)10.2.2面板砼防裂控制 (32)10.2.3施工过程质量控制 (33)10.3雨季施工质量保证措施 (34)11.安全文明生产措施 (35)11.1建立安全生产责任制 (35)11.2进行安全教育和培训 (35)11.3搞好安全技术交底 (36)11.4加强施工现场安全管理 (36)11.5加强施工安全检查 (37)11.6规范安全事故处理 (37)12.环境保护措施 (38)12.1生产、生活垃圾及固体废弃物防治措施 (38)12.2生产污水、废水防治措 (38)12.3大气污染防治措施 (38)12.4噪声污染防治措施 (39)12.5环境清理 (39)12.6人群健康及卫生防疫措施 (39)13.资源配置 (40)1.概述榕江县归九溪水库工程为钢筋混凝土面板堆石坝,最大坝高46.0m,坝顶高程为380.0m,上游坝坡坡比为1:1.4,下游干砌石护坡坡比为1:1.4。

水电站主坝面板接缝止水施工技术探究

水电站主坝面板接缝止水施工技术探究

水电站主坝面板接缝止水施工技术探究摘要:本文主要分析水电站主坝面板接缝止水工程的施工工艺,并提出施工质量控制和安全管理的有效措施,以切实提高主坝面板接缝止水施工质量,推进水电站工程建设的顺利进行,维护整个社会的稳定运行。

关键词:主坝面板;接缝止水;施工工艺;质量控制;安全管理主坝面板缝止水结构是水电站工程建设中的一项重要内容,施工难度较大。

本文以某地水电站工程为例,探讨主坝面板接缝止水施工技术。

该工程主坝为混凝土面板堆石坝,坝高186.5m,面板最低高程为298.65m,顶部高层为457m,坡面最大斜长为310.85m。

该工程主坝面板止水结构主要包括坝体与面板之间止水、面板与趾板之间止水等。

1 主坝面板接缝止水施工工艺就水电站主坝面板接缝止水施工的实际情况来看,实际施工部位的不同,其在止水形式、止水材料上也存在一定差异,但总的来看,主要有D型垂直缝和B型垂直缝两种。

1.1底部止水铜片施工在主坝面板接缝止水施工中,应当严格依据设计标准充分做好分缝线的放样工作,开挖PVC垫片槽,保证槽底平顺,以促进垫片与砂浆垫层的紧密结合。

以液压半自动压模机制作止水铜片,待压制完成后,及时将止水铜片运送至指定位置,将PVC垫片置于垫片槽底部并铺设平整,按照设计要求安置止水铜片,以单面焊接的方式对铜片进行搭接处理,确保焊缝密实无气泡等现象。

止水铜片安装完成后,将GB止水板粘贴于铜片鼻翼两侧中线位置,在粘贴过程中以喷灯对铜片进行加热处理,从一端向另一端粘贴锤实,确保粘贴密实,以保证底部止水铜片施工质量。

1.2垂直缝止水施工面板垂直缝止水施工主要内容包括:接缝混凝土表面处理、PVC棒安装、波形橡胶止水带安装、GB柔形材料填充、GB三合橡胶板安装、土工布与不锈钢罩安装、填充粉煤灰等。

为了防止止水安装后产生绕渗等质量缺陷,在接缝止水施工前必须认真检查混凝土表面是否平整、密实;是否有露筋、蜂窝麻面、起皮、起砂及松动等缺陷存在。

混凝土面板堆石坝接缝止水技术的新进展

混凝土面板堆石坝接缝止水技术的新进展

混凝土面板堆石坝接缝止水技术的新进展摘要:我国混凝土面板堆石坝经过20年的发展,大坝面板接缝止水从结构、材料到施工技术都有了长足的发展。

本文结合洪家渡、吉林台、三板溪等工程实例,对这一发展情况进行了介绍,包括已被国内大多数高坝采用的新型止水结构、针对吉林台提出的粘性填料自愈性止水结构、为确保嵌填密实研制的柔性填料挤出机等。

这些技术在工程应用中均取得了令人满意的效果。

关键词:混凝土面板堆石坝接缝止水结构止水材料止水施工技术1 前言我国采用现代技术修筑碾压式混凝土面板堆石坝已近20年了。

最早开工建设的是西北口面板坝,最早建成的是关门山水库大坝。

目前已建和在建的、坝高超过100m的面板坝已有30多座,坝高达到或超过180m的有水布垭(233m)、三板溪(185m)和洪家渡(180m),由我国中标建设的马来西亚巴昆面板坝(205m)也已经开工。

与其他坝型不同,由于面板坝的接缝位移在各种坝型中较大,止水技术难度较高,面板的接缝止水对于面板坝具有特殊重要的意义。

本文对九五攻关以后国内面板坝的接缝止水技术的发展进行了总结,以供工程参考。

2止水结构型式九五攻关期间,中国水科院在大量研究工作的基础上,提出了新型止水结构型式[1,2],见图1。

该型式将中部止水带提至表层,采用在趾板和面板中预埋的角钢和螺栓、或膨胀螺栓将止水带固定在缝口混凝土表面。

近来多数工程选用了不锈钢膨胀螺栓,对有抗冻要求的地区采用水泥浆回填膨胀螺栓孔。

为了适应大接缝位移,将表层止水带设计成波浪形,其尺寸可以完全吸收接缝位移,而不致在止水带中产生过大的附加应力。

为了确保止水带在大接缝张开情况下承受高水压力作用,在止水带下面的缝口处设置了支撑橡胶棒(或PVC棒)。

橡胶棒应确保在止水运行过程中滞留在缝口,不被压入接缝以发挥支撑作用。

另外,新型止水结构在底部铜止水和表层塑性嵌缝材料止水基本保持了常规止水的做法,在波形止水带上部同样设置表层塑性嵌缝材料。

混凝土结构板后浇预留洞止水施工工法(2)

混凝土结构板后浇预留洞止水施工工法(2)

混凝土结构板后浇预留洞止水施工工法混凝土结构板后浇预留洞止水施工工法一、前言混凝土结构板后浇预留洞止水施工工法是一种在混凝土结构板施工完成后,通过预留洞并采取特定的技术措施,防止水渗漏的施工方法。

本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,以提供参考和指导。

二、工法特点混凝土结构板后浇预留洞止水施工工法具有以下特点:1. 灵活性强:可以根据实际需要,在混凝土结构板上预留不同形状和大小的洞口,以适应不同的施工要求。

2. 施工效率高:与传统的止水施工方法相比,预留洞可以减少施工时间和人工成本,提高施工效率。

3. 施工质量可控:通过采用合适的止水材料和技术措施,可以确保施工质量稳定可靠。

4. 维护方便:对于后续维护和检修工作,可以通过封闭或打开预留洞的方式进行操作,方便快捷。

三、适应范围混凝土结构板后浇预留洞止水施工工法适用于各种混凝土结构板,如屋顶、地板、墙体等。

该工法可用于公共建筑、工业厂房、民用住宅等各种类型的建筑工程。

四、工艺原理混凝土结构板后浇预留洞止水施工工法的原理是在混凝土结构板施工完成后,通过预留洞口并采取特定的止水材料和技术措施,防止水渗漏。

具体原理如下:1. 预留洞口:根据设计要求,在混凝土结构板上预留洞口,并根据洞口的位置和形状选择合适的封堵材料。

2. 封堵材料:选择适用的止水材料,如聚合物水泥浆、弹性体止水带等,并根据洞口尺寸和形状进行处理,确保材料能够有效封堵洞口。

3. 技术措施:根据实际情况采取适当的技术措施,如增加止水材料的厚度、加强止水材料的粘结性等,以提高止水效果。

五、施工工艺混凝土结构板后浇预留洞止水施工工法的施工工艺包括以下阶段:1. 洞口预留:在混凝土结构板的施工过程中,按照设计要求预留洞口,并注意洞口的位置和尺寸。

2. 洞口处理:根据洞口的形状和尺寸,选择合适的止水材料,并将其填充到洞口中,确保封堵效果。

混凝土面板堆石坝接缝止水设置规定[工程类文档]

混凝土面板堆石坝接缝止水设置规定[工程类文档]

混凝土面板堆石坝接缝止水设置规定[工程类精选文档]本文内容极具参照价值,如假定实用,请打赏支持,感谢!【学员问题】混凝土面板堆石坝接缝止水设置规定?【解答】1、周边缝应设置止水。

底部止水铜片应选为最根本的防渗线,中部PvC或橡胶止水片及顶部止水视状况采纳。

顶部止水系一致般由柔性填料、粉细砂〔或粉煤灰〕等资料组成,能够是此中的一种止水资料,也能够是柔性填料和无粘性资料两种止水资料。

低坝和50m以下中坝能够只采纳一道底部止水。

中坝及100m以下高坝宜设置底、顶部两道止水。

100m以上的高坝宜采纳底、顶部两道止水,或底、中、顶部三道止水。

2、不一样坝高的压性垂直缝均应采纳硬平缝构造,都只要采纳一道底部止水。

缝的一侧缝面应涂沥青乳液等防粘剂。

止水铜片下应设置PVC垫片并粘合在水泥沙浆垫座上。

止水铜片双侧底角应设置沥青止浆条。

高坝张性垂直缝宜采纳底、顶部两道止水,中、低坝可只采纳一道底止水,其构造同压性缝。

3、面板水平施工缝须用钢筋穿过,应不设止水。

4、趾板伸缩缝可采纳铜片、PVC或橡胶片止水,并应与周边缝止水组成关闭系统。

5、防浪墙与面板的水平接缝,宜设置底、顶部两道止水。

6、中间与顶部止水均应与相接缝的底部止水连结形成关闭构造:周边缝 PVC止水带宜用夹具与垂直缝处的底部止水连结;周边缝柔性止水可用柔性填料塞与垂直缝的底部止水连结。

止水面膜宜粘结或压结,固定在面板上。

7、严寒地域在水位改动区不该采纳角钢、膨胀螺栓作为柔性填料面膜的止水固定件,宜采纳粘结资料,以防备受到冻胀的损坏而失掉其固定作用。

8、混凝土防渗墙与连结板之间的接缝止水,应按周边缝止水设计。

以上内容均依据学员实质工作中碰到的问题整理而成,供参照,若有问题请实时交流、指正。

结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。

事实说明,习惯左右了成败,习惯改变人的一世。

在现实生活中,大部分的人,对学习很难做到学而不厌,学习不是一时半刻的事,需要坚持。

砼面板堆石坝接缝止水施工技术浅析

砼面板堆石坝接缝止水施工技术浅析
丙橡胶增强型 S R盖 片 , 5 m 厚 扁 钢及 膨 胀 螺栓 固 用 m
“ 五 ” 关 期 问 , 国水 科 院在 大 量 研 究 工 作 的 九 攻 中 基 础 上 ,提 出 了将 常 规 周 边 缝 的 中部 止 水 移 至 表 层 ,
定。 面板表面垂直缝 S R防渗体系与周边缝 G B防渗体
由于 采 取上 述 技 术 措 施 及 严 格 的 质量 控 制 措 施 , 厂 房 开挖 成 型 良好 ,围 岩 观 测 数据 表 明 围岩 处 于 稳 定
质探洞 ; 加强排水 和支护 ; 打超前锚杆 ; 采用预应力锚 杆、锚索支护等方法外 ,施工时结合本工程 的具体情
况 , 化施 工 组 织 设 计 , 收 和借 鉴 了国 内外 同类 工 程 优 汲
先进的施工方法和成熟经验, 充分加 以利用并创新 , 较
好 地 保证 厂 房 围 岩 稳 定 和 工程 的顺 利进 行 。
状态 ; 得到 了业 主、 监理 、 计的高度评价 , 设 表明了所采
维普资讯
Байду номын сангаас
砼 面板 堆 石 坝 接 缝 止 水 施 工 技 术 浅 析
5 结 束 语
本工程在 国内同类工程中地质条件最差 ,且地下
水 丰 富 , 挖 后 洞 身 自身稳 定 性 差 , 了保 证 施 工 的安 开 为
6 8 m高程 纵向置换廊道 与厂房 中层排水廊 道连接 , .2

71 . m高 程 纵 向置 换廊 道 左端 部 在 副厂 房 边墙 一
波纹 橡胶止水带
S I渗保护 盖片 R ̄ J I s{ I 塑性止水 材料
10 0 橡胶棒
5 5 0× 扁钢

混凝土面板堆石坝面板接缝止水技术的发展与展望

混凝土面板堆石坝面板接缝止水技术的发展与展望

混凝土面板堆石坝面板接缝止水技术的发展与展望摘要:近年来,我国的工程建设越来越多,对混凝土的应用越来越广泛。

在混凝土面板堆石坝发展中,面板接缝止水是关键问题之一,对于混凝土面板堆石坝的安全至关重要。

本文分析评述了国内外混凝土面板堆石坝面板接缝止水技术的发展,特别是近年来开发的表层止水机械一体化施工技术和涂覆型柔性盖板止水技术,可以有效解决传统止水技术存在的缺陷问题,显著提高了止水体系的安全性与可靠性。

关键词:混凝土面板堆石坝;面板接缝止水;GB塑性填料;涂覆型柔性盖板止水引言面板接缝表层止水是面板坝第一道防渗体系的关键环节之一,若其在任一环节发生渗漏,同时在大坝堆石体的过渡料对垫层料的支撑、反滤保护作用失效时,垫层料就会在一定水头的渗流作用下出现渗透破坏,造成垫层料流失,形成逐步扩大的渗流通道,引起面板脱空、塌陷,最终影响整个坝体的稳定。

1项目概况1.1概况夕昌水库位于青海省海东市循化县道维乡境内。

循化撒拉族自治县位于青海省东部,祁连山支脉拉脊山东端,黄河由西向东横贯县境北部。

地理坐标介于东经102°04′30″~102°49′,北纬35°25′00″~35°56′之间。

拟建水库位于位于循化县东南部的清水河左岸支流夕昌沟上。

夕昌水库项目受益区包括循化县县城积石镇、道帏藏族乡、白庄镇、清水乡。

拟建水库总库容1188万m3,规划水平年(2030年)总供水量为2138万m3,主要供应县城积石镇及道帏藏族乡、白庄镇、清水乡人畜饮水,并用于改善和扩大道帏藏族乡、白庄镇、清水乡的农业和林业灌溉。

1.2工程布置及主要建筑物(1)工程等别根据《水利水电工程等级划分及洪水标准》(SL252-2000)规定,夕昌水库总库容1188万m3,主要任务是农业灌溉和人畜饮水,灌溉面积4.26万亩,属Ⅲ等中型工程。

大坝建筑物级别为2级,其它永久性主要建筑物为3级,次要建筑物和临时建筑物为4级。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。


6.3.1止水铜片压制成型后应专人检查,表面应平整光滑,不得有机械加工
引起的裂纹、空洞等损伤。鼻腔内按设计要求填塞氯丁橡胶棒、填充泡沫塑
性填料。在搬运和安装时,应避免扭曲变形或其他损坏。安装前应对其表面
浮皮、锈污、油渍等清除干净,检查和校正加工缺陷。

6.3.2铜止水带连接可采用搭接焊接和对缝焊接。采用搭接焊时,搭接长度
坝体沉降

施工流程
表面止水安装
整理工作面 测量放样 砂浆固坡面处理 施工缝处理 铺设砂浆条带
混凝土养护 拆除侧模、吊离滑模
混凝土浇筑 安装滑模、溜槽
涂刷热沥青、铺设垫片
安装侧模轨道
安装止水铜片
布设法相架立筋、 绑扎焊接钢筋
主要施工机械设备
序号 1 2 3 4 5 6 7 8 9
机械设备名称 卷扬机 无轨滑模 无轨滑模 插入式振捣器 插入式振捣器 汽车吊 装载机 拌合楼 农用三轮车

钢筋连接根据设计要求采用搭接焊,搭接长度≥10d,接头必须间隔错
开布置,同一断面内接头数量不超过钢筋总数的1/3。

8侧模安装 浇筑面板的侧模可为木模板或组合钢模板,我们工地采用
的是木模板,并兼作滑模支撑结构。侧模安装应坚固牢靠,内侧面平整,并
将止水设施固定就位。其允许安装偏差控制如下:

1.偏离分缝设计线为±3
浅谈大坝面板混凝土及接缝止水施工
参考资料: 《混凝土面板堆石坝施工规范》5128-2009 《混凝土面板堆石坝接缝止水技术规范》5115-2008 《水工混凝土施工规范》677-2014
简述面板特性
大坝面板为等厚结构,设计坡比1:1.3,设计厚度40,二级配钢 筋混凝土;混凝土设计标号C25W8F100,坍落度要求在3~7,面板钢 筋为单层双向配筋。大坝面板按设计共分为21块,其中分缝12m宽的 12块,分缝6m宽的8块,3.2m宽的1块。面板最大分缝长度81.36m,最 小分缝长度7.02m,混凝土总计约4400m³。
规格型号 10t 13.5m 9m 70 30 25t 50 1m³ 1m³
单位 台 套 套 台 台 台 台 套 辆
数量 2 1 1 2 2 1 1 1 5
面板混凝土施工工艺
1.自然沉降 坝高不大于70m时,面板混凝土宜一次浇筑完成;当坝高大于 70m时,根据施工安排或提前蓄水需要,面板可分期浇筑。分期浇筑接缝 应按照施工缝处理,设计有要求时按照设计要求处理。
修 整 后 的 砂 浆 固 坡 面
浇筑砂浆条带、涂刷沥青、铺设垫片
面板混凝土施工工艺
• 5.周边趾板与面板相接的侧面混凝土缺陷处理、止水修复 首先拆除趾 板周边缝止水保护罩,将预留的拉锚筋外露部分剪断,并用手提砂轮 机打磨至低于混凝土表面,然后涂刷热沥青一道,以防止钢筋氧化而
形成渗流通道,对止水破损部位进行补焊,变形部位进行整修,尤其 要仔细检查止水铜片铜鼻子部位的破损情况,并记录其位置便于检查 验收。最后应清除铜止水鼻腔周边的混凝土,对混凝土有破损缺陷的 视其破损程度用高强度水泥砂浆予以修补。

2.垂直度为±3

3.侧模高度应适应面板厚度,满足设计要求。
4.砂浆固坡处理及制作砂浆条带 在浇筑面板混凝土之前,首先对砂浆固坡 面进行坡面平整度修整和砂浆条带制作,砂浆条带制作应先于坡面平整 度修整进行施工。砂浆条带宽40,采用现场拌制M10砂浆铺设。施工时 由测量放出面板分缝线,并每隔6~8m布设一根钢筋桩,测出该点基础高 程,以控制铺筑部位高程及砂浆铺筑厚度,砂浆条带平整度要求按±5进 行控制;砂浆条带制作完成后,以其为基准,绷线对混凝土砂浆固坡面 进行坡面平整度修整,对超出基准线的坡面采用人工或风镐进行凿除, 对低于基准线的坡面,采用M5砂浆进行修补,其偏差按+5~-8进行控 制,完成坡面修整后,进行测量验收,保证坡面满足后续施工要求,为 面板提供一个平整的支承面。
面板施工前,坝体应通过3个月至6个月的自然沉降,以达到坝体自身的 稳定性。因度汛要求等原因,需要提前浇筑面板时,应专题论证。
庄门源水库坝高为53.3m,是一次性浇筑完成。
2.基础面清理 将砂浆固坡面及面板周边缝浮渣、杂物清除干净。
3.测量放样 在砂浆固坡面采用方格网进行平整度测量,其中一排网格点必 须在垂直缝位置上,这样做是为了便于后期在垂直缝上铺设砂浆条带, 更好的满足平整度要求,现场网格点采用红漆标识清楚。
及母材等缺陷。止水铜片的焊接效果可以用煤油做渗透试验,如发现有渗透
现象应立即补焊,并及时复检,确保焊接接头施工质量。

6.3.4铜止水片安装后,应用模板夹紧等措施固定牢靠,使鼻子的位置符合
设计要求,其误差符合止水片(带)制作及安装允许偏差表的规定。
错 误 连 接 方 式
面板混凝土施工工艺
• 7钢筋安装 面板钢筋依据设计图纸的规格、型式要求,在加工厂和现场分 别进行加工,编号挂牌堆存,牌号上说明钢筋种类和仓号名称。人工现场组 装,钢筋安装位置、间距、保护层及各部位钢筋规格、型式应符合施工设计 图纸和规范规定。
沥青应做到条带表面完全覆盖,厚度均匀并达到设计要求。若初次涂
刷不满足施工要求,应进行二次涂刷。

6.2热沥青涂刷完毕后,进行垫片铺设。在使用前应清除垫片表面
的油渍、污染物。垫片应平整地粘贴在沥青垫层上,不得有褶曲和脱
空。其中心线与垂直缝中心线一致,偏差控制在± 1以内。
面板混凝土施工工艺
• 6.3铜止水片安装及焊接
• 6.接缝止水施工 面板坝接缝主要包括面板与趾板及左右岸岸墙之间 的周边缝、面板间的垂直缝、面板与防浪墙之间的水平缝以及防浪墙 之间的接缝。

坝高50m以上的垂直缝除设底部铜止水带外还应在面板浇筑完成
后设置第二道止水。在砂浆固坡修补及砂浆条带制作完成后,进入面
板垂直缝第一道止水施工。

6.1首先要求清除砂浆条带表面杂渣,使表面洁净。砂浆条带涂刷
不得小于20,并进行双面焊,如果确因条件所限搭接焊接不易进行双面焊接
时,采用双层焊道的方法进行(即焊接一遍后,再在其上加焊一遍)。采用
对缝焊接时,进行单面双层焊道焊缝,必要时可在对缝焊接后利用相同止水
带形状和宽度不小于60贴片,对称焊接在接缝两侧的止水带上。

6.3.3焊接接头应表面光滑,不渗水,无孔洞、裂缝、漏焊、欠焊、咬边伤
相关文档
