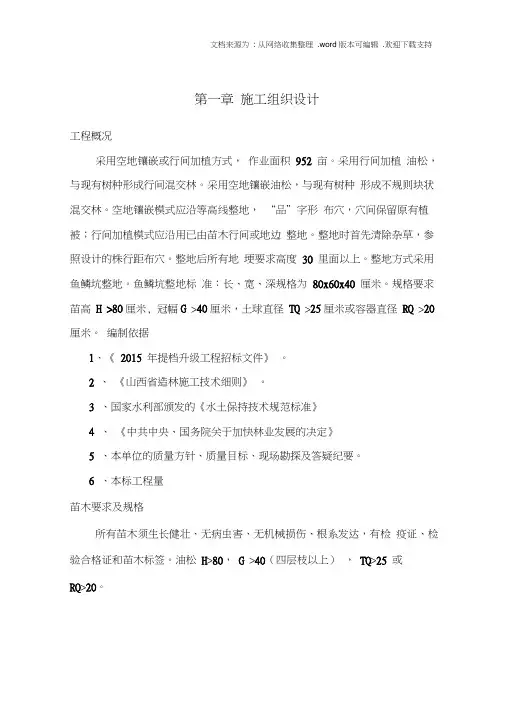

营造林施工方案.doc

营造林施工方案.doc
营造林施工方案.doc

目录

第一章、施工组织设计编制依据及说明

第二章、工程综述

第三章、确保工程质量的技术组织措施

第四章、确保工期的技术组织措施

第五章、各分部分项工程施工方法

第六章、种植后的管护措施计划

第七章、季节性施工措施

第八章、劳动力计划

第九章、项目管理机构设置

第十章、质量管理体系与措施

第十一章、环境保护及文明施工管理体系与措施第第十二章、安全管理体系与措施

第十三章、施工进度计划

第十四章、现场施工平面布置

第十五章、附表

第一章施工组织设计编制依据及说明

一、编制依据

1、依据成雷波县溪洛渡电站水库周边植被恢复一期工程施工图

设计文件。

2、依据雷波县溪洛渡电站水库周边植被恢复一期工程招标文件,合同技术条款、标准,预算定额的要求。

2、依据中华人民共和国现行有关的质量验收规程、规范和相关工程质量评定标准及中华人民共和国环境保护法、城市园林绿化养护管理标准、城市园林绿化工程施工及验收规范、现行国家及市建筑施工管理规定施工技术规范。

4、依据目前我公司现有的施工技术能力和设备装备情况以及过去和正在修建的类似工程经验。

5、依据现场考察的实际情况。

二、编制原则

1、本施工组织设计是以“质量为本信誉至上恪守合同争创精品”的精神为宗旨,本着建优良工程,立足信誉、确保工程质量和工期,向社会、向业主交一份满意答卷的原则编制;

2、本着严格技术管理,严把质量关的原则,本工程将严格按照施工图设计文件、施工招标文件中的技术标准、规范、质量要求以及其它相关补充技术规范、现行标准、质量、安全、试验规程,结合本项目具体情况进行编制、实施、管理。

3、本着科学管理、合理布局、统筹安排的原则,根据本工程特点和工期要求,科学安排各分项工程的施工顺序,合理选择重点、难点工程的施工方案,采用先进的施工工艺和设备,提高生产率,加快工程进度,降低工程成本。

4、本着确保安全、环保、文明施工的原则。编制施工安全措施,履行安全职责,重视环保,创建和谐文明工地。

三、工程目标和承诺

开竣工时间、工期目标:一旦我公司中标,如因业主开工时间提前或延后,开、竣工时间相应提前或延后,总工期按计划工期:1095日历天,计划开工日期:2015年05月 / 日,计划竣工日期:2018年04月 /日,有关工期的详细说明见第七章“技术标准和要求”,力争提前完工。

工程安全:在整个施工过程中杜绝伤亡事故。

文明施工:创建一流的施工现场,争创安全文明施工工地。

第二章、工程综述

一、工程名称

雷波县溪洛渡电站水库周边植被恢复一期工程

二、工程地点

雷波县海湾乡柏杨村,杉树堡乡白沙村,南田乡南塘村、青海村

三、建设单位

雷波县林业局

四、工程概况

植被恢复造林有效面积785.5亩,栽植树种为大叶香樟、银杏、枇杷、柚子。制作竖立项目徽标一个。配套饮水工程8160米;

五、质量要求

符合国家现行《工程施工质量验收规范》、《造林技术规程》(GB/15775-2006)、《城市园林绿化工程施工及验收规范》等验收合格标准;

六、施工计划的指导思想

该工程是雷波县的一个重要工程,我们将以文明优质的施工树立起良好的企业形象,我们将竭尽全力。牢记“细部不细前功尽弃”的警名,苦练内功,规矩方圆,奉献精品。

七、施工计划

如果我公司能够中标,施工时我公司将给予高度重视,严格按市及国家有关规定做到文明施工,规范施工,严格把好各道施工工序的质量,确保工程质量,并按合同要求如期完成工程建设,本工程采用项目管理进行组织施工,为确保工程按时优质完成施工任务,力争提前完成,在施工部署上将分区确立施工重点,按施工总进度计划合理安排劳动力、物力、财力,尽量做到综合平衡配套施工,确保工程顺利完成。

进场后,项目施工目标将进一步分解分细,确定各部分质量、安全、进度目标,在施工过程中我们切实贯彻全面质量管理体系,精心施工,精心组织,精心指挥,公司各部门将全力支持。一是公司负责人随时亲临现场领导,做好协调工作,做到出现问题及时解决,促使工程顺利进行,确保该工程合格争取优良;二是我司组织优秀项目施工班子,建立以项目经理为核心的工地项目组,真正承担起共同实施的担子,切实加强施工作业的具体领导;三是配备有多年施工经验的班组长为骨干的施工班组,作为基础的施工队伍,使整个施工过程始终保持强有力的三级管理体系。

八、施工准备

(一)、现场交接准备

我公司如中标本工程后,将在收到中标通知书后在规定的时间内派有关人员进驻施工现场,进行现场交接的准备,其重点是对各控制点、控制线、标高等进行验收和复核,对目前的施工现场进行调整准备,以使整个现场能符合我公司的布置原则及要求,这些工作拟在正式进场前全部完成。

(二)、技术准备

自进场之日起立即着手技术准备,组织施工人员学习施工规范、会审纪要和施工组织设计,并要熟练掌握施工技术。

(三)、材料进场计划准备

我公司将根据工程量清单及相关图红要求,及时清理各植被及相关材料用量,报送业主备案,并落实有关其他材料供应商报业主审批,同时进行由我公司组织的采购工作,及时组织前期的周转材料进场,以确保顺利施工。

(四)、人员准备

在接到中标通知书后在规定的时间内项目班子及相关人员立即

进场,作好前期施工准备工作及承担起施工承包管理职责。开工后3天,所有施工管理人员将全部就位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员。

(五)、施工过程布置

⑴本工程涉及土方工程、景观植被、配套饮水工程等专业,结合本工程特点在施工队伍的组织上考虑各种专业队伍同时进场。

九、与业主、监理、设计等单位的协调

我公司如能中标承接本工程,将把协调组织工作放在重要位置。工程内部协调管理主要是围绕工程建设本身而确定的,主要有业主、设计方、监理方相互间的协调管理。

(一)、与业主协调组织

协调好与业主之间的关系是项目经理部的一个工作重点。通过良好的合作,确保本工程承包合同全面履行,其主要表现在:定期参加与业主的碰头会,讨论解决施工过程中所出现的各种矛盾及问题,理顺每一阶段的关系;从施工角度及以往的施工经验出发,并在施工当中为业主着想,达到满足业主提出各种合理的要求,从而建立起融洽的关系。

(二)、与设计单位协调组织

与本工程的设计单位进行友好协作,保证工程能符合设计方的构思、要求及国家有关规范、规定的质量要求。其主要表现为:定期向设计方介绍施工情况及采用的施工工艺;在每个分项分部工程施工前提交与设计方有关的施工方案或作业指导书,听取设计方的意见;交换我们对设计内容的意见,用我们丰富的施工经验来完善设计,以达到最佳效果。

(三)、与监理单位协调组织

与监理单位进行紧密的合作,在整个工程的质量控制上共同努

力,对施工全过程进行监督检查。在每个分项分部工程施工前,我们

将提交有关的施工方案或作业指导书,并听取监理方的意见。监理方在实施监理工作时,我们除坚持其独立性以外,将为其实施监理工作提供必要的方便,配合监理方把监理工作做好。

(四)、对施工队和生产班组的协调。

按总体进度的控制节点,组织协调工作会议,检查计划的实施情况,制定修订和调整工作计划。项目部按期召开生产会议,协调各施工队在施工中碰到的问题,合理安排生产。解决一般问题不过夜,较大问题1-2 天内解决,重大问题根据实情,合理的、有步骤的,遂一解决。不能影响施工生产进度。项目部全体管理人员,要面向基层,深入细致地配合好,协调好,执行好,落实好各工序的质量工作,抓实、抓透,不留死角。对施工队提出的问题,解决要虚心,落实要实心,联络感情,沟通思想,共同的目标,使施工进度有计划的去实施,质量目标优良而奋斗。

十、工程施工目标

(一)、符合国家现行《工程施工质量验收规范》、《造林技术规程》(GB/15775-2006)、《城市园林绿化工程施工及验收规范》等验收

合格标准;

强化施工现场质保体系的组织领导,加强全体职工的质量意识,并利用各种形式广泛开展宣传教育,深入人心,让全体职工真正的理解“质量是企业的生命线”。本工程推行全面质量管理,实行程序控制。根据ISO9001质量体系的要求,结合项目管理的实际情况,编制该项目的质量计划,对生产过程进行全面控制。施工前认真熟悉图纸,精心编制施工方案,搞好技术交底,在施工过程中,加强每道工序的管理和不同工序之间的衔接。实行质量预控,针对可能发生的问题,采取对应措施,将质量不利因素消灭在萌芽状态。加强施工进程中核

对和检查,做好事后质量检查评定;使每个程序在受控状态下进行,来保证单项达优良,从而保证分部及单位工程的优良;积极推广应用新技术、新工艺,确保工程质量优良。

(二)、文明施工目标

严格执行国家及雷波县市有关施工现场场容、场貌、环境保护和市容卫生管理的规定,抓好标准化现场管理,争创文明工地。

(三)、确保合同工期,争取提前工期

建立强有力的项目经理部,协调好各工种、各专业之间的关系,设计同施工的配合,集中我公司优势兵力,齐心协力,精心组织施工。制定现场严格管理制度,科学地组织施工,做到长计划、短安排,确保分阶段及总工期的实现。

第三章、确保工程质量的技术组织措施

“百年大计,质量第一”质量是公司的生命,精心组织,精心施工,严格实行全员、全方位、全过程的质量控制,确保本工程建成为一流的优质工程。

一、工程质量目标

本工程的施工质量符合国家现行《工程施工质量验收规范》、《造林技术规程》(GB/15775-2006)、《城市园林绿化工程施工及验收规范》等验收合格标准。

二、技术组织措施

根据本工程的特点,为了按期优质、高效、安全地完成本项目的施工,达到业主满意,除在施工方案、施工方法中所涉及到的具体施工技术措施外,对技术及技术管理工作做如下安排:

(一) 组织保证、制度落实

1、选派有同类工程施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子。同时组织公司内专家成立专家组,定期到工地进行检查,协助项目经理部做好技术攻关及技术管理工作。选派技术过硬、作风好的施工队伍进场施工。

2、建立以技术负责人为首的技术管理体系,切实执行设计文件审核制、工前培训、技术交底制、开工报告制、测量换手复核制、隐蔽工程检查签证制、“三检”、材料半成品试验、检测制、技术资料归档制、竣工文件编制办法等管理办法。确保施工生产全过程始终在合同规定的技术标准和要求的控制下。

3、建立完善的技术岗位责任制,各级技术人员都要签订技术保证责任书,以关键和特殊工序实行技术人员专业分工负责制,明确责任,确保各项技术管理工作的落实。

(二)做好技术交底工作

本工作是施工过程基础管理中一项不可缺少的重要工作内容,交底必须采用书面签证确认形式,具体可分如下几个方面。

1、项目部接到设计图纸后,项目经理必须组织项目部全体人员对图纸进行认真学习,并督促建设单位组织设计交底会。

2、施工组织设计编制完毕并送审确认后,由项目经理牵头,技术负责人组织全体人员认真学习施工方案,并进行技术、质量、安全书面交底。列出监控部位及监控要点。

3 、本着谁负责施工谁负责质量安全工作的原则,各分管工种负责人(施工员等)在安排施工任务的同时,必须对施工班组进行书面技术质量安全交底,必须做到交底不明确不上岗,不签证不上岗。

技术交底的目的是使施工管理和作业人员了解掌握施工方案、工艺要求、工程内容、技术标准、施工程序、质量标准、工期要求、安全措施等,做到心中有数,施工有据。

工程开工前,项目经理部技术部门根据设计文件、图纸编制“施工手册”,向施工管理人员进行工作内容交底,“施工手册”内容包括工程分布、工程名称、工程数量、施工范围、技术标准、工期要求等内容。施工阶段由项目经理部技术人员向作业层技术人员对分项、分部工程进行工程施工工艺标准、技术标准交底,现场技术交底由作业层技术人员向班组长进行技术交底。

施工技术交底,以书面交底为主,包括图、表和文字说明。交底资料必须详细、直观,符合施工规范和工艺细则要求,并经第二人

复核确认无误后,方可交付使用。交底资料应妥善保存备查。

(三)做好施工测量工作

1、工程现场控制桩,由项目经理部技术部门负责接收使用、

保管。交接桩双方要逐一现场查看,点交桩橛,双方应在交接记录上详细注明控制桩的当前情况及存在问题的处理意见,并进行签认。交接后,由技术负责人组织技术力量对桩位进行复测,复测精度须符合有关规定,如误差超过允许值范围,及时与业主联系落实。

2、施工过程中,经理部技术人员负责施工放样、定位,控制桩点护桩测量的工序间检查复核测量。工程竣工后,按设计图纸进行中线、高程贯通测量,确保中线、标高达到设计要求。

3、测量原始记录、资料、计算、图表必须真实完整,不得涂改,并妥善保管。测量仪器按计量部门规定,定期进行计量检定,并做好日常保养工作,保证状态良好。

4、认真贯彻执行测量复核制度,外业测量资料必须经过第二人复核,内业测量成果必须两人独立计算,相互校对,确保测量成果的准确性。

(四)施工技术文件、资料管理

1、所有上报、下发的图纸、文件、联系单位等资料均由项目经理审查后批示。所有上报的施工管理资料由项目经理审定, 施工技术资料由技术负责人审定。

2、由资料员统一收发,统一编号,统一记录,防止产生混乱现象。

3、管理措施:

(1)在微机室设立专职资料管理员,负责文件资料收、发、存工作。

(2)采用微机管理手段,对文件资料进行存档和整理,并对处理结果(是否已发放给有关单位和人员,是否已按文件资料要求实施,是否有反馈信息)跟踪检查并做记录。

(3)对文件资料的有效性进行控制,定期发放有效文件和

资料的目录给相关文件资料的持有人,及时收回作废的文件资料,确保所有单位和人员使用的是有效的文件和资料。

4、档案整理要求

(1)工程档案资料必须按国家档案局和国家计委《基本建设项目档案资料管理暂行规定》以及市建设档案管理办法等的有关规定执行,并满足业主对档案资料管理的要求,在工程施工过程及时做好收集、汇总、整理工程档案。

(2)在工程竣工验收后 28天内,向监理单位提交一式三份完整的、符合要求的工程档案资料原件及一份复印件,以监理单位签认后由承包商提交业主档案管理部门。

(3)工程资料记录是施工过程中自然积累形成的要求与工程进度同步进行,直至工程交工验收结束。

(4)工程资料要求内容真实,数据准确,不准后补,不得擅自修改,不准伪造,不得外借。

(五)技术保证措施

1、对各有关工序的作业人员,定期进行技术、质量培训,并进行考核,合格后方可上岗,特殊工种要专业培训,持证上岗。

2、在施工过程中,要不断地进行施工方案优化工作,以求得施工方案的先进性和科学性,通过不段优化施工方案,从而提高我公司在该领域中的施工水平。

3、若我单位中标,我们将进行施工技术的信息化管理,即施工计划进度网络、资料管理、工况变化、设计变更、施工监测等全部进入计算机系统,采用先进的管理软件进行检测。

(六)施工过程的质量控制

1、做好施工组织设计和施工方案的优化工作,按施工组织设计做好施工的各项准备工作。

2、严格按照施工组织设计确定的合理施工工序进行操作施工,发现问题及时上报,并会同公司有关部门研究解决。

3、质检员实行跟班质量监督,发现问题及时处理。对有不按设计要求、施工验收规范、操作规程及施工方案施工,有损害工程质量行为的,有权停止施工并限期整改,实行质量一票否决权。

4、严格上下工序和交叉工序的交接、验收制度,做到本工程质量不合格不交,上工序不符合要求,下工序不继续施工。分部(分项)工程的检查、验收按建设部相应的质量评定标准执行。

5、合理安排施工工序的穿插,相应穿插的单位要明确责任,要办好交底和验收,加强产品的保护。

第四章、确保工期的技术组织措施

一、工期计划

本工程要求工期1095日历天,计划开工日期:2015年05月 / 日,计划竣工日期:2018年04月 / 日,实际开工时间要按合同规定或以业主发出的开工令为准。我公司会做到合理安排施工,集中公司的主要技术力量、劳动力和机械设备,充分发挥公司的优势,克服一切不利因素,全天候进行施工,确保按期按质完成施工任务。

二、工程进度安排的原则

(一)、本工程雷波县溪洛渡电站水库周边植被恢复一期工程,工期长,须有效配合人力、物力资源,并调用有经验的施工队伍。合理配置生产要素,科学计划安排,精心组织施工,在确保安全、质量的前提下,满足业主对工期的要求。

(二)、实事求是,量力而行,最大限度的发挥本投标人的优势,采取先进、成熟的技术、工艺、设备,尽量缩短工期。

(三)、统筹兼顾,合理安排工期,组织均衡生产,提高设备、器材利用率,做到少投入,多产出,确保分项工程工期及总工期目标的实现。

三、确保工期的技术组织措施

工程施工中,我们将根据设计文件和有关施工规范、规程、精心编制实施性施工组织设计,合理确定施工方案,科学策划,狠抓关键线路,突出重点,确保主体。同时总揽全局,统筹兼顾,科学管理,确保工程保质保良提前竣工。我们从以下几个方面,予以有利保证:(一)、从优化施工方案上保证:

本工程含土石方、植物、配套饮水工程,工程长,必须保证工程进度及工程质量是本工程施工方案合理安排的关键环节。

1分段进行平行施工。

2科学管理,优化施工组织,抓住关键工序。

3必要时可昼夜施工,实行轮班制。

(二)、从组织机构、资源配置上保证:

调遣精兵强将,强化项目管理。在接到通知开工令后,各级人员准时到位;机械设备按时进场,及时进行安装调试,确保按时开工。项目经理部按项目管理的各项要求开展工作,强化项目管理,强化施工全过程的监督、检查、指导。

四、从施工计划上保证

(一)、统筹规划,确保施工计划的严肃性。在安排施工计划时留有余地,关键工序在保证均衡生产的前提下,不安排过紧,有后期调整余地。抓紧大好施工季节,计划紧凑安排,对控制工期的项目,从人力、财力、物力各方面优先保证,各种配套计划一定落实,做到好季节多安排施工,雨季灵活安排。

(二)、狠抓重点工程进度,确保提前竣工。从施工准备开始,制定详细的施工计划,每天有专人检查计划的落实情况,发现问题及时修正调整计划,增加投入,确保各分项、分部工程工期。

第五章、各分部分项工程施工方法

第一小节、场地平整及测量工程

(一)、施工流程

场地初平→轴线的测设→标高的确定

(二)、各分项工程的工艺流程

1、平整场地

(1)、场地平整要有排水坡度,设计无要求时,一般应向排水沟方向作不小于2%的坡度,按每20m 的检查点进行逐点检查。

(2)、施工区域内及施工区周围的上下障碍物,应作好拆迁处理或防护措施。如建筑物、构筑物、地下管道、电缆、坟墓、树木等等。

(3)、作好施工场地内机械、运行和道路和排水沟的畅通、牢靠。道路面须高于施工场地地面。

2、工程定位及放灰线

(1)、设置测量小组

由项目工程师任组长,选用2名有测绘专业技术职称的测量员组成测量小组配备经纬仪1 台,自动安平水准仪1 台,搭尺、50m、7.5m 钢卷尺各三把,承担本次工程建设全过程的测量施工任务。

(2)、平面测绘

①确定主轴线:进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确。其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位。

②坐标点的保护:用经纬仪将基准点测设在临近建筑物上,经反复校对无误后,采用红色油漆两个对顶直角等腰三角形标示。

③高程的引测:根据设计单位提供的高程点(绝对标高)和确定的相对标高,分别在周围大角和四面的安全地带,设置高程控制点。

第二小节、土方工程

(一)、施工流程

放线→挖土→验评

(二)、主要施工操作要点

1、放线

(1)、施工准备:熟悉施工图纸,与设计方加强联系,弄清各种构筑物的标高尺寸,在图纸上明确标明。

(2)、图纸的测设:根据施工图上各构筑物的底面标高,确定该线路土方的挖深,按平面图确定各处挖掘的范围,撒好槽灰线。无须较高精度。在经自检合格后,要提请设计单位验线。验线合格才可正式开挖。

2、机械土方开挖施工施工要点

(1)、土方开挖前绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放地点等。绘制土方开挖图应尽可能使机械多挖,减少机械超挖和人工挖方。(2)、机械开挖应深而浅,基底及边坡应预留一层300~500 mm 厚土层用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。

(3)、施工中应经常观测原挡土墙的情况。如发现原挡土墙有松动、变形、位移等情况,应及时分析原因,采取有效的措施进行处理。(4)、对已挖部分的土体的监测,为了基础施工阶段的安全,及时掌握挡土体的变形状况,对挡土体进行监测。在护坡一侧设置平行控制线,用经纬仪准线法,定期进行观测,以确保护坡桩的安全。(5)、雨季开挖、面积不宜过大,应逐段逐片分期完成,注意边坡稳定,加强对边坡、支撑、围堰等措施的检查。

(6)、为保证土方工程顺利进行,必须搞好坑内排水和地面截水、降水、排洪工作。最简易截水方法是利用挖出之土沿基坑四周或迎水面筑高500~800mm 土堤截水,同时将地面水通过场地排水沟排泄。

第三小节、配套饮水工程

该造林区域水源条件较差,为解决造林地苗木浇水需要,提高造林苗木成活率和保存率,本项目规划铺设引水管道工程,将水从海湾自来水塔(GPS坐标:x:359851,y:3129551,海拨1332m)引到造林区域,配备胶管浇水。

根据雷波县自来水公司提供的资料,在县自来水公司技术人员的配合下,沿规划输水管道实地踏查,采用GPS现地采集坐标数据(详见调查表10 造林小班周界及输水管道GPS点坐标表),经测算,规划铺设引水管道工程8160米,其中:铺设50#国标钢管924米,40#高压钢管3114米,40#国标钢管2342米,32#国标钢管1780米。管道布局见凉山州2013年国家重点生态功能区转移支付资金建设项目—雷波县溪洛渡电站水库周边植被恢复一期工程布局图。

管道安装需各类型号直接、直变、三通、球阀、弯管、龙头、活接、排气阀情况详见附表5 雷波县溪洛渡电站水库周边植被恢复一期工程造林苗木量及工程量情况表、雷波县溪洛渡电站水库

周边植被恢复一期工程配套引水管道工程工程量及费用测算表。

3.1制作与验收

本标段的钢管由发包人采购,现场验收由监理工程师主持,按照有关规程、规范标准,检查钢管的材质、外径、内径、椭圆度、长度、角度、节口、防腐等项均符合设计要求。

3.2钢管安装流程

钢管安装流程:钢管交接验收→钢管运输至现场→钢管清口→吊装、组对→安装焊接→焊接检测→焊缝修补及缺陷处理→钢管件及接口防腐→验收。

3.3钢管的运输与吊装

根据现场施工条件及考虑钢管重量和起重设备的安全起吊距离。

(1) 钢管在运输、堆放、吊装等过程中,严防碰撞、挤压及其它不适当的搬运方式,亦应防止破坏涂层。对管口部位更应注意保护,防止变形。

(2) 钢管装卸车时,应采取吊卸,不得从车上滚下或溜放。钢管置放时,应按安装顺序分区放置,并留通道,以利分批取用。置放时,一般应立放且下管口应有足够支点均匀垫稳,平放则应在管下垫方木,管两侧以弧形木楔子,卡紧订牢。

(3) 钢管吊装时,应使用表面无摩擦力固定带、钩子、压板及其它金属件将钢管固定。钩子不要钩住钢管内表面,而要用绳索系牢固。钢管吊起时绳索要保持一定的角度确保钢管变形力最小。

3.4钢管清口

(1)清口时,用钢丝刷将管端外表面距管口25mm范围内的浮锈、底漆、泥土等杂物清理干净。对于不符合焊接要求的管口钝边、坡口进行修整。坡口角度为30~35度;钝边为1.0~1.6mm。

(2)接口处要彻底地清刷干净,清刷掉管道内的异物和灰尘。

3.5钢管吊装、组对

(1)对清口完毕的钢管进行吊装、准备组对时,应清除管内杂物。

(2)吊装等过程中,严防碰撞、挤压及其它不适当的搬运方式,亦应防止破坏涂层。对管口部位更应注意保护,防止变形。

(3)钢管吊装时,采用表面无摩擦力固定带、钩子、压板及其它金属件将钢管固定。钩子不要钩住钢管内表面,而要用绳索系牢固。钢管吊起时绳索要保持一定的角度确保钢管变形力最小。

(4)组对前,对口管工要重新检查管口附近的质量,特别是钢管下方,由于前两道工序检查不便而漏检及观察不清,可能有缺陷存在,如确认无误后再进行组对。始装节的里程偏差不应超过±5mm。

弯管起点的里程偏差不应超过±10mm。始装节两端管口垂直度偏差不应超过±3mm。与PCCP管连接的管节中心偏差不大于5mm;与岔管连接的管节及弯管起点管口中心偏差不大于10mm,其它管节管口中心偏差不大于20mm。

(5)对于外观合格的钢管要检查管口周长,确保两个相对的管口周长差小于3mm,以便满足对口错边量的要求。如果出现大小头,或周长差严重超标,无法组对时,要对钢管建立台帐,由现场监理签字予以证实。

(6)安装场地应防风、防雨、防尘。安装场地的温度不低于5℃,空气相对湿度不高于85%;施工现场保证有足够的照明;

(7)钢管安装后,管口圆度(指相互垂直两直径之差的最大值)偏差不应大30mm。至少测量2对直径。

3.6钢管安装焊接

(1)电焊工必须持有按国家质量监督检验检疫总局《锅炉压力容器压力管道焊工考试与管理规则》或《现场设备、工业管道焊接工程施工及验收规范》GB50236—98考试合格的焊工合格证书,持证焊工必须在其考试合格项目及其认可的范围内施焊。

(2)焊接坡口可采用氧乙炔焰切割,并用砂轮清除坡口表面氧化皮。焊件在组装前应将焊口表面及附近母材内、外的油、漆、垢、锈等清理干净,直至发出金属光泽。

(3)焊接采用手工电弧焊,除图纸注明者外,Q235A钢之间的焊接选用J422焊条,在使用前,焊条应在焊条干燥箱中经150℃左右的烘烤,烘烤时间为1小时,然后放在100℃~200℃的恒温箱中待用。

(4)焊接时,其环境条件应达到:空气相对湿度小于90%;风速小于8m/s;无雨水侵袭,否则应采取有效保护措施:如:用氧—

燃气管道保护施工方案

天然气管道保护施工方案 乌海市凯洁燃气有限责任公司段天然气管道与 路桥工程相邻,因为该路桥工程施工需要,其工作面已接近燃气管道的安全距离,需要对燃气管道进行保护措施。施工方案如下:总述:(如图1、图2) 该保护燃气管道长18米,其下均匀分布六个独立基础支撑。每个支撑柱均为砖砌体(1200X500mm,H=3500mm),外抹防水砂浆, 图1 其下为C10素混凝土垫层(1400X700mm,H=200mm)。土方工程为人工开挖,人工回填夯实,放坡系数K=0.47。(工作面c=300mm)工序为:独基土方开挖基坑清理基础垫层浇筑砌体砌筑防水、防潮第二个独基土方开挖﹡﹡﹡﹡土方回填

图2 1.沟槽土方开挖 1.1该地土质为三类土,燃气管道上口距室外地坪约2米,为保证施 工安全,严禁使用任何机械设备进行沟槽土方开挖。人工开挖时应由一端向另一端逐步推进,并要求第一个支撑基础开挖完成后及时进行沟槽清理平整,然后暂停土方工程,进行下道工序施工。 待其他工序完成后方可继续进行土方工程。(放坡系数K=0.47)2.基础垫层 2.1垫层为现浇砼,标号C10,厚度200mm。采用木模支撑。 2.2砼浇筑时严禁人员抛扔,应搭设滑坡溜槽,将混凝土溜至沟槽底, 且振捣均匀。 2.3严禁在砼初凝期内进行其他工序施工。 3.砌筑工程 3.1砌筑均采用“三一法”砌筑,砂浆饱满度水平灰缝≧80%、竖缝

≧90%,砂浆标号为M7.5。 3.2超出砌筑高度时必须搭设脚手架。 4.防水防潮 4.1基础防水防潮采用防水砂浆抹面。 5.土方回填 5.1土方回填时应将基底杂物清理干净,并分层回填夯实。5.2土方回填采用夯实方法,压实系数不得小于0.95. 编制人: 编制日期:

国家储备林基地建设管理办法

国家储备林基地建设管理办法 (试行) 国家林业局速丰办 二〇一四年十一月

第一章总则 第一条为加强国家储备林基地建设(简称“基地建设”)管理,提升木材供给保障能力,根据《林业发展“十二五”规划》、《推进林业生态文明建设规划纲要》和《全国木材战略储备生产基地建设规划(2013-2020年)》(以下简称“规划”),制定本办法。 第二条国家储备林基地是指纳入规划,通过现有林改培、集约人工林栽培和森林抚育等集约经营措施,优化林分结构,增加森林蓄积,高标准、高质量的活立木资源。 基地是指从事国家储备林基地建设的林地和森林。 第三条基地建设坚持着眼长远、总量稳定、扩面增量、提质增效的方针,坚持集约化、标准化、规模化、基地化的多样经营模式,推广应用先进营造林技术和储备运行管理措施。 第四条国家储备林基地建设实行营造中短周期速丰林、珍稀及大径级用材林,通过划定储备中龄林、近熟林和成熟林,培育大径材,以应对市场预期、原木进口减供或断供风险。 第五条国家储备林基地建设以现有林改培为主,同时采取集约人工林栽培和中幼林抚育,开展基地建设。

第六条本办法适用于规划范围内,从事国家储备林基地建设经营和管理活动的部门和建设单位(包括国有、股份制、私营林场及林业专业合作社等)。 第二章组织管理 第七条国家储备林基地建设实行中央、省、市、县四级管理。各级林业行政主管部门负责本行政区域内基地建设管理工作。 第八条国家林业局成立国家储备林基地建设领导小组,研究部署基地建设规划实施中的重大事项。木材储备日常管理工作由国家林业局速丰办负责。其主要职责:(一)协调组织编制发展规划,经批准后组织实施; (二)配合协调有关部门争取扶持政策和资金; (三)组织制定项目建设相关技术规程和管理办法; (四)组织各省(区)申报国家木材战略储备项目; (五)协调配合有关部门落实基地建设年度计划; (六)对基地建设进行宏观管理、技术指导、监督检查和评估考核等。 第九条规划范围内的省级林业行政主管部门应成立基地建设工作领导小组(办公室),研究部署本省基地建设规划实施中的重大事项。木材储备日常管理工作由规划省级

天然气管道改迁与保护工程施工组织设计方案

第一章、工程概况 一、工程概况 通海十九路道路及配套工程现状燃气管线迁改工程位于大竹林-礼嘉组团F标准分区,整体呈现东西走向,起点接通海十九路K0+600,终点接道海十九路K1+800,管线全长约1200m。 工程围在K0+600~K0+950段道路为高填方区域,该段现状地形标高位于240.0~261.0之间,设计道路标高位于253.0~271.0之间。在K1+150处道路西侧为高挖方区域,该处现状地形标高位于286.0~279.0之间,设计道路标高位于261.0~262.0之间。其中在K0+950处,即通海十九路与L9路西段路交叉口处,在L9路西段该处为高架桥段。工程围,在道路东侧,位于一条现状南北走向的渝武高速公路,该高速公路将向通海十九路拓宽5米。 建设单位:北部新区土地整治储备中心 代理业主:渝高科技产业(集团)股份 设计单位:市市政工程 地勘单位:市勘测院、江北地质工程勘察院 监理单位:高诚信建设监理 施工单位:龙申建设 根据业主提供的地形管网资料,工程围,在K0+600~K1+800段道路东侧,有一根呈东西走向现状DN219的燃气管道,该燃气管道沿现状地形敷设,埋深为0.5~1.0米。该现状燃气管道,部分位于设计道路下,部分穿越L9路西段高架桥段。 二、燃气管道迁改设计概况

1、燃气平面布置 因通海十九路道路的修建,道路局部存在高填方和高挖方路段,使得现状燃气管道部分路段已经露出设计路面,部分路段位于高填方区域下,埋深较大。结合设计道路的修建对现状燃气管道进行迁改,以方便后期维护和使用。 现状燃气管道的迁改在道路实施前进行迁改,为了不影响道路的二次开挖,本次考虑沿道路红线外敷设,结合道路的标高系统及现状实际地形状况,部分燃气管道位于道路放坡围,在道路东侧新建一根DN219的燃气管道。距离高速公路拓宽围线11.0~16.0m。距离L9路西段高架桥桥台为5m。设计燃气埋深约0.9~16.0m。设计管道结合现状地形及设计道路敷设。设计燃气管道两端分别与现状燃气管道相接顺。 燃气管道迁改R23~R29埋深为5.0~16.0m,设计考虑采用顶管施工,顶管规模为d800,顶管工作井径为4.0m,顶管接收井径为2.0m。 燃气管道迁改R34~R35穿规划道路L9西段道路,位于道路下方,L9西段形成后本次设计燃气管道埋深为4.5m,设计考虑该段燃气管道加d400钢筋混凝土套管进行保护。 2、燃气迁改与十九路排水系统关系 (1)、燃气管道迁改R-6~R-7之间已设计有d1000的八字型进水口,燃气管道敷设前需先修建d1000的八字型进水口,设计燃气管道位于已设计d1000雨水管上方。 (2)、燃气管道迁改R19~R20位于已设计B×H=2.5m×2.5m雨水箱涵上方,燃气管道敷设前需先修建该段雨水箱涵。 (3)、燃气管道迁改R43~R44位于已设计d1200临时雨水排水管道上方,燃气

最新整理国家储备林制度方案.docx

最新整理国家储备林制度方案 为全面保护天然林资源,从根本上增强木材自给能力,维护国家生态安全、木材安全,根据xxx、xxx印发的《生态文明体制改革总体方案》(中发〔〕25号)建立国家储备林制度的有关要求,制定本方案。 一、总体要求 坚持“创新、协调、绿色、开放、共享”的发展理念,按照总量平衡、结构优化、进口适度、持续经营的目标要求,建立系统完备的国家储备林制度,加快建设一批国家储备林基地,探索生产能力高效、经营规模适度、储备调节有序、生态环境良好的木材安全道路。 二、基本原则 ——坚持立木储备,通过实施高效可持续经营措施,提高林分质量和林地生产力; ——坚持科学经营,推广良地、良种、良法等先进适用技术和培育模式; ——坚持绿色发展,培育健康森林,发挥森林生态、经济和社会多种功能和效益; ——坚持机制创新,通过政府调节、管理和引导,促进市场配置资源主体作用的发挥。 三、主要任务 (一)完善政策法规体系 完善法律法规。落实中央文件要求,将建立国家储备林制度写入相关法律法规,保障制度建设有法可依,有序推进。

制定部门规章。依据法律法规和有关文件精神,印发《国家林业局关于加快国家储备林建设的指导意见》(),本篇文章来自资料管理下载。制定出台《国家储备林管理办法》()等相关管理办法,确保科学管理,规范运行。 建立管理制度。相关省(区、市)依据国家储备林相关管理办法,研究制定本省(区、市)相关实施细则和管理办法,规范本辖区国家储备林建设管理。 (二)创新投融资机制 创新融资机制。发挥中央财政专项资金引导作用。创新融资机制,积极利用开发性政策性金融,设计长周期优惠金融产品支持国家储备林建设。 促进融合发展。根据国家外资利用政策和建设规划,积极争取包括世界银行、欧洲投资银行、亚洲开发银行等各类外资贷(赠)款,支持国家储备林工程实施和能力建设。 探索PPP模式。按照国家推广公共财政和社会资本合作模式有关要求,加强对运用PPP模式推进国家储备林建设的指导,开展建设模式示范试点。 (三)建立现代工程管理制度 建立规划体系。编制《国家储备林建设规划( -2050年)》,明确东南沿海地区、长江中下游地区、黄淮海地区、西南适宜地区、京津冀地区及东北地区六大区域的国家储备林建设目标和任务。省级、市县级制定建设规划和实施方案,将建设任务落实到山头地块。 实行全过程管理。制定《国家储备林核查办法》(),建立立项、

天燃气管道保护施工方案

目录 一、工程概况 (1) 二、编制依据 (1) 三、编制原则 (2) 四、总体部署 (2) 五、主要施工方案及施工工艺……………………………………………………… 4 5.1、路基工程 (5) 5.2、路面面层 (6) 5.3、天燃气管道保护施工方案 (9) 六、质量保证措施 (12) 七、安全保证措施 (14) 八、进度保证措施 (14) 九、环境保护及文明施工措施 (15)

场外运输道路及天燃气管道保护 施工方案 一、工程概况 1、项目地址:银翔车业整车制造、汽车核心零部件生产基地及新能源汽车技术研发中心项目配套建设工程项目位于四川省南充市嘉陵区工业集中区花园大道旁。 2、本工程场平工程土石方运输路线约3里左右途经花园大道-吉利大道-桃子沟遂道-木老镇佛老爷岩村弃土场。在经桃子沟隧道时,隧道原为火车隧道,路面宽4.5米左右,狭窄,单行道。为了加快银翔车业配套建设工程项目的平基工程快速、顺利进行,受嘉陵工业集中区管委会的委托,在吉利大道最南端,修建一条场外运输道路供土石方运输车辆弃渣后空车返航使用。 3、场外运输道路呈南北走向,由于道路所在地地势起伏较大,设计道路等级为等外级道路(四级公路),设计车速为15km/h,标准路幅宽度6.5m,为双向两车道,道路全长1855.602m。在桩号K1+465处与中贵天然气管道相交,交叉角度为 90度左右,天然气管道为1016cm,埋深1.2m左右,道路与天燃气管道交叉处地处山脊,在此修建一座涵洞桥,以便保护天燃管道并供土石方运输车辆弃渣后空车返航使用。 根据天燃气运输管道保护相关规范、标准,场外运输道路与输气管道交叉部分的实施相关工程保护工作。特编制此施工方案并具体落实。 二、编制依据 1、场外运输道路水泥砼路面及天燃气管道保护设计方案及施工图。 2、现行城市道路设计规范、公路工程施工技术规程、公路桥涵施工技术规范及关于规范公路桥涵与石油天然气管道交叉工程管理的通知等相应的规范和质量检验评定标准。 3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工经验,施工现场实地踏勘及周围环境的调查所掌握有关资料。

国家储备林制度方案

国家林业局关于印发《国家储备林制度方案》的通知 国家林业局关于印发《国家储备林制度方案》的通知 林规发〔2015〕192号 各省、自治区、直辖市林业厅(局),内蒙古、吉林、龙江、大兴安岭森工(林业)集团公司,新疆生产建设兵团林业局,各计划单列市林业局,国家林业局各司局、各直属单位: 为贯彻落实2015年中央一号文件和《生态文明体制改革总体方案》(中发〔2015〕25号)建立国家储备林制度的精神,我局研究制定了《国家储备林制度方案》(以下简称《方案》,见附件),现印发给你们,并将有关事项通知如下: 一、充分认识建立国家储备林制度的重要意义 国家储备林是指在自然条件适宜地区,通过人工林集约栽培、现有林改培、抚育及补植补造等措施,营造的工业原料林、珍稀树种和大径级用材林等优质高效多功能森林。国家储备林建设是全面保护天然林的重要举措,是保障国家木材安全的重要途径,是推进林业改革的重要抓手,是改善民生扩大内需的重要工作。国家储备林制度是全面保护天然林的重要配套制度,是发挥财政金融合力、创新投融资模式的基础保障制度,也是大型营造林工程实现系统化精细化管理

的样板先行制度,对加强国家储备林基地建设,维护国家生态安全和木材安全具有重要的现实意义。 根据中央领导同志有关批示精神,我局启动实施了国家储备林建设试点,同时根据2015年中央一号文件和《生态文明体制改革总体方案》关于建立储备林制度的要求,研究制定了《方案》,明确了总体要求、基本原则、主要任务和组织保障,这是保障和推进国家储备林建设的重大步骤和关键举措,各地各单位务必进一步提高认识,高度关注和积极支持做好国家储备林建设。 二、科学编制《国家储备林建设规划》 我局正在组织编制《国家储备林建设规划》,明确东南沿海地区、长江中下游地区、黄淮海地区、西南适宜地区、京津冀地区及东北地区六大区域的国家储备林建设目标和 任务。请各地积极配合做好相关规划工作,并抓紧编制本省(区、市)国家储备林建设规划或实施方案。 三、大力推进国家储备林基地建设 2015年我局与财政部联合下发了《关于做好国家储备林建设工作的通知》(办规字〔2015〕117号),首个国家开发银行贷款100亿元国家储备林项目在广西落地。我局与国家开发银行和广西壮族自治区政府分别签订了《共同推进国家储备林等重点领域建设发展合作协议》和《共同推进广西国家储备林项目建设合作协议》,开发了迄今为止国内最适

天然气管道保护施工方案

胜利花园农转非安置房工程 天 然 气 管 道 保 护 方 案 编制人:沈明忠 审核人:罗庆志 编制单位:重庆建工住宅建设有限公司

施工组织设计(方案)报审表 工程名称:胜利花园农转非安置房工程编号:10

胜利花园农转非安置房工程 天然气保护措施施工方案 一、编制说明: 1.1、编制依据: (1)、《胜利花园农转非安置房工程(五标段)施工合同》。 (2)、现场踏勘调查所获得的有关资料。 (3)、本土石方工程位于江北区唐家沱地块,根据建设单位提供重庆地质勘查107地质队2008年11月对胜利花园地块测绘计算成果显示,其总挖方量约为45万余方,总填方量约为46万余方,不可利用的挖方(清表、淤泥、建筑与生活垃圾)部分约为6万余方。而根据107地质队提供测绘计算成果进行分析,其挖方量大部分分布在一、二、三标段,犹以一标段为甚,单一标段的挖方量即在20余万方。一、二、三标段的分布位置位于整个土石方工程的南面沿线,与市政道路海尔路呈弧形沿线相邻。 问题在于,海尔路路基下在胜利花园土石方工程范围内沿线有一根直径为325mm的天然气供气管道。开工伊始,天然气公司即多次发出通知告示,指出在天然气管道分布的一定区域内不得采取爆破施工。后经我公司跟天然气公司等接触和查阅相关法律法规与多方了解,确定天然气管道在其50M范围内不得采用爆破施工。 为了从给建设单位节约费用和降低成本角度出发,我施工单位特采取一定的施工措施,尽最大努力,以将不可实施爆破的范围缩小到25m范围内,在25m范围内采用机械土石方进行施工。为此,特编制

此天然气管道保护措施方案。 (4)、国家、行业和重庆市颁发的有关现行规范、标准、及规定:《重庆市天然气使用及设施安全管理办法》 《重庆市天然气管理条例(2006年修订)》 《建筑施工安全检查标准》JGJ59-99。 1.2、实施地点: 该工程位于胜利花园土石方工程顺沿临海尔路侧(详见平面布置图)。 1.3、编制范围: 本施工方案的编制范围为所附平面图所示的天然气管道25m范围内的机械土石方施工以及对天然气管道的保护措施。 1.4、编制原则: (1)、严格遵守相关法律法规与建设方及平面图规定的要求、编制本施工方案。 (2)、在仔细考察工程所属的位置,认真研读招标文件和设计文件的基础上,结合本条天然气管道的实际特点与相关规范,做到措施到位,施工得体,合理组织本条天然气管道范围内的机械土石方施工与天然气管道的保护措施。 (3)、在安全保证措施方面以“安全第一,预防为主。”立足全面性、可靠性及可操作性,建立安全岗位责任制,确保工程顺利完成。 二、工程概况: 2.1、工程简介

国家储备林制度方案

国家储备林制度方案 The latest revision on November 22, 2020

国家林业局关于印发《国家储备林制度方案》的通知 国家林业局关于印发《国家储备林制度方案》的通知 林规发〔2015〕192号 各省、自治区、直辖市林业厅(局), 为贯彻落实2015年中央一号文件和《生态文明体制改革总体方案》(中发〔2015〕25号)建立国家储备林制度的精神,我局研究制定了《国家储备林制度方案》(以下简称《方案》,见附件),现印发给你们,并将有关事项通知如下: 一、充分认识建立国家储备林制度的重要意义 国家储备林是指在自然条件适宜地区,通过人工林集约栽培、现有林改培、抚育及补植补造等措施,营造的工业原料林、珍稀树种和大径级用材林等优质高效多功能森林。国家储备林建设是全面保护天然林的重要举措,是保障国家木材安全的重要途径,是推进林业改革的重要抓手,是改善民生扩大内需的重要工作。国家储备林制度是全面保护天然林的重要配套制度,是发挥财政金融合力、创新投融资模式的基础保障制度,也是大型营造林工程实现系统化精细化管理的样板先行制度,对加强国家储备林基地建设,维护国家生态安全和木材安全具有重要的现实意义。

根据中央领导同志有关批示精神,我局启动实施了国家储备林建设试点,同时根据2015年中央一号文件和《生态文明体制改革总体方案》关于建立储备林制度的要求,研究制定了《方案》,明确了总体要求、基本原则、主要任务和组织保障,这是保障和推进国家储备林建设的重大步骤和关键举措,各地各单位务必进一步提高认识,高度关注和积极支持做好国家储备林建设。 二、科学编制《国家储备林建设规划》 我局正在组织编制《国家储备林建设规划》,明确东南沿海地区、长江中下游地区、黄淮海地区、西南适宜地区、京津冀地区及东北地区六大区域的国家储备林建设目标和任务。请各地积极配合做好相关规划工作,并抓紧编制本省(区、市)国家储备林建设规划或实施方案。 三、大力推进国家储备林基地建设 2015年我局与财政部联合下发了《关于做好国家储备林建设工作的通知》(办规字〔2015〕117号),首个截至目前,已在广西、 四、认真研究制定本省(区、市)相关实施细则 我局发布了《国家储备林树种目录》、《国家储备林划定办法(试行)》、《国家储备林核查办法(试行)》,制定了《国家储备林基地建设管理办法》、《国家储备林基地建设年度施工作业设计管理办法》等5个管

国家储备林建设项目PPP模式介绍

国家储备林基地建设项目PPP模式介绍

国家储备林建设的机遇条件 根本条件?党中央高度重视 特殊条件?创新林业投融资模式 重要条件?林业融资项目科学事实(世行项目经验积累) 基本条件?速丰林基地建设工程加快推进

国储林的构成及要求 ? 在自然条件适宜地区,通过特定政策和科学措施营造的、用于生态和木材储备的优质高效多功能森林,集生态建设、产业发展为一体,融生态产品、林产品供给于一身 定义 要求: ? 短周期速生树种不超过45%;经济林建设不突破15%;基本建设投资不超过20%,大径级用材林不少于20%; ? 自行车步道、温泉、楼堂馆所等不应作为国储林的投资内容;林间道路不得超过03、04级标准 ?以小班为基础,相对集中连片不低于100亩; ?立地指数≥14或低位数中等以上;?郁闭度≥0.6; ?混交林中目的树种比例不低于60%;?龄组为中龄林、近熟林或成熟林; ? 林分年均蓄积生长量高于全省平均水平。

经过试点地区几年的摸索,国家储备林建设已经初步成效 2015年12月,印发《国家储备林制度方案》?《国家储备林划定办法》 ?《国家储备林核查办法》 ?《国家储备林树种目录》 ?《国家储备林改培技术规程》 ?《国家储备林管理办法》 ?《国家储备林绩效评价管理办法》国家储备林 培育经营管 理体系 高效集约经营 栽培模型设计 契约式管理 系统工程管理 全面质量管理 探索现代化经营管理

2018年3月,经国家林业和草原局局务会审议,正式印发了《国家储备林建设规划(2018-2035年)》,作为指导国储林建设的纲领性文件 2020年 2035年 2050年 总体目标阶段目标 通过较长一段时间的努力,加大投入力度,采取科学措施,着力培育储备乡土树种,大力发展工业原料林,营造珍稀树种和大径级用材林,形成树种搭配基本合理、结构相对优化的森林资源储备体系 ? 建设国家储备林700万公顷,继续划定一批国家储备林。现代森林经营技术模式有效运用,珍稀用材树种结构逐步优化,国家储备林管理制度体系基本建立 ? 建设国家储备林2000万公顷,年平均蓄积净增2亿立方米,年均增加乡土珍稀树种和大径材蓄积6300万立方米,一般用材基本自给。主要用材树种储备能力显著提升,珍稀用材树种种植面积稳定扩大 ? 森林经营达到现代化水平,森林质量精准提升,乡土珍稀树种和大径级用材自给保障能力全面提升,满足人民美好生活对优质木材多样化需求,初步形成总量平衡、持续经营的安全格局

《国家储备林建设规划(2016-2020年)》征求意见稿

国家储备林建设规划(2016-2020年) 国家林业局 2015年10月

前言 党中央国务院高度重视生态文明建设,纳入社会主义现代化建设“五位一体”总体布局,把全面保护天然林资源,配套建立国家用材林储备制度,作为生态文明体制改革总体方案重要内容,对加强国家储备林建设,增强木材供给能力,维护国家木材安全意义重大。 2011年以来,全国人大、全国政协、国务院参事室、两院院士多次开展木材战略储备专题调研。国务院领导先后对有关报告、提案和建议做出重要批示。2013年中央一号文件提出“加强国家木材战略储备基地建设”。2015年中央一号文件和中共中央国务院?生态文明体制改革总体方案?,分别提出“建立国家用材林储备制度”,从国家层面和战略高度部署木材战略储备和制度建设。 为贯彻落实党中央国务院一系列决策部署,国家林业局积极推进国家储备林建设。国家储备林是指中央投资为主或享受中央政策性贷款、贴息,以生产生态产品、稳定市场供给、保障木材安全为目的的乔木林。按照“市场主导、政府扶持,金融支持、主体担保,企业经营、林农受益”的目标原则,先后制定了国家储备林划定、现有林改培等办法、标准和规程,探索建立国家用材林储备制度。创新投融资机制,

利用政策性贷款,在自然条件适宜区域,通过人工林集约栽培、现有林改培、抚育及补植补造等措施,营造一批短周期原料林、乡土大径级和珍稀树种等高品质的国家储备林。规划到2020年建成国家储备林2.1亿亩,每年新增木材供应能力9500万立方米以上,基本实现“总量平衡、结构优化、进口适度、持续经营”的木材安全战略格局。 为此,国家林业局在?全国木材战略储备生产基地建设规划(2013-2020年)?的基础上,修订编制了?国家储备林建设规划(2016-2020年)?(以下简称?规划?),明确了国家储备林建设的指导思想、基本原则、规划目标、建设任务、重点建设区域和建设模式,提出了主要保障政策和措施。?规划?以相关研究课题和系统调研成果为基础,总结了相关省(区、市)试点示范建设的作法和经验,体现了世行贷款造林的成功模式,集中建设一批高水平的国家储备林基地,是今后一个时期规范和引导国家储备林建设的指导性文件。

天然气管道保护方案

目录 第一章编制依据 (1) 一、编制依据 (1) 第二章工程概况 (1) 第三章天然气管道保护方案 (2) 一、施工技术方案 (2) 1、便道跨越天然气管道保护措施 (2) 2、桥梁施工过程管道保护措施 (3) 二、施工方法 (3) 1、施工准备 (3) 2、施工平面布置图 (4) 3、施工工艺流程 (5) 4、施工过程及控制要点 (5) 第四章安全保障措施 (7) 一、天然气管线保护管理措施 (7) 二、管线保护及协调措施 (8) 第五章应急预案 (9) 一、领导小组职责 (9) 二、报告处理程序 (10) 三、应急小组相关人员联系电话 (10)

第一章编制依据 1、《中华人民共和国石油天然气管道保护法》; 2、《重庆至贵阳线扩能改造工程仁江河双线特大桥设计施工图》; 3、渝黔铁路公司及中石油公司对天然气管道保护的有关要求; 4、我部现场实际调研情况。 第二章工程概况 仁江河双线特大桥设计里程DK184+424.025~DK186+161.571,在DK185+534-DK185+800段中石油天然气管道(φ1016mmm)从35#、36#、41#承台基础边穿过(详见图1石油管道平面布置图)。

图1 石油管道平面布置示意图 我部施工受天然气管道影响的管道参数如下表所示。 表一施工范围内天燃气管道参数表 序号桩号管道影响范围长度(m) 埋深(m) 管径(mm) 产权单位备注 1 35#、36#、 41#承台约300m 1.5~2.0 1016 中石油有限公司 位于天然气处,下有 盖板涵保护措施第三章天然气管道保护方案 一、施工技术方案 1、便道跨越天然气管道保护措施 因施工便道需通向35#、36#、41#墩,探明天然气管穿越35#、36#、41#墩位置后,在天然气管道上方铺设两幅栈桥予以保护,铺设栈桥时,需在距天然气管道两侧大于5m的位置设置C20的素混凝土基础,作为栈桥基础。栈桥采用400*400*13*210 H型钢焊接、拼装而成,栈桥长度为16m,分别布设在35#、41#墩处。

国家储备林核查办法

附件2: 国家储备林核查办法 (试行) 第一章总则 第一条核查目的与任务 核查目的:全面掌握各省、自治区、直辖市(以下简称“省”)国家储备林建设任务实施情况,客观评价实施效果,为加强国家储备林建设和管理提供科学依据。 核查任务:对划定质量进行核查,掌握各地国家储备林划定落实情况,对划定工作进行客观评价,确保划定质量;对国家基建投资的国家储备林现有林改培和新造林进行核查,确保改培和新造林质量与效果。 第二条核查依据 (一)《中共中央国务院关于加快发展现代农业进一步增强农村发展活力的若干意见》(中发〔2013〕1号); (二)《中共中央国务院关于加大改革创新力度加快农业现代化建设的若干意见》(中发〔2015〕1号); (三)《生态文明体制改革总体方案》(中发〔2015〕25号); (四)《全国木材战略储备生产基地建设规划(2013-2020年)》(林规发〔2013〕20号); 1

(五)《国家储备林划定办法(试行)》(办丰字〔2014〕43号); (六)《国家储备林树种目录》(林丰管字〔2013〕9号); (七)《国家林业局速丰办关于下发2014年国家储备林划定任务的通知》(林丰管字〔2014〕4号); (八)《全国木材战略储备生产基地现有林改培技术规程(试行)》(办贷字〔2013〕160号); (九)《造林技术规程》(GB/T 15776-2006); (十)《森林抚育规程》(GB/T 15781-2015); (十一)《森林资源规划设计调查技术规程》(GB/T26424- 2010); (十二)《国家森林资源连续清查技术规定》(办资字〔2014〕42号); (十三)各省国家储备林划定成果材料,现有林改培实施方案与作业设计、新造林设计与验收等资料。 第三条适用范围与核查对象 本办法适用于根据国家储备林划定任务,由各省划定的国家储备林核查和利用国家基建投资开展的国家储备林基地现有林改培和新造林核查。 核查对象包括: (一)各省按照《国家储备林划定办法(试行)》标准划定的,并通过国家储备林划定管理信息系统上报的国家储备林;

国家储备林划定办法

国家储备林划定办法(试行) 办丰字[2014]43号 第一章总则 第一条为规范国家储备林划定,根据《中共中央国务院关于加快发展现代农业进一步增强农村发展活力的若干意见》(中发[2013]1号)精神和《全国木材战略储备生产基地建设规划(2013-2020年)》,制定本办法。 第二条国家储备林划定坚持合理布局、相对集中、突出重点、类型多样、权责明晰、主体自愿的原则。 第三条本办法所称国家储备林,是指列入《国家储备林树种目录》,由国家统一收储、动用及轮换,具有一定规模和培育潜力的珍稀树种及大径级活立木资源。 第四条本办法所称后备林,是指为保障国家储备林总量动态平衡,在国家储备林动用后,轮入的活立木资源。 第五条本办法所称承储主体,是指承担国家储备林经营管理的国有林场、集体林场、林业专业合作组织等。 第二章划定范围 第六条国家储备林应在自然条件优越、交通便利、现有林资源丰富的区域划定。 第七条国家储备林的划定以技术力量雄厚、具有珍稀树种和大径级材培育经验的国有林场为主,纳入财政预算及承担国际贷款项目的国有林场优先。 第八条申请划定国家储备林的集体林场及林业专业合作组织等,划定总面积不超过本省(区、市)划定面积的20%。 第三章划定条件和标准 第九条资源数据:以最新的森林资源二类调查成果为基础,确定承储主体森林资源状况,科学划定国家储备林。 第十条储备树种:选择纳于《国家储备林树种目录》的珍稀或具有培育大径级材潜力的树种。 第十一条规模要求:单个承储主体划入国家储备林的总面积不低于3000亩。以小班为基础,相对集中连片面积不低于500亩。 第十二条林地选择:选择立地指数≥14或地位级中等以上,坡度35度以下,立地条件优良的林地。 第十三条林分选择:以人工林为主,林分结构稳定、郁闭度≥0.6。优先划定混交林,其中目的树种(组)比例不低于60%。 符合条件的天然次生林可划定为国家储备林。 第十四条林龄选择:中龄林、近熟林及成熟林。 第十五条生长量要求:林分年均蓄积生长量高于全省平均水平。 第十六条后备林划定:承储主体应按标准划定不少于国家储备林面积10%的后备林,符合条件的幼龄林也可划入后备林。

天然气管道保护专项方案

岢岚西会加气站管道保护工程施工 专 项 施 工 方 案 建设单位:山西压缩天然气集团忻州有限公司 施工单位:兴润建设集团有限公司 编制日期:2016年11月10日

目录 一、编制依据 (2) 二、工程概况 (2) 三、地物情况 (2) 四、天然气管道保护方案 (1) 4.1 管线探明 (1) 4.2 开挖沟槽 (1) 4.3 天然气管保护方法 (1) 五、安全保障措施 (2) 5.1 天然气管线保护管理措施 (3) 5.2 管线保护及协调措施 (4) 六、应急预案 (5) 6.1 领导小组职责 (5) 6.2抢险应急电话 (6) 6.3 工具、设备、器材清单 (6)

岢岚西会加气站管道保护工程施工 天然气管道保护专项施工方案 一、编制依据 1、《岢岚西会加气站管道保护工程施工合同段施工图设计》; 2、监理单位及忻州压缩天然气集团忻州有限公司对天然气管道保护的有关要求; 3、我部现场现场实际调研情况‘ 4、中华人民共和国石油天然气管道保护法。 二、工程概况 国新能源晋西北天然气集团有限公司天然气管道从忻州压缩天然气集团忻州有限公司建设的岢岚西会加气站下方穿越,位置处于加气站进出口处,需做燃气管道保护。 三、地物情况 天然气管道影响的管道参数如下表所示。 表一施工范围内天然气管道参数表

1#天然气管道,位于忻州市岢岚县西会村处,直径D=700mm,影响路基范围约85m,埋深为2500--3000cm,位于西会加气站填方处,设计图附后。 四、天然气管道保护方案 4.1 管线探明 在临时便道施工前,根据业主提供的管网图注示及晋西北天然气集团有限公司

国家储备林划定办法(试行)

国家储备林划定办法(试行) 第一章总则 第一条为规范国家储备林划定,根据《中共中央国务院关于加快发展现代农业进一步增强农村发展活力的若干意见》(中发[2013]1号)精神和《全国木材战略储备生产基地建设规划(2013-2020年)》,制定本办法。 第二条国家储备林划定坚持合理布局、相对集中、突出重点、类型多样、权责明晰、主体自愿的原则。 第三条本办法所称国家储备林,是指列入《国家储备林树种目录》,由国家统一收储、动用及轮换,具有一定规模和培育潜力的珍稀树种及大径级活立木资源。 第四条本办法所称后备林,是指为保障国家储备林总量动态平衡,在国家储备林动用后,轮入的活立木资源。 第五条本办法所称承储主体,是指承担国家储备林经营管理的国有林场、集体林场、林业专业合作组织等。 第二章划定范围 第六条国家储备林应在自然条件优越、交通便利、现

有林资源丰富的区域划定。 第七条国家储备林的划定以技术力量雄厚、具有珍稀树种和大径级材培育经验的国有林场为主,纳入财政预算及承担国际贷款项目的国有林场优先。 第八条申请划定国家储备林的集体林场及林业专业合作组织等,划定总面积不超过本省(区、市)划定面积的20%。 第三章划定条件和标准 第九条资源数据:以最新的森林资源二类调查成果为基础,确定承储主体森林资源状况,科学划定国家储备林。 第十条储备树种:选择纳于《国家储备林树种目录》的珍稀或具有培育大径级材潜力的树种。 第十一条规模要求:单个承储主体划入国家储备林的总面积不低于3000亩。以小班为基础,相对集中连片面积不低于500亩。 第十二条林地选择:选择立地指数≥14或地位级中等以上,坡度35度以下,立地条件优良的林地。 第十三条林分选择:以人工林为主,林分结构稳定、郁闭度≥0.6。优先划定混交林,其中目的树种(组)比例不低于60%。 符合条件的天然次生林可划定为国家储备林。

天然气管道防护方案精

天然气管道防护方案精集团文件发布号:(9816-UATWW-MWUB-WUNN-INNUL-DQQTY-

天然气管线防护涵洞工程施工方案 一、编制依据: (一)《输油输气管道线路工程施工及验收规范》SY0401-98。 (二)《天然气集输管道施工及验收规范》SY0466-97。 (三)《石油天然气钢质管道无损检测》SY4109/1-2005。 (四)《石油天然气管道穿越施工及验收规范》SY/14079-95。 二、工程概况: 获嘉至平原新区天然气长输管道,在里程K31+450处与在建公路交叉。根据对天然气管道保护要求,公路建设需要在交叉处增设混凝土盖板涵一座,涵洞长10m ,净宽1.2m ,净高2m ,基础、墙身为C20混凝土,盖板为C20钢筋混凝土盖板,公路与涵正交。 三、质量目标: 1、土方开挖 (1)土方开挖之前应在天然气管道及原有防护设施范围内撒出灰线,做好标识。用水准仪测出原地坪标高,确定天然气管道的埋深。 (2)在管道两侧各5米范围内的土方严禁机械开挖,必须进行人工开挖,专门技术人员现场监护,并请天然气管道管理单位技术人员旁站指导。确定出天然气管道位置后,在其四周用铁锹、洋镐等锋利工具时不能用力太猛、防止伤害管道的保护层。 (3)开挖至天然气管道暴露后,用草袋覆盖管道,防止紫外线暴晒,露管时间不能超过24小时,并安排人员24小时现场看护,防止人为破坏。

2、基础及墙身施工方法 (1)涵洞挖基时应做好排水引流工作,严禁基底被水浸泡,基底挖至设计标高后,应对基底承载力进行检测,达到设计要求,经监理工程师认 可后,方可进行基础施工。 (2)基础砼强度达到规范规定要求,便可立模,模板拼缝严密,支架支撑要有足够的刚度和稳定性。砼采用泵送入模。插入式机械振捣,振捣以砼泛浆不冒气泡为度。保证砼外表整体美观。 混凝土浇注24小时后即进行养护。混凝土拆除支撑和模板的时间经同条件下养护的混凝土检查试件试压后,按规范规定确定。 3、盖板预制及运装 (1)预制场地平整,盖板预制台为15㎝厚的砼抹平,上铺2.5mm 的铁皮,使结构底部平整光洁,涂刷隔离剂。 (2)钢筋分块绑扎,垫好垫块。钢筋经监理工程师验收后,随即拼装侧面钢膜,予以固定,砼浇注后即用塑料薄膜覆盖养生,保证其温度及湿度符合要求。当同条件养护试件达到规定强度时,方可移动构件或进行架设。 (3)涵盖板从预制厂用汽车运到现场,吊车装卸,节间挤缝严密,沉降缝处节缝与垫层基础下对齐,安装后各侧面应一条线整齐。 4、沉降缝、防水层施工 沉降缝外侧用沥青浸制麻补筋填塞深5㎜,内侧以100号水泥砂浆填塞深15㎜,视接缝处圬工的薄厚,补筋与砂浆之间可以填满,亦可以留下空隙填以薄粘土,在沉降缝外面敷设0.2m 宽的一层沥青浸制麻筋,涂沥青,再辅浸煮过的沥青布二层,沥青麻布平整,搭接不少于10㎝,与盖板面密贴。涂最后一道沥青油,完成防水层。

国家储备林制度方案[工作范文]

国家储备林制度方案 篇一:家储备林划定办法 家储备林划定办法(试行) 办丰字[20XX]43号 第一章总则 第一条为规范国家储备林划定,根据《中共中央国务院关于加快发展现代农业进一步增强农村发展活力的若干意见》》征求意见稿 国家储备林建设规划 (20XX-2020年) 国家林业局 20XX年10月 前言 党中央国务院高度重视生态文明建设,纳入社会主义现代化建设“五位一体”总体布局,把全面保护天然林资源,配套建立国家用材林储备制度,作为生态文明体制改革总体方案重要内容,对加强国家储备林建设,增强木材供给能力,维护国家木材安全意义重大。 20XX年以来,全国人大、全国政协、国务院参事室、两院院士多次开展木材战略储备专题调研。国务院领导先后对有关报告、提案和建议做出重要批示。20XX年中央一号文件

提出“加强国家木材战略储备基地建设”。20XX年中央一号文件和中共中央国务院?生态文明体制改革总体方案?,分别提出“建立国家用材林储备制度”,从国家层面和战略高度部署木材战略储备和制度建设。 为贯彻落实党中央国务院一系列决策部署,国家林业局积极推进国家储备林建设。国家储备林是指中央投资为主或享受中央政策性贷款、贴息,以生产生态产品、稳定市场供给、保障木材安全为目的的乔木林。按照“市场主导、政府扶持,金融支持、主体担保,企业经营、林农受益”的目标原则,先后制定了国家储备林划定、现有林改培等办法、标准和规程,探索建立国家用材林储备制度。创新投融资机制。 利用政策性贷款,在自然条件适宜区域,通过人工林集约栽培、现有林改培、抚育及补植补造等措施,营造一批短周期原料林、乡土大径级和珍稀树种等高品质的国家储备林。规划到2020年建成国家储备林亿亩,每年新增木材供应能力9500万立方米以上,基本实现“总量平衡、结构优化、进口适度、持续经营”的木材安全战略格局。 为此,国家林业局在?全国木材战略储备生产基地建设规划(20XX-2020年)?的基础上,修订编制了?国家储备林建设规划(20XX-2020年)?,明确了国家储备林建设的指导思想、基本原则、规划目标、建设任务、重点建设区域和建设模式,提出了主要保障政策和措施。?规划?以相关研究课

国家储备林管理办法

国家储备林管理办法 (征求意见稿) 第一条为加强国家储备林管理,建设可查、可调、可控的国家储备林,根据《中华人民共和国森林法》和有关法律法规,制定本办法。 第二条本办法所称国家储备林,是指为增加我国林木储备,保障木材供给安全,在自然条件适宜地区,通过人工林集约栽培、现有林改培、抚育及补植补造等措施,营造和培育的速生丰产、珍稀和大径级用材林等多功能森林。 第三条坚持政府推动、市场运作、契约管理、持续经营的原则,建立规范有序、储用结合、总量平衡的国家储备林管理制度。 第四条根据国家储备林建设规划的建设范围、建设布局和重点工程,推进国家储备林基地建设。 第五条国家储备林承储主体,是指承担国家储备林建设任务,依法依约代储代管国家储备林,开展经营管理活动,具有独立法人资格的企事业单位或其他合作经济组织。 经营绩效良好、具有示范带动作用的营造林公司或林草业合作经济组织,优先安排财政项目资金,重点支持扶贫攻坚、造林合作社。

第六条国家林业和草原局负责全国国家储备林管理的组织、指导、监督和协调工作。履行下列职责: (一)根据《国家储备林制度方案》,制定发展规划、相关管理办法、树种目录、技术规程和建设标准; (二)制定扶持政策,下达年度计划任务和中央投资资金;指导、技术审核开发性和政策性金融贷款项目,全面推进国家储备林建设; (三)组织划定国家储备林,组织指导签订国家储备林建设管理合同; (四)组织国家储备林监测核查和绩效评价,开展数据调度、统计和信息化管理; (五)组织人员培训、研究、宣传和技术推广等。 第七条省级林业主管部门负责本辖区国家储备林管理的组织、指导、监督和协调工作。 (一)组织制定省级国家储备林发展规划、管理办法细则; (二)协调有关部门落实扶持政策和资金,分解落实年度计划任务和建设资金,组织上报国家储备林建设项目; (三)落实国家储备林划定任务,开展国家储备林监督检查和省级绩效评价; (四)统筹项目储备和在建项目管理,负责国家储备林

燃气管道保护施工方案

燃气管道保护施工方案 Document number【980KGB-6898YT-769T8CB-246UT-18GG08】

天然气管道保护施工方案 乌海市凯洁燃气有限责任公司段天然气管道与 路桥工程相邻,因为该路桥工程施工需要,其工作面已接近燃气管道的安全距离,需要对燃气管道进行保护措施。施工方案如下:总述:(如图1、图2) 该保护燃气管道长18米,其下均匀分布六个独立基础支撑。每个支撑柱均为砖砌体(1200X500mm,H=3500mm),外抹防水砂浆, 图1 其下为C10素混凝土垫层(1400X700mm,H=200mm)。土方工程为人工开挖,人工回填夯实,放坡系数K=。(工作面c=300mm)工序为:独基土方开挖基坑清理基础垫层浇筑 砌体砌筑防水、防潮第二个独基土方开挖﹡﹡﹡﹡土方回填

图2 1.沟槽土方开挖 1.1该地土质为三类土,燃气管道上口距室外地坪约2米,为保证 施工安全,严禁使用任何机械设备进行沟槽土方开挖。人工开挖时应由一端向另一端逐步推进,并要求第一个支撑基础开挖完成后及时进行沟槽清理平整,然后暂停土方工程,进行下道工序施工。待其他工序完成后方可继续进行土方工程。(放坡系数K=) 2.基础垫层 2.1垫层为现浇砼,标号C10,厚度200mm。采用木模支撑。 2.2砼浇筑时严禁人员抛扔,应搭设滑坡溜槽,将混凝土溜至沟槽 底,且振捣均匀。 2.3严禁在砼初凝期内进行其他工序施工。 3.砌筑工程

3.1砌筑均采用“三一法”砌筑,砂浆饱满度水平灰缝≧80%、竖缝 ≧90%,砂浆标号为。 3.2超出砌筑高度时必须搭设脚手架。 4.防水防潮 4.1基础防水防潮采用防水砂浆抹面。 5.土方回填 5.1土方回填时应将基底杂物清理干净,并分层回填夯实。 5.2土方回填采用夯实方法,压实系数不得小于. 编制人: 编制日期:

国家储备林制度方案定稿

国家储备林制度方案 为全面保护天然林资源,从根本上增强木材自给能力,维护国家生态安全、木材安全,根据中共中央、国务院印发的《生态文明体制改革总体方案》(中发〔2015〕25号)建立国家储备林制度的有关要求,制定本方案。 一、总体要求 坚持“创新、协调、绿色、开放、共享”的发展理念,按照总量平衡、结构优化、进口适度、持续经营的目标要求,建立系统完备的国家储备林制度,加快建设一批国家储备林基地,探索生产能力高效、经营规模适度、储备调节有序、生态环境良好的木材安全道路。 二、基本原则 ——坚持立木储备,通过实施高效可持续经营措施,提高林分质量和林地生产力; ——坚持科学经营,推广良地、良种、良法等先进适用技术和培育模式; ——坚持绿色发展,培育健康森林,发挥森林生态、经济和社会多种功能和效益; ——坚持机制创新,通过政府调节、管理和引导,促进市场配置资源主体作用的发挥。 三、主要任务 (一)完善政策法规体系 完善法律法规。落实中央文件要求,将建立国家储备林制度写入相关法律法规,保障制度建设有法可依,有序推进。

制定部门规章。依据法律法规和有关文件精神,印发《国家林业局关于加快国家储备林建设的指导意见》(2016年),制定出台《国家储备林管理办法》(2017年)等相关管理办法,确保科学管理,规范运行。 建立管理制度。相关省(区、市)依据国家储备林相关管理办法,研究制定本省(区、市)相关实施细则和管理办法,规范本辖区国家储备林建设管理。 (二)创新投融资机制 创新融资机制。发挥中央财政专项资金引导作用。创新融资机制,积极利用开发性政策性金融,设计长周期优惠金融产品支持国家储备林建设。 促进融合发展。根据国家外资利用政策和建设规划,积极争取包括世界银行、欧洲投资银行、亚洲开发银行等各类外资贷(赠)款,支持国家储备林工程实施和能力建设。 探索PPP模式。按照国家推广公共财政和社会资本合作模式有关要求,加强对运用PPP模式推进国家储备林建设的指导,开展建设模式示范试点。 (三)建立现代工程管理制度 建立规划体系。编制《国家储备林建设规划(2016-2050年)》,明确东南沿海地区、长江中下游地区、黄淮海地区、西南适宜地区、京津冀地区及东北地区六大区域的国家储备林建设目标和任务。省级、市县级制定建设规划和实施方案,将建设任务落实到山头地块。 实行全过程管理。制定《国家储备林核查办法》(2016年),建立立项、执行评估和验收评价制度,实行申报、批复、可研、公示等工程管理。强化检查指导、监测和评价,
