北京地铁光华路车站过桥桩施工技术
北京地铁十号线光华路站中洞初支扣拱技术

4 施工 重点 、 难点 与对 策
4 1 施 工 中的准确 定位 .
4 11 施 工重 点及难 点 ..
为粉质粘土③ 粉细砂③。中粗砂④ 圆卵砾石⑤、 、 、 、 粉
质粘土⑥ , 中洞拱部为粉质粘土。
3 总体 施工方 法
由于中洞拱部格栅分段较多, 如何确保格栅准确定 位以及连接精度 , 是施工控制的难点。根据设计要求 ,
导洞 内中洞拱部初支及背后回填施工时 , 中洞拱部 初支格栅接头设置在导洞内, 混凝土浇筑至接头位置以
下 , 中洞 两个导 洞 之 间土 体 开挖 后 , 栅 穿 过导 洞 拱 待 格 部初支 结 构 , 与 洞 内拱 部 初 支 格 栅 以连 接 板 形 式 连 并
维普资讯
直, 以保持在 0 8 . 0 的距离 , . ~1 2m 喷射手应调整水量 , 控 制好水 灰 比 , 保持 混凝 土表 面平 整 , 润泽光 滑 , 呈 无干
维普资讯
1O 5
西部探矿工程 ຫໍສະໝຸດ 2 0 年第 8 07 期
北 京 地铁 十号 线 光 华路 站 中洞 初 支 扣拱 技 术
崔承武 王玉军 ,
(. 1 北京地 铁监 理公 司 , 京 10 8 ;2 北 京京水有 限公 司 , 京 10 9 ) 北 00 3 . 北 0 04 摘 要: 洞桩 法是 一种 新型 的地铁施 工 方法 , 种方 法具 有安全度 高 、 这 造价低 等诸 多优 点 , 为地铁 隧 成
() 1 首先施作中洞两侧小导洞 , 小导洞开挖尺寸宽
×高 为 5 0mm×60 mm, 支 厚 度 为 30 60 40 初 0mm, 用 采
这种连接方式必须保证导洞格栅特别是两个节点位于 同一平 面 , 得错 位 , 不 否则 将无 法进行 栓接 , 施工 控制难 度很大。
洞桩法施工在北京地铁中的应用

洞桩法施工在北京地铁中的应用引言随着地铁施工技术的不断进步,地下工程界不断创新,提出了许多新的施工方法,其中浅埋暗挖洞桩法就是很有代表性的一种。
该方法在传统浅埋暗挖分部法的基础上吸收了盖挖法的特点,灵活多变,适用范围极广[1]。
浅埋暗挖洞桩法在北京地铁十号线多个车站工程中得到成功应用,充分证明其在松散软弱地层中进行浅埋大断面洞室开挖是可行的,该方法具有良好的发展前景和推广价值。
现以北京地铁十号线光华路站中洞施工为例,介绍洞桩法的施工技术,探讨浅埋暗挖洞桩法的施工关键和技术难点,并提出相应的解决措施。
1 工程概况光华路位于东三环路与规划商务中心街交叉口,为单跨三洞地下局部双层分离岛式车站,中间为双层结构,两侧站台为单层结构,三洞间以通道相连,车站的主体为南北向布置,起点里程为K20+526.084,终点里程为K20+695.284。
车站总长169.2m,总宽度46.7m,中间洞宽14.4m,两侧洞宽10.81m。
单侧站台宽度4.5m,线间距40m。
车站共设东南、东北、西北、西南四个出入口,两个风井和风道分别位于车站南北两端。
车站结构剖面图如图1所示。
中洞为双层结构,覆土厚度为7.4m,采用洞桩法施工。
2 光华路地铁站中洞洞桩法施工2.1 中洞洞桩法施工工序光华路车站主体中洞为单跨双层结构,采用洞桩法施工。
首先施作两侧小导洞,小导洞开挖尺寸宽×高为5600mm×6400mm,初支厚度为300mm。
再在小导洞内施作Φ800@1200的钻孔灌注桩,桩顶设1600mm×1650mm的纵梁,然后施作中洞拱部初支和二衬,在中洞拱部结构的支护下向下开挖土方,逐层架设水平施工横撑,直到结构底板,然后再由下至上逐层拆除横撑施作二衬底板和边墙。
2.2 主要施工方法和技术措施2.2.1 导洞内灌注桩施工中洞围护桩桩径为Φ800mm,间距1200mm,桩长22.5m,锚入车站底板下13.83m,桩身混凝土标号为C30,共计240个桩。
北京地铁光华路车站侧洞二次衬砌施工技术

2 张登 良. 沥青路 面[ . M] 北京: 民交通 出版社 ,9 8 人 19 . 力越高 , 化点温度 越高 , 脆 也就越 容易 开裂。温度 裂缝随路 龄不 [ ] [] 3 沈金安 . 沥青及 沥青混 合料 的路 用性能 [ , M] 北京 : 民交通 人 断增加 , 宽加 大 , 缝 缝间距缩短 , 甚至远小于路面宽度。
维普资讯
第3 2卷 第 2 4期
2 6年 1 00 2月
山 西 建 筑
S HANXI AR CHI TE( URE
Vo . 2NO 2 13 4
De. 2 0 c 06
・35 ・ 3
文章编号 :0 96 2 (0 6 2 —3 50 1 0 —8 5 2 0 )40 3 —2
关 键 词 : 铁 , R 法 , 次衬 砌 , 键 技 术 地 C D 二 关 中 图 分 类 号 : 5 . U4 5 7 文献 标 识 码 : A
1 工程概 况
防水施工一底板钢筋绑扎一 底 板混凝 土浇筑 一 侧洞靠边 墙部 分
北京地铁 光华路车 站位 于东三 环路京 广桥 引桥南 侧规划 的 临时仰拱拆除一边墙防水 施工一 边墙 钢筋绑 扎一 模板 支撑体 系 安装一边墙混凝土浇筑一 侧 洞拱部 中隔墙拆 除一 拱部 防水施 工 商务 中心街与东三环路 的交叉路 口上 , 车站 主体采用单跨 三洞地 拱 部钢 筋绑扎一拱部模架 安装一拱部混凝土浇筑 。 下局部双层分离 岛式结 构 , 南北 向布置 , 中间为双层结构 , 两侧站
北京地铁车站边桩施工方案(人工挖孔桩)

北京地铁XX、XX号线XX站XX号线车站边桩施工方案1 编制依据1.1第五分册 XX、XX号线双层暗挖主体结构施工导洞及围护结构施工图(BJ4-218-SS-05-JG-001~032)1.2北京地铁线XX站地质勘探资料。
1.3国家及部委相关施工技术规范、规程、标准。
1.4我单位类似工程施工经验。
2 编制范围北京地铁XX、XX号线XX站XX号线车站主体暗挖洞内边桩施工。
根据工程需要,编制上述工程内容的施工方法、施工工艺顺序、施工组织、进度计划、劳材机的配置、施工管理及相关保证措施等。
3 编制原则3.1在充分理解设计图纸的基础上,采用安全有效、合理可行、经济快速的施工工艺。
3.2坚持“安全第一”的原则。
保证施工过程组织实施的安全,保证施工质量的安全,保证周围环境和地表沉降的安全。
3.3严格遵照施工规范、设计图纸要求的原则。
3.4确保工程质量和工期的原则。
4 工程概述4.1地理位置北京地铁XX 、XX 号线XX 站位于XX 区XX 大街与XX 路、XX 南路的十字交叉路口处,为XX 号线和十号线的交叉换乘车站。
XX 、XX 号线车站主体双层暗挖段施工通过南北两端的1#、2#风道和东西两端的盖挖竖井进行。
XX 、XX 号线车站主体双层暗挖段采用洞桩法施工,即上下四导洞开挖完成后,在上下导洞内做边桩围护结构和钢管柱,如图4.1-1所示。
4.2规模尺寸车站主体为双层暗挖,采用上、下四导洞的洞桩(柱)法施工,边桩直径为Ф800mm ,钢管柱直径为Ф800mm 。
XX 号线方向车站共有边桩136根,桩长8.688m ;有钢管柱48根,柱长为9.2m 。
根据设计人工挖边桩孔孔径Ф1200mm ,钢管柱挖孔径Ф1700mm 。
具体边桩及钢管柱位置见土4.2-1《XX 号线车站施工上导洞钢格栅及挖孔桩平面布置图》5 地质情况5.1XX 号线车站工程地质拱顶埋深7.1m 左右,根据开挖显露的地层情况知南侧上导洞从C25素混凝土桩底拉梁底纵梁与冠梁同时浇注边桩Ф800@2000冠梁钢管柱Ф800@6000与冠梁同时浇注C25素混凝土图4.1-1 边桩及钢管柱挖孔立面图拱顶向下土层依次为粉质粘土③1层、粉土③层、粉质粘土④层、粉土④2层、粉细砂⑤2层、卵石圆砾⑤层等,拱底坐落在卵石圆砾⑤层;北侧上导洞从拱顶向下土层依次为粉质粘土③1层、粉质粘土④层、粉土④2层、卵石圆砾⑤层、中粗砂⑤1层、卵石圆砾⑤层等,拱底坐落在卵石圆砾⑤层。

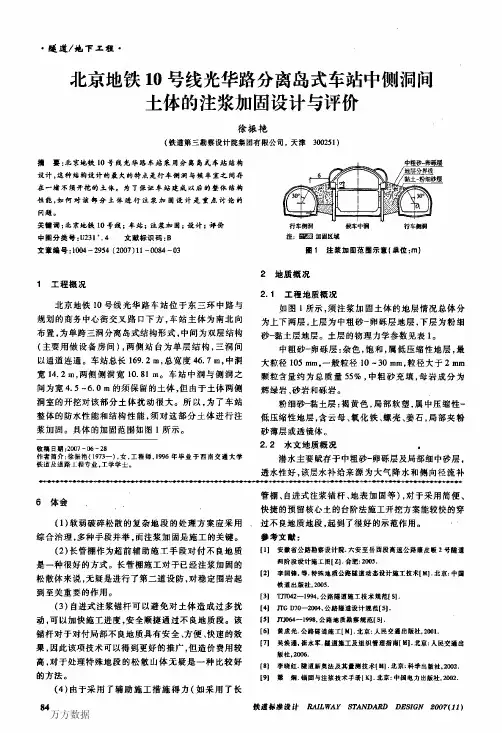

北京地铁10号线光华路分离岛式车站中侧洞间土体的注浆加固设计与评价

北京地铁10号线光华路分离岛式车站中侧洞问 土体的注浆加固设计与评价
徐振艳
(铁道第三勘察设计院集团有限公司,天津300251)
摘要:北京地轶10号线光华路车站采用分离岛式车站结构 设计,这种结构设计的最太的特点是行车侧洞与候车室之用存
在一堵不须开挖的土体。为了保证车站建成以后的整体蛄构 性能.如何对该部分土体进行注浆加固谩计是重点讨论的 问题。
(1)注浆孔孔位布置设计 须注浆加固的土体为长条形,共169.2 m。设计 要求土体分两步进行注浆加固。第一部分是端头加 固,即先从土体两个端头正面加固土体两端的3 m范 围。为以后的注浆加固形成一个整体的束缚体系,注浆 孔的开孔面设在端头顶面上,如图3所示。第二部分 是除去端头以后的剩余中间部分的土体加固,注浆孔 的开孔面设在土体侧面边墙上,如图4所示。
囝2洼菱檀工工艺疆程
3.3注浆加固工程量 该段须注浆加固的土体沿里程方向共140 m,土
方量14 824 m3,其中上层的中粗砂一卵砾层共7 798 m3。下层的粉细砂一黏土层共7 026 m’。
舢眦y 蒉道 万稀方准设数计据 S列NnA肋删GⅣ脚7(JJ)
图3■头土体的注浆孔孔位布置(单位:mm)
颗粒含量约为总质量55%,中粗砂充填,母岩成分为
辉绿岩、砂岩和砾岩。
粉细砂一黏土层:褐黄色,局部软塑,属中压缩性一
低压缩性地层.含云母、氧化铁、螺壳、姜石,局部夹粉
砂薄层或透镜体。
2.2水文地质概况
.
潜水主要赋存于中粗砂一卵砾层及局部细中砂层,
透水性好,该层水补给来源为大气降水和侧向径流补
6体会
(1)软弱破碎松散的复杂地段的处理方案应采用 综合治理,多种手段并举.而注浆加固是施工的关键。
地铁隧道穿越桥梁桩基的托换施工技术

地铁隧道穿越桥梁桩基的托换施工技术作者:王海斌来源:《科技与企业》2016年第08期【摘要】近年来国家大力完善基础交通设施建设,地铁軌道交通作为城市交通的重要组成部分取得了飞速发展。
但是由于原城市规划的影响,导致在新地铁隧道施工中难免会有部分穿越既有构筑物基础。
基于此,本文以北京某地铁线为例,对地铁隧道穿越桥梁桩基的托换施工技术进行了详细介绍,旨在与相关工作者借鉴交流。
【关键词】地铁速调;桥梁桩基;托环技术1、前言我国是人口大国,近年来随着我国城市化进程不断加快,大量人口涌进城市,导致城市交通拥挤情况愈大严重,为了缓解这一状况,为人们的出行提供便利,地铁工程的建设尤为必要。
随着城市地下空间被越来越多的开发和利用,加之城市原规划限制等种种因素,导致部分地铁隧道工程需要穿越既有构筑物,在这种情况下,就必须进行托换施工。
而托换是地铁隧道施工中最难的环节,轻则影响工程质量,重则威胁施工人员和市民的生命安全。
因此,必须要做好托换工作。
北京地铁某线位于暗挖区间隧道,南北走向,北段下穿新兴桥南异形板区8~10#桥桩与8~3#桥桩,大约在隧道埋深14.7m处,异形桥的跨度为19m+19.5m+13.5m,采用厚度为0.76m的现浇预应力混凝土异形多孔连续板。
异形桥基础由人工挖孔扩孔桩组成,桩长和桩径分别为7.9m和1.2,异形桥采用独柱支撑异形板,上设6.5mx3m承台,1.2mx0.9m长方形墩柱。
桩底距隧道拱顶约3.9m,桩边距隧道中心水平距离为1.4m,为了确保整个工程施工安全,需要托换加固这两处桥桩桩基[1]。
2、桩基托换原理在需要托换的承台两侧分别施桩顶为扩大矩形桩头的新桩,然后将钢托换梁架设在上面,位于中间位置,完成架设后,工作人员要对贴合情况进行检查,确保贴实,借助千斤顶实现承载力的转换。
稳定后,分级截取将原有桩基,施做钢梁外包钢筋,新的承台就形成了[2]。
3、桩基托换的施工流程及方法3.1施工流程3.2基础施工地面支撑体系。
北京地铁呼家楼-光华路区间隧道初期支护注浆施工技术

维普资讯
回
寓 2o o7
。
0 管
热
,
厂 Ⅳ j / 0
区间隧道初期支护 注浆施工技术
梅洪斌 中铁十九局集团第三工程有限公 司
潜水 水位标 高 2 .0 2 .8 , 17 77m 水位埋
泰文通过 介绍北 京地铁 卡号 线呼 光 医问 隧道
一
工 程 概 述
1.丁程 概 况
北京 地铁 十号线 呼光 区 间分 为左 右线两 条 隧 道 , 隧 道 北 起 呼 家 楼 地 铁 车 站 南 端
K1 + 7 . 6 ,经东 三环 重要交 叉路 口朝 阳 9 9 64 6
路 口 ,南 至 光华 地 铁 车站 北 端 K2 + 2 . 0 5 5 04 8 ,单 线长 5 8 6 8 4 .1m,区间左右 线隧 道分 别在东 三环 主路一 京广 桥桥 桩 两侧 ,隧 道距 离 桥桩最近 距 离筋 7 施 工过程 中对桥 桩进 m,
在施工 中遇到 的地下 水的 融扰 , 井提 决 出解
办 法 , 总结 出一 套 在 卵石 层 和 粉 土 中 的 施 聋
也是 隧道 施 工过程 中风 险性 较 大的 环节 ,所 以解决拱部 圆砾无 自 稳性也 就成为了呼光区间 隧道 初期 支护 施工成 功 与否的 重要 因素 。 在 开挖前 我们 尝试 着用超 前注浆 技术来
V 水= D原~ D 配 ÷ D 配 D 水 ( ) ( ~ )
× V
其特 点为 层间密 实 、 和水 , 饱 中压缩 性压 缩模
量 E 为 1 . —8 8 a暴 露 7 1 分 钟后 S 33 2 .Mp , — 0 会 因大 量渗水 而产 生片状 脱落 ( 图 1 ) 见 —2 ; 隧 道底 部 位于粉 土 ⑥层 巾 ,其 特 点是 层 间密 实、 较干 燥 ,中压 缩性 压缩模 量 E 为 1 .… S 33 2 .Mp , 88 a 自稳性 较强 。
暗挖车站 北京地铁暗挖车站超近距离桥桩下穿既有桥梁施工技术

暗挖车站北京地铁暗挖车站超近距离桥桩下穿既有桥梁施工技术摘要:本文从工程概况、地质条件、花园桥现况、车站结构与桥桩的位置关系、施工方案的确定及下穿花园桥采取的措施这几个方面进行介绍;通过这次花园桥的工程施工使自己学习到了很多以前不曾接触的东西,更重要的是在具体施工中,对所碰到的情况,需要我们做出紧急预案,这些都是非常重要的环节。
关键字:暗挖;桥梁;桥桩;施工技术Abstract:thisarticlefromtheengineeringsurvey,geological conditions,gardenbridgestatus,thestationstructureandbri dgepierposition,constructionplanofdeterminingandweargar denbridgeunderthemeasurestotheseveralaspectsofintroduct ion;Throughthisgardenbridgeengineeringconstructiontolea rnalotofthingsneverbeforecontact,moreimportantisinconcr eteconstructionofthedifficulties,weneedtomakeemergencyp lans,andtheseareveryimportantsegment.Keywords:type;Bridge;Bridgepier;Constructiontechnology 中图分类号:TU74文献标识码:A文章编号一.工程概况花园桥站是北京市地铁6号线一期工程的一个中间站。
车站主体位于西三环花园桥主桥垮的下方,跨路口东西向设置。
花园桥西侧为玲珑路、东侧为车公庄西路,南北向为高架的三环主路。
车站周边有首都师范大学,市政管理公司潘庄管理所,北京外文出版纸张公司、北京水利水电干部管理学院、中咨大厦、市公交第四汽车保修厂等单位,还有部分住宅小区。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
’0
施工技术
第 )0 卷
钢格栅与桥桩不连接, 具体施工方法为: 施作超前探孔 !) 对开挖 面前方的 地层和 地下 水情 况 进 行超 前 探 测。采用洛阳铲成孔, 探测长度 ! " #$%。探孔可适当 上仰, 角度控制在 !$&左右。在掏孔过程中要仔细分析 土质变化, 尤其是含水情况。在遇到障碍物后, 须探明 位置, 确定桥桩方位。 桩侧注浆加固 ’) 在正常施作超前注浆小导管的同时, 向桥桩方向 采用不同外插角双排小导管加大注浆范围。根据地层 土质情况, 浆液采用水泥浆或水泥(水玻璃双浆液, 注 浆范围应在初期支护结构以上桩周一定高度。 初期支护结构施工 )) 根据初步确定的桥桩位置, 调整桥桩附近的 ’ 榀 格栅步距, 使最近一榀格栅安装紧靠桥桩, 且格栅步距 使贴近桥桩南北方向的两榀格栅间距尽可 " "$$%%, 能最小。开挖时, 桥桩下的土体保留, 初期支护钢格栅 不与桥桩连接, 根据现场实际情况截取钢格栅, 加密纵 向连接筋, 并设置工字钢支撑, 最后连同桥桩及其下土 体一起网喷混凝土封闭, 如图 * 所示。 支撑加固 *) 初期支护结构施工 时, 开挖至桥桩桩身处, 需 截 断 钢 格 栅, 上层导 洞用 +’" 通 过 连 接 板 焊 接 在 格 栅 上 作 支 撑, 以 便 格 栅 封 闭 成 环, 结构 受力合理。下层导洞同 及时背后回填注浆 ") 过桥桩段初期支护施工完毕后应及时进行背后回 填注浆。浆液采用水泥浆, 注浆压力应考虑浆液的性 能、 注入范围及结构强度等因素, 一般为 $ #’ , $ #*-./。 应根据桥桩和初期支护监测情况进行多次重复注浆。 加强监控量测 0) 加强初期支护拱顶及桥面的监测, !’1 监测 ! 次, 及时反馈信息, 以正确指导施工。 " 施工效果 北京地铁光华路车站过桥桩采用洞内桩侧注浆, 辅以支撑加固的直接穿越法施工, 工程获得圆满成功。 通过对山海丹过街天桥的沉降观测, 可绘制沉降 曲线, 如图 2 所示。由图 2 可见, 桥桩沉降主要分为 ’ 个阶段, 累计最大沉降 *!#$’%%, 这与结构的施工方法 和降水有关。由于中侧洞跨度较大, 采用分步开挖, 对 土体有多次扰动, 上下层导洞 (台阶) 通过桥桩时造成
注: 图中数字为施工顺序
图 # 双侧壁导坑法过桥桩示意
采用双侧壁导坑法通过山海丹过街天桥桥桩, 桩 体中心线两侧一定范围内土体被保留, 对桩体的扰动 较小, 且桩侧摩阻力及桩端承载力依然存在, 因此施工 安全。但这种方法需要在桥桩两侧一定范围内增加临 时中隔壁, 增加了工序, 延长了工期, 且造价较高; 后期 返回处理桥桩段时 (即开挖图 ! 中双侧壁导坑法的 " 号导洞) , 一边要截桩, 一边要施做初期支护结构, 初支 不能及时封闭, 开挖的风险依然较大。 ! "# 桩基托换法过桥桩 由于山海丹过街天桥位于车站南部正上方, 而且 车站主体的结构宽度都非常大, 所以在地下采取措施 对天桥基础进行托换不可行, 只能在地面采用扩大基 础对原桩基进行托换, 如图 # 所示。
图$
桩基托换法过桥桩示意
采用地面扩大基础对原桩基进行托换, 施工安全, 可一次性解决车站结构过桥桩问题, 但有以下缺点: ! 要分阶段占用 $ 个主路车道, 托换工作需要对东三环 主路的交通进行导改, 方案很难实施; " 三环路中间隔 离带下有一条直径为 % !&&’’ 的雨污水合流管线, 埋 深 $’ 左右, 桩基托换时与下方管线冲突; 且三环路两 侧管线众多, 埋深较浅, 托换时不可预见因素较多; # 桩基托换方案实施所需费用也较高, 估算约为 "# 万;
;9$%&2(%: 01234512 6728 9:2:;73 7< =>;?;34 91@A2B 287C:9 :5> 9>C2D2:>8 ;9E238 CE2:<7DF 9:D1G:1D>,:A7 9;8> 5>28;34 238 :5> G>3:>D 8D;<: ;3 9:2:;73 A;EE C299 :5D7145 @D;84> C;E>9 7< H52352;823 7I>D@D;84> / J3 7D8>D :7 >391D> :5> G739:D1G:;73 9>G1D;:B,;3 :5> 9;:12:;73 A5;G5 :5> 7I>D@D;84> G23 37: @> 8>F7E;95>8,9>C2D2:>EB 528 G739;8>D>8 @7:5 9;8> 5>28;34 F>:578,:5> C;E> <71382:;73 138>DC;33;34 F>:578 29 A>EE 29 :5> 8;D>G:EB C299;34 F>:578 / ,<:>D :5> 4>3>D2E;K>8 232EB9;9 238 G7FC2D;973,<;32EEB 287C:9 :5> 8;D>G:EB C299;34 F>:578,:5> CD7?>G: 7@:2;39 :5> G7FCE>:> 91GG>99 / <+/ :"&4$: 91@A2B;@D;84> C;E>9;@7:5 9;8> 5>28;34 F>:578;C;E> <71382:;73 138>DC;33;34
!&&/ *89 %
吕
波: 北京地铁光华路车站过桥桩施工技术
!"
措施安全通过桥桩段。在未拆除天桥之前, 如何确保 施工安全、 控制天桥和初支结构的沉降是施工控制的 重点, 为此, 提出了双侧壁导坑法、 桩基托换法以及直 接穿越法等三种过桥桩方法进行了分析比较。 ! "! 双侧壁导坑法过桥桩 双侧壁导坑法过桥桩的主导思想是: 为尽快使侧 洞、 中洞初期支护结构贯通, 不影响车站总工期及总体 施工组织, 采取双侧壁导坑法施工先绕过山海丹天桥 桥桩部分, 待以后天桥拆除后再施工桥桩部分, 即按图 ! 所示方法施工。
直接穿越桥桩后, 结构内桩体失去承载能力, 桥桩 主要靠剩余桩体提供的桩侧摩阻力承受上部荷载。截 桩后承载力损失计算可根据 《建筑地基基础设计规范》 23"&&&/4!&&! 以及勘察报告提供的桩基侧阻力及端阻 力地质资料计算。以侵入侧洞桥桩为例计算如下: 天桥桩 基: 桩周侧向摩阻力特征值取 % &&&’’, % 截桩后 (有效桩长 %#’) 其桩基承载力特征值可 #&)+,, 达到 % !!")*; 桥梁宽 # ."’, 高按 & .0’ 计算, 计算跨度 梁体自重 "! .")*(’, 桩基自重 #&&)*, 不考虑人行 %/’, 荷载, 恒载共计 "! ." 5 %/ 6 #&& 7 % %-! .")*。可见, 剩 余桩体基本能承受上部桥梁荷载。同理, 可计算侵入 中洞桥桩的承载力。 考虑到土层的物理力学性质指标的离散性、 变异 性, 以及初期支护土方开挖时对桥桩桩侧土体的卸载 作用, 不可避免地对桩侧摩阻力及桩端承载力产生影 响。因注浆可较大程度地提高土性参数, 提高桩侧土 体与桩的侧摩阻力及桩端承载力, 故施工应在洞内采 取桩侧注浆、 辅以支撑加固的方法, 并注意监控量测, 以保证施工安全。 综合分析比较这 # 种过桥桩方法, 直接穿越过桥 桩具有施工简便、 工期最短、 造价最低、 后期处理最容 易的优点。至于施工的安全性问题, 通过对桥桩穿越 各土层的物理力学性质指标以及桩基承载力的分析可 见, 采取一些辅助措施可保证施工的安全。 # 施工方法 北京地铁光 华路车 站过 桥桩采 用直接 穿越 法 施 工, 为避免桥桩与初期支护结构的相互影响, 初期支护
!"#$%&’(%)"# *+(,#"-"./ "0 12$$)#. *,&"’., 3&)4.+ 1)-+$ )# 5’2#.,’2 6"24 7%2%)"# "0 3+)8)#. 7’9:2/
