植筋技术在港口工程中的应用―锚固深度计算及质量检测方法资料
植筋技术规范、植筋工艺及锚固长度

一、植筋技术规范一、引言近年来,植筋技术在钢筋混凝土结构工程中广泛应用,但在工程实践中却普遍存在不统一的做法和不规范的行为。
植筋工程的施工质量直接影响到整个工程的质量,当引起工程人员的重视,特别是某些植筋工程与生命线工程发生直接联系,如果植筋过程处理不当,可能为工程留下影响结构安全的隐患。
本文意在通过整理植筋技术相关规范规定,来纠正植筋工程管理中的不规范行为!某商住楼工程根据政府规划部门的意见,将原设计面向小区外侧的入口门厅拆除,将该工程的入口门厅重新调整到面向小区中庭一侧,根据工程实际现状,需要植筋新增11根框架柱;并对原有框架柱中的4根相关剪力墙进行植筋加固;在采光井处新增一块长跨6.9m、短跨4.5m的屋面板,屋面板采用与该工程现浇楼板配筋一样的冷轧扭钢筋,分别有一条短边和两条长边需要植筋;新增的框架梁中部分钢筋也需植筋。
该植筋工程施工方案中部分文字内容如下:1、植筋工程的方案编制、施工作业、检测验收均以《混凝土结构加固技术规范》CECS25︰90为标准。
2、植筋规格、数量、钻孔深度如下:植筋规格(mm)φ8 φ18 φ22 φ25植筋数量(根)366 116 48 106钻孔深度(mm)120 270 330 3753、挑梁上部钢筋胶粘剂采用喜利得结构胶,其他部位钢筋胶粘剂采用国产A级胶。
钢筋植入后7日内严禁受到触动和干扰,并按结构胶说明书要求加强保养和围护。
4、钢筋植入固化10日后,委托具备相应资质的检测单位,在监理见证下随机抽样进行现场抗拔抽检,每种规格钢筋现场抗拔数量不得少于壹组,经检测合格后,才能进行钢筋连接和安装绑扎等后序工作。
5、现场检测抗拔力,当钢筋为Ⅲ级螺纹钢时抗拔力要求必须≥360MPa;当钢筋为Ⅱ级螺纹钢时抗拔力要求必须≥300MPa;当钢筋为Ⅰ级钢时抗拔力要求必须≥210MPa。
二、植筋技术相关规范及规定该工程方案编制、植筋施工、检测验收均以《混凝土结构加固技术规范》CECS25︰90为标准,其实该标准对于“植筋技术”并无非常具体的规定,这个古老的规范已经被《混凝土结构加固设计规范》GB50367-2006(以下简称GB50367-2006)所替代,GB50367-2006第12章“植筋技术”对植筋提出了更具体的要求。
植筋锚固计算

植筋锚固计算一、基本资料:工程名称: 工程一加固项目工程项目: 项目一加固项目植筋编号: 植筋1植筋直径d(mm): 20植筋间距s1(mm): 150植筋边距s2(mm): 75植筋级别: HRB400植筋受力状态: 受拉植筋胶为快固型胶粘剂: 否混凝土等级: C45混凝土保护层厚度c(mm): 20箍筋直径d1(mm): 8混凝土孔壁潮湿影响系数ψw: 1.1使用环境温度影响系数ψT: 1.0植筋新增构件类别: 一般构件场地类别: Ⅱ类设防烈度: 8度二、计算依据:《混凝土结构设计规范》GB50010-2010(2015年版)《混凝土结构加固设计规范》GB50367-2013三、计算结果:(1)单根植筋承载力设计值:依据《混凝土结构加固设计规范》式15.2.2-1:植筋钢材轴向受拉承载力设计值: N t b = (f y ×A s)/1000 = (360 × 314.2)/1000 = 113.1 kN(2)基本锚固深度计算:查《混凝土结构加固设计规范》表15.2.4:粘结抗剪强度设计值: f bd = 5.125 N/mm2查《混凝土结构加固设计规范》表15.2.3:混凝土劈裂影响系数: αspt = 1依据《混凝土结构加固设计规范》式15.2.3:植筋的基本锚固深度: l s = 0.2 ×αspt ×d ×f y / f bd = 0.2 × 1 × 20 × 360 / 5.125 = 281 mm(3)修正系数:依据《混凝土结构加固设计规范》第15.2.5条:考虑结构构件受力状态对承载力的影响系数,当为一般构件时取: ψbr = 1依据《混凝土结构加固设计规范》式15.2.5:考虑各种因素对植筋受拉承载力影响而需加大锚固深度的修正系数:ψN = ψbr ×ψw ×ψT = 1 × 1.1 × 1 = 1.1依据《混凝土结构加固设计规范》第15.2.2条:当混凝土等级高于C30时取: ψae = 1(4)植筋锚固深度设计值:依据《混凝土结构加固设计规范》式15.2.2-2:植筋锚固深度设计值: l d = ψN ×ψae ×l s = 1.1 × 1 × 281 = 309 mm(5)植筋构造验算:依据《混凝土结构加固设计规范》式15.3.1条:一般构件受拉钢筋最小锚固长度:l min = max{0.3×l s, 10×d, 100}= max{0.3×281, 10×20, 100}= 200 mml d≥ l min,植筋锚固深度计算设计值满足最小锚固长度要求。
钢筋锚固深度

钢筋锚固深度
钢筋锚固深度是指将钢筋嵌入混凝土中的长度,以确保钢筋与混凝土之间有充分的黏结力。
钢筋锚固深度的计算通常根据结构设计的要求和钢筋的直径来确定。
常用的计算公式有以下几种:
1. 根据混凝土抗拉设计强度的要求,可以使用以下公式计算钢筋锚固深度:锚固深度 = $0.6 f_{yt} \frac{A}{f_{c}}$,其中$f_{yt}$为钢筋的抗拉强度,$A$为钢筋的横截面积,
$f_{c}$为混凝土的抗压强度。
2. 根据混凝土抗剪设计强度的要求,可以使用以下公式计算钢筋锚固深度:锚固深度 = $1.5 d_{b}
\sqrt{\frac{f_{c}}{f_{y}}}$,其中$d_{b}$为基本直径,
$f_{c}$为混凝土的抗压强度,$f_{y}$为钢筋的屈服强度。
3. 根据混凝土抗剪设计强度的要求,也可以使用以下公式计算钢筋锚固深度:锚固深度 = $1.5 d_{b}
\sqrt{\frac{f_{c}}{f_{yt}}}$,其中$d_{b}$、$f_{c}$和
$f_{yt}$的含义与前述相同。
需要注意的是,实际的钢筋锚固深度可能会受到工程施工、混凝土浇筑质量等因素的影响,因此在设计时还应考虑一定的安全裕度。
植筋技术规范、植筋工艺及锚固长度

一、植筋技术规范一、引言近年来,植筋技术在钢筋混凝土结构工程中广泛应用,但在工程实践中却普遍存在不统一的做法和不规范的行为。
植筋工程的施工质量直接影响到整个工程的质量,当引起工程人员的重视,特别是某些植筋工程与生命线工程发生直接联系,如果植筋过程处理不当,可能为工程留下影响结构安全的隐患。
本文意在通过整理植筋技术相关规范规定,来纠正植筋工程管理中的不规范行为!某商住楼工程根据政府规划部门的意见,将原设计面向小区外侧的入口门厅拆除,将该工程的入口门厅重新调整到面向小区中庭一侧,根据工程实际现状,需要植筋新增11根框架柱;并对原有框架柱中的4根相关剪力墙进行植筋加固;在采光井处新增一块长跨6.9m、短跨4.5m的屋面板,屋面板采用与该工程现浇楼板配筋一样的冷轧扭钢筋,分别有一条短边和两条长边需要植筋;新增的框架梁中部分钢筋也需植筋。
该植筋工程施工方案中部分文字内容如下:1、植筋工程的方案编制、施工作业、检测验收均以《混凝土结构加固技术规范》CECS25︰90为标准。
2、植筋规格、数量、钻孔深度如下:植筋规格(mm)φ8 φ18 φ22 φ25植筋数量(根)366 116 48 106钻孔深度(mm)120 270 330 3753、挑梁上部钢筋胶粘剂采用喜利得结构胶,其他部位钢筋胶粘剂采用国产A级胶。
钢筋植入后7日内严禁受到触动和干扰,并按结构胶说明书要求加强保养和围护。
4、钢筋植入固化10日后,委托具备相应资质的检测单位,在监理见证下随机抽样进行现场抗拔抽检,每种规格钢筋现场抗拔数量不得少于壹组,经检测合格后,才能进行钢筋连接和安装绑扎等后序工作。
5、现场检测抗拔力,当钢筋为Ⅲ级螺纹钢时抗拔力要求必须≥360MPa;当钢筋为Ⅱ级螺纹钢时抗拔力要求必须≥300MPa;当钢筋为Ⅰ级钢时抗拔力要求必须≥210MPa。
二、植筋技术相关规范及规定该工程方案编制、植筋施工、检测验收均以《混凝土结构加固技术规范》CECS25︰90为标准,其实该标准对于“植筋技术”并无非常具体的规定,这个古老的规范已经被《混凝土结构加固设计规范》GB50367-2006(以下简称GB50367-2006)所替代,GB50367-2006第12章“植筋技术”对植筋提出了更具体的要求。
植筋基本锚固深度

植筋基本锚固深度植筋的基本锚固深度取决于以下几个因素:1. 钢筋直径:不同直径的钢筋具有不同的基本锚固深度。
一般来说,直径较大的钢筋要求更深的锚固深度。
2. 混凝土强度:混凝土的强度对基本锚固深度也有影响。
一般情况下,强度较高的混凝土需要更深的锚固深度。
3. 锚固要求:不同的结构需要不同的锚固要求,例如抗拉力、抗剪力等。
根据具体结构要求,可以确定相应的基本锚固深度。
一般而言,一般建筑结构中常见的植筋基本锚固深度约为20倍钢筋直径。
但是具体的锚固深度还需要根据具体工程设计和规范要求进行计算和确定。
为确保工程质量和结构安全,建议根据相关规范和设计标准进行锚固深度的确定。
在建筑结构中,钢筋的基本锚固深度可以根据以下几个基本原则进行确定:1. 抗拉力要求:根据结构的抗拉力要求,可以确定钢筋的基本锚固深度。
一般来说,抗拉力要求越高,钢筋的锚固深度就越深。
2. 混凝土强度:强度较高的混凝土可以提供更好的锚固效果,因此,混凝土强度也会影响基本锚固深度的选择。
3. 钢筋直径:钢筋直径越大,其锚固深度也会相对较大。
直径较大的钢筋在混凝土中的锚固效果会更好。
4. 锚固长度:除了基本锚固深度,还需要考虑钢筋的锚固长度。
锚固长度是从锚固部分到截断面的距离,其长度需要根据结构的要求来确定。
需要注意的是,以上是一般的原则,具体的基本锚固深度还需要参考相关的设计规范和标准。
各国的建筑标准可能存在差异,因此在进行工程设计时应该遵循所在地区的相关规范和标准。
如果您有具体的工程需要,建议咨询专业工程师或设计师,他们可以根据具体情况进行准确的确定和计算。
一文读懂钢筋后锚固植筋及检测要求

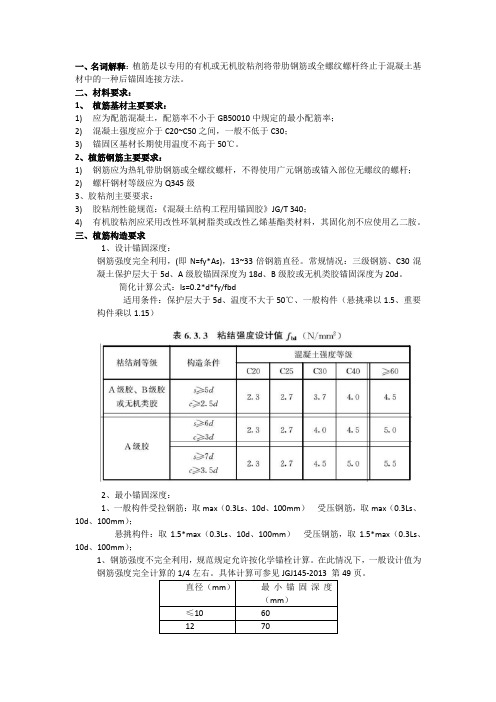

一、名词解释:植筋是以专用的有机或无机胶粘剂将带肋钢筋或全螺纹螺杆终止于混凝土基材中的一种后锚固连接方法。
二、材料要求:1、植筋基材主要要求:1)应为配筋混凝土,配筋率不小于GB50010中规定的最小配筋率;2)混凝土强度应介于C20~C50之间,一般不低于C30;3)锚固区基材长期使用温度不高于50℃。
2、植筋钢筋主要要求:1)钢筋应为热轧带肋钢筋或全螺纹螺杆,不得使用广元钢筋或锚入部位无螺纹的螺杆;2)螺杆钢材等级应为Q345级3、胶粘剂主要要求:3)胶粘剂性能规范:《混凝土结构工程用锚固胶》JG/T 340;4)有机胶粘剂应采用改性环氧树脂类或改性乙烯基酯类材料,其固化剂不应使用乙二胺。
三、植筋构造要求1、设计锚固深度:钢筋强度完全利用,(即N=fy*As),13~33倍钢筋直径。
常规情况:三级钢筋、C30混凝土保护层大于5d、A级胶锚固深度为18d、B级胶或无机类胶锚固深度为20d。
简化计算公式:ls=0.2*d*fy/fbd适用条件:保护层大于5d、温度不大于50℃、一般构件(悬挑乘以1.5、重要构件乘以1.15)2、最小锚固深度:1、一般构件受拉钢筋:取max(0.3Ls、10d、100mm)受压钢筋,取max(0.3Ls、10d、100mm);悬挑构件:取1.5*max(0.3Ls、10d、100mm)受压钢筋,取1.5*max(0.3Ls、10d、100mm);1、钢筋强度不完全利用,规范规定允许按化学锚栓计算。
在此情况下,一般设计值为49页。
2、植筋钻孔要求1)孔径23)植筋钻孔深度、垂直度和位置允许偏差四、检验检测要求1、检测数量要求1)对重要构件及生命线工程的非结构构件,应取每一检验批植筋总数的3%且不少于5件进行检测;2)对一般结构构件,应取每一检验批植筋总数的1%且不少于3件进行检测;3)对非生命线工程的非结构构件,应取每一检验批锚固件总数的0.1%且不少于3件进行检测;2、检测时间:胶粘的锚固件,其检验宜在锚固胶达到其产品说明书标示的固化时间的当天进行,若因故需推迟抽样与检验日期,除应征得监理单位同意外,推迟不应超过3天。
植筋技术在建筑工程中的应用全
植筋技术在建筑工程中的应用植筋锚固技术又称后锚植筋,是在原有混凝土构件上用专用的工具钻孔,然后在孔中灌注植筋胶并把钢筋植入已有结构物中,待粘接材料固化后,通过粘结锚固使钢筋能作为构造或受力筋使用的一种钢筋锚固技术。
植筋施工参照《混凝土结构加固设计规范》(GB50367-2013),检测参照《混凝土结构后锚固技术规程》(JGJ145-2013)o一.植筋施工的优缺点1.优点:施工现场植筋的地方很多,主要优点有:1)设计的灵活性:根据需要可以在钢筋混凝土的任何位置,根据结构受力特征而设计植筋的数量及规格;2)可靠性优于预埋件:一般钢筋混凝土结构在需要与其他结构连接处预留预埋件,但预埋件位置难以准确,调整功能后预埋件的位置难以改变且施工繁琐,而植筋具有灵活性,其可靠度与预埋件基本相通;3)比一般的钏1、焊法受力均匀,材料不会产生应力集中现象(如焊接时的热应力等),使植筋更耐疲劳;4)承载力大,按计算施工的植筋完全能满足受力要求;5)工艺简单,可大大缩短工期彳主往在2-3d或更短时间内就可使用。
6)钻孔直径、深度范围广、施工灵活、抗高温、可近距离焊接施工;7)基本没有滑移;8)造价低:以应用植筋技术较多的填充墙砌筑拉结筋为例,①6、8、10、12等几种钢筋,其中植筋价格在1—2元/根左右,与其他的预留预埋、钢板焊接等相差较大。
2.缺点:随着植筋技术的推广应用,施工水平参差不齐,暴露的问题和缺点也不少,特别是工作量大,工期紧、价格低等因素导致施工质量得不到保证,主要体现在:1)没有合适的专业单位或班组、价格不合适;2)现场工作面少,植筋工作量小,专业班组不愿意干;3)大植筋钢筋(≥Φ22),质量没有保证,可以施工无法保证拉拔试验通过;4)不愿意找专业的人,自己安排人、买材料直接施工,简化成型或施工工艺,导致质量不能满足要求;5)工艺、流程、交底等都懂、并要求到位,但实际施工中无法保证:工人水平达不到、责任心不强、验收不严等;6)施工质量存在问题:比如钻孔直径、深度、吹孔要求和标准等,植筋胶质量达不到设计或规范要求;7)同一个部位多个植筋(梁端),相互制约影响最终植筋效果,虽然拉拔试验可能同一部位选1一2根钢筋,但整体受力难以保证;8)现场一般都进行拉拔试验,没有抗剪承载力检测,梁柱节点受力尤其是抗剪承载力非常关键,后期存在风险;9)不进行拉拔试验或拉拔试验不合格,直接进行下道工序施工;10)为做拉拔试验专门施工满足要求,大面积施工质量不能保证,特别是后期发生问题暴露了植筋质量不符合要求;目前济南市质检站要求:所有的砌体.二次结构填充墙拉结筋.构造柱钢筋等严禁采用植筋施工技术,必须进行预留预埋或膨胀螺栓固定钢板等其他工艺。
后植筋锚固承载力检验值
后植筋锚固承载力检验值概述后植筋锚固承载力检验值是指在工程中使用后植筋进行锚固时所需进行的承载力检验。
后植筋锚固是一种常用的工程技术,用于增加混凝土结构的抗拉承载能力。
通过对后植筋锚固承载力的检验,可以确保工程结构的安全性和稳定性。
本文将详细介绍后植筋锚固承载力检验的相关内容,包括检验方法、标准要求、实验步骤等。
同时,还将探讨后植筋锚固承载力检验的意义和应用范围,以及对工程质量的影响。
检验方法后植筋锚固承载力的检验方法主要包括静载试验和动载试验两种。
1. 静载试验静载试验是通过施加静态荷载来检验后植筋锚固的承载力。
具体步骤如下:1.准备工作:确定试验样品的尺寸、后植筋的数量和布置方式,并进行相应的准备工作。
2.安装试样:将试样固定在试验设备上,并确保试样的稳定性。
3.施加荷载:逐渐施加荷载,并记录下相应的荷载值和位移值。
4.观察变形:观察试样的变形情况,包括植筋的滑移、混凝土的开裂等。
5.达到极限荷载:当试样达到极限承载力或发生破坏时停止施加荷载。
6.记录结果:记录试验数据,并计算出后植筋锚固的承载力。
2. 动载试验动载试验是通过施加动态荷载来检验后植筋锚固的承载力。
具体步骤如下:1.准备工作:确定试验样品的尺寸、后植筋的数量和布置方式,并进行相应的准备工作。
2.安装试样:将试样固定在试验设备上,并确保试样的稳定性。
3.施加荷载:施加动态荷载,并记录下相应的荷载值和位移值。
4.观察变形:观察试样的变形情况,包括植筋的滑移、混凝土的开裂等。
5.达到极限荷载:当试样达到极限承载力或发生破坏时停止施加荷载。
6.记录结果:记录试验数据,并计算出后植筋锚固的承载力。
标准要求后植筋锚固承载力的检验需符合相关的标准要求,以确保检验结果的准确性和可靠性。
以下是一些常用的标准要求:1.GB/T 50367-2013《建筑结构混凝土工程验收规范》2.JGJ/T 101-2015《建筑结构工程施工质量验收规范》3.JGJ/T 168-2016《建筑工程混凝土结构工程验收规范》这些标准规定了后植筋锚固承载力检验的方法、试验样品的尺寸和布置方式、试验设备的要求以及试验结果的评定标准等。
植筋工艺及锚固长度
为=0.2×1.0×d×300/2.7=22.3d;
Led≥ N ae LS =1.1×1.1×23d=26.9d≈27d。
当梁钢筋选用为 HRB400 级钢筋,直径为 d,混凝土选用 C25,初选为 A 级胶或 B 级胶,植筋间距 s1 为 200≥5d,植筋边距为 25≥2.5d。则:
表1
表2
本文通过具体工程来简单学习植筋的知识。 二层局部加梁板: 当板钢筋选用为 HRB335 级钢筋,直径为 d,混凝土选用 C25,初选为 A 级胶或 B 级胶,植筋间距 s1 为 200≥5d,植筋边距为 25≥2.5d。则: 板钢筋的锚固长度 Ls=0.2 spt dfy/fbd 板的植筋锚固长度为: 则 N br w T =1.0×1.1×1.0=1.1。
Ls=0.2 spt dfy/fbd Ls—植筋的基本锚固长度;
spt —为防止混凝土劈裂引用的计算系数,按下表1确定;
fbd—植筋用胶粘剂的粘接强度设计值,按下表2确定;
fy—钢筋抗拉强度设计值。
考虑地震作用:Led≥ N ae LS 其中: N —考虑各种因素对植筋受拉承载力影响而加大的锚固深度的修正系数,
孔内注完胶后应立即植筋。将钢筋缓慢插入孔内,同时要求钢筋旋转,使结 构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。植筋施工完 毕后24小时之内严禁有任何扰动,以保证结构胶的正常固化。 检测待植筋胶完全固化后,进行非破损性拉拔试验,检测的数量是植筋总数 的10%。检测中,测力计施加的力要小于钢筋的屈服强度,大于设计部门提供的 植筋设计锚固力值。 被植筋的钢筋混凝土构件强度、刚度、抗裂度和稳定性的验算可按整体构件 进行计算。 《混凝土结构加固设计规范》 GB50367- 2006 规定: 当新增构件为悬挑结构构件时,其原构件混凝土强度等级不得低于 C25 ; 当新增构件为其他结构构件时,其原构件混凝土强度等级不得低于 C20 。 《混凝土结构加固设计规范》 GB50367- 2006 对植筋基本锚固长度的 规定:
植筋技术的施工要点及流程【卡本植筋胶锚固深度计算方法】
植筋技术是参照《混凝土结构后锚固技术规程》(JGJ 145-2013 )相关参数进行操作,其是一项针对混凝土结构较简捷、有效的连接与锚固技术;可植入普通钢筋,也可植入螺栓式锚筋;现已广泛应用于已有建筑物的加固改造工程,如:施工中漏埋钢筋或钢筋偏离设计位置的补救,构件加大截面加固的补筋,上部结构扩跨、顶升对梁、柱的接长,房屋加层接柱和高层建筑增设剪力墙的植筋等。
植筋技术基于其具有方便、工作面小、工作效率高、锚固结构的整体性能良好、价格低廉等特点,很多工程不在进行预埋,直接选用植筋替代。
植筋技术在建筑结构加固补强工程之中广泛的应用开来。
植筋技术的施工要点及流程如下:1、定位,钻孔依据图纸和规范的相关要求,对需植筋的部位进行放线。
对植筋部位做好相关标记后,确认钻孔混凝土基体强度达到C20以上,进行钻孔处理,施工要点是钻孔钆径和钻孔深度需要按《混凝土结构加固设计规范》GB50367-2013的有关规定进行,不可擅自取值植筋导致影响植入钢筋的深度而减弱植筋的效果。
钻孔2、清孔,去污成孔后应立即清理,施工要点需使用毛刷清除孔壁的灰粉不得少于3次,用高压工具吹出粉尘,孔内应完全干燥,使用棉纱蘸取丙酮擦拭孔壁一遍。
清孔后若不能及时植筋,必须临时封堵孔口,防止尘土、砂砾等进入孔内。
打孔完毕后,施工要点需采用机械方法或者钢丝刷除去钢筋植入部分表面铁锈和氧化层,然后使用丙酮除去钢筋上残留的油污。
已经处理过的钢筋应该尽快植入孔内,避免重新生锈或粘上油污。
刷拭高压吹气3、配胶、注胶桶装植筋胶一般按需用胶量取A、B料按照2:1比例进行混合,并快速混合均匀。
施工要点是胶液混合均匀后,胶液应尽快低压注入到孔中,并保证最少需注满孔深的2/3以上,排出气泡,保证胶层饱满。
注胶4、植筋、养护将已经进行除锈处理的钢筋缓缓插入孔洞内,确保钢筋、胶体、混凝土基体接触密实,植入孔内的钢筋应在常温下养护,不得扰动,24小时后可以进行下步施工作业(挂钢板粘贴)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
植筋技术在港口工程中的应用―锚固深度计算及质量检测方法程明波陈继丹近年来随着建筑材料技术的发展和建筑使用要求的提高,在工程中利用植筋来加固、扩建原有结构应用越来越广泛,同时其在港口码头工程中也得到了应用,但目前仍没有规范规定其计算及质量检测方法,本文将从化学锚栓的破坏形式分析计算锚栓的锚固深度,而且提出施工质量检测方法,与大家共同探讨。
一、植筋锚固深度计算1. 破坏形态的分析锚筋植入原有混凝土结构的常见方式见图1。
(1) 作用力的传递方式在钢筋混凝土和素混凝土中的植筋会产生不同的力的传递具体为:①素混凝土对于素混凝土拉力是通过连接钢筋传递给混凝土,可传递的力的大小取决于可能随钢筋拉出的混凝土锥体的大小,还受锚固长度、边距和间距的影响。
②钢筋混凝土对于钢筋混凝土而言,边距和间距并不重要,因为拉力是由连接钢筋通过钢筋之间的混凝土传递给预埋钢筋的。
(2) 破坏类型由上分析,植筋的破坏类型可分为三种:基材破坏、钢筋拔出及锚筋钢材的破坏。
它们与钢筋的品种、基材的性能、锚固参数及作用力性质等因素有关。
①基材破坏是锚固破坏的基本形式,它表现出一定的脆性破坏,对于重要受力锚固应避免这种破坏形式。
②锚筋拔出破坏表现为锚筋从锚孔中被拔出来了,产生的主要原因是安装方法不当。
如钻孔过大、清孔不净、植筋胶失效等。
它是一种不正常的破坏现象,一旦发生应按锚固质量不合格处理。
③锚筋钢材被拉断,剪坏或拉剪组合受力破坏。
此种破坏一般具有明显的塑性变形,对于主要受力结构锚固,应采取这种破坏形式。
2. 锚固深度计算根据第三种破坏形态分析计算公式,可得以下结论:植筋设计值≤植筋胶安全使用值植筋设计值≤混凝土安全使用值钢筋设计值:F1=πr2f y×10-3r—钢筋半径f y—钢筋设计抗拉强度植筋胶的安全使用值:F2=πDhτ×10-3/r bh—钻孔深度D—钻孔直径τ—植筋胶粘结强度,取值9 MPar b—安全系数,1.5~2.5之间。
混凝土的安全使用值:F3=C•h2sqrt(f ck)×10-3/r cC—修正系数=0.85h-钻孔深度f ck—混凝土的抗压强度r c—安全系数,1.5~2.5 之间.3. 计算范例以φ20钢筋种于C30混凝土为例,钻孔孔径28mm,已知条件:r=10mm,f y=310MPa,D=28mm,τ=9 MPa当混凝土等级≥20,r b=2.2mm, C=0.85 ,f ck=30 MPa, r c取最大值2.5 F1=π×102×h×10-3≤F2=π×28×h×10-3/2.2F1=π×102×h×10-3≤F3=0.85×h2×sqrt (30)×10-3 /2.5计算值分别为h≥271mm, h≥228mm取值271mm标准埋深确定为271mm,只有达到此埋深后,钢筋强度才能充分利用。
理论上讲,植筋胶的极限承载力是钢筋的设计屈服值,因为按破坏形式分析,如超过钢筋设计屈服强度,钢筋已经拉断。
但我们知道,钢筋的实际强度大于设计屈服强度,因而在实际施工中如埋深加大,植筋胶的安全使用值将进一步增大。
所以,在工程设计中应根据植筋的使用工况适当留有富裕。
二、质量检测方法1. 检验目的在工程施工前,通过现场模拟胶植钢筋边界状态和受力,检验钢筋在种植、正常使用、破坏等过程的变形情况,为植筋施工提供可靠的数据,以保证工程质量,同时也可作为植筋胶粘剂力学性质评定的依据。
2. 检验方法(1) 试验设备采用油压千斤顶施加荷载,油压表精度为1.5级,量程60MPa。
试件在受拉拔荷载作用下产生的外拔位移采用百分表量测。
仪器系统误差应不超过量程的±2%,位置记录仪应能连续记录,误差不应超过0.02mm。
检验仪器应具有足够的刚度,以减少间接位移误差,并能保持荷载与锚杆平行。
(2)抽样方法随机抽取3根准备用于植埋直径为22mm的钢筋。
(3) 检验标准鉴于其锚固性质基本与锚杆相似,故本试验参考《土层锚杆设计与施工规范》(CECS22.90)中有关规定进行。
(4) 检验方法①荷载分级加载以推荐设计抗拔力为试验基本荷载值,以要求钢筋的设计强度值的10%、25%、50%、75%、100%进行分级,避免突然加载,以第一循环时10%试荷作为位移测量的初始值,加载至100%试荷后,分别以试荷的75%、50%、25%分别卸载至10%,再按上述分级作第二次加载,加载至100%试荷后,直接卸载至10%试荷,测读残余变形后卸载至零,至此非破坏性试验结束。
②位移测读第一循环试验时:加载时,每级荷载施加后立即测读位移值,持荷3分钟后再测读一次,便施加下一级荷载;卸荷时,每级卸荷后立即测读位移值,持荷1分钟后再测读一次,便卸下一级荷载;卸荷至10%试荷时,在按卸荷测读的时间测读位移后,即进行第二循环加载试验:每级荷载在加荷后测读位移值,持荷1分钟后再测读一次,之后便施加下一级荷载,当加荷至要求最大试荷(100%试荷)时,恒荷3分钟,按加荷测读的时间测读位移值后,便直接卸荷至10%荷载,测读残余位移值。
③破坏性试验加载在完成非破坏性试验后,继续施加100%、125%、150%、200%的荷载,直至破坏,按加荷测读的时间测读位移值,便直接卸荷至10%荷载,测读残余位移值后卸荷至零。
3. 检验步骤在施工范围内选择不同的若干个地方进行钻孔,孔深、孔径根据事先的工程设计计算确定;钻孔完成后,进行清孔并用淡水冲洗,然后注入植筋胶(此时,孔内潮湿,但无明水),植入钢筋;植入钢筋后,等约12小时(植筋胶达到完全凝固的时间一般不超过12小时),按照上述检验标准中的加载方法进行拉拔试验。
注意加荷设备支撑点至锚筋的最小距离应大于2倍锚筋的有效锚固深度。
以上所述的孔位、孔径、孔深均应记录在检验报告中。
