外墙干挂石材施工方案 (2)

外墙干挂石材施工方案 (2)背景介绍外墙干挂石材是一种常见的建筑装饰手法,通过将石材板、瓷砖等材料挂在建筑外墙表面,实现美观、耐久的装饰效果。
本文将介绍外墙干挂石材施工的具体方案,包括材料准备、施工步骤、注意事项等内容。
材料准备1.挂件:用于固定石材板的挂钉、挂勾等。
2.石材板:选择合适尺寸和质地的石材板,保证其美观和耐久性。
3.胶粘剂:用于固定石材板与建筑墙体的结合。
4.防水层:保证整体墙体的防水性能。
5.端头处理材料:用于处理石材板的边缘和接口。
6.力学设备:如吊篮、脚手架等,确保施工安全。
施工步骤1.确定安装位置:根据设计图纸确定石材板的安装位置和数量。
2.墙体处理:清理墙体表面,确保平整、干净,并进行防水处理。
3.定位施工基准线:以水平线或者垂直线为基准,确定石材板的安装位置。
4.固定挂件:根据设计要求,安装挂件,并留好安装孔。
5.定位石材板:按照基准线和设计要求,确定石材板的安装位置,并标记好孔位。
6.固定石材板:使用胶粘剂,将石材板固定在挂件上,保证牢固。
7.处理石材板接口:对石材板的接口和边缘进行处理,确保整体效果。
注意事项1.严格按照设计要求进行施工,确保石材板的安装位置和数量准确无误。
2.施工过程中要注意安全,使用适当的力学设备,并做好防护措施。
3.确保石材板的固定牢固,并严格控制施工质量,避免安全隐患。
4.在施工过程中,及时处理石材板的接口和边缘,保证整体装饰效果。
通过以上方案介绍,相信在外墙干挂石材施工过程中,能够更加顺利、高效地完成工作,为建筑增添美观与实用性。
外墙石材干挂施工方案

外墙石材干挂施工方案外墙石材干挂施工方案一、施工原则1. 安全第一:高空作业要设置安全防护措施,保证施工人员的人身安全。
2. 质量第一:要确保施工质量,保证石材的安装牢固、平整、美观,符合设计要求。
3. 环保第一:施工过程中要尽量减少对环境的污染,严格遵守环保法规。
二、施工流程1. 预处理对墙体进行清理、修缮,确保墙体平整、洁净。
如果墙体有碍于石材安装的凹凸不平现象,可以使用水泥砂浆进行填补、平整。
2. 安装立柱根据设计要求,在墙体上安装立柱,立柱之间要保持水平、垂直,确保石材安装的平整度。
3. 安装角铁在立柱之间的墙面上安装角铁,角铁一端固定在立柱上,另一端固定在墙上,角铁的安装位置要根据石材的大小和厚度进行调整。
4. 安装挂件在立柱上安装挂件,挂件要与角铁对齐,保持平整。
挂件的选择要根据石材材质和重量进行合理配置。
5. 安装石材将石材按照设计要求,从下至上依次安装到立柱和挂件上。
安装时要先将石材放置在挂件上,调整位置和水平度,然后使用专用的石材胶进行粘贴固定。
石材安装完毕后,使用橡皮锤轻敲石材表面,使其与立柱、挂件紧密粘合。
6. 清理施工完成后,对施工现场进行清理,清除施工时产生的垃圾和杂物,保持环境整洁。
三、施工注意事项1. 石材的选择要与建筑风格、色彩搭配协调,同时要考虑石材的质量和强度。
2. 安装立柱、角铁等配件时要保持水平、垂直,安装坚固,以确保石材的稳定性。
3. 石材的安装要注重端正、平整,避免出现倾斜、歪曲等不良现象。
4. 在安装石材之前,要对立柱、角铁、挂件等进行检查,确保其安装牢固可靠。
5. 在安装石材时,要注意使用专用的石材胶进行粘贴固定,确保石材与立柱、挂件紧密粘合。
6. 施工现场要设置警示标志,确保行人和施工人员的安全。
四、施工周期及质量控制1. 施工周期视项目规模而定,一般在1个月到数个月之间。
2. 施工过程中要严格按照设计要求和施工方案进行施工,确保石材安装牢固、平整、美观。
外墙干挂理石施工技术方案

一、工程实例我组织施工的上海浦东世纪花园二期B块7号楼位于浦东世纪公园对面,是运用超高层外墙干挂大理石施工技术全装修高档商品住宅楼,整幢建筑的外立面采用天然大理石干挂,与世纪公园形成一道独特的风景.该工程建筑面积为17255平方米,建筑高度102米,由上海联合置业有限公司投资开发,浙江舜杰建筑集团股份有限公司承建.工程获2004年下半年度上海市优质结构工程“白玉兰”奖,现正在申报上海市“金石奖"优质工程。
二、工程外墙面干挂情况本工程的外立面采用菊花黄优质天然大理石板材为外墙装饰面,板材的主要规格为600×600×30毫米,外立面除部分门窗外,均为干挂大理石.该工程大理石干挂幕墙工程量大,质量要求高,建筑总高度超过100米,施工的难度较大。
干挂大理石的施工重点为:大理石选料控制;确保龙骨的安装位置准确,上下垂直,且在同一平面上;大理石干挂平整度和垂直度、缝隙控制;做好幕墙的防水、防腐及防雷接地工作。
三、质量要求1、干挂大理石面层与基座安装牢固;粘贴料、干挂配件符合设计要求;钢配件做好防锈、防腐处理。
2、石材表面清净、平整;拼花正确,纹理清晰,颜色均匀一致;非整板部位安装适宜,阴角处石板压向正确。
3、缝格均匀,板缝通顺,接缝嵌塞密实、宽窄一致.4、突出物周围的板采取整板套割,尺寸准确,边缘吻合整齐、平顺,滴水线顺直、流水坡向正确,清晰美观.四、安装施工工艺(一)施工顺序排样→挑选大理石板→加工、编号→钢架制作、钢架验收→外墙面基层处理→墙面分格放线→钢架固定→检查平整度和牢固性→大理石固定→清理表面及嵌缝→填嵌密封条及密封胶→清理→验收。
(二)施工方法1、石材准备首先用比色法对石材的颜色进行挑选分类;安装在同一面上的石材的颜色保持一致,并根据设计尺寸和图纸的要求,将专用模具固定在台钻上,对石材进行打孔。
随后在石材背面刷不饱和树脂胶。
石板在刷第一遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净。
外墙干挂石材施工方案

外墙干挂石材施工方案建筑外墙干挂石材施工方案一、施工前准备在进行外墙干挂石材施工前,首先需要对建筑外墙进行检查和评估,确保外墙结构和材料符合干挂石材的施工要求。
同时,还需要确定干挂石材的类型、规格和颜色等,以满足设计要求。
二、施工材料准备干挂石材施工所需材料包括:石材、钢龙骨、角钢、膨胀螺栓、锚固件、支撑架等。
其中,石材应符合国家标准,质量优良,规格统一,颜色一致。
三、施工流程1.建立支撑架首先,需要在建筑外墙上建立支撑架,支撑架应牢固、平整,能够承受石材的重量和风压力。
2.安装钢龙骨和角钢在支撑架上安装钢龙骨和角钢,钢龙骨应与墙体垂直,间距不应超过1米。
角钢应安装在墙角处和开窗口处,以增强石材的稳定性。
3.安装膨胀螺栓和锚固件在钢龙骨和角钢上安装膨胀螺栓和锚固件,以固定石材。
膨胀螺栓和锚固件应符合国家标准,质量可靠。
4.安装石材在膨胀螺栓和锚固件上安装石材,石材应与墙体垂直,间距不应超过1米。
石材的安装应按照设计要求进行,避免出现不规则缝隙和错位现象。
5.确认安装质量在安装完成后,需要对干挂石材进行检查和确认,确保安装质量符合设计和施工要求。
同时,还需要对干挂石材进行防水处理,以保证建筑外墙的防水性能。
结语外墙干挂石材施工是一项复杂的工程,需要严格按照施工要求进行,确保施工质量和安全。
在施工过程中,需要注意材料的质量和规格,确保石材的稳定性和防水性能。
工程概况本工程是一座高层住宅楼的建设,位于市中心区域,总建筑面积为平方米,共有20层,其中19层为住宅楼,1层为商业用房。
建筑结构为钢筋混凝土框架结构。
施工准备在施工前,需要对场地进行清理,确保施工区域的平整和干净。
同时,需要进行土方开挖,为后续施工做好准备。
此外,还需要采购施工所需的材料和设备,并对施工人员进行培训和安全教育。
施工设计在施工设计阶段,需要对建筑结构、施工工艺、材料等进行详细的设计和规划。
同时,还需要考虑到施工期间可能出现的问题,并及时调整施工计划。
理石干挂施工方案

理石干挂施工方案理石干挂施工方案一、施工前准备1. 确认施工区域,并进行测量和勘查,确定理石干挂的施工尺寸和材料数量。
2. 准备好所需的施工工具和材料,如钢丝绳、钢梯、电动工具、螺丝、胶粘剂等。
3. 对建筑物的墙面进行检查和处理,确保墙面平整、干燥,并清除墙面上的尘土和杂物。
二、理石准备1. 检查所购理石是否有破损或开裂,如有,应及时更换。
2. 对理石进行清洁,确保表面干净无尘。
3. 对理石进行割石处理,根据设计要求进行切割和加工,得到所需尺寸的理石块。
三、施工步骤1. 在墙体上确定理石干挂的起始位置和水平线,使用水准仪和测绘工具进行测量和标记。
2. 在起始位置钻孔,安装固定扣件。
钻孔应根据设计要求确定孔深和孔径,孔深一般为理石厚度的1/4至1/3。
3. 将钢丝绳固定在扣件上,并根据设计要求进行调整和张紧,保持水平状态。
4. 在理石块上打孔,孔与钢丝绳孔位置相对应,并使用胶粘剂将孔内涂抹均匀。
5. 将理石块安装到钢丝绳上,并进行调整和对齐。
使用螺丝将理石块与钢丝绳扣件进行固定。
6. 依次安装下一块理石,保持水平和垂直对齐,并进行固定。
7. 当安装完所有理石块后,对理石表面进行清洁和修整,确保无尘和平整。
8. 检查理石干挂的牢固性和平整度,及时进行调整。
四、安全防护1. 在施工现场设置合适的安全警示标志,保持施工区域的通行畅通。
2. 施工人员应佩戴好安全帽、安全鞋等个人防护装备,严禁穿拖鞋、高跟鞋等不安全的鞋类。
3. 施工过程中需注意物品的摆放,在高空施工时要将材料和工具固定牢固,避免掉落伤人。
4. 对高处作业人员进行严格的安全培训和操作指导,确保其具备作业技能和安全意识。
五、施工质量控制1. 钢丝绳应符合相关标准,保证其强度和耐久性。
2. 理石块应具备优良的抗压、抗冻性能,且色泽、纹理与设计要求一致。
3. 施工过程中应根据设计要求进行水平和垂直的检测,及时调整和修正。
4. 理石干挂施工完工后,应进行验收,并记录相关数据和变更情况,确保施工质量符合设计要求。

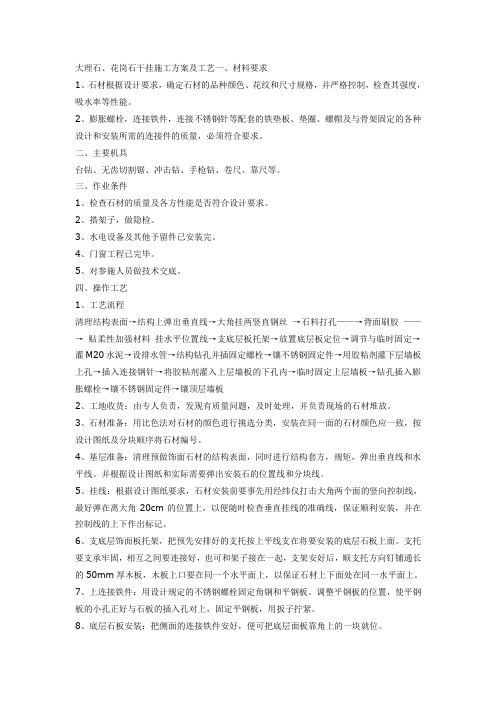

外墙干挂毛石

大理石、花岗石干挂施工方案及工艺一、材料要求1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。
2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。
二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。
三、作业条件1、检查石材的质量及各方性能是否符合设计要求。
2、搭架子,做隐检。
3、水电设备及其他予留件已安装完。
4、门窗工程已完毕。
5、对参施人员做技术交底。
四、操作工艺1、工艺流程清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔——→背面刷胶——→贴柔性加强材料挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板2、工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放。
3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
4、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石的位置线和分块线。
5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
6、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
7、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
外墙干挂石材施工方案
外墙干挂石材施工方案1. 引言外墙干挂石材施工是一种常见的建筑装饰方式,它不仅能提升建筑的外观质感,还能增加建筑的保温、隔热性能。
本文档将介绍外墙干挂石材施工的具体方案和步骤。
2. 施工材料准备在开始施工之前,我们需要准备以下材料:•干挂石材板材•石材固定件•防水层材料•扣板•钻机、电动锤、螺丝刀等工具3. 施工步骤3.1. 准备工作首先,清理外墙表面的灰尘、杂物,并检查外墙是否存在裂缝、凹凸不平等问题。
如果有,需要对其进行修补和处理。
接下来,根据石材板材的大小和布局设计,确定干挂石材的排列方式和位置。
在外墙上标出石材的安装位置,以便后续施工。
3.2. 安装防水层在进行石材板材安装之前,需要先施工防水层。
从地面开始,涂抹防水涂料,一般建议涂抹两遍,确保防水效果。
3.3. 安装石材固定件石材固定件是将石材固定在外墙上的重要组成部分。
根据石材的重量和尺寸,选择合适的石材固定件。
通常有三种常用的石材固定件:•U形石材夹•L形石材夹•拉膜式石材夹根据石材固定件的类型,使用钻机或电动锤将其固定在外墙上,并确保固定牢固。
3.4. 安装石材板材在安装石材板材之前,需要先在石材板材的背面涂抹干挂胶水。
然后,将石材板材按照标注好的位置,插入到石材固定件中,确保石材与墙面平行。
在安装过程中,要注意控制石材与石材之间的缝隙,并保证石材的平整度和垂直度。
3.5. 安装扣板在石材板材安装完成后,需要在石材板材之间安装扣板,以保证石材之间的缝隙不受风吹雨淋的侵蚀。
安装扣板的过程中,需注意根据石材板材的尺寸和布局,选择合适的扣板,并使用螺丝刀将其固定在石材板材之间。
4. 施工注意事项在进行外墙干挂石材施工时,需要注意以下事项:•确保施工人员具备相关技能和经验,能够熟练操作相关工具和材料。
•根据石材的重量和尺寸,选择合适的石材固定件和扣板。
•注意石材板材与石材固定件之间的缝隙控制,以确保石材的平整度和垂直度。
•确保防水层的施工质量,以保证外墙的防水性能。
外墙外保温(新)干挂石材施工方案
外墙外保温(新)干挂石材施工方案一、施工前准备工作1.1 施工前检查在进行施工前,需要对外墙进行仔细检查,确保外墙表面平整、无裂缝、无起伏等情况,若有不平整的地方需要提前做修补。
检查完毕后,清洁外墙表面以确保粘结效果。
1.2 材料准备准备石材、保温材料、干挂石材施工所需的胶黏剂和配件等。
确保所有材料质量合格,数量充足。
二、施工步骤2.1 外墙保温层施工首先在外墙表面安装外墙保温材料,按照设计要求进行施工,确保保温层平整牢固。
2.2 干挂石材施工在保温层施工完成后,开始安装干挂石材。
首先在外墙表面涂抹适量的胶黏剂,然后将石材按照设计要求一块一块地粘贴上去。
注意石材之间的间距要保持一致,且要用专用的配件进行固定。
2.3 整体检查完成干挂石材施工后,对整体外墙进行检查,确保石材安装牢固、无松动现象。
对施工过程中可能存在的问题进行修补,确保外墙外保温的效果和美观度。
三、施工注意事项3.1 施工过程中要注意人身安全,佩戴好安全防护用具。
3.2 保温材料和石材的质量必须符合国家标准,避免施工后出现质量问题。
3.3 在施工过程中要保持施工现场的整洁,随时清理材料残渣和施工垃圾。
3.4 施工完毕后,需要对施工质量进行验收,确保施工符合设计要求和施工规范。
四、施工总结外墙外保温(新)干挂石材施工是一项技术要求较高的工程,需要施工人员具备一定的经验和技能。
在施工过程中,要根据设计要求严格进行操作,确保施工质量。
只有做好每一个细节,才能保证外墙外保温效果和工程的美观度。
外墙石材干挂施工方案
外墙石材干挂施工方案一、施工前的准备工作1.石材选择:根据设计要求和建筑风格,选择合适的石材材料,如大理石、花岗岩等。
2.石材加工:将选好的石材进行切割、抛光等加工,确保尺寸、形状和表面光洁度符合要求。
3.幕墙系统:选用合适的干挂石材幕墙系统,包括下挂型、上挂型和吊装型等。
4.基层处理:外墙基层要平整、牢固,如有裂缝或潮湿等问题,需要进行相应的处理。
二、施工步骤1.固定龙骨:根据设计要求和施工图纸,在墙体上安装铝合金型材的龙骨,用膨胀螺栓和混凝土连接。
2.安装石材面板:将预先加工好的石材面板,用螺栓或夹持装置固定在龙骨上。
采用逐层安装的方法,先从下往上安装。
3.调整石材间距和水平:安装完一层后,使用水平仪和尺子等工具检查石材间距和水平度,必要时进行调整。
4.石材连接:相邻石材面板之间的连接部分采用搭接、对接或胶粘等方法,确保连接紧密,无空鼓。
5.安装雨水系统:在石材面板上设置雨水系统,包括排水口、挡水条、挡水板等,确保排水畅通。
6.安装辅助材料:根据需要,安装其他辅助材料,如遮阳板、防水膜等。
7.完善细节处理:对门窗开洞、角部等细节进行处理,使用配套的石材饰面板,确保整体的美观和防水。
8.清理工作:施工完毕后,清理施工现场,将垃圾和废弃物进行分类处理,并对石材进行清洗和保养。
三、注意事项1.施工现场要严格按照相关的安全操作规程进行施工,确保工人的人身安全。
2.石材面板的安装要均匀、平整,避免出现明显的错位和高低差。
3.搭接处和对接处的胶粘剂要选用质量可靠的材料,确保连接牢固且美观。
4.干挂石材幕墙系统上的固定件要牢固可靠,防止安装后出现松动或开裂的情况。
5.在施工过程中,要注意保护石材面板免受脏污和划伤。
6.完工后要对石材进行保养和周期性的维护,延长其使用寿命。
丰富的施工经验和科学的施工方法是保证干挂石材外墙施工质量的关键,按照施工方案进行施工,可以提高效率、保证质量,确保外墙石材干挂施工的顺利进行。
石材外墙干挂施工方案
石材外墙干挂施工方案石材外墙干挂施工方案一、施工准备1. 清理施工现场,确保施工面整洁并无障碍物。
2. 准备好所需工具和设备,包括施工架、吊装设备、安全防护用具等。
二、测量定位1. 根据设计图纸确定外墙干挂石材的位置和规格。
2. 用水平仪测量墙体水平线和垂直线,确定固定点的位置。
3. 根据墙体结构,确定石材的固定方式和间距。
三、安装固定架1. 根据墙体结构,选择合适的钢架类型,如角钢架、扣板架等。
2. 按照设计要求和施工图纸,将固定架固定在墙面上。
3. 做好固定架的连接和加固工作,确保其稳固可靠。
四、石材制作和加工1. 根据设计图纸和要求,选用合适的石材材料,并将其加工成所需尺寸和形状。
2. 对石材进行打磨和抛光处理,保证其表面光滑平整。
3. 对石材进行防水处理,加强其耐候性和抗污能力。
五、安装石材1. 根据设计图纸,将预制的石材按照顺序和位置进行安装。
2. 使用专用的安装工具和设备,将石材放置在固定架上,并进行调整和固定。
3. 在石材背面打孔或钻孔,然后用锚栓或膨胀螺栓将石材固定在固定架上。
4. 在石材的接缝处进行胶水填充,确保接缝密封,并防止水渗透。
六、验收和保养1. 施工完成后,进行验收工作,检查石材的固定情况和表面质量。
2. 对施工现场进行清理和整理,清除残渣和垃圾。
3. 做好石材外墙的保养工作,定期清洗和保养,防止石材变色和污染。
以上是石材外墙干挂施工的基本步骤和方案,需要根据实际情况和设计要求进行调整和改进。
在施工过程中,务必安全第一,严格遵守相关安全规范和操作规程,确保施工质量和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外墙理石干挂作业指导书
一、审图
1、熟悉图纸
首先熟悉整体效果图,其次根据理石施工图结合效果图及建筑结构施工图结合审图,且详细比对造型、门窗洞口的节点图、外墙雨水管及壁灯穿线管敷设等。
入户门节点详图:
2、图纸会审
图纸下发后各方要仔细审图,并在理石开工前组织由建设单位工程部组织施工单位、监理单位、设计单位及建设单位(设计部、工程部、造价部)进行图审,由建设单位设计部主持,会审内容有设计部汇总整理,并下发各方。
2013年10月15日关于外墙干挂图示会审(技术交底)对图纸不明确的事项进行确认;明确事项如下:
44#楼
1、一层1~4轴交A~C轴英国棕部位比锈石往里退5cm有窗户的部位窗户上下
英国棕比锈石往里退10cm。
2、一~三层4~5轴交A~C轴英国棕部位比锈石往里退5cm有窗户的部位上下英
国棕比锈石往里退10cm 。
3、一层10~13轴交A~C轴英国棕部位比锈石往里退5cm有窗户的部位上下英
国棕比锈石往里退10cm 。
4、一层~三层9~10轴交C轴门窗位置处英国棕部位往里退5cm有窗户的部位上
下英国棕比锈石往里退10cm 。
5、一层~三层3轴交D~F轴窗户位置处往里退5cm。
6、一层~三层11轴交D~F轴窗户位置处往里退5cm。
7、一层5轴交D~C、9轴交D~C轴处往里退5cm。
8、一层~三层5轴交D~F、9轴交D~F轴处英国棕部位比锈石往里退5cm有窗
部位比锈石往里退10cm。
9、一层~三层3~2轴交D轴及11~12轴交D轴窗位置往里退5cm。
10、一层~三层3~2轴交F轴及11~12轴交F轴窗位置往里退5cm。
11、二层~三层1~4轴交A轴阳台部位粘接板造型往里退10cm。
12、二层~三层10~13轴交A轴阳台部位粘接板造型往里退10cm。
13、二层2轴交F~G轴、凹面改平面(材质由英国棕改为锈石)。
14、二层~三层1~4轴及10~13轴交B轴比锈石往里退5cm推拉门部位比锈
石往里退10cm。
示意窗户周围英国棕比锈石后退尺寸:
15、屋檐造型线条由三条改为二条。
43#楼
1、一层~三层1~2轴交D轴、8~9轴交D轴英国棕部位比锈石往里退5cm。
2、一层~三层1~2轴交E轴、8~9轴交E轴英国棕部位比锈石往里退5cm 。
3、一层~三层2轴、8轴交E~D轴英国棕部位比锈石往里退5cm.
4、屋檐造型线条改为两条。
43#、44#楼外外墙横缝密封胶颜色为黑色,竖缝密封胶为同色密封胶。
二、材料进场验收
1、主材验收:理石、龙骨、挂件、预埋钢板、膨胀螺栓、螺丝
A、理石规格25mm厚花岗岩,品种有光面英国棕石材、荔枝面锈石、毛面
锈石。
注:验收石材事项检查是否有色差、是否有裂纹、厚度是否满足25mm;机凿面是否均匀。
B、主龙骨采用[8#热镀锌槽钢,次龙骨采用L50×5热镀锌角钢;连接主龙
骨与预埋钢板采用[10#热镀锌槽钢。
注:次龙骨采用L80×8热镀锌角钢用于最底下一层次龙骨。
C、预埋钢板200×300×10热镀锌钢板
1:3
D、挂件50×70×4×15 T型不锈钢钢片
F、膨胀螺丝M12X160化学螺栓。
G、主龙骨与预埋钢板上的角钢(槽钢)采用M10的镀锌螺栓连接。
2、辅材验收:焊条、干挂胶(A、B胶结构胶)、云石胶、密封胶
注:A、材料进场后督促监督监理单位对进场材料报验的审批;并查阅施工单位上报给监理单位的材料出厂检测报告及合格证明单。
B、协同监理单位对进场材料进行抽查,检查内容:进场材料是否是施工图纸要求的相符,是否与上报监理单位保证资料相符。
三、理石干挂施工工艺流程
基层处理→放线→打孔清孔→安装埋件→焊接预埋钢板上角钢(或槽钢)→固定主龙骨(保温岩棉板固定)→焊接次龙骨→安装挂件→固定理石→填实橡胶条打密封胶→验收
注:安装完主龙骨后安装次龙骨前要安装保温岩棉板及需要敷设的雨水管,壁灯穿线管在安装理石前安装便可,以上工序在验收合格后再进行下道工序。
四、施工过程验收及注意事项
1、验线
施工单位根据施工图纸(或自行设计的优化图纸)对楼房主体进行放线,验
收线是否与施工图纸一致。
2、验收孔:孔的直径、孔的深度、孔内清理
注:膨胀螺栓锚固长度≮110,所以孔深应大于120。
膨胀螺栓直径为12mm,所以开孔直径应采用14mm钻头开孔。
3、预埋钢板验收:埋件拉拔实验
跟踪检查拉拔实验是否合格,合格后方可进行下道工序。
注:本工程用M12X160化学螺栓的单根螺栓现场拉拔试验值为:7.722KN。
4、焊接验收:主龙骨与次龙骨焊接、角钢(或槽钢)与预埋钢板的焊接
注:焊缝焊渣清理、焊缝饱满度、焊点的防锈漆面漆的涂刷(本工程钢架焊接处采用防锈漆处理时,防锈漆宜采用环氧富锌(或无机富锌)类防锈漆,底漆、中间漆和面漆共三道,漆膜总厚度室内不小于120μm,室外不小于150μm。
)
注:每隔6米设伸缩缝,次龙骨采用螺栓连接
5、理石开槽验收:开槽深度、开槽宽度、槽两边石材厚度
注:石材开槽深度为20mm ,宽度为5mm,两边预留10mm(图纸要求石材厚度不应小于25mm)。
详见大样图:
6、螺丝固定验收:主龙骨与预埋钢板上角钢(或槽钢)固定、次龙骨与挂件的
固定
注:预埋钢板与主体连接及槽钢与主龙骨连接
图示主龙骨与预埋钢板上槽钢连接
7、理石与挂件之间、理石与理石之间固定验收:凝固时间是否满足要求,有效
施工时间30分钟,初干时间8小时,完全凝固时间48小时。
8、理石与门窗洞口的交接:a、理石与门窗窗口交接,首先安装窗户副框,理石
制作需要根据副框安装后进行实测制作哦。
9、密封胶验收:石材缝隙是否清理干净、橡胶条是否填实、密封胶是否顺直、
密封胶是否密封。
注:本工程要求所有横缝通畅采用黑色密封胶,纵缝锈石处采用与锈石颜色一致的密封胶;英国棕处纵缝采用黑色密封胶。
10、理石立面抽查检查
实测:借助托线板抽查测量理石立面的垂直度、平整度,发现问题及时通知施工员进行落实整改,借助方尺、钢尺、线绳等工具检查阳角方正及接缝的是否平直。
观感检查:检查石材表面是否有色差及石材在施工过程中是否破损影响整体效果,密封胶是否严密、顺直等。
五、事前重点把控事项
1、进场石材表面是否有污染及色差。
2、预埋钢板上固定的膨胀螺丝是否点焊且拉拔实验合格方可进行下道工序。
3、所有焊接点焊渣清理是否清理及防锈漆涂刷是否到位。
4、理石安装前明确敷设管线是否已经安装完成,安装完成验收后方可进行下道工序。
5、造型节点的验收,是否与施工图相符,关键的节点重点把控(门窗口交接点,阳台栏板,柱子造型等)。
6、打胶之前修缝;保证横纵缝顺直,且挂线检查,要经监理检查验收合格后进行下道工序。
7、理石缝隙的清理及密封胶严密性把控,打胶前要粘贴美纹纸,防止打胶污染理石;且保证密封胶宽度均匀、顺直、无鱼尾纹、美观。
六、石材幕墙工程验收时应提交下列资料
1、设计图纸、计算书、文件、设计变更文件;
2、材料、零部件、构件出厂质量合格证书,硅酮结构胶相溶性试验报告及幕墙的物理性能检验报告。
3、石材冻融性试验报告;
4、隐蔽工程验收文件;
5、施工单位自检记录。
6、预制构件出厂质量合格证书;
7、其他质量保证资料。
七、验收标准。
