钢支撑模板方案
某教学楼工程模板工程施工方案

某教学楼工程模板工程施工方案1.支模板时,事先在梁和板中部加设一独立钢支撑,此处模板与周围模板分开。
待梁板预应力筋张拉完毕后再拆除,起到养护支撑作用。
为保证模板体系的严密性,达到不漏浆的效果,在所有模板拼缝处加5mm海绵达到设计强度75%时,即可进行无粘结预应力筋的张拉。
张拉完毕后,拆去部分顶板模板和支撑,只保留养护支撑不动,直到混凝土全部达到设计强度后再拆除。
条。
在钢框竹胶模板接缝处用胶带封贴,确保混凝土表面的质量。
为保证混凝土断面尺寸,高度大于600mm的梁加设拉杆。
梁柱接头采用定型模板。
梁外侧模板在预应力筋固定完成后支模,此外侧模采用木模板,并固定牢固。
2.柱模板框架柱采用专业厂家生产的无箍全钢大模板,与满堂红架体拉结牢固,梁、柱接头采用特制定型模板,确保梁、柱接头施工质量。
形式如图5-2所示:JB图5-2柱模板两圆柱模板采用定型钢模板。
柱子支模到主梁底。
3.顶板模板现浇顶板采用70系列钢框竹胶模板,支撑采用满堂红脚手架及快拆体系,如图5-3所示。
顶板搁栅采用50mm×IOOmm木方,当混凝土强度达到设计强度75%时,即可进行无粘结预应力筋的张拉。
张拉完毕后,拆去部分顶板模板和支撑,只保留养护支撑不动,直到混凝土全部达到设计强度后再拆除。
图5-3顶板、梁模板支设示意图4.楼梯模板楼梯支模采用工具式模板,支撑采用扣件式钢管脚手架,楼梯混凝土与上层梁板一同浇筑。
楼梯板混凝土施工缝均留设于板跨中1/3范围内。
异型结构处采用特制定型组合钢模板。
5.剪力墙模板剪力墙电梯井模板采用全钢组合大模板及配套的支撑体系。
由公司专业模板公司负责设计及生产。
墙和电梯井支模到顶板底。
模板施工方案

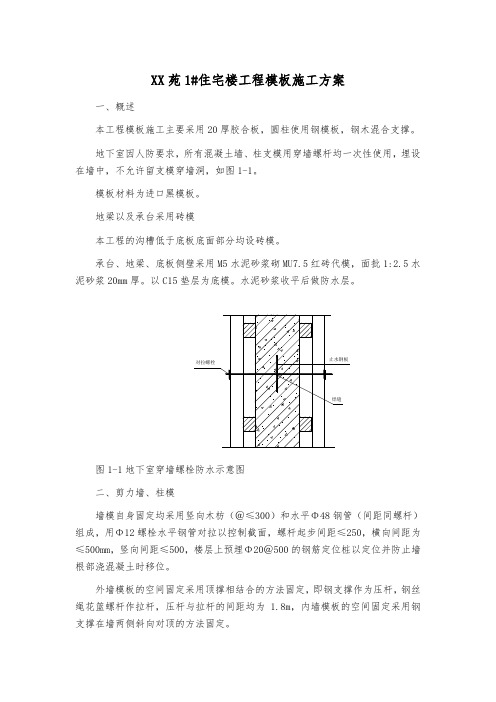

XX 苑1#住宅楼工程模板施工方案一、概述本工程模板施工主要采用20厚胶合板,圆柱使用钢模板,钢木混合支撑。
地下室因人防要求,所有混凝土墙、柱支模用穿墙螺杆均一次性使用,埋设在墙中,不允许留支模穿墙洞,如图1-1。
模板材料为进口黑模板。
地梁以及承台采用砖模本工程的沟槽低于底板底面部分均设砖模。
承台、地梁、底板侧壁采用M5水泥砂浆砌MU7.5红砖代模,面批1:2.5水泥砂浆20mm 厚。
以C15垫层为底模。
水泥砂浆收平后做防水层。
图1-1地下室穿墙螺栓防水示意图 二、剪力墙、柱模墙模自身固定均采用竖向木枋(@≤300)和水平Φ48钢管(间距同螺杆)组成,用Φ12螺栓水平钢管对拉以控制截面,螺杆起步间距≤250,横向间距为≤500mm ,竖向间距≤500,楼层上预埋Φ20@500的钢筋定位桩以定位并防止墙根部浇混凝土时移位。
外墙模板的空间固定采用顶撑相结合的方法固定,即钢支撑作为压杆,钢丝绳花篮螺杆作拉杆,压杆与拉杆的间距均为 1.8m ,内墙模板的空间固定采用钢支撑在墙两侧斜向对顶的方法固定。
对拉螺栓焊缝止水钢板为了防止外墙(柱)根部上下层接头位置胀模,上层模板应落下并低于下层楼面不小于300,并支撑于架设在下层墙(柱)顶预埋螺栓上的枋木面上。
附墙柱用胶合板,自身固定用竖向木枋和水平钢管,Φ12对拉螺杆控制截面(竖向@≤500)。
墙柱支模前根据楼层放线先用30宽18厚胶合板条在混凝土楼面上钉出墙。
柱模板位置,这样既便于墙、柱模板定位准确,又便于加强墙、柱模板根部固定,防止墙柱根部混凝土漏浆。
本工程首层大堂有部分圆柱及矩形与半圆的组合柱,可使用钢模板或钢木组合式的方法进行支模,钢木组合式的模板固定办法对施工有一困难,应制定专门的施工方案进行施工。
具体支撑方法见图12-15。
三、梁、板模采用胶合板,自身固定为木垫枋和钢管背杠。
1、梁模板安装(1)、在柱子上弹出轴线、粱位置和水平线,钉柱头模板。
(2)、梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平。
模板工程施工方案(图文并茂)

10 模板工程施工方案
10.1 模板及支撑体系选型
10.2 木模施工方案
10.2.1 木模施工流程
10.2.2 木模施工工艺及技术措施
10.3 铝模施工方案
10.3.1 铝模施工流程
10.3.2 铝模施工工艺及技术措施
序号工序
斜撑安
梁模安
顶板安
操作要点
墙模板安装完毕后,安装斜向支撑,斜支
撑一端固定在背楞上,另一端用膨胀螺栓
固定在楼板上,以保证墙柱垂直度在浇筑
混凝土时不会偏移。
墙模板初步调整完毕
后,再安装墙顶边模,为准备下一步的安
装作好准备。
梁模板安装按照先底模后侧模的顺序安
装,安装时先把底模在地面拼接完毕,然
后底模整体安装,两边通过转角模固定在
墙模板上,安装底模板的同时安装梁底支
撑,销钉尽量从上往下插入以防止浇筑时
销钉销片脱落,造成爆模或影响浇筑效
果,待底模和支撑安装完毕后再安装侧
模,然后调节底模的水平,中间位置支撑
适当设置预拱高度。
在所有墙身模板调整完毕后,开始安装楼
面龙骨。
楼面模板的安装沿墙边平行逐件
安装,先用销子临时固定,最后再统一打
紧销子。
安装完毕后,用水平仪测定其整
体的安装标高,调整达到满足平整及标高
方可进行下一步的施工。
做法展示
10.4 高支模工程方案
10.4.1 施工方法
高大支模拆除
模板侧模拆除时,砼强度能保证其表面及楞角不因拆除模板受损坏,方可拆除。
板及梁底模板拆除必须在达到规范要求的强度后由专业施工员提出申请经项目总工签发意见,并报现场监理工程师。
水平钢支撑施工

水平钢支撑施工方法1、钢支撑形式第二、第三道支撑采用钢支撑体系,钢支撑选用φ800×16钢管,由多节钢管拼成一道支撑,并用法兰螺栓连接。
在围护结构地连墙或结构内壁(换撑时)用高强螺栓固定角钢焊接成的三角支架。
换撑后,钢支撑竖向自重由架体承受,倒撑过程与模板架体协调进行。
2、钢支撑安装前验收(1)材料要求钢支撑分为标准节和活接头两种形式,钢构件复验合格,包括构件变形、标识、精度和孔眼等。
对构件变形和缺陷超出允许偏差时应进行处理。
高强度螺栓的准备:钢支撑设计用高强度螺栓连接时应根据施工要求分规格统计所需高强度螺栓的数量并配套供应至现场。
应检查其出厂合格证、扭矩系数或紧固轴力(预拉力)的检验报告是否齐全。
焊接材料的准备:钢构件焊接施工之前应对焊接材料的品种、规格、性能进行检查,各项指标应符合现行国家标准和设计要求。
检查焊接材料的质量合格证明文件、检验报告及中文标志等。
(2 )作业条件根据正式施工图纸及有关技术文件编制施工组织设计已审批。
对使用的各种测量仪器及钢尺进行计量检查复验。
根据土建提供的纵横轴线和水准点进行验线有关处理完毕。
搭好高空作业操作平台,并检查牢固情况。
放好钢支撑顶纵横安装位置线及调整好标高。
对参与钢结构安装人员,安装工、测工、电焊工、起重机司机、指挥工要持证上岗。
检查预埋螺栓外露部分的情况,若有弯曲变形、螺牙损坏的螺栓,必须对其修正。
将钢支撑、预埋件就位轴线弹测在预埋件表面。
对支撑构件标高进行找平。
3、钢支撑安装技术要求(1)钢支撑与钢板之间必须均匀接触,严格控制各接触面的垂直度,确保钢支撑轴力水平,并且与围护结构垂直。
(2)设三角支架等防止钢支撑端部移动脱落的构造措施。
支撑的安装允许偏差应符合以下规定:钢支撑轴线竖向偏差:±20mm;支撑轴线水平向偏差:±30mm;中心线偏差:不大于20mm,同时不大于支撑长度的1/600;支撑的挠曲度:不大于1/1000;斜撑和围护结构的连接构造必须能满足抗剪要求。
模板及支撑体系专项施工方案

模板及支撑体系专项施工方案一、模板及支撑体系(Template and Supporting System)1. 模板(Template):模板是一种用于支持和固定混凝土浇筑的木质或金属材料。
在施工过程中,模板起到了搭建施工平台和储存混凝土的作用。
2. 模板支撑体系(Supporting System):模板支撑体系是指用于支撑和固定模板的设备和工具。
常见的模板支撑体系包括梁板支架、扣件式脚手架、钢支撑杆等。
3. 模板材料的选择(Material Selection):根据施工需求和具体工程要求选择合适的模板材料。
常见的模板材料有胶合板、钢模板和铝合金模板等。
4. 模板安装(Installation):在混凝土结构施工前,需要先进行模板的安装工作。
安装过程中需要根据设计要求和施工规范进行定位、固定和调整。
5. 模板拆除(Dismantling):混凝土浇筑完成后,需要对模板进行拆除。
拆除过程中应当遵循安全规范,防止损坏混凝土结构。
6. 模板的保养与维修(Maintenance and Repair):模板在使用过程中可能会受到损坏,需要进行保养和维修。
定期检查、清洁和处理模板的裂缝、破损等问题,以保证模板的使用寿命和施工质量。
二、专项施工方案(Special Construction Plan)1. 方案概述(Plan Overview):说明该专项施工方案的目的、范围和施工流程。
2. 施工准备(Preparation):包括施工场地的清理、材料和设备的准备、施工人员的培训和安全防护等。
3. 模板的安装(Installation of Template):根据设计要求搭建模板支撑体系,进行模板的安装和调整。
4. 混凝土浇筑(Concrete Pouring):将混凝土均匀地倒入模板中,注意保证混凝土的质量和浇筑效果。
5. 模板拆除(Dismantling of Template):混凝土浇筑完成后,根据混凝土的强度和施工规范,及时拆除模板。
模板支撑施工方案(DOC60页)

大连九洲建设集团有限公司模板工程施工方案丹东佳兆业壹号四期模板工程施工方案大连九洲建设集团有限公司模板工程施工方案大连九洲建设集团有限公司2018年4月5日大连九洲建设集团有限公司模板工程施工方案专项施工方案审批表大连九洲建设集团有限公司目录1、编制依据: (1)2、概述 (1)3、主要材料及构配件规格要求 (2)4、模板支架构造要求 (5)5、地下室模板 (7)6、地上墙柱模板 (12)7、地上梁板模板 (14)8、楼梯模板 (16)大连九洲建设集团有限公司模板工程施工方案9、细部模板 (17)10、模板施工工艺 (18)11、模板的周转施工措施 (21)12、质量保证措施 (21)13、安全保证措施 (23)14、模板的计算 (25)15、模板拆除 (80)大连九洲建设集团有限公司模板工程施工方案模板工程施工方案1、编制依据:1.1.《建筑施工模板安全技术规范》JGJ162-20081.2.《木结构设计规范》GB50005-20171.3.《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20111.4.《建筑施工承插型盘扣件钢管支架安全技术规范》JGJ231-2010 1.5.《轮扣式钢管脚手架安全技术规程》 DB44-1876-20161.6.《混凝土结构工程施工规范》GB50666-20111.7.《混凝土结构设计规范》GB50010-20101.8.《建筑结构荷载规范》GB 50009-20121.9.《钢结构设计规范》GB 50017-20171.10.佳兆业壹号四期施工图纸1.11.采用PKPM施工管理软件2014版进行模板支撑计算2、概述2.1.工程名称:丹东佳兆业壹号四期工程2.2.丹东佳兆业壹号四期工程包括的子项如下:大连九洲建设集团有限公司2.3结构截面尺寸3、主要材料及构配件规格要求3.1、横杆端插头应焊接在横杆的两端,其厚度及下伸长度应满足表1的要求。
3.2、横杆端插头应与轮扣盘匹配,端插头插入轮扣盘内,其外表应与轮扣内表面相吻合,并保证锤击自锁后不拔脱,抗拔力不得小于3KN。
支撑架施工方案(3篇)
第1篇一、工程概况1.1 工程名称:XX工程项目1.2 工程地点:XX市XX区XX街道1.3 工程规模:建筑面积XX万平方米1.4 工程类型:住宅、商业综合体1.5 施工单位:XX建筑有限公司二、施工方案概述2.1 施工目的:确保施工安全、高效、优质,满足工程质量和进度要求。
2.2 施工范围:本方案适用于本工程所有需要设置支撑架的部位,包括但不限于主体结构、装饰装修、设备安装等。
2.3 施工原则:安全第一、预防为主、综合治理。
三、施工准备3.1 技术准备3.1.1 施工图纸及技术规范:熟悉并掌握施工图纸及相关的技术规范,确保施工符合设计要求。
3.1.2 施工组织设计:编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法等。
3.1.3 施工方案编制:根据施工图纸及施工组织设计,编制支撑架施工方案。
3.2 材料准备3.2.1 主要材料:钢支撑、扣件、脚手板、安全网等。
3.2.2 辅助材料:螺丝、螺母、垫片、焊条等。
3.3 人员准备3.3.1 施工队伍:组织具备相关资质和经验的施工队伍,进行技术交底和安全教育。
3.3.2 施工人员:确保施工人员具备必要的专业技能和安全意识。
3.4 设备准备3.4.1 施工机械:施工电梯、吊车、切割机、电焊机等。
3.4.2 安全防护设施:安全帽、安全带、防护眼镜、防护手套等。
四、施工工艺4.1 支撑架的布置4.1.1 根据施工图纸和现场实际情况,确定支撑架的布置方案。
4.1.2 支撑架的间距应符合设计要求,不得随意调整。
4.1.3 支撑架的支撑点应牢固可靠,避免因地基不均匀沉降导致支撑架变形。
4.2 支撑架的搭建4.2.1 首先搭建基础,确保基础平整、牢固。
4.2.2 搭建立柱,立柱应垂直,且与基础牢固连接。
4.2.3 搭建横梁,横梁应水平,并与立柱牢固连接。
4.2.4 搭建支撑板,支撑板应平整,并与横梁牢固连接。
4.3 支撑架的加固4.3.1 在支撑架的关键部位设置斜撑,以增加支撑架的稳定性。
承插型盘扣式模板支撑体系方案
邵州西路2—4#地住宅楼工程 页脚内容44 目 录 第一章 工程概况 ........................................................ 4 一、编制依据 ........................................................................... 4 1、编制依据 ............................................................................................ 4 2、编制说明 ............................................................................................ 4
二、工程概况 ........................................................................... 5
三、盘扣式脚手架设计概要 .................................................... 6 1、盘扣式脚手架构配件简述 ................................................................ 6 2、承插型盘扣式支架设计方案 ............................................................ 6
第二章 承插型盘扣式钢管支撑体系主要材料及型号 . 7
第三章 施工技术措施 ................................................. 8 一、承插型盘扣式支撑的施工 ................................................. 8 1、施工前准备 ........................................................................................ 8 2、 施工部署 .......................................................................................... 9
模板工程施工方案
模板工程本工程的运动中兴、综合楼、1-3#和14-16#楼的门市房、地下室采用钢支撑(Φ48*3.5)、竹胶板(14mm厚)模板工艺,1-3#和14-16#楼的住宅标准层采用木支撑、竹胶板模板工艺施工。
一.施工准备1、机械设备准备本工程机械设备需用情况见下表:2、材料准备根据配模原则,考虑工程的损耗,本工程前期材料计划如下:3、隔离剂选用墙、柱等竖向模板选用水性脱膜剂,搅拌均匀后,采用干棉丝擦在模板上,梁、板等水平模板选用水性脱模剂,用棉纱均匀擦在模板面上,脱模剂不得过厚,防止污染钢筋。
二、施工工艺及操作要求:本工程主体模板拟采用清水模板施工工艺,采用清水模板,外刷聚脂涂层,现场集中加工成型运至施工操作现场,模板施工工序为:制模→刷隔离剂→水平、垂直运输→立柱墙模板→支撑→支梁模铺顶板模→拆除并清理。
1、模板所用材料必须严格验收,废弃变形等存在缺陷的一律不准使用。
2、施工时严格按设计要求做好各构件轴线位置、结构标高、几何尺寸的准确性,立模按翻样详图施工,确保模板的严密性可靠性,并具有足够的强度和刚度。
3、木支撑上下层要尽量互相对齐,减少对楼板产生附加应力。
为确保何载传力要求和结构承力要求采取木支撑保留两层的施工方法。
4、模板封模之前,必须将表面清理干净并防止杂物落入,并根据要求在柱模、墙板的下口设垃圾清扫孔。
5、考虑工期、质量等需要,所有木模板均按四次周转使用。
6、拆模严格按设计要求和国家规范由项目施工技术组出具拆模通知单,方可拆模。
具体拆模要求:a)、柱、梁及墙的垂直侧模板在24小时后并视气候等情况在不损坏砼表面的情况方可拆除。
b )、楼板、梁底模板必须待砼强度达到设计的75%以上,方可拆除,现场以同条件混凝土试压报告作为拆模依据。
c )、悬臂梁、板等结构必须待砼强度达到设计强度的100%,方可拆除。
7、柱、墙模根部固定模板用的找平木(90×60mm 木方)采用浇筑楼层砼时预埋的Φ20插筋固定(@500,长600mm ),插筋材料一次性摊销。
模板工程施工方案(3篇)
第1篇一、工程概况本工程位于某市某区,总建筑面积约XX万平方米,建筑高度XX米,共XX层。
本工程结构形式为框架剪力墙结构,采用现浇钢筋混凝土楼板、梁、柱等构件。
本工程施工工期为XX个月,为确保工程质量和安全,特制定本模板工程施工方案。
二、施工准备1. 施工人员准备(1)组织成立模板工程小组,负责模板工程的设计、施工、验收等工作。
(2)对施工人员进行技术培训,确保施工人员掌握模板工程的基本知识、操作技能和安全规范。
2. 材料准备(1)模板材料:选用符合设计要求的钢模板、木模板等,确保模板的刚度、强度和稳定性。
(2)支撑材料:选用符合设计要求的钢管、扣件等,确保支撑系统的稳定性。
(3)连接件:选用符合设计要求的螺栓、螺母等,确保模板及支撑系统的连接牢固。
3. 工具准备(1)模板工程专用工具:如模板起吊工具、模板矫正工具、模板切割工具等。
(2)支撑系统专用工具:如支撑调整工具、支撑固定工具等。
(3)测量工具:如水准仪、经纬仪等。
三、施工工艺1. 模板设计(1)根据施工图纸,确定模板类型、尺寸、间距等参数。
(2)设计模板及支撑系统的连接方式,确保连接牢固。
(3)设计模板及支撑系统的加固措施,提高模板及支撑系统的稳定性。
2. 模板制作(1)按照设计要求,加工制作模板及支撑系统。
(2)对模板及支撑系统进行表面处理,确保表面平整、光滑。
(3)对模板及支撑系统进行质量检验,确保符合设计要求。
3. 模板安装(1)根据施工图纸,确定模板安装顺序。
(2)按照安装顺序,依次安装模板及支撑系统。
(3)安装过程中,确保模板及支撑系统的连接牢固、稳定。
4. 模板加固(1)根据施工要求,确定模板加固方式。
(2)采用拉杆、撑杆等加固措施,确保模板及支撑系统的稳定性。
(3)加固过程中,注意调整模板及支撑系统的水平度和垂直度。
5. 模板拆除(1)在混凝土强度达到设计要求后,方可拆除模板。
(2)按照拆除顺序,依次拆除模板及支撑系统。
(3)拆除过程中,注意保护混凝土结构,避免损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一节 编制依据 《建筑结构荷载规范》GB50009-2001中国建筑工业出版社; 《混凝土结构设计规范》GB50010-2002中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社; 《钢结构设计规范》GB 50017-2003中国建筑工业出版社; 《木结构设计规范》GB 50005-2003中国建筑工业出版社 《建筑施工计算手册》江正荣著中国建筑工业出版社; 《建筑施工手册》第四版中国建筑工业出版社、 《建筑结构荷载规范》GB50009-2001中国建筑工业出版社; 《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社; 《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社; 《建筑结构静力计算手册》(第二版) 中国建筑工业出版社; 本工程施工图纸、本省有关文件。 第二节 工程概况 本工程为广德县经济技术开发区商贸中心A3#楼工程,层数为四层,框架结构,建筑面积为9621m2。层高分别为4.2m、4.5m、4.8m、4.8m。由于本工程层高较高,因此对支撑摸板的要求较高。尤其是摸板支撑的稳定性和安全性,支撑排架首先要搭设牢固可靠,以保证可靠的承载新浇注的砼的自重与侧压力及施工过程中所产生的荷载能力。本工程梁板采用商品砼,柱采用自拌砼,均为C25。地质由化工部马鞍山地质勘探研究院勘测,浙江天和建筑设计有限公司设计,广德县建达监理公司监理。 支撑排架搭设完成后及时组织安全员、质检员进行全面检查,发现问题立即纠正,排除一切安全隐患。 第三节 模板方案选择
本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合JGJ59-99检查标准要求,要符合省文明标化工地的有关标准。 6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下模板及其支架方案: 详下一节或模板施工图。 第四节 材料选择 1、支撑系统:采用扣件式钢管架搭设,由扣件、立赶、横赶、支座组成;采用48×3.5的钢管。 2、柱模板:采用18mm厚的木胶合板,在木工棚制作,施工现场组拼。背楞采用50×100的木方,柱箍采用钢管围檩加固。边角采用采用木板条找补,保证楞角方直,美观,斜向支撑采用钢管斜向加固。 3、梁模板:采用18mm厚的木胶合面板,梁底楞木及梁侧楞木均用50×100的木方,承重架采用扣件式钢管架。 4、板摸板:采用18mm厚的木胶合面板,板底采用50×100的木方支撑,承重架采用扣件式钢管架 第五节 梁模板计算 因本工程梁支架高度大于4米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。为此计算中还参考了《施工技术》2002(3):《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。 一、参数信息 1.模板支撑及构造参数 梁截面宽度 B(m):0.24;梁截面高度 D(m):0.80;混凝土板厚度(mm):0.11; 立杆纵距(沿梁跨度方向间距)La(m):1.00;脚手架步距(m):1.50; 梁支撑架搭设高度H(m):4.20、4.80;梁两侧立柱间距(m):0.70; 承重架支设:无承重立杆,木方支撑平行梁截面; 立杆横向间距或排距Lb(m):1.00;采用的钢管类型为Φ48×3.50; 扣件连接方式:单扣件,考虑扣件质量及保养情况,取扣件抗滑承载力折减系数:0.80; 2.荷载参数 模板自重(kN/m2):0.35;钢筋自重(kN/m3):1.50;施工均布荷载标准值(kN/m2):2.5; 倾倒混凝土侧压力(kN/m2):4.0; 振捣混凝土荷载标准值(kN/m2):对水平模板可采用2.0;对垂直面模板可采用4.0 3.材料参数 木材品种:松木;(或杉树),强度等级按TC13, 木材弹性模量E(N/mm2):8000.0;木材抗弯强度设计值fm(N/mm2):13.0; 木材抗剪强度设计值fv(N/mm2):1.4; 面板类型:胶合面板;面板弹性模量E(N/mm2):3500.0;面板抗弯强度设计值fm(N/mm2):13.0; 4.梁底模板参数 梁底模板主楞的间距(mm):300.0;面板厚度(mm):18.0; 5.梁侧模板参数 主楞(外楞)间距(mm):500;次楞(内楞)间距(mm):约330; 主、次楞龙骨材料:木楞,宽度50mm,高度100mm;
二、梁模板荷载标准值计算 1.梁侧模板荷载 强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。按《建筑施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值: F=γ.H 其中γ-- 混凝土的重力密度,取24.000kN/m3; H -- 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取0.800m; 因采用商品混凝土,一般都会在混凝土初凝前将计算单元的梁墙柱浇灌完成,故只需要按F=γH计算侧压力即可,当计算的F值大60时取60 kN/m2。 F=24×0.80=19.200 kN/m2作为本工程梁的计算荷载。
三、梁侧模板面板的计算 面板为受弯结构,需要验算其抗弯强度和刚度。强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。计算的原则是按照龙骨的间距和模板面的大小,按支撑在内楞上的二跨连续梁计算。面板计算简图如下(略)
1.抗弯验算 σ= M/ W 其中, σ -- 弯曲应力计算值(N/mm2); M -- 最大弯距(N.mm); W -- 净截面抵抗矩,W = 50.00×1.8×1.8/6=27.00cm3; 按以下公式计算面板最大弯矩: M=1/8(q1+q2)l2 其中 ,q -- 作用在模板上的侧压力,包括: 新浇混凝土侧压力设计值: q1= 1.2×0.50×19.20=11.52 kN/m; 倾倒混凝土侧压力设计值: q2= 1.4×0.50×4.00=2.80kN/m; 因模板及其支架中不确定的因素较多,荷载取值难以准确,加上理论上对施工计算研究较少,不考虑荷载设计值的折减,这样偏于安全。软件计算都按0.9折减了,亦可(下同)。 q = q1+q2 = 11.520+2.800 = 14.320 kN/m; 计算跨度(内楞间距): l = 330.00mm; 面板的最大弯距 M= 0.125×14.32×330.002 = 1.95×105N.mm; 经计算得到,面板的受弯应力计算值: σ = 1.95×105 / 2.70×104=7.222N/mm2; 面板的受弯应力计算值 σ =7.222N/mm2 小于 抗弯强度设计值 [f]=13.00N/mm2,满足要求! 2.挠度验算 根据《建筑施工计算手册》刚度验算采用标准荷载,同时不考虑振动荷载作用。 q--作用在模板上的侧压力线荷载标准值: q = 19.20×0.50 = 9.60N/mm; E--面板材质的弹性模量: E = 3500.00N/mm2; I--面板的截面惯性矩: I = 50.00×1.80×1.80×1.80/12=24.30cm4; 最大挠度: ω = 0.521×9.60×330.004/(100×3500.00×2.43×105) = 0.798 mm; 面板的最大容许挠度值:[ω] = l/250 =330.000/250 = 1.320mm; 面板的最大挠度计算值 ω =0.698mm 小于 最大容许挠度值 [ω]=1.320mm,满足要求!
四、梁侧模板内外楞的计算 1.内楞计算 内楞直接承受模板传递的荷载,按照均布荷载作用下的三跨连续梁计算。 本工程中,龙骨采用木楞,截面宽度40mm,截面高度60mm,截面惯性矩I和截面抵抗矩W分别为: W = 40×60×60/6 = 24.00cm3; I = 40×60×60×60/12 = 72.00cm4;内楞计算如下(简图略)
(1).内楞强度验算 作用在内楞的荷载,q = (1.2×19.200+1.4×4.000)×0.330=9.45 kN/m; 内楞的最大弯距: M=0.1×9.45×500.002= 2.36×105N.mm; 内楞的最大受弯应力计算值 σ = 2.36×105/2.40×104 = 9.833 N/mm2; 内楞的受弯应力计算值 σ = 9.833 N/mm2 ,小于 抗弯强度设计值[f]=13.000N/mm2,满足要求! (2).内楞的挠度验算 E -- 面板材质的弹性模量: 8000.00N/mm2; q--作用在模板上的侧压力线荷载标准值: q =19.20×0.33= 6.34 N/mm; 最大挠度: ω = 0.677×6.34×500.004/(100×8000.00×7.20×105) = 0.466 mm; 内楞的最大挠度计算值 ω=0.466mm 小于容许挠度值 [ω]=500/250=2.000mm,满足要求!
2.外楞计算
