武汉市新区墨水湖公园及环湖绿道工程(南岸)A、B区地下停车场施工方案武汉致远市政建设工程有限公司2015年6月一、工程概况墨水湖公园及环湖绿道(南岸)景观工程地下停车场属于半地下停车场工程,为地下一层停车库,地上为墨水湖公园。

总用地面积:9076.6㎡;总建筑面积:6813.13㎡;地上总建筑面积:296.42㎡;地下总建筑面积:6516.71㎡;停车位(地下):181个;地下室层高:3.8m。

本工程内容包括:地下室的建筑、结构、给排水、消防、电气、暖通空调、交通标示、出地面建筑等。

基坑临近墨水湖南路道路段为钻孔灌注桩,支护桩一共66根,支护桩直径为0.8m中心间距为1.2m,总桩长556m,其中:7根桩长为12m,59根桩长为8m;其余段面基坑采用1:1放坡喷锚进行加固。

二、编制依据1、《建筑结构荷载规范》(GB50009-2012);2、《混凝土结构设计规范》(GB50010-2011);3、《建筑施工计算手册》;4、《建筑施工手册》第四版;5、《建筑施工脚手架实用手册》;6、《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ 166-2008);7、《建筑施工模板安全技术规范》JGJ162-2008;8、《建筑施工高处作业安全技术规范》(JGJ80-91);9、建质【2009】87号文《危险性较大分部分项工程管理办法》;10、建设工程安全生产管理条例;11、其他有关的规范、规程、及参考资料文献资料。

三、施工组织机构设置和专用技术人员配备四、施工总部署施充分发挥集团优势、设备优势及资源优势,贯彻“信守合同,保证质量,优质服务,持续改进,为业主提供满意的建设工程产品”的质量方针,施工生产经营活动中,始终坚持以“质量、安全、工期、服务”为宗旨,积极开展创优活动。

4.1现场平面布置1、本工程施工布置首先满足业主对施工区域的整体规划要求及施工进度要求。

2 、施工所需的各项临时设施均在本合同招标文件中所规定的范围内布置,并严格按照业主指定的位置进行布置。

车库高支模专项施工方案

车库高支模专项施工方案

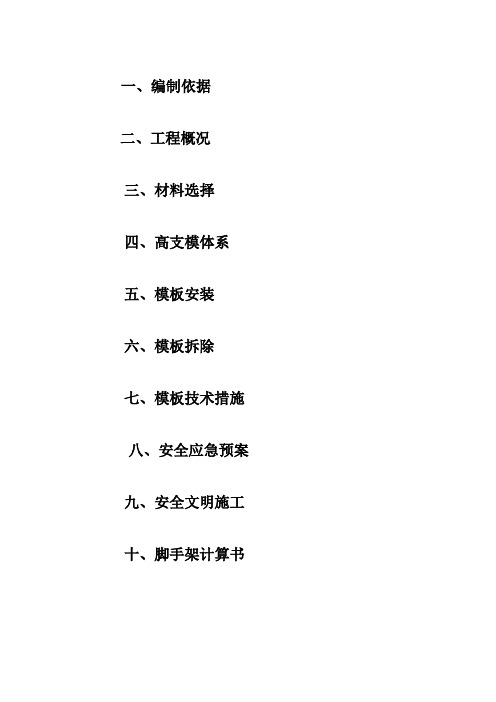

一、编制依据二、工程概况三、材料选择四、高支模体系五、模板安装六、模板拆除七、模板技术措施八、安全应急预案九、安全文明施工十、脚手架计算书第一章编制依据1、《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;2、《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;3、《建筑施工计算手册》江正荣著中国建筑工业出版社;4、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011 (2002年版)5、《建筑施工手册》第四版中国建筑工业出版社;6、《建筑施工模板安全规范》(JGJ162-2008)7、《施工组织设计》另外参照本工程施工图纸及施工组织设计编制本施工方案。

第二章工程概况1、本工程为成都万华房地产开发有限公司-成都市双流县麓湖生态城C5-3地块子项车库,建设地点位于成都市双流县。

本工程为地上二层开敞式,一层开敞半地下室车库。

采用框架结构。

2、该高支模主要存在屋面四周悬挑梁及悬挑板(详附图)3、该高支模均为屋面板悬挑部分,且支模架搭设部位均为回填土,土层较为疏松,因此搭设前应对回填土进行平整夯实,密实度达到0.95.以免引起支模架沉降。

4、名称构件尺寸(mm×mm)支模高度(m)跨度(m)L7(1A) 300×800 8.2 2.6WKL6(1A) 400×800 8.2 2L5(1A)300×600 8.8 1.5WKL3(3A)450×1000 9 0.9L2 200×400 8.6 3.7L1 300×800 8.2 18.5L9 250×600 8.0 17.5第三章材料选择第四章高支模体系1、水平杆设置①在立杆底距地面200mm处沿纵横水平方向按纵下横上的程序设置扫地杆,步距均为1200mm。

②梁底处加设一道水平杆,并在最顶部两水平杆中间应加设一道水平拉杆;所有构件与建筑四周墙柱顶紧顶牢或在结构柱之间加设水平箍箍牢;水平杆的端部均应与结构连接,增强整个支撑系统的刚度。

高层建筑脚手架施工方案(3篇)

高层建筑脚手架施工方案(3篇)

第1篇一、工程概况本工程为XX市XX大厦,位于XX区XX路XX号,总建筑面积约XXX平方米,地上XXX层,地下XXX层。

大厦建筑高度为XXX米,其中地下部分主要用于车库和设备用房,地上部分为办公区域。

根据工程特点和施工要求,本方案针对高层建筑脚手架施工进行详细规划。

二、施工依据1. 国家和地方相关法律法规及标准规范。

2. 建设单位提供的施工图纸和技术要求。

3. 施工单位编制的施工组织设计和专项施工方案。

4. 施工现场实际情况。

三、施工原则1. 安全第一,预防为主。

2. 科学合理,经济高效。

3. 环保施工,文明施工。

四、施工范围本施工方案适用于高层建筑脚手架的搭设、使用、拆除及维护。

五、施工材料及设备1. 脚手架材料:钢管、扣件、连接件、防护栏杆、安全网等。

2. 施工设备:电焊机、切割机、卷扬机、运输车等。

3. 施工工具:扳手、螺丝刀、水平尺、线锤等。

六、施工工艺1. 施工准备(1)施工人员培训:对施工人员进行安全技术交底,确保其掌握脚手架搭设、使用、拆除及维护的相关知识和技能。

(2)材料设备准备:根据施工图纸和技术要求,准备足够的脚手架材料、施工设备和工具。

(3)现场测量:对施工场地进行测量,确定脚手架搭设位置和高度。

2. 脚手架搭设(1)基础处理:清除施工场地内的障碍物,平整地面,铺设垫板。

(2)立杆搭设:根据设计要求,按步距、跨距和立杆高度进行立杆搭设。

(3)横杆搭设:在立杆上搭设横杆,确保横杆与立杆连接牢固。

(4)斜撑搭设:在立杆两侧搭设斜撑,增强脚手架的稳定性。

(5)防护栏杆和安全网搭设:在脚手架外侧搭设防护栏杆和安全网,确保施工安全。

3. 脚手架使用(1)施工人员进入脚手架前,应检查脚手架的稳定性、牢固性及防护设施。

(2)施工人员应正确使用安全带,严禁在脚手架上攀爬、跳跃。

(3)施工过程中,应定期检查脚手架的稳定性,发现异常情况及时处理。

4. 脚手架拆除(1)拆除顺序:从上往下、从外往内进行拆除。

523编号根据最新规范JGJ130-2011要求型钢悬挑脚手架方案

523编号根据最新规范JGJ130-2011要求型钢悬挑脚手架方案

**工程型钢悬挑脚手架施工方案编制单位:*********项目部编制人:******编制日期:2012年6月审核人:******审核日期:2012年6月审批人:******批准时间:2012年6月一、工程概述本工程位于下部为全地下车库,为框架结构,地上为住宅为全剪结构。

二、设计要点本工程为高层建筑施工,根据我公司项目部研究决定,本工程外立面脚手架工程采用分段搭设双排脚手架,其中11层部分采用两个搭设段(下段为落地式双排脚手架,上段位悬挑双排脚手架),19层部分采用三个搭设段(下段为落地式双排脚手架,中段及上段为悬挑双排脚手架)。

其中落地式双排脚手架设计搭设高度<20米,悬挑双排脚手架设计高度<18米。

编制依据:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011及相关设计、施工验收规范。

三、本工程所选用的构配件3.1钢管3.1.1 本工程脚手架钢管采用现行国家标准《直缝电焊钢管》GB/T13793和《低压流体输送用焊接钢管》GB/T 3091 中Q235普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢规定。

3.1.2本工程脚手架钢管采用48㎜×3.0㎜钢管3.2扣件3.2.1扣件采用可锻造铸铁制造,其质量和性能符合现行国家标准《钢管脚手架扣件》GB 15831 的规定。

3.2.2 扣件在螺栓拧紧扭力矩达到65N·m时,不得发生破坏。

3.3脚手板根据现行行业标准《建筑施工木脚手架安全技术规范》JGJ 164的相关规定,本工程脚手板采用由毛竹制作的竹笆板;。

3.4安全网根据安全网力学性能应符合GB5726-88)《安全网力学性能试验方法》的规定,安全网采用经国家指定监督检验部门监定许可生产的产品,同时应具备监督部门批量验证和工厂检验合格证。

3.5悬挑脚手架用型钢3.5.1根据现行国家标准《碳素结构钢》GB/T 700或《低合金高强度结构钢》GB/T 1591 的规定,同时按照《JG1130—2011》与《DGJ32J121-2011》中关于悬挑梁截面高度的规定(H≥16㎜),本工程悬挑脚手架用型钢采用16#工字钢。

悬挑脚手架施工方案

悬挑脚手架施工方案

悬挑扣件式双排脚手架专项施工方案一、工程概况建设单位:XXXXX有限公司设计单位:XXXXX设计有限公司勘察单位:XXXXX勘察公司监理单位:XXXXX有限公司施工单位:XXXXX有限责任公司质量、安全监督机构:XX县建筑工程质量、安全监督检查站本工程为XXXX建设工程,位于XX省XX县。

分别为15栋多层住宅建筑,以及一栋一层地下车库及设备用房;总建筑面积为120423.56㎡,占地面积为:104508.90㎡;建筑类别为:多层民用建筑;结构形式:1-2#楼为部分剪力墙结构;3#楼为部分框支剪力墙结构;4#、6#、10#、9#楼为短肢剪力墙结构;5#、7#、8#、11#、12#、13#、17#、18#楼为短肢剪力墙结构;车库为框架结构。

安全等级为二级,设计使用年限50年。

1#-13#楼地基承载力特征值不小于1.50Mpa,桩端阻力特征值不小于1.50Mpa。

二、编制依据2.1《建筑施工安全检查标准》JGJ 59-20112.2《建筑施工扣件式钢管脚手架安全技术规范》 JGJ 130-20112.3《建筑工程施工质量验收统一标准》 GB 50300-20132.4《建筑施工高处作业安全技术规范》(JGJ80-91)2.5《建筑结构荷载规范》(GB50009-2012)2.6《混凝土结构设计规范》GB50010-20112.7《建筑地基基础设计规范》GB50017-20112.8《钢结构设计规范》(GB50017-2003)2.9施工组织设计及相关国家规范、地方标准等技术文件执行。

三、施工部署3.1根据本工程特点:地下车库5#、7#、8#、11#、12#、13#、17#、18#楼均搭设悬挑扣件式双排脚手架,其余楼栋号采用落地扣件式式双排脚手架(详落地扣件式双排脚手架专项施工方案),各栋楼楼层模板支撑采用满堂插槽式脚手架(详插槽式脚手架专项施工方案),楼层数见工程概况,各楼栋标准层层高3米,采用16号工字钢悬挑扣件式双排脚手架。

住宅地下车库人防工程施工方案

住宅地下车库人防工程施工方案

目录附图(表)目录 ........................................... 第一章编制说明 ........................................第一节编制目的及依据 .................................一、编制目的 ........................................二、编制依据 ........................................第二节编制原则及内容 .................................一、编制原则 ........................................二、编制内容 ........................................ 第二章工程概况及工程特点 ..............................第一节工程概况 .......................................一、建筑设计概况 ....................................二、结构设计概况 ....................................三、主要结构材料 ....................................四、安装设计概况 ....................................第二节工程特点与施工条件 .............................一、工程特点 ........................................二、施工条件 ........................................ 第三章施工部署 ........................................第一节项目组织机构及项目管理模式......................一、项目组织机构及职能 ..............................二、项目管理模式 ....................................第二节实施目标 .......................................一、工期目标 ........................................二、质量目标 ........................................三、现场文明施工目标 ................................四、项目管理目标 ....................................五、安全生产目标 ....................................六、服务目标 ........................................ 第四章施工总进度安排和总平面布置 ......................第一节施工总进度安排和网络图 .........................一、总体施工工期控制 ................................二、分级施工进度计划网络图 ..........................第二节施工总平面布置图 ...............................一、总则 ............................................二、场区用电、用水计划 ..............................三、垂直运输设备的布置 ..............................四、现场道路及临时设施布置 ..........................五、现场办公室布置 ..................................六、临电、临水及场区排水平面布置 .................... 第五章劳动力计划调配安排 ..............................第一节劳动力组织与安排 ...............................一、劳动力组织 ......................................二、农忙季节劳动力安排 ..............................第二节劳动力需用量 ...................................一、土建劳动力需用计划 ..............................二、安装劳动力需用计划 ..............................第六章主要施工机械和物资计划 ..........................第一节投入本工程的主要施工机械........................一、垂直运输机械 ....................................二、混凝土施工机械(土建、安装主要施工机械设备计划表6—1、6-2) .........................................第二节投入使用的主要物质计划 ......................... 第七章施工准备和施工配合 ..............................第一节施工准备 .......................................一、现场环境、交通准备 ..............................二、材料准备 ........................................三、技术准备 ........................................四、机械设备准备 ....................................第二节施工配合 .......................................一、土建与其他各工种的施工配合 ......................二、施工与业主(或监理)的配合 ....................... 第八章结构工程施工方法 ................................第一节工程测量 .......................................一、制定测量方案的基本原则. .........................二、平面控制点的测设 ................................三、高程基准点的测设 ................................四、控制点的保护 ....................................第二节地下室施工 .....................................一、承台、底板地梁土方开挖 ..........................二、填土方施工方法 ..................................三、地下室模板工程 ..................................四、钢筋绑扎 ........................................五、地下室承台、底板砼施工 ..........................六、地下室施工其他注意事项 .......................... 第三节钢筋工程 .......................................一、钢筋的存放 ......................................二、钢筋制作加工场地及加工机械 ......................三、作业安排 ........................................四、钢筋加工 ........................................五、钢筋绑扎 ........................................六、质量保证 ........................................ 第四节模板工程 .......................................一、模板设计的基本原则 ..............................二、模板周材供应及调配 ..............................三、柱子、剪力墙模板 ................................四、框架梁、板模板 ..................................五、特殊部位模板 ....................................六、预埋件和预留孔洞的设置 ..........................七、模板施工注意事项 ................................ 第五节脚手架工程 .....................................一、一般脚手架的搭设 ................................二、特殊部位脚手架的搭设 ............................三、脚手架搭设安全措施 .............................. 第六节混凝土工程 .....................................一、混凝土浇筑施工 ..................................二、施工噪声控制 ....................................三、质量控制 ........................................第七节沉降观测 .......................................一、沉降观测水准点的埋设 ............................二、沉降观测点的埋设 ................................三、观测方案及技术要求 .............................. 第九章装饰装修工程施工方法 ............................第一节砌体工程 .......................................第二节防水工程 .......................................一、地下室防水 ......................................二、屋面防水 ........................................三、卫生间防水 ......................................第三节装饰装修工程 ...................................一、主要工序交叉施工原则及措施 ......................二、主要分部工程施工工序 ............................三、抹灰工程 ........................................四、内墙镶贴工程 ....................................五、吊顶 ............................................六、涂料 ............................................七、塑钢门窗 ........................................八、干挂花岗岩外墙面施工(关键工序) ................九、面砖外墙 ........................................十、细石混凝土楼面 ..................................十一、现浇水磨石楼面 ................................ 第十章安装工程 ........................................第一节施工配合 .......................................一、与土建施工配合 ..................................二、安装各工种之间的配合 ............................三、安装与二次装修的配合 ............................四、成品保护的配合 ..................................第二节分部、分项施工方法 .............................一、给排水分部 ......................................二、空调与通风分部 ..................................三、电气分部 ........................................第四节质量通病的防治 ................................. 第十一章关键、特殊工序施工 ............................一、大体积混凝土施工 ..................................二、外墙干挂花岗石施工方法(干挂蘑菇石参照此方法)..... 第十二章材料的检验与试验 ..............................第一节钢筋的检验 .....................................第二节砂、石的检验 ...................................第三节水泥的检验 .....................................第四节砼的检验 .......................................一、普通砼 ..........................................二、抗渗砼 ..........................................第五节其它材料的检验 ................................. 第十三章季节性施工措施 ................................第一节雨季施工技术措施 ...............................第二节冬季施工技术措施 ...............................第三节夏季施工 .......................................第四节防风措施 .......................................第十四章质量通病防治技术措施 ..........................第一节土建质量通病防治技术措施........................一、防止外墙粉刷开裂施工方案 ........................二、其他常见质量通病与预防措施 ......................第二节安装质量通病的防治 ............................. 第十五章施工中的计量管理 ..............................一、计量管理目标 ....................................二、计量管理制度 .................................... 第十六章确保工程质量的技术、经济组织措施 ..............第一节质量保证体系 ...................................一、质量保证体系 ....................................二、组织保证体系 ....................................三、质量计划 ........................................四、质量管理程序与质量预控 ..........................第二节质量保证技术措施 ...............................一、组织保证措施 ....................................二、采购物质质量保证 ................................三、技术保证措施 ....................................四、经济保证措施 ....................................五、合同保证措施 ....................................第三节质量管理制度 ................................... 第十七章保障工期技术、经济组织措施 ....................第一节工期安排 .......................................一、工期安排 ........................................第二节工期保证措施 ...................................一、组织措施 ........................................二、技术措施 ........................................三、资源调配措施 ....................................四、施工用材的供应 ..................................五、交通措施 ........................................六、经济奖罚措施 ....................................第三节工期延误和赶工措施 .............................一、可能延误工期的主要因素 ..........................二、工期赶工措施 .................................... 第十八章安全生产技术组织保证措施 ......................第一节安全生产保证措施 ...............................一、安全管理方针: ..................................二、安全组织保证体系 ................................第二节安全生产技术保证措施 ...........................一、安全管理技术措施 ................................二、安全管理制度 ....................................三、制订施工现场安全防护基本标准。

地下车库施工组织设计

地下车库施工方案本工程是金和绿色家园高层住宅楼工程的一部分,为此,只做单项施工方案如下:一、工程概况地下车库为金和绿色家园高层住宅楼工程的一部分。

总建筑面积2686.96m²,人防工程建筑面积2157m²,为单独的地下1层的防空地下室。

平时为地下车库,战时为人员掩蔽所。

使用年限50年,防护等级为六级,防化等级为丙级。

工程抗震烈度为8度,按丙级设防。

工程主要建筑做法:(一)地面做法:1、车库地面(设备房间地面)做法自上而下:①为150厚C20细石混凝土配双向Φ10间距150的钢筋随打随抹压实赶光;②40厚细石混凝土保护层;③1.5厚柔性防水层一布三涂;④1.5厚塑性防水层一遍;⑤20厚1:2.5水泥砂浆找平层;⑥150厚C15混凝土垫层。

2、车库坡道地面做法自上而下:①100厚C20混凝土随打随抹上撒1:1水泥砂子压实赶光,用模具划出纹道;②钢筋混凝土底板;③40厚C20细石混凝土保护层;④1.5厚GT柔性防水层一布三涂;⑤1.5厚GT塑性防水层一道;⑥20厚1:2.5水泥砂浆找平层;⑦100厚C15混凝土垫层;⑧回填土夯实,压实系数0.9。

(二)防水做法:1、底板防水:(自上而下)①钢筋混凝土地面;②40厚细石混凝土保护层;③1.5厚GT柔性防水层一布三涂;④1.5厚GT塑性防水层一道;⑤20厚1:2.5水泥砂浆找平层;⑥150厚C15混凝土垫层。

2、外墙防水:(由向外)①钢筋混凝土外围护墙,掺UEA抗裂防水混凝土膨胀剂,抗渗等级S6;②20厚1:2.5水泥砂浆找平层;③1.5厚GT柔性防水层一布三涂;④1.5厚GT塑性防水层一道;⑤20厚1:2.5水泥砂浆保护层;⑥120厚MU10.M5保护砖墙。

(自上而下)①150厚C20细石混凝土配双向φ101503、顶板防水:钢筋,随打随抹平,分块现制,每块长度不大于6米,留缝10-15mm 用沥青砂填实;②20厚C20细石混凝土保护层;③干铺油毡一层;④1.5厚GT柔性防水层一布三涂;⑤1.5厚塑性防水层一道;⑥30厚1:2.5水泥砂浆找平层;⑦现浇钢筋混凝土顶板;⑧100厚挤塑聚苯乙烯泡沫塑料保温层。

地下车库顶板顶撑方案

目录一、编制说明及依据 (3)1.1 编制说明 (3)1.2 编制依据 (3)二、工程概况 (4)2.1工程基本概况 (4)2.2施工道路及堆场布置 (5)2.3地下车库顶板加固概况 (7)2.4允许驶入顶板通道的车辆荷载信息 (9)2.5、地下车库设计允许承载力计算 (9)2.6施工道路荷载验算: (10)2.7立杆受压应力及稳定性的计算 (11)2.8、材料堆场荷载验算: (12)三、临时加固支撑架搭设 (12)3.1、支撑架构造要求 (12)3.2、支撑架搭设质量要求 (14)3.3、支撑体系施工方法 (15)四、支撑架安全管理 (17)4.1、支撑架施工管理机构 (17)4.2、支撑架的安全管理制度 (17)4.3、支撑架的安全管理措施 (18)4.4、支撑架的安全施工措施 (19)4.5、道路使用安全管理措施 (20)五、加固支撑架附图 (22)5.1加固支撑立杆平面图: (22)5.2加固支撑竖向剪刀撑投影平面图: (22)5.3加固支撑架立面图: (22)5.4加固支撑架1-1剖面图: (22)5.5加固支撑架2-2剖面图: (22)5.6加固支撑架3-3剖面图: (22)5.7加固支撑架4-4剖面图: (22)5.8加固支撑架5-5剖面图: (22)5.9板底加固支撑详图: (22)5.10梁底加固支撑详图: (22)5.11地下车库顶板加固支撑可调支托详图: (22)5.12地下车库顶板加固支撑架及已有结构拉结详图: (22)5.13地下车库顶板后浇带部位加固支撑详图: (22)六、附件(车辆技术参数) (22)一、编制说明及依据1.1编制说明本工程地下室施工完成后,因现场场地限制,后期工程部分施工道路主要材料的转运以及混凝土浇筑、号房基础部分回填土运输等需要在地下室顶板上进行。

考虑结构安全,需对部分顶板进行加固,加固采用钢管扣件脚手架支撑,顶部采用可调支托支承。

为保证施工顺利进行,现对其支撑体系布置、施工工艺以及施工质量安全措施方面加以阐述,特编制本加固专项施工方案。

地下车库结构施工方案

地下车库结构施工方案一、施工部署1、施工段的划分:地下车库施工按后浇带分区划分为 47 个施工段。

2、施工工艺流程:测量、放线→基坑支护、开挖→细部放线→挖电梯井、地梁、基础→地基验槽→做垫层→砖模、抹灰、底板防水→砼底板施工→地下车库柱、墙→地下车库主体结构→地下车库外防水→土方回填3、现场安排:地下车库施工时,土方开挖预留斜坡道,地下车库基坑底留 0.5 米厚保护土层。

地下车库基坑内按总平面布置图设钢筋原材料堆场 10 米×20 米、钢筋加工场 10 米×10 米、钢筋半成品堆场 10.0×20.0 米;上述场地铺 100 厚道渣,周边做好组织排水。

钢筋加工场搭设 12.0×6.0 米钢筋棚。

二、主要施工方法(一)机械大开挖及支护土方工程大开挖采用机械开挖形式,具体施工方案详见本施工组织设计第五章关于土方开挖方案及支护方案部分。

(二)人工挖基坑、基槽土方开挖及支护完立即进行人工挖基槽、基坑。

待土方开挖后,采取边清底,边逐块封闭垫层。

垫层施工前须会同甲方、设计院、质监站、监理单位验槽。

(三)底板与顶板防水按设计做法进行防水层施工。

(四)钢筋工程1、底板钢筋施工(1)施工顺序:绑扎基础、地梁筋→绑扎底板钢筋、安放钢筋支架→绑扎底板面筋→放墙、柱、楼梯、水池线→焊墙、柱定位箍或水平筋→插墙、柱钢筋。

(2)钢筋配料:有专人负责,加工时按料单下料,并保证成型后的形状,尺寸准确,钢筋成型后分类挂牌堆放。

(3)垫块制作:地板垫块采用与底板砼强度等级相同的防水砼制作的砼块作为钢筋保护层,垫块几何尺寸为 100×100×保护层厚度。

柱、墙、楼面梁、板垫块采用 1:2 水泥砂浆制作;柱、墙、楼面梁垫块带扎丝。

(4)钢筋制作:钢筋下料制作和绑扎时严格执行设计图和施工验收规范,不合格的半成品严禁绑扎成型。

(5)钢筋运输:钢筋的运输用塔吊直接吊入绑扎现场,吊装时应避免将制作好的材料撞歪、变形,应选择合理的吊点。

地下车库地面施工方案

地下车库地面施工方案地下车库地面施工方案一、施工工艺:1. 车库地面施工采用悬浮地面,以提高地面承载能力,并保护地下管线的安全。

2. 基础处理:在地下车库地面施工前,首先对基础进行处理,清除杂物,修补破损处,确保基础牢固平整。

3. 防水处理:地下车库地面施工前需做好防水处理,以防止地面渗水,影响地下室的使用。

4. 铺设隔离层:在施工前需先铺设隔离层,以防止地下室墙体潮湿和腐蚀。

5. 架设脚手架:施工时需架设脚手架,便于施工人员操作,保障施工安全。

6. 悬浮地面施工:施工人员将预制的悬浮地面板一块块铺设在地下车库地面上,并用专用连接材料将其固定牢固。

7. 清理保养:施工结束后,需对地下车库地面进行清理保养,保持地面整洁和光滑。

二、施工组织及要求:1. 施工人员应具备相关的工程技术和安全生产知识,经过专业培训并持有相应证书。

2. 施工前需制定详细的施工计划,确定施工工艺和施工流程,并与相关部门进行协调。

3. 施工现场应设置相应的施工标志,标明施工区域,提醒其他人员注意安全。

4. 施工过程中需配备相应的安全防护设施,如安全帽、护目镜、手套等。

5. 施工期间要加强现场管理,遵守施工安全规定,严禁疏忽大意和违反操作规程。

6. 施工结束后应及时清理施工现场,对剩余材料进行妥善处理,确保现场整洁。

三、安全防护措施:1. 施工现场应设置施工围挡,禁止无关人员进入施工区域。

2. 施工现场要保持整洁干净,定期清理杂物,防止意外伤害的发生。

3. 施工人员需佩戴个人防护用品,如安全帽、防护鞋、手套等,确保工作安全。

4. 施工过程中要加强对施工设备的维护和检查,确保设备正常运行。

5. 施工现场应设置灭火器等消防设备,以应对突发火灾等安全事件。

6. 建立安全教育制度,定期组织安全培训,提高施工人员的安全意识和应急处理能力。

地下车库地面的施工方案应综合考虑工程质量、施工安全和效益,合理选择施工工艺和材料,确保地下车库地面的耐用性和安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下车库脚手架施工方案
1. 背景介绍
地下车库脚手架施工是建造地下车库的关键步骤之一。

脚手架是一种支撑结构,用于支持施工人员、材料和设备,并保证施工期间的安全性。

本文档将详细介绍地下车库脚手架施工方案,包括施工前的准备工作、施工步骤和安全注意事项。

2. 施工前准备工作
在进行地下车库脚手架施工之前,必须进行一系列的准备工作以确保施工的顺利进行。

以下是施工前准备工作的具体步骤:
2.1 确定施工方案
根据地下车库的设计图纸和施工要求,确定最适合的脚手架施工方案。

考虑到车库结构的特殊性,施工方案必须具备足够的稳定性和安全性。

2.2 准备施工材料和设备
根据施工方案确定所需的材料和设备清单,并进行采购和调配。

常用的脚手架材料包括钢管、钢板、连接件等。

确保材料和设备的数量和质量满足施工要求。

2.3 制定施工计划
制定详细的施工计划,包括施工步骤、施工时间和人员安排等。

合理安排施工计划可以提高施工效率,减少施工期间的安全风险。

2.4 现场勘测与规划
在施工前进行现场勘测,了解地下车库的地质情况和周围环境。

根据勘测结果进行施工规划和布局,确保脚手架能够安全而有效地支撑施工过程。

3. 施工步骤
地下车库脚手架施工的具体步骤如下:
根据施工计划和方案,先搭建主体脚手架。

主体脚手架是地下车库脚手架的基础,需要确保稳定性和承重能力。

根据地下车库的结构特点选择合适的搭建方式,通常采用悬挑搭建或者植筋搭建方式。

3.2 加装工作平台和安全设施
在主体脚手架搭建完成后,加装工作平台和安全设施。

工作平台需要满足施工人员的操作需求,并确保安全。

安全设施包括防护网、安全扶手等,用于防止施工人员从高处坠落。

3.3 安装支撑和连接件
根据施工方案安装脚手架的支撑和连接件。

支撑和连接件起着固定和连接的作用,确保脚手架的稳定性和安全性。

安装时需要注意连接件的位置和角度,保证连接紧固牢固。

在搭建完成之后,对脚手架进行检查和调整。

检查脚手架的稳定性和承重能力,并调整支撑和连接件以确保安全。

需要特别注意脚手架的垂直度和水平度,确保施工期间的平稳运行。

4. 安全注意事项
在地下车库脚手架施工过程中,安全是至关重要的。

以下是施工过程中的安全注意事项:
•施工人员必须佩戴个人防护用品,包括安全帽、防滑鞋等。

•施工现场必须设置警示标志,提醒人员注意安全。

•施工人员必须接受相关培训,了解脚手架的安全操作规程。

•施工过程中,禁止随意拆除或增加脚手架的部件。

•施工完毕后,必须进行脚手架的检查和清理,确保没有杂物残留。

5. 总结
地下车库脚手架施工是建造地下车库的重要环节。

本文档介绍了地下车库脚手架施工的准备工作、施工步骤和安全注意事项。

合理的施工方案和安全措施是确保地下车库脚手架施工顺利进行的关键。

在实际施工中,必须严格按照施工方案和安全标准进行操作,以确保施工的质量和安全。
