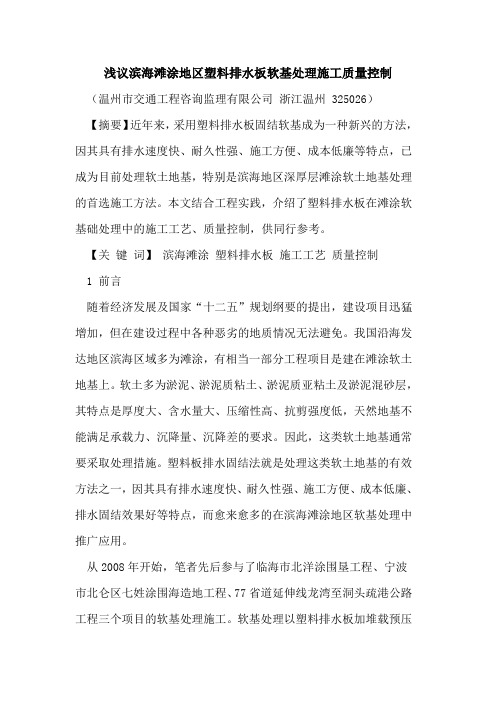

浅议滨海滩涂地区塑料排水板软基处理施工质量控制(温州市交通工程咨询监理有限公司浙江温州 325026)【摘要】近年来,采用塑料排水板固结软基成为一种新兴的方法,因其具有排水速度快、耐久性强、施工方便、成本低廉等特点,已成为目前处理软土地基,特别是滨海地区深厚层滩涂软土地基处理的首选施工方法。
本文结合工程实践,介绍了塑料排水板在滩涂软基础处理中的施工工艺、质量控制,供同行参考。
【关键词】滨海滩涂塑料排水板施工工艺质量控制1 前言随着经济发展及国家“十二五”规划纲要的提出,建设项目迅猛增加,但在建设过程中各种恶劣的地质情况无法避免。
我国沿海发达地区滨海区域多为滩涂,有相当一部分工程项目是建在滩涂软土地基上。
软土多为淤泥、淤泥质粘土、淤泥质亚粘土及淤泥混砂层,其特点是厚度大、含水量大、压缩性高、抗剪强度低,天然地基不能满足承载力、沉降量、沉降差的要求。
因此,这类软土地基通常要采取处理措施。
塑料板排水固结法就是处理这类软土地基的有效方法之一,因其具有排水速度快、耐久性强、施工方便、成本低廉、排水固结效果好等特点,而愈来愈多的在滨海滩涂地区软基处理中推广应用。
从2008年开始,笔者先后参与了临海市北洋涂围垦工程、宁波市北仑区七姓涂围海造地工程、77省道延伸线龙湾至洞头疏港公路工程三个项目的软基处理施工。
软基处理以塑料排水板加堆载预压为主,处理效果比较理想。
2 塑料排水板软基处理的原理塑料排水板软基处理的的原理是:利用插设在软土地基中的塑料排水板建立起竖向排水系统,利用塑料排水板上部的砂垫层或碎石垫层建立起横向排水系统,通过砂垫层或碎石垫层上部的填筑料和超(等)载预压料建立起加压系统,使软土中的孔隙水产生压差而渗出。
进而达到固结软土、提高地基土强度的目的。
利用上部的土工材料(土工布、格栅等)良好的延展性和整体抗剪性,均匀的纵横向抗拉性、高抗疲劳性、耐腐蚀性等特点保证塑料排水板处理区域地基整体的稳定性。
3 塑料排水板施工工艺流程滩涂地区塑料排水板的施工工艺流程一般为:场地杂物清理----铺设土工布隔离层→铺设下层垫层→板位放样→机具就位→塑料排水板穿靴→拉紧排水板→插入套管→拔出套管→隔断排水板→检查并记录板位等情况→开动机具进行套管移位→打下一板位排水板。
塑料排水板加固软土地基施工工艺及质量控制

塑料排水板加固软土地基施工工艺及质量控制摘要:为了能够进一步强化加固处理某一个区域的软土地基,提升整个地基的承载能力,以综合、全面的角度来该区域地基的地下土质自然条件,根据塑料排水板的具体特征,应用对应的方法来加固软土地基。
本文主要通过阐述针对塑料排水板法来加固软土地基这项施工工艺技术,结合具体的设计参数要求、施工方法、质量控制、施工过程监测等等具体的要点,展开全方位的监测、控制、分析,发现利用这种方式加固软土地基的效果相对来说要更为显著。
关键词:塑料排水板;加固处理;软土地基;施工工艺;质量控制引言塑料排水板加固软土地基的施工方法,主要指的就是利用特别定制的插设机械设备将塑料排水板按照既定的间隔距离,直接插入到需要通过加固处理的软土地基中。
在加载预压力的作用之下,通过软土地基中的水、空气等,沿着塑料排水板内部的沟槽,通过横向方式直接排出软土地基的表面,通过上部的砂砾层朝着软土地基外面排出,以此来进一步达到加速地基凝固的重要目的。
一般来说,由于塑料排水板本身就具备了打设起来比较便捷、总体的成本造价相对来说比较低廉、对软土地基整个土体的干扰性比较小、工程施工质量更加可靠等等具体的优势,所以现如今,这种施工工艺方法愈来愈多的被应用在了公路软土地基、房屋建筑软土地基、码头港口软土地基、铁路软土地基等等的加固处理的过程中。
一、地质条件分析根据对应的区域所属工程施工过程中,对现场地质勘查资料的查收、整理、分析、研究,以及对现场岩土层的具体划分,可以利用自上而下的方式来将其分为:人工制造土层、粉质粘土层、淤泥质地的土层、风化泥岩、粉砂这几种类型。
一般来说,由于地质构造的原因,相对来说确实比较复杂,这样一来,也就直接导致了土质在空间形态分布方面的变化要相对来说要比较大,与本文所阐述工程关系比较紧密的是:人工制造土层、淤泥质地土层等等。
本次工程中,软土地基的总体面积为1.5万平方米,利用真空联合堆载预压、深层搅拌桩、打塑料排水板等等具体的处理方式z二、塑料排水板的具体设计参数与要求分析塑料排水板加固软土地基施工质量受多个因素的影响,其中就包括有对排水板具体设计参数的要求,一旦一项参数出现偏差,就可能造成施工质量受到影响。
塑料排水板堆载预压软土地基处理施工工法

止施工碰撞; 3) 根据设计要求做好沉降观测,埋设完应至少测量两次,以
后每增加一级荷载,至少观测两次,并及时做好记录。在 预压期应继续进行观测。 2 深层土体水平位移监测(测斜管) 采用钻机导孔埋设,达到要求的深度后,埋置 Ф70mm 双向测斜 管,测斜管底部应封死。管壁孔隙可采用注水泥浆或灌砂固定。监测 时,采用测斜仪测试,每500mm测读一次数据,监测频次按设计要求。 3 孔隙水压力监测 在埋设地点采用钻机钻孔,达到要求的深度后,将孔隙水压力计先 后放入,相邻孔隙水压力计间应有隔断措施,防止水压连通,每个孔隙 水压力计间距应不小于1000mm,采用频率接收仪进行监测。 4 深层沉降监测 采用钻机导孔埋设,达到要求的深度后,先埋置波纹管,第一节波 纹管底部必须封死,至一定深度后,插入导管与波纹管一并压至孔底。 波纹管露出地面150mm~200mm,并用砼固定,导管外露300mm~500mm, 并随填土增高,接出导管并外加保护管。采用水准仪测读。 5 原位测试和室内土工试验 地基加固前和预压稳定后,分别进行土体的物理力学性能试验、静 力触探试验及十字板剪切试验。试验断面视工程和地质变化情况而定。 5.2.6 卸载 地基达到设计要求的预压时间或沉降量的要求后,按设计要求方可 分期分级卸载,并应继续观测地基沉降和回弹情况。
11 应用实例 11.0.1 工程概况
泉州市海峡体育中心总占地面积34万m2,场地地基处理总面积约23 万m2。本工法用于体育中心的热身训练场、室外停车场、市民广场、道 路及绿地等工程,场地土层主要为素填土、淤泥、粉质粘土(局部)和中 粗砂(局部),其中素填土厚度约为3.8m~4.5m,淤泥层厚度约为4.50m ~12.60m;中粗砂分布不均,位于淤泥或粉质粘土层下,中粗砂的地下 水属孔隙型承压水。竖向塑料排水板埋设采用梅花型布置,板间距1.2m ~1.8m,总处理长度约133万米。 11.0.2 施工情况、应用效果
塑料排水板真空预压施工技术

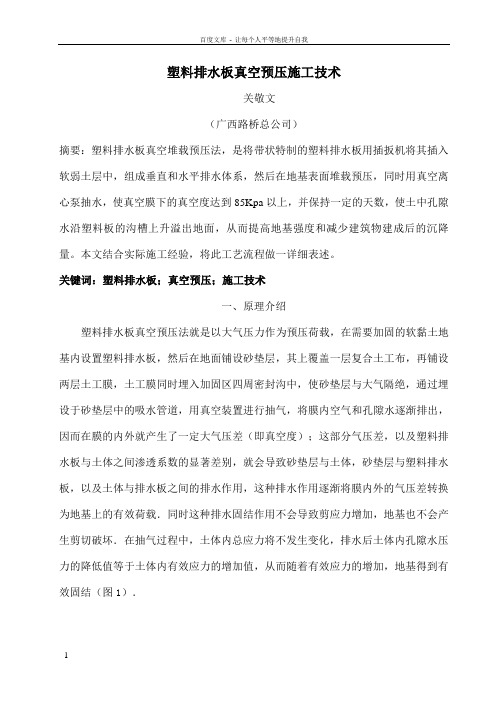

塑料排水板真空预压施工技术关敬文(广西路桥总公司)摘要:塑料排水板真空堆载预压法,是将带状特制的塑料排水板用插扳机将其插入软弱土层中,组成垂直和水平排水体系,然后在地基表面堆载预压,同时用真空离心泵抽水,使真空膜下的真空度达到85Kpa以上,并保持一定的天数,使土中孔隙水沿塑料板的沟槽上升溢出地面,从而提高地基强度和减少建筑物建成后的沉降量。
本文结合实际施工经验,将此工艺流程做一详细表述。
关键词:塑料排水板;真空预压;施工技术一、原理介绍塑料排水板真空预压法就是以大气压力作为预压荷载,在需要加固的软黏土地基内设置塑料排水板,然后在地面铺设砂垫层,其上覆盖一层复合土工布,再铺设两层土工膜,土工膜同时埋入加固区四周密封沟中,使砂垫层与大气隔绝,通过埋设于砂垫层中的吸水管道,用真空装置进行抽气,将膜内空气和孔隙水逐渐排出,因而在膜的内外就产生了一定大气压差(即真空度);这部分气压差,以及塑料排水板与土体之间渗透系数的显著差别,就会导致砂垫层与土体,砂垫层与塑料排水板,以及土体与排水板之间的排水作用,这种排水作用逐渐将膜内外的气压差转换为地基上的有效荷载.同时这种排水固结作用不会导致剪应力增加,地基也不会产生剪切破坏.在抽气过程中,土体内总应力将不发生变化,排水后土体内孔隙水压力的降低值等于土体内有效应力的增加值,从而随着有效应力的增加,地基得到有效固结(图1).二、施工实例本工程位于浙江省余姚市谭家岭东路延线,软基处理面积:17955㎡;处理深度:27m-10m;软基处理形式:采用塑料排水板真空联合堆载预压处理。
地质概况:本工程场地属冲海积平原,地形平坦,地貌类型单一。
全线均为软土地基,全线除河塘外地表有硬壳层分布,厚度0. 5-1.20m,以下为高压缩性软土层,厚度变化较大,一般为11-19m,性质较差;接着为硬土层,厚度一般为-8.0m;以下为薄层状软弱粘性土夹亚砂土,性质较差。
下部有碎石层,主要分布在余姚江两岸,底部为风化基岩,岩性两岸不同,东岸为硬质凝灰岩,西岸有凝灰岩,也有泥质粉砂岩。
探讨堆载预压法的施工要点

探讨堆载预压法的施工要点目前,我国东南沿海地区存在大量软土地基,为了解决软地基上建筑建设投资效益比,寻找快速经济的软地基处理方案是迫切需要解决的问题[1]。
目前东南沿海某些省份软地基处理中尝试了堆载预压法,结果在提高地基稳定性和缩短工期方面取得了一定的成果。
本研究主要结合广东省东莞市长安镇滨海新区填海造地施工实例来分析堆载预压法在软弱地基处理中的应用及施工要点,现分析如下:1 堆载预压法概述所谓堆载预压法,指的是在建筑物施工前,在地基表面分级堆土或其他荷载,使地基土压实、沉降、固结,从而提供地基强度和减少建筑物建成后沉降量.达到预定标准后再卸载,其通过堆载来产生正压力,同时增加土体内部空隙的水力,促进对土体工程性质造成影响的气体和液体等随着设计的最佳路径尽快排出,达到土体加固目的的一种软基处理方法。
堆载预压法具有以下优点:第一,其有良好可控性,地基土沉降比较均匀;第二,其处理的深度主要受排水板长度以及堆载荷载的大小影响。
但同时其也存在一些缺陷,例如其只能在大面积陆域软基处理时应用,限制了其应用范围;第二,其工期相对比较慢,土体可能有部分会产生侧向变形,因此需要堆载土源。
我国软基存在含水量高,强度低,压缩性大以及透水性差的特点,应用堆载预压法可以有效解决该问题[2]。
2 工程概况和堆载预压的选择本项目位于广东省东莞市长安镇滨海新区,场地用地面积177808平方米,南北长约340米、东西长约510米,地势平整,为填海造地。
现场地北侧大部分区域已在原始地貌上填土至高程6.00——7.00m,根据填土边界将整个地基处理场地分为北区(N区)和南区(S区),N区已完成填土,S区为原始地貌未填土。
北区(N区)根据淤泥层和填土层厚度的不同进一步划分区域。
淤泥层厚度大于8m,划分为N1(面积23662平方米)区,其余划分为N2区。
本工程应用堆载预压,因为施工后沉降要求不能过大,工期较长,采用分层堆载,从近到远,分层碾压的原则进行地基处理,通过对土体挤压减少土体含水量,促进土粒紧密结合,提高地基承载力和减少施工后沉降。
软土地基处理技术在土木工程施工中的应用

软土地基处理技术在土木工程施工中的应用摘要:软土地基处治技术是土木工程建设中的一个重要组成部分,其内容十分复杂,因此,在工程实践中,必须针对软土的实际状况,并结合土建施工的具体要求,制定出一套结构完善、内容完备的施工方案,以防止软土地基对工程的正常使用产生不利影响。
关键词:软土地基;处理技术;土木工程;应用分析1堆载预压施工技术在土木工程施工中应用第一步、搭设塑料排水板。
最外排塑料排水板和软土地基处理区域边界之间的搭设距离控制在0.2m以内,在搭设过程后,需要充分清除塑料排水板的断口位置黏性土,并使用沙砾土回填孔洞,确保软土地基中的水可以顺利集中在塑料排水板上,由排水砂垫层顺利排出。
塑料排水板会带数量需要低于5%,最大回带长度要小于30cm。
在塑料排水板搭设通过验收后,进行沙砾土回填作业,禁止使用黏性土进行回填;第二步、滤管施工。
将软式透水管的管体进行打孔处理,并在其外层包裹一层透水滤布。
根据实际施工情况,选择钢管、硬塑料管对滤管进行连接,如果连接管件抗压强度低于1.0MPa,则不纳入考虑范畴。
管件套在滤管部分的长度需要以10cm为最低标准,并使用铅丝将连接部分充分捆扎。
出膜弯管一端需要和滤管进行连接,做好密封膜的缠绕处理,出膜弯管另一端和射流泵进行连接,确保射流泵的扬程、功率、真空压力符合施工标准。
可以使用“一层土工布+两层密封膜”的方式,构成稳定的密封系统,建议使用生产工厂热合一次成型的密封膜。
在完成密封膜铺设作业后,需要向密封沟中回填厚度超过1m的素黏性土,预防避免密封膜发生漏气情况;第三步、堆载预压施工。
进行25d真空预压抽气处理后,再开展堆载预压作业。
2换填施工技术在土木工程施工中应用在换填法中,主要用到砂和砂石垫层、素土垫层。
对于砂和砂石垫层,需要选择质地坚硬的粒料,建议选择中砂或粗砂,并向填料中均匀混杂碎石、卵石。
需要注意的是,采购的材料含泥量需要低于5%,如果是用于排水固结的砂和砂石垫层,则要将材料含泥量控制在3%以内。
塑料排水板真空联合堆载预压软基处理施工工法
塑料排水板真空联合堆载预压软基处理施工工法一、前言塑料排水板真空联合堆载预压软基处理施工工法是一种用于软弱地基处理的新技术,通过排水板的作用,可以加速地基排水,增加地基的稳定性和承载能力。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及相关的工程实例。
二、工法特点塑料排水板真空联合堆载预压软基处理施工工法具有以下几个特点:1. 施工简便:采用现场拼接的方式,可根据实际需要灵活调整排水板的长度和宽度,适应各种场地。
2. 排水效果明显:排水板的内部结构设计合理,具有良好的排水性能,可以迅速排除地基水分,提高地基的稳定性。
3.承载能力提升:排水板的布置可以增加地基与软基之间的摩擦力,增加地基的承载能力,防止地基下沉。
4. 安全可靠:采用真空联合堆载预压技术,保证了地基处理的均匀性和稳定性,提高了施工质量。
5. 环保节能:采用塑料材料制成的排水板,不会对环境造成污染,具有良好的环保性能,同时也节约了材料和人工成本。
三、适应范围该工法适用于各类软弱地基的处理,特别是在工业厂房、农田、道路等地基处理中具有广泛应用。
四、工艺原理塑料排水板真空联合堆载预压软基处理施工工法的原理是通过控制排水板下方的真空度,使软基与地基之间产生一定的压力差,从而通过软基的变形以改善地基强度及稳定性。
采用该工法前,首先需要对地基进行现场调查和勘探,确保施工前对地基的状况有充分了解。
然后根据地基的特点进行设计,确定排水板的布置方式和规格。
施工过程中,需要先进行地基处理,如地下水的排除,填筑土的压实等。
然后在地基上铺设排水板,并对排水板进行联接和固定,确保排水板的整体稳定性。
最后,进行真空联合堆载预压处理,通过真空装置的作用,对排水板施加一定的压力,改善地基的强度和稳定性。
五、施工工艺1. 前期准备:对地基进行调查和勘探,确定施工方案。
配备所需的机具设备和材料。
2. 地基处理:清理地表,排除地下水,填筑土石方等。
塑料排水板处理软土路基施工工艺
塑料排水板处理软土路基施工工艺以下简单介绍施工过程中一些关于塑料排水板处理软基的技术措施。
二、塑料排水板法的加固原理1、塑料排水板法的加固原理塑料排水板法是排水固结法的一种形式。
排水固结法或是先在地基中设置砂井或塑料排水板法等竖向排水体,然后利用建(构)筑物本身重量分级逐渐加载;或是在建(构)筑物建造以前,在场地先行加载预压(或者真空预压),使土体中的孔隙水排出,逐渐固结,地基发生沉降,同时强度提高的方法。
该方法是处理软土地基的有效方法之一,它可以解决以下两个问题:(1)沉降问题,使地基的沉降在加载预压期间大部分或基本完成,使构筑物在使用期间不致产生不利的沉降或沉降差。
(2)稳定问题,加速地基土的抗剪强度的增长,从而提高地基的承载力和稳定性。
塑料排水板法的加固原理是:利用插板机械在含水量大、孔隙比大、压缩性高、深厚的软土地基中插设具有良好透水性的塑料排水板,从而在软土地基中形成竖向的排水通道,在其上铺设砂垫层而形成水平排水通道增加了土层的排水通道,三、塑料排水板施工工艺1、工艺流程平整场地f铺设土工布f修筑预拱坡面f铺设砂垫层f测量定位f排水板准备及打设塑料排水板f剪带移位。
2、平整场地采用挖机或推土机进行清理施工场地内的地表植被、表土层,清理厚度约为50cm平整场地,并设置路基排水横坡。
3、铺设土工布铺设时从一端向另一端进行,端部应先铺,中间后铺,铺设时可采用搭接(》30cm,粘合剂粘合或针刺结合法搭接。
无纺土工布铺设松紧应适度,防止过紧或褶皱,同时保持连续性和完整性。
4、铺设砂垫层材料采用中粗砂,含泥量不大于3%,干密度应大于1.5t/ m3 ,渗透系数大于10-2cm/s 。
施工方法:砂料运至施工区域内,由远及近,人工铺设,以控制厚度为主。
铺设分2次进行,第一层厚度在20〜25mm第二层厚度在25〜30mm第二层铺设在真空预压的真空虑管铺设完成后进行,用以保护真空虑管。
5、测量定位定出打板场地的边线和控制轴线,布置板位并用石灰或竹片作出标志,按照设计要求的间距纵横向800mm井字形布置。
塑料排水板在软基处理中比较
浅谈塑料排水板在软基处理中的比较研究摘要:目前,袋装砂井和塑料排水板都是软基处理中应用比较广泛的方法,本文主要阐述了排水固结法处理软土路基的基本原理、特点、适用范围、施工工艺、质量控制及检验等方面作系统的阐述和简要的比较分析。
关键词:软土处理;排水固结法;袋装砂井;1 引言我国东南沿海和内陆地区广泛分布着海相、湖相以及河相沉积而成的软弱地基,且不少情况埋藏深厚。
这种土的特点是含水量大,重度小,压缩性高,强度低,承载力小,且灵敏度高,透水性差,具有显著的流变特性。
这种软弱地基在建筑物荷载作用下会产生相当大的沉降和沉降差,而且沉降的延续时间很长,很难满足建(构)筑物对地基变形和稳定性要求,通常要采取一定的处理措施,排水固结法就是处理软黏土地基行之有效的方法之一。
排水固结法可以解决沉降与稳定问题。
沉降问题即是使地基的沉降在加载预压期间大部分或基本完成,使构筑物在使用期间不产生不利的沉降或沉降差;稳定问题即加速地基土的抗剪强度的增长,从而提高地基的承载力和稳定性。
目前,工程上所应用的排水竖井有普通砂井、袋装砂井和塑料排水板,本文将对袋装砂井和塑料排水板相关内容进行简要的阐述和比较。
2 加固原理2.1 袋装砂井采用振动、锤击或静压方式把井管沉入软土层内,然后向井管中放入预先装好砂料的圆柱形砂袋,最后拔起井管将砂袋充填在孔中形成砂井,在砂井顶面铺设排水砂垫层,组成垂直和水平排水通道,然后在上部堆载预压,使土中孔隙水迅速排出,以降低孔隙比和含水量,增加土体密实度,使软土在较短时间内达到较高的固结度, 从而提高软土路基的承载力和抗剪能力,达到加固地基的目的。
2.2 塑料排水板在特制的插设机械作用下,把塑料排水板按一定间距插入软土地基中, 因塑料排水板能以较低的进水阻力聚集从周围土体中排出的孔隙水, 故利用塑料排水板通道作为竖向排水系统,铺设水平垫层作为横向排水系统,在加载预压的作用下, 软土中的孔隙水和空气顺着垂直排水通道排出,再经砂垫层横向排出加固地基之外,使土体达到固结的效果, 从而提高地基的承载力。
珠海横琴新区工程项目软基处理及质量控制要点探讨
珠海横琴新区工程项目软基处理及质量控制要点探讨摘要:本文主要珠海横琴新区工程项目软基处理及质量控制要点进行分析与探讨,以供参考。
关键词:珠海横琴新区;工程项目;软基处理;质量控制;要点分析一、前言横琴岛位于珠海市南部,珠江口西侧,南濒南海,距国际航线-大西水道4海里,北距洪湾保税区不到1公里,西接磨刀门水道,与珠海西区一衣带水,距珠海机场约8公里,与澳门三岛隔河相望,最近处相距200米,距澳门机场3公里,距香港41公里,目前正大开发建设横琴新区。
由于横琴新区所处的地理位置,地质分布着大量软土地层,这种软土具有含水量大、孔隙比大、压缩性高、透水性差等特点,软土引起的地面沉降和边坡失稳是该地区的主要地质灾害。
软土地基承载力和稳定性往往不能满足工程需求,由此给基础设施建设带来比较大的困难,也是横琴新区建设所面临的难题。
笔者曾参建横琴新区某项目,根据地质钻孔揭露情况,该项目地层自上而下依次为素填土、淤泥、淤泥质土、粉质粘土、粉细砂、中粗砂等,其中淤泥、淤泥质土平均总厚度约为22米。
作为软基处理工程,施工难度增大,且地下施工,地质结构的变化性造成不可预见因素比较多。
塑料排水板堆载预压施工工艺,根据综合考虑和分析后,取后塑料排水板堆载预压施工工艺处理该项目软基,下面就对该工艺及质量控制要点进行分析与探讨,以供参考。
二、塑料排水板堆载预压施工工艺在应用塑料排水板结合堆载预压法进行地基处理的施工过程中,主要包括前期准备和插板排水两个阶段。
其中前期准备过程是一个基本的工作,操作起来较为简单;插板排水的过程中,插板属于关键问题,其相关流程下面详细说明。
(1)挖除原有填土层中粒径大于20cm的块石。
在地基处理前清理场地主要是清除原有填土层的块石,用长臂反铲将填土中块石挖出地面,并集中运出场地,清除块石后场地用40T振动碾碾压二遍。
(2)进行30m×25m网格高程测量。
(3)设置场地周边明沟,为倒梯形,上宽1.0m,下宽0.6m,高0.8m,内铺编织土工布。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塑料排水板堆载预压法处理软土地基施
工质量控制措施探讨
摘要:为了能够进一步强化加固处理某一个区域的软土地基,提升整个地基
的承载能力,以综合、全面的角度来该区域地基的地下土质自然条件,根据塑料
排水板的具体特征,应用对应的方法来加固软土地基。
本文主要对堆载预压塑料
排水板加固软土地基施工工艺与质量控制措施进行了探讨分析,可供同行技术借鉴。
关键词:塑料排水板;软土地基;施工;质量控制
前言
塑料排水板是工程中常用的一种排水物,把它插入土中就会形成竖向或者水
平的排水道,水可以沿着这个排水道排出。
堆载预压法是一种常见的配合塑料排
水板的施工方法,就是在地基上施加一定的预压,进而将水压出。
塑料排水板的
堆载预压法处理地基施工简单、快速、有效,并且可以使地基土压实、固结、快
速沉降,是一种比较理想的垂直排水法。
1.工程实例
广东某工程项目主要采用堆载预压塑料排水板加固软土地基的施工工艺。
工
程项目共占地占地180560.8平方米。
该项目在2019年11月进行开工,施工过
程中工程排水效果非常明显,堆载预压地基强度高,因此受到业主的高度赞扬。
下文主要探讨堆载预压塑料排水板加固软土地基的施工工艺及施工质量控制措施。
2.施工过程中所用到的材料及设备
2.1材料
1.
土石:土石指的是土石混和料,一般石骨料要求最大粒径不大于20cm,含量
应大于70%,含泥量小于30%。
土石混合料用于地基处理的堆载预压材料,采用
卡车和推土机回填的施工工艺。
2.
砂垫层:砂垫层指的是陆上施打塑料排水板的排水垫层,一般要求中砂或粗
砂的含泥量不大于5%,干密度不能够小于15kN/m3且渗透系数不能够小于
5×10-3cm/s。
3.
塑料排水板:塑料排水板型号有A型、B型、C型等,不同类型的塑料排水
板打设深度不同,A型一般适用于小于15m打设的深度;B型一般适用于小于25m
打设的深度;C型一般适用于小于15m打设的深度。
且都要符合实际要求。
4.
普夯垫层、碾压补料:指土石料,材料要求同前。
2.2设备
1.
施工区域设备:按照工程量、工期及技术要求来确定设备用量,施工中主要
用到的设备包括:25KJ三边形双轮冲击压路机(25KJ)1台,用于路基冲击压实;平地机(95KJ)1台,用于路基或者场地平整;洒水车(4000L)1台,进行路基
洒水;牵引车(东风)1台,对冲击碾压机进行牵引;推土机(T120)一台,可
将路基推平;挖掘机(EX200一台,对基地或场地开挖时使用;自卸汽车(东风
15t)6-8台,负责运送土石方;振动压路机(25t)1台,冲压后碾压用;履带
式插板机(PDZ-40)2台,可插塑料排水板。
2.
施工检测(试验)设备:施工监测设备主要包括:全站仪(拓普康)1台,用
来做标定位测;水准仪(S3)2台,可进行标高测量;钻机(XY-100)1台,钻
孔取芯时使用;钢尺(50M)2把、频率沉降仪(ZXY-20)1台、土压计(TYJ-20)
1个、含水量快速测定(TS4)1台、原子核测定仪、土击实仪、静力触探仪、十
字板剪切仪、孔隙水压力传感器各1台;沉降尺、沉降环各10个等。
3.施工工艺流程及操作要点
(1)施工准备:施工前,需要对场地进行平整清理,然后进行场地坐标和
高程测量,并决定施工测量基线,其次需要选择合适的插机板、符合标注的砂垫
层用砂、土工编织布备用等材料。
(2)测量放样及场地清理排水:施工材料准备好后,需要进行测量放样,
以此来确定施工区域;图纸确定好之后,需要将将要进行施工的区域进行场地平整,要注意规划好地面排水道。
(4)铺设土工编织布及砂垫层:土工编织布铺设时,其质量必须符合要求,待场地平整后进行摊铺,完成后,上部砂回填工作要及时进行,以防有泥土等杂物,从而影响砂过滤排水。
编织布铺设完成后,要铺设中粗砂。
(4)排水板施工:首先,要进行测量放样,应注意检查和保护,及时补充
丢失的。
然后,根据施工要求排布钻机,并对垂直度进行,准备插板。
最后,需
要安装管靴。
(5)插入塑料排水板:启动插板机,将导管插入地下,标记好高程位置。
到达设计深度后,启动机械将套管拔出,距离砂垫层50cm处将排水板剪断并弯折,用砂进行覆盖好,如此进行循环。
(6)压:首先,采用卡车和推土机回填的方式进行堆载材料,石骨料要符
合标准。
然后,施打塑料排水板,进行分级堆载预压,严格按照堆载预压时间、
荷载等参数执行。
其次,认真做好现场排水的工作,一般情况下可设置集水井。
(7)深层分层沉降、加固区外土体位移及水位等进行严格检测。
孔隙水压
力检测可使用孔隙振弦式孔隙水压力计。
在插板后埋设土体深层分层沉降孔,测
量出不同的沉降过程曲线,观测频率可视情况调整。
面层沉降面底板和沉降杆组
成理论上要求每天观测1~2次。
边桩位移观测时,需要设置观测点。
土体深层
水平位移观测的观测量包括堆载边界侧向移动量的大小,测斜管底部埋置深度为
砂垫层以下25m。
在施工时,应将施打塑料排水板前后地面高程、堆载预压最终
高程、普夯加固前后地面高程、碾压整平后高程等都加以测量。
(8)卸载:固结度应大于90%,且工后剩余沉降量满足设计要求且连续10
天实测沉降速率不大于1mm/天。
当都满足条件后,即可进行卸载,卸载时要注意
观测地基沉降和回弹情况,卸料应该运输到业主或监理指定地方。
1.
卸载后普夯:堆载预压结束后,场地进行普夯处理、碾压整平至地基处理交
工面标高。
4.质量控制措施
4.1对材料质量进行控制
工程实施单位在施工时要严格把控质量,注重各个环节的施工,力争交付使
用的工程符合质量要求。
对于塑料排水板,其施工质量达到以下要求:板距实测
值与规定值或允许偏差应在±150mm的范围内,板长不能小于设计值,二者的抽
查率都不得小于3;竖直度允许偏差为1.5。
对于塑料排水板的型号、规格和材质,务必要符合《塑料排水板质量检验标准》JTJ/T256的有关规定和设计的要求;塑料排水板埋设的排列间距、形式、数量以及深度也应按照设计要求分配。
4.2质量监控
塑料插板施工在施工中起到至关重要的作用,其质量的好坏决定着软基处理
的效果。
在施工过程中,对塑料插板的施工质量进行严格控制,板间距和板体本
身比较容易控制,但是对竖直度以及板长的检验比较困难,如果施工完成再进行
检测其质量,难度会比较大。
因此,施工过程是对施工质量控制的关键时刻,一
定要加强施工现场质量管理,主要可采取下面的方法:
1.
设置旁站,不定时检查桩机的垂直度、插板的插入深度、桩间距。
2.
对塑料插板和塔架设置的刻度要进行标示,方便把控插板的插入深度,并要求厂家生产时做好刻度标志,通常会以50cm为一个刻度,这样可以比较方便地检查排水板的“回带”长度。
3.
施工时,应该安排专门的记录人员,做好施工原始数据的记录,记录内容涉及竖直度、板底、板顶读数和桩距等,并认真填写记录表,保证资料的真实性和可靠性。
5.结语
塑料插板桩因质量可靠、施工工期短,造价较为经济等方面优点现在已广泛应用于高速公路、沿海滩涂等软基中。
塑料排水板堆载预压法的操作简单,经此方法处理后的工程质量较好,并且在理论上容易进行分析,解决了对大面积软土地进行地基处理的难题,值得工程借鉴使用。
