太佳路面竣工总结
公路工程竣工施工总结报告

公路工程竣工施工总结报告一、总体情况本次公路工程项目位于XX地区,全长xx公里,设计时速xx公里/小时。
工程施工自xx年x月开始,历时x年x个月,共涉及xx个乡镇的交通运输需求。
项目的竣工标志着该地区交通条件的改善和基础设施的完善,对促进该地区经济发展具有重要意义。
二、施工工艺及方法本次公路工程采用了xx技术和xx方法进行施工。
具体包括以下几个方面:1.土方工程:采用了机械开挖和挖掘爆破相结合的方法,以提高工效和施工速度。
在施工过程中,严格按照土方开挖和填方的要求,保证了道路路基的平整度和稳定性。
2.筑路工程:主要采用了沥青砼铺设及碾压的方法。
在铺设过程中,根据设计要求和施工规范,保证了路面的平整度和抗压能力。
在路面碾压过程中,采用了多轮压实机械,使得路面均匀致密,提高了道路的承载力和耐久性。
3.桥梁工程:包括了多座桥梁的建设和维修。
在施工过程中,采用了拼装预制桥梁板块的方法,提高了施工效率和质量控制。
同时,在桥梁维修中,注重了桥面的防水处理和基础的加固,延长了桥梁的使用寿命。
4.辅助工程:包括了交通标志、标线、护栏等设施的安装和维护。
在安装过程中,严格按照相关标准进行操作,确保了交通安全和顺畅。
三、施工质量控制为确保工程施工质量,我们在施工过程中重视了以下几个措施:1.管理队伍建设:成立了专门的施工管理团队,负责工程进度、质量、安全等方面的管理和监督。
加强了施工现场的组织协调,确保施工工艺和方法的正确实施。
2.监测手段应用:在施工过程中,进行了现场监测和检测,对土方、筑路、桥梁等工程进行了质量把关。
并及时发现和修复了施工中存在的问题,确保了工程质量。
3.质量验收:严格按照相关标准进行工程质量验收,确保工程达到设计要求和合格标准。
经过验收,工程质量得到了认可,并顺利通过了技术鉴定。
四、施工成果及影响经过x年x个月的施工,本次公路工程顺利竣工,取得了以下成果:1.提高了交通运输能力和效率,缩短了地区交通时间,方便了人民群众的出行。
路面工程施工总结(3篇)

第1篇一、项目背景本项目为某高速公路路面工程,全长XX公里,总投资XX亿元。
项目于XX年XX月开工,经过XX个月的紧张施工,于XX年XX月顺利完工。
本项目在施工过程中,严格按照国家相关规范和标准,确保工程质量、进度和安全生产。
二、施工组织与管理1. 施工组织本项目采用分段施工、流水作业的方式,将路面工程分为基层、下面层、中面层、上面层等四个施工阶段。
各阶段施工队伍按照工程进度、质量要求,确保工程顺利进行。
2. 管理措施(1)建立健全施工管理制度,明确各岗位职责,确保施工质量、进度和安全生产。
(2)加强施工现场管理,确保施工现场整洁、有序,减少对周边环境的影响。
(3)强化质量意识,严格把好原材料、施工工艺、检测等关口,确保工程质量。
(4)加大安全生产投入,加强安全教育培训,提高施工人员的安全意识。
三、施工技术1. 基层施工基层采用水泥稳定碎石,施工过程中,严格控制水泥用量、级配、含水量等指标,确保基层质量。
2. 下面层施工下面层采用沥青混凝土,施工过程中,严格按照施工工艺,控制摊铺、碾压等环节,确保下面层平整度、厚度、压实度等技术指标。
3. 中面层施工中面层采用沥青混凝土,施工过程中,严格控制摊铺、碾压等环节,确保中面层平整度、厚度、压实度等技术指标。
4. 上面层施工上面层采用沥青混凝土,施工过程中,严格控制摊铺、碾压等环节,确保上面层平整度、厚度、压实度等技术指标。
四、施工成果1. 工程质量通过严格的质量控制,本项目路面工程质量达到国家相关规范和标准要求,得到业主和相关部门的认可。
2. 工程进度按照施工计划,本项目路面工程于XX年XX月顺利完工,比计划工期提前XX天。
3. 安全生产在施工过程中,高度重视安全生产工作,未发生重大安全事故,实现了安全生产目标。
五、总结与展望1. 总结本项目路面工程施工过程中,我们充分发挥了团队协作精神,严格按照规范和标准进行施工,确保了工程质量和进度。
同时,高度重视安全生产工作,实现了安全生产目标。
公路工程竣工施工总结(3篇)

第1篇一、工程概况本工程为某省某市某县某段公路改造工程,全长XX公里,路基宽度XX米,路面宽度XX米,采用沥青混凝土路面。
工程于XX年XX月XX日开始施工,XX年XX月XX 日竣工,总投资约为XX亿元。
本工程由XX省XX公路建设有限公司承建,XX省XX 公路勘察设计研究院负责设计,XX省XX公路监理咨询有限公司进行监理。
二、施工组织与管理1.施工组织(1)施工准备:在施工前,施工单位对施工现场进行了全面勘察,了解了工程地质、水文、气象等情况,制定了详细的施工方案,并对施工人员进行技术培训。
(2)施工进度:根据施工组织设计,制定了详细的施工进度计划,并严格执行。
通过合理安排施工顺序、调整施工方案、加强施工调度等措施,确保了工程按期完成。
(3)施工质量:施工单位严格执行国家有关公路工程质量标准,加强施工过程中的质量控制,确保工程质量达到设计要求。
2.施工管理(1)合同管理:施工单位与业主、设计单位、监理单位签订了施工合同,明确了各方的权利和义务,确保了施工的顺利进行。
(2)安全文明施工:施工单位严格执行国家有关安全生产法律法规,加强施工现场安全管理,确保施工安全。
同时,注重文明施工,保持施工现场整洁有序。
(3)环境保护:施工单位严格遵守国家有关环境保护法律法规,采取有效措施,减少施工过程中对环境的影响。
三、施工关键技术1.路基施工(1)路基填筑:采用分层填筑、分层压实的方法,确保路基的稳定性。
(2)路基排水:设置完善的排水系统,确保路基不受水损害。
2.路面施工(1)基层施工:采用水泥稳定碎石基层,确保基层的强度和稳定性。
(2)沥青混凝土路面施工:采用摊铺机、压路机等设备进行施工,确保路面平整度。
3.桥梁施工(1)桥梁基础施工:采用钻孔灌注桩基础,确保桥梁基础的稳定性。
(2)桥梁上部结构施工:采用预制装配式桥梁结构,提高施工效率。
四、工程质量与效益1.工程质量本工程严格按照国家有关公路工程质量标准进行施工,工程质量达到设计要求。
公路竣工验收总结

公路竣工验收总结一、工程概况。
咱这公路工程那可是个大项目呢。
这条路啊,它从[起始地点]一直延伸到[终点地点],全长[X]公里。
整个工程涵盖了好多内容,像路基工程,那可是公路的基础,就像盖房子的地基一样重要。
还有路面工程,这部分直接关系到车辆行驶的舒适度。
另外,桥梁和涵洞的建设也不容小觑,它们就像是公路上的一个个关节,让公路能够顺利地跨越各种障碍。
在施工过程中,那真是各种挑战都有。
比如说,有些地段的地质条件比较复杂,不是软土地基就是有岩石层,这可给施工队伍出了不少难题。
不过咱的施工团队那也是相当厉害,想了各种办法克服困难。
就拿软土地基来说,他们采用了[具体处理方法],经过处理后,地基变得稳固可靠,为公路的长期使用奠定了坚实的基础。
二、施工过程中的那些事儿。
要说施工过程啊,那可真是有苦有甜。
刚开始的时候,大家对施工计划的理解可能还不是特别透彻,有时候会出现一些小的协调问题。
比如说,不同施工班组之间的工作衔接不够流畅,这边挖路基的都快干完了,那边准备铺路面的材料还没运到。
但是呢,大家很快就意识到问题的严重性,通过加强沟通,这些问题就慢慢解决了。
施工期间的安全管理也特别重要。
我们可不想有任何工人兄弟在这个工程中受伤。
所以啊,安全培训是经常进行的。
每天早上开工前,班组长都会给大家强调安全注意事项,什么戴好安全帽啦,系好安全带啦,这些基本的要求必须严格执行。
而且现场还设置了很多安全警示标志,就像一个个小卫士一样,时刻提醒着大家注意安全。
还有就是施工质量的把控。
这可不能含糊,毕竟这公路是要给大家用的,质量不好那可不行。
我们有专门的质量检测人员,他们就像公路的“健康医生”一样,每天在工地上到处检查。
从原材料的进场检验,到每一道施工工序的质量检测,他们都严格把关。
比如说,在路面混凝土浇筑的时候,他们会仔细检查混凝土的配合比是否正确,浇筑的厚度是否达标,振捣是否密实。
如果发现有不符合要求的地方,那就必须返工重做,绝不含糊。
公路竣工总结报告范文(3篇)

第1篇一、工程概况本项目为某市某县某段公路工程,全长XX公里,采用双向四车道高速公路标准建设。
项目总投资约XX亿元,建设工期为XX年。
本项目于XX年XX月正式开工,XX 年XX月完工,提前XX个月完成建设任务。
二、组织机构及人员配置为确保工程顺利进行,成立了项目经理部,下设工程技术部、质量监督部、安全监管部、合同管理部、财务部等职能部门。
项目经理部配备有经验丰富的工程技术、质量管理、安全监管、合同管理、财务等工作人员,确保了工程管理的规范化和高效化。
三、质量管理1. 质量管理体系本项目严格按照国家相关标准和规范,建立了完善的质量管理体系,确保工程质量达到设计要求和合同约定。
2. 质量控制措施(1)严格执行国家相关标准和规范,确保施工工艺和质量要求。
(2)对原材料、半成品、成品进行严格检验,确保合格后方可投入使用。
(3)加强施工过程控制,对关键工序进行跟踪检查,确保施工质量。
(4)对施工人员进行岗前培训,提高施工技能和质量管理意识。
(5)建立健全质量责任制,明确各岗位质量责任,确保工程质量。
3. 质量检查与评定(1)对工程各分项、分部、单位工程进行质量评定,确保工程质量达到优良。
(2)对施工过程中的质量问题进行整改,确保整改到位。
(3)定期开展质量检查,及时发现和解决问题。
四、施工进度1. 施工计划根据工程实际情况,制定了详细的施工计划,明确了各阶段的目标和任务。
2. 施工进度控制(1)严格按照施工计划进行施工,确保工程进度。
(2)加强施工协调,确保各工序的衔接和配合。
(3)对施工进度进行跟踪检查,及时发现和解决问题。
(4)加强施工人员管理,提高施工效率。
3. 施工进度完成情况本项目于XX年XX月提前完成建设任务,实现了预期的建设目标。
五、安全生产1. 安全生产责任制建立健全安全生产责任制,明确各岗位安全责任,确保安全生产。
2. 安全生产措施(1)加强施工现场安全管理,确保施工安全。
(2)定期开展安全教育培训,提高施工人员安全意识。
道路竣工验收情况总结报告

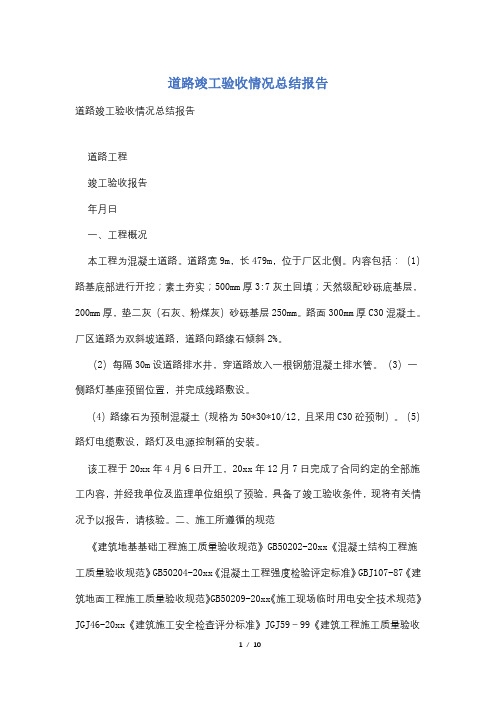

道路竣工验收情况总结报告道路竣工验收情况总结报告道路工程竣工验收报告年月日一、工程概况本工程为混凝土道路。
道路宽9m,长479m,位于厂区北侧。
内容包括:(1)路基底部进行开挖;素土夯实;500mm厚3:7灰土回填;天然级配砂砾底基层,200mm厚,垫二灰(石灰、粉煤灰)砂砾基层250mm。
路面300mm厚C30混凝土。
厂区道路为双斜坡道路,道路向路缘石倾斜2%。
(2)每隔30m设道路排水井,穿道路放入一根钢筋混凝土排水管。
(3)一侧路灯基座预留位置,并完成线路敷设。
(4)路缘石为预制混凝土(规格为50*30*10/12,且采用C30砼预制)。
(5)路灯电缆敷设,路灯及电源控制箱的安装。
该工程于20xx年4月6日开工,20xx年12月7日完成了合同约定的全部施工内容,并经我单位及监理单位组织了预验,具备了竣工验收条件,现将有关情况予以报告,请核验。
二、施工所遵循的规范《建筑地基基础工程施工质量验收规范》GB50202-20xx《混凝土结构工程施工质量验收规范》GB50204-20xx《混凝土工程强度检验评定标准》GBJ107-87《建筑地面工程施工质量验收规范》GB50209-20xx《施工现场临时用电安全技术规范》JGJ46-20xx《建筑施工安全检查评分标准》JGJ59-99《建筑工程施工质量验收统一标准》GB50300-20xx《建设工程文件归档整理规范》GB/T50207-20xx《道路工程质量评定标准》JTGF80-1-20xx《水泥混凝土路面施工及验收规范》JTGF80-1-20xx《石灰粉煤灰基层施工及验收规范》CJJ4-1997三、本工程主要参建单位建设单位:设计单位:勘察单位:监理单位:施工单位:四、施工过程控制简介我公司对该工程非常重视,制定了完善的质量保证体系,严格按照设计图纸及施19页第1页,共工规范组织施工。
开工前编制了详细的施工组织设计,经我单位技术主管部门审定并报监理批准后组织实施。
路面施工工作总结报告
路面施工工作总结报告
近期,我们团队在路面施工工作中取得了一定的成绩,现就此次施工工作进行
总结报告如下:
一、工作内容。
本次施工工作主要包括路面修复、路面铺设和路面标线等工作。
在施工过程中,我们严格按照施工方案和操作规程进行施工,确保工作质量和安全。
二、工作成果。
经过团队的共同努力,本次施工工作取得了较好的成果。
路面修复工作完成了
预定的修复范围,路面铺设工作完成了计划的铺设任务,路面标线工作也按时完成,整体工作质量得到了客户的认可和好评。
三、存在问题。
在施工过程中,我们也发现了一些存在的问题,主要包括施工现场管理不到位、材料使用不合理、施工人员安全意识不强等。
这些问题需要我们及时解决和改进,以提高工作质量和效率。
四、改进措施。
针对存在的问题,我们将采取以下改进措施,加强施工现场管理,严格按照规
定操作;合理使用材料,避免浪费;加强施工人员的安全培训,提高他们的安全意识。
五、展望。
未来,我们将继续努力,不断提高施工工作的质量和效率,为客户提供更好的
服务。
同时,我们也将不断学习和改进,使团队更加专业化和高效化。
总之,本次施工工作取得了一定的成绩,但也存在一些问题,希望通过不懈的努力和改进,使工作更加完善,为客户创造更大的价值。
感谢团队的辛勤付出和支持,期待未来的工作更上一层楼!。
公路工程竣工总结范本
公路工程竣工总结范本一、工程概况XX公路工程是XX地区的重要交通项目,总长XX公里,涉及XX个地区。
该项目于XXXX年XX月正式开工,历时XX年,于XXXX年XX月竣工。
该工程的目标是改善交通状况,促进区域经济发展,提高人民生活水平。
经过全体参建人员的共同努力,该项目如期完成,取得了一定的阶段性成果。
二、工程亮点1. 技术创新:本工程在道路设计、施工技术等方面进行了一系列的技术创新。
采用了柔性复合路面材料,增加了道路的平整度和抗裂性,有效延长了路面使用寿命。
管线布设方面,采用了先进的无损检测技术,提高了工程的质量和安全性。
各项技术创新措施的应用有效提高了工程质量和效益。
2. 环保设计:在设计过程中,我们充分考虑了环境保护的要求,优化了路线选择,减少了土地占用量,尽量减少了对环境的影响。
同时,在施工过程中,严格执行环境监测和治理措施,有效保护了周边生态环境。
工程竣工后,还进行了绿化和景观改造,提升了整体美观度和可持续发展能力。
3. 安全管理:安全是工程建设的首要任务,我们在项目实施过程中始终把安全放在首位,全面加强施工现场管理。
成立安全专班和每日安全例会,制定安全操作规程和应急预案,加强现场巡查和安全培训,确保了项目的安全施工和无安全事故的发生。
4. 资金使用效益:项目实施期间,我们严格执行了财务管理制度,做好了资金使用和监管工作。
优化项目成本结构,控制成本增长,确保了投资的合理使用。
在项目资金到位的情况下,我们通过与相关单位开展合作共建,加强项目整体设计与建设的有效衔接,实现了投资的最优利用。
三、工程成果1. 交通状况改善:该项目的竣工大大改善了区域的交通状况。
道路宽度、纵横坡度、弯道半径等参数均符合标准要求,提高了行车的安全性和畅通度。
同时,工程建设期间实施的交通组织措施,有效减少了交通拥堵现象,提升了道路通行效率。
2. 经济发展促进:该工程串联了多个地区,使得交通更为便捷。
这对于促进区域经济的发展起到了积极的推动作用。
公路竣工验收报告总结
公路竣工验收报告总结公路工程是国家基础设施建设的重要组成部分,对于经济发展和社会进步具有重要意义。
为了确保公路工程的质量和安全,公路竣工验收是必不可少的环节。
经过我们对于XXX公路工程的竣工验收,现将验收情况进行总结如下:一、工程概况XXX公路工程位于某地区,起点为A市,终点为B市,全长XXX公里。
工程主要包括道路路基、路面、桥梁、隧道、交通设施等各项基础设施建设。
本次竣工验收工作共历时X个月,验收范围涵盖了工程的各个方面。
二、施工质量在施工过程中,承包方严格按照国家相关规范和标准,采用科学的施工工艺,确保了施工质量的稳定和可靠。
经过检测,各项工程指标均达到或超过规定标准要求,符合公路工程的设计和使用要求。
三、环境保护在工程建设过程中,承包方高度重视环境保护工作,实施了严格的环境管理措施,遵守了环境保护相关法律法规。
工程周围的生态环境未受到破坏,水源、土壤等环境要素保持了较好的状态,对周边环境没有造成不良影响。
四、安全管理承包方在施工期间切实加强了安全管理工作,建立了科学的施工组织体系和安全管理制度。
施工过程中没有发生重大事故和质量事故,安全生产形势总体稳定。
同时,工程竣工后,相应的交通标志、标线等交通设施设置齐全,为行车安全提供了保障。
五、竣工验收的意义XXX公路工程的竣工验收,标志着工程的建设任务已经完成,符合规定的验收要求,能够正常投入使用。
该公路工程不仅为当地经济发展提供了便捷的交通条件,也促进了社会交流和区域发展。
同时,通过本次竣工验收的经验总结,对今后公路工程建设提供了有价值的借鉴和参考。
六、建议和改进在本次竣工验收的过程中,我们也发现了一些改进的空间和问题。
承包方应进一步加强对施工工艺和施工人员的培训,提高工程质量管理水平。
同时,对于环境保护和安全管理,应加强监督检查,确保相关要求的全面执行。
此外,在竣工验收文件的准备和归档过程中,要做到详尽完备,确保资料的保存和使用。
综上所述,XXX公路工程经过本次竣工验收,各项指标符合规定要求,工程质量和安全达到了可接受的水平。
道路竣工总结报告
道路竣工总结报告1. 背景道路建设是城市发展的重要组成部分,对于改善交通状况、促进经济发展和提高居民生活质量具有重要意义。
本报告对某市最近竣工的一条主干道路进行总结,旨在回顾项目的完成情况,总结经验教训,并提出改进建议。
2. 项目概况2.1 项目背景本项目位于某市市中心地带,是连接市区与周边重要区域的一条主干道路。
旧有道路老化严重,交通拥堵问题突出,迫切需要进行改造与扩建。
2.2 项目目标•提高道路通行能力,减缓交通拥堵;•优化道路设计,提高交通安全性;•改善沿线道路环境,提升市民生活质量。
2.3 项目范围本项目的范围包括道路的拓宽、地下管网的整治、绿化景观设计等。
总长度为X公里,总投资X万元。
3. 项目完成情况3.1 道路拓宽本次改造将原有道路由X车道拓宽至X车道,并增设X米的非机动车道,能够更好地满足日益增长的交通需求。
3.2 地下管网整治在道路改造过程中,对沿线的地下管网进行了全面整治,包括给水管网、排水管网、电力管网等。
改造后,各管网均达到了国家标准,提高了供水、排水和供电的安全性和可靠性。
3.3 绿化景观设计为了提升市民的生活质量和道路的美观程度,该项目还进行了绿化景观设计。
通过合理的植被布局和景观照明设计,营造出舒适宜人的道路环境,提升了路段的形象。
4. 经验教训本次道路竣工项目中,我们也遇到了一些困难和问题,从中总结出以下经验教训:4.1 项目管理不严格在项目执行过程中,项目管理方面存在一定的不足,导致进度控制不够紧密,影响了整个工程的时间节点。
今后需要加强对项目管理的监督和执行。
4.2 风险管理不到位在项目实施过程中,没有对各种可能的风险进行全面的评估和预案制定,导致在遇到问题时无法及时应对。
今后需要加强风险管理,进行全面的风险评估和应对策略制定。
4.3 沟通协调不畅在与相关部门和居民的沟通过程中,存在信息传递不畅、理解不一致的问题,导致工程进展受阻。
今后需要加强沟通协调工作,确保信息准确传递,理解一致。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
太原至佳县高速公路吕梁段 施 工 总 结
施工单位:临沂市政工程总公司 二0一0年十二月五日 施 工 总 结 太原至佳县高速公路吕梁段,是山西省高速公路网“人字骨架,九横九环”主骨架第四横的重要组成部分,也是山西中北部地区西通陕、甘、宁,东达京、津、冀的重要战略通道。在山西省高速公路网络中占据十分重要的位置,它的建设对加快山西省改革开放的步伐,改善项目所在地的投资环境,缩小与发达地区经济发展水平的差距有着非常重要的意义。本项目路线起点位于岚县梁家庄乡郭家庄村东,与太原至佳县高速公路太原段相连,终点位于临县克虎镇乔家圪台村。路线全长110.829Km。 一、工程概况 由临沂市政工程总公司承建的太佳高速吕梁段路面第一合同段,起讫桩号为:K90+437.884~K108+800,全长18.362公里。本合同段有主线(含桥梁及隧道)、梁家庄互通路面、服务区、通讯管道和防护排水工程。 路面宽度10.5m,行车道宽度2*3.75m,公路等级为四车道高速公路,设计行车速度为80km/h,桥面净宽2*11.0m。汽车荷载等级为公路-I级。主要工程量: 序号 施 工 项 目 单位 工程量 备注 1 200章 路基工程 7.5级浆砌片石边沟 m3 15669 2 碎落台防护 m3 6633 3 7.5级浆砌片石急流槽(出水口) m3 685 4 盲沟(600mm×750mm) m 20343 5 300章 路面工程 300mm厚水泥稳定碎石基层 m2 9607 6 340mm厚水泥稳定碎石基层 m2 202620 7 380mm厚水泥稳定碎石基层 m2 155314 8 200mm厚水泥稳定碎石基层 m2 30415 9 300mm厚水泥稳定砂砾底基层 m2 170043 10 200mm厚水泥稳定砂砾底基层 m2 212931 11 400mm厚水泥稳定砂砾底基层 m2 30415 12 透层 m2 338296 13 粘层 m2 876436 14 封层 m2 347778 15 60mm厚中粒式沥青混凝土面层 m2 144981 16 120mm厚密集配沥青碎石面层 m2 139362 17 40mm厚细粒式改性沥青混凝土 m2 455734 18 60mm厚中粒式改性沥青混凝土 m2 434961 19 280mm厚水泥混凝土面板 m2 9008 20 260mm厚水泥混凝土面板 m2 30415 21 钢筋 kg 110013 22 培土路肩 m3 9181 23 中央分隔带回填6%灰土 m3 2970 24 C15混凝土预制块加固土路肩 m 20851 25 C20混凝土预制块路缘石 m 23226 26 C20中央分隔带现浇混凝土 m3 1114 27 混凝土集水井 座 86 28 Φ40HDPE横向排水管 m 1087 29 排水沟及盖板 m3 785 30 沥青混凝土拦水带 m 3085 31 砂砾垫层 m3 6269 32 防渗土工布 m2 36002 33 豆砾石 m3 1405 34 600章 安全设施及预埋管线 通信人孔 个 31 35 供电人孔 个 8 36 手孔 个 42 37 铺设2孔Φ40/33硅芯管 m 162 38 铺设12孔Φ40/33硅芯管 m 8338 39 铺设18孔Φ40/33硅芯管 m 14652 40 铺设Φ76×3.75mm镀锌钢管 m 1360 41 铺设Φ89×4mm镀锌钢管 m 1210 42 支座安装过桥普通玻璃钢管箱 节 893 43 托架 T 15 二、承包任务的依据,施工许可证,开竣工日期,执行合同情况 1、我公司参与了《太原至佳县高速公路(吕梁段)路面施工》的招标,经过工程项目的公开竞标,我公司中标。 2、施工许可证 施工许可证件主要有《中标通知书》《合同协议书》《安全施工许可证》《公路工程施工承包一级资质》等。 3、开竣工日期 二00九年十月一日至二0一0年十一月二十日。 4、执行合同情况 我项目部严格按照合同条款及业主的要求,圆满完成了施工任务。 三、施工组织情况及负责人名单 进驻工地后,我部立即组织起项目领导组织机构,项目经理一名,项目总工一名,项目副经理一名,下设工程部、质检部、施工一、二、三、四、五队、测量队、安全协调部、试验室、机务部、材料部、财务部、综合部等相关部门 1、项目经理部组织机构 项目经理1人,由曲宗欣负责。负责全面的工作安排和合同实施。 总工程师1人,由毕于波负责。负责技术和质量管理工作。 项目副经理1人,由严江林负责。协助项目经理及总工搞好合同的实施,并负责工程生产进度控制及工作安排方面的工作。 2、下设工程部、质检部、施工一队、二队、三队、四队、五队、测量队、安全协调部、试验室、机务部、材料部、财务部、综合部等相关部门。其职能为按照合同规定对所承担的全部工程项目按计划进行工序的施工组织。对外负责与公司项目部、业主、监理工程师,设计单位及地方政府保持经常性的联系,建立良好的外部施工环境。对内负责对项目经理部有关部门及施工队进行及时的指挥、协调,以确保对工程进度,质量和成本进行有效控制。 各部门职能范围和任务划分如下: 工程部:负责本工程的施工技术、措施及现场的技术工作;负责本工程的计划、统计工作;负责本工程的施工安全检查管理工作。 质检部: 负责本工程质量检查、验收和安全生产管理等工作,负责本工程的质量检查、验收和竣工资料的整理存档工作。 试验室:负责为施工生产提供正确、可靠的试验数据,进行科学的指导;认真学习试验规程,严格按技术规范完成项目工程所需的试验项目;负责对原材料、施工配合比进行检测,以确保工程质量;负责填写各种试验检测记录,并经监理工程师认可;负责试验仪器设备的鉴定、登记、保管、使用,使其处于有效使用期限内,并按质量体系要求填写各类台帐,负责“三标一体”管理体系在本部门的运行和体系资料的完善;负责路基压实度检测;负责试验室用电安全。 材料部:了解市场信息,搞好市场预测,加强定额管理,开展经济核算,做到合理使用、合理储备,满足生产需要;加强计划管理,根据项目部生产任务的需要,会同有关部门按月季编制各种材料的采购计划,做到材料采购及时、有效;不定期进行清库盘点。发现误差、盈亏,查明原因,及时处理,做到帐物相符;搞好材料的采购、运输、调拨、统计、摊销、核算工作;负责上报材料月报表,填写“三标一体”中相关的表格;负责检查施工现场材料的标识、堆放符合“三标一体”管理体系要求;负责制定“三标一体”管理体系中与本部门相关的控制方案,做好各种记录。 财务部:贯彻执行国家财经制度,遵守财经纪律,堵塞漏洞,进行经济核算,加速资金周转;按照国家会计制度、规定记帐、算帐、 报帐,做到手续完备,内容真实,数据准确,帐目清楚,日清月结,按期报帐;执行《会计法》,遵守各项导经制度,严格控制费用开支范围,算准、分清资金渠道,合理使用资金;按照银行规定加强现金管理,按规定的结算手续做好结算工作;按照经济核算原则,定期检查分析财务计划、预算执行情况,增收节支,考核资金使用效果,进行经济活动分析,对经营管理中的问题提出建议;按照财务会计制度规定妥善管理会计凭证、帐簿、报表等档案资料;会同有关部门、科室搞好项目部固定资产和低值易耗品管理工作,确保财务完整无损;财务章与支票等应由会计与出纳分开保管,互相制约。非财务人员不得保管或收取支票、现金等;负责按项目经理的批示保障“三标一体”管理体系运行所需的资金。 机务部:负责制定机务管理的各项规章制度,并组织实施;负责项目部固定资产的管理;负责各种设备统计资料诉收集、整理; 负责项目部车辆及司机的年检、年审工作;负责制定项目部设备的大修三保计划,并组织实施六、负责机械设备的日常维修、保养和调配使用;负责完成项目部交给的施工生产任务;负责油库油料领用和安全管理;负责机械操作人员的安排、管理和培训教育;负责“三标一体”管理体系在本部门的运行和资料的完善。比如,重大危险源和重要环境因素的识别以及制定相关的控制方案等。 综合办公室:负责领导交办的各项工作,负责项目部文件的起草、保管、收发、办理及保密工作,并按照新的质量体系标准填写各类文件台帐,规范文件流转程序;负责文件、资料的打印、校对以及机房 物资管理和使用,按照环境管理要求分类处理打印纸张和固体废弃物;负责会议室的布置和会议安排,做好会议记录和信息沟通记录,热情接待来客来;负责工地简报、板报、宣传报道工作;负责“三标一体”中与本部门相关的工作项目的实施;负责项目部安全设施的配置、安全制度、措施、方案的制定和落实,做好重大危险源的识别,认真贯彻“三标一体”的管理体系要求;负责工地和驻地的消防、用电、防洪和安全生产的管理、检查、落实,根据“三标一体”的要求制定预防和控制措施,并组织实施;负责与施工队伍签订安全施工协议,加强对外来施工队伍的治安管理,对其进行安全管理和教育;负责对项目经理提出发放安全防护用品的建议,并监督施工作业人员严格佩戴;负责对违反安全制度或发生安全事故的人员按规定提出处理意见;负责项目部小车的使用安排和管理;负责驻地安全保卫工作和治安管理工作。 工程队:认真熟悉图纸和施工规范,掌握工程质量和进度、试验配合比等有关资料;有组织、有计划地落实各项工程的施工方案,合理安排施工任务;合理进行劳动力和物资设备的分配利用;负责施工现场的技术指导,进行初步的质量把关,对不符合规范要求或监理、业主要求的工程项目责令返工;认真填写施工日记,妥善保管;负责对使用的机械进行台班签字认可;负责开具工程数量验收单,做到合理、公正、公开;负责施工现场管理,完善现场的各种标识、标牌,提高质量意识、环境保护意识和安全生产意识,做到安全生产,文明施工。
