天然气管道置换方案

合集下载

天然气管道置换方案

天然气管道置换方案

兴济镇民用燃气管道工程天燃气管道氮气间接置换方案编制:于军校对:崔月姿批准:刘纪沧州市建筑设备安装有限公司日期:2016年1月4日目录1 工程概况2 编制依据3 天然气置换4 健康、安全和环境5 应急预案5.1天然气泄漏应急预案5.2 火灾与爆炸事故预案兴济镇民用燃气管道工程天燃气管道置换方案1 工程概况兴济镇民用燃气管道工程经过一段时间的紧张施工,目前基本竣工,工艺管道和中压管道已按设计和施工验收规范要求进行强度和严密性试压,并已按相关规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求。

按照工程进度计划和工艺要求,要对天然气管道进行天然气置换工作。

置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤。

因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利。

2 编制依据2.1、兴济镇民用燃气管道工程工艺流程图2.2、管道强度、严密性试压及吹扫记录2.3、工艺管道、城市中压管网强度、严密性试压及吹扫记录2.4、《城镇燃气输配工程及验收规范》(CJJ33-2005)2.5、《石油天然气站内工艺管道工程及验收规范》(SY0402-2000)2.6、《天然气管道试运投产规范》(SY/T6233-2002)2.7、其它文件3 天然气置换3.1置换范围兴济镇民用燃气管道工程中压管线。

3.2置换初步方案兴济镇民用燃气管道工程采用氮气间接置换方案:先用氮气置换管道中的空气,再用天然气置换管道中的氮气。

拟注氮气到1.6MPa,稳压一定时间,经检查管道严密性无问题后,用天然气置换氮气,同时在兴济加气站放空管释放氮气。

在用天然气置换氮气时,我方可利用燃气管线拟要放空的氮气,打开末站出站阀,关闭末站放空阀,将氮气中压管网。

使我方置换区域内管道氮气压力达到0.2MPa后,再将多余的氮气在末站放空。

天然气管道置换方案

天然气管道置换方案

兴济镇民用燃气管道工程天燃气管道氮气间接置换方案编制:于军校对:崔月姿批准:刘纪沧州市建筑设备安装有限公司日期:2016年1月4日目录1 工程概况2 编制依据3 天然气置换4 健康、安全和环境5 应急预案5.1天然气泄漏应急预案5.2 火灾与爆炸事故预案兴济镇民用燃气管道工程天燃气管道置换方案1 工程概况兴济镇民用燃气管道工程经过一段时间的紧张施工,目前基本竣工,工艺管道和中压管道已按设计和施工验收规范要求进行强度和严密性试压,并已按相关规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求。

按照工程进度计划和工艺要求,要对天然气管道进行天然气置换工作。

置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤。

因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利。

2 编制依据2.1、兴济镇民用燃气管道工程工艺流程图2.2、管道强度、严密性试压及吹扫记录2.3、工艺管道、城市中压管网强度、严密性试压及吹扫记录2.4、《城镇燃气输配工程及验收规范》(CJJ33-2005)2.5、《石油天然气站内工艺管道工程及验收规范》(SY0402-2000)2.6、《天然气管道试运投产规范》(SY/T6233-2002)2.7、其它文件3 天然气置换3.1置换范围兴济镇民用燃气管道工程中压管线。

3.2置换初步方案兴济镇民用燃气管道工程采用氮气间接置换方案:先用氮气置换管道中的空气,再用天然气置换管道中的氮气。

拟注氮气到1.6MPa,稳压一定时间,经检查管道严密性无问题后,用天然气置换氮气,同时在兴济加气站放空管释放氮气。

在用天然气置换氮气时,我方可利用燃气管线拟要放空的氮气,打开末站出站阀,关闭末站放空阀,将氮气中压管网。

使我方置换区域内管道氮气压力达到0.2MPa后,再将多余的氮气在末站放空。

2023年天然气管道置换方案

2023年天然气管道置换方案

2023年天然气管道置换方案____年天然气管道置换方案为了应对全球气候变化和能源可持续发展的挑战,各国都在加大对清洁能源的投资和使用力度。

天然气作为一种较为清洁的化石燃料,被认为是过渡期的能源选择。

然而,为了进一步减少温室气体排放和环境污染,____年的天然气管道置换方案应该采取以下措施:1. 推动可再生能源发展:在____年,可再生能源应成为天然气管道置换方案的重要组成部分。

各国应该积极推动太阳能、风能和水能等可再生能源的开发和利用,以替代部分天然气的使用。

同时,通过加大对可再生能源领域的投资,提高可再生能源的竞争力和可靠性,为天然气管道置换创造有利条件。

2. 加快天然气管道改造:____年的天然气管道置换方案应注重提高管道的效率和减少温室气体泄漏。

各国应制定严格的管道监测和维护标准,确保管道运行安全可靠,并采用先进的泄漏检测技术和修复方法,减少泄漏情况的发生。

此外,应加大对老旧天然气管道的改造力度,采用新型材料和技术,提高管道的运输效率和环境友好性。

3. 发展天然气替代品:为了减少对天然气的依赖,____年的天然气管道置换方案应推动天然气替代品的发展和使用。

例如,液化天然气(LNG)和合成气等替代品可以用于取代部分天然气的使用,减少温室气体排放。

同时,应鼓励研发和使用其他新型清洁能源,如氢能源和电能源,为天然气的置换提供更多选择和替代方案。

4. 加强国际合作与政策协调:天然气是跨国能源合作的重要组成部分,因此,加强国际合作和政策协调是____年天然气管道置换方案的关键。

各国应加强能源合作,分享经验和技术,共同推动清洁能源的发展和天然气的置换。

同时,应制定统一的管道建设和运营标准,加强国际管道的安全管理和监管,确保能源安全和环境可持续发展。

5. 加大宣传和教育力度:____年的天然气管道置换方案应该加大对公众的宣传和教育力度,提高公众对清洁能源和天然气置换的认识和理解。

通过宣传和教育,可以增强公众对环保意识的提高,促使更多人积极支持和参与到天然气管道置换方案中。

燃气置换工程方案

燃气置换工程方案

燃气置换工程方案一、工程概述燃气置换工程是在燃气管道系统中进行燃气置换,以确保管道内的燃气为清洁、安全的工程。

这项工程常常用于燃气管道系统中存在气味、甲醛、硫化物等异味时,通过燃气置换工程将有害气体置换为清洁的天然气,以保障管道内的燃气质量。

燃气置换工程是一项涉及工程技术、环境保护、安全管理等多方面的综合工程。

在进行燃气置换工程时,需要充分考虑管道系统的安全性、置换过程中的环境保护、工程设备的选择及运行维护等方面。

因此,燃气置换工程的方案设计十分重要,它将直接影响到工程的安全、效率和效果。

本文将针对燃气置换工程的方案设计进行详细阐述,包括燃气置换工程的概述、方案设计的基本原则和步骤、工程设备的选择及运行维护等内容,以供相关人员在进行燃气置换工程时参考。

二、方案设计的基本原则和步骤燃气置换工程的方案设计应符合工程的安全、环保和经济性的原则。

在设计燃气置换工程方案时,需依据管道系统的具体情况和置换的气体成分等因素进行综合考虑,从而确定合理的置换方案。

方案设计的基本步骤如下:1.明确置换目标:首先要明确燃气置换工程的目标,确定要置换的气体成分、置换后的燃气品质等内容,以确定置换的具体要求。

2.确定置换方案:根据置换目标和管道系统的具体情况,进行综合分析,确定合理、可行的置换方案。

3.选择置换设备:根据置换方案的要求,选择合适的置换设备,包括置换装置、控制系统、检测仪器等。

4.制定操作方案:制定具体的操作方案,包括设备的安装调试、操作流程、安全防护等内容。

5.进行试验验证:在进行实际燃气置换之前,需进行试验验证,确保置换方案的可行性和有效性。

6.进行燃气置换:按照操作方案进行置换操作,监控置换过程,确保置换的安全性和质量。

7.运行维护管理:在燃气置换工程完成后,进行运行维护管理,确保管道系统的安全稳定运行。

三、工程设备的选择及运行维护燃气置换工程所涉及的设备包括置换装置、控制系统、检测仪器等。

在选择这些设备时,需充分考虑其适用性、品质及服务保障,并进行合理的维护管理。

2023年天燃气管道置换方案

2023年天燃气管道置换方案

2023年天燃气管道置换方案____年天燃气管道置换方案引言:随着经济的发展和城市的扩张,天燃气在居民生活中扮演了重要的角色。

然而,由于长期使用和老化,很多城市的天燃气管道已经出现了一定程度的老化和问题,给居民的生活和安全带来了潜在的隐患。

因此,在____年,我们制定了一项全面的天燃气管道置换方案,以确保居民的生活安全和供气的可靠性。

一、目标设定1. 安全性目标:全面检查和更换老化、损坏和存在安全隐患的天燃气管道,确保居民用气安全。

2. 可靠性目标:提高天燃气管道的可靠性和稳定性,减少供气故障和停气次数,保障居民对可靠供气的需求。

3. 环境目标:优化天燃气管道布局和设计,减少天燃气泄漏和污染对环境的影响。

4. 经济目标:合理优化管道置换的计划和进度,最大程度降低投资成本,保证天燃气供气的经济可行性。

二、管线评估和筛选1. 市场调研和评估:通过对各个城市的天燃气管道情况进行市场调研和综合评估,初步确定置换的优先级和方案。

2. 管线筛选:按照置换的优先级和方案,对不同地区、不同类型的管道进行筛选和规划,确定置换的管段和进度。

3. 管线检测和评估:对确定的管段进行全面检测和评估,确定管道的老化程度和存在的问题,为管道置换提供依据。

4. 工程规划和设计:根据管线检测和评估的结果,制定详细的工程规划和设计方案,包括施工进度、材料选取等。

三、管线置换和改造1. 施工准备:根据工程规划和设计方案,进行施工准备工作,包括材料采购、设备准备、人力调配等。

2. 管道拆除和清理:对待置换的管段进行拆除和清理,确保能顺利进行新管道的安装。

3. 新管道安装:按照规划和设计方案,对置换的管段进行新管道的安装,确保新管道的质量和安全性。

4. 联合验收和巡检:在新管道安装完毕后,进行联合验收和巡检,确保管道的质量和可靠性,保障居民供气的需求。

四、技术创新和应用1. 管道材料创新:在置换和改造的过程中,采用新的管道材料,如高密度聚乙烯和钢塑复合管等,提高管道的耐腐蚀性和可靠性。

天然气管道氮气置换方案

天然气管道氮气置换方案

引言在天然气管道施工和维护过程中,由于管道中存在氧气和其他可燃气体,为了确保安全性,必须将其中的氧气置换为相对惰性的氮气。

本文将介绍一种天然气管道氮气置换方案,以确保天然气管道的安全运行。

管道氮气置换方案的背景天然气管道中的氧气会增加管道内的爆炸风险,因为氧气是支持燃烧的重要成分。

为了降低这一风险,氧气通常被氮气置换,因为氮气具有不易燃烧的特性,并且不对管道内的天然气产生化学反应。

管道氮气置换方案的步骤1.预备工作:–确保管道的密封性,避免氮气泄漏或外界空气进入管道。

–准备好所需的氮气储存设备和供氮设备。

2.制定置换方案:–根据管道的长度和直径以及其中的天然气量,计算所需置换的氮气量。

–确定氮气注入的位置和氮气注入的速度。

3.管道准备:–关闭管道的阀门,确保管道内没有天然气流动。

–使用氮气扫除管道内的杂质,确保管道内干净。

4.氮气注入:–将氮气设备连接到管道的注气点。

–开启氮气供应设备,以确定的流量注入氮气。

–同时开始从管道另一端抽取天然气,并监测氮气的流动情况。

5.管道监测:–在氮气注入过程中,持续监测管道内的气体成分和压力。

–当管道内的氧气浓度低于安全标准,并且管道内稳定的氮气流动时,可停止氮气注入。

6.完成置换:–确认管道内已置换为氮气,并确保氧气浓度已降低到安全水平。

–移除氮气供应设备和储存设备,恢复管道运行。

管道氮气置换方案的优势•确保管道内气体的安全性,在管道施工和维护期间避免爆炸风险。

•使用氮气置换天然气管道比使用其他方法更简单、更经济高效。

•氮气是环保且相对廉价的气体,保证了管道运营的可持续性。

结论天然气管道氮气置换是一种常用的安全措施,它可以降低管道内天然气的爆炸风险,并确保管道的安全运行。

在实施氮气置换方案时,应注意预备工作的重要性,制定合理的置换方案,并在置换过程中持续监测气体成分和压力。

通过采取这些措施,我们可以有效保护天然气管道的安全性和可持续性。

天然气管道置换方案精.doc

XX工程天然气管道置方案制 :核 :批 :XX公司日期 :年月日目一、工程概况 (3二、制依据 (3三、初步方案 (4四、置施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4-61、置前期工作2、氮气置空气3、天然气置氮气4、置的注意事五、人、工具安排⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6-91、人安排及2、所需器工具六、安全措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9-10七、急案⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10-111、天然气泄漏急案2、火灾与爆炸事故案一、工程概况按照工程度划和工要求,要 XX 工程行管道置工作。

置量的好坏 ,直接关系投的成和投后的安全行 ,不直接关系到用能否正常使用天然气 ,而且涉及到 XX 管网的竣工交接和安全 ,是投程中最关的步。

因此,投置工作必高度重 ,精心 ,特写此方案 ,确保投置程的安全、利。

XX工程于 2013 年 X 月 XX 日开工建 ,于 2013 年 X 月 XX 日完成工程管道敷及安装工作。

口合格 ,吹、达到合格 ,志埋完 ,具收、置通气条件。

本次置 DeXX 管全 XX 米,管起点位于 XX, 点 XX 。

本次置采用停气作 ,涉及到 XX 等多家工用的正常用气 ,必确保已提前通知各用并已其同意。

作划两天 ,待作完成后恢复正常供气。

二、制依据1、XX 工程竣工草 ;2、管道度、密性及吹;3、《城燃气配工程及收范》(CJJ33-2005;4、《石油天然气站内工管道工程及收范》(SY0402-2000;5、《天然气管道运行范》(SY/T5922-2012;6、现场实际情况。

三、初步方案1、置换方式的选择燃气工程系统的置换 ,通常采取的方法一般为 :直接置换、间接置换、阻隔置换。

间接置换法 ,就是先用某种惰性气体先替换系统内原有空气 ,达到合格标准后 ,再用储存或生产的天然气替换惰性气体 ,这种方法可避免形成爆炸性气体。

在保证置换安全可靠 ,提高置换作业的安全系数的前提下 ,本次置换采用氮气置换法。

天然气管道置换方案

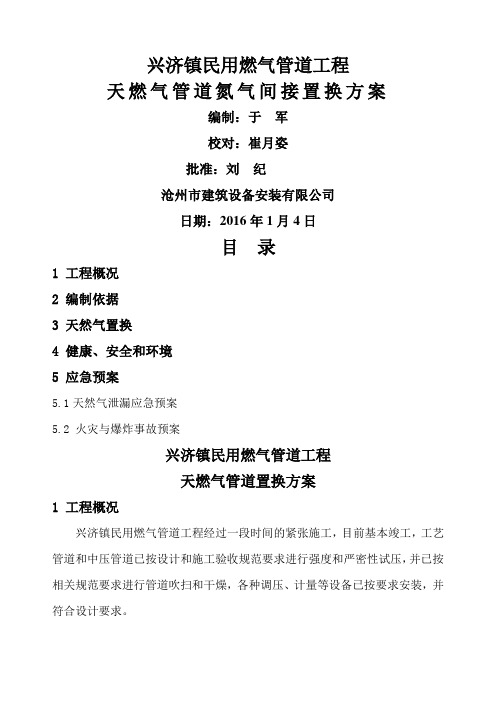

一、 页脚内容1 兴济镇民用燃气管道工程 天燃气管道氮气间接置换方案

编制:于 军 校对:崔月姿 批准:刘 纪

沧州市建筑设备安装有限公司 日期:2016年1月4日 一、

页脚内容2 目 录 1 工程概况 2 编制依据 3 天然气置换 4 健康、安全和环境 5 应急预案 5.1天然气泄漏应急预案 5.2 火灾与爆炸事故预案 一、

页脚内容3 兴济镇民用燃气管道工程 天燃气管道置换方案 1 工程概况 兴济镇民用燃气管道工程经过一段时间的紧张施工,目前基本竣工,工艺管道和中压管道已按设计和施工验收规范要求进行强度和严密性试压,并已按相关规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求。 按照工程进度计划和工艺要求,要对天然气管道进行天然气置换工作。置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤。因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利。 2 编制依据 2.1、兴济镇民用燃气管道工程工艺流程图 2.2、管道强度、严密性试压及吹扫记录 2.3、工艺管道、城市中压管网强度、严密性试压及吹扫记录 2.4、《城镇燃气输配工程及验收规范》(CJJ33-2005) 2.5、《石油天然气站内工艺管道工程及验收规范》(SY0402-2000) 2.6、《天然气管道试运投产规范》(SY/T6233-2002) 2.7、其它文件 一、 页脚内容4 3 天然气置换 3.1置换范围 兴济镇民用燃气管道工程中压管线。 3.2置换初步方案 兴济镇民用燃气管道工程采用氮气间接置换方案:先用氮气置换管道中的空气,再用天然气置换管道中的氮气。拟注氮气到1.6MPa,稳压一定时间,经检查管道严密性无问题后,用天然气置换氮气,同时在兴济加气站放空管释放氮气。在用天然气置换氮气时,我方可利用燃气管线拟要放空的氮气,打开末站出站阀,关闭末站放空阀,将氮气中压管网。使我方置换区域内管道氮气压力达到0.2MPa后,再将多余的氮气在末站放空。 在向中压城网注入氮气时,宜控制氮气流速、流量,并打开PE管端放空阀,在门站进站阀后、PE管端放散管上安装量程为0.6MPa的压力表,确保注入氮气的压力不超过0.2MPa。在注入氮气的同时,门站和中压城网进行氮气置换空气的置换工作。置换合格后,关闭XX末站进气阀和放散管阀门,将氮气储存在管道内(储存压力不超过0.2MPa)。 3.3所需仪器设备工具 序号 设备名称 规格型号 单位 数量 备注

天燃气管道氮气间接置换方案

天燃气管道氮气间接置换方案天然气管道是一种重要的能源供应途径,但其存在安全隐患,一旦发生泄漏或爆炸事故,将造成严重的人员伤亡和财产损失。

为了确保天然气管道的安全运行,可以采用氮气间接置换方案来解决管道中的问题。

首先,氮气间接置换是一种常用的管道清洗方法。

在管道清洗过程中,常常需要将管道中的有害物质和杂质排出。

在传统的清洗方法中,常常使用水和化学清洗剂进行清洗,但这些方法往往会对环境造成污染。

而氮气间接置换则是通过将氮气注入管道中,利用氮气的惰性特性,将管道中的有害物质和杂质冲刷掉,达到清洗的效果。

与传统方法相比,氮气间接置换不会对环境造成二次污染,具有更好的环境友好性。

其次,氮气间接置换可以用于管道防腐保护。

在天然气管道的运行过程中,常常会受到腐蚀的影响,导致管道的破损和老化。

为了延长管道的使用寿命,需要对其进行防腐保护。

传统的防腐保护方法常常使用化学物质进行处理,但这些化学物质可能会对环境和人体健康造成危害。

而氮气间接置换可以通过将氮气注入管道中,排除管道内部的氧气,减少氧气与管道金属的接触,降低管道的腐蚀程度,从而达到管道的防腐保护效果。

此外,氮气间接置换还可以用于管道维护和修复。

天然气管道在使用过程中,会受到外力的作用或者出现疲劳及老化导致的破损。

为了修复这些破损,常常需要对管道进行维护和修复。

传统的维修方法需要切断天然气供应,造成一定程度的能源浪费。

而采用氮气间接置换方案,则可以在管道维修和修复的过程中,将天然气中铺散的氮气与空气充分混合,实现管道的紧闭环境,避免天然气泄漏,保证维修和修复工作的安全进行。

综上所述,氮气间接置换方案是一种有效的天然气管道清洗、防腐保护和维护修复方法。

通过将氮气注入管道中,可以清洗管道、防止腐蚀,同时在维护和修复过程中保证管道的安全运行。

这种方案不仅具有环境友好性,还能够降低安全风险和经济成本,值得在天然气管道维护和运营中被广泛应用。

城市场站天燃气管道置换方案

城市场站天燃气管道置换方案随着城市的不断发展和扩张,城市燃气管道也不断向外延伸。

一些老旧的燃气管道已经使用了很长时间,存在安全隐患,为了保障居民的生命财产安全,需要对这些老旧的管道进行置换,并建立新的天然气管道。

本文将就城市场站天燃气管道置换方案进行论述。

一、管道置换的必要性1、安全隐患大。

由于老旧管道使用年限长,管道内部易产生腐蚀、泄漏等问题,以及因设备老化、人工操作不当造成的安全事故也不能避免,存在很大的安全隐患。

2、不符合环保要求。

随着现代社会环保意识的提高,市民对于环保的要求越来越高。

而老旧的管道,无法满足新的环保标准。

3、提高燃气供应的稳定性。

老旧的管道设备老化,供气能力下降,会导致燃气供应不足,甚至中断,影响市民日常生活。

二、管道置换的时间节点根据燃气行业的要求,燃气市场的管道置换周期一般为25年左右。

如果管道经不起寒冷的天气试验和持续建设和使用,它们需要被替换掉。

同时,如果市场规模扩大,需要增加额外的燃气供应,那么也需要进行管道置换并建立新的管道。

三、管道置换的实施方案1、前期准备工作。

在管道置换计划实施之前,需要进行相应的勘察和测量工作,对现有管道的位置、长度、管径、材质等进行详细的记录和分析。

并且针对燃气市场的特点,结合当前市场的发展需求,规划新的天然气管道的建设方案。

2、管道换管。

根据实际情况,采取相关管道换管技术进行实施。

一般情况下,采用无开挖技术进行换管,由于不破坏地面,保护了环境的完整性和美观性。

首先需要确定需要替换的管道位置和长度,然后在这些位置及周边进行防范,保护好现有燃气管道,避免损坏。

接下来,采用锯切管道、热成形焊接或胶粘管道等高新技术实施管道换管。

3、新建管道。

根据市场发展需要,采用新的建设方案,根据市民的用气量、用气压力、管道走向等因素,对新的天然气管道进行建设。

并且在合适的地点设置隔板,防止不同管道之间的干扰。

新的天然气管道必须满足国家标准,同时还要符合环保标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

. . 兴济镇民用燃气管道工程 天燃气管道氮气间接置换方案

编制:于 军 校对:崔月姿 批准:刘 纪

沧州市建筑设备安装有限公司 日期:2016年1月4日 .

. 目 录 1 工程概况 2 编制依据 3 天然气置换 4 健康、安全和环境 5 应急预案 5.1天然气泄漏应急预案 5.2 火灾与爆炸事故预案 .

. 兴济镇民用燃气管道工程 天燃气管道置换方案 1 工程概况 兴济镇民用燃气管道工程经过一段时间的紧张施工,目前基本竣工,工艺管道和中压管道已按设计和施工验收规范要求进行强度和严密性试压,并已按相关规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求。 按照工程进度计划和工艺要求,要对天然气管道进行天然气置换工作。置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤。因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利。 2 编制依据 2.1、兴济镇民用燃气管道工程工艺流程图 2.2、管道强度、严密性试压及吹扫记录 2.3、工艺管道、城市中压管网强度、严密性试压及吹扫记录 2.4、《城镇燃气输配工程及验收规范》(CJJ33-2005) 2.5、《石油天然气站内工艺管道工程及验收规范》(SY0402-2000) 2.6、《天然气管道试运投产规范》(SY/T6233-2002) 2.7、其它文件 3 天然气置换 . . 3.1置换范围 兴济镇民用燃气管道工程中压管线。 3.2置换初步方案 兴济镇民用燃气管道工程采用氮气间接置换方案:先用氮气置换管道中的空气,再用天然气置换管道中的氮气。拟注氮气到1.6MPa,稳压一定时间,经检查管道严密性无问题后,用天然气置换氮气,同时在兴济加气站放空管释放氮气。在用天然气置换氮气时,我方可利用燃气管线拟要放空的氮气,打开末站出站阀,关闭末站放空阀,将氮气中压管网。使我方置换区域内管道氮气压力达到0.2MPa后,再将多余的氮气在末站放空。 在向中压城网注入氮气时,宜控制氮气流速、流量,并打开PE管端放空阀,在门站进站阀后、PE管端放散管上安装量程为0.6MPa的压力表,确保注入氮气的压力不超过0.2MPa。在注入氮气的同时,门站和中压城网进行氮气置换空气的置换工作。置换合格后,关闭XX末站进气阀和放散管阀门,将氮气储存在管道内(储存压力不超过0.2MPa)。 3.3所需仪器设备工具 序号 设备名称 规格型号 单位 数量 备注 1 氧气分析仪 台 5 2 可燃气体报警仪(天然气含量测试仪) 台 5 0~100% 3 可燃气体报警仪 台 3 0~5% 4 工程抢险车 辆 1 5 对讲机 套 5 防爆 . . 6 PE管安装设备 套 1 7 干粉灭火器 20Kg 支 4 手推式 8 压力表 0~10KPa 块 5 9 防静电工服 套 10 10 扳手 20 防爆 11 安全警示牌 4 12 警示彩带 米 100 13 电焊机 台 2 14 发电机 10kw 台 1 15 氧焊设备 台 1 3.4置换准备 3.4.1置换方案技术和安全交底:对所有参加置换的人员进行技术交底、安全交底和应急预案,地点:中国银行十楼会议室,时间:置换前三天。 3.4.2制定置换人员安排表,对所有参加置换人员进行安排(附移动电话号码),做到定员定岗,分工明确。并上报置换领导小组。 3.4.3置换方案现场讲解,让所有参加置换人员熟悉现场。地点:置换区域,时间:置换前二天。 3.4.4技术资料检查,主要包括:城市管网竣工草图,站场工艺图,管道强度试验、气密性试验记录和吹扫记录。 3.4.5施工准备 3.4.5.1 放散管安装: 放散管做法如下图: .

. 焊接于管端盲板活动90度弯头

临时放散?50钢管,长3米放散管?50控制球阀压力表

3.4.5.2放散现场布置:以放散点为中心,方圆30米范围内拉彩带旗,并在各路口布置安全警示牌,并不少于二块。 3.4.5.3在放散点处安装量程为0.4MPa的压力表。 3.4.6置换前必须进行短时间稳压测试。分段试压后,因置换区域内局部有法兰连接、阀门设备更换、设备安装等动作,在换气投产前必须完成系统试压(此时临时放散管要求安装完毕)。往管道内输入压缩空气,作短时间稳压试验(30分钟)。如压降小于1%,则说明管道已存在泄漏点,必须找到并修复,直至压力稳定为止。 3.4.6.1中压城网整体试压,压力为0.4MPa。 3.4.7接气时间准备:与实施置换的单位联络,置换方案达成一致意见,并落实接气时间。 3.4.8物质准备:按物质分配要求(见“3.4人员安排、职责及物质分配”)分配置换工具。抢险车在指定位置戒备到位。 3.4.9人员准备:所有置换人员按人员安排分配要求(见“3.4人员安排、职责及物质分配”),各放散点安全员、工艺仪表人员、检测人员到位待命。 3.4.10检查置换投气范围内的所有工艺管网、管道、设施、设备是. . 否全部安装完毕,并经过有关部门按施工验收规范验收合格,置换投气作业场地清洁无杂物,无闲杂人员逗留。 3.4.11检查置换投气范围内的计量仪器、仪表是否全部经过法定计量授权单位的鉴定校验,并全部合格出具有鉴定合格证。 3.4.12检查置换投气所必需的计量、测试工具、材料,临时管道流程是否全部备齐或安装就绪。 3.4.13由置换领导小组组织专人逐一检查,落实置换方案的实施情况,主要包括:阀门开启状态,放散现场条件和环境,急救抢险措施,通讯设施,消防设施,安全隔离及宣传标志,气体采样装置等 3.6置换的注意事项 3.6.1置换工作不宜选择在晚间和阴天进行。因阴雨天气压较低,置换过程中放散的天然气不易扩散,故一般选在晴朗的上午为好。风量大的天气虽然能加速气体的扩散,但应注意下风向外的安全措施。 3.6.2在换气开始时,置换气体的压力不能快速升高。特别对于大口径的中压管道,在开启阀门时应逐渐进行,施工现场阀门启闭应由专人控制并听从指挥的命令。 3.6.4在天然气置换氮气时,放散人使用自备手机通讯时,应距离放散点30米外。 4 健康、安全和环境 4.1所有参加置换人员统一着装,必须穿戴好防静电服,不许穿带钉子鞋,使用防爆工具。 4.2树立警告标志和警示彩带,未经许可人员禁止入内。置换开始前,. . 在通往作业带的所有进口道路设置警告标志,管道置换完成后再撤去标志。这些标志上用中文标出: “危险-正在进行天然气置换” 4.3 在放散区10米范围内禁止闲杂人员与机动车辆通行,杜绝火种和烟火。 4.4发现天然气泄漏时,应立即确定泄漏点,关闭泄漏点两端的阀门,并疏散人群,张拉警示带,竖立警示牌 “危险-此处天然气泄漏” 并向领导小组汇报,维护现场安全,等待抢险队抢修。 4.5所有的参加置换人员都应有当地的医疗和紧急处理机构的电话。 4.6除非可以保证一定的实际安全距离,否则置换区不要设置在人口稠密区,可采用临时管道引至开阔空旷处。 4.7在置换开始起,巡线小组配备可燃气体报警仪(0~5%),对置换区域内所有管道设备进行巡视检查。重点防止居民破坏管道,重点检查管道设备法兰连接处和阀井处。 4.8对各种开关、控制器、仪表信号装置、电气设备、易燃物品,凡不属于自己职责或安全措施不齐备,禁止乱动。凡挂有“危险”、“禁止动手”、“禁止入内”等标志的地方,严禁乱摸。 4.9安全设施和消防设施必须加以保护,未经许可不得使用和损坏。 4.10防火防爆区内严禁用非防爆闪光照相机摄影,如因工作需要须事先监测周围环境符合安全要求,并经安全部门批准。 4.11防火防爆区内严禁无关人员和一般车辆进入,进入的人员和车. . 辆须按规定道路通行,因工作需要,非防爆车辆进入防火防爆区工作,必须装上火星熄灭器,并办理手续。 4.12防火防爆区内,如出现大量易燃、易爆物质泄漏,或出现火灾、爆炸事故时,无关人员应立即撤离现场,不准围观和堵塞交通要道,有关岗位和装置的操作人员应按安全操作法的要求进行紧急处理,防止事故的扩大和蔓延。 4.13置换完成后将临时管线拆除,并将外露的管头封堵严密并掩埋(深度要符合设计要求)。 5 应急预案 5.1天然气泄漏应急预案 5.1.1 门站和调压站法兰或螺栓处轻微泄漏 试压投产人员在置换投气期间在站内不停地巡检和检测,一旦发现站内法兰或螺栓处存在天然气轻微泄漏(听见有漏气声或可燃气体报警能检测到甲烷存在),应立即报告现场指挥,现场指挥可以根据现场情况,采取如下措施: (1)在工艺允许的情况下,上报投产领导小组同意,切换至备用管路,隔离漏气的设施或管线,并在出入口竖警示牌“危险―此处天然气泄漏”。 (2)对于有把握处理的轻微泄漏,利用防爆工具对螺栓进行紧固处理; (3)对于没有把握处理的泄漏应上报投产领导小组,由投产领导小组命令施工单位保产人员到现场处理,根据泄漏情况进行紧固或更换垫片。 (4)在处理过程中,要加强安全监护,紧固力量要均匀,对于没有把
