箱梁张拉压浆专项施工方案
预制箱梁循环压浆施工方案

预制箱梁循环压浆施工方案引言预制箱梁作为现代桥梁建设中常见的一种梁体结构形式,其具有强度高、施工周期短、质量可控等优点,已经广泛应用于公路、铁路等桥梁项目中。
在预制箱梁的施工过程中,循环压浆是一项重要的工艺,旨在提高梁体的承载能力和耐久性。
本文将介绍预制箱梁循环压浆施工方案,包括施工前的准备工作、循环压浆的过程和注意事项等内容。
施工前的准备工作在进行预制箱梁的循环压浆施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
1. 材料和设备准备首先,需要准备好循环压浆所需的材料和设备。
常用的压浆材料包括水泥、砂浆、注浆剂等,而压浆设备通常包括压浆泵、喷浆枪等。
确保这些材料和设备的质量可靠,符合相关标准要求。
2. 环境准备其次,需要对施工现场进行环境准备。
首先要确保施工现场的平整度和清洁度,以便后续的施工操作。
而且,施工现场的温度、湿度等环境因素也需要适宜,以利于压浆材料的固化和硬化。
3. 施工方案制定制定合理的施工方案对于循环压浆施工的成功至关重要。
施工方案应包括施工的步骤、工艺参数、施工人员的配备等内容。
同时,还需要考虑到预制箱梁的结构特点和实际情况,以确保施工的安全性和效益。
循环压浆的过程循环压浆是指在预制箱梁中进行多次的压浆作业,以提高梁体的密实性和均匀性。
其具体的施工过程如下:1. 准备工作首先,将压浆设备安装好并进行试运行,确保其正常工作。
同时,将压浆材料按照一定的配比准备好,保证其满足施工需要。
2. 喷涂压浆喷涂压浆是循环压浆的主要工艺操作。
施工人员按照预定的喷涂路径和厚度,在预制箱梁的内侧逐段进行压浆作业。
喷涂时,要注意喷枪与梁体的距离、时间和压力等参数的控制,以保证喷涂的质量和效果。
3. 检测与修补完成一次喷涂后,需要对压浆层进行检测。
常用的检测方法包括观察、敲击和超声波检测等。
如果发现有问题,如气孔、开裂等,需要及时进行修补,以保证施工质量。
4. 循环喷涂根据预制箱梁的要求和设计要求,根据需要进行多次的循环喷涂工艺操作。
箱梁张拉压浆技术方案

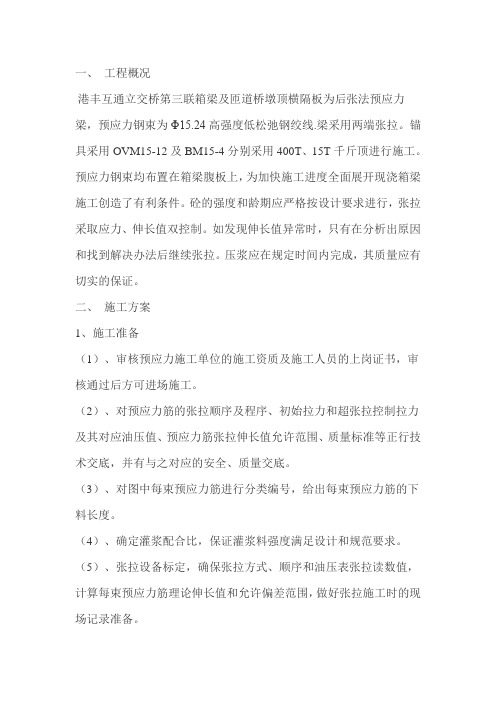

一、工程概况港丰互通立交桥第三联箱梁及匝道桥墩顶横隔板为后张法预应力梁,预应力钢束为Φ15.24高强度低松弛钢绞线.梁采用两端张拉。
锚具采用 OVM15-12及BM15-4分别采用400T、15T千斤顶进行施工。
预应力钢束均布置在箱梁腹板上,为加快施工进度全面展开现浇箱梁施工创造了有利条件。
砼的强度和龄期应严格按设计要求进行,张拉采取应力、伸长值双控制。
如发现伸长值异常时,只有在分析出原因和找到解决办法后继续张拉。
压浆应在规定时间内完成,其质量应有切实的保证。
二、施工方案1、施工准备(1)、审核预应力施工单位的施工资质及施工人员的上岗证书,审核通过后方可进场施工。
(2)、对预应力筋的张拉顺序及程序、初始拉力和超张拉控制拉力及其对应油压值、预应力筋张拉伸长值允许范围、质量标准等正行技术交底,并有与之对应的安全、质量交底。
(3)、对图中每束预应力筋进行分类编号,给出每束预应力筋的下料长度。
(4)、确定灌浆配合比,保证灌浆料强度满足设计和规范要求。
(5)、张拉设备标定,确保张拉方式、顺序和油压表张拉读数值,计算每束预应力筋理论伸长值和允许偏差范围,做好张拉施工时的现场记录准备。
(6)、张拉前搭设安全、可靠的钢管脚手平台,面积1.5m×1.5m,带有围护栏杆;(7)、使用錾子、钢丝刷清理洞口残留砼,清理钢绞线表面水泥浆及浮锈;(8)、计算每个孔道的灌浆量和配合比控制措施,做好灌浆施工时现场记录准备。
2、施工工艺预应力筋制作预应力筋铺设、张拉锚固端组装预应力筋张拉(1)、工艺流程波纹管定位孔道灌浆封闭灌浆孔排气泌水孔张拉端切筋封锚(2)、操作工艺(1)、预应力孔道成型1)、后张预应力孔道采用预埋波纹管法。
2)、塑料波纹管安装前首先在箍筋上标出预应力筋的曲线坐标位置,直线段每隔1m点焊Φ12钢筋支托,曲线段每隔0.5m点焊Φ12钢筋支托。
3)、安装波纹管时将接头位置错开,波纹管安装好后用铁丝与支托钢筋绑扎。
现浇箱梁张拉压浆安全专项方案

仅供参考[整理] 安全管理文书现浇箱梁张拉压浆安全专项方案日期:__________________单位:__________________第1 页共13 页现浇箱梁张拉压浆安全专项方案一、编制说明1、编制依据(1)74省道南延三门毛张至椒江二桥三门段第2标段施工承包招标文件、招标图纸、招标资料等;(2)国家及浙江省、台州市关于安全生产和环境保护等方面的法律法规;(3)国家有关方针政策和国家、规程等;(4)杭州市交通工程集团有限公司内部管理要求;(5)74省道南延三门毛张至椒江二桥三门段第2标段实施性施工组织设计。
2、编制目的为了满足预应力结构在张拉过程中的安全要求。
3、适用范围本方案仅用于74省道南延三门毛张至椒江二桥三门段第2标段承建的浦坝港特大桥预应力结构张拉工程的安全、文明施工管理与控制。
二、工程概况1、74省道南延三门毛张至椒江二桥三门段起点位于三门县毛张村北面,与既有的74省道健跳至黄金坦段改建工程相接,向南穿越岙里山,经浬浦镇、胜利村,跨浦坝港,傍七头山,设桃峙隧道,经泗淋乡,终点为三门与临海交界处的金家峙村,与规划74省道南延临海段相接。
本合同段(即2合同段)起讫桩号为K9+525~K11+740,全长2.215公里。
在K10+500附近跨越浦坝港,设浦坝港大桥。
浦坝港大桥桥梁全宽24m,左右幅结构分离,桥梁全长左幅为2212m,右幅为2202m。
2、地形地貌本项目位于沿海丘陵平原区,总体地势北部与西南地势高,东部、南部地势低,地形起伏变化大。
线路起点处地面高程为1.40m,终点处地面高程为2.0m。
丘陵区山岭最高海拔为259.8m,路面设计高程在2.30~42.86m之间。
勘查区地貌类型可划分堆积平原区、侵蚀剥蚀低山丘陵区二个大区,细分为山前倾斜平原亚区、冲海积、冲第 2 页共 13 页洪积平原亚区及低山丘陵亚区三个亚区。
3、工程、水文地质(1)地质测区区域大地构造隶属华南褶皱系(I2)浙东南隆起区(II4)之温州~临海拗陷带(III9)东部的黄岩~象山拗断束(IV9)。
箱梁张拉方案

预应力张拉施工一、张拉施工准备1、混凝土强度要求:当梁体混凝土强度达到设计强度的80%且弹性模量不低于混凝土28d弹性模量的80%时,即可进行预应力张拉。
强度通过以现场同条件养护混凝土试件来确定。
2、张拉前应先对千斤顶和配套压力表进行校验,计算张拉吨位相应的油压表读数和钢绞线伸长量。
3、张拉操作人员需经过培训,并在张拉施工过程中,正面不能站人,并设置挡板和警示标牌。
4、张拉平台及施工架应搭设结实牢固。
油泵运转不正常情况下,应立即停止,进行检查,在有压情况下,不得随意拧动油泵或千斤顶各部位的螺丝。
5、对千斤顶和油泵进行仔细检查,保证各部分不漏油并能正常工作。
对油管和千斤顶油嘴连接时应擦拭干净,防止砂砾堵管,新油管应检查有无裂纹,接头是否牢靠,高压油管接头应加强防护,以防喷油伤人。
6、锚具的安装及准备工作(1)、将锚垫板内的混凝土清理干净,检查锚垫板的注浆孔是否堵塞。
(2)、清除钢绞线上的锈蚀、泥浆。
(3)、安装工作锚板,锚板应与锚垫板止口对正。
(5)、在工作锚板每个锥孔内装上工作夹片,夹片安装后要齐平,必要时用专用工具轻敲,但不得重敲把夹片损坏。
二、预应力张拉程序预应力钢束张拉是保证预制梁质量的关键工序。
张拉程序必须严格按设计规范要求进行。
1、张拉设备安装顺序:锚具→工作锚夹片→限位板→千斤顶和油泵→工具锚及工具夹片。
2、张拉程序根据低松弛预应力筋,张拉时进行分级加载,按照0→10%σk →20%σk→100%σk→0对应的张拉力分别量测伸长值。
张拉控制采用张拉应力和伸长值双控,以张拉应力控制为主,以伸长值进行校核,当实际伸长值与理论伸长值差超过±6%时,应停止张拉,等查明原因并采取措施后再进行施工。
3、梁体钢束张拉采用两端同时对称张拉,并按设计张拉顺序(N1,N3,N5,N2,N4)进行操作实施。
张拉钢束应根据油压表压强值对应标定数据张拉力,并分级进行张拉(如设计张拉力在标定表上位于两级之间时,可采用内插法计算出油表压强值)。
现浇箱梁预应力张拉压浆方案

预应力箱梁张拉压浆施工方案一、编制依据1、津汕高速公路天津段工程施工设计图2、《公路桥涵施工技术规范》JTJ041-20003、《公路工程质量检验评定标准》JTG F80/1-20044、《公路工程技术标准》(JTGB01-2003)5、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)二、工程概况本标段预应力箱梁预应力钢筋采用Φj15.2mm的高强度低松弛钢绞线,其强度f pk为1860MPa,弹性模量Ep为1.95x105 MPa,整根公称截面积为140mm2,锚具为OVM及HVM等达到国家技术标准的产品,锚固体系、锚垫板、螺旋筋、波纹管采用与锚具配套的产品。
左幅6#~9#现浇箱梁预应力钢筋布置为:N1、N2、N3由 10束9股钢绞线组成,锚下控制应力为0.73f pk,即1357.8Mpa;右幅6#~10#现浇箱梁预应力钢筋布置为:N1为10束8股、N2和N3为10束9股钢绞线组成,锚下控制应力为0.73f pk,即1357.8Mpa;13#~18#左幅和14#~18#右幅现浇箱梁预应力钢筋布置为:N1由10束9股钢绞线组成,N2、N3由10束7股钢绞线组成,N4、N5由10束9股钢绞线组成,N6由10束7股钢绞线组成,N7由10束9股钢绞线组成,N8、N9由10束7股钢绞线组成,其锚下控制应力控制在0.73f pk,即1357.8Mpa;本联箱梁分两阶段张拉施工,在第一阶段的施工缝处设连接器,待第一阶段张拉灌浆完毕后再进行第二阶段的张拉施工。
16#、17#墩顶横梁预应力钢绞线N1由7束14股组成、N2由7束13股组成,锚具采用P锚体系,其张拉应力控制在0.73f pk;23#~26#现浇箱梁左幅预应力钢筋布置为:N1、N2、N3由10束8股钢绞线组成,锚下控制应力为0.73f pk;右幅预应力钢筋布置为:N1、N2、N3由10束9股钢绞线组成,锚下控制应力为0.73f pk。
预制箱梁张拉、压浆施工工艺及注意事项

4、在压浆之前如发现管道内残留有水或脏物,则需考虑使用空压机先将残留在管道中的水或脏物排走,确保真空压浆工作能顺利进行.
5、整个连通管路的气密性须认真检查,合格后方能进入下一道工序。
6、浆体搅拌时,水、水泥和外加剂的用量都必须严格控制,其误差不得超过下表所列值:
2、按设计要求绑扎端部钢筋网,注意曲线桥左右幅端头横向不垂直于梁中线.
3、固定封端模板,立模后,校核梁体全长,其长度应在允许误差范围内。
4、拌制封端混凝土,其配合比及强度要求不低于梁体混凝土强度.
5、灌注封端混凝土时,要仔细操作并认真捣固,务必混凝土密实。
6、静置1~2小时,带模浇水养护,脱模后继续浇水养护.待水泥浆强度达到20Mpa或封端砼达到设计强度的75%后,即可架梁。
1、材料要求:
①普通硅酸盐水泥P·O42.5以上。
②真空压浆用砼外加剂(高效缓凝减水剂及膨胀剂)。
③符合建筑使用自来水.
2、浆体质量
①流动度:30~50S。②泌水性小于水泥浆初始体积的2%。③水灰比0。3~0.35。④体积变化率<2%。⑤28天强度符合设计要求。⑥外加剂掺入量严格控制。⑦每班次制作不少于3组7。07cm×7。07cm×7。07cm的立方体试块,标养28天.
3、编束:钢铰线编束采用与锚具对应孔位,将钢绞线穿入孔内梳理顺直,并用镀锌铁丝按锚孔排列绑扎编成一束,绑扎间距1.5~2m一道。钢绞线两端各2m段内加密至0。5m,然后将每根钢铰线两端对应编号、做标记。
4、穿束:穿束前,先对波纹管孔道进行检查,保证波纹管的畅通;用高压风喷射孔道,将孔内污物及水泥碴冲掉,由牵引钢丝牵引钢绞线或人工直接进行穿束。穿束时,钢束将一端打齐,用塑料胶带进行包裹,用扎丝扎牢,然后拴上牵引线,人工或用卷扬机向前拉动通过预应力管道。
预制箱梁张拉、压浆施工工艺及注意事项
预制箱梁张拉、压浆施工工艺及注意事项1:预制箱梁张拉工艺及注意事项一:引言1.1 概述1.2 目的1.3 适用范围二:预制箱梁张拉施工准备工作2.1 材料准备2.1.1 预制箱梁2.1.2 钢绞线2.1.3 张拉设备2.2 设备安装及调试2.2.1 吊装设备安装2.2.2 张拉设备调试2.3 张拉标线布置2.4 支座安装三:预制箱梁张拉工艺流程 3.1 初始张拉3.1.1 张拉锚固点选择 3.1.2 张拉力确定3.1.3 张拉顺序3.2 中间张拉3.2.1 张拉段选择3.2.2 张拉控制3.2.3 张拉力监测3.3.1 张拉力确定3.3.2 张拉力监测3.3.3 张拉锚固四:张拉后处理4.1 后张拉检查4.2 预应力损失监测4.3 张拉锚固处理4.4 记录及资料归档五:注意事项5.1 安全注意事项5.2 张拉控制5.3 张拉设备维护保养5.4 预制箱梁养护要求六:附件法律名词及注释:1. 预应力:指在构件或结构体系的工作状态之前,在构件或结构体系内施加的在一定时期内对抗全部或部分预计荷载的永久应力系统。
2. 预制箱梁:是一种施工工艺先将混凝土梁预制成箱体形状,再按一定工艺和张拉方法施加预应力。
3. 张拉力:通过张拉设备施加到钢绞线上的力。
2:压浆施工工艺及注意事项一:引言1.1 概述1.2 目的1.3 适用范围二:压浆施工准备工作2.1 材料准备2.1.1 压浆料2.1.2 施工设备及工具 2.2 设备安装及调试2.2.1 压浆设备安装 2.2.2 压浆设备调试 2.3 压浆前表面处理2.3.1 清理表面杂物 2.3.2 清除松散部分 2.3.3 补平不平整部分三:压浆施工工艺流程3.1 压浆料配制3.1.1 材料比例3.1.2 搅拌过程3.1.3 质量检验3.2 压浆施工顺序3.2.1 施工区域划分3.2.2 压浆施工流程3.2.3 压浆厚度控制四:压浆施工质量控制4.1 压浆厚度检查4.2 压浆粘结力检测4.3 压浆强度检验五:注意事项5.1 安全注意事项5.2 施工环境控制5.3 压浆设备维护保养5.4 压浆施工质量控制六:附件法律名词及注释:1. 压浆:指将特定配比的压浆料加压施工到混凝土结构表面,用于填充表面颗粒间隙、提高表面强度和耐久性的施工工艺。
某桥梁工程箱梁张拉与压浆方案
某桥梁工程K1+094.17箱梁张拉与压浆方案一、准备工作:1、验收工作:做好钢铰线、锚具等原材料进厂的试验工作,同条件混凝土试块的强度试验,并完善各种资料。
2、施加预应力前,对箱梁混凝土外观进行检查,将限制位移的模板全部拆除后方可进行张拉。
3、千斤顶等的效验施加预应力前,对千斤顶及压力表进行配对效验,当千斤顶使用超过6个月或200次或在使用过程中出现不正常情况及检修后,应重新进行效验。
(后附千斤顶和油表的检测报告)4、组织管理人员学习相关规范,强调安全生产,给施工队下发详的技术交底。
设备准备情况。
二、梁体预应力施工:预应力筋采用符合规范和设计要求的钢绞线。
1、钢绞线应符合设计要求,钢绞线进场须有生产厂家合格证书,按监理工程师指定的试验单位作钢绞线的最大负荷、屈服负荷、伸长率、弹性模量检测,作为施工依据。
合格的钢绞线系上标签放在棚内存放台上,存放台高于地面50cm以上。
(后附钢绞线的检测报告)2、钢绞线开盘将成捆钢绞线竖向放入开盘器中,将钢绞线自盘的中心抽出,钢绞线下料台面须光洁卫生,不得使钢绞线受到磨损。
3、下料按图纸给定的各类钢束的下料长度进行下料,钢绞线只准用砂轮切割机切割。
4、编束按束为单位将每根绞线编束。
5、钢束成孔所有预应力管道采用波纹管成孔,波纹管接头处的连接管宜用大一号直径级别的同类管道,其长度为被连接管道内径的5倍。
在接缝处应缠胶布3~4圈。
在梁端部穿出模板外的波纹管长度不小于15cm,其上再套一长15cm的连接管,以保护波纹管不被破坏。
钢束采用钢筋定位架,定位架用直径Φ12钢筋加工焊接。
定位架的间距直线段内为0.5m,曲线段内间距加宽,钢束的定位架,依据其在相应的钢束座标图上的位置确定其座标值加工制作。
6、钢束入模钢绞线随下料,随在钢绞线前段戴上塑料帽,随穿束,按编号将每一根穿完,在两端用人工用力将钢绞线拉一下,使其顺直。
7、预应力施工A、准备工作a、检查梁体砼整体有无蜂窝面、孔洞、露筋、露波纹管,锚垫板有无空洞,如有须按规范要求或监理工程师的指示进行修补后方可张拉。
箱梁专项施工方案
目录一、编制依据和编制范围 01.1、编制依据 01.2、编制范围 01.3、编制原则 0二、工程概况 (2)2.1、工程概况 (2)2.2、设计标准 (2)2.3、重要工程数量表 (3)2.4、施工用水 (3)2.5、施工用电 (3)2.6、工地交通条件 (3)2.7、自然地理条件 (4)2.7.1地形地貌 (4)2.7.2工程地质条件 (4)2.7.3水文与气象 (4)三、施工组织机构 (5)3.1、施工组织机构图 (5)3.2、施工组织机构设立及重要职责 (6)四、施工进度计划 (8)五、施工资源配置 (8)5.1、重要管理人员 (8)5.2、机械、设备安排 (8)5.3、施工劳力安排 (9)六、施工方案 (9)6.1、施工方法 (9)6.2、施工顺序 (11)6.2.1钢筋制作及安装 (11)6.2.2模板制作与安装 (15)6.2.3混凝土浇筑 (19)6.2.4养生 (21)6.2.5后张施工法和措施 (22)6.2.6 管道压浆 (28)6.2.7封锚 (30)6.3质量控制标准 (31)七、 20M箱梁存梁、制梁台座验算及设计图 (33)7.1参数 (33)7.2台座地基承载力验算 (33)7.3 20m箱梁存梁台座验算 (34)7.3.2存梁台座地基承载力验算 (34)7.4箱梁钢丝绳的检算箱梁重50T, (35)八、工程质量保证措施 (36)8.1、预制梁质量保证措施 (36)8.2、预制梁成品保护的保证措施 (36)8.3、防止混凝土蜂窝、麻面措施 (36)8.4、防止露筋技术措施 (37)8.5、混凝土裂缝的防止措施 (37)8.6、防止混凝土错台、色差、冷缝、气泡的措施 (37)九、安全保证体系及措施 (38)9.1、安全目的 (38)9.3、安全保证措施 (41)9.3.1、预应力施工安全措施 (41)9.3.2、施工现场用电安全措施 (42)9.3.3、人员安全措施 (43)9.3.4、机械安全措施 (43)十、雨季和冬季施工措施 (44)10.1、雨季施工措施 (44)10.2、冬季施工措施 (45)10.2.1、混凝土原材料规定 (46)10.2.2、混凝土的拌合、运送、浇筑措施 (47)十一、质量保证体系及措施 (48)11.1、质量目的 (48)12.2、创优规划 (48)11.3、质量管理领导小组 (49)11.4、自检体系 (50)11.5、健全质量管理制度 (51)十二、环境保护体系及措施 (53)12.1、工地植被及地下水资源保护措施 (53)12.2、水环境保护措施 (53)12.3、动物保护措施 (54)12.4、大气环境保护措施 (54)12.5、减少噪音措施 (55)一、编制依据和编制范围1.1、编制依据(1)交通部《公路工程技术标准》JTG B010-2023;(2)交通部《公路桥涵施工技术规范》JTG/T F50-2023;(3)交通部《公路工程质量检查评估标准》JTG F80/1-2023;(4)交通部《公路工程施工安全技术规范》JTG F90-2023;(5)S209乾汤线法门至绛帐段公路改建工程湋河大桥施工图变更设计第一册、第二册;(6)S209乾汤线法门至绛帐段公路改建工程施工协议;(7)现场实际踏勘收集的有关资料。
张拉、压浆作业指导书(箱梁)
包茂高速西安至铜川高速公路改扩建项目XXXXXX合同段预制箱梁预应力张拉、压浆作业指导书编制:复核:审批:接收:XXXXXX标项目经理部2009 年5月箱梁预应力张拉、压浆作业指导书一、预应力张拉工艺(1)张拉设备1)、张拉力大小为250t穿心式油压千斤顶4台;2)、与OVM15-5、15-4配套的工具锚各4套。
3)、油泵压力表随千斤顶配套使用,每油泵二块压力表,一块控制张拉力,一块控制回油力。
对油压表的精度不宜低于1.5级,张拉千斤顶的摩阻力已在标定中得到校正,锚具口的摩阻损失系数设计已考虑。
4)、其他附属设备,张拉工作平台2个。
(2)张拉顺序钢束采用两端对称张拉,张拉顺序为N1、N3、N2、N4号钢束。
(3)张拉操作1)、张拉前注意将锚垫板面与其喇叭管内的砼残碴清除干净,并清除钢绞线上的锈蚀与泥浆。
2)、安装千斤顶与锚板:首先上好工作锚板,并将工作夹片均匀打紧并外露一致,接着穿束上好限位板,然后用铁葫芦吊起千斤顶,穿入钢绞线,再上工具锚。
张拉前必须调整好千斤顶的位置,使张拉力的作用线与张拉头孔道末端的切线重合,同时也要调整工具锚的孔位与工作锚的孔位排列一致,以防钢绞线各索在千斤顶穿心孔内不平行。
3)、为了工具锚拆卸方便,安装前应在工具夹片外锥面涂抹退锚灵(用蜡50%+机油50%配成)。
4)徐徐启动油泵,千斤顶送油工作。
5)张拉到由试验确定的初始张拉力停止送油,续油表数,量取千斤顶伸长量记录。
6)纵向钢绞线整束张拉时,第一步:张拉从0→10%δk,此时作为张拉的基本点,同时做好伸长值测量的起点标记。
持荷2分钟后锚固第二步:张拉从10%δk→20%δk→100%δk,7)检查实际伸长量和理论伸长量,其差值<±6%,则认为通过,否则要找原因。
8)开启油阀,退卸千斤顶。
9)记录表签字后交技术员,监理认可。
二、预应力管道压浆,割束,封锚(1)预应力管道压浆预应力筋均采用真空压浆。
为了确保压浆质量,预先做1~2根管道压浆试验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中交XX高速公路项目XX标段 目录
1、工程概况.................................................................................................................. 0 2、编制依据.................................................................................................................. 0 3、施工工艺.................................................................................................................. 0 3.1、施工操作规程................................................................................................ 0 3。2、张拉............................................................................................................. 2 3.3、孔道压浆........................................................................................................ 6 4、施工安全保证措施.................................................................................................. 8 4。1、安全保证措施............................................................................................. 8 4。2、质量保证措施............................................................................................. 9 5、环境保护措施........................................................................................................ 10 6、环境及气候对工期影响的措施 ........................................................................... 10中交XX高速公路项目XX标段
0 1、工程概况 中交XX高速公路XX合同段内设置有预制梁场2个,其中一个预制空心板梁、一个预制箱梁共计511片预制箱梁。预制箱梁高1.3m,顶宽2。45m(中梁),底宽1。0m;腹板按3:1斜置设计,腹板跨中厚18cm、端部厚28cm;底板厚跨中20cm、端部30cm;顶板厚均为18cm。预应力钢绞线采用符合GB/T5224—2003标准高强度低松弛预应力钢绞线。公称直径ΦS15。2mm,公称面积140mm2,抗拉强度标准值fpk=1860MPa,弹性模量Ep=1.95×105MPa。预制箱梁正弯矩预应力锚具采用15-3、15-4、15-5型圆形锚具及其配套的配件,波纹管内径对应为Φ50mm; 2、编制依据 2.1、《公路工程技术标准》 JTG B01—2014; 2。2、《公路桥涵设计通用规范》 JTG D60-2004; 2.3、《公路钢筋混凝土及预应力混凝土桥涵设计规范》 JTG D62—2012; 2.4、《公路桥涵施工设计规范》 JTG/T F50—2011; 2.5、《预应力混凝土桥梁用塑料波纹管》 JT/T 529—2004; 2.6、《预应力筋用锚具、夹具和连接器》 GB/T 14370; 2.7、《中华人民共和国安全生产法》; 2.8、《公路工程施工安全技术规范》 JTG F90-2015; 2。9、XX公路建设项目危险性较大的分部分项工程专项方案安全管理办法; 3、施工工艺
3。1、施工操作规程 1)、材料要求 (1)、波纹管要求在运输使用过程中咬口密贴,不漏水、不脱节; (2)、在运输和使用过程中不得重压重踏造成局部凹陷、压扁、刺伤等; (3)、使用前应有防雨措施,严防生锈; (4)、制作成品内外径允许误差为±1mm; (5)、波纹管使用前或使用过程中,应注意检查管壁有无小孔,严防漏浆。 2)、安装要求 中交XX高速公路项目XX标段 1 (1)、预应力管道需按设计管道坐标设置定位筋.安装正确后再穿波纹管,安装后要检查管道线型是否圆顺,有局部折弯时要及时处理;孔口锚下垫板垂直度误差不得大于1°,否则应用垫板抄平; (2)、安装前及安装后发现有可能漏浆之处,要及时进行补堵;安装时严禁电焊碰伤; (3)、安装时尽量减少接头,节段间的接头采用较制孔的波纹管大一号,长为250—-—300mm的波纹管进行外接,再将其两端用胶带缠紧封密; (4)、长度大于20m的管道宜设置排气管; (5)、砼灌注完后,活动预穿的塑料管,确保孔道畅通。 (6)、负弯矩区预应力束安装。 a、两端距翼缘边的距离及锚垫板至约束圈的距离要符合设计尺寸。 b、定位筋中间部分要用铁丝绑扎在顶板钢筋上; c、顺桥向要成一条直线; d、扁波纹管接头不得横向错位; 2)、穿束 (1)、材质:材料进场验收时应检验其质量证明书、包装方式及标志内容,同时应逐盘进行外观检查,看其表面质量和规格是否符合要求,经运输存放有无损伤、折断、死弯、相交叉或焊接的钢丝,表面质量包括不得带有润滑剂、油脂等脏物,表面允许有轻微的浮锈,但不得有锈蚀成肉眼可见的麻坑; (2)、下料:预应力下料宜用砂轮切割机,严禁用氧气切割,下料长度应按本工艺规定进行; (3)、运输中要注意钢绞线的清洁,存放时要注意防雨、防潮、防锈; (4)、清除钢绞线与工作锚、工具锚接触部的浮锈,以防张拉时打滑。 (5)、预应力钢绞线采取整束穿入孔道内时应预先编束,编束时应将钢绞线逐根理顺,防止缠绕,并每隔1-1。5m绑扎一次,使其绑扎牢固、顺直。 3)、张拉机具的校验 (1)、张拉机具应与锚具配套使用,应在进场进进行检查和检验.千斤顶与压力表配套检验,以确定张拉张力与压力表读数间的关系曲线。 (2)、张拉机具应由专人使用和管理,有下列情况之一时需对油表、千斤顶中交XX高速公路项目XX标段 2 配套检验: a、设备停用后再次使用时; b、油泵、千斤顶、油表之中有一件是新进场或修复后第一次使用时; c、在运输和操作过程中出现异常(如油表受到激烈振动、指针不能归零、读数产生误差等)后; d、连续使用6个月或300次或在千斤顶使用过程中出现不正常现象时。 4)、锚具 (1)、材料要求:不得有夹碴、裂痕、折叠等缺陷; (2)、加工制造:应符合设计图对加工误差、表面光洁度,以及热处理和硬度,锚固能力等技术要求;锚具出厂前应由供方按规定进行检验并提供质量证明书;锚具的锚固试验,锚固力不得小于0。96倍预应力筋的抗拉极限强度,通过锚具的强度试验,得出其安全系数不得小于1.5;成套锚具的组合件,各套锚具的组合件,各套之间应能互换使用. 5)、验收与清洗 锚具进场时必须按规定程序分批作外观检查,不得有裂纹、伤痕、锈蚀,尺寸不得超过允许偏差。对于锚具的强度、硬度、锚固能力等,应根据规范要求和供货情况确定复检的项目和数量。当质量证明书不符合要求或对质量有疑点时,应按有关规定进行实验,符合要求时才能验收使用;锚具使用前用煤油或柴油清洗干净,使其表面不得残留铁屑、泥沙、油垢。 3。2、张拉 待现场预应力砼箱梁强度达到设计强度100%时(同条件试件的强度),且混凝土弹性模量不应低于混凝土28d弹性模量的95%后方可施加预应力。 (1)、准备工作 1)、智能张拉设备的千斤顶及相匹配的油泵在保证良好的工作状态,保证误差不超过规定,经有资质检测单位标定出具检定报告后方可使用。并以相关的标定数据计算油表读数,作为控制张拉力的依据。伸长量要按钢绞线的实测弹性模量及管道摩阻相关参数确定. 2)、检查钢绞线对应位置的根数是否正确,卡片安装是否齐平,所有的预应力锚具系统应检验合格,方可使用。 中交XX高速公路项目XX标段 3 3)、预应力的张拉须在固定状态下进行;张拉人员班组宜固定,且应在有经验的预应力张拉工长的指导下进行,不允许临时工承担此项工作. 4)、施工预应力钢束按“对称同步”原则进行,即:采用两端张拉时,两端预应力施加同步;在纵桥向/横桥向对称同步进行。每次张拉应有完整的原始张拉记录,且应在监理在场的情况下进行。 5)、张拉时梁体两端设防护措施,将钢板固定在可以移动的钢管支架上,张拉时放于两端进行防护,操作人员在钢板后进行作业。 6)、施工前由工程部、安监部人员对现场施工人员进行三级技术交底,交底内容主要包括质量控制、安全操作及文明施工。 (2)、张拉程序 由于采用高强度低松弛预应力钢绞线,所以张拉程序为:N1→N2→N3.下图所示。 钢束张拉步骤:两人配备一套智能张拉设备,一人负责操作电脑,一人负责照看张拉现场,张拉按设计要求的N1→N2→N3顺序进行,并保证对称张拉。 第一步:安装锚具,将锚具套在钢丝束上,使分布均匀。 第二步:将清洗过的夹片,按顺序依次嵌入锚孔钢丝周围,夹片嵌入后,人工用专用的工具钢管轻轻敲击,使其夹紧预应力钢丝,夹片外露长度要整齐一致。 第三步:安装智能千斤顶,将千斤顶套入钢丝束,连接智能张拉仪,确保千斤顶大缸进油顺畅。 第四步:在智能控制设备中设置好梁号、孔道号、千斤顶编号、回归方程、设计张拉控制力值、钢绞线的理论伸长量、加载速率、停顿点、持荷时间等张拉要素。准备就绪开始张拉。 张拉过程数据显示示意 第五步:注意显示器,张拉到钢丝束的控制应力时,保证持荷5min.计算出钢丝束的实测伸长量并与理论值比较,如果超过±6%应停止张拉分析原因。 第六步:控制设备,使张拉油缸缓慢回油,夹片将自动锚固钢铰线,如果发生断丝滑丝,则应割断整束钢丝线,穿束重拉. 第七步:张拉完成,打印、分析智能张拉数据,拆除千斤顶。 初始张拉吨位可采用P0=0.15P,同时要求每束钢绞线的断、滑丝数不得超
