主、副风斜井过溶洞及破碎带施工安全技术措施

合集下载

2020年度矿井反风演习安全技术措施

2020年度矿井反风演习安全技术措施

2020年度矿井反风演习安全技术措施为了进一步检验反风系统、反风设施、通风设备运行情况及反风期间矿井、采区瓦斯和二氧化碳变化情况,按照《煤矿安全规程》第159条规定,结合本矿实际情况和矿井灾害预防和处理计划要求,矿拟定于2020年1月29日进行矿井反风演习。

按照《矿井灾害预防和处理计划》要求,假设火灾发生地点为副井下井口东。

为保证反风前后的各项工作安全,特编写该安全技术措施。

一、概述阳城煤矿采用中央并列式抽出式通风,主、副井进风,风井回风,低瓦斯矿井。

地面新鲜空气从主、副井进入,主要进风巷道有:-312大巷、猴车暗斜井、轨道暗斜井、-650轨道大巷、三采区轨道下山、三采区猴车下山、三采区新猴车下山、3305轨道顺槽、三采区深部轨道下山、三采区深部猴车下山、-650南翼轨道大巷、1316皮带顺槽。

主要回风巷道有:回风暗斜井、皮带暗斜井、-650回风石门、-650皮带石门、3305皮带顺槽、三采区皮带下山、三采区深部皮带下山、-650南翼回风大巷、1316轨道顺槽,污风从风井排到地面。

井下主要进、回风巷道之间均安设了无压风门,并实现闭锁,防止风流短路。

目前矿井通风情况:矿井安设两台型号均为FBCDZN O-27型弯掠组合正交型隔爆对旋轴流主通风机,采用两级对旋,装机功率2×355kW,其中Ⅱ号(东台)在用,Ⅰ号(西台)备用。

目前,矿井总进风量为9039.6m3/min,总回风量为9277.2m3/min,总排风量为9420.8m3/min,矿井有效风量为8193.5m3/min,有效风量率90.64%,矿井负压2765Pa,矿井等积孔3.59m2。

二、反风演习目的1.矿井反风是为了使矿井灾变时(尤其是发生火灾事故)缩小灾害波及范围,使可能受影响地区的人员能够有充分的时间按避灾路线撤至地面,从而减少因火灾等事故而带来的人员伤亡。

2.通过反风演习,掌握矿井主要通风机反风性能,测定矿井主要巷道、风井反风风量,验证矿井主要通风机反风量能否达到《煤矿安全规程》的要求;能否在10min内改变巷道风流方向,反风量不小于原风量的40%以上。

矿井通风系统调整方案及安全技术措施

矿井通风系统调整方案及安全技术措施

山西天润煤化集团德通煤业有限公司矿井通风系统调整方案及安全技术措施编制单位:通防技术科编制人:杨震2018年9月16日矿井通风系统调整方案及安全技术措施一、编制目的根据《山西天润煤化集团德通煤业有限公司通风系统变更初步设计》要求,待后期风井装备完成具备挂网运行条件后,对矿井通风系统进行调整,为保证新旧通风系统切换时的安全,特制定矿井通风系统调整方案及安全技术措施。

二、编制依据1、《山西天润煤化集团德通煤业有限公司通风系统变更初步设计》;2、临煤审发【2017】10号文,关于山西天润煤化集团德通煤业有限公司通风系统变更初步设计的批复;3、《煤矿安全规程》(2016);4、《煤矿井工开采通风技术条件》 AQ1028-2006。

三、风险辨识1、通风系统调整方案及安全技术措施贯彻不到位,参与人员未按照系统调整顺序进行系统调整,造成系统紊乱、风流短路、用风地点风量不足,造成窒息、中毒。

防范措施:通风系统调整前,制定详细通风系统调整流程图,召开预备会,进行详细安排部署,将通风系统调整方案及安全技术措施传达至每个参与人员并签字确认。

2、通风设施施工不到位或施工质量较差,造成通风系统紊乱,局部地点风量不足。

防范措施:通风设施严格按设计施工,系统调整前要经通防技术科和安全监察科共同验收合格,方可进行通风系统调整.3、系统调整过程中,仪器仪表不完好或操作不当,导致通风参数测定不准确,影响通风。

防范措施:各种仪器仪表不完好不得入井,现场使用仪器仪表时,必须再次检查完好性。

4、系统调整过程中,现场警戒未设置或设置不到位,人员进入微风、无风区,造成窒息、中毒。

防范措施:通风系统调整期间,对可能存在微风、无风区域要设置警戒,悬挂“严禁入内"警戒牌,严禁人员进入。

四、组织机构为保证调整工作顺利进行,成立通风系统调整领导组。

组长:孙毅(矿长)副组长:李云义(总工程师)魏庆阳(生产矿长)徐衍超(通风矿长) 孙玉宝(机电矿长)王荣年(安全矿长)成员:王志刚(通防副总)徐小波(机电副总) 周成(安全副总)李建华(技术副总)娄峰(生产副总)于刚(地测副总)阴法滨(通防技术科科长)武明刚(安全监察科科长)刘院(机电技术科科长)杜建廷(采掘技术科科长)高照全(地测技术科科长)孙兆军(调度室主任)巩金涧(监测监控队队长) 张广勇(通防工区区长)设立井筒贯通与风机挂网运行指挥部,指挥部设在调度室。

煤矿过破碎带巷道支护技术

煤矿过破碎带巷道支护技术

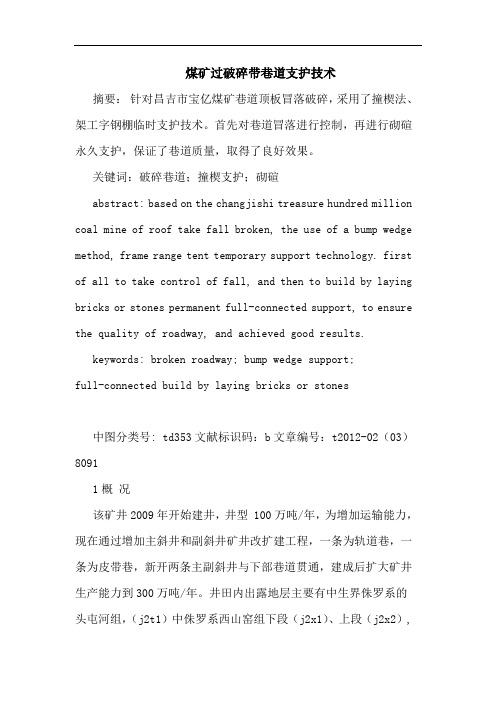

煤矿过破碎带巷道支护技术摘要:针对昌吉市宝亿煤矿巷道顶板冒落破碎,采用了撞楔法、架工字钢棚临时支护技术。

首先对巷道冒落进行控制,再进行砌碹永久支护,保证了巷道质量,取得了良好效果。

关键词:破碎巷道;撞楔支护;砌碹abstract: based on the changjishi treasure hundred million coal mine of roof take fall broken, the use of a bump wedge method, frame range tent temporary support technology. first of all to take control of fall, and then to build by laying bricks or stones permanent full-connected support, to ensure the quality of roadway, and achieved good results.keywords: broken roadway; bump wedge support;full-connected build by laying bricks or stones中图分类号: td353文献标识码:b文章编号:t2012-02(03)80911概况该矿井2009年开始建井,井型 100万吨/年,为增加运输能力,现在通过增加主斜井和副斜井矿井改扩建工程,一条为轨道巷,一条为皮带巷,新开两条主副斜井与下部巷道贯通,建成后扩大矿井生产能力到300万吨/年。

井田内出露地层主要有中生界侏罗系的头屯河组,(j2t1)中侏罗系西山窑组下段(j2x1)、上段(j2x2),下侏罗统三工河组(j1s )。

西山窑组含煤地层为一套河流相、湖滨相沉积岩性,泥炭沼泽相沉积。

在井田呈现近薄层泥岩,炭质泥岩。

主斜井过冻结段快速施工技术探讨

主斜井过冻结段快速施工技术探讨

主斜井过冻结段快速施工技术探讨摘要: 吕临能化霍州煤电庞庞塔煤矿主斜井过冻结段采用普通钻爆法,u29型钢底梁加双层钢筋混凝土铺底,混凝土输送泵配合液压钢模台车浇筑钢筋混凝土砌碹,自卸式汽车配合前卸式6m³箕斗排矸,通过合理的劳动组织,精细化管理与施工,探索出一种较合理的施工方法,连续3个月实现月成井50m(不含躲避硐),首例实现安全顺利通过斜井冻结段。

关键词:斜井;冻结段;快速施工方法。

中图分类号:tu74文献标识码: a 文章编号:一、工程概况:庞庞塔煤矿主斜井冻结段主要穿过黄土和黄土中夹杂钙质土的少量砾石层。

表土层中含水量较大(>20m³/h)。

井筒冻结段净宽5.2m,净高4.1m,倾角-16.0°,s净=18.41m2;冻结段斜长288.35m, s掘=30.96m2 ,第一次支护为架设u29型钢棚,后铺设钢筋网+喷射混凝土(厚度为130mm),二次支护为钢筋混凝土砌碹(厚度为570mm);冻结段躲避硐设计共7个,计10.5m;砌碹混凝土强度为c45,台阶、铺底为c25。

混凝土中添加br型增强防水剂,加入量为40kg/m3。

根据冻结施工过程中的情况添加防冻剂,u29型钢架棚之间用φ25螺纹钢筋加工而成的连接钩进行连接。

砌碹所配钢筋为φ25ⅱ级螺纹钢筋,环筋间距300mm,纵筋间距300mm,16#铁丝绑扎。

后附:冻结段永久支护图二、施工机械装备庞庞塔煤矿主斜井由中煤第一建设公司第十工程处承建,冻结段施工所用机械设备详见下表。

施工使用设备一览表三、施工方法3.1掘进冻结段采用人工使用风镐配合挖掘机破岩土,风镐刷帮进行掘进,当冻结段冻结半径进入荒径超过500mm,冻结硬度较高,风镐、挖掘机无法破岩土时,采用爆破方法。

使用yt—28型风钻、φ22mm 中空六角钢钎钻杆、φ32mm“一”字型合金钢钻头凿岩,眼深1200mm,循环进尺1000mm。

矿井反风演习安全技术组织措施

矿井反风演习安全技术组织措施

仅供参考[整理] 安全管理文书矿井反风演习安全技术组织措施日期:__________________单位:__________________第1 页共15 页矿井反风演习安全技术组织措施根据《煤矿安全规程》第122条规定:生产矿井主要通风机必须装有反风设施,并能在10min内改变巷道中的风流方向;当风流方向改变后,主要通风机的供给风量不应小于正常供风量的40%。

每季度应至少检查1次反风设施,每年应进行1次反风演习;矿井通风系统有较大变化时,应进行1次反风演习。

同忻矿计划于2013年矿井机电年度检修期间(月日)进行全矿井反风演习,为保证此次反风演习能够安全、顺利地进行,编制同忻矿全矿井反风演习及自然风测定安全技术组织措施。

一、矿井概述:同忻矿通风方式为分区式通风,主扇的工作方法为抽出式。

现有4个进风井和2个回风井,4个进风井为主斜井、副斜井、北一盘区进风立井、北二盘区进风立井,2个回风井为北一盘区回风立井,北二盘区回风立井。

各井筒风量、风机性能参数如下表。

同忻矿进、回风井筒参数表矿井总进风量为23122m3/min,总回风量为23572m3/min,矿井有效风量为22510m3/min,有效风量率97.35%。

矿井各用风点均实现分区通风,矿井通风系统稳定、可靠。

同忻矿为高瓦斯矿井,经2012年瓦斯等级鉴定:矿井瓦斯相对涌出量为1.52m3/t,绝对涌出量36.04m3/min,二氧化碳相对涌出量为0.67m3/t,绝对涌出量16.01m3/min。

矿井现有一个生产盘区为北一盘区,一个开拓盘区为北二盘区。

矿井采用综合机械化采煤,1个综采面为8105综放工作面,1个备采面为8104工作面,1个停采封闭工作面为8107工作面。

一盘区7个掘进面第 2 页共 15 页分别为:北一盘区辅运北延伸巷、北一盘区皮带北延伸巷、北一盘区回风北延伸巷、2103巷、5103巷、8103顶抽巷、8104顶回停掘面。

二盘区5个掘进面分别为:二盘区辅运巷、二盘区皮带巷、5203停掘巷、二风井反掘皮带巷、二风井回风南巷。

井下排水的安全技术措施煤矿排水安全技术措施

井下排水的安全技术措施煤矿排水安全技术措施

井下排水的安全技术措施煤矿排水安全技术措施井下排水的安全技术措施我矿已于2012年2月17日通过太原市煤炭工业局节后恢复建设批复,为确保建设期间的建设工期和建设安全的顺利进行,特制定井下排水的安全技术措施。

一、劳动组织及排水地点劳动组织:每班下井排水必须有一名矿领导带班,安全员一名,瓦检员一名,电工一名,排水工兼把钩工三名,并贯穿于整个排水过程,同进同出。

排水地点:行人斜井(原主斜井机尾)井底二、一通三防1、瓦检员负责排水点的通风、瓦斯等有毒有害气体的检查。

排水前先检查瓦斯等有毒有害气体确认安全后方可启动水泵。

2、井下停电或停风,工作面人员必须全部撤到新鲜风流中,通知调度室,查明原因进行处理。

因检修、停电等原因停风时,工作人员必须全部撤到新鲜风流中,恢复通风前,严格按照瓦斯排放制度。

3、在排水工作面悬便携式瓦检仪,位置设在风筒的另一侧距顶板0.2米,帮0.3米处;定期替换校对。

4、局部通风机要备齐双风机双电源必须有专人负责,保证正常运转。

5、局部通风机必须安装在进风巷道中,距排水点回风口不得小于10m,全风压供给该处的风量必须大于局部通风机的吸入风量,局部通风机安装地点到回风口间的巷道中的最低风速必须符合《煤矿安全规程规定》。

6、严禁循环风、微风、无风作业,严禁在停风或瓦斯超限的区域内作业。

7、风筒必须做到吊挂平直,逢环必挂,不得有死弯,破口及时粘补,风筒连接采用反边接法,接口严密,距工作面的距离不能超过5m;任何人不得损坏通风设施,严禁绑扎风筒,杜绝无风、微风作业。

8、风筒规格要一致,不准花接,使用规程不一致的风筒时,必须先粗后细,而且中间必须有过渡节。

9、排水工必须携带便携式甲烷检测报警仪和一氧化碳检测仪。

10、对因瓦斯浓度超限切断电源的电气设备,必须在瓦斯浓度降到1%以下时,方可通电起动。

11、随着水位的下降,有害气体忽高忽低,存在不稳定情况,严防突发,必须随时监测有害气体浓度。

三、机电方面1、电器设备入井前,应检查其“产品合格证”、“防爆合格证”、“煤矿矿用产品安全标志”及安全性能。

保证安全的技术措施6篇

保证安全的技术措施6篇保证安全的技术措施(精选篇1)一、概况为保证矿井的正常的生产接续工作,矿领导研究决定:掘进22E306甩车场下段和回风巷,该掘进面的乏风将会串入22E302工作面。

为确保22E306掘进面和22E302综采工作面的通风安全,特制定以下安全技术措施。

二、领导小组、劳动组织1、领导小组组长:副组长:成员:2、劳动组织所涉及一次串联通风的安全工作由当班带班矿领导、综掘队队长、综采队队长、机运部部长、各队当班班组作业人员、当班瓦检员等相互配合管理。

三、安全技术措施1、安全生产技术部每天由瓦检员加强对掘进工作面的局扇、风量、回风中的各类气体情况及综采工作面通风系统情况和风流中的各类气体情况进行检查,确保通风系统稳定、可靠、风量及各类气体情况满足《煤矿安全规程》、《作业规程》规定。

2、按照《煤矿安全规程》第128条的规定,掘进工作面的局扇。

要求安装同等能力的两台局扇,实现双风机双电源并能实现自动切换,且必须实现风电闭锁、瓦斯电闭锁,且灵敏可靠。

调度室负责在被串综采工作面的进风流中安装瓦斯断电仪,安装位置在距风流串联交汇处下风口不超过10m的22E302机巷内。

3、该掘进面局扇设专人进行管理,严禁随意停开局扇和无计划停风现象。

临时停工不得停风,因检修或其他原因造成局扇停止运转时,必须制定安全技术措施,确保工作面作业人员撤至新鲜风流中;并在巷口设置栅栏、警示牌,禁止人员入内。

4、临时停风后恢复通风前,必须由瓦检员检查瓦斯等有害气体情况。

只有在局扇及其开关附近10m内风流中的瓦斯浓度都不超过0.5%时,方可人工开启局扇。

5、瓦斯检查员必须加强掘进面、综采工作面气体的检查。

当回风瓦斯浓度超过1%时或进风中瓦斯浓度超过0.5%必须停止工作面作业,撤出工作面人员,查明原因并进行处理。

6、瓦斯检查员必须现场交接班,严禁瓦斯员脱岗、漏检、假检。

每班必须检查各工作面气体至少两次,如有特殊情况应随时检查气体情况。

清理主水仓及小井施工安全技术措施

山西三元福达煤业有限公司清理15号煤主、副水仓及小井淤煤安全技术措施由于15号煤主、副水仓淤煤增多,蓄水量降低,已不能满足矿井排放水需要,需对主、副水仓及三口小井进行彻底清理,为保证本次清理水仓工作的安全顺利完成,特制定本措施。

一、作业概况:利用局部通风机及压风管路将主、副水仓及小井中的有毒有害气体排出后,人员进行彻底清理。

二、人员组织安排:本次水仓清理工作由生产一班牵头,电工组配合。

机电机运队队长负责现场指挥工作,安全副队长负责现场作业安全工作,施工人员10人。

三、作业前准备:1、在轨道暗斜井底部车场和主、副水仓通道交叉处,安装5.5KW局扇一部,用于清理水仓时的通风;利用高压管连接压风管路,用于吹散小井中的有毒有害气体。

2、安装13KW污水泵一台,用于清理水仓时抽排污水。

3、以上设备要遵循相关煤矿井下电器设备使用要求,不得有失爆或不完好现象。

4、施工前要对主、副水仓巷道、轨道进行认真全面检查,发现问题要及时整修,以防片帮、掉渣,掉道等现象发生,影响安全。

5、本次施工要由专人负责,负责人要对主、副水仓概况及淤煤淤积情况彻底了解,做到心中有数。

四、作业:1、利用污水泵将1#小井中水抽入主水仓,抽干后利用压风管路进行通风,小井中空气氧气浓度达到20%并且经过瓦斯员测量其它有毒有害气体浓度达到规定要求后,施工人员穿着连接雨裤进入小井中进行清理。

2、关闭联通巷闸阀后开始清理2#小井及3#小井。

3、小井清理完成后开始清理主、副水仓;先清理副水仓,后清理主水仓。

4、清理副水仓时,先将主、副水仓联通巷闸阀关闭,封堵副水仓入水沟,将井下所有排水全部导入主水仓,并将副水仓内积水用污水泵抽入主水仓。

5、清挖时,首先开动风机对副水仓进行通风,通风半小时后,由专职瓦斯员使用多功能气体测试仪进行测试,确认瓦斯浓度在0.5%以下,氧气浓度在20%以上,一氧化碳浓度在规定范围内,且现场安全员下达开工指令后,清挖水仓人员才可以穿好连接雨裤进入水仓进行清挖工作,在清理下坡段的淤煤时要系好安全带,并有专人监护,防止滑入水仓。

隧道斜井施工方案

隧道斜井施工方案目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)3.1施工人员配置 (1)3.2材料准备 (2)3.3机械设备准备 (2)四、施工方案 (3)4.1施工工艺流程及参数 (3)4.2**段衬砌断面设计 (5)4.3钻眼爆破 (5)4.4 初期支护 (6)4.5 防排水 (9)4.6 二次衬砌 (10)五、质量保证及控制措施 (12)5.1建立健全质量保证体系 (12)5.2具体实施措施 (12)5.3质量控制指标、检验频率和方法 (13)六、施工安全与文明施工 (15)6.1建立健全健全组织保证体系 (15)6.2安全管理制度及措施 (15)6.3隧道施工安全注意事项 (16)6.4施工紧急预案 (16)6.5监控量测 (17)6.6环境保护措施 (19)一、编制依据(1)施工招标文件;(2)施工图纸;(3)《公路工程技术标准》(JTGB01-2014)《公路隧道施工技术规范》(JTG F60—2009)《爆破安全规程》(GB6722-2014)《公路土工试验规程》(JTGE40-2007)《公路工程施工安全技术规程》(JTGF90-2015);(4)业主在招标文件中明示的规范、标准及文件;(5)现场踏勘及调查所得的相关资料;(6)我单位从事隧道工程等相关施工经验;(7)我单位现有的技术水平,施工管理水平和机械设备配套能力。

二、工程概况斜井平面线位采用直线,斜井长度为1145m,起点(斜井底部)分别位于主线右洞右侧约80m,斜井终点(斜井地面洞口)位于陡坡下方一小平台上。

斜井纵断面最大纵坡为11%,考虑到施工安全问题,纵面上每隔350m 设置一段缓坡,缓坡长40m,坡度为3%。

为防止洞外的雨水进入洞内,在洞口段设置了一段-3%的反坡。

其中斜井于X2K0+140-X2K0+060段(80米)设计为**段,围岩级别分类为IV级围岩。

三、施工准备3.1施工人员配置为满足**段施工生产需要,调配相关人员参与施工,具体施工人员配置如下表。

隧道施工安全保证措施

隧道施工安全保证措施1 开挖及钻孔施工向广大员工贯彻“不坍才有进度”的指导思想,切勿片面追求进度而忽视质量,而造成因防坍措施不到位而造成坍方,给工程造成损失。

在洞口段、断层浅埋破碎带及其它Ⅳ、Ⅴ级围岩地段,施工前必须制定详细的切实可行的施工方案和作业指导书。

做好超前地质预报工作,采用TSP、超前钻孔、地质雷达等地质预报仪器对开挖面前方的地质情况作出详细的预报。

每个开挖工班配一名工程师跟班,确保各种措施、技术交底的落实,保证标准化作业。

开挖过程中,配备有经验的地质工程师,24小时轮流值班,及时发现地质变化,监控指导现场施工。

根据设计图纸的要求做好超前导管注浆加固围岩或起到注浆堵水的作用。

不良地质隧道施工,严格遵循“先治水,短开挖、弱爆破、强支护、勤量测、早封闭”的施工原则保证不坍方。

施钻人员到达工作面后,应首先检查工作面是否处于安全状态。

支护、拱顶是否稳定,如有松动危石应清除并加以支护。

操作人员必须互相配合,并保持必要的安全操作距离。

机械凿岩时,必须采用湿式凿岩。

站在碴堆上作业时,应该注意碴堆的稳定性,防止滑坍伤人。

司钻工钻孔前,对风钻和工具作如下检查,不符合要求的应立即修理或更换:机身、螺栓、卡套、弹簧和支架是否正常完好。

管路是否良好,连接是否牢固。

钻杆是否弯曲、带伤,防止作业时断钎伤人。

湿式凿岩的供水装置是否良好。

用带支架的风钻钻孔时,应将支架安置稳妥。

在钻孔台架上打眼时,先检查平台架及斜撑是否稳定,平台上是否铺满板,外侧的防护栏杆是否牢固,防止高处坠落。

严禁在残眼中继续钻孔。

严禁在打眼的同时装药。

不得在工作面折卸、修理风钻。

手持风钻打眼,开孔时应用较短的钻杆,其长度不超过0.8—1米,因长钻杆开孔容易扭曲折断伤人。

钻头未入岩壁前,风门不宜开大。

操作时要做到:一条线:退钎子与凿岩机一条线;靠边站:司钻工要在风钻的左侧方,严禁骑着气腿操作风钻;推风要适宜;气腿给凿岩机推力大了易卡钻;钻眼时先开水后开风,停钻时先关风后关水。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

贵州能发高山矿业有限责任公司高山煤矿主、副、回风斜井
井筒过溶洞及岩石破碎带施工安全技术措施

工程名称 : 高山煤矿主、副、回风斜井工程
编 制 人 : 薛意超
技术负责人 :王辛太
项目负责人 :肖桂华
施 工 单 位:河南煤炭建设集团高山工程项目部
编 写 日 期:2009年11月5日
高山煤矿主、副、回风斜井井筒过溶洞及岩石破碎带
施工安全技术措施审批签字表

审批人员 审批意见 签名
编制人

施工队长
安检
技术经理
生产经理
机电经理

项目经理
安全技术措施报审表
工程名称: 高山煤矿主、副、回风斜井工程
致: 河南工程咨询监理有限公司高山矿井监理部 (监理单位)
我方已根据合同的有关规定完成了高山煤矿主、副、回风斜井井筒过溶洞及岩石破碎带施工安全技
术措施 (方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。

附:高山煤矿主、副、回风斜井井筒过溶洞及岩石破碎带施工安全技术措施

承包单位:(章)
项目经理:
日 期:

专业监理工程师审查意见:

专业监理工程师:
日 期:

总监理工程师审核意见:

项目监理机构:
总监理工程师:
日 期:
高山煤矿主斜井井筒过溶洞及岩石破碎带
施工安全技术措施贯彻记录

贯彻人 : 贯彻时间: 年 月 日 点班 组

贯彻人 : 贯彻时间: 年 月 日 点班 组
贯彻人 : 贯彻时间: 年 月 日 点班 组
高山煤矿副斜井井筒过溶洞及岩石破碎带
施工安全技术措施贯彻记录

贯彻人 : 贯彻时间: 年 月 日 点班 组

贯彻人 : 贯彻时间: 年 月 日 点班 组
贯彻人 : 贯彻时间: 年 月 日 点班 组
高山煤矿回风斜井井筒过溶洞及岩石破碎带
施工安全技术措施贯彻记录

贯彻人 : 贯彻时间: 年 月 日 点班 组

贯彻人 : 贯彻时间: 年 月 日 点班 组
贯彻人 : 贯彻时间: 年 月 日 点班 组
高山煤矿安全技术措施会审记录
工程名称:
高山煤矿主、副、回风斜井工程(过溶洞及岩石破碎带补充措施)


会审意见:

生产技术部
安检通防部
机 电 部
总 工 程 师
高山煤矿主、副、回风斜井井筒过溶洞及岩石破碎带
施工安全技术措施
一、 工程概述:
高山煤矿主斜井、副斜井、回风斜井位于贵州省黔西县协和乡,根据实际
揭露地质情况,井筒在施工过程中会穿溶洞和岩石破碎带,为了保证施工安全
及施工质量,经建设单位、监理单位及施工方研究决定采取如下方案进行施工,
望施工人员严格按照该措施进行施工。
二、 施工方案:
1、井筒过溶洞及岩石破碎带支护方式采用架设11#矿用工字钢棚棚后全
断面铺设金属网+喷射混凝土进行支护,棚距为500mm,根据实际情况经建设单
位、监理单位同意可适当改变棚距。
2、如溶洞出现在巷道的帮部必须先砌筑600mm厚的浆砌片石墙接顶,不影
响巷道的设计断面尺寸,然后再进行架棚支护,浆砌片石外空洞的部分采用矸
石进行充填,防止雨季水顺溶洞渗入井筒。
3、溶洞出现在巷道顶部采用架设11#矿用工字钢棚棚后全断面铺设金属
网+喷射混凝土进行支护,棚后空顶的部分必须采用圆木和半圆木背实接顶喷射
混凝土充填封闭。
4、如溶洞出现在巷道底板根据实际情况采用在巷道底板上铺设22kg∕m轨
道,轨道间距及长度根据实际情况确定,溶洞采用矸石充填,片石混凝土浇筑
封口。
三、安全技术措施
1、掘进采用短掘短支,循环掘进尺控制在0.5m,严格执行“敲帮问顶“制
度。
2、溶洞出现在巷道的帮部需要砌筑片石墙时必须在班组长的带领下,把施
工地点活矸活石找掉,采用圆木作为临时支护,在消除一切隐患后方可
施工。
3、人员在架好棚背顶时必须相互配合,及时用找顶的专用钩钎把顶板可能
掉落的活矸、危岩找掉后方可进行背顶施工。
4、溶洞出现在巷道底板时施工人员必须系保险带并牢固生根,防止人员坠
落溶洞,特殊情况项目部领导和专业技术人员必须现场跟班,确保施工
安全。
5、工作面放炮严格执行“一炮三检”和“三人连锁”放炮制度。
6、放炮必须严格设置好警戒,直巷不小于120mm,弯道不小于100mm。
7、放炮前必须把棚子背紧刹死并喷浆进行封闭,否则严禁放炮。
8、放炮后必须在班组长的带领下检查工作面的爆破情况及巷道顶板的完好
情况,必须在保证没有安全隐患的情况下方可进行下一道工序的施工。
9、放炮后必须首先检查支架的完好情况,如果棚子不符合质量要求必须进
行修复,达到质量标准后方可进行下一道工序的施工。
10、架棚挖柱窝时必须时刻关注顶板情况,把巷道顶板活矸活石找掉,防
止掉落伤人,柱窝必须挖到设计深度,工字钢棚基础为粘土时棚腿柱窝
必须加深采用片石砂浆浇灌,预制钢筋混凝土块铺设棚腿下垫实,防止
棚子下沉(钢筋混凝土块规格为长×宽×厚为:500×250×100mm)。
11、架棚必须严格按照中腰线进行施工,严格控制架棚规格,棚后空顶空
帮部分必须用半圆木把棚子背紧刹死,严格控制棚子的扭距、应山及间
距。
12、棚后空顶部分背棚时必须严格执行“敲帮问顶”制度,把顶板活石找
掉,在班组长的指挥下方可进行背顶工作,背顶的材料必须提前运送到
工作面。
13、棚子上严禁挂滑轮,防止棚子被拉变形。
14、架设金属棚时由于棚腿比较长,重量较重,施工人员抬棚架设时必须要
相互配合好,作到“三不伤害”。
15、未尽事宜严格按照《煤矿安全规程》、领导审批意见和《高山煤矿主、
副、风斜井基岩段施工作业规程》执行。
