顶管工程中的高压注浆加固技术应用

合集下载

顶管注浆加固工程施工方案

顶管注浆加固工程施工方案

顶管注浆加固工程施工方案一、工程概述本工程是针对某一建筑结构的加固工程,采用顶管注浆的方式对钢筋混凝土结构进行加固处理,以保证该结构的安全可靠。

二、施工前准备1. 施工现场准备•清理施工区域:清除施工区域内的垃圾、杂物等。

•搭建施工脚手架:搭建可靠的施工脚手架,确保施工安全。

•初始化施工设备:对施工设备进行检查和调试,确保施工设备正常运转。

2. 现场材料准备•注浆材料:水泥、混凝土、砂浆等。

•注浆设备:压力泵、管道、喷枪等。

•填缝材料:胶水、密封胶、聚合物填缝剂等。

•施工工具:电动工具、手动工具、测量工具等。

三、施工流程1. 钢筋混凝土结构清洗在结构表面清除松散表皮、油污、化学物质等污染物,对于部分松散表层的钢筋混凝土结构,需要采用电动工具刷洗,以便提高附着力。

2. 钢筋混凝土结构处理去除各种异物及灰尘后,对混凝土表面进行凿刻,达到不同程度的毛细骨化,以使注浆材料与钢筋混凝土表面形成牢固的附着力。

同时,对于存在表面龟裂的地方,要在此处打孔。

3. 注浆将混凝土浆液用泵送到预设的孔洞中,同时注入适量的水泥和添加剂,确保混凝土的强度和稳定性。

注浆时,要按照设计要求进行,注入量应控制在适当的范围内,防止注浆过量导致结构损坏。

4. 填缝在注浆材料凝固后,使用填缝材料对孔洞进行填充,同时对混凝土表面裂缝和缝隙进行修复。

填缝材料在配制前,应按照施工要求加入适量的外加剂,以确保填缝材料的强度和稳定性。

四、安全保障在施工过程中,应注意以下安全事项:•维护施工现场秩序,防止意外发生。

•施工设备和工具必须符合安全规范并经过检查和调试,保证安全使用。

•操作时需佩戴一次性手套和口罩,以防止化学品对人体造成伤害。

•监控施工现场气体,确保氧气含量和有害气体浓度在合理范围内。

•对施工现场进行物资管理,尤其是易燃易爆等材料。

五、施工后处理结束施工后,应采取以下措施进行后期处理:•对施工现场进行清理和整理,保持环境整洁。

•对施工设备和工具进行归位和保养,以利于下次使用。

注浆减摩技术在顶管施工中的应用

注浆减摩技术在顶管施工中的应用

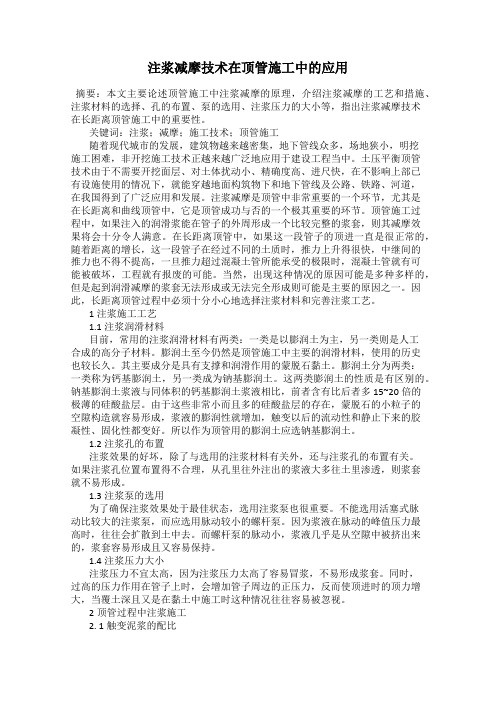

注浆减摩技术在顶管施工中的应用摘要:本文主要论述顶管施工中注浆减摩的原理,介绍注浆减摩的工艺和措施、注浆材料的选择、孔的布置、泵的选用、注浆压力的大小等,指出注浆减摩技术在长距离顶管施工中的重要性。

关键词:注浆;减摩;施工技术;顶管施工随着现代城市的发展,建筑物越来越密集,地下管线众多,场地狭小,明挖施工困难,非开挖施工技术正越来越广泛地应用于建设工程当中。

土压平衡顶管技术由于不需要开挖面层、对土体扰动小、精确度高、进尺快,在不影响上部已有设施使用的情况下,就能穿越地面构筑物下和地下管线及公路、铁路、河道,在我国得到了广泛应用和发展。

注浆减摩是顶管中非常重要的一个环节,尤其是在长距离和曲线顶管中,它是顶管成功与否的一个极其重要的环节。

顶管施工过程中,如果注入的润滑浆能在管子的外周形成一个比较完整的浆套,则其减摩效果将会十分令人满意。

在长距离顶管中,如果这一段管子的顶进一直是很正常的,随着距离的增长,这一段管子在经过不同的土质时,推力上升得很快,中继间的推力也不得不提高,一旦推力超过混凝土管所能承受的极限时,混凝土管就有可能被破坏,工程就有报废的可能。

当然,出现这种情况的原因可能是多种多样的,但是起到润滑减摩的浆套无法形成或无法完全形成则可能是主要的原因之一。

因此,长距离顶管过程中必须十分小心地选择注浆材料和完善注浆工艺。

1注浆施工工艺1.1注浆润滑材料目前,常用的注浆润滑材料有两类:一类是以膨润土为主,另一类则是人工合成的高分子材料。

膨润土至今仍然是顶管施工中主要的润滑材料,使用的历史也较长久。

其主要成分是具有支撑和润滑作用的蒙脱石黏土。

膨润土分为两类:一类称为钙基膨润土,另一类成为钠基膨润土。

这两类膨润土的性质是有区别的。

钠基膨润土浆液与同体积的钙基膨润土浆液相比,前者含有比后者多15~20倍的极薄的硅酸盐层。

由于这些非常小而且多的硅酸盐层的存在,蒙脱石的小粒子的空隙构造就容易形成,浆液的膨润性就增加,触变以后的流动性和静止下来的胶凝性、固化性都变好。

顶管注浆施工方案

顶管注浆施工方案

顶管注浆施工方案
为改善顶管中管壁周围被扰动土层松散的性状,使管道顶部及侧面增加抗压强度和粘结性,实现加固目的,防止路面沉陷,保证管道的使用安全,采用空压机注浆工法,对管道四周的土体进行注浆加固处理,形成具有一定强度复合地基,以达到到稳固土体的目的。

(一)、注浆材料
1、其特性对地下水而言,不易溶解
2、对不同地层,凝结时间可调节
3、高强度、止水:
4、注浆材料配比:水泥、水
注浆时,将根据现场实际情况适当加入特种材料(硅酸钠)以增加可灌性和早期强度。

当检查井施工完毕,即可封堵钢筋混凝土管外侧与土体之间的空隙,在管内进行压注水泥浆,水灰比按1:1,注浆孔采用管道预留的注浆孔,注浆压力不小于0.1mPa,以注满管壁周围缝隙为准,施工中注意观察空压机的压力仪表的压强以及相邻注浆孔出浆情况。

(二)、注浆孔的布置和注浆范围
本工程采用的管材为采用级“F”型钢筋砼管道,每根管节长2m,每根管有三个注浆于孔。

(三)、工艺流程
1、清孔、连接注浆工艺管道:根据管道预留注浆孔的位置,布设注浆支管,每个注浆口支管均设一控制闸阀。

2、注入浆液:管道布设完成后开始注浆,注浆压力不小于0.1Mpas
3、封堵注浆孔:采用与预留注浆孔配套的堵丝封堵注浆孔,防止浆液流失。

顶管注浆方案(参考资料)

顶管注浆方案(参考资料)

顶管注浆施工方案威海西路注浆施工方案:一、施工目的本工程主要以改善顶管中管壁周围被扰动土层松散的性状为目的,使管道顶部及侧面增加抗压强度和粘结性,实现加固目的,防止路面沉陷,保证管道的使用安全。

二、施工方法选择:本工程采用空压机注浆工法,对管道四周的土体进行注浆加固处理,形成具有一定强度复合地基,以达到稳固土体的目的。

三、注浆加固:(一)、注浆材料:注浆时,将根据现场实际情况适当加入特种材料(硅酸钠)以增加可灌性和早期强度。

顶管施工完毕,即可封堵钢筋混凝土管外侧与土体之间的空隙,在管内进行压注水泥浆,水灰比按1:1,注浆孔采用钻机钻探注浆孔,注浆时压力不小于0.1mPa,以注满管壁周围缝隙为准,施工中注意观察空压机的压力仪表的压强以及相邻注浆孔出浆情况。

(二)、注浆孔的布置:本工程采用的管材为采用Ⅱ级混凝土管道,每根管长2m,每在混凝土管道上下两侧各钻探8个注浆孔,两侧各2个注浆孔,(三)、工艺流程1、清孔、连接注浆工艺管道:根据管道预留注浆孔的位置,布设注浆支管,每个注浆口支管均设一控制闸阀。

2、注入浆液:管道布设完成后开始注浆,注浆压力0.05~0.1Mpa;3、封堵注浆孔:采用速凝混凝土封堵注浆孔,防止浆液流失。

4、冲洗注浆管:注浆完毕,应立即用清水冲洗注浆管,必须采取适当措施处理废水,搞好清洁工作。

工程质量保证体系:在本工程注浆施工中,应以严格组织管理体系和科学严谨的质量体系来保证工程质量。

一、质量控制:1、工程质量严格按照本工程制定、并经甲方和监理工程师认可的施工方案执行,严格按国家有关技术规范、规程、标准控制施工。

2、根据施工程序,严把配料、注浆压力、注浆量关,每一道工序均安排专人负责,并记录好每一道工序的原始数据。

二、工程质量保证制度:1、成立工程项目经理为责任的质量管理小组,完善质量保证体系,严格按照质量体系中规定的责权要求运行。

2、定期召开质量分析会议,组织质量教育,严格执行"三检"制度,加强技术交底工作,强化工序控制,由责任心强经验丰富的工程师担任质量控制人员,实行监督检查,保证工程质量。

顶管土体间隙注浆加固施工工法

顶管土体间隙注浆加固施工工法

顶管土体间隙注浆加固施工工法顶管土体间隙注浆加固施工工法一、前言顶管土体间隙注浆加固施工工法是一种常用的土体加固技术,通过注入浆液填充土体间隙,提高土体的强度和稳定性,从而增强土体的承载能力。

本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及实际工程实例进行详细介绍。

二、工法特点顶管土体间隙注浆加固施工工法具有以下特点:1. 施工方便快捷:采用顶管施工方式,无需开挖大面积的土体,减少对周边环境的影响,并能够更好地维持附近建筑物的稳定。

2. 增强土体稳定性:通过注入浆液填充土体间隙,提高土体抗剪、抗压的能力,增强土体稳定性,并减少土体的沉降。

3. 适应性强:适用于不同类型的土体,包括砂、砾、黏土等,并可根据具体情况选择不同类型的浆液进行注入。

4. 改善土体性质:浆液中的化学成分可以改善土体的物理性质,提高土体的可塑性和稳定性。

5. 可控性强:通过控制注浆的压力、流量和浆液的配比,可以实现对施工过程中土体的加固效果的控制和调节。

三、适应范围顶管土体间隙注浆加固施工工法适用于以下场合:1. 土体松弱,需要加固增强的情况,如软基处理、地基加固等。

2. 需要提高土体密实性和稳定性的场合,如止水墙、堤坝加固等。

3. 需要改善土体性质,提高土体可塑性和稳定性的情况,如软土地区的开挖、填土加固等。

4. 土体中存在空洞或孔隙,需要填充修补的场合,如地下室施工、隧道开挖等。

四、工艺原理顶管土体间隙注浆加固施工工法的基本原理是通过注入浆液填充土体间隙,使土体得到增强和稳定。

工法与实际工程之间的联系主要体现在以下几个方面:1. 注浆浆液的准备:根据实际工程需要和土体性质,选用合适的材料制备注浆浆液,如水泥浆液、聚合物浆液等。

浆液的配比和浆液中添加的化学品会影响注浆后土体的性质和加固效果。

2. 注浆设备的选择和调整:根据工程需求和土体情况,选择适合的注浆设备,并调整注浆的压力和流量,以保证浆液能够充分填充土体间隙,达到加固的效果。

顶管注浆加固施工方案

顶管注浆加固施工方案

顶管注浆加固施工方案情况该地区属于亚热带湿润气候,年平均气温为17.8℃,年平均降雨量为1200mm左右。

3)地质情况该地区地质属于第四系沉积物,主要为砂、粉砂、黏土、砾石等。

其中,管道敷设深度范围内主要为黏土和粉砂岩。

地下水位较低,一般在3-5米左右。

4)地形地貌该地区地形起伏较小,为平原地带,地势平坦,无明显地貌特征。

二、施工技术及措施:1、非开挖顶管施工技术本工程采用非开挖顶管技术施工,具体施工流程如下:1)对工作井进行开挖,开挖深度为6.5米至16米。

2)在工作井内设置顶管机,将钢管逐节推入井内。

3)顶管机带动钢管向接收井方向推进,同时施工人员在接收井内引导钢管顶进。

4)钢管顶进至接收井后,进行管道连接和固定。

2、注浆加固技术在顶管施工过程中,为增强地基的自稳性和抗压强度,本工程采用注浆加固技术。

具体施工流程如下:1)在管道施工完后,对管壁外注入1:1纯水泥浆。

2)注浆浆液通过管道缝隙渗透到土体内,增强土体的自稳性和抗压强度。

三、工程质量保证体系:本工程施工过程中,将严格按照ISO9001质量管理体系要求进行施工,确保工程质量符合国家标准和设计要求。

同时,施工单位将建立健全的质量管理体系,对施工过程中出现的质量问题及时进行整改和处理,保证工程质量达到设计要求。

四、安全措施:1、施工前,对施工现场进行全面检查,确保施工环境安全。

2、施工过程中,设置围挡和警示标志,保障施工人员和周边群众的安全。

3、加强机械设备的维护和保养,确保设备运行安全可靠。

4、施工人员必须经过专业培训和考试,持证上岗,确保施工操作规范、安全。

五、注浆效果检测手段:1、在注浆施工结束后,对管道周围土体进行测量,检测土体沉降情况。

2、对注浆浆液进行采样分析,检测注浆效果。

3、对管道进行压力测试,检测管道的耐压试验情况。

河流周边种植了大量的绿化植物,形成了一个美丽的景观带。

宜宾属于中亚热带湿润季风气候区,也有南亚热带气候的属性。

高压旋喷桩技术在顶管管基加固处理中的应用2_secret

高压旋喷桩技术在顶管管基加固处理中的应用摘要:随着城市建设的不断发展,近年来,顶管施工技术在市政建设特别是在供排水管道工程中得到不断发展,其优越性也越来越突出,然而由于恶劣的地质条件,给顶管施工带来相当大的难度。

本文通过一工程实例,介绍顶管工程采用高压旋喷桩基础的施工工艺及应用。

关键词顶管工程高压旋喷桩施工工艺1.工程概况石井河流域截污工程是广州大坦沙污水处理厂第三期扩建工程中污水收集系统的一部份,工程范围从增步河口至白海面,全长19.44公里,分别在石井河两岸整治的6米维护地带敷设截污管道。

东侧截污管接入已实施的西槎路污水管道,西侧截污管接入广青路和增槎路已实施的污水管。

首期工程是为配合广州市水利局的石井河整治,从张村水闸为起点至谭村水闸,全长约为1480米。

本标段为该工程首期B标,位于石井河西岸,管径为D900㎜、D1200㎜截污管,总长1700米,采用顶管施工。

2.工程地质情况根据现场施工情况,现场地质情况自上而下为回填松散沙层、淤泥、粉质粘土,粘土,设计管线在淤泥层中穿越。

管道地基处理采用高压旋喷桩。

3.高压旋喷桩加固设计旋喷桩是利用钻机把带有喷嘴的注浆管钻进至土层的预定位置后,以高压设备使浆液或水成为20Mpa左右的高压流从喷嘴中喷射出来,冲击破坏土体,同时钻杆以一定的速度逐渐向上提升,将浆液与土粒强制搅拌混和,浆液凝固后,在土中形成一个固结体。

3.1设计方案3.1.1单管高压旋喷对截污管线地基加固,设计荷栽强度120KPa以上,固结体抗压强度4.0--8.0MPa。

3.1.2采用单管双喷高压旋喷方法施工。

桩径Φ600mm,有效桩长为6.2 m,需凿除桩头0.2m。

空桩长约6.0-7.0m,单排分布,桩间距为2.0m,具体见下图。

顶管管基高压旋喷桩设计图3.2施工技术参数根据本工程的工程特点及设计要求,拟定以下施工技术参数:(1).高压清水:压力18-20 Mpa;流量70-80 L/min;喷嘴直径2-2.5 mm。

顶管注浆方案(建筑类别)

顶管注浆施工方案注浆施工方案:一、施工目的本工程主要以改善顶管中管壁周围被扰动土层松散的性状为目的,使管道顶部及侧面增加抗压强度和粘结性,实现加固目的,防止路面沉陷,保证管道的使用安全。

二、施工方法选择:本工程采用空压机注浆工法,对管道四周的土体进行注浆加固处理,形成具有一定强度复合地基,以达到稳固土体的目的。

三、注浆加固:(一)、注浆材料:1、其特性对地下水而言,不易溶解;2、对不同地层,凝结时间可调节;3、高强度、止水;4、注浆材料配比:水泥、水注浆时,将根据现场实际情况适当加入特种材料(硅酸钠)以增加可灌性和早期强度。

当检查井施工完毕,即可封堵钢筋混凝土管外侧与土体之间的空隙,管道西侧由于目前检查井未形成,可先砌筑240mm厚砖墙,墙体单面按五层防水做法抹面,在管内进行压注水泥浆,水灰比按1:1,注浆孔采用管道预留的注浆孔,注浆压力不小于0.1mPa,以注满管壁周围缝隙为准,施工中注意观察空压机的压力仪表的压强以及相邻注浆孔出浆情况。

(二)、注浆孔的布置和注浆范围:本工程采用的管材为采用Ⅱ级“F”型钢筋砼管道,每根管节长2m,每根管有三个注浆孔,在铁路线下及民房下每根管的水平和顶部出均布设注浆孔,其余部位并采用隔孔注浆施工。

(三)、工艺流程1、清孔、连接注浆工艺管道:根据管道预留注浆孔的位置,布设注浆支管,每个注浆口支管均设一控制闸阀。

详见后附注浆工艺图。

2、注入浆液:管道布设完成后开始注浆,注浆压力0.05~0.1Mpa;3、封堵注浆孔:采用与预留注浆孔配套的丝堵封堵注浆孔,防止浆液流失。

4、冲洗注浆管:注浆完毕,应立即用清水冲洗注浆管,必须采取适当措施处理废水,搞好清洁工作。

工程质量保证体系:在本工程注浆施工中,应以严格组织管理体系和科学严谨的质量体系来保证工程质量。

一、质量控制:1、工程质量严格按照本工程制定、并经甲方和监理工程师认可的施工方案执行,严格按国家有关技术规范、规程、标准控制施工。

顶管聚合物注浆加固施工方案

顶管聚合物注浆加固施工方案
概述
顶管聚合物注浆加固技术是常用的加固方法之一,通过注入聚合物材料来填充管道内部空隙,增强管道强度和稳定性。

施工步骤
1. 现场准备:施工前需要检查管道的完整性和清理管道内部杂物,确保管道表面干燥清洁。

2. 材料搅拌:按照材料说明书准确配合原材料,进行快速搅拌并尽快使用。

3. 注浆:将搅拌好的聚合物材料通过注浆设备注入管道内部,从低处到高处逐段注浆。

4. 确认:完成注浆后,需要确认注浆是否充分且无渗漏,可通过检查管道表面是否有气泡和水滴来判断。

5. 收尾:清理现场并做好相应记录。

注意事项
1. 按照材料说明书配比准确,不得随意更改。

2. 注浆时需连续注入,不得停顿,以避免注浆材料混合不均。

3. 管道坡度应控制,注浆顺序应自下而上,避免积聚现象。

4. 施工现场应通风良好,加强安全措施。

以上为顶管聚合物注浆加固施工方案,是经过实践检验的有效方法。

施工过程中应注意事项,确保施工质量,保障工程安全。

钢管高压注浆加固地基技术总结

钢管高压注浆加固地基技术总结一.技术简介钢管高压注浆加固地基是通过将钢管打入地基或钻孔后放入钢管并将钢管与地基接触的上口50㎝范围用土夯筑密实,浆液通过钢管均匀的注入需要加固的地层中,浆液以填充、渗透和挤密等方式,赶走土颗粒间或岩土裂隙中的水份和空气后占据其位置,经人工控制一定时间后,浆液将钢管和原来松散的土粒或裂隙胶结成一个整体。

从而使基底得到加固,减少沉降。

二.实际工作运用的2个实例1.金浅819井组井架基础下沉加固。

1.1工程概况金浅819井组钻前工程,由于前期施工只追求进度,忽略了工程质量,造成在钻井过程中出现井架基础下沉。

1.2方案选择:采用钢管静压灌浆,用钻机成孔后放入钢管,注入水泥浆加固井架基础。

优点:对场面破坏小,施工周期短。

缺点:处理效果不无法直观体现、处理的质量控制难度加大。

1.3注浆加固工艺1.3.1技术要求:1)注浆时水泥采用P.O 42.5普通硅酸盐水泥。

2)注浆水灰比为取0.6;3)注浆流量:7~10L/min;4)浆液配比:采用纯水泥浆。

5)浆液采用专用水泥搅拌机制作,搅拌时间不少于15min。

1.3.2施工程序与方法注浆施工程序如下:钻孔→封口→注浆→封孔。

施工流程图1.3.3钻孔1)钻孔采用履带式潜孔钻机;2)按“基础加固平面布置图”所示的横向及纵向间距,钻孔位置及高程偏差不大于10cm;3)钻机就位要准确、稳固,钻杆垂直度及桩位偏差等均应控制在规范允许范围内。

4)钻孔孔径为70mm,根据实际情况而定,目的在于能将注浆管顺利下到孔底,钻进采用回转方式或冲击方式;5)如钻孔出现垮孔给成孔带来困难或导致注浆管顺利下到孔底,可采用套管护壁先钻进后跟进套管。

1.3.4下管及封口1)为更好地保证施工质量,本项目采用钢管套管注浆;2)将钢管下入孔中并保持垂直;3)钻孔上部80mm~100mm,采用水泥浆封孔。

1.3.5注浆1)钻孔封口完成后可进行注浆施工;2)注浆采用先外排再内排,最后注中间排的顺序,隔孔跳注;3)注浆时压力采用0.2~0.5Mpa,每次提升量为1.0m,预计每次注浆量200kg,达到预计注浆量或出现冒浆时提升;4)当压力突然上升或从孔壁、地面溢浆时,立即停止注浆。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第24卷第2期2006年6月 河北建筑工程学院学报

JOURNAL OF HEBEI INSTfrUTE OF ARCHITECTURAL ENGINEERINGVol. 24 No. 2

June 2006

顶管工程中的高压注浆加固技术应用魏涛核工四达建设监理公司 摘要结合实际工程,介绍高压注策加固土壤技术在顶管工程中的应用. 关键词注装加固;顶管工程;应用 中图号TU40前言

顶管施工技术是目前室外给排水管道工程中被广泛采用的一种不开槽敷管方法.顶管施工时,若遇土质是粘性土,则顶进工作面土层较为稳定,不易在短暂的顶进过程中发生坍方现象;如果遇到松散土层或饱和粉土、砂土,工作面极不稳定,经常坍方,致使地面出现裂缝或沉陷〔’].因此,在工作土层不稳定的条件下顶管时,必须采取土层稳定技术措施,确保工作面土层处于稳定状态. 高压注浆法(又称地基微型桩加固、地基树根桩加固)是指利用水泥浆液或其他化学浆液,通过压力灌注、渗透、劈裂、挤密土体,使浆液与土颗粒胶结起来,改变地基土的物理和力学性质,形成结构新、强度大、稳定性好的结石体;同时注浆钢管和浆液形成微型桩体,直接承受部分荷载,起到卸荷的作用[(2).本文结合工程实际,主要阐述高压注浆加固技术对因顶管施工而致的土层沉陷问题进行加固处理的技术措施.1.工程概况

张家口市主城区排水管网顶管工程15# --16#段在管道刚开始顶进时发现距工作坑15m外部分房屋存在裂缝,当管道顶至房屋下时,在顶管中心线15m范围内部分房屋除原有裂缝宽度增加外还出现了新的裂缝.为此,甲、乙双方及时对事故地段进行地质雷达检测,检测结果表明:房屋裂缝产生的主要由地下2一7.5m施工范围内土壤质严重疏松而致.为增加地下土壤密实度,确保地面不再下降、民房裂缝不再扩大,乙方对居民房屋区内土质疏松地段土壤进行高压注浆加固处理. 另外,具体施工时应注意到本工程有如下特点: 1)工程位于张家口市复合肥公司家属院内,施工场地狭窄,不便于进行机械化施工.2)工程部分施工项目进人冬季施工,因此做好冬季施工措施工作是确保工程质量和施工工期的关键因素之一3)工程位于家属院内,因此在进行土壤注浆加固施工时做好地上现况房屋的保护工作,也是本工程工作重点之一2设备和材料选择

本工程注浆设备主要包括钻孔机械、调浆设备、注浆设备等. 1)钻孔机械:根据施工地段地质情况及工程要求,并考虑到狭窄的施工场地,选用440冲击式岩石钻孔机.2)调浆设备泡括浆液搅拌机和贮浆罐.3)注浆设备:包括BM一150泥浆泵、输浆管及注浆管.注浆设备要求具有足够的工作压力和一定的排浆量,并带有调节装置,以便随时根据需要调整工作压力和排浆量.输浆管要用橡胶密封圈止浆,防止浆液溢流至地面.

收稿日期:2006-03-10作者简介:女,1972年生,工程师,石家庄市,050000

万方数据河北建筑工程学院学报第24卷

注浆前应先通过注水检验注浆设备,确认正常后方可灌注.注浆压力控制在0.1一0. 3 Mpa左右,在灌注过程中根据实际需要随时调整. 浆液材料的选用决定于土质、注浆目的,并与注浆工艺有关.总的原则是流动性好,便于注人地层内,并在预定时间凝结,凝结后具有一定的强度和稳定性. 目前,国内常用的浆液材料主要有水泥砂浆、水泥一膨润土浆液、水泥一粉煤灰浆液、水泥一水玻璃浆液、水泥一丙烯酞胺浆液等.根据地质雷达检测报告,结合现场土质情况:本工程3 -4m范围内为粘土、下部为砂石层,选用水泥一粉煤灰浆液,施工配合比为水泥:粉煤灰=1: 8.3注浆施工工艺 (1)工艺流程.定位*钻孔、下注浆管*封口*配制浆液*加压注浆一临时封堵、二遍补浆*雷达探测叶结束 (2)注浆顺序.高压注浆加固技术应严格遵循“先外围、后局部”的原则.开始沿家属院外围打孔注浆.当外围土壤达到加固效果后,再沿家属院各通道打孔注浆,最后沿家属院每排房屋中间过道打孔注浆.这样既能保证房屋的整体稳定性,同时也能实现加固土壤的目的. (3)注浆孔布置及注浆管选用.注浆孔按孔距1.5m、孔深3.5m呈梅花形布置. 为了保证浆液在地下5m范围内形成片面块状,注浆管采用单孔注浆,这样可避免用花管注浆形成葫芦形块状而影响土壤加固效果的问题. (4)施工方法.第一遍按隔孔注浆的方法注人浆液.注浆时要注意观察相邻注浆孔,直到相邻注浆孔往外冒浆为止.此时要对注浆孔进行临时封堵,然后移至下一孔施工. 为了能够让第二遍注浆顺利进行,当第一遍注浆完成后,用空压机对注浆孔“吹气”清洗注浆管内的浆液,以免浆液硬化而堵塞注浆孔.同时为了保证第一遍所注浆液充分硬化,要保证两遍注浆间歇8h. 此次土壤加固是在房屋四周进行注浆,因此在注浆时要不仅严格控制注浆压力在0.1一0. 3Mpa左右,而且还要时刻观察地面及房屋变化情况,防止出现由于注浆压力过大而产生的地面隆起现象. 由于本工程是在现况房屋下注浆,注浆完成后务必用雷达探测仪进行注浆效果探测,对不合格管段及时作补浆处理.直至满足规范要求. (5)施工保障措施. 1)水泥、粉煤灰浆应搅拌均匀,无结块.2)注浆压力可按不大于0.1 Mpa开始加压,在灌浆过程中再按实际情况调整,压力不得大于0. 3Mpa. 3 )时刻观察地面及房屋情况,发现异常,立即停止注浆.4)对注浆原料进行检验,对注浆施工质量进行监督检查,并测试凝结时间、渗透半径、酸碱度指标,以确保注浆施工质量.5)不定期对注浆密实情况及质量进行检查.6)注意天气变化,随时进行沿线巡视,采取相应的防护措施,以免影响注浆质量.4结束语 经过对居民房屋区内土质疏松地段土壤进行注浆加固处理,保证了地下土壤密实,地面不断续下降,民房裂缝情况不再继续扩大,为以后房屋修缮打下基础. 土层稳定是顶管工程的辅助施工技术,稳定土层方法较多,选用时要结合土的种类、土下水流量、管径尺寸及设备等条件,从经济、技术角度考虑[2].高压注浆加固土壤措施是土层稳定方法之一,设计时要合理确定灌浆有效范围、灌浆段长度、灌浆孔的数量和间距、浆液材料及配比、灌浆方式、灌浆压力和灌浆量等参数川,确保工和质量.

万方数据第2期魏涛顶管工程中的高压注浆加固技术应用55

参考文献

[1」叶建良.非开挖铺设地下管线施工技术与实践.中国地质大学出版社,2003,3[2〕杨月林.水工建筑物水泥灌浆施工技术.长江出版社,2004,9[3」张景秀.坝基防渗与灌浆技术第2版,中国水利水电出版社,2002,8

The Application of High-pressure Pulp-pouring&Soil-Reinforcing Techniques in the Pipe-Pushing Construction

Wei TaoSida Construction and Supervising Corporation of the Nuclear IndustryBased on the practical construction experience,the authors give a brief introduction to the applicationof the high-pouring and soil-reinforcing techniques in the pipe-pushing construction. The focus of the

aandiclelies in the technique of pulp-pouring and soil-reinforcing, equipment components, pulp materials

components, construction techniques,etc.Key words pulp-pouring and soil-reinforcing, pipe-pushing, application

(上接第52页)火耐候钢还具有自愈性和永久性,即在钢材使用中表面受擦撞或火灾后,其耐火耐候性不变.本文立足设计的角度,对钢结构住宅的发展进行介绍,提出了多层钢结构住宅中应注意的几个问题并就相应的解决措施进行了探讨.

参考文献【1]建设部文件.[2〕周绪红,莫涛[3〕颜宏亮,马林钢构住宅建筑产业化技术导则.房材与应用,2002,6,刘永健.轻钢交错析架结构体系与钢框架的对比分析..墙体改革与轻钢结构住宅体系的发展.住宅科技,2001钢结构,2001,2

,8

On the Multilayered Steel Structure HousingWangNat Li Zhigiang}1. Department of Architectural Engineering, Shijiazhuang Professional Technology Institute2. Hebei Institute of Architecture and Civil Engineering

Abstract In our country, multilayed steel structure housing development was still at the starting stage. From the design angle, this paper proposed several points for attention in the multilayered steel structute housing development and the corresponding solution measures.Key words multi-layer steel construction; house; design

万方数据
