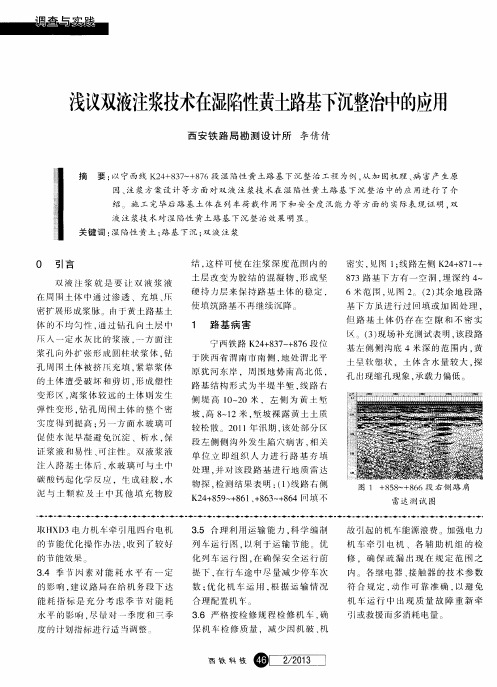

■调■■查占卜实赢浅议双液注浆技术在湿陷性黄土路基下沉整治中的应用西安局集团公司工务部岳霄摘要:从加固机理、注浆方案设计及施工工艺要点等方面,介绍了水泥-水玻璃双液注浆技术在 消除黄土湿陷性、整治黄土路基下沉中的应用,加固后的路基在列车荷栽作用和安全度汛能力方面的实际表现,证明运用该技术对运营铁路湿陷性黄土路基下沉整治效果明显。
关键词:湿陷性黄土;路基下沉;双液注浆0引言湿陷性黄土在一定压力下受 水浸湿,结构易迅速破坏而发生显 著下沉,造成铁路路基陷穴、下沉 病害,对运营安全构成极大威胁,因此在工程上研究湿陷性黄土路 基处理十分重要。
处理措施一般采 取人为手段对路基下一定范围的 湿陷性黄土层进行加固处理或换 填,以改变其物理力学性质、达到 消除湿陷性、减少压缩性和提高承 载能力的目的,但存在较高的安全 风险以及严重影响行车运输秩序,此文采用水泥-水玻璃双液注浆技 术处理黄土湿陷性,操作简便、对 行车影响小,具有较为广泛的应用 意义。
1双液注浆整治湿陷性黄土路基机理水泥-水玻璃浆液亦称c s浆液,C(Cement)代表水泥,S(Silicate)代表水玻璃,是以水泥和水玻璃为主剂,两者按一定的比例以双液方式注人,必要时加人附加剂组成的注浆材料。
这种浆液克服了单液水泥浆凝结时间长且不能控制、结石率低等缺点,提高了水泥注浆的效果,扩大了水泥注浆的适用范围。
水泥本身的凝结和硬化主要是水泥水化析出凝胶性的胶体物质所引起的,在硅酸三钙的水化过程中产生氢氧化钙:3CaO•Si02+nH20=2CaOSi〇2(n-l)H20+Ca(0H)2(1)当加人水玻璃后,水玻璃马上与新生成的氢氧化钙反应,生成具有一定强度的凝胶体-水化硅酸钙:Ca (OH)2+NaO•nSi02+mH20—CaO.nSiO2.mH20+2NaOH(2)由于氢氧化钙是逐渐生成的,氢氧化钙与水玻璃之间的反应则由于氢氧化钙的逐渐生成而连续进行着。
双液注浆在地基处理中的应用
双液注浆在地基处理中的应用双液注浆在地基处理中的应用摘要:双液注浆就是将水玻璃与氯化钙溶液交替注入土壤中,水玻璃为速凝材料,两种溶液迅速反应生成硅胶和硅酸钙凝胶,起到胶结和填充孔隙的作用,使土壤的强度和承载能力提高。
常用于粘土、砂土和填土的地基加固工程。
本文结合工程实例,对双液注浆在软土地基加固处理中的应用进行分析和探讨,为今后类似工程的施工提供参考和借鉴。
关键词:双液注浆地基加固施工技术一、概述因我省多为丘陵地形,土层多属粘土和粉土等。
在这样的地基条件下建楼,若施工不到位,是很容易发生地基沉降和变形,导致建筑物发生倾斜或不同程度开裂的现象。
为保证地基坚实和建筑上部结构的稳定,在对现场地基进行强夯或回填的基础上,还必须对地基进行双液注浆治理和加固。
二、双液注浆施工法的特点和适用范围双液注浆具有速凝性能,可以调节时间,缩短沉降周期,在瞬时间内起到强化和加固作用,比单液注浆更能达到控制地面建筑下沉的目的。
而且注浆机具有体积小,操作简便的特点,能够满足市区内作业空间狭小的要求。
该工法适用于既有建筑物或拟建建筑物地基加固工程,双液注浆施工法广泛应用于软土地基及岩基断裂破碎带的加固工程中,可基提高地基承载力,控制沉降量和沉降差。
三、结合工程实例,对双液注浆在软土地基加固处理中的应用进行分析3.1工程概况湖南某现有建筑物位于湘江流域。
该项目地基土的超空隙水压力为390kPa,平均静力触探Ps值为0.58MPa,属软土地基。
由于地基发生不均匀沉降,造成建筑物表面墙体有开裂现象。
设计要求加固后的土体强度指标Ps≥1.2MPa,加固深度为原地面下2m至基坑底面以下3m。
根据业主提供的岩土工程勘察报告,以及后期试验钻孔(均为干钻成孔)显示,场地地层情况如下:①杂填土。
以褐黄色粉土为主,稍密,夹多量碎石及砖块,层底埋深2m~3m,平均2.8m。
②粉土。
黄色,稍湿,稍密,高压缩性,具有大孔隙及虫孔,有湿陷性,层底埋深9.3m~12.2m,平均10.8m。
双液注浆技术在地基加固处理中的应用
双液注浆技术在地基加固处理中的应用摘要:近年来,我国的地基加固技术有了很大进展。
现阶段在地基加固的过程中经常采用的方法就是双液注浆技术。
文章以碧桂园项目中的地基加固技术为实例,分析水泥-水玻璃浆液注浆加固技术在地基加固处理中的具体应用,并对双液注浆法施工过程中应当注意的问题进行了详细的描述和介绍。
关键词:地基加固;双液注浆;附加下沉引言随着我国基本建设项目的规模越来越大 ,国家对建筑工程质量的要求越来越高。
但自然界工程地质条件的复杂性、多样性和局限性, 再加上自然环境 ,施工条件等多种因素对工程质量的影响,基础工程中往往会出现这样和那样的质量事故 , 通过对工程实施科学可行的加固措施 ,方能满足设计和使用的要求。
注浆施工技术具有方法简便, 快速有效等特点, 因此广泛应用在危房纠偏 ,大坝断层加固等地基处理工程中。
1注浆技术加固地基土原理浆液在注射入地基土的过程中会发生一系列的变化,使土壤固结成一个整体,能够提高土壤抵抗变形的能力和土体的强度。
目前,经常应用的注浆技术主要有单液注浆法、双液浆注浆技术以及三液浆注浆技术。
在回填土的过程中出现的质量事故一般是采用双液浆注浆技术。
双液浆在使用的过程中能够较快的凝结,对周围建筑物并不会产生什么影响,并且无污染,施工简单,便于工人师傅进行操作。
施工中,土层垂直的受力比较小,垂直方向的土体并不容易出现开裂,但是平行层中的土体由于压力比较大,所以应当借助浆液不断的提高其稳定性以及强度,保证不出现地基沉降等问题。
2灌浆技术的应用实例2.1工程概况已建二十四城一期项目,其中地下车库采用框架结构,独立基础。
由于部分车库独立基础位于主楼筏板基础外侧回填土上,部分主体结构已施工完毕的独立基础出现不同程度的沉降变形,框架柱出现裂缝。
经建设单位介绍,回填土层为分层夯实素土。
鉴于上述情况,位于回填土上的基础下填土均需进行加固处理,以保证地下车库基础变形后续发展满足规范要求。
试验区为215#楼南侧中部独立基础(DJ4,4.4×4.4m)下土体,加固处理范围为独立基础内部及外侧四周。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥—水玻璃双液注浆技术应用
水泥—水玻璃双液注浆在隧道施工中的技术应用
双液注浆主要作用是封堵裂隙,将松散地层固结为整体,隔离水源,堵塞水点,以减少洞内涌水量,改善施工条件。
●作用原理:
水泥浆和水玻璃溶液混合后立即发生反应,很快形成具有一定强度的固结体。
随着反应连续进行,结石体强度不断增加,早期强度主要是水玻璃反应的结果,后期强度主要是水泥水化反应的结果。
●适用范围
(1)基岩裂隙地面预注浆和工作面预注浆、壁后注浆、堵特大涌水等优先选用水泥—水玻璃双液注浆。
(2)断层泥带,当裂隙宽度(或粒径)小于1mm,或渗透系数K≥1×10-5m/s时,加固压浆优先选用水泥—水玻璃双液注浆。
(3)断层破碎带各砂卵石地层,当裂隙宽度(或粒径)大于1 mm,或渗透系数K≥5×10-4m/s时,堵水注浆。
(4)对于颗粒细小的粘土层,采用水泥—水玻璃双液注浆时应在水泥浆液加入膨润土、粉煤灰等填料,且使用特殊注浆工艺。
●注浆参数
(1)注浆扩散半径。
浆液扩散半径(浆液的有效范围)与岩石裂隙大小、浆液粘
度、凝固时间、注浆速度和压力、压注量等因素有关。
水泥—水玻璃浆液实际的有效扩散半径见表1。
有效扩散半径 表1 砂砾
粗砂
中砂
细砂
淤泥
粘土岩层类别
实际有效扩散半径( m )1.75~2.000.51.20~1.450.80~1.000.50~0.700.5
(二)注浆压力
注浆压力大小影响注浆效果,其大小决定于涌水压力(开挖工作面静水压力、突水的动压力)、裂隙大小和粗糙程度、浆液的性质各浓度、要求的扩散半径等。
注浆压力可参考下列经验公式:
地表注浆 P=(0.2~0.5)H 1
洞内注浆 P=(0.2~0.5)H 1K
式中 H 1——孔至静水位高度(m );
K ——洞内修正系数,K=1.2~2.0;
P ——注浆压力(Mpa )。
(三)浆注浓度
水泥—水玻璃浆液的配方就综合考虑凝结时间、结石体强度以及施工操作等因素。
围岩裂隙越大,用浆也越浓。
在每段每次压浆时应先稀后浓,同一分段多次压浆时,则先浓后稀。
浆液的常用配方见表2。
水泥—水玻璃浆液组成及配方
表2 原料
规格要求作用作量比例主要性能水泥
水玻璃氢氧化钙工业品速凝剂0.05~0.2磷酸氢二钠工业品缓凝剂0.01~0.0310 .5~11、凝胶时间可控制在几秒至几十分钟范围内
2、抗压强度
5~20MPa
325号或425号普通或矿渣硅酸盐水泥模数:2.4~3.4,浓度:
30~45Be'主剂主剂
表2说明:
Ⅰ、模数描述水玻璃中二氧化硅与碱金属氧化物物质的量之比。
Ⅱ、浓度以Be '(波美比)表示。
波美度与比重的换算公式为:
Be '=145—比重
145 Ⅲ、水泥—水玻璃浆液的适宜体积比宜通进行试验确定。
(四)注浆压力的控制及浆液配比的变换
注浆过程中,合理地选择与控制注浆压力,适时地变换浆液配合比,并使它们之间很好地配合,是保证注浆质量的重要因素。
(1) 注浆压力的选择与控制
水泥—水玻璃浆液的胶凝,充塞过程不同于水泥浆液。
水泥—水玻璃注浆压力控制通常根据该段所需浆量,一开始就在短时间内浆压力升到最大允许压力,并一直保持到注浆结束。
在规定压力下,每一级浓度浆液的累计吸浆量达到一定限度后,调换浆液配比,逐级加浓,随着浆液浓度的逐级增加,裂隙逐渐被填充,单位吸浆量逐渐减少,直到结束标准时,即结束注浆。
(2) 浆液浓度的选择与变换
由于各孔段裂隙大小、分布情况各疏密程度都不一样,每一注浆段中各种宽度的裂隙所占的比例也不相同,合理的注浆浓度需适应上述二种情况。
为适应大小不同的裂隙,一般是先压稀浆后压浓浆。
浆液浓度的变换,是在同一浓度下一步注浆持续一定时间后,或压入量达到一定数量,而注浆压力、吸浆量均无显著改变时,即可加浓一级。
若加浓后压力显著增大,或吸浆量突减时,均说明浓度变换可能不当,应立即换原来浓度。
(五)浆液注入量
浆液压入Q,可根据扩散半径及岩层裂隙率进行粗略估算,作为施工参考。
Q=πH
r2ηβ(m3)
式中r——浆液扩散半径(m);
H——压浆段长度(m);
η——岩层裂隙率,一般取1%~5%;
β——浆液在裂隙内的有效充填系数,约0.3~0.9,视岩层性质而定。
对于大的溶裂、大的溶洞,η(裂隙率)>5%时,浆液注入量难以计算,因此,在这种情况下,宜用注浆压力控制注浆量,注浆量只能按注浆终压规定值时的注浆总量来决定。
(六)注浆结束标准
注浆结束标准,一般以两个指标表示,一是最终吸浆量;另一是达到预定设计压力(即终压)时的持续时间。
一般水泥—水
玻璃双液结束标准是:注浆压力达到设计终压;吸浆量为50~100Lmin,稳定约20min即可结束。
在正常的情况下,一般采用定压注浆,当注浆压力达到或接近终压时结束注浆,而当压力接近终压或达到终压的80%时,如出现较大的跑浆,经间歇注浆后勤部达到或接近终压也可结束注浆。
整治涌水突泥,其终压根据客观条件的变化,可选择合理的上限值和下限值与导坑突水量作为终止标准。
●超前小导管预注浆的施工工艺
(1)小导管施工
超前小导管采用φ42×5mm,每根长度为3.5~7.0m的无缝钢管。
小导管的施工工序为:定位—钻孔—安装—注浆。
①定位
按照设计的里程,在开挖面标出小导管的孔口位置,小导管环向间距0.4m,纵向间距为2.0~4.5m,纵向搭接长度不小于1.5m。
②钻孔
在自制的开挖架车上,用风钻机从孔口位置以5°~10°的外插角钻孔,每钻完一孔,安装一根小导管。
③安装
将已经加工好的小导管,打进孔眼,导管周围用塑胶泥封堵,外留35cm左右长,连接注浆软管。
(2)双液(水泥—水玻璃)注浆
注浆从拱部顺序向下进行注浆的施工顺序为确定注浆参数—设立注浆站—试泵—压水试验—正式注浆—检查—记录。
①确定注浆参数
注浆前应先进行现场注浆试验,确定注浆参数,注浆浆液为水泥掺5%的水玻璃浆液,设计要求:水泥为普通425号水泥,水玻璃浓度为35波美度,模度为2.4,注浆压力为:初压0.5Mpa,水灰比1:1,浆液扩散半径不少于0.5m。
②设立注浆站
注浆使用2台高压注浆泵进行,注浆站为固定形式。
③试泵
开泵前选择三通转芯阀调到回泵位置,待泵吸水正常时,将二通回泵闩慢慢调小,泵压缓缓上升,当泵压达到设计注浆压力后持续2~3分钟,如果一切正常即可结束,否则应检修后重新试泵,直至正常为止。
④压水试验
当注浆泵连接注浆管路后,先利用注浆泵压水检查注浆管路是否漏水,设备状态是否正常,没有发现问题后,再进行压水试验。
通过向注浆孔压水,冲洗注浆区岩石裂隙、扩大注浆通路,以增加注液冲塞的密实度,同时可核实岩石的渗透性。
压水时先开单泵压水,水路畅通后关闭,再开另一单泵压水,用以测定混合器是否串水。
混合器正常,即可同时开泵压水,压水压力应由小逐渐增大到预定注浆压力,并持续10分钟。
⑤正式注浆
按试验确定的注浆参数,准备好储浆桶,进行浆液配制。
先进行注浆管路系统的试运行,以合适的压入速度,压注三分钟的单浆,检查止浆情况,测定钻孔吸水率,防止造成上压过快返浆、漏浆等异常现象,然后,再进行双液注浆。
压浆时,配合比一般是先稀后浓,逐级变换,并通过两台注浆泵的流量系数,来控制胶凝时间。
当相邻未注浆孔中出现灰浆;注浆压力达到设计终压1.0Mpa;浆液注入量达到计算值的80%以上时,即可停止注浆。
当注浆完毕后,及时清洗管内浆液,并用塑胶泥封口,以增加小导管的刚度和强度。
⑥检查
及时清理注浆孔管内的浆液,检查站无孔钢管注浆质量,如不符合要求,应补压浆。
⑦记录
注浆过程应及时做好施工记录。
