公路黄土隧道施工技术要点及注意事项
黄土隧道的施工

黄土隧道的施工为了预防在黄土中开挖隧道的大变形和坍塌问题,采用台阶分布开挖法(又称环形开挖留核心土法),结合喷射砼及时封闭开挖面,用超前管棚支护、钢拱支撑、挂网、打锚杆等来加强土体强度及限制围岩应力重新分布,实施短开挖,快循环来减少对土体的扰动,是目前黄土隧道施工的较完整的方法。
1、施工方法及工艺要点1.1 根据工地实际情况,设计并施打超前管棚。
钢管真径一般为ф60 mm,长4.5m,间距30cm,外插角20,首尾相接长度不少于1.5m。
钢管内充填20号砼或者水泥砂浆。
1.2 上半断面人工用风镐及电铲掏槽。
掏槽宽度约1m,纵向掏槽深度每次约0.8m。
1.3 开挖后立即射砼封闭断面。
喷射4cm厚的20号砼,封闭开挖断面,以免孔隙水从断面处渗出,而使土体失稳。
1.4 架钢拱及挂网。
钢拱规格为Ⅰ20a,按设计断面计算用量。
拱架之间的间距依每次开挖长度约为0.8m,每榀钢拱纵向用ф20钢筋连接,钢筋间距1.2m。
管棚尾端焊接于拱架腹部,以增强共同支护作用。
ф8钢筋网格间距为20cm×20cm。
1.5 喷射砼填充钢拱间空隙。
拱架与开挖轮廓之间的所有间隙用20号砼喷射充填密实,先喷拱架与轮廓之间空隙,再喷拱架,然后再喷拱架之间,直至喷到规定的厚度。
1.6 按上述1-5的方式开挖5m左右后,开挖支撑掌子面的核心土支持部分。
1.7 在上半断面初期支护稳定的条件下,开始开挖下半断面:首先通过在上半断面的钢拱的拱脚打注浆锚杆,以防止拱架及围岩变形与下沉。
钻进后进行注浆,两侧以等间距各打5根锚杆。
经过做试验,这样的锚杆与黄土结合后,抗拨力可达8t以上。
1.8 开挖出碴完成后立即喷射砼封闭围岩,然后架钢拱支撑和挂网,经分层喷射砼直到设计厚度。
再铺设土工布防水板,做二次衬砌。
2、施工工艺流程图3、劳动力组织及进度指标管棚及锚杆安装 3-5人开挖工 8-12人喷砼 13人架钢拱及挂网 8人出碴 10人砼衬砌 16人管棚、锚杆、钢拱制作 4人在砂粘土层无渗水时,采用每循环1.0m 进尺,月进度可达成洞36m以上。
公路黄土隧道施工技术要点及注意事项[全面]

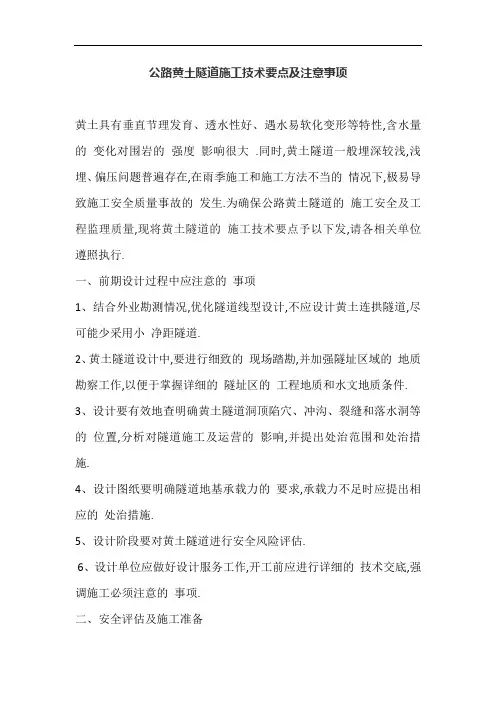

![公路黄土隧道施工技术要点及注意事项[全面]](https://img.taocdn.com/s3/m/2fa9cf11284ac850ac02421a.png)
公路黄土隧道施工技术要点及注意事项黄土具有垂直节理发育、透水性好、遇水易软化变形等特性,含水量的变化对围岩的强度影响很大.同时,黄土隧道一般埋深较浅,浅埋、偏压问题普遍存在,在雨季施工和施工方法不当的情况下,极易导致施工安全质量事故的发生.为确保公路黄土隧道的施工安全及工程监理质量,现将黄土隧道的施工技术要点予以下发,请各相关单位遵照执行.一、前期设计过程中应注意的事项1、结合外业勘测情况,优化隧道线型设计,不应设计黄土连拱隧道,尽可能少采用小净距隧道.2、黄土隧道设计中,要进行细致的现场踏勘,并加强隧址区域的地质勘察工作,以便于掌握详细的隧址区的工程地质和水文地质条件.3、设计要有效地查明确黄土隧道洞顶陷穴、冲沟、裂缝和落水洞等的位置,分析对隧道施工及运营的影响,并提出处治范围和处治措施.4、设计图纸要明确隧道地基承载力的要求,承载力不足时应提出相应的处治措施.5、设计阶段要对黄土隧道进行安全风险评估.6、设计单位应做好设计服务工作,开工前应进行详细的技术交底,强调施工必须注意的事项.二、安全评估及施工准备1、隧道施工前,应由建设管理单位组织相关专家结合设计单位编制的“隧道安全风险评估报告”对施工单位编制的施工组织及施工安全风险评估报告进行审查.监理工程师论坛http://bbs.job2299.co米/2、施工单位必须认真进行地表普查,对隧道上方及周围对隧道施工及运营有影响的冲沟、陷穴、落水洞、地裂缝等进行处治.3、在隧道进洞前,建设管理单位应组织设计、施工、监理单位核定洞门位置,明确进洞方案.4、隧道进洞及施工过程中应准备必要的足够数量的应急抢险物资,以确保在隧道出现险情时可及时组织抢险,如备用工字钢、方木及成品钢拱架等,数量必须满足二排扇形排架支撑和掌子面支撑所需材料.5、认真贯彻落实施工组织设计方案的各项保证措施.6、衬砌台车、仰拱栈桥应在进洞前制作、拼装完毕.衬砌台车长度一般不大于9米,栈桥长度一般为5米.7、制定合理的隧道施工工期,不得随意压缩工期.9、隧道内必须在施工掌子面设置逃生通道.通道可采用长度大于50米、直径大于600米米的钢管,壁厚不小于10米米.三、隧道施工技术要点把握“一短、两快、三严、四及时”的施工要点.即短进尺;快循环、快封闭;严格工艺、严格标准、严格管理;及时支护、及时量测、及时反馈、及时二次衬砌;用双控法保证隧道施工早成环,确保黄土公路隧道施工安全和施工质量.1、洞口边坡及仰坡应自上而下开挖,不得掏底开挖或上下重叠开挖.当地质条件不良时,应采取稳定边坡和仰坡的措施并加强监控量测,发现不稳定迹象时,及时采取措施,保证施工安全.2、套拱应按设计施工,一次性开挖到设计标高,底部应采用扩大断面,并保证一定厚度.(二)开挖1、根据黄土隧道的地表、围岩情况,科学制定隧道开挖方法.开挖方式宜采用三台阶法、CRD法以及环向开挖留核心土法等.2、在施工中尽可能保持周围原状土体的稳定.采用台阶法施工时,对于正面土体加固采用留核心土的方法,核心土的留设可使工作面前方土体处于三向应力状态,以缩小工作面土体的松弛范围.核心土长度可在0.5D左右(D为隧道开挖宽度).3、施工应采用机械配合人工开挖,严禁爆破,每循环进尺宜控制在1榀拱架距离(0.5~1.5米).4、对小净距隧道,左右洞掌子面施工应错开一定的距离,其距离应大于3D,尽量减轻两洞施工期间干扰,确保施工安全.5、三台阶法中下台阶拉槽开挖或双侧壁导坑、CRD法左右侧中、下台阶的左右错开开挖,应特别注意未开挖侧保护土体的宽度不小于2.5米.6、土石交界处根据围岩级别明确过渡段长度,初期支护与二次衬砌应作加强处理,并增设变形缝.1、喷射混凝土严格按照规范要求施作,施工不得采用干喷工艺,应采用湿喷工艺.2、锚杆施作宜采用矿用螺纹钻干钻成孔,宜采用药包式锚杆.3、设计图中设计有锁脚锚杆时,按设计要求执行,如果设计图纸中没有设计锁脚锚杆时,可以把部分系统锚杆移作锁脚锚杆用,锁脚锚杆长度应不小于3.5米,数量一般应不少于3根.4、严格控制锁脚锚杆施工质量,并且与拱架同时施作.锁脚锚杆的设置要保证一定角度,锚杆和钢架的连接必须用U形钢筋焊接.5、三台阶开挖时,如围岩变形较大时可在上台阶加设临时仰拱.6、钢架拱脚应采用整块刚性材料支垫,且面积应大于拱架连接板面积,并保证连接板固定牢固.拱脚下的虚渣及其他杂物应清除干净,超挖部分应用喷射混凝土填充.7、严格控制钢拱架间距,禁止钢拱架间距出现正偏差.(四)仰拱1、地基承载力不得小于设计值,仰拱地基承载力不足时,应采取加固处理.2、仰拱距掌子面的距离不得超过30米,掌子面开挖后15天内必须闭合成环.仰拱每次开挖的长度不超过三榀钢拱架间的距离.3、仰拱混凝土应整体浇注一次成型.(五)二次衬砌1、黄土隧道二次衬砌应尽早施作,在隧道进、出口50米范围内,二次衬砌距掌子面的距离:老黄土不大于35米,新黄土不大于25米.2、洞内二次衬砌距掌子面的最大距离不得超过60米;拆模要三天以上,混凝土强度达到70%以上后方可拆模.3、严格控制二衬厚度,二衬厚度不得小于设计值.四、特殊路段施工(进出洞口、浅埋段、冲沟、偏压)注意事项(一)进出洞口施工1、尽量结合实际地形施工,避免对仰坡进行大开挖,特别是不能挖除洞口两翼的山体.2、加强对洞口段地表沉降和拱顶下沉的监控量测,频率可适当增加.3、当洞口前路基需要特殊处治时,如强夯,应先将路基段处理完毕,避免隧道先施工,路基处治时对隧道洞口土体的扰动,而诱发坡体失稳.4、洞门一般应尽早施作,明洞或洞门在进洞达15~20米后施作,以保证洞口的安全.(二)偏压浅埋段施工1、在隧道穿越偏压、浅埋段时,应采取卸载,反压回填,抗滑桩,砌筑工程或地表预加固等综合处治措施.2、进洞时宜采用管棚进洞,当隧道洞口围岩差而导致进洞困难时,可根据实际情况妥善制定进洞方案.3、对于进出口段、冲沟段等事故易发地段要采取加固措施,二衬及时施作.(三)地质不良段施工1、湿陷性黄土隧道施工时需进行地基处理,消除黄土的湿陷性,提高地基的整体承载力.2、对土质松散的围岩、含水量较大的围岩或严格控制地表沉降的地段应分部开挖、分部支护,严禁各台阶都进行开挖后再一起锚喷支护.五、加强并重视监控量测工作1、重视黄土隧道的监控量测,必须严格按照规范和设计要求的项目和频率进行;在浅埋、偏压路段可增加选测项目的量测,量测数据应及时做好回归分析.2、根据监控量测数据合理调整开挖预留变形量.3、监控量测点应严格按照设计及有关规范布设,特殊地段做加密处理,间距不大于5米.4、不良地质地段施工,必须设专人随时检查,当发现量测数据有不正常变化或突变,洞内拱顶下沉或地表下沉位移值大于允许位移值,洞内或地表出现裂缝以及喷层出现异常裂缝时,必须立即组织人员撤离现场,并及时上报.5、要重视开挖掌子面的地质编录工作,重视地质超前预报,加强地质观察,尤其注意随时观察土体含水量的变化,如有异常应及时反馈,加强支护.6、对于围岩稳定性差的特殊地段,二次衬砌变形也需进行监测.7、为保证监测的质量,确保施工安全,监控量测工作宜由具有相应资质的专业机构进行.8、建立及时、有效、完善的监控量测预警机制.当围岩变形速率大于10米米/d或累计变形值大于10厘米时,必须按照预案措施进行处理.六、管理措施1、建设管理单位在开工前要制定隧道施工安全责任制,明确责任人,以每个隧道为单位,组织施工单位的全体人员进行不少于3天的技术交底和安全培训.2、建设管理单位必须制定明确的隧道施工奖罚制度,对于不按规定施工的单位和个人必须给予处罚,对于严格执行规定的单位和个人给予奖励.3、抓好制度的落实工作,把各项制度落实到每个施工环节中.4、建设管理单位要认真贯彻交通运输厅的有关规定,对于执行不力的单位要提出批评警告,对屡教不改的单位根据情况给予经济处罚和红牌警告.5、要认真落实施工单位信用评价工作,把评价工作落实在施工过程中,用过程的记录评价施工单位的信用,对没有按交通厅强制规定施工的单位每发现一次就记录一次,累计三次者,在信用评价时适当扣分.。
浅谈黄土隧道施工要点技术控制

浅谈黄土隧道施工要点技术控制黄土地区众所周知是施工难度较高的地区之一。
由于黄土地貌独特,地质条件和地下水状况复杂,建设隧道时必须要有一定的技术掌握和控制。
如何在黄土地貌中顺利建设隧道,避免施工过程中的各种问题和风险,在这里,我们来简单谈一下黄土隧道施工的要点技术控制。
一、黄土的分类和性质黄土是指自然界中的一种土壤类型,它通常是由黏土或细砂粒子、石灰石等颗粒混合而成。
黄土的性质因地域而异,但是一般都具有较大的颗粒度、较高的含水量、相对稳定的结构等特点。
黄土的黏性较高,易与水发生作用,同时黏性较大的黄土还容易引起侵蚀和塌陷等问题。
二、黄土隧道施工的特点黄土隧道施工的特点主要有以下几点:1. 风险高:黄土地貌地区地下水位较高,长时间排水,会对隧道的建设带来许多不利的影响。
2. 透水性大:黄土地貌属于弱透水性地区,地下水位波动较大,要特别注意水分压力对隧道地质构造的影响。
3. 复杂地质情况:建设隧道时需要特别注意黄土地貌的地质构造,重点关注地层、缝隙、强度等问题。
4. 施工难度大:由于黄土的黏性和含水量较大,影响了施工的效率和速度,同时需要特别关注施工队伍的安全和健康问题。
三、黄土隧道施工的基本步骤黄土隧道的施工需要严格按照工艺流程进行,包括以下几个基本步骤:1. 前期准备:包括开展地质勘察、设计隧道方案、进行地质调查等。
同时还需要建立施工队伍,配备先进的施工设备和工具。
2. 隧道开挖:开挖时必须对适当的施工工艺和方法进行选择和掌握,同时要对隧道地质构造进行严格的监测和控制。
3. 衬砌施工:隧道衬砌施工是黄土隧道施工的重点,要注意衬砌的材料选择、施工工艺、施工方式等问题,同时对隧道地质结构进行严格的监测和控制。
4. 施工质量控制:在施工过程中,必须要严格执行施工质量监测和控制程序,以确保施工的效率和质量,减少施工过程中的风险和故障。
四、黄土隧道施工的技术控制方法黄土隧道施工的技术控制方法包括以下几个方面:1. Ground Treatment:通过地面处理技术,对路基地面进行强化加固,以提高隧道的安全性和稳定性。
关于黄土隧道施工过程中需注意的问题分析

关于黄土隧道施工过程中需注意的问题分析黄土隧道是指位于黄土地带中的地下隧道工程,由于黄土的特殊性质和地质条件,黄土隧道的施工过程中存在着许多需要注意的问题。
下面就对黄土隧道施工过程中需注意的问题进行分析。
黄土隧道施工中需要注意的问题是黄土地层的力学性质。
黄土属于非饱和土,其力学性质复杂,隧道开挖中黄土的稳定性是首要考虑的问题。
黄土中含有较高的含水量,且黄土颗粒较大,易发生沉陷和塌陷。
在隧道开挖过程中,需要根据实际情况采用合适的支护和加固措施,保证施工安全。
黄土隧道施工中需注意的问题是隧道围岩的稳定性。
黄土属于软弱土,围岩的稳定性容易受到影响,隧道的开挖和支护对围岩的稳定性有着直接影响。
在进行隧道开挖时,需要对黄土地层进行详细的地质勘察和力学性质试验,以确定合理的开挖方案和支护措施,保证隧道围岩的稳定性。
黄土隧道施工中需注意的问题是地下水的排水和防渗。
黄土地层中的地下水含量较高,对隧道的施工和运营都会带来一定的影响。
在隧道开挖过程中,需要采取有效的地下水排水措施,避免地下水对施工造成干扰。
隧道的防渗措施也需要得到重视,避免地下水对隧道的运行安全产生影响。
黄土隧道施工中还需要注意的问题是施工工艺和设备选择。
黄土地质条件复杂,施工过程中需要根据实际情况选择合适的施工工艺和设备。
尤其是在黄土隧道的盾构施工中,需要根据地质情况和隧道要求选择合适的盾构机,并严格控制施工参数,确保施工质量和安全。
黄土隧道施工中还需要注意的问题是环境保护和灾害防范。
黄土地区属于生态脆弱地区,隧道施工在一定程度上会对周边环境产生影响。
在施工过程中需要严格遵守环保法律法规,采取有效的环保措施,减少对周边环境的影响。
黄土地区易发生滑坡、泥石流等地质灾害,隧道施工需要进行灾害防范规划和措施,确保施工安全。
黄土隧道施工中需要注意的问题主要包括黄土地层的力学性质、围岩的稳定性、地下水排水和防渗、施工工艺和设备选择,以及环境保护和灾害防范等方面。
公路黄土隧道施工技术要点及管理措施

公路黄土隧道施工技术要点及管理措施山西省交通运输厅前言我省地处黄土高原,随着高速公路建设的迅速发展,黄土隧道的设计较为常见,由于施工管理经验较为欠缺,建设过程中存在不少安全和质量方面的问题。
为了切实解决当前黄土隧道施工中存在的问题,省厅在部颁规范的基础上组织编写了《公路黄土隧道施工技术要点》。
该要点是在现行隧道工程设计、施工规范的基础上,结合我省黄土地区地质特点编制而成,主要对现行规范未包含的内容结合我省实际进行了补充和完善,要点明确,指导性强,强化了黄土隧道施工组织的薄弱环节,要点的出台将对提高黄土隧道的工程质量和施工安全性具有非常重要的意义。
黄土具有垂直节理发育、透水性好、遇水易软化变形等特性,含水量的变化对围岩的强度影响很大。
同时,黄土隧道一般埋深较浅,浅埋、偏压问题普遍存在,在雨季施工和施工方法不当的情况下,极易导致施工安全质量事故的发生。
为确保公路黄土隧道的施工安全及工程质量,现将黄土隧道的施工技术要点予以下发,请各相关单位遵照执行。
一、前期设计过程中应注意的事项1、结合外业勘测情况,优化隧道线型设计,不应设计黄土连拱隧道,尽可能少采用小净距隧道。
2、黄土隧道设计中,要进行细致的现场踏勘,并加强隧址区域的地质勘察工作,以便于掌握详细的隧址区的工程地质和水文地质条件。
3、设计要有效地查明确黄土隧道洞顶陷穴、冲沟、裂缝和落水洞等的位置,分析对隧道施工及运营的影响,并提出处治范围和处治措施。
4、设计图纸要明确隧道地基承载力的要求,承载力不足时应提出相应的处治措施。
5、设计阶段要对黄土隧道进行安全风险评估。
6、设计单位应做好设计服务工作,开工前应进行详细的技术交底,强调施工必须注意的事项。
二、安全评估及施工准备1、隧道施工前,应由建设管理单位组织相关专家结合设计单位编制的“隧道安全风险评估报告”对施工单位编制的施工组织及施工安全风险评估报告进行审查。
2、施工单位必须认真进行地表普查,对隧道上方及周围对隧道施工及运营有影响的冲沟、陷穴、落水洞、地裂缝等进行处治。
黄土隧道施工技术要点

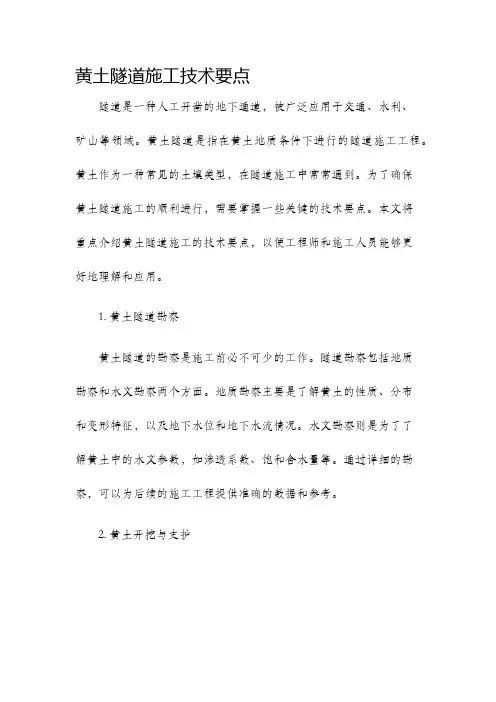

黄土隧道施工技术要点隧道是一种人工开凿的地下通道,被广泛应用于交通、水利、矿山等领域。
黄土隧道是指在黄土地质条件下进行的隧道施工工程。
黄土作为一种常见的土壤类型,在隧道施工中常常遇到。
为了确保黄土隧道施工的顺利进行,需要掌握一些关键的技术要点。
本文将重点介绍黄土隧道施工的技术要点,以便工程师和施工人员能够更好地理解和应用。
1. 黄土隧道勘察黄土隧道的勘察是施工前必不可少的工作。
隧道勘察包括地质勘察和水文勘察两个方面。
地质勘察主要是了解黄土的性质、分布和变形特征,以及地下水位和地下水流情况。
水文勘察则是为了了解黄土中的水文参数,如渗透系数、饱和含水量等。
通过详细的勘察,可以为后续的施工工程提供准确的数据和参考。
2. 黄土开挖与支护在黄土隧道施工中,开挖和支护是至关重要的环节。
黄土的开挖主要采用传统的爆破和机械开挖方法,但需要注意控制开挖的深度和速度,防止坍塌。
在支护方面,黄土隧道常采用的方法包括钢筋混凝土衬砌和喷射混凝土支护。
钢筋混凝土衬砌可有效地增加隧道的强度和稳定性,同时还可以防止水流进入隧道。
而喷射混凝土支护则可以加固黄土并增加其抗渗性。
根据具体的工程要求,选择合适的支护方法十分重要。
3. 地下水处理由于黄土地质条件的特殊性,地下水问题是黄土隧道施工中常见的难题。
地下水的渗入会对施工进度和施工质量造成很大的影响。
因此,在施工前需要进行合理的地下排水设计,并采取相应的措施来控制地下水位。
对于黄土隧道,通常采用的地下水处理方法有降水井、排水沟和地下水处理站等。
通过这些措施,可以在一定程度上控制地下水位,为施工提供良好的工作环境。
4. 地表沉降控制黄土隧道施工会对地表产生一定的沉降和变形。
为了保证隧道施工对周围环境的影响最小化,在设计和施工过程中需要注意地表沉降的控制。
通常,地表沉降的控制可以通过合理的支护设计和监测系统来实现。
在支护设计上,可以选择较为柔性的支护结构,以减小对周围土体的影响。
同时,还需要建立完善的监测系统,对地表沉降进行实时监测,及时采取相应的措施。
黄土隧道施工注意事项

黄土隧道施工注意事项一、施工准备阶段注意事项1、应在隧道施工前组织施工单位及监理单位的技术人员,认真学习《公路隧道施工技术规范》,熟悉设计文件,通过聘请专家进行黄土隧道施工技术专题讲座等形式,使施工单位及监理单位的技术人员掌握项目黄土隧道施工特点,保证上岗人员的业务素质满足黄土公路隧道建设的要求。
2、组织设计技术交底与图纸会审,督促施工单位全面领会设计文件精神,会同设计单位核对设计图纸存在的问题,组织设计和施工单位共同核对地形地质条件是否与实地情况相符。
3、审核施工单位施工控制测量资料是否经监理单位批准并满足规范要求,审核实施性施工组织设计是否科学合理、切实可行。
4、审核施工单位施工现场布设是否合理、安全,尤其是危险品存放库房等设施设置情况及危险品采购手续办理情况。
5、检查验收施工单位洞口附属工程、临时设施、设备配置以及试验室建立情况。
6、审核施工、监理、试验单位人员、设备到位情况,各项制度措施建立健全情况。
7、审核施工、监理等单位从业人员岗前安全教育培训及上岗持证情况。
二、施工阶段注意事项1、检查验收施工单位施工方法是否与施工组织方案一致。
2、检查验收洞口浅埋段、坡面防护及地表排水系统的完善情况。
检查验收洞顶黄土陷穴的回填处理情况。
3、检查明洞的施工是否及时、规范,洞口安全施工支护措施是否合理有效。
4、进一步核实检查浅埋段和洞口加强段开挖施工方法、支护方式以及地质条件、地表沉陷等变化情况,核实施工安全保障措施是否有效可靠。
5、检查施工防排水系统是否通畅、顺适、完善。
6、检查隧道开挖循环进尺、核心土大小、侧壁导坑的长度、马口开挖长度是否合理、符合规范要求。
7、检查拱架、超前支护、衬砌砼厚度是否满足设计及规范要求。
8、检查对洞顶地表沉降、裂缝,洞内拱顶下沉、收敛是否按规范规定进行了监控,并详细了解监控量测情况。
9、抽查锚杆长度、角度、间距及钢拱架间距是否满足设计要求。
10、检查仰拱封闭、二次衬砌离掌子面之间的距离是否满足设计及稳定要求,并根据围岩状况及量测数据及时进行调整。
关于黄土隧道施工过程中需注意的问题分析

关于黄土隧道施工过程中需注意的问题分析黄土隧道施工是一项非常复杂的工程,需要考虑到许多问题,以确保隧道的安全施工和使用。
以下是黄土隧道施工中需要注意的一些问题:1.原始地质环境。
黄土隧道的施工必须考虑到隧道所处的地质环境,包括基岩性质、土壤层厚度、地下水位等因素,这都会对施工过程带来影响。
2.隧道支护。
黄土隧道的土质松软,隧道支护的稳定性和安全性是至关重要的。
施工过程中需要选择合适的支护方式,例如钢混凝土梁、预制拱形、钢筋网格等。
3.排水处理。
在施工过程中,黄土隧道中可能会发生水灾,而水灾会对施工造成严重影响。
因此,需要适时排水防灾,以确保工程安全进行。
4.地震和地质灾害。
黄土隧道常常处于地震和地质灾害的风险地带,因此在施工过程中必须考虑到这些风险,并采取相应的安全措施,如强化支护,加强建设。
5.施工质量。
施工质量对隧道的使用寿命和安全使用具有重大影响。
因此,在施工过程中必须严格控制各项施工质量要求,注重材料的选用,工艺的完善和实施,以确保施工质量。
6.环境保护。
黄土隧道的施工会产生很多噪音、污染等环境问题,施工期间需要采取相应的环保措施,以减少环境污染和对当地居民的影响。
7.工期控制。
隧道施工的时间周期通常非常长,而黄土隧道施工中的环境变数也非常多。
因此,在施工过程中必须严格控制工期,并适时调整计划,以确保工程按时完工。
总的来说,黄土隧道施工是一项非常复杂的工程,需要考虑到许多因素。
施工前必须全面了解地质环境,进行科学规划和认真设计;在施工过程中必须严格控制各个环节的施工质量,采取各种安全措施和环保措施,以确保工程施工和使用的安全性和可靠性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
公路黄土隧道施工技术要点及注意事项
黄土具有垂直节理发育、透水性好、遇水易软化变形等特性,含水量的变化对围岩的强度影响很大。
同时,黄土隧道一般埋深较浅,浅埋、偏压问题普遍存在,在雨季施工和施工方法不当的情况下,极易导致施工安全质量事故的发生。
为确保公路黄土隧道的施工安全及工程监理质量,现将黄土隧道的施工技术要点予以下发,请各相关单位遵照执行。
一、前期设计过程中应注意的事项
1、结合外业勘测情况,优化隧道线型设计,不应设计黄土连拱隧道,尽可能少采用小净距隧道。
2、黄土隧道设计中,要进行细致的现场踏勘,并加强隧址区域的地质勘察工作,以便于掌握详细的隧址区的工程地质和水文地质条件。
3、设计要有效地查明确黄土隧道洞顶陷穴、冲沟、裂缝和落水洞等的位置,分析对隧道施工及运营的影响,并提出处治范围和处治措施。
4、设计图纸要明确隧道地基承载力的要求,承载力不足时应提出相应的处治措施。
5、设计阶段要对黄土隧道进行安全风险评估。
6、设计单位应做好设计服务工作,开工前应进行详细的技术交底,强调施工必须注意的事项。
二、安全评估及施工准备
1、隧道施工前,应由建设管理单位组织相关专家结合设计单位编制的“隧道安全风险评估报告”对施工单位编制的施工组织及施工安全风险评估报告进行审查。
2、施工单位必须认真进行地表普查,对隧道上方及周围对隧道施工及运营有影响的冲沟、陷穴、落水洞、地裂缝等进行处治。
3、在隧道进洞前,建设管理单位应组织设计、施工、监理单位核定洞门位置,明确进洞方案。
4、隧道进洞及施工过程中应准备必要的足够数量的应急抢险物资,以确保在隧道出现险情时可及时组织抢险,如备用工字钢、方木及成品钢拱架等,数量必须满足二排扇形排架支撑和掌子面支撑所需材料。
5、认真贯彻落实施工组织设计方案的各项保证措施。
6、衬砌台车、仰拱栈桥应在进洞前制作、拼装完毕。
衬砌台车长度一般不大于9m,栈桥长度一般为5m。
7、制定合理的隧道施工工期,不得随意压缩工期。
9、隧道内必须在施工掌子面设置逃生通道。
通道可采用长度大于50m、直径大于600mm的钢管,壁厚不小于10mm。
三、隧道施工技术要点
把握“一短、两快、三严、四及时”的施工要点。
即短进尺;快循环、快封闭;严格工艺、严格标准、严格管理;及时支护、及时量测、及时反馈、及时二次衬砌;用双控法保证隧道施工早成环,确保黄土公路隧道施工安全和施工质量。
1、洞口边坡及仰坡应自上而下开挖,不得掏底开挖或上下重叠开挖。
当地质条件不良时,应采取稳定边坡和仰坡的措施并加强监控量测,发现不稳定迹象时,及时采取措施,保证施工安全。
2、套拱应按设计施工,一次性开挖到设计标高,底部应采用扩大断面,并保证一定厚度。
(二)开挖
1、根据黄土隧道的地表、围岩情况,科学制定隧道开挖方法。
开挖方式宜采用三台阶法、CRD法以及环向开挖留核心土法等。
2、在施工中尽可能保持周围原状土体的稳定。
采用台阶法施工时,对于正面土体加固采用留核心土的方法,核心土的留设可使工作面前方土体处于三向应力状态,以缩小工作面土体的松弛范围。
核心土长度可在0.5D左右(D为隧道开挖宽度)。
3、施工应采用机械配合人工开挖,严禁爆破,每循环进尺宜控制在1榀拱架距离(0.5~1.5m)。
4、对小净距隧道,左右洞掌子面施工应错开一定的距离,其距离应大于3D,尽量减轻两洞施工期间干扰,确保施工安全。
5、三台阶法中下台阶拉槽开挖或双侧壁导坑、CRD法左右侧中、下台阶的左右错开开挖,应特别注意未开挖侧保护土体的宽度不小于2.5m。
6、土石交界处根据围岩级别明确过渡段长度,初期支护与二次衬砌应作加强处理,并增设变形缝。
1、喷射混凝土严格按照规范要求施作,施工不得采用干喷工艺,应采用湿喷工艺。
2、锚杆施作宜采用矿用螺纹钻干钻成孔,宜采用药包式锚杆。
3、设计图中设计有锁脚锚杆时,按设计要求执行,如果设计图纸中没有设计锁脚锚杆时,可以把部分系统锚杆移作锁脚锚杆用,锁脚锚杆长度应不小于3.5m,数量一般应不少于3根。
4、严格控制锁脚锚杆施工质量,并且与拱架同时施作。
锁脚锚杆的设置要保证一定角度,锚杆和钢架的连接必须用U形钢筋焊接。
5、三台阶开挖时,如围岩变形较大时可在上台阶加设临时仰拱。
6、钢架拱脚应采用整块刚性材料支垫,且面积应大于拱架连接板面积,并保证连接板固定牢固。
拱脚下的虚渣及其他杂物应清除干净,超挖部分应用喷射混凝土填充。
7、严格控制钢拱架间距,禁止钢拱架间距出现正偏差。
(四)仰拱
1、地基承载力不得小于设计值,仰拱地基承载力不足时,应采取加固处理。
2、仰拱距掌子面的距离不得超过30米,掌子面开挖后15天内必须闭合成环。
仰拱每次开挖的长度不超过三榀钢拱架间的距离。
3、仰拱混凝土应整体浇注一次成型。
(五)二次衬砌
1、黄土隧道二次衬砌应尽早施作,在隧道进、出口50m范围内,二
次衬砌距掌子面的距离:老黄土不大于35m,新黄土不大于25m。
2、洞内二次衬砌距掌子面的最大距离不得超过60m;拆模要三天以上,混凝土强度达到70%以上后方可拆模。
3、严格控制二衬厚度,二衬厚度不得小于设计值。
四、特殊路段施工(进出洞口、浅埋段、冲沟、偏压)注意事项(一)进出洞口施工
1、尽量结合实际地形施工,避免对仰坡进行大开挖,特别是不能挖除洞口两翼的山体。
2、加强对洞口段地表沉降和拱顶下沉的监控量测,频率可适当增加。
3、当洞口前路基需要特殊处治时,如强夯,应先将路基段处理完毕,避免隧道先施工,路基处治时对隧道洞口土体的扰动,而诱发坡体失稳。
4、洞门一般应尽早施作,明洞或洞门在进洞达15~20m后施作,以保证洞口的安全。
(二)偏压浅埋段施工
1、在隧道穿越偏压、浅埋段时,应采取卸载,反压回填,抗滑桩,砌筑工程或地表预加固等综合处治措施。
2、进洞时宜采用管棚进洞,当隧道洞口围岩差而导致进洞困难时,可根据实际情况妥善制定进洞方案。
3、对于进出口段、冲沟段等事故易发地段要采取加固措施,二衬及时施作。
(三)地质不良段施工
1、湿陷性黄土隧道施工时需进行地基处理,消除黄土的湿陷性,提高地基的整体承载力。
2、对土质松散的围岩、含水量较大的围岩或严格控制地表沉降的地段应分部开挖、分部支护,严禁各台阶都进行开挖后再一起锚喷支护。
五、加强并重视监控量测工作
1、重视黄土隧道的监控量测,必须严格按照规范和设计要求的项目和频率进行;在浅埋、偏压路段可增加选测项目的量测,量测数据应及时做好回归分析。
2、根据监控量测数据合理调整开挖预留变形量。
3、监控量测点应严格按照设计及有关规范布设,特殊地段做加密处理,间距不大于5m。
4、不良地质地段施工,必须设专人随时检查,当发现量测数据有不正常变化或突变,洞内拱顶下沉或地表下沉位移值大于允许位移值,洞内或地表出现裂缝以及喷层出现异常裂缝时,必须立即组织人员撤离现场,并及时上报。
5、要重视开挖掌子面的地质编录工作,重视地质超前预报,加强地质观察,尤其注意随时观察土体含水量的变化,如有异常应及时反馈,加强支护。
6、对于围岩稳定性差的特殊地段,二次衬砌变形也需进行监测。
7、为保证监测的质量,确保施工安全,监控量测工作宜由具有相应资质的专业机构进行。
8、建立及时、有效、完善的监控量测预警机制。
当围岩变形速率大于10mm/d或累计变形值大于10cm时,必须按照预案措施进行处理。
六、管理措施
1、建设管理单位在开工前要制定隧道施工安全责任制,明确责任人,以每个隧道为单位,组织施工单位的全体人员进行不少于3天的技术交底和安全培训。
2、建设管理单位必须制定明确的隧道施工奖罚制度,对于不按规定施工的单位和个人必须给予处罚,对于严格执行规定的单位和个人给予奖励。
3、抓好制度的落实工作,把各项制度落实到每个施工环节中。
4、建设管理单位要认真贯彻交通运输厅的有关规定,对于执行不力的单位要提出批评警告,对屡教不改的单位根据情况给予经济处罚和红牌警告。
5、要认真落实施工单位信用评价工作,把评价工作落实在施工过程中,用过程的记录评价施工单位的信用,对没有按交通厅强制规定施工的单位每发现一次就记录一次,累计三次者,在信用评价时适当扣分。
