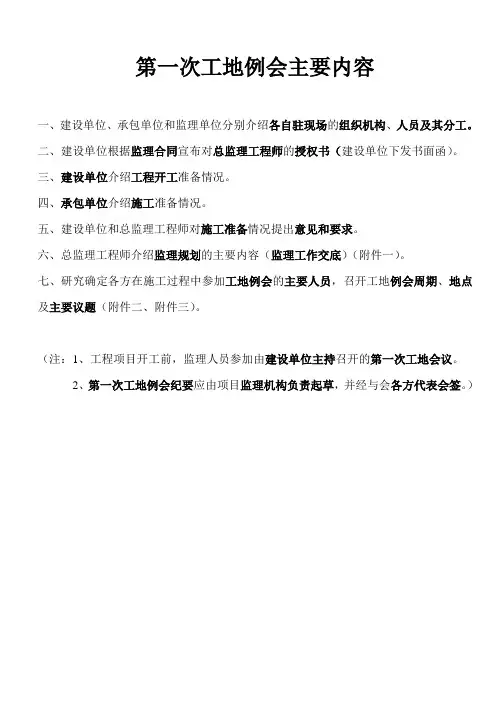

第一次工地例会主要内容
第一次工地例会主要内容一、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工。
二、建设单位根据监理合同宣布对总监理工程师的授权书(建设单位下发书面函)。
三、建设单位介绍工程开工准备情况。
四、承包单位介绍施工准备情况。
五、建设单位和总监理工程师对施工准备情况提出意见和要求。
六、总监理工程师介绍监理规划的主要内容(监理工作交底)(附件一)。
七、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题(附件二、附件三)。
(注:1、工程项目开工前,监理人员参加由建设单位主持召开的第一次工地会议。
2、第一次工地例会纪要应由项目监理机构负责起草,并经与会各方代表会签。
)附件一:监理工作交底主要内容一、介绍项监理部的组织架构,监理人员职责分工,授权委托书,监理工作程序和监理工作用表(附1、监理部的组织架构;2、总监理工程师的授权书、任命书;3、监理人员委派函及职责分工;4、监理工作程序;5、监理工作用表)。
二、介绍经批准的《监理规划》主要章节和内容(详见监理规划)。
三、重点讲解:1、开工报告报审规定。
2、施工组织设计(方案)编报规定。
3、施工图纸会审规定和设计代表到现场解决设计问题的规定。
4、工程技术文件资料管理及收发文规定。
5、周报、月报表编制规定。
6、工地例会及重大事项协调制度规定。
7、工程造价管理资料规定。
8、工程技术和竣工资料整理要求。
1、开工报告报审规定⑴开工的必备条件:①施工图纸已经委托具备资质的审查机构审查,根据审查意见完成修改符合规定要求;已组织参建单位进行施工图纸会审,其会审意见已经设计、业主方确认同意。
②施工组织设计(或施工方案)已报审并得到监理和业主的批准。
③施工承包合同已签订,已领取施工许可证和安全施工许可证。
④施工标段场地管理权移交给施工单位的手续已妥办,现场“三通一平”工作已完成。
⑤施工图纸已获行消防部门专项审批,并出具《消防审查意见书》。
⑥规划部门已进行规划验线,并出具规划验线册或放线册。
⑵开工手续申报办法:工程具备开工条件时,由施工单位项目部填写《工程开工/复工报审表》(A1),并附开工报告和相关证明文件一式5份,报监理方和业主审批,经审查符合开工要求时,项目总监理工程师会同业主领导批准并下达《工程开工令》。
2、施工组织设计(施工方案)的编报规定⑴施工单位必须在规定时间内完成《施工组织设计(施工方案)》的编制(不少于一式5份)和内部审查批准工作,并须经公司技术负责人审批签名;专项施工方案须经项目经理和项目技术负责人审批签名,并加盖相关印章,填写《施工组织设计(方案)报审表》(A2)报项目监理部和业主方审批。
⑵《施工组织设计(方案)》内容必须包括总目录、项目组织机构(领导层、管理层、作业层项目人员配置状况、施工组织架构、劳动力进场计划)、工程概况、编制依据、施工部署(包括工程总体部署、施工准备、现场安全生产、文明施工具体标准及方案、措施与分包单位的配合协调、切实可行的施工总平面图和施工总进度控制计划及各幢楼的施工目标计划,明确进度计划的关键线路)、技术措施(包括本工程重点、难点、主要节点大样的详细施工方案及技术措施)、质量保证(包括完善的质量保证体系、质量标准、检测方法、成品保护措施)、施工进度、材料计划(包括编制详细的材主要材料样品、关键节点及样板的做法、工程质量通病及防治措施、安全生产文明施工措施、工程技术资料管理和工程验收制度等。
⑶各专业安装工程的《施工组织设计(方案)》内容必须包括总目录、项目组织架构、项目人员配置状况、劳动力进场计划、工程概况、施工部署、施工准备(技术准备、资源准备、施工现场准备、主要检测设备表)、现场文明施工管理措施、安全施工保证措施、技术措施、质量保证、施工进度计划、材料设备计划表、主要施工机械设备表等。
3、施工图纸会审和设计代表到现场解决设计问题的规定⑴施工单位在收到经业主确认的正式施工图纸后,通常情况下7天内应组织参建单位进行图纸会审工作。
在收到正式施工图3天内应书面向设计、业主、监理及其他参建单位发出图纸会审通知,会审通知应明确参加图纸会审的单位、日程安排、时间、地点等事项;各参加单位在收到正式施工图纸后,应尽快组织相关专业技术人员阅读图纸并书面提出图纸会审意见,通常情况下各单位的图纸会审意见应在会审会召开前两天递交业主转交设计单位做好解答准备;图纸会审纪要、记录由施工单位负责整理(按工程技术文件管理规定格式和工程特点有足够份数),参加图纸会审的单位及人员办好签名盖章手续后分发有关单位。
⑵施工过程中发现图纸有错、漏、碰、缺,或遇到施工图纸与现场情况有较大误差确需设计人员到现场解决时,施工单位必须提前24小时将需要设计人员到现场解决问题的内容和要求以《工作联系单》形式(不少于一式5份)书面报告监理部或业主方复核,通过监理部转告业主通知设计人员来现场解决问题。
4、工程技术资料管理及收发文规定⑴工程技术资料管理。
各参建单位都应按照《建设工程质量管理条例》、《建设工程监理规范》、《建设工程文件归档整理规范》、《建筑工程施工质量验收统一标准》及备案管理实施办法》和《建筑工程竣工验收技术资料统一用表》等规定,认真履行对工程技术文件资料的管理职责,随工程进展及时做好资料的收集、整理、归档工作,工程技术资料和验收资料通常不少于一式5份。
工程竣工验收通过后,按规定向有关部门和单位做好移交工作。
⑵建设单位与承包单位之间涉及建设工程承包合同有关的业务联系,一般从施工图纸移交、材料进场检验、工程变更、工程验收、进度控制、质量控制,工程进度款支付和工地协调事项,都应汇集到工地项目监理部,由监理部人员根据事先制订的行文和事务处理程序办理。
⑶工地各种信息、资料的传递通常都应以书面形式,一般不少于一式5份,并要有各单位项目部经理的签名和加盖印章的有效文本。
参建各方都应信守合同约定的条款,履行签收登记手续。
信息资料必须真实、可靠、完整、准确,具有可追溯性且字体要清楚,内容要言简意骇,采用A4纸电脑打印件。
5、周报表、月报表编报规定⑴施工单位项目部应在每周六下午5:00前向项目监理部递交书面施工周报表。
其主要内容包括:一周内施工质量、安全、进度情况的小结,实际完成进度与计划进度的对比图,监理例会或专题会议需落实、执行事项的处理情况,分析未完事项和偏差的原因,提出下一周工作的安排和质量、安全及施工进度的纠偏措施,提出需设计方、业主方、监理方解决、处理的问题及其他需告知的事项。
⑵每月25日17:00前向项目监理部、业主方递交正式的施工月报表。
其主要内容类似施工周报表,但应该更详尽。
⑶施工周报表、月报表递交份数至少为一式5份并交电子文件两份。
6、工地例会及重大事项协调制度规定⑴工程项目开工前,监理人员应参加建设单位主持召开的第一次工地会议,研究⑵工程项目实施过程中,每周应定期召开监理工地例会不少于一次。
参加监理工地例会的各方包括:业主、施工总承包、专业分包、监理、设计等单位的项负责人或其代表;通常监理工地例会会议纪要在会后24小时内由项目监理部负责整理并分发至与会各单位。
⑶监理工地例会至少应包括以下内容:①检查上次例会议定事项的落实情况,分析未完事项原因;②检查分析工程施工进度计划完成情况,分析偏差原因,提出纠偏措施及下阶段的进度目标;③检查分析工程施工质量状况,针对存在的质量问题提出改进意见;④检查分析安全生产和文明施工情况,针对存在的隐患提出改进意见;⑤提出需要协调和解决的其它有关事项,并明确具体落实的单位和完成的日期。
⑷重大事项处理和协调可定期或不定期地组织召开专题会议、碰头会议等。
业主、监理、施工和设计方都可根据工程施工进展情况和需要,提出召开专题会议的时间、地点和内容及参加单位和人员。
专题会或碰头会由召集单位负责主持和整理会议纪要并及时分发至与会各单位。
⑸各种工地例会、碰头会和专题会议各参建单位项目负责人或代表必须准时参加,有特殊情况不能准时参加会议时,应事先告知会议召集人。
7、工程造价管理资料规定工程造价管理资料一定要随工程各阶段进展及时收集、整理归档。
招标阶段的招投标文件、施工合同、施工阶段的工程变更,包括设计变更、业主指令、施工变更、现场签证、设备、材料选定和价格确定等,都应由造价管理人员负责收集、整理和归档保管,特别要区分设计变更和业主指令与施工变更和现场签证的关系。
通常设计变更和业主指令涉及工程质量、造价、工期变化时,有业主领导批准同意就能实施;施工变更和现场签证必须申报预算和变更的理由及证明材料,首先报监理方审查并出具审查意见,报业主代表审核并签署审核意见后再报业主领导批准同意才能实施。
所有8、工程技术和竣工资料的收集整理要求⑴施工单位现场项目部应按照投标承诺,设立工程技术、竣工资料管理部门和经培训合格的专职资料管理人员,专门负责做好全过程工程技术和竣工资料的收集与整理工作,确保工程技术和竣工资料的完整性、准确性、系统性。
⑵工程技术和竣工资料应按检验批、分项工程、分部工程和单位工程进行整理、归档每个单位工程技术和竣工资料按其性质主要分为以下七类:①建筑工程基本建设程序必备文件;②综合管理资料;③工程质量控制资料,包括验收资料、施工技术管理资料、产品质量证明文件、试验报告、检测报告及施工记录;④工程安全和功能检验资料及主要功能抽查记录;⑤工程质量评定资料;⑥施工日志;⑦竣工图。
⑶工程技术和竣工资料内的工程名称应与监督登记表、施工许可证及施工图纸相一致,如有变更,应以所在地地名委员会的变更通知为依据;所有资料内的工程总体概况及单位工程建筑面积应与建设工程规划许可证内所注面积一致。
工程技术和竣工资料必须是原件,不少于一式5份,如为复印件时需注明原件存放处,并加盖原件存放单位章及经手人签名。
⑷工程技术和竣工资料收集、整理的几项具体要求:①单位工程沉降观测除建设单位应根据工程实际情况按规定委托有资质的检测单位检测外,施工单位也应进行自检,并经监理单位确认。
②建筑材料必须按照规定的批量和频度现场取样送检,进场检验的要求应该按照国家及省市现行有关规定执行。
现场取样送检和检验试验报告应分单位工程按顺序号整理归档。
③钢筋、水泥、钢筋焊接件等建筑材料应及时填写产品质量证明文件汇总表,并将商品混凝土厂家提供的资料与现场取样送检的资料分开整理。
④建筑幕墙必须有计算书,并且须经设计单位复核盖章认可;铝合金门窗、建筑幕墙应按《关于加强对幕墙、门窗检测的通知》的规定,进行四种性能检测试验;玻璃幕墙的铝材必须符合设计要求,并具备出厂合格证、材质证明书;所用的玻璃应的密封胶、结构胶必须具有出厂证明书及试验报告,并应按国经贸[1997]357号文《关于加强硅酮结构密封胶管理的通知》执行。
⑤钢结构焊接缝应按规范进行无损检验,其中钢结构的焊缝质量等级为一级的,要求做100%的超声波探伤检查内部缺陷;焊缝质量等级为二级的,要求做20%的超声波探伤检查内部缺陷;焊缝质量等级一、二、三级均要100%进行外观缺陷检验。
第一次工地例会主要内容
第一次工地例会主要内容一、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工。
二、建设单位根据监理合同宣布对总监理工程师的授权书(建设单位下发书面函)。
三、建设单位介绍工程开工准备情况。
四、承包单位介绍施工准备情况。
五、建设单位和总监理工程师对施工准备情况提出意见和要求。
六、总监理工程师介绍监理规划的主要内容(监理工作交底)(附件一)。
七、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题(附件二、附件三)。
(注:1、工程项目开工前,监理人员参加由建设单位主持召开的第一次工地会议。
2、第一次工地例会纪要应由项目监理机构负责起草,并经与会各方代表会签。
)工程项目开工前,监理人员应参加由建设单位主持召开的第一次工地会议。
监理人员可以协助建设单位主持。
第一次工地会议包括以下内容:1、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员极其分工;2、建设单位根据委托监理合同宣布对总监理工程师的授权;3、建设单位介绍工程开工准备情况;4、承包单位介绍施工准备情况;5、建设单位和总监理工程师对施工准备情况提出意见和要求;6、总监理工程师介绍监理规划的主要内容,向承包单位进行监理工作交底;7、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会的周期、地点及主要议题。
第一次工地会议纪要由项目监理机构负责起草,并经与会各方代表会签,项目总监理工程师签发。
附件一:监理工作交底主要内容一、介绍项监理部的组织架构,监理人员职责分工,授权委托书,监理工作程序和监理工作用表(附1、监理部的组织架构;2、总监理工程师的授权书、任命书;3、监理人员委派函及职责分工;4、监理工作程序;5、监理工作用表)。
二、介绍经批准的《监理规划》主要章节和内容(详见监理规划)。
三、重点讲解:1、开工报告报审规定。
2、施工组织设计(方案)编报规定。
3、施工图纸会审规定和设计代表到现场解决设计问题的规定。
第一次工地例会上的主要会议内容
第一次工地例会上的主要会议内容(监理部总监发言稿)一、质量控制要求1、施工技术交底制度:技术交底是承包商极为重要的一项技术管理工作,其目的是使参与建筑安装工程施工的技术人员与工人熟悉和了解所承担的工程项目的特点、设计意图、技术要求、施工工艺及应注意的问题。
根据建筑安装工程施工的复性、连续性和多变性的固有特点,承包商必须严格贯彻技术交底责任制,加强施工质量检查、监督和管理,以达到提高施工质量的目的。
建筑安装工程从施工蓝图变成一个个工程实体,在工程施工组织与管理工作中,首先要使参与施工活动的每一个技术人员,明确本工程的特点的施工条件、施工组织、具体技术要求和有针对性的关键技术措施,系统掌握工程施工过程全貌和施工的关键部位,使工程施工质量达到国家施工验收规范的标准。
对于参与工程施工操作的每一个工人来说,通过技术交底。
了解自已所要完成的分部分项工程的具体工作内容、操作方法、施工工艺、质量标准和安全注意事项等,做到施工操作人员任务明确,心中有数;通过技术交底,了解各工种之间配合协作和工序交接井井有条,达到有序地施工,以减少各种质量通病,提高施工质量的目的。
因此,施工一项工程,必须在参与施工的不同层次的人员范围内,进行不同内容重点和技术深度的技术交底。
特别是对于工程重要部位、特殊工程和推广与应用新技术、新工艺、新材料、新结构的工程项目,在技术交底时更需要作内容全面、重点明确、具体而详细的技术交底。
程序是:设计交底→承包商总工程师(或技术负责人)交底→各施工班组长→操作人员;2、原材料、构配件、设备的报验认可制度:首先承包商填写原材料、构配件、设备报验单(A9 表),要求附有三证[生产许可证(或准用证),出厂合格证(合格证的复印件必须有资格的供货单位加盖公章),检验报告单],经现场监理工程师认可后,承包商方可采购和将原材料、构配件、设备运抵施工现场。
进场后由承包商、业主、监理三方检查验收,外观,堆放,保管符合要求后,由承包商检验人员在监理工程师、业主代表的旁站下进行试样的随机抽样送检,承包商及时将报告资料提交现场监理工程师,现场监理工程和业主代表对材料、构配件、设备有疑问时,应再次抽样送其他试验单位复检,合格后方可用于工程施工。
第一次工地例会的主要内容及发言稿
第一次工地例会的主要内容通常包括以下几个方面:1. 介绍各方参会人员:会议开始时,主持人应逐一介绍参会的人员,包括建设单位、监理单位、施工单位的代表及其职务。
2. 宣布会议纪律:为了确保会议的顺利进行,主持人应向参会人员宣布会议纪律,要求各方遵守会议规则,保持会场秩序。
3. 传达相关文件和会议精神:会议主持人应向参会人员传达与工程建设相关的法律法规、政策文件和会议精神,确保各方了解并遵守相关规定。
4. 介绍工程概况:建设单位代表应向参会人员详细介绍工程项目的基本情况,包括项目背景、建设规模、工程内容、建设工期等。
5. 监理单位工作计划和监理方案介绍:监理单位代表应向参会人员介绍监理单位的工作计划、监理实施细则以及具体的监理方案,以便各方了解监理工作的安排和要求。
6. 施工单位工作计划和施工方案介绍:施工单位代表应向参会人员介绍施工单位的工作计划、施工进度安排、施工方法和技术措施等,以便各方了解施工工作的安排和要求。
7. 讨论工程实施中的问题和困难:各方代表应就工程实施过程中可能遇到的问题和困难进行讨论,共同协商解决办法,确保工程顺利进行。
8. 确定下次工地例会的时间、地点和内容:会议主持人应与参会各方协商确定下次工地例会的时间、地点和主要内容,以便各方提前做好准备。
9. 其他需要讨论的事项:会议主持人可根据实际情况,安排其他需要讨论的事项,确保各方在会议上充分沟通,为工程顺利实施创造有利条件。
第一次例会甲方发言稿尊敬的各位领导、来宾,大家好!今天,我们在这里召开首次例会,旨在加强沟通与合作,共同推动项目的顺利进行。
首先,请允许我就甲方的立场,对本次会议的主题进行简要介绍。
在过去的一段时间里,我们甲方与乙方紧密合作,取得了一定的成果。
在这里,我要对乙方的辛勤付出表示衷心的感谢。
同时,我们也深知,项目的成功离不开双方的共同努力。
在今后的工作中,我们将继续秉承互利共赢的原则,与乙方保持良好的沟通,确保项目按照预定的时间节点和质量标准顺利完成。
《第一次工地会议主要内容[大全5篇]》
《第一次工地会议主要内容[大全5篇]》第一次工地会议参加人员:建设单位:。
施工单位:监理单位:会议的主要内容:1、参建各方介绍各专业负责人和联系方式;2、建设单位根据监理合同与监理授权委托书宣布对监理的授权,要求监理做好四控(进度、质量、成本、变更控制)三管(合同、安全、文档管理)一协调(沟通协调业主于、承建方、设备及材料供应商之间的关系)的工作。
3、建设单位介绍工程开工准备情况。
临时用电已于4月16日先从民航接入120千瓦伏,供暂时生活及部分机械用电,计划在五月中旬安装1000千瓦伏变压器供施工现场临时用电。
生活用水已于4月2日接通市政自来水,施工用水计划采用地下水,准备两口自备井;计划首先进行综合办公楼的施工,然后进行酒店的施工,最后进行住宅办公楼的施工,因为综合办公楼图纸变更以及设计方案存在部分争议,地基处理暂时未能正常施工,如果不发生变更(一两天内我们尽快落实),最迟过了五一综合办公楼的全部图纸设计院就能交付。
4、施工方介绍施工准备情况:(1)施工组织设计、安全专项施工方案、应急救援方案:正在进行编制(2)项目管理机构、安全制度、质量制度、技术制度尚未完善,正在组建;(3)队伍状况:已经定好,(4)施工测量和放线情况;5、建设单位和总监对施工准备提出的要求。
施工单位抓紧建立现场管理机构、体系、抓紧上报企业资质、各种上岗证件。
及时完善施工组织设计。
参建各方端正态度,作好过程控制确保工程目标,严格执行制定的制度,以合同为依据。
作好开工准备工作。
6、监理介绍监理规划的主要内容:1、监理依据。
(1)建设工程有关的法律法规(建筑法、建设工程质量管理条例、建筑工程安全生产管理条例等)(2)有关的国家标准、规范、规程和地方标准、规程(3)国家计价规范和地方定额、价目表及有关工程造价的文件(4)经审查通过的施工图设计文件(5)工程地质勘察资料(6)施工合同(7)审查批准的施工组织设计,专项方案和技术措施;(8)建设工程委托监理合同。
第一次工地例会上的主要会议内容
第一次工地例会上的主要会议内容(发言稿)一、质量控制要求1、施工技术交底制度:技术交底是承包商极为重要的一项技术管理工作,其目的是使参与建筑安装工程施工的技术人员与工人熟悉和了解所承担的工程项目的特点、设计意图、技术要求、施工工艺及应注意的问题。
根据建筑安装工程施工的复性、连续性和多变性的固有特点,承包商必须严格贯彻技术交底责任制,加强施工质量检查、监督和管理,以达到提高施工质量的目的。
建筑安装工程从施工蓝图变成一个个工程实体,在工程施工组织与管理工作中,首先要使参与施工活动的每一个技术人员,明确本工程的特点的施工条件、施工组织、具体技术要求和有针对性的关键技术措施,系统掌握工程施工过程全貌和施工的关键部位,使工程施工质量达到国家施工验收规范的标准。
对于参与工程施工操作的每一个工人来说,通过技术交底。
了解自已所要完成的分部分项工程的具体工作内容、操作方法、施工工艺、质量标准和安全注意事项等,做到施工操作人员任务明确,心中有数;通过技术交底,了解各工种之间配合协作和工序交接井井有条,达到有序地施工,以减少各种质量通病,提高施工质量的目的。
因此,施工一项工程,必须在参与施工的不同层次的人员范围内,进行不同内容重点和技术深度的技术交底。
特别是对于工程重要部位、特殊工程和推广与应用新技术、新工艺、新材料、新结构的工程项目,在技术交底时更需要作内容全面、重点明确、具体而详细的技术交底。
程序是:设计交底→承包商总工程师(或技术负责人)交底→各施工班组长→操作人员;2、原材料、构配件、设备的报验认可制度:首先承包商填写原材料、构配件、设备报验单(A9 表),要求附有三证[ 生产许可证(或准用证),出厂合格证(合格证的复印件必须有资格的供货单位加盖公章),检验报告单 ] ,经现场监理工程师认可后,承包商方可采购和将原材料、构配件、设备运抵施工现场。
进场后由承包商、业主、监理三方检查验收,外观,堆放,保管符合要求后,由承包商检验人员在监理工程师、业主代表的旁站下进行试样的随机抽样送检,承包商及时将报告资料提交现场监理工程师,现场监理工程和业主代表对材料、构配件、设备有疑问时,应再次抽样送其他试验单位复检,合格后方可用于工程施工。
(完整版)第一次工地例会主要内容
第一次工地例会主要内容一、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工。
二、建设单位根据监理合同宣布对总监理工程师的授权书(建设单位下发书面函)。
三、建设单位介绍工程开工准备情况。
四、承包单位介绍施工准备情况。
五、建设单位和总监理工程师对施工准备情况提出意见和要求。
六、总监理工程师介绍监理规划的主要内容(监理工作交底)(附件一)。
七、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题(附件二、附件三)。
(注:1、工程项目开工前,监理人员参加由建设单位主持召开的第一次工地会议。
2、第一次工地例会纪要应由项目监理机构负责起草,并经与会各方代表会签。
)附件一:监理工作交底主要内容一、介绍项监理部的组织架构,监理人员职责分工,授权委托书,监理工作程序和监理工作用表(附1、监理部的组织架构;2、总监理工程师的授权书、任命书;3、监理人员委派函及职责分工;4、监理工作程序;5、监理工作用表)。
二、介绍经批准的《监理规划》主要章节和内容(详见监理规划)。
三、重点讲解:1、开工报告报审规定。
2、施工组织设计(方案)编报规定。
3、施工图纸会审规定和设计代表到现场解决设计问题的规定。
4、工程技术文件资料管理及收发文规定。
5、月报表编制规定。
6、工地例会及重大事项协调制度规定。
7、工程造价管理资料规定。
8、工程技术和竣工资料整理要求。
1、开工报告报审规定⑴开工的必备条件:①施工图纸已经委托具备资质的审查机构审查,根据审查意见完成修改符合规定要求;已组织参建单位进行施工图纸会审,其会审意见已经设计、业主方确认同意。
②施工组织设计(或施工方案)已报审并得到监理和业主的批准。
③施工承包合同已签订,已领取施工许可证和安全施工许可证。
④施工场地管理权移交给施工单位的手续已妥办,现场“三通一平”工作已完成。
⑤施工图纸已获主管部门专项审批。
⑥规划部门已进行规划验线,并出具规划验线册或放线册。
第一次工地例会上的主要会议内容
第一次工地例会上的主要会议内容(发言稿)一、质量控制要求1、施工技术交底制度:技术交底是承包商极为重要的一项技术管理工作,其目的是使参与建筑安装工程施工的技术人员与工人熟悉和了解所承担的工程项目的特点、设计意图、技术要求、施工工艺及应注意的问题。
根据建筑安装工程施工的复性、连续性和多变性的固有特点,承包商必须严格贯彻技术交底责任制,加强施工质量检查、监督和管理,以达到提高施工质量的目的。
建筑安装工程从施工蓝图变成一个个工程实体,在工程施工组织与管理工作中,首先要使参与施工活动的每一个技术人员,明确本工程的特点的施工条件、施工组织、具体技术要求和有针对性的关键技术措施,系统掌握工程施工过程全貌和施工的关键部位,使工程施工质量达到国家施工验收规范的标准。
对于参与工程施工操作的每一个工人来说,通过技术交底。
了解自已所要完成的分部分项工程的具体工作内容、操作方法、施工工艺、质量标准和安全注意事项等,做到施工操作人员任务明确,心中有数;通过技术交底,了解各工种之间配合协作和工序交接井井有条,达到有序地施工,以减少各种质量通病,提高施工质量的目的。
因此,施工一项工程,必须在参与施工的不同层次的人员范围内,进行不同内容重点和技术深度的技术交底。
特别是对于工程重要部位、特殊工程和推广与应用新技术、新工艺、新材料、新结构的工程项目,在技术交底时更需要作内容全面、重点明确、具体而详细的技术交底。
程序是:设计交底→承包商总工程师(或技术负责人)交底→各施工班组长→操作人员;2、原材料、构配件、设备的报验认可制度:首先承包商填写原材料、构配件、设备报验单(A9 表),要求附有三证[生产许可证(或准用证),出厂合格证(合格证的复印件必须有资格的供货单位加盖公章),检验报告单],经现场监理工程师认可后,承包商方可采购和将原材料、构配件、设备运抵施工现场。
进场后由承包商、业主、监理三方检查验收,外观,堆放,保管符合要求后,由承包商检验人员在监理工程师、业主代表的旁站下进行试样的随机抽样送检,承包商及时将报告资料提交现场监理工程师,现场监理工程和业主代表对材料、构配件、设备有疑问时,应再次抽样送其他试验单位复检,合格后方可用于工程施工。
第一次工地例会内容
第一次工地例会内容第一次工地会议是建设工程尚未全面开战前,履约各方相互认识、确定联系方式的会议,也是检查开工前各项准备工作是否就绪并明确监理程序的会议。
第一次工地会议应在项目总监理工程师下达开工令之前举行,会议由建设单位主持召开,监理单位、总包单位的授权代表参加,也可邀请分包单位参加,必要时邀请有关设计单位人员参加。
一、第一次工地例会由建设单位组织召开,应包括以下主要内容1.建设单位、承包单位和监理单位分别介绍各自驻现场的主要机构、人员及其分工;2.建设单位根据委托监理合同宣布对总监理工程师的授权;3.建设单位介绍工程开工准备情况;4.承包单位介绍施工准备情况;5.建设单位和总监理工程师对施工准备情况提出意见和要求;6.总监理工程师介绍监理规划的主要内容;7.研究确定各方在施工过程中参建工地例会的主要人员,召开工地的例会周期、地点及主要议题。
8.第一次工地会议纪要应由项目监理机构负责起草,并经与会各方代表会签。
二、监理工作交底×××项目监理工作交底受委托,我公司将对项目进行监理服务。
为更好完成工程监理任务,实现合同约定的控制目标,请业主及总包单位配合和支持我们监理工作。
为此,现将施工过程中主要监理要求做简单交底,其交底内容如下:1.施工单位进场三日内,书面上报质量和安全保证体系,其内容包括:企业资质、安全生产许可证、法人代表、项目经理、专职安全员的安全考核合格证证件原件及复印件(加盖公司公章),以及其他主要管理人员的证件原件及复印件,特种人员上岗证原件及复印件,经审查合格后,原件退回,复印件留监理公司存档。
2.将分包单位(含指定分包商)资质按要求进行报审,经审查合格后,方可进场。
3.做好开工前的一切准备工作,具体内容有:资金落实情况、三通一平、设计文件、施工图、主要材料和设备的落实情况、施工许可证、质量安全监督手续、施工合同、规划许可证。
同时做好施工组织设计和各种专项方案(土方开挖、降水护壁、起重机械按拆方案、临设临电、脚手架、模板等)的报审工作。
1 第一次工地会议主要内容(含工地例会主要议程、甲方对总监授权
第一次工地会议主要内容1.建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;2.建设单位根据委托监理合同宣布对总监理工程师的授权;3.建设单位介绍工程开工准备情况;4.承包单位介绍施工准备情况;5.建设单位和总监理工程师对施工准备情况提出意见和要求;6.总监理工程师介绍监理规划的主要内容;7.研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题。
工地例会主要议题1.参加例会各方对上次例会会议纪要的内容进行确认;2.检查上次例会议定事项的落实情况,分析未完事项原因;3.检查分析工程项目进度计划完成情况,提出下一阶段进度目标及其落实措施;4.检查分析工程项目质量状况,针对存在的质量问题提出改进措施;5.检查工程量核定及工程款支付情况;6.检查近期安全生产、文明施工情况,提出有效的措施消除所有安全隐患;7.解决需要协调的有关事项;8.其他有关事宜。
建设单位根据委托监理合同宣布对总监理工程师的授权(1)选择工程总承包人的建议权。
(2)选择工程分包人的认可权。
(3)对工程建设有关事项包括工程规模、设计标准、规划设计、生产工艺设计和使用功能要求,向建设单位的建议权。
(4)对工程设计中的技术问题,按照安全和优化的原则,向设计人提出建议;(5)对施工组织设计和技术方案的审查签认权(6)主持工程建设有关协作单位的组织协调。
(7)有权发布开工令、停工令、复工令,但应当事先向建设单位报告。
如在紧急情况下未能事先报告时,则应在24小时内向委托人作出书面报告。
(8)工程上使用的材料和施工质量的检验权。
对于不符合设计要求和合同约定及国家质量标准的材料、构配件、设备,有权通知承包人停止使用;对于不符合规范和质量标准的工序、分部、分项工程和不安全施工作业,有权通知承包人停工整改、返工。
承包人得到总监复工令后才能复工。
(9)工程施工进度的检查、监督权、以及工程实际竣工日期提前或超过工程施工合同规定的竣工期限的签认权。
第一次工地会议纪要
第一次工地会议纪要第一次工地会议纪要(精选10篇)在现在的社会生活中,需要使用会议纪要的场合越来越多,会议纪要一般采用第三人称写法。
那么拟定会议纪要真的很难吗?以下是本店铺帮大家整理的第一次工地会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。
第一次工地会议纪要 1时间:20XX年XX月地点:参会单位:建设单位:监理公司:施工单位:到会人员:主持人:记录:会议内容:第一次工地会议的主要议题:1、首先向施工单位介绍对监理公司授权范围和监理公司职责。
2、介绍各参建单位人员,各参建单位介绍各自的人员、组织机构、职责范围及联系方式。
3、监理单位就主要监理程序,资料格式、函件往来程序、工地例会等进行说明。
4、需要建设、监理单位协调解决的事项以及需要施工单位配合的事项。
5、其他与工程有关的事项。
建设单位工程部长:1、我公司将本工程全权委托四川元丰建设项目管理有限公司监理,总监理工程师王永良全面负责本工程施工阶段的进度、质量、投资、安全监理工作。
监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调以及文明施工和安全生产管理。
2、我公司驻现场代表是王勇,承包单位项目经理是刘培明。
施工单位项目经理1、目前现场办公室已布置好,场平施工机械全部进场,管理人员已全部到位。
2、正在编制施工组织设计及各种专项施工方案。
监理单位总监理工程师1、监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调以及文明施工和安全生产管理。
2、监理单位依据相关法律法规和规定性文件,建设工程监理规范,设计图纸,施工承包合同、监理委托合同,相关的标准或规范开展监理服务工作。
3、为了实现工期、质量、进度、投资安全控制目标我监理单位对施工单位作了些要求:(1)、提供施工企业资质证书、营业执照、安全生产许可证等资料报验。
(2)提供工程项目管理人员资质证书复印件盖鲜章(项目经理、施工员、技术员、质检员、取样员、安全员及特殊工种操作人员证书:塔吊工、塔吊指挥工、电工、电焊工、架子工等)(3)尽快完善施工组织设计和各种专项施工方案,编制施工总进度计划、月进度计划和总平面布置图;按时报周报和月报。
