二建市政桥梁 城市桥梁上部结构施工
二建-公路实务桥梁上部结构施工(2)(二)

3.模板(底模、侧模、内模)4.普通钢筋、预应力钢筋的布设预应力管道位置按设计要求准确布设,每隔50cm一道定位筋固定,接头平顺,外缠胶布,最高点设置排气孔。
穿束前要对孔道进行清理。
预应力筋下料长度,考虑孔道曲线长、锚夹具长度、千斤顶长度及外露工作长度等因素。
5.混凝土的浇筑(1)模板、钢筋、管道、锚具和预应力钢材经监理人检查并批准后,方可浇筑混凝土。
(2)浇筑顺序:顺桥向宜从低向高浇筑,在横桥向宜对称浇筑。
浇筑过程中,对支架变位等进行检测,超过允许值及时处理。
(3)采用插入式振捣器,振捣器的移动间距不超过其作用半径的 1.5倍,并插入下层混凝土5 10cm。
(4)浇筑完成后,待表面收浆后尽快养护,洒水养护应最少保持7d或监理人指示天数。
预应力混凝土养护期应延长至施加预应力完成为止。
(5)强度达到2.5MPa之前,不得使其受行人、运输工具、模板、支架及脚手架等荷载。
6.预应力张拉(配套标定,强度达标,双控张拉)7.压浆、封锚【习题23·多选】连续梁桥上部结构采用支架现浇施工时,确定支架搭设高度应考虑的因素有()。
【2016真题】A.梁体内模尺寸B.梁体设计标高C.支架的弹性变形D.支架的非弹性变形E.基础的允许下沉量【答案】CDE【解析】支架的弹性、非弹性变形及基础的允许下沉量应满足施工后梁体设计标高的要求。
多选】关于钢筋混凝土梁桥支架施工的说法,正确的有()。
【习题24·A.支架预拱度设置应考虑地基的非弹性沉陷B.支架应根据荷载大小确定是否需要预压C.支架预拱度一般按二次抛物线设置。
二建-公路实务桥梁工程-桥梁上部结构施工(二)

二级建造师《公路工程管理与实务》
(二)小型构件预制场布设
1.场地选址
2.场地建设
(1)宜采用封闭式管理,合理设置,功能明确,标识清晰。
(2)场地面积一般不小于2000㎡。
先张法预制梁板

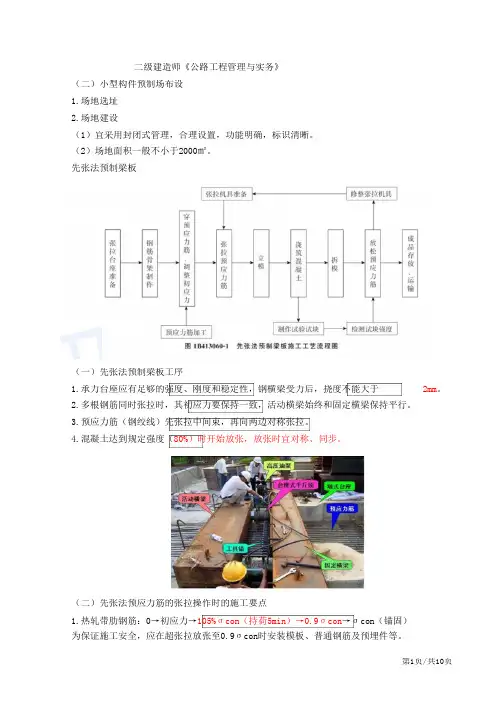

(一)先张法预制梁板工序
1.承力台座应有足够的强度、刚度和稳定性,钢横梁受力后,挠度不能大于2mm。
2.多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
3.预应力筋(钢绞线)先张拉中间束,再向两边对称张拉。
4.混凝土达到规定强度(80%)时开始放张,放张时宜对称、同步。
(二)先张法预应力筋的张拉操作时的施工要点
1.热轧带肋钢筋:0→初应力→105%σcon(持荷5min)→0.9σcon→σcon(锚固)
为保证施工安全,应在超张拉放张至0.9σcon时安装模板、普通钢筋及预埋件等。
第1页/共10页。
二级建造师公路工程辅导:桥梁上部结构逐孔施工方法

二级建造师公路工程辅导: 桥梁上部结构逐孔施工方法逐孔施工法从施工技术方面有三种类型:1.采纳临时支承组拼预制节段逐孔施工:它是将每一桥跨分成若干节段预制完成后在临时支承上逐孔组拼施工。
2.使用移动支架逐孔现浇施工;此法亦称移动模梁法, 它是在可移动的支架、模板上完成一孔桥梁的全部工序。
由于此法是在桥位亡现浇施工, 可免去大型运输和吊装设备。
桥梁整体性好;同时它还具有在桥梁预制厂生产的特点, 可提高机械设备的利用率和生产效率。
3.采纳整孔吊装或分段吊装逐孔施工:这种施工方法是早期连续梁桥采纳逐孔施工的惟一方法, 可用于混凝土连续梁和钢连续梁桥的施工。
(二)用临时支承组拼预制节段逐孔施工的要点1.节段划分(1)桥墩顶节段由于桥墩节段要与前一跨连接, 需要张拉钢索或钢索接长, 为此对墩顶节段构造有肯定要求。
此外.在墩顶处桥梁的负弯矩较大.梁的截面还要符合受力要求。
(2)标准节段前一跨墩顶节段与安装跨第一节段问可以设置就地浇筑混凝土封闭接缝, 用以调整安装跨第一节段的精确程度。
封闭接缝宽15~20cm, 拼装时由混凝土垫块调整。
在施加初预应力后用混凝土封填, 这样可调整节段拼装和节段预制的误差。
2.支承梁(1)钢桁架导梁:钢梁应设置预拱度, 要求当每跨箱梁节段全部组拼之后, 钢导梁上弦应符合桥梁纵断面标高要求。
同时还需预备一些附加垫片, 用于临时调整标高。
(2)下挂式高架钢桁架:在节段组拼过程中, 架桥机前臂必定下挠, 安装桥跨第一块中间节段的挠度倾角调整足该跨架安设的关键, 因此要求当一跨节段全部由架桥机空中吊起后, 第一个中间节段与墩上:节段的接触面应全部吻合。
(三)用移动支架逐孔现浇施工(移动模架法)当桥墩较高, 桥跨较长或桥下净空受到约束时, 可以采纳非落地支承的移动模架逐孔现浇施工, 称为移动模架法,1.施工过程的上要工序:侧模安装就位、安装底模、支座安装、预拱度设置与模板调整、绑扎底板及腹板钢筋, 预应力系统安装、内模就位、顶板钢筋绑扎、箱梁混凝土浇筑、内模脱模、施加预应力, 管道压浆、落模、拆底模及滑模纵移。
二建-公路实务桥梁工程-桥梁上部结构施工(四)

【问题】
1.写出图中A和B的名称。
2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。
3.指出事件三中工艺流程E、F、G、H的名称。
【参考答案】
1.悬臂端托架布置示意图中,A的名称是底模支架(扇形托架),B的名称是底模板。
理解掌握悬臂浇筑施工的主要工艺流程,包括挂篮的设计、0号块1号块的施工、临时固结及混凝土
浇筑、合龙施工,每一个环节的重要知识点必须熟记。
第7页/共7页
2.施工单位在悬臂施工过程中不需要采取临时固结措施。
理由:因为连续刚构梁桥的梁与桥墩是刚性连接,是固结在一起的,故不需要临时固结。
3. E是预压及调整底模标高,F是安装内模板,G—新旧混凝土结合面凿毛洗净,H—安装顶板、
第6页/共7页
翼板钢筋。
【提示】悬臂浇筑施工法是连续桥梁最常用的施工方法,也是考查频率最高的施工方法。一定要
3×150m+81m。主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度为60m。主
桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥桥位处河道宽550m,水深0.8~4m,
河床主要为砂土和砂砾。
施工中发生如下事件:
事件一:根据本桥的地质、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中
【补充】由于后浇筑混凝土的重力的影响会引起挂篮变形,导致先浇筑的混凝土开裂,因此应采
取措施消除后浇筑混凝土引起的挂篮变形,一般可采用下列方法:
(1)水箱法。
(2)混凝土一次浇筑法。
(3)浇筑混凝土时,可根据混凝土重量的变化,随时调整吊带高度。
二级建造师市政考试之桥梁工程施工讲解(ppt)

钻孔灌注桩施工方法
❖ 孔径检查与清孔:
清孔的质量要求:对支承桩(柱桩、嵌岩桩), 宜用抽浆法清孔,并宜清理至吸泥管出清水为 止。灌注混凝土前,孔底沉淀土厚度不得大于 500mm。若孔壁易坍塌,必须在泥浆中灌注混 凝土时,建议采用砂浆置换钻渣清孔法,清孔 后的泥浆含砂率不大于4%。沉淀土厚度测量 方法可在清孔后用取样盒(开口铁盒)吊到孔底, 待到灌注混凝土前取出,直接量测沉淀在盒内 的沉渣厚度。
桥梁工程施工方法
❖ 明挖扩大基础施工
基坑开挖
❖坑壁不加支撑的基坑
基坑深度在5m以内。土的湿度正常时,采用斜坡坑壁开 挖或按坡度比值挖成阶梯形坑壁,每梯高度为0.5~1.0m 为宜,可作为人工运土出坑的台阶。
基坑深度大于5m时,坑壁坡度适当放缓,或加做平台。 土的湿度影响坑壁的稳定性时,应采用该湿度下土的天然 坡度或采取加固坑壁的措施。当基坑的上层土质适合敞口 斜坡坑壁条件,下层土质为密实黏土或岩石可用垂直坑壁 开挖,在坑壁坡度变换处,应保留有至少为0.5m的平台。
桥梁工程施工方法
❖ 桩基础(沉入桩) ❖ 锤击沉桩的停锤控制标准
设计桩尖标高处为一般黏土或其他松软土层时, 应以标高控制,贯入度作为校核。当桩尖已达 设计标高,而贯入度仍较大时,应继续锤击, 使其接近控制贯入度。
在同一桩基中,各桩的最终贯入度应大致接近, 而沉入深度不宜相差过大,避免基础产生不均 匀沉降。
钻孔灌注桩施工方法
❖ 孔径检查与清孔:
钻孔灌注桩施工方法
❖ 灌注混凝土
二建市政讲义3城市桥梁工程吴若晗PPT课件

★涵洞:宣泄路堤下水流的构筑物。 归类:多孔跨径全长<8m 单孔跨径<5m的泄水构造物。
8
9
三、桥梁分类(主要掌握受力分类与材料分类及其对应)
受力分类
材料分类
梁式桥(弯矩最大,抗弯材料)
拱式桥(受压为主,墩台水平推 力抵弯,圬工材料) 刚架桥(梁部受弯,柱脚平力, 可降高度,钢筋砼刚结易裂)
(2)浇筑量适当,大方量浇筑,应事先制定浇筑方案
(3)运输、浇筑、间歇全用时≤混凝土初凝时间;同一施工段应连续浇筑, 分层浇筑应在底层初凝前浇完上层。
(4)振捣时间:混凝土表面浮浆、无气泡、不沉落
18
五、养护 (1)养护方式:(一般情况)收浆后覆盖、洒水养护; (2)养护时间:
①(普通、矿渣)硅酸盐水泥混凝土:≥7d ②加缓凝型外加剂、抗渗、高强混凝土:≥14d (3)养护温度:≥5℃,否则须保温,且不得洒水(特殊情况)
具体标准留到安全部分一起讲
20
★(二)拆除
(1)模板拆除砼强度标准
①承重模板、支架:砼强度可承受自重及叠加荷载
②非承重侧模:砼强度可保证结构棱角不损坏,宜≥2.5MPa
③芯模、孔道内模:砼强度可保证结构表面不塌陷和开裂
★(2)拆卸顺序: ①先支后拆,后支先拆 ②循环卸落,卸落量由小到大 ③横向同时、纵向对称均衡卸落
4、施工配合比设计:实测含水率调整 现场调整
首次使用的施工配合比应开盘鉴定
16
二、搅拌 (1)重要参数——搅拌时间:材料全装完开拌至开始卸料止
搅拌机类型 搅拌机容量(L)
强制式
≤400(小) ≤1500(大)
混凝土坍落度(mm)
<30
≥30
最短搅拌时间(min)
二建-公路实务桥梁工程-桥梁上部结构施工(一)

(1)钢丝检验每批重量不得大于60t;检验时应先从每批中抽查5%且不少于5盘,进行表面质
量检查。如检查不合格,则应对该批钢丝逐盘检查。在每盘钢丝的两端取样进行抗拉强度、弯曲和伸
长率的检验,其力学性能应符合要求。
(2)钢绞线:钢绞线分批检验时每批应不大于60t,检验时应从每批钢绞线中任取3盘,并从
(一)预制梁场布设
1.场地选址
(1)应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害。无高频、高压电
源及其他污染源;离集中爆破区500m以外;不得占用规划的取、弃土场。
(2)原则上不宜设在主线征地范围内。
2.场地布置形式
(1)路基外预制场。
(2)路基上预制场。路基比较宽(一般应大于24m)
第6页/共8页
(3)桥上预制场。
3.场地建设
(1)场地建设前施工单位应将梁场布置方案报监理工程师审批,方案内容应包含各类型梁板的
台座数量、模板数量、生产能力、存梁区布置及最大存梁能力等。
(2)宜采用封闭式管理。
(3)场内路面宜做硬化处理,主要运输道路应采用不小于20cm厚的C20混凝土硬化。场内不允
效措施,防止雨露和各种腐蚀性气体、介质的影响。
2.用于后张结构时,锚具或其附件上宜设置压浆孔或排气孔。
3.夹具应具有良好的自锚性能、松锚性能和重复使用性能。
4.锚具、夹具和连接器进场时,除应按出厂合格证和质量证明书核查锚固性能类别、型号、规
格及数量外,还应按下列规定进行验收:
(1)外观检查;
(2)硬度检验;
伸长值应从初应力时开始量测。预应力筋的实际伸长值除量测的伸长值外,必须加上初应力以下的推
算伸长值。
预应力筋张拉的实际伸长值△L(mm)=△L1+△L2
二级建造师市政工程必看重点城市桥梁工程施工

二级建造师市政工程必看重点城市桥梁工程施工随着城市化进程的不断推进,城市桥梁工程作为城市基础设施建设的重点项目之一,日益受到重视。
作为一名二级建造师,熟悉并掌握城市桥梁工程施工的重点问题尤为重要。
本文将从工程前期准备、施工流程、质量控制等多个方面,介绍二级建造师在城市桥梁工程施工中需要关注的重点。
一、工程前期准备在城市桥梁工程的前期准备阶段,需要做好以下几方面的工作。
1.项目可行性研究:对于城市桥梁工程而言,首先要进行项目可行性研究,包括技术可行性、经济可行性和社会可行性等方面的研究。
二级建造师应参与到项目可行性研究的过程中,对于工程的技术可行性提出合理的建议和意见。
2.设计文件的审核和审查:设计文件是城市桥梁工程的重要基础,二级建造师需对设计文件进行审核和审查,确保设计方案的合理性和安全性,以提高工程的可靠性和稳定性。
3.施工组织设计:施工组织设计是城市桥梁工程施工的重要环节,二级建造师应参与到施工组织设计的制定中,合理安排施工过程和施工方法,确保施工效率和质量的达标。
二、施工流程城市桥梁工程的施工流程通常包括以下几个阶段:基础工程施工、桥墩墩身施工、梁、板、塔构件的制作与安装以及桥面铺装等。
1.基础工程施工:基础工程是城市桥梁工程的基础,施工过程中需注意地质情况、地下水位等环境因素对基础施工的影响,采取相应的措施保证基础的稳定。
2.桥墩墩身施工:桥墩墩身是城市桥梁工程的关键部分,施工时需确保墩身的垂直度和几何形状的精确度,采用适当的施工工艺和施工设备,保证桥墩墩身的质量。
3.梁、板、塔构件的制作与安装:梁、板、塔构件是城市桥梁工程的承重构件,其制作和安装过程中需确保尺寸精确、焊接牢固、连接可靠等要求。
4.桥面铺装:桥面铺装是城市桥梁工程的最后一道工序,施工时需选择适宜的材料和技术,保证桥面的平整度和防滑性。
三、质量控制在城市桥梁工程的施工过程中,质量控制是至关重要的一环。
1.施工质量检查:施工过程中,二级建造师需要进行定期的施工质量检查,发现问题及时整改,避免因质量问题导致的事故和质量纠纷。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
课堂练习
6、吊装或移运装配式钢筋混凝土或预应力混凝土构件时,当 吊绳与构件的交角大于( )时,可不设吊架或扁担。 A.30℃ B.40℃ C.50℃ D.60℃ 7、悬臂浇筑用挂篮结构中,安全系数不得小于2的有( )。 A.吊带 B.自锚固系统 C.斜拉水平限位系统 D.上水平限位 E.挂篮整体抗倾覆
课堂练习
7、吊装梁长25m以上的预应力简支梁前,应验算裸梁的 ( )。 A.抗弯性能 B.稳定性能 C.抗剪性能 D.抗扭性能 8、现浇预应力钢筋混凝土连续梁,支架和模板安装后,宜采 取预压方法消除( )。 A.非弹性变形 B.弹性变形 C.塑性变形 D.支架空隙
课堂练习
9、预应力混凝土连续梁合龙顺序一般是( )。 A.先中跨、后次跨、再边跨 B.先边跨、后次跨、再中跨 C.先边跨、后中跨、再次跨 D.先中跨、后边跨、再次跨
课堂练习
2、下列连续梁(T构)的合龙、体系转换和支座反力调整的规定, 符合规范的有( )。 A.合龙段的长度宜为3m B.合龙宜在一天中气温最低时进行 C.合龙段的混凝土强度宜提高一级 D.应在合龙段预应力筋张拉、压浆完成并解除各墩临时固结 后进行体系转换 E.体系转换时,支座反力调整应以高程控制为主,反力作为 校核
断。
装配式梁板施工技术
三、安装就位的技术要求 (二)就位要求 (3)待全孔(跨)大梁安装完毕后,再按设计规定使全孔 (跨)大梁整体化。 (4)梁板就位后应按设计要求及时浇筑接缝混凝土。
现浇预应力混凝土连续 梁施工技术
13
现浇预应力混凝土连续梁施工技术
本条简要介绍现浇预应力混凝土连续梁常用的支(模)架法 和悬臂浇筑法施工技术。 一、支(模)架法 (一)支架法现浇预应力混凝土连续梁
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 (五)高程控制 预应力混凝土连续梁,悬臂浇筑段前端底板和桥面高程 的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前 段高程时应考虑: (1)挂篮前端的垂直变形值; (2)预拱度设置; (3)施工中已浇段的实际高程; (4)温度影响。 因此,施工过程中的监测项目为前三项;必要时结构物 的变形值、应力也应进行监测,保证结构的强度和稳定。
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 (一)挂篮设计与组装 (1)挂篮结构主要设计参数应符合下列规定: 1)挂篮质量与梁段混凝土的质量比值控制在0.3~0.5, 特殊情况下不得超过0.7。 2)允许最大变形(包括吊带变形的总和)为20mm。 3)施工、行走时的抗倾覆安全系数不得小于2。 4)自锚固系统的安全系数不得小于2。 5)斜拉水平限位系统和上水平限位安全系数不得小于2。 (2)挂篮组装后,应全面检查安装质量,并应按设计荷 载做载重试验,以消除非弹性变形。
装配式梁板施工技术
三、安装就位的技术要求 (一)吊运要求 (1)构件移运、吊装时的吊点位置应按设计规定或根据计 算决定。 (2)吊装时构件的吊环应顺直,吊绳与起吊构件的交角小 于60°时,应设置吊架或吊装扁担,尽量使吊环垂直受力。
装配式梁板施工技术
三、安装就位的技术要求 (一)吊运要求 (3)构件移运、停放的支承位置应与吊点位置一致,并应 支承稳固;在顶起构件时应随时置好保险垛。 (4)吊移板式构件时,不得吊错板梁的上、下面,防止折
装配式梁板施工技术
二、技术要求 (二)吊运方案 (1)吊运(吊装、运输)应编制专项方案,并按有关规定 进行论证、批准(超过300KN)。 (2)吊运方案应对各受力部分的设备、杆件进行验算,特 别是吊车等机具的安全性验算,起吊过程中构件内产生的应 力验算必须符合要求。梁长25m以上的预应力简支梁应验 算裸梁的稳定性。 (3)应按照起重吊装的有关规定,选择吊运工具、设备, 确定吊车站位、运输路线与交通导行等具体措施。
课堂练习
(一)背景资料(10试题) 某市政桥梁工程采用钻孔灌注桩基础;上部结构为预 应力砼连续箱梁,采用钢管支架法施工。支架地基表层为 4.5m厚杂填土,地下水位位于地面以下0.5m。主墩承台 基坑平面尺寸为10m×6m,挖深为4.5m,采用9m长 [20a型钢做围护,设一道型钢支撑。土方施工阶段,由 于场地内堆置土方、施工便道行车及土方外运行驶造成的 扬尘对附近居民产生严重影响,引起大量投诉。 箱梁砼浇筑后,支架出现沉降,最大达5cm,造成质 量事故。经验算,钢管支架本身的刚度和强度满足要求。 问题: 1、箱梁出现沉降的最可能原因是什么?应采取哪些措施 避免这种沉降?
课堂练习
3、为确定悬臂浇筑段前段标高,施工过程中应加强监测,但 监测项目不包括( )。 A.挂篮前端的垂直变形值 B.预拱度 C.施工中已浇段的实际标高 D.温度影响 4、现浇预应力混凝土连续梁的常用施工方法有( )。 A.支架法 B.顶推法 C.移动模架法 D.悬臂拼装法 E.悬臂浇筑法
课堂练习
5、预应力悬臂盖梁混凝土浇筑和底模拆除要求,说法正确的 是( )。 A.混凝土浇筑从固定端开始;孔道压浆强度达到设计强度后, 拆除底模板 B.混凝土浇筑从固定端开始;孔道压浆强度达到设计强度80 %后,拆除底模板 C.混凝土浇筑从悬臂端开始;孔道压浆强度达到设计强度后, 拆除底模板 D.混凝土浇筑从悬臂端开始;孔道压浆强度达到设计强度80 %后,拆除底模板
现浇预应力混凝土连续梁施工技术
一、支(模)架法 (一)支架法现浇预应力混凝土连续梁 (1)支架的地基承载力应符合要求,必要时,应采取加固 处理或其他措施。 (2)应有简便可行的落架拆模措施。 (3)各种支架和模板安装后,宜采取预压方法消除拼装间 隙和地基沉降等非弹性变形。 (4)安装支架时,应根据梁体和支架的弹性、非弹性变形, 设置预拱度。 (5)支架底部应有良好的排水措施,不得被水浸泡。 (6)浇筑混凝土时应采取防止支架不均匀下沉的措施。
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经 张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立 模、浇筑混凝土、施加预应力都在其上进行。完成本段施 工后,挂篮对称向前各移动一节段,进行下一梁段施工, 循序渐进,直至悬臂梁段浇筑完成。
现浇预应力混凝土连续梁施工技术
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 (3)连续梁(T构)的合龙、体系转换和支座反力调整应 符合下列规定: 1)合龙段的长度宜为2m。 2)合龙前应观测气温变化与梁端高程及悬臂端间距的关 系。 3)合龙前应按设计规定,将两悬臂端合龙口予以临时 连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。
现浇预应力混凝土连续梁施工技术
现浇预应力混凝土连续梁施工技术
一、支(模)架法 (二)移动模架上浇筑 预应力混凝土连续梁
现浇预应力混凝土连续梁施工技术
一、支(模)架法 (二)移动模架上浇筑 预应力混凝土连续梁
现浇预应力混凝土连续梁施工技术
一、支(模)架法 (二)移动模架上浇筑预应力混凝土连续梁 (1)支架长度必须满足施工要求。 (2)支架应利用专用设备组装,在施工时能确保质量和 安全。 (3)浇筑分段工作缝,必须设在弯矩零点附近。
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 (三)悬浇顺序及要求 在梁段混凝土浇筑前,应对挂篮(托架或膺架)、模 板、预应力筋管道、钢筋、预埋件,混凝土材料、配合比、 机械设备、混凝土接缝处理等情况进行全面检查,经有关 方签认后方准浇筑。 悬臂浇筑混凝土时,宜从悬臂前端开始,最后与前段 混凝土连接。 桥墩两侧梁段悬臂施工应对称、平衡,平衡偏差不得 大于设计要求。
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 (四)张拉及合龙 (1)预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板 纵向预应力筋的张拉顺序一般为上下、左右对称张拉,设 计有要求时按设计要求施做。 (2)预应力混凝土连续梁合龙顺序一般是先边跨、后次 跨、再中跨。 (3)连续梁(T构)的合龙、体系转换和支座反力调整应 符合下列规定:
装配式梁板施工技术
(当预制梁重量不大,而 吊机又有相当的起重能力, 河床坚实无水或少水,允 许吊机行驶、停搁时采用 一台吊机)
装配式梁板施工技术
(对于桥不太
高,架桥孔数又 多,沿桥墩两侧
铺设轨道不困难
的情况,可用此 方法)
装配式梁板施工技术
(该法的特点是不受桥下 支架,洪水威胁,架设过 程中不影响桥下通车、通 航。预制梁的纵移、横移、 起吊、就位都比较方便, 便于施工单位自行制造。
现浇预应力混凝土连续梁施工技术
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 (二)浇筑段落 悬浇梁体一般应分四大部分浇筑: (1)墩顶梁段(0号块); (2)墩顶梁段(0号块)两侧对称悬浇梁段; (3)边孔支架现浇梁段; (4)主梁跨中合龙段。
现浇预应力混凝土连续梁施工技术
二、悬臂浇筑法 (三)悬浇顺序及要求 (1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结; (2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇 筑主梁至合龙前段; (3)在支架上浇筑边跨主梁合龙段; (4)最后浇筑中跨合龙段形成连续梁体系。
课堂练习
参考答案: 1.支架基础出现不均匀沉降(承载力不够),对杂填地基 进行适当加固(措施),支架预压处理,在支架底端采用 适当措施,分力混凝土连续梁的要求,正确的 有( )。 A.支架长度必须满足施工要求 B.支架应利用专用设备组装,在施工时能确保质量和安全 C.内、外模板就位时,其平面尺寸、高程、预拱度的误差必 须控制在容许范围内 D.预应力筋管道、钢筋、预埋件设置应符合规范规定和设计 要求 E.浇筑分段工作缝,宜设在弯矩零点附近
缺点是架设设备用钢材较
多,设备组件多,操作相 对复杂一些)
装配式梁板施工技术
装配式梁板施工技术
