路基防护工程施工作业指导书
路基施工作业指导书

路基施工作业指导书1. 引言本作业指导书旨在为道路工程的路基施工提供指导,以确保施工过程规范、高效、安全。
2. 施工前准备在开始施工之前,需要进行充分的准备工作,包括但不限于以下几个方面:2.1 设计和规范在施工前,需要详细了解和研究相关的设计图纸和规范要求,包括设计的材料、尺寸、坡度等信息,并进行合理安排。
2.2 施工设备准备必要的施工设备和工具,例如挖掘机、压路机、平地机等,以确保施工过程的顺利进行。
2.3 人员组织和分工合理组织和安排施工人员,根据施工的规模和要求,划分不同的工作区域和分工,确保施工人员能够高效协作。
2.4 施工材料和资源准备按照设计和规范要求,准备好需要使用的路基材料和其他辅助材料,确保施工过程中的材料供应充足。
3. 施工步骤3.1 清理施工区域在施工前,需要先对施工区域进行清理,清除杂物、植被和其他障碍物,为后续施工创造条件。
3.2 路面标志和标线的设置根据设计要求,设置好路面的标志和标线,例如交通指示牌、行车道标线等。
3.3 探测地下管线在施工前,需要进行地下管线的探测工作,以避免在施工过程中对已有的管线造成破坏。
3.4 挖掘土壤根据设计和规范要求,使用挖掘机等设备挖掘路基区域的土壤,控制挖掘的深度和坡度,确保路基的平坦度和稳定性。
3.5 压实土壤在挖掘土壤后,使用压路机等设备对路基区域的土壤进行压实,提高其密实度和稳定性。
3.6 填充材料根据设计和规范要求,对路基进行填充材料,例如砾石、沙土等,确保路基的高度和坡度符合要求。
3.7 翻浆和排水措施在路基施工过程中,需要注意翻浆和排水的问题。
根据设计和规范要求,设置好相应的翻浆和排水设施,确保路基能够有效排水。
3.8 表面平整处理在路基施工完成后,进行表面平整处理,使用平地机等设备将路基表面进行整平,以提高道路的舒适性和安全性。
3.9 安全措施在施工过程中,要注意施工现场的安全。
设置好警示标识、围栏和防护措施,确保施工人员和交通参与者的安全。
市政道路路基施工作业指导书

一、市政道路路基施工作业指导书1、作业制度施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件、《市政道路路基施工作业指导书》及《城镇道路工程施工与质量验收规范》(CJJ 1-2008)。
施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、城镇道路工程施工与质量验收规范》(CJJ 1-2008)。
作业队制定《**作业队市政道路路基施工职责分工及岗位责任制度》2、适用范围城市道路路基施工3、工艺流程路基土方开挖工艺框图路基填筑工艺框图4、施工要求4.1 施工准备(1)施工前,应对道路中线控制桩、边线桩及高程控制桩等进行复核,确认无误后方可施工。
2(2)当施工中破坏地面原有排水系统时,应采取有效处理措施。
(3)施工前,应根据现场与周边环境条件、交通状况与道路交通管理部门,研究制定交通疏导或导行方案,并实施完毕。
施工中影响或阻断既有人行交通时,应在施工前采取措施,保障人行交通畅通、安全。
(4)施工前,应根据工程地质勘察报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。
(5)施工前,应根据工程规模、环境条件,修筑临时施工道路。
临时施工道路应满足施工机械调运和行车安全要求,且不得妨碍施工。
(6)城镇道路施工范围内的新建地下管线、人行地道等地下构筑物宜先行施工。
对埋深较浅的既有地下管线,作业中可能受损时,应向建设单位、设计单位提出加固或挪移措施方案,并办理手续后实施。
(7)施工前,应根据工程地质、水文、气象资料、施工工期和现场环境编制排水与降水方案。
在施工期间排水设施应及时维修、清理,保证排水通畅。
(8)施工排水与降水应保证路基土壤天然结构不受扰动,保证附近建筑和构筑物的安全。
(9)施工排水与降水设施,不得破坏原有地面排水系统,且宜与现况地面排水系统及道路工程永久排水系统相结合。
(10)当采用明沟排水时,排水沟的断面及纵坡应根据地形土质和排水量确定。
路基防护栅栏安装作业指导书

路基防护栅栏安装作业指导书作业指导书一、作业准备1.装备:防护栅栏构件、电钻、电锤、螺丝刀、扳手、测量工具、防护用具等。
2.材料准备:锚栓、膨胀管、不锈钢螺丝、防盗螺母等。
3.现场清理:当施工现场有垃圾、杂物时应进行清理处理,尤其是墙面、栏杆等要清除干净,以便于施工中的操作。
4.测量栏杆位置:根据设计图纸的要求,先在路边做线桩,确定距离和栏杆的位置,随后对标高和标线进行确认。
二、栏杆支架安装初步工作1.确定基础孔口:根据路基防护栅栏安装要求测定基础孔口位置,每个孔距不大于3m,孔深度为1.5-2.5m左右。
2.洞口处理:根据基础孔口的实际深度,选择不锈钢锚栓并将锚栓固定在基础孔口中。
3.风化处理:钢筋以及基坑表面需要风化处理,如有需要进一步打磨与清理。
三、栏杆支架的安装方式1.双面安装法:以路基为基础,将防护栏栏杆分别固定在锚栓上。
2.单面安装法:以路基为基础,将防护栏栏杆固定在锚栓上。
3.中间距离扩大法:在路基中间添加支撑节点,然后固定栏杆。
四、栏杆测量位置确定1.路基的具体位置:以墙壁为基础,首先在墙壁上确定栏杆高度,如果是土墙,可以在栏杆上安装定位架固定螺栓;2.标定位置:对栏杆所需的标定位置进行精确测量,并重新进行校准。
五、栏杆安装及加固1.安装栏杆支架:在锚栓内装上不锈钢膨胀管,安装栏杆支架,并用螺丝固定紧,确保栏杆不会移动。
2.固定栏杆:栏杆要固定、复位,并进行水平校正,以保证栏杆的水平度和垂直度。
然后在钢筋上使用防盗螺母进行绑定,并使用扳手和螺丝刀将栏杆紧固在郊区。
六、完成安装后的清理工作所有材料都应妥善存放,施工现场要清理干净,安装工具要进行消毒、清洗、保养,以保证下一次操作的安全和操作效果。
七、安装后的质量检查1.是否固定牢固:栏杆表面没有松动,牢固度符合要求。
2.是否保证水平度:栏杆的水平度符合设计要求。
3.栏杆垂直度是否保证:栏杆垂直度符合设计要求。
4.工程质量检查:对施工过程和完成的工程进行质量检查,对不合格的部分进行整改和重新施工。
路基施工安全作业指导书

路基施工安全作业指导书一、前言为了确保道路基础施工期间的安全,提高施工人员的安全意识和操作技能,制定本安全作业指导书,要求所有参与路基施工的人员必须遵守相关规定,做到严格遵守安全作业程序、正确使用安全防护设施,不得私自操作、违反规定行为。
二、基本要求1. 施工人员必须具备相关安全培训证书,并持证上岗;2. 施工人员须严格遵守作业指导书、相关安全规章制度;3. 施工人员必须佩戴相关安全防护设备,做好个人防护;4. 施工人员禁止酒后作业,严禁酗酒和吸毒;5. 施工人员要巡查施工现场,及时排除安全隐患。
三、作业前准备1. 施工前必须做好现场勘察,了解施工地点的地质条件和环境情况;2. 检查和维护施工设备,确保设备安全可靠;3. 进行施工现场周边的交通组织,确保施工区域的安全;4. 配备防护设备,并进行合理摆放,以便在作业过程中进行随时使用;5. 组织相关人员进行安全会议,明确工作任务和安全措施。
四、施工现场操作1. 施工现场必须设置安全警示标志,警示标志应摆放在明显位置,确保工作人员能够清晰看到;2. 施工人员必须穿戴好安全帽、安全鞋等个人防护装备;3. 在进行深挖时,必须设置周边警戒线,防止坍塌事故的发生;4. 施工人员严禁违章作业,如私自改变作业方式、擅自停止工作等;5. 施工人员禁止在施工现场吸烟,防止引发火灾。
五、机械设备操作1. 机械设备操作前,必须检查设备的工作状况和安全装置是否正常;2. 机械设备操作时,应遵循操作规程,不得超负荷工作;3. 在机械设备工作时,施工人员必须远离机械作业区域;4. 机械设备工作完毕后,要进行相应的清理和维护工作,确保设备的安全可靠。
六、高空作业1. 进行高空作业前,必须评估风险,制定相应的安全措施,如使用安全带等;2. 进行高空作业时,必须有专人进行监护和保证作业人员的安全;3. 禁止在高风速或恶劣天气条件下进行高空作业;4. 进行高空作业时,必须与地面进行有效的沟通,确保作业安全。
防护工程施工作业指导书

防护工程施工作业指导书1. 施工前的准备工作:- 确定施工范围和施工时间;- 检查施工现场,清理杂物和危(wei)险物品;- 确保施工人员具备相关资质和技能;- 准备必要的施工工具和设备;- 检查并确保施工材料符合要求。
2. 施工现场的安全措施:- 设置明显的警示标志,警示施工区域;- 划定安全通道和紧急疏散通道;- 安装暂时围栏和警示线,限制非施工人员进入施工区域;- 配备必要的消防设备和急救箱;- 检查并确保电气设备和路线的安全性。
3. 施工期间的个人防护措施:- 穿戴符合标准的个人防护装备,如安全帽、防护眼镜、防护口罩、防护手套等;- 根据具体情况佩戴防护服、防护鞋等;- 遵守施工现场的安全规定和操作规程;- 注意个人卫生,保持身体健康;- 遵守施工现场的禁止吸烟和饮食规定。
4. 施工期间的安全操作:- 遵循施工计划和施工顺序,确保施工的联贯性和安全性;- 严格遵守相关施工规范和操作规程;- 在进行高空作业时,采取必要的安全措施,如使用安全绳、安全带等;- 在进行机械设备操作时,确保设备的正常运行和安全操作;- 定期检查施工工具和设备的安全性,及时修理或者更换损坏的工具和设备;- 停工期间,及时清理施工现场,避免杂物和危(wei)险物品的积累。
5. 施工期间的紧急情况处理:- 在施工现场设置紧急疏散通道和应急出口;- 建立有效的紧急报警机制,及时报告和处理紧急情况;- 配备专业的急救人员和急救设备,能够迅速处理伤病情况;- 进行紧急演练和培训,提高施工人员的应急处理能力。
以上是防护工程施工作业的普通指导,具体的施工指导书应根据具体工程的特点和要求进行编制。
在施工过程中,要严格遵守相关安全规定和操作规程,确保施工人员的安全和施工质量的达标。

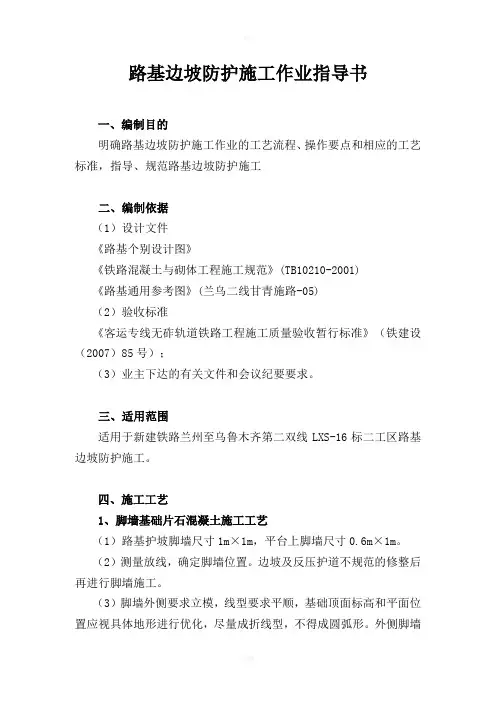

路基边坡防护施工作业指导书

路基边坡防护施工作业指导书一、编制目的明确路基边坡防护施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范路基边坡防护施工二、编制依据(1)设计文件《路基个别设计图》《铁路混凝土与砌体工程施工规范》(TB10210-2001)《路基通用参考图》(兰乌二线甘青施路-05)(2)验收标准《客运专线无砟轨道铁路工程施工质量验收暂行标准》(铁建设(2007)85号);(3)业主下达的有关文件和会议纪要要求。
三、适用范围适用于新建铁路兰州至乌鲁木齐第二双线LXS-16标二工区路基边坡防护施工。
四、施工工艺1、脚墙基础片石混凝土施工工艺(1)路基护坡脚墙尺寸1m×1m,平台上脚墙尺寸0.6m×1m。
(2)测量放线,确定脚墙位置。
边坡及反压护道不规范的修整后再进行脚墙施工。
(3)脚墙外侧要求立模,线型要求平顺,基础顶面标高和平面位置应视具体地形进行优化,尽量成折线型,不得成圆弧形。
外侧脚墙使用20cm槽钢进行立模以保证外侧线性平顺。
(4)至少在20m 范围内保证脚墙线性的平直,原地面起伏较大的地段采用台阶或折线进行过渡。
(5)脚墙内侧应收成斜面。
保证平台浆砌片石的施工。
(6)脚墙基础采用片石混凝土施工。
①片石进场前应清洗干净,片石含量为整个基础的25%。
②片石间、片石与模板间应留至少10cm 间隙。
③分层施工,分层厚度为30cm ;要求片石与混凝土交替入模,同时振捣密实,确保脚墙施工质量。
④脚墙片石混凝土施工完后,顶面要求收光,不允许外露片石。
⑤顶面收光后,应立即用土工布进行覆盖保湿养护7天。
图1 反压护道示意图60100150200425115771001006082138129625571图2 已施工脚墙图2、浆砌片石施工工艺(1)反压护道采用35cm厚的M10浆砌片石施工。
有预制块贴面的骨架护坡采用厚50cm的M10浆砌片石施工,无预制块贴面的骨架护坡采用厚60cm的M10浆砌片石施工。
河北省某高速公路路基边坡防护标准化施工作业指导书

河北省某高速公路路基边坡防护标准化施工作业指导书一.适用范围适用于清东陵高速路基边坡防护施工。
二.劳动力配备:每一工作面劳动力配置如下:三.设备机具配置四.材料要求1、水的质量要求凡可以饮用的水均可用于拌制和养护混凝土。
2、水泥的质量要求(1).运到工地的水泥,应按标明的品种、强度等级、生产厂家和出厂批号,水泥的品种、级别必须符合砂浆配合比规定的要求,并经试验检测合格。
分别储存到有明显标志的仓库中,不得混装。
(2).水泥在运输和储存过程中应防水防潮,已受潮结块的水泥应经处理并检验合格方可使用。
(3).水泥库房应有排水、通风措施,保持干燥。
堆放袋装水泥时,应设防潮层,距地面、边墙至少30CM,堆放高度不得超过15袋,并留出运输通道。
(4).水泥主要检测项目为强度、凝结时间和安定性。
检测频率为同生产厂家、同批号、同强度等级、同出厂日期且连续进场的水泥,袋装每200t 为一批次(散装为500t),不足上述数量时,也按一批计。
(5).当在使用中的水泥出厂日期逾3个月时,按报废处理。
3、砂的质量要求砌筑砂浆应采用级配良好的河砂,且粒径小于5mm的中粗砂为宜,到场的河砂必须过筛,其含泥量不宜大于5%;4、碎石的质量要求(1)应选用洁净规格的碎石,并要求级配在规范范围之内,并严格控制针片状含量和压碎值。
(2)砂石材料进场后应分仓堆放,并结合场地周边的扬尘情况不定时清洗,以确保砂石材料的级配和质量。
(3)细集料同源料、同开采每200m3为一批,不足200m3按一批计进行取样试验。
粗集料按产地、类别、加工方法和规格等不同情况分批进行检验,机械集中生产时,每批不宜超过400m3,人工分散生产时,每批不超过200 m3进行取样试验。
5、片石的质量要求(1)砌筑用石以普通片石为主,片石应选用质地坚硬、不易风化、无裂纹,无水锈,表面的污渍及泥土要清除干净。
严禁使用层理严重、强度不足及山皮水锈的片石。
(2)普通片块中部厚度不小于15cm。
路基护坡及排水施工作业指导书

路基边坡防护及排水系统施工作业指导书1、编制目的明确路基边坡防护及排水沟、侧沟等施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范路基边坡防护及排水沟、侧沟等作业施工,特编制本作业指导书。
2、编制依据及依据2.1.编制依据2.1.1 国家法律法规2.1.1.1国家《建筑法》、《安全生产法》及其他有关法律法规和铁道部有关客运专线的强制性要求。
2.1.1.2国家、铁道部、交通部、地方政府有关安全文明施工、环境保护、水土保持的法律、规程、规则、条例、办法、实施细则。
2.1.2 设计文件2.1.2.1铁道第三勘察设计院改建集宁至通辽线扩能改造工程施工阶段设计图、标准图、定型图:2.1.2.2《改建集宁至通辽线铁路施工图GMSG-01路基工点设计图DK374+900~DK437+0000》2.1.2.3《改建集宁至通辽线路基工程设计与施工参考图集》2.1.3 业主资料业主的招标文件、业主的各项规章制度和标准、业主下发的指导性施工组织设计。
2.1.4 施工规范2.1.4.1铁道部颁发的《铁路路基支挡结构设计规范》(TB10025-2006〕;《铁路路基边坡绿色防护技术暂行规定》(铁建设(2003)7号);《铁路边坡防护及防排水工程设计补充规定》铁建设(2009)172号);《铁路混凝土结构耐久性设计规范》(TB10005-2010);《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2010);《铁路工程基本作业施工安全技术规程》(TB10301-2009);《铁路路基工程施工安全技术规程》(TB10302-2009);《改建既有线和增二线铁路工程施工技术暂行规定》(铁建(2008)14号);关于印发《铁路营业线施工及安全管理办法》的通知(铁办(2007)186号);其他与铁路路基施工有关的国家和有关部门的规范、规程、规定、文件等。
2.1.5其他2.1.5.1我单位现场调查情况、施工能力及类似工程施工工法、科技成果和经验;我单位为完成本标段工程拟投入的管理人员、专业技术人员、机械设备等资源。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新建郑州至焦作城际铁路工程HNCJS-NO. 2标段路基防护工程施工作业指导书编制:复核:审批:中铁七局集团有限公司郑州至焦作城际铁路工程项目经理部2010年10月路基防护工程施工作业指导书1 目的明确路基防护工程施工工艺、操作要点和相应的工艺标准,指导、规范路基防护、挡土墙工程施工。
2 编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《铁路混凝土与砌体工程施工规范》《铁路路基边坡绿色防护技术暂行规定》《新建铁路福厦线站前施工图设计文件》3 适用范围适用于新建铁路福厦线站前路基防护与支挡工程施工。
4 施工工艺及技术要求4.1路基防护及支挡的一般规定使用的砂浆或混凝土必须有配合比和强度试验,并留够试件。
石质强度应符合设计要求。
施工所用砂浆、混凝土,应用机械拌和,不应直接在砌体面上或路面上以人工拌和,并应随拌随用。
4.1.1 边坡防护在所有路堤的基床表层以下路堤边坡的外边缘处,水平铺设宽度不小于3.0m的双向土工格栅。
当路基土石方施工时或完毕后,应及时进行路基防护施工。
各类防护与加固应在稳定的基础或坡体上施工。
设有支挡结构物及排除地下水设施地段,应先作好支挡结构物、排水设施,再施作防护工程。
防护的坡体表面应进行检查处理,防护设施应与坡面密贴结合。
施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
路基防护所设置的泄水孔的位置、布置形式、孔径尺寸及泄水孔背反滤层的材料、设置应符合设计要求,且排水畅通。
砌体及反滤层(或垫层)的材料、设置应符合设计要求。
4.1.2 路基支挡岩体破碎或土质松软、有水地段,修建支挡结构应按结构要求适当分段,及时施工,不应长段拉开挖基。
支挡结构基坑开挖前,应做好排水设施。
基坑开挖后应及时进行基础及墙身施工,并做好墙后排水设施,及时回填或填筑路堤。
支挡结构的各部尺寸应符合设计要求。
支挡结构背后填料及压实度应符合设计要求。
支挡结构端部伸入路堤或嵌入地层部分应与墙体一起施工。
路堑支挡结构顶面应抹平与边坡相接,其间孔隙应填实并封闭。
支挡结构与桥台连接时,应协调配合施工;必要时应加临时支撑,保证相接填方或地基土层的稳定。
支挡结构基础基坑开挖后,要核对地质资料,经验收合格后,方可进行基础施工,当与设计不符时应及时反馈。
泄水孔、反滤层、排水层、隔水层、沉降缝和伸缩缝设置应符合设计要求。
4.2 边坡防护施工工艺及技术要求4.2.1 施工方法及工艺⑴干、浆砌片石边坡①准备:边坡砌筑应在坡面密实、平整、稳定后,方可铺砌。
石料等级应符合设计要求。
砌筑前,其表面泥土、水锈应清洗干净。
②挖基:护坡施工采用人工挖基,人工刷坡,砌筑前,将基底平整夯实,检查合格后方可进行砌筑。
③砌筑:片石采用挤浆法施工,铺砌时自下而上进行,砌块不得大面平铺,石块应彼此交错搭接,错缝一般为7~8cm ,不得松动,严禁浮塞。
砂浆在砌体内必须饱满、密实,不得有悬浆。
砌体宜用15cm以上的块(片)石。
干砌边坡表面应平整,如遇坚石可挖成台阶。
砌体护坡分段施工时,每隔10~15m宜设一道伸缩缝,并做好伸缩、沉降缝及泄水孔,泄水孔后面,应设置反滤层。
④勾缝养生:勾缝前,应先将松动和变形处修整完好,干砌护坡勾缝应在路堤沉降已趋稳定后进行。
浆砌片石应进行洒水养生。
砂浆凝固后,墙面全部刷干净,使外貌整洁美观。
⑵边坡植物防护①准备阶段:喷植前应修好天沟等排水设施,修整坡面,嵌补凹槽、坑洼、准备好喷混材料等。
喷射混合物由黏土、谷壳、锯末、水泥及复合肥等拌合,喷混材料应随拌随喷。
粘土要先放在搅拌机中预拌,粉碎成粉状达到要求后,再加草籽和化肥,拌合均匀。
备好风、水、电。
备好塑料网、梯架。
②喷播操作:检查风、水、电路与机具。
在已修整好的边坡上先撒上一层客土。
人员与喷射机就位,调整好进料阀门,向机组的料斗中加料。
打开进风管阀门,开启喷头水阀,湿润坡面。
调整供水量,使混合料湿润成浆状,喷到坡面上的泥浆光泽而不下流。
喷射枪尽量垂直坡面,从上到下反复喷射数次达设计厚度。
喷射厚度为0.08~0.1m。
停料、断水电、关闭风路、停机。
回收回弹料。
③养护:护坡喷植后,进行不少于20天的喷(洒)水养生,务使喷植护坡始终具有足够水份,促使草籽发芽、生长。
⑶ 栽植乔木、灌木①种植前的准备工作a.苗木准备根据工程设计图纸,列出苗木的品种、数量、规格、落实苗木供应来源,以及运到栽植地的运输情况及方法。
对符合规格、生长健壮无病虫害的苗木,逐株做记号。
高质量的苗木应具备的条件:根系发达完整,主根短直,接近根茎范围内有较多的侧根和须根,起苗后根系无劈裂;苗木粗壮通直;主侧枝分布均匀,能构成完美的树冠;无病虫害和机械损伤。
b.植前整地及放线根据设计图纸要求,栽植地土质应基本满足植物生长需要,如发现土质太差,在栽植前换填种植土,以保植株成活。
根据图纸,在现场找出苗木实际栽植位置,用白灰撒处灰点,进行定点放线。
一般采用行列式放线法及等距弧线放线法。
c.树穴的开挖树穴开挖一般在运取苗木前1~2天进行。
种植穴的大小依土球及根系情况而定,带土球的应比土球大16~20cm,穴的深度一般比球高度稍深10~20cm,栽植裸根苗木应保护根系充分舒展,树穴必须保证上下口径一致,避免出现上大下小的“锅底坑”,挖出的表土、心土应分别堆放。
② 苗木栽植施工要点a.栽植时间:应尽量缩短起苗与栽苗之间的时间差,做到随起随栽。
b.苗木运输:在运输过程中,所有植物必须有良好的包装,以保证不受太阳、风吹等不良气候的侵害。
裸根植物的根系应沾泥浆,并包在稻草袋中,常绿树及灌木应有土球及草袋包装,到现场及种植前保持完好土球。
c.苗木种植:将苗木的根系或土球放入树穴内,使其居中再将树木立起,保证垂直,然后分层回填种植土。
一般每层20—30cm,先填较肥沃的表土,填土后将树根稍向上一提,使根系舒展,用锨把将土捣实,直至填满穴坑。
土痕应略平稍高于坑口,防止栽植后出现陷落、下沉,导致树干基部积水腐烂。
坑土填平后,用余土环树,筑起拦水围堰并拍实以利浇水,高度不低于15cm。
d.苗木浇灌:新植苗木的浇灌应以天然水为佳,之后48小时之内必须浇上一遍水,第二遍水随后进行,第三遍水在第二遍水后5—10天内进行。
注意浇水必须浇足浇透,浇完第三遍后,应及时封堰,并在树干基部周围堆成20~30cm高的土堆,以保持土壤内水分。
⑷ 边坡上土工格栅的铺设土工格栅按设计要求选定,按规定的批次进行检验。
土工格栅运至工地后,分批整齐堆放在料棚(库)内,施工前根据设计长度将土工格栅裁剪好,搬运至现场。
铺设土工格栅的路堤边坡下承层表面应整平、压实,清除表面坚硬凸出物,并适量洒水湿润。
按设计铺设铺设土工格栅时,将土工格栅自下而上地摊铺,并使土工格栅露出坡面,而后回转,用U行卡固定于坡面上。
边坡上的土工格栅同样用U形卡固定,使之与路基面密贴。
搭接处U形卡间距0.3m,U形卡长20cm。
⑸ 混凝土空心砖防护①准备:施工前应修整好坡面,清除浮土,填补坑凹,使坡面大致平整。
空心砖在预制场预制,采用定制的钢模板。
砼由拌和站集中搅拌,砼运输车运送,人工机械振捣。
混凝土空心砖采用C15混凝土预制,一般为正六边行。
空心砖内客土植草或喷播植草,用于路基边坡防护即可提高景观效果,又可防止地表水对路基边坡的直接冲刷。
②铺砌:砌筑空心砖前,先对边坡进行修整,夯拍,检查验收,达到要求后才能进行下一道工序。
混凝土空心砖应自下而上铺设,铺设时用橡皮锤击打使砖与坡面密贴,不得使用铁锤等硬物。
③回填喷草:砌筑完成后,砖的空心部分回填适宜植物生长的黏性土,再撒播草籽或喷播植草。
并经常喷雾洒水进行养护。
4.2.2 施工工艺⑴干、浆砌片石边坡测量放样开工申请报告基坑开挖工、料、机准备测量放样资料基底检查沉降缝设置砌体养护砌筑坡面回填验收勾缝 片石边坡施工工艺框图⑵边坡植物防护修整骨架内坡面铺撒客土喷播植草养护管理 边坡植物防护施工工艺框图4.2.3边坡防护技术措施⑴干、浆砌片石边坡砌体应分层、分段砌筑,浆砌片石采用挤浆法砌筑,应坐浆饱满,各砌块的砌缝应相互错开,不得有通缝和空缝,表面平顺整齐,与边坡嵌接牢固密贴。
砌筑完成后应及时采取有效的养护措施。
骨架砌筑前应按设计型式、尺寸挂线放样,开挖沟槽,沟槽尺寸根据骨架尺寸而定。
砌筑骨架应从衔接处开始,自下而上砌筑,两骨架衔接处应处于同一高度。
骨架应与坡面密贴,骨架流水面应与草坡表面平顺。
骨架基础与下部侧沟平台,浆砌片石或浆砌片石水沟连接时,应整体砌筑,灰浆饱满不留缝隙。
⑵边坡植物防护骨架内铺立体植被护坡网时,在纵横向每隔1m左右用不短于15cm竹钉垂直打入边坡固定,客土后夯拍,使网与坡面密贴。
草籽需选用根系发达茎矮叶茂且适于本地区成活的多年生草种,喷播草籽含量每平方米不小于15~20g。
完成喷播后,需及时进行洒水养生。
对漏喷、草籽发芽成活过9稀部位还应进行补喷。
种草时分撒播和行播两种方式,草籽埋入深度不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合。
草籽养生期内,需用透气农膜覆盖,避免雨水冲刷。
路堑边坡较陡或较高时,可通过试验采用草籽与含肥料的有机质泥浆混合,喷射于坡面。
喷射机作业应严格执行操作规程:①应连续向喷射机供料;②保持喷射机工作风压稳定;③完成或因故中断喷射作业时,应将喷射机和输料管内的积料清除干净。
⑶边坡上土工格栅土工格栅的铺设范围、层数及位置应符合设计要求。
铺设的土工格栅属于隐蔽工程,应按隐蔽工程做好检查记录。
土工格栅的铺设允许偏按表5.1-3的要求控制。
⑷混凝土空心砖混凝土空心砖间砂浆应饱满,砌筑后外面整齐,各方向接缝顺直。
勾缝应于路堤已趋稳定后进行。
4.2.4 注意事项⑴干、浆砌片石边坡干、浆砌片石边坡防护施工前,应将坡面杂质、浮土、松动石块及表层风化破碎岩体等清除干净;当有潜水露出时,应作引水或截流处理。
防护工程的各种防护都必须加强基础处理和圬工质量,防止水流冲刷和淘空,保证路基稳定。
⑵边坡植物防护喷播植草应按设计要求施工,喷播材料与草籽应按配比充分搅拌均匀,清理好的坡面应提前湿润,喷洒应自下而上进行,草籽喷洒应均匀,不得流淌。
植物防护工程施工应根据植物的特性,适时种植,避免在暴雨季节、大风和高温条件下施工。
喷播植草时大面积的喷播工程应先进行试播,以得到合理的种子、肥料、农药、保水剂和营养土等的配合比,将混合料按一定比例加水制成喷投物料,喷投物料应有一定的稳定性,喷到预定的坡面上切忌浆材沿坡面流动。
⑶混凝土空心砖采用边坡满铺混凝土空心砖时,加固范围周边须设M7.5浆砌片石镶边。
若为路堤,坡脚须设脚墙基础。
截水骨架内结合空心砖使用时,应在骨架完工后再开始铺砌空心砖。
4.3路基支挡施工工艺及技术要求4.3.1 施工方法及工艺⑴挡墙①挖基:挡墙基础采用人工进行开挖,采用分段开挖方式。
