浅谈建设工程造价的预结算与审核摘要:建设工程预结算是工程前期与后期工程造价的考核依据,也是项目投标标准的重要手段,本文对建设工程造价预结算意义,审核内容以及某工程审核方法进行了初步的探讨。

关键词:建设工程;预结算;审核前言工程预结算的编制和审核,是项繁琐又细致的工作,它涉及到计划、统计、财务、物质供应等多部门的业务,工程预结算是确定工程造价和经济指标的依据,编制好工程预结算,搞好审计工作,是节约建设资金,降低工程成本的关键。

同时,正确把握好工程预结算也是适应目前基本建设管理体制改革深入发展的需要,消除工程造价失控现象发生的有力保障。

1.工程造价预结算审核的意义工程造价预结算审核主要是根据国家有关法规和政策,依据国家建设行政主管部门颁发的工程定额、取费标准、设计图纸和实物工程量,对工程造价的确认和控制进行有效的监督检查。

在工程项目实施阶段工程造价审核主要是以施工合同为基础,在竣工验收后结合工程变更、工程签证情况,做出符合工程施工客观实际的竣工结算审查结果,它是承发包双方结算的依据,也是工程决算的基础资料和依据。

随着改革开放事业的进一步发展,我国每年投入上千亿资金用于道路、桥梁、体育场馆等基础性设施建设和住房建设,对推动国内经济的发展起着不可磨灭的作用,因此,采取有效措施加强投资项目的造价预结算审核控制,对管好用好建设资金、提高投资效益具有非常现实而重要的意义。

2.工程预结算的审核步骤和方法由于建设工程的生产过程周期长、数量大,具有多次性计价等特点,因此采用合理的审核步骤方法不仅能达到事半功倍的效果,而且将直接关系到审查的质量和速度。

根据目前施工项目的管理模式,结合实践工作经验,下文分析工程预结算审核的步骤与方法。

(1)检查资料是否齐全,工程结算审核所需要的资料,包括:施、竣工图纸,招标文件,投标文件,合同文本,开、竣工报告,变更联系单,现场签证单,图纸会审纪要,补充协议,工期核定报告,以及本工程所有相关的各种资料。

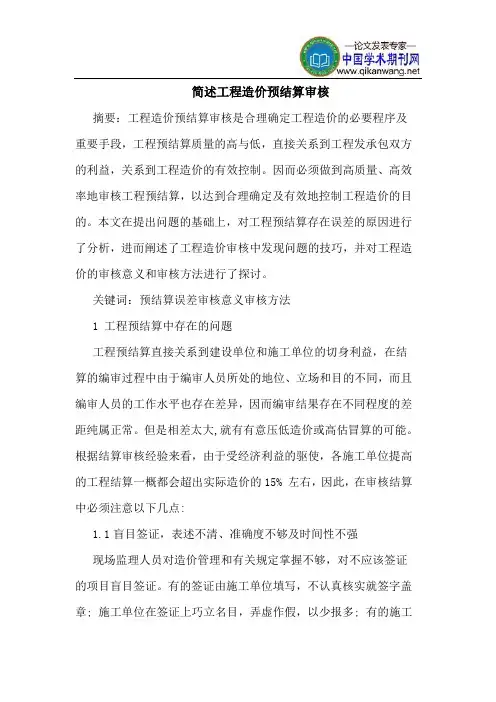

简述工程造价预结算审核

简述工程造价预结算审核

简述工程造价预结算审核摘要:工程造价预结算审核是合理确定工程造价的必要程序及重要手段,工程预结算质量的高与低,直接关系到工程发承包双方的利益,关系到工程造价的有效控制。

因而必须做到高质量、高效率地审核工程预结算,以达到合理确定及有效地控制工程造价的目的。

本文在提出问题的基础上,对工程预结算存在误差的原因进行了分析,进而阐述了工程造价审核中发现问题的技巧,并对工程造价的审核意义和审核方法进行了探讨。

关键词:预结算误差审核意义审核方法1 工程预结算中存在的问题工程预结算直接关系到建设单位和施工单位的切身利益,在结算的编审过程中由于编审人员所处的地位、立场和目的不同,而且编审人员的工作水平也存在差异,因而编审结果存在不同程度的差距纯属正常。

但是相差太大,就有有意压低造价或高估冒算的可能。

根据结算审核经验来看,由于受经济利益的驱使,各施工单位提高的工程结算一概都会超出实际造价的15% 左右,因此,在审核结算中必须注意以下几点:1.1盲目签证,表述不清、准确度不够及时间性不强现场监理人员对造价管理和有关规定掌握不够,对不应该签证的项目盲目签证。

有的签证由施工单位填写,不认真核实就签字盖章; 施工单位在签证上巧立名目,弄虚作假,以少报多; 有的施工单位为了中标,报价很低,为了保住自己的利润对包干工程偷工减料,对非包干工程进行大量的施工签证,施工现场的乱签证,扰乱了建筑市场正常秩序。

1.2工程量计算及规则应用不正确工程量的计算是依据竣工图纸、设计变更联系单和国家统一规定的计算规则来编制的,是结算编制的基础。

工程量计算误差主要有漏算、重算和错算,计算单位不一致而造成工程量的小数点错位及计算错误。

1.3定额套用不合理对定额中的缺项套用子目或换算的理解有出入、忽略定额综合解释,不换算系数、高套定额。

1.4材料型号和材质不符合设计要求主材的型号、材质在设计中不明确,除去规定的材料价格外,还有大部分采用的是市场价,这也影响了结算的造价。

建筑工程造价的预结算审核

建筑工程造价的预结算审核

建筑工程造价的预结算审核【摘要】工程预结算是实施控制建设工程造价的重要环节,它直接关系到基本建设投资经济效益。

本文介绍了建筑工程造价预结算审核的内容,分析了目前工程造价预结算审核中存在的问题,探讨了提高建筑工程造价预结算审核质量的方法。

【关键词】建筑工程造价预结算审核内容方法工程造价的预结算审核工作是施工企业降低投资,是合理确定工程造价的重要方法和必要手段。

通过对建筑工程造价预结算进行认真、细致的审核和检测,及时发现和纠正施工问题,使之更加科学有效地做好工程造价,达到使有限的投入发挥最大的效用的目的。

如何做好预结算审核工作、合理确定工程造价?一、建筑工程造价预结算审核的内容建筑工程造价预结算的审核,主要以费用计取是否准确、单价套用是否合理、工程量计算的是否正确三方面为重点,在施工图的基础上,结合合同、协议、会议纪要、招投标书、建筑工程变更签证、隐藏工程验收记录、材料设备价格签证和地质勘察资料等,按照有关文件规定进行计算核实。

1、工程量的核算工程量审核最重要的是熟悉工程量计算规则。

工程量审核有正负误差之分,其中正误差主要反映的是土方实际开挖高度小于设计室外的高度,但是计算时仍然按照图纸计算。

例如墙体中的过梁和圈梁所占体积没有扣除;柱体、板面和梁交换处的箍筋和受力筋的重量计算等;钢筋计算中往往不扣除保护层;楼地面地沟、孔洞等所占的面积没有扣除等;负误差主要反映在完全按照理论尺寸计算工程量,不考虑实际工程量,往往有项目的遗漏。

所以要熟悉工程量的计算规则,现在把工程量的计算规则介绍如下:(1)分清楚计算范围,例如混凝土工程中梁与柱的划分,柱高的划分;砖石工程中墙身与基础的划分等。

(2)分清楚限制范围。

如果房屋坡度大于45 度可以计算坡屋面外脚手架偶的费用;在建筑层的高度大于3.6 米的情况下,如果顶棚需要装饰就可以计算满堂脚手架的费用。

(3)要仔细核对图示尺寸与计算尺寸是否符合,防止计算错误。

对签证凭据工程量的审核,应根据实际情况对设计修改书及现场签证进行核实,一定要做到合格计量,实事求是。

工程造价预结算审核的步骤及审核

工程造价预结算审核的步骤及审核

工程造价预结算审核的步骤及审核摘要:工程造价预结算审核的专业性不仅影响着造价管理的规范性和准确性,还会影响着企业的建筑成本得到合理有效的控制,从而提升企业自身的经济效益。

由此观之,工程造价预结算工作的有效进行对于工程建筑工作而言十分重要。

关键词:工程造价;预结算审核;审核步骤引言工程造价预结算审核工作的进行为建筑行业的蓬勃发展提供了有效的监督和保障,在开展预结算审核工作时,审核人员需要以专业的技术和良好的职业素养为审核工作的顺利进行奠定基础。

1.工程造价预结算审核的步骤(一)做好预结算审核前的准备工作做好与结算核算的前期准备工作是要求预结算核算人员能够收集好施工的图纸、合同和各类资料,在全面了解掌握之后,对所收集信息的准确性提供保障。

其次确定预结算审核的内容,包括土木工程建筑信息,设计在施工过程中结合环境、使用者的要求、地方性制度作出的信息变更等等,只有全面的掌握工程的所有信息,才能够提供全面科学的可行性审核方案,从而保障了工程造价预结算审核的工作效率和工作的质量。

(二)做好审核方法的选择,严格审核相关内容做好审核方法的选择,严格审核相关内容这是因为所有的土木建筑施工的施工类型、施工量、施工方法等等方面都均不相同,即使有些工程之间存在着相关性,那呢也一定会有差异性的。

所以在进行造价预结算审核时,审核人员需要结合上述选择适合的方法,以提高工程造价预结算审核的准确性。

笔者根据实际从审核工程量、审核定额套用、审核人材机价格、审核费用这四个方面分别作出阐述:1.审核工程量。

这要求审核人员能够明确地计算出此次工程中所涉及到的地基、承重墙、梁柱;清楚建筑的范围,这是是否会增加费用的关键;了解设计图纸上的尺寸和实际建筑的大小比例是否符合;最后保障工作中签章的真实有效和完整性。

2.审核额定套用。

这是因为额定套用是决定预算的重要衡量标准,所以在审核时需要对其名称、内容进行审核,对工程的套用频率进行审核。

3.审核人材机的价格。

建筑工程造价预结算审核论文(1)

建筑工程造价预结算审核论文(1)

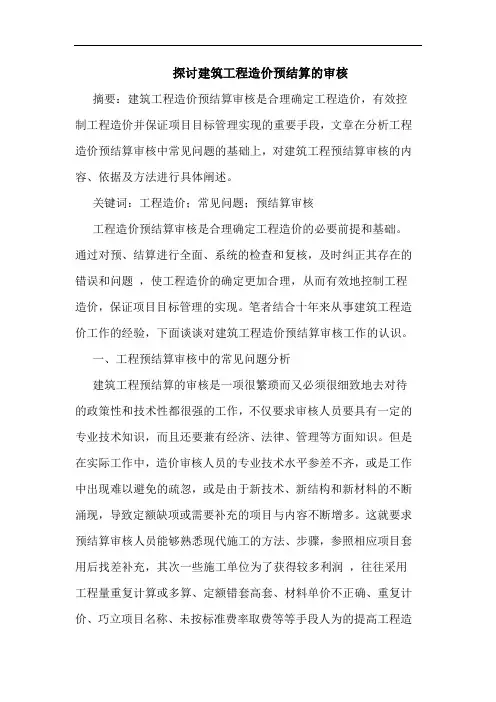

探讨建筑工程造价预结算的审核摘要:建筑工程造价预结算审核是合理确定工程造价,有效控制工程造价并保证项目目标管理实现的重要手段,文章在分析工程造价预结算审核中常见问题的基础上,对建筑工程预结算审核的内容、依据及方法进行具体阐述。

关键词:工程造价;常见问题;预结算审核工程造价预结算审核是合理确定工程造价的必要前提和基础。

通过对预、结算进行全面、系统的检查和复核,及时纠正其存在的错误和问题,使工程造价的确定更加合理,从而有效地控制工程造价,保证项目目标管理的实现。

笔者结合十年来从事建筑工程造价工作的经验,下面谈谈对建筑工程造价预结算审核工作的认识。

一、工程预结算审核中的常见问题分析建筑工程预结算的审核是一项很繁琐而又必须很细致地去对待的政策性和技术性都很强的工作,不仅要求审核人员要具有一定的专业技术知识,而且还要兼有经济、法律、管理等方面知识。

但是在实际工作中,造价审核人员的专业技术水平参差不齐,或是工作中出现难以避免的疏忽,或是由于新技术、新结构和新材料的不断涌现,导致定额缺项或需要补充的项目与内容不断增多。

这就要求预结算审核人员能够熟悉现代施工的方法、步骤,参照相应项目套用后找差补充,其次一些施工单位为了获得较多利润,往往采用工程量重复计算或多算、定额错套高套、材料单价不正确、重复计价、巧立项目名称、未按标准费率取费等等手段人为的提高工程造价。

所有这些问题的存在,都需要造价审核人员通过认真仔细的审核对比,才能纠正错误,有效控制工程造价。

二、工程预结算审核的内容及依据建筑工程预结算的审核内容主要包括工程量是否正确、定额的套用是否合理、设备材料单价是否合理、费用的计取是否符合现行规定等。

审核的主要依据包括施工图、竣工图、图纸会审纪要、施工合同、补充协议书、招投标书、会议纪要以及地质勘察资料、工程变更签证、材料设备价格签证、隐蔽工程验收记录等工程资料及相关的文件规定等。

(一)工程量的审核工程量的审核主要根据施工图、竣工图、合同文件中有关工程量计算方法的规定及统一的工程量计算规则进行审核计算。

谈建筑工程造价预结算审核(1)

谈建筑工程造价预结算审核(1)

谈建筑工程造价预结算审核作者:王晓琪陈鹏来源:《建筑与文化》2013年第09期摘要:建设工程预结算的主要目的是合理确定和有效控制工程造价,通过对预、结算进行全面、系统的检查和复核,及时纠正所存在的错误和问题,使之更加合理地确定建筑工程造价,达到有效地控制建筑工程造价的目的,保证项目目标管理的实现。

关键词:建筑工程;造价;预结算;审核引言:工程预结算是基本建设工作的重要组成部分,既是确定工程造价、反映工料机消耗水平和考核施工图是否经济合理、办理拨款结算的重要依据,也是签订施工、材料订购合同的重要内容,因此做好这项工作是非常重要的。

1.工程造价预结算审核的意义根据国家有关法规和政策,工程造价预结算审核通过国家建设行政主管部门颁发的实物工程量、设计图纸、取费标准和工程定额,检查和监督工程造价控制和确认。

工程造价审核在工程项目实施阶段主要是以施工合同为基础,结合工程签证、工程变更情况,在竣工验收后作出竣工结算审查结果是符合工程施工客观实际的,不仅承发包双方结算是依据此,也是工程决算的基础资料和依据。

近年我国每年投入上千亿资金用于体育场馆、桥梁和道路等住房建设和基础性设施建设,推动着国内经济的发展,所以,对加强投资项目的造价预结算审核控制采取有效措施,对提高投资效益、管好用好建设资金有着非常大的影响。

2.建筑工程造价预结算审核的主要内容2.1工程量计算审核建筑工程量的审核过程中必须在熟悉和审查图纸的基础上,严格按照定额规定的工程量计算规则。

2.1.1明确计算范畴,例如:低压电气从低压柜出线端开始起算还是包含低压柜,变电室的接地时主体单位施工还是高低配电单位施工,空调通风的末端风管计算至什么部位或是周长多少为界,机组设备、板式换热机组、冷却塔、离心式螺杆机,直燃机与主体施工单位的界限和关联等,这些都很关键,弄清楚了范畴才能保证在原则上不重不漏。

2.1.2明确限制范畴,例如:室内天棚装饰面距设计室内地坪在3.6m以上时,应计算满堂脚手架费用,墙面装饰工程则不再计算脚手架费用,安装专业很注重是否超高,超高的要调整系数,或者是电缆是否在竖直通道敷设,水管在借用子母是需要调整系数吗,调整多少等等这样的关注要点。

建筑工程造价预结算审核工作关键分析(1)

建筑工程造价预结算审核工作关键分析(1)

建筑工程造价预结算审核工作关键分析作者:芦永勇周琪来源:《城市建设理论研究》2013年第22期【摘要】建筑工程造价预结算审核工作是建筑工程造价管理中很重要的一部分,对于保证工程按进度施工、减少造价开支、提高企业的盈利率等具有重要作用。

【关键词】建筑工程;造价预算;审核中图分类号:TU198 文献标识码:A 文章编号:前言文章详细介绍了建筑工程造价预结算审查的主要内容,对建筑工程预结算审核中存在的问题进行了阐述,并通过探讨,对建筑工程造价预结算审核工作的关键进行了分析。

二、建筑工程造价预结算审查的主要内容1.审查工程量工程量审查包括项目完整程度和项目工程量计算两个方面。

首先,工程项目的不完整,主要是指项目编制过程中出现重复计算或漏算项目的问题,完成这方面审查的关键之处是要熟悉工程设计图样,施工过程,预算定额和消耗量定额,如果工程预算或工程结算中所列的工程量项目,通过套用预算定额后,包含了工程设计图样中的全部工作内容,那么就做到了不漏项。

反之,如果工程预算或工程结算中所列的工程量项目,套用预算定额后,重复计算了工程设计图样中的工作内容,那么就出现了重项现象;反之如果计算结果不包括工程设计图样中的全部内容,就会出现漏项现象。

而审查工作的重中之重就是看工程预算或者结算是否出现重项或者漏项现象,并对此加以纠正。

其次,审查工程量计算的准确性,主要依据工程量计算规则和工程设计图样进行。

计算时主要要看工程设计图样的内容和尺寸是否正确;计算结果是否符合工程量计算规则的规定,计算过程是否有纰漏,有无人为的多算或少算现象。

2.定额套项审查定额套项审查包括套用定额的工作内容是否与工程量项目的设计内容一致,工程项目是否重复套用,材料应用是否合理等问题。

对于换算定额单价的审核,除遵循上述原则外,还要弄清允许换算的内容是定额中的人工,材料和机械中的全部还是部分。

同时注意换算的方法是否准确,进行定额套价换算时,尤其要注意细节,着重注意工程量数据的小数点是否点错了位置。

工程造价预结算审核工作要点分析

工程造价预结算审核工作要点分析

工程造价预结算审核工作要点分析一、引言工程造价预结算审核工作是对工程项目建设成本进行核算和审核的重要环节,是保障工程项目资金使用合理性和效益性的重要手段。

在工程建设项目中,预结算审核工作对于控制总投资、改善工程建设质量、提高工程投资效益具有重要意义。

做好工程造价预结算审核工作,对于推动工程建设质量提升和项目投资效益提高具有重要作用。

二、工程造价预结算审核工作内容和要点分析工程造价预结算审核工作的内容主要包括预算编制、审查与审核、修改和报批等环节。

预结算审核工作要点分析如下:1. 预算编制:预算编制是工程造价预结算审核工作的第一步,是根据工程设计图纸和技术规范,按照工程数量清单和单价,进行工程量清单的计量、工程项目费用的估算和成本预测的过程。

预算编制要点包括:(1)准确的工程量清单与费用估算:工程量清单要按照设计要求进行编制,严格按照工程实际需要量计算,并结合市场价格进行费用估算,保证预算的准确性和科学性。

(2)合理的工程投资预测:根据工程项目的实际情况,对工程建设所需投资进行合理预测和评估,保证预算的科学性和合理性。

(3)严格按照国家有关预算法律法规和标准进行编制:制定相关预算编制标准和规范,确保预算编制过程符合国家相关法规和标准要求。

2. 审查与审核:审查与审核是工程造价预结算审核工作的核心环节,主要包括资料齐全性审核、核算数据合理性审核、成本组成明细审核、工程量清单准确性审核等内容。

审查与审核的要点包括:(1)审查资料的齐全性和准确性:要对工程项目的相关资料进行全面审查,确保资料齐全、准确无误。

(2)审核核算数据的合理性和准确性:对预算核算过程中的各项数据进行审核,确保数据的合理性和准确性。

(3)审核成本组成明细的准确性:对工程造价中各项费用的组成明细进行仔细审核,确保成本的准确性和合理性。

(4)审核工程量清单的准确性:对工程量清单进行详细审核,确保工程量清单的准确性和科学性。

3. 修改和报批:修改和报批是工程造价预结算审核工作的最后环节,主要包括对审核结果进行修改和调整,最终形成最终审批文件报批程序。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅析工程造价的预结算审核
摘要:工程造价的预结算审核是合理确定工程造价的必要程序及重要手段。

通过对预、结算进行全面、系统的检查和复核,及时纠正所存在的错误和问题,使之更加合理地确定工程造价,达到有效地控制工程造价的目的,保证项目目标管理的实现。

关键词:工程造价;造价管理;预算;结算
1工程造价中存在的问题
由于建设工程预结算的编制是一项很繁琐而又必须很细致地去对待的技术与经济相结合的核算工作, 不仅要求编审人员要具有一定的专业技术知识,包括建筑设计、施工技术等一系列系统的建筑工程知识,而且还要有较高的预算业务素质。

但是在实际工作中,不论水平好坏,总是难免会出现这样或那样的差错。

如定额换算不合理,由于新技术、新结构和新材料的不断涌现,导致定额缺项或需要补充的项目与内容也不断增多。

然而因缺少调查和可靠的第一手数据资料,致使结算定额或补充定额含有较多的不合理性; 其次高估冒算现象;在结算时较普遍,一些施工单位为了获得较多收入,不是从改善经营管理、提高工程质量、创造社会信誉等方面入手,而是采用多计工程量、高套定额单价、巧立名目等手段人为的提高工程造价。

另外由于工程造价构成项目多,且变动频繁,使计算程序复杂,计算基础不一等等均容易造成错误。

2工程造价审核的内容
预结算的审核,主要是工程量是否正确、单价的套用是否合理、费用的计取是否准确三方面为重点,在施工图的基础上结合合同、招投标书、协议、会议纪要以及地质勘察资料、工程变更签证、材料设备价格签证、隐蔽工程验收记录等竣工资料,按照有关的文件规定进行计算核实。

2.1工程量的审核
工程量的误差分为正误差和负误差。

正误差常表现在土方实际开挖高度小于设计室外高度,计算时仍按图计。

楼地面孔洞、地沟超过有关计算规则的面积未扣;墙体中的圈梁、过梁所占体积未扣;钢筋计算常常不扣保护层;梁、板、柱交接处受力筋或箍筋重复计算等等。

因此对施工图工程量的审核最重要的是熟悉工程量的计算规则。

一是分清计算范围,如砖石工程中基础与墙身的划分、混凝土工程中柱高的划分、梁与柱的划分、主梁与次梁的划分等。

二是分清限制范围,如建筑层高大于 3.6m时,顶棚需要装饰方可计取满堂脚手架费用,现浇钢筋混凝土构件方可计取支模超高增加费。

三是应仔细核对计算尺寸与图示尺寸是否相符,防止计算错误产生。

对签证凭据工程量的审核主要是现场签证及设计修改通知书应根据实际情况核实, 做到实事求是,合理计量。

审核时应作好调查研究,审核其合理性和有效性,不能见有签证即给予计量,杜绝和防范不实际的开支。

2.2套用单价的审核
工程造价定额具有科学性、权威性、法令性,它的形式和内容,
计算单位和数量标准任何人使用都必须严格执行, 不能随意提高和降低。

在审核套用预算单价时要注意如下几个问题:
(1)对直接套用定额单价的审核———首先要注意采用的项目名称和内容与设计图纸标准是否要求相一致,如构件名称、断面形式、强度等级(砼标号、水泥砂浆比例)等。

其次工程项目是否重复套用。

如块料面层下找平层;沥青卷材防水层,沥青隔气层下的冷底子油;预制构件的铁件;属于建筑工程范畴的给排水设施。

在采用综合定额预算的项目中,这种现象尤其普遍,特别是项目工程与总包及分包都有联系时,往往容易产生工程量的重复。

另外定额主材价格套用是否合理,对有最高限价的材料的定额套用的规定等。

如花岗石、大理石、木地板、外墙装饰板等,主材价格未超过最高限价的,按定额规定,以 94 预算价进入直接费,按实计补价差;主材价格超过最高限价的,则以最高限价进入直接费,按实计补价差;
(2)对换算的定额单价的审核———除按上述要求外, 还要弄清允许换算的内容是定额中的人工、材料或机械中的全部还是部分?同时换算的方法是否准确?采用的系数是否正确?这些都将直接影响单价的准确性。

(3)对补充定额的审核———主要是检查编制的依据和方法是否
正确,材料预算价格、人工工日及机械台班单价是否合理。

2.3费用的审核
取费应根据当地工程造价管理部门颁发的文件及规定, 结合相关文件如合同、招投标书等来确定费率。

审核时应注意取费文件的时效性;执行的取费表是否与工程性质相符;费率计算是否正确;价差调整的材料是否符合文件规定。

如计算时的取费基础是否正确,是以人工费为基础还是以直接费为基础。

对于费率下浮或总价下浮的工程,在结算时特别要注意变更或新增项目是否同比下浮等。

3工程造价的审核方法
由于建设工程的生产过程是一个周期长、数量大的生产消费过程,具有多次性计价的特点。

因此采用合理的审核方法不仅能达到事半功倍的效果,而且将直接关系到审查的质量和速度。

主要审核方法有以下几种:
3.1全面审核法
全面审核法就是按照施工图的要求,结合现行定额、施工组织设
计、承包合同或协议以及有关造价计算的规定和文件等,全面地审核工程数量、定额单价以及费用计算。

这种方法实际上与编制施工图预算的方法和过程基本相同。

这种方法的优点是:全面和细致,审查质量高,效果好;缺点是:工作量大,时间较长,存在重复劳动。

在投资规模较大,审核进度要求较紧的情况下,这种方法是不可取的,但建设单位为严格控制工程造价,仍常常采用这种方法。

3.2重点审核法
重点审核法就是抓住工程预结算中的重点进行审核的方法。

这种方法类同于全面审核法,其与全面审核法之区别仅是审核范围不同而已。

该方法是有侧重的,一般选择工程量大而且费用比较高的分项工程的工程量作为审核重点。

如基础工程、砖石工程、混凝土及钢筋混凝土工程,门窗幕墙工程等。

高层结构还应注意内外装饰工程的工程量审核。

而一些附属项目、零星项目(雨蓬、散水、坡道、明沟、水池、垃圾箱)等,往往忽略不计。

其次重点核实与上述工程量相对应的定额单价,尤其重点审核定额子目容易混淆的单价。

另外对费用的计取、材差的价格也应仔细核实。

该方法的优点是工作量相对减少,效
果较佳。

3.3对比审核法
在同一地区,如果单位工程的用途、结构和建筑标准都一样,其工程造价应该基本相似。

因此在总结分析预结算资料的基础上,找出同类工程造价及工料消耗的规律性,整理出用途不同、结构形式不同、地区不同的工程的单方造价指标、工料消耗指标。

然后,根据这些指标对审核对象进行分折对比,从中找出不符合投资规律的分部分项工程,针对这些子目进行重点计算,找出其差异较大的原因的审核方法。

常用的分析方法有:
(1)单方造价指标法:通过对同类项目的每平方米造价的对比,
可直接反映出造价的准确性;
(2)分部工程比例:基础,砖石、混凝土及钢筋混凝土、门窗、围护结构等各占定额直接费的比例;
(3)专业投资比例:土建,给排水,采暖通风,电气照明等各专业占总造价的比例;
(4)工料消耗指标:即对主要材料每平方米的耗用量的分析,如钢材、木材、水泥、砂、石、砖、瓦、人工等主要工料的单方消耗指标。

3.4分组计算审查法
就是把预结算中有关项目划分若干组,利用同组中一个数据审查分项工程量的一种方法。

采用这种方法,首先把若干分部分项工程,按相邻且有一定内在联系的项目进行编组。

利用同组中分项工程间具有相同或相近计算基数的关系,审查一个分项工程数量,就能判断同组中其他几个分项工程量的准确程度。

如一般把底层建筑面积、底层地面面积、地面垫层、地面面层、楼面面积、楼面找平层、楼板体积、天棚抹灰、天棚涂料面层编为一组,先把底层建筑面积、楼地面面积求出来,其他分项的工程量利用此些基数就能得出。

这种方法的最大优点是审查速度快,工作量小。

3.5筛选法
筛选法是统筹法的一种,通过找出分部分项工程在每单位建筑面积上的工程量、价格、用工的基本数值,归纳为工程量、
价格、用工三个单方基本值表,当所审查的预算的建筑标准与“基本值“所适用的标准不同,就要对其进行调整。

这种方法的优点是简单易懂,便于掌握,审查速度快,发现问题快。

但解决差错问题尚须继续审查。

4总结
建设工程预结算的审核是一门专业性、知识性、政策性、技巧性很强的工作。

它因此需要我们在工作中不断学习、总结和提高。
