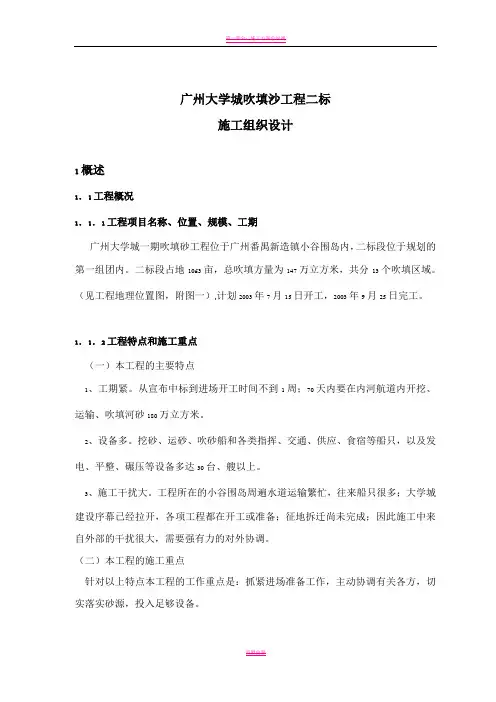

广州大学城吹填沙工程二标施工组织设计1概述1.1工程概况1.1.1工程项目名称、位置、规模、工期广州大学城一期吹填砂工程位于广州番禺新造镇小谷围岛内,二标段位于规划的第一组团内。
二标段占地1063亩,总吹填方量为147万立方米,共分13个吹填区域。
(见工程地理位置图,附图一),计划2003年7月15日开工,2003年9月25日完工。
1.1.2工程特点和施工重点(一)本工程的主要特点1、工期紧。
从宣布中标到进场开工时间不到1周;70天内要在内河航道内开挖、运输、吹填河砂180万立方米。
2、设备多。
挖砂、运砂、吹砂船和各类指挥、交通、供应、食宿等船只,以及发电、平整、碾压等设备多达30台、艘以上。
3、施工干扰大。
工程所在的小谷围岛周遍水道运输繁忙,往来船只很多;大学城建设序幕已经拉开,各项工程都在开工或准备;征地拆迁尚未完成;因此施工中来自外部的干扰很大,需要强有力的对外协调。
(二)本工程的施工重点针对以上特点本工程的工作重点是:抓紧进场准备工作,主动协调有关各方,切实落实砂源,投入足够设备。
1.1.3工程数量和材料数量二标段总吹填方量为147万立方米,共有13个吹填区域。
每个吹填区域工程数量详见施工平面布置图(附图二)。
1.2施工环境条件1.2.1施工自然环境条件该项目所在的小谷围岛四周环水、岛周边地势低平,属河浸滩地貌,中部地势较高,为剥蚀残丘地区性貌。
四周环水属珠江水系河道。
小岛内河流不发育,只有多条小涌沟,以接受大气降水为主,非雨季时近似干枯,该岛内自然排水通畅,不容易形成内涝。
该区属于亚热带海洋性气候,年平均气温22℃,平均湿度在71~85%之间,雨量充沛。
本标段的13个吹填砂区域内没有村镇房屋等建筑,主要以农田、果林、渔塘为主。
区域内大部分地区为淤泥质土,厚度为0.8~8.2m;附近没有公路通过吹填区域。
岛上无水电,需施工单位自行解决。
环岛的新造水道能通航载达5000t的船只,官山水道能通航载重3000t的船只,官山水道在施工期间封航。
吹填砂施工方案

吹填砂施工方案
吹填砂施工方案
1. 施工前准备:在施工前,首先需要确定施工区域的范围和形状,并清理好施工区域内的杂物和垃圾。
同时,需要对施工场地进行平整,并确保场地的排水良好,以避免施工过程中水坑的出现。
2. 砂料选择:根据具体的施工需求,选择合适的砂料进行施工。
砂料应具有一定的粒径分布和流动性,并且具有一定的抗压强度和稳定性。
3. 设备准备:在进行吹填砂施工之前,需要准备好相应的施工设备。
主要包括吹填机、输送带、搅拌机、水泵等设备。
确保这些设备的正常运行和维护。
4. 水泥稳定砂施工:在施工过程中,首先将砂料和适量的水泥进行混合搅拌,然后通过输送带将混合好的砂浆输送到吹填机上。
5. 吹填施工技术:吹填施工的关键是控制好砂浆的流动速度和喷射压力。
在施工过程中需严格控制吹填砂的层数和厚度,以达到施工要求。
6. 技术要求:施工过程中,需要保证吹填砂与地面之间的粘结强度,确保填充层的稳固性。
同时要注意施工现场的安全,确保操作人员的人身安全。
7. 施工质量控制:在施工过程中,采取相应的质量控制措施,如进行现场检测和抽样测试等,确保施工质量达到设计要求。
8. 施工成本控制:通过合理的施工操作和施工设备的选择,可以控制施工成本。
同时,合理配比砂料和水泥等材料,以降低材料浪费,提高施工效率。
9. 完工验收:施工结束后,对施工质量进行验收,确保填充层的稳固性和抗压强度符合设计要求。
以上为吹填砂施工方案的主要内容,通过合理的施工步骤和细致的施工控制,可以确保吹填砂施工的质量和效果。
吹砂回填施工方案

吹砂回填施工方案一、施工概述吹砂回填是一种常见的土方工程施工方法,广泛应用于土地平整、地基加固等工程中。
本文档将详细介绍吹砂回填的施工方案。
二、施工材料准备在吹砂回填施工中,需要准备以下材料: - 施工用砂:砂的粒径应符合工程设计要求,通常采用细砂。
- 螺旋输送机:用于将砂输送到施工现场。
- 喷吹设备:用于将砂吹入回填区域。
三、施工流程吹砂回填的施工流程如下: 1. 准备施工现场:清理施工区域,保证回填区域的平整。
2. 安装喷吹设备:将喷吹设备安装在场地适宜的位置,调整喷吹角度和喷吹速度。
3. 运输砂料:利用螺旋输送机将施工用砂输送到施工现场,确保输送的砂料能够满足施工需求。
4. 砂料回填:使用喷吹设备将砂料均匀地吹入回填区域,保证回填层的厚度和密实度。
5. 检查施工质量:施工完成后,需要对回填区域进行检查,确保回填层的均匀性和密实度符合要求。
四、施工考前须知在吹砂回填施工过程中,需要注意以下事项: 1. 施工速度:施工速度应适宜,过快的施工速度会导致回填层的厚度不均匀,过慢的施工速度那么会延长工期。
2. 砂料质量:施工用砂的质量应符合要求,不得混入杂质。
否那么会对回填层的密实度和稳定性产生影响。
3. 施工厚度:回填层的厚度应符合设计要求,过厚或过薄都会影响工程的稳定性。
4. 施工均匀性:施工时,要保证砂料的均匀吹入回填区域,防止出现密集或稀疏的情况。
5. 施工质量检查:施工完成后,要对回填区域进行质量检查,确保回填层的均匀性和密实度符合要求。
五、施工验收标准吹砂回填施工完成后,需要进行验收。
验收标准如下: 1. 吹砂回填层的厚度应符合设计要求,允许偏差范围为正负5%。
2. 回填层的密实度应满足标准要求,未出现明显松散与开裂现象。
3. 回填层的平整度应满足标准要求,未出现重要部位的凸起和凹陷现象。
4. 回填层的均匀性应满足标准要求,未出现局部密集和稀疏的情况。
六、平安措施在吹砂回填施工过程中,需要注意以下平安措施: 1. 工人必须佩戴平安帽和平安鞋,并按规定使用个人防护用品。
吹填砂施工方案

吹填砂施工方案一、施工概述吹填砂施工是一种常见的土地整理和填筑工程方法,主要用于土地平整和制造地形。
本文档将详细介绍吹填砂施工方案,包括施工技术、工程准备和施工流程等内容。
二、施工技术1. 材料准备在开始施工前,需要准备以下材料:•填充砂:优质的填充砂是吹填砂施工的基础材料,应符合相关质量标准。
填充砂应具有良好的排水性和可塑性,以便于施工操作和形成稳定的地形。
•水源:施工过程需要大量的水进行湿润处理,确保填充砂的湿度适宜。
•施工工具:包括挖掘机、推土机、压路机等基本工具,以及喷砂设备、水泵等辅助工具。
2. 施工准备在正式开始施工前,需要进行以下准备工作:•计划设计:根据工程要求和目标地形设计,制定详细的施工计划。
•土地准备:清除原有的植被和障碍物,确保施工区域平整。
•地表处理:对施工区域进行表面处理,包括排水设施的安装、地表平整等工作。
3. 施工流程吹填砂施工可以分为以下几个阶段:3.1 湿润处理首先,用水将填充砂进行湿润处理。
湿润处理可以提高填充砂的可塑性和流动性,使其更容易塑造和抑制飞扬。
3.2 喷砂利用喷砂设备将湿润的填充砂均匀地喷洒到施工区域。
喷洒时要注意保持均匀厚度和适当的坡度。
3.3 翻拌和夯实使用推土机等设备将喷洒的填充砂进行翻拌和夯实,通过这个过程,填充砂与原有地表土壤相互交融,形成稳定的地形。
3.4 整体压实当填充砂夯实到一定厚度后,使用压路机对整体施工区域进行压实,以进一步增加填充砂的密实度和稳定性。
3.5 补充和修整根据实际施工情况,对填充砂的不足部分进行补充,并对施工区域进行修整,确保地形平整、稳定。
三、安全注意事项在进行吹填砂施工时,应时刻注意以下安全事项:1.保持施工区域的通风良好,防止因吸入粉尘等有害物质造成呼吸道疾病。
2.严格执行相关操作规程,特别是使用机械设备时,应注意操作规范和安全操作方法。
3.维护设备的良好状态,及时检修和更换损坏的设备,确保施工过程安全可靠。
吹填砂施工方案(最终版)

中化泉州100万吨/年乙烯项目主厂区场地4#区吹砂回填总承包工程吹填砂施工方案编制:审核:批准:承包商(章)单位名称:中建筑港集团有限公司日期:2014年11月02日目录1.工程概况及工程量 (1)1.1.工程概况 (1)1.2.工程量 (1)2.编制依据 (2)3.作业前的条件和准备 (2)3.1.技术准备 (2)3.2.管理人员配置 (2)3.3.作业人员配置、资格 (3)3.4.作业仪器及工机具 (3)3.5.材料及设备 (4)3.6.安全器具 (4)3.7.工序交接 (5)3.8.其它 (5)4.作业程序、方法 (5)4.1.施工方案 (5)4.2.施工工艺流程 (5)4.3.吹砂施工工艺 (6)4.4.防止拱淤措施 (9)4.5.排水口施工 (9)5.施工进度计划 (9)6.质量控制点的设置和质量通病预防 (10)6.1.质量目标 (10)6.2.质量控制及质量通病预防 (10)6.3.作业过程中控制点的设置 (10)6.4.质量标准及要求 (10)7.作业的安全要求和环境条件 (11)7.1.作业的安全危害因素辨识和控制 (11)7.2.环境条件 (12)7.3.安全管理 (12)7.4.消防管理 (13)7.5.应急处置预案 (13)8.施工现场平面布置图 (14)9.附件 (14)1.工程概况及工程量1.1.工程概况本项目所在区域为4#区,即1#区东侧围堤、炼油项目主厂区北边界、小管廊及乙烯项目用地北边界的围合区块(简称:4#区),面积约1500亩,目前场地已完成吹填淤泥,预估吹填淤泥标高约+1.3米,4#区采用“吹填淤泥+吹填海砂+陆域回填土”的回填技术方案,在淤泥层上铺满土工布,然后吹填中粗砂至+3.0m标高,插打塑料排水板,最后分层回填土至标高5.8m。
本工程施工范围主要为4#区回填中的吹填海砂、北侧围堤和插打塑料排水板部分。
吹填的砂料采用中粗砂,含泥量不得超过5%,吹砂施工前应进行基底清理工作,即将围堤基底、回填区内的树根、芦根、垃圾、石块、涵管等杂物清除干净。
吹填施工方案(吹沙土)

南通市通州滨江新区横港沙利用通吕运河淤泥积土工程施工方案南通市通州水利建设工程有限公司二O一一年十二月十八日1、工程概况:拟运土总量约192万方2、施工组织措施⑴、本工程我公司将由公司经理、公司总工程师具体负责工程施工的后勤保障工作,及施工技术指导质量方案审查等事宜,全面开展并协调项目经理部、公司各职能科室、施工人员的选派及机械设备的配合工作,下设质量负责、安全负责及机械负责专门人员,对工程施工技术质量安全具有指导监督的权利。
⑵根据本工程特点及进度、工程质量、安全与文明施工的需要选择政治素质好、技术水平高和身体健康的人员组成吹填工程项目部。
项目经理部由项目经理、技术负责人、项目生产副经理组成领导层,实行项目经理负责制。
⑶项目经理及项目部管理人员由一专多能、精明强干、具有同类工程及丰富的水利工程施工经验的人员担任。
项目经理、副经理,负责整个项目的施工进度、生产质量、技术、安全、机械、材料的供应和各工种之间的协调工作。
技术负责人负责与业主、设计单位及监理的配合工作,以确保工程质量和工程顺利开展。
各专业技术人员在项目经理及技术负责人的领导下具体负责相关事宜,并利用晚上休息的时间建立每周技术质量生产行政例会、每日碰头会制度,定期向建设单位、监理、、送土单位、公司领导报送工作简报及施工中存在的问题,以便各有关领导及时了解项目进展情况,及时对工程项目施工给予指导、支持,同时积极听取业主意见,接受业主监理指令,服从有关部门监督,保证工程顺利进行,工程质量符合要求。
3、施工现场布置按业主指定的地点布置吹砂船以及施工附属设施,工人生活用房使用生活船,吹填用电利用吹砂船自发电。
4、施工平面布置原则总体布置思想:考虑全面周到,布置合理有序,方便施工,便于管理,利于文明施工,标准适度,能体现文明工地的形象。
施工区域沿河岸设立标语、彩旗,工地竖立工程简介,书写规范,用语文明,营造工地文明气氛。
根据现场情况搭建活动房作为项目部用房。
吹砂填筑施工方案

福建省普通国省干线“纵一线”元洪区纵四路至东阁农场道路工程A2合同段吹砂填筑施工方案编制:审核:批准:2016年3月6日一、编制依据 (1)二、工程概况 (1)三、人员机械配备及工期安排 (1)四、吹砂填筑施工方案、方法与技术措施 (2)五、路基断面尺寸的控制及检测项目 (5)六、质量保证措施 (6)七、安全及环境保护措施 (8)八、文明施工措施 (10)吹砂填筑施工方案一、编制依据1.1、福建省普通国干线“纵一线”(福清滨海大通道)元洪区纵四路至东阁农场段道路A2合同段施工图纸;1.2、由建设单位提供的施工文件;1.3、国家、行业、福建省有关的建筑施工和施工质量、施工安全、文明施工等方面的规范、规程、规则、标准等文件;1.4、现场考察实际情况;1.5、本单位的施工能力、经验;1.6、<<公路软土地基路堤设计与施工技术细则>>JTG/TD31-02-2013;二、工程概况福建省普通国省干线“纵一线”(福清滨海大通道)元洪区纵四路至东阁农场段道路工程A2标K178+885-K182+518路段位于福清市海口镇与城头镇沿海周边,路线所穿越地貌为滨海冲海积平原地貌。
表层多人工填土,其他依次为淤泥、淤泥夹沙、粉质粘土等。
其中K 180+920-K182+518段穿越东阁农场段,左侧为海防堤,不能通行运输车辆,右侧为东阁农场改河段,需常年保持排水畅通,其前后段落为鱼塘养殖段落,不具备路基填筑填砂运输条件,经我部现场实地考察,在兼顾路基填筑质量同时,不对周围环境及地方造成较大影响,决定采取吹砂填筑施工工艺。
三、人员机械配备及工期安排1.人员定岗、定人、定员安排如下,其中作业队伍合计约40人。
2.主要材料准备:填砂预计约20万方、粘土包边约1.6万方,排水管若干。
3.设备安排:挖掘机3台、光轮振动压路机1台(20t)、推土机1台、装载机2台、自卸车若干。
4、施工进度计划计划开工时间:2015年10月20日计划完成时间:2016年5月20日四、吹砂填筑施工方案、方法与技术措施1、路基填筑施工总体方案本项目地处沿海地区,降雨较多,周围养殖塘密布。
吹填砂施工方案.

中化泉州100万吨/年乙烯项目主厂区场地4#区吹砂回填总承包工程吹填砂施工方案编制:审核:批准:承包商(章)单位名称:中建筑港集团有限公司日期:2014年11月02日目录1.工程概况及工程量 (1)1.1.工程概况 (1)1.2.工程量 (1)2.编制依据 (2)3.作业前的条件和准备 (2)3.1.技术准备 (2)3.2.管理人员配置 (2)3.3.作业人员配置、资格 (3)3.4.作业仪器及工机具 (3)3.5.材料及设备 (4)3.6.安全器具 (4)3.7.工序交接 (4)3.8.其它 (5)4.作业程序、方法 (5)4.1.施工方案 (5)4.2.施工工艺流程 (5)4.3.吹砂施工工艺 (6)4.4.防止拱淤措施 (9)4.5.排水口施工 (9)5.施工进度计划 (9)6.质量控制点的设置和质量通病预防 (10)6.1.质量目标 (10)6.2.质量控制及质量通病预防 (10)6.3.作业过程中控制点的设置 (10)6.4.质量标准及要求 (11)7.作业的安全要求和环境条件 (11)7.1.作业的安全危害因素辨识和控制 (11)7.2.环境条件 (12)7.3.安全管理 (12)7.4.消防管理 (13)7.5.应急处置预案 (13)8.施工现场平面布置图 (14)9.附件 (14)1.工程概况及工程量1.1.工程概况本项目所在区域为4#区,即1#区东侧围堤、炼油项目主厂区北边界、小管廊及乙烯项目用地北边界的围合区块(简称:4#区),面积约1500亩,目前场地已完成吹填淤泥,预估吹填淤泥标高约+1.3米,4#区采用“吹填淤泥+吹填海砂+陆域回填土”的回填技术方案,在淤泥层上铺满土工布,然后吹填中粗砂至+3.0m标高,插打塑料排水板,最后分层回填土至标高5.8m。
本工程施工范围主要为4#区回填中的吹填海砂、北侧围堤和插打塑料排水板部分。
吹填的砂料采用中粗砂,含泥量不得超过5%,吹砂施工前应进行基底清理工作,即将围堤基底、回填区内的树根、芦根、垃圾、石块、涵管等杂物清除干净。
