液化码头工艺,设备操作规程

合集下载

液化天然气船舶夜间靠泊码头安全作业操作手册

液化天然气船舶夜间靠泊码头安全作业操作手册

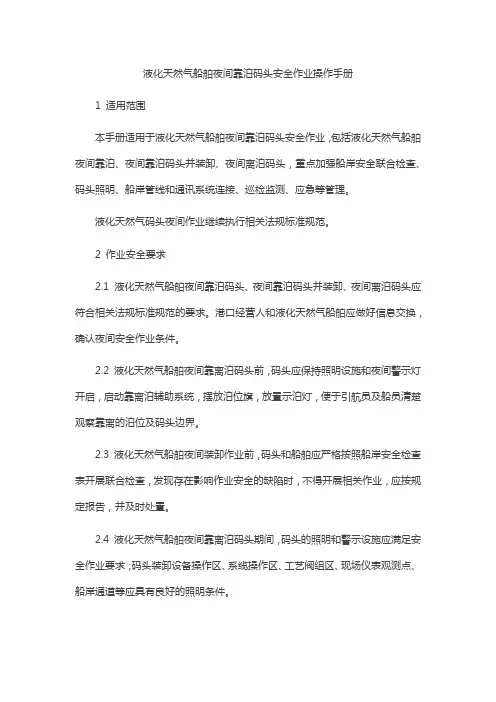

液化天然气船舶夜间靠泊码头安全作业操作手册1 适用范围本手册适用于液化天然气船舶夜间靠泊码头安全作业,包括液化天然气船舶夜间靠泊、夜间靠泊码头并装卸、夜间离泊码头,重点加强船岸安全联合检查、码头照明、船岸管线和通讯系统连接、巡检监测、应急等管理。

液化天然气码头夜间作业继续执行相关法规标准规范。

2 作业安全要求2.1 液化天然气船舶夜间靠泊码头、夜间靠泊码头并装卸、夜间离泊码头应符合相关法规标准规范的要求。

港口经营人和液化天然气船舶应做好信息交换,确认夜间安全作业条件。

2.2 液化天然气船舶夜间靠离泊码头前,码头应保持照明设施和夜间警示灯开启,启动靠离泊辅助系统,摆放泊位旗,放置示泊灯,便于引航员及船员清楚观察靠离的泊位及码头边界。

2.3 液化天然气船舶夜间装卸作业前,码头和船舶应严格按照船岸安全检查表开展联合检查,发现存在影响作业安全的缺陷时,不得开展相关作业,应按规定报告,并及时处置。

2.4 液化天然气船舶夜间靠离泊码头期间,码头的照明和警示设施应满足安全作业要求;码头装卸设备操作区、系缆操作区、工艺阀组区、现场仪表观测点、船岸通道等应具有良好的照明条件。

2.5 液化天然气船舶夜间靠离泊码头期间,码头和船舶应加大巡检频次。

港口经营人应加强对工艺管线、阀门、接汇管、仪表、护舷、带缆钩以及靠离泊系统等部位巡检和监视。

2.6 液化天然气船舶和码头应加强对夜间风、浪、流、潮位等作业环境条件和雷暴等夜间恶劣天气监测,并持续监测缆绳张力,加强对船舶状态的观测,预防船舶发生横移或前后位移,保持装卸臂在其工作范围内作业。

2.7 液化天然气船舶和码头应当严格落实夜间值班值守制度。

作业现场管理、中控室、码头控制室、消防、设备和仪表等重点岗位应实时在岗值班,增加夜间值班力量。

夜间作业人员禁止疲劳作业或值班。

2.8 液化天然气船舶夜间在泊作业时,至少应有一艘消防船或拖消船实施监护。

消防船或拖消船应在附近水域处于执勤戒备状态,可随时投入灭火作业。

液化码头装船操作规程

液化码头装船操作规程

液化码头装船操作规程① 首先由船方、岸方以及本码头共同商榷并签好相关协议(配载计划、以及作业结束后吹扫方式等一切准备工作),跟岸方沟通由码头制作≤装船作业单≥,码头操作人员严格按照码头《船岸安全检查表》进行检查。

② 码头操作人员准备好接液盆或接液桶、吸油毡,洗眼器等应急物资,并根据所作业危化品准备好相应的灭火措施。

③ 在接到码头总调度通知后,先连接船岸静电接地线,后连接船岸管线。

(采用绝缘法兰的管线(检测其电阻大于1000接液盘 吸油毡洗脸器装船作业单千欧),不必连接静电接地线),找出相应的软管以及准备螺栓、垫片,并检查软管内有无残液,软管和船舶法兰是否匹配清洁,法兰之间应加静电跨接片,使用正确合理的工具拧紧全部螺栓并保证受力均匀,应在软管与码头边缘下垫置旧轮胎,以免软管与码头边缘摩擦损坏。

(对于低闪点易燃易爆货物如丙烯腈等应采用铜质性工具或者防爆工具)。

对于丙烯腈装船时还需与船方连接气相管线,使装船时船舱内的尾气经过码头气相管线返回库区尾气处理装置。

垫片静电接地装置静电接地线④码头操作人员对连接好的管线及软管进行气密试验,将使用管线与气源通过DN50复合软管相连接(使用合适气体介质保压0.5MPa,)再用肥皂水喷在法兰连接出看有无气泡,如有气泡或者声响则需拧紧对角螺栓或者更换垫片,核对连接的软管编号是否正确。

(垫片要根据货物特性选择性使用),最后由班长在≤装船作业单≥签字确认。

肥皂水软管编号⑤根据作业单要求,放料头,取管口样,目测无杂质,留样封存;或待化验通过后,在接到上级通知后方可打开相应阀门作业(库区阀门由岸方操作人员操作检查,特别需要注意的计量孔,一般货物装船作业时需要打开储罐计量口,保证罐内外压力平衡,不至于出现憋罐现象,但是对于特殊的货物比如丙烯腈等,装船作业时计量孔需关闭作业,这时需要氮封阀控制向储罐内补充氮气,使罐内外压力平衡。

黄色的氮气管线,蓝色的是空气管线。

⑥接到岸方装船作业通知后,码头操作人员打开码头球阀,并在管线接口下方放置接液盘(如作业低闪点危化品,可在接液盘内盛30%清水以便稀释物料,比如丙烯腈)。

液体化工车船直取作业指导(改版)

液体化工车船直取作业指导(改版)

液体化工车船直取作业文件目录第一章工艺流程1.1 车船直取简介1.2 车船直取的设备1.3 车船直取的流程1.4 液体化工工作协调程序1.3 液化罐车进出港作业流程第二章操作规程2.1 液体化工码头作业规范2.2 吹扫管线操作规程2.3 液压软管操作规程2.4 液体化工码头系解缆规程2.3 车船直取装车操作规程2.6 渣油直取操作规程2.7 卸船管道吹扫操作规程2.8 卸船软管吹扫操作规程2.9装车鹤管吹扫操作规程第三章现场应急预案3.1 火灾事故现场处置预案3.2 中毒现场处置预案3.3 泄漏污染现场处置预案3.4 人员高处坠落现场处置预案3.3 人员紧急疏散预案3.6 人员灼伤烫伤现场处置预案3.7 人员落水现场处置预案3.8 船舶碰撞码头现场处置预案第四章一般管理制度4.1 液体化工码头交接班制度4.2 船岸检查管理规定4.3 液体化工码头劳动纪律及考勤制度4.4 进港须知4.3 液体化工码头门卫管理制度4.6 对讲机、测风仪和气体测试仪使用管理规定4.7 液体化工码头应急药品管理规定第五章安全管理制度3.1 安全生产会议制度3.2 液体化工码头、装车区安全管理规定3.3 防静电危害十条规定3.4 防火防爆十大禁令3.3 进入液体化工区域车辆安全须知3.6 巡回检查制度前言本指导手册根据连云港新海湾码头有限公司液体化工车船直取作业的要求进行编写。

目的,主要是编制一套具体规范的液体化工车船直取作业顺序、操作步骤的作业程序,以确保整个流程的安全稳定运行,实现车船直取作业卸船、装车、过磅、运输各环节的受控管理,给参与作业的人员、车辆提供作业指导,更加有效地控制生产作业,实现安全生产。

内容,包括结合车船直取作业的工艺技术规程及业务流程概述、操作指南、操作规程、管理制度、消防、应急预案等内容。

第一章工艺流程1.1液体化工车船直取简介连云港港赣榆港区一期(起步)工程新建3个3万吨级通用码头、1个3万吨级液化码头,码头结构均按停靠13万吨级船舶预留。

LNG液化气站操作规程

LNG液化气站操作规程

LNG液化气站操作规程一、安全操作规程1.操作人员应严格按照相关安全规定进行操作,不得违反安全操作规程。

在操作过程中,应保持警觉,随时注意周围环境并及时发现并报告安全隐患。

2.操作人员应穿戴工作服、安全帽、安全鞋等个人防护装备,并按规定佩戴防护手套、眼镜等附属防护设备。

3.在操作液化气设备时,应保持设备周围的通道畅通,在紧急情况下能够快速撤离。

4.操作人员在操作前应检查操作设备的工作状态,确保设备处于正常运行状态。

如发现异常,应及时报告并停止操作。

5.操作人员在操作时应加强对设备的监控和巡视,及时发现设备运行中的问题,并采取相应的措施进行处理。

6.操作人员在操作过程中应保持清醒,不得酗酒、吸烟等影响安全操作的行为。

二、液化气站设备操作规程1.液化气储罐操作规程(1)液化气储罐的检查与操作应由经过培训并持有相应操作证书的专业人员进行。

(2)在储罐装气前,应检查储罐的阀门、安全装置等是否完好,如发现问题应及时处理,并报告相关责任人员。

(3)储罐装气时,应确保充气装置的正常运行,保证气体充入储罐的安全性。

(4)储罐装满后,应立即关闭填料阀,以防止液化气外泄。

(5)储罐内部应保持清洁,定期进行罐底清理,并确保通风设备的有效运行。

2.液化气泵操作规程(1)操作泵之前,应检查泵的运行状态,确保没有异常情况。

(2)操作泵时,应根据液化气需求合理控制泵的运行时间和流量。

(3)泵的排气管道应与储罐安全连接,以确保气体排出的安全性。

(4)在泵的运行过程中,应定期检查泵的轴承、密封件等部件,确保泵的正常运行。

3.液化气加热装置操作规程(1)加热装置的操作应由专业人员进行,并确保设备在正常工作温度范围内运行。

(2)加热装置的操作前,应检查加热设备的运行状态,检查电气设备是否完好。

(3)加热过程中,应及时监控温度和压力的变化,并根据操作要求进行相应的调整。

(4)加热装置的停机前,应关闭加热器,并确保加热装置内部气体排尽。

液化码头规范概述.

液化码头规范概述.
油码头安全技术基本要求 GB16994
散装液体化工产品港口装卸技术要求 GBT 15626
2017年9月19日星期二
油码头安全技术基本要求 GB16994-1997

1 范围 本标准规定了油码头设施、设备和作业的 安全技术基本要求。 本标准适用于海港(包括河口港)、河港 油码头。
2017年9月19日星期二
其它货运泊位
2017年9月19日星期二
150
50
装卸油品码头防火设计规范JTJ 237-99

4.2.2 油品码头相邻泊位的船舶间距应符合表4.2.2 的规定。
表4.2.2相邻油品泊位的船舶间距
船长L(m) 船舶间距d (m)
<110 25
110~150 35
151~182 40
183~235 50
2017年9月19日星期二
油码头安全技术基本要求 GB16994-1997
3 定义 本标准采用下列定义 3.1 油码头oil terminal 专供油船停靠、装卸散装油类的泊位及装卸作业 区。 3.2 绝缘法兰insulating flange 指为防止管段间、软管串间或输油臂间有电流通 路的装有绝缘衬片、补套和垫圈的接头专用法兰。 3.3 不导电短管single length of non – conducting hose。 指为防止管段间、软管串间或输油臂间有电流通 路用橡胶制成的短管。
2017年9月19日星期二
油码头安全技术基本要求 GB16994-1997

5.2 电气装置
5.2.1 油码头电力装置应符合GB50058(爆炸和火灾危险环境 电力装置设计规范)的规定。 5.2.2 油码头供配电系统应符合GB50052(供配电系统设计规 范)的规定。 5.2.3 油码头内电压为10kV以上的变配电间应单独设置,电 压为10kV及以下的变配电间可与油泵房相毗邻,当与易燃油类泵 房相毗邻时,应满足下列要求:

液化码头快速脱缆钩操作规程

液化码头快速脱缆钩操作规程

液化码头快速脱缆钩操作规程
码头的系缆设备主要是系缆墩,它在操作时首先由人工把引缆抛到岸上,然后人工拖拽缆绳把它套在系缆墩上,脱开时必须先放松船上的绞缆机,人工使缆绳从系缆墩上脱开,然后船舶才能离开岸边。

而紧急快速脱缆钩的研制成功不仅解决了传统码头泊船脱缆困难的问题,而且大大减少了紧急情况下现场安全事故的发生,另外还可实现脱缆操作的自动化。

它主要由电动绞盘、钩子的锁紧与释放机构、钩体及钩架等部分组成。

该设备具有快速带缆和快速脱缆功能,带缆时可用引缆绳将主缆绳快速拉到脱缆钩处,然后将主缆绳挂到钩子上,这样就完成了带缆。

当船舶需要离开时只需拨动操纵杆或按下按钮,缆钩在缆绳的拉动下迅速翻转,缆绳就会从缆钩内脱掉,快捷且方便。

因此使用该设备可大大缩短带缆、脱缆时间,减轻现场操作人员的劳动强度,特别是当码头或船舶发生紧急情况时,该设备可保证船舶迅速逃离码头,从而保护了船舶和码头的安全。

(1)快速拖缆钩主要组成部分:
快速脱缆钩主要由以下部分组成:钩体、钩体锁紧机构、钩体释放机构钩架、锁紧套、连接轴体、基座、绞绳架、电机支撑架、绞盘、减速机、防爆电机、脚踏控制开关、缓冲垫
钩体:钩体是脱缆钩的关键部件,主要用来拉住缆绳,防止缆绳脱落,钩体的主要材料是35CrMo,根据用户要求,可以是铸件也可做成锻件,承受缆绳的巨大拉力,设计过程中经严格的三维建模理论拉
1。

液体散货码头生产工艺流程

液体散货码头生产工艺流程

液体散货码头生产工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!液体散货码头是指专门用于装卸、储存和运输各种液体散货的码头设施,其生产工艺流程主要包括以下几个环节:1. 船舶接卸作业当船舶抵达液体散货码头时,首先需要进行船舶的接卸作业。

液化码头装船操作规程

液化码头装船操作规程

液化码头装船操作规程第一章概述1.1目的1.2适用范围本操作规程适用于液化码头的装船作业,包括液化气体、液化石油气、液化石油等危险品的装船作业。

1.3定义1)液化码头:专门用于危险品装船操作的码头。

2)装船作业:将危险品从液化码头装上船舶的操作。

第二章装船前的准备工作2.1设备检查2.1.1检查卸货系统(泵、阀门、管道等)是否正常工作。

2.1.2检查计量系统(计量仪表、流量计等)是否准确。

2.1.3检查消防设备(灭火器、喷淋系统等)是否完好有效。

2.1.4检查转运设备是否正常,如危险品送气管道、危险品槽车等。

2.2安全培训2.2.1所有参与装船作业的工作人员必须接受相关的安全培训,了解岗位职责和操作规程。

2.2.2熟悉液化码头的紧急撤离方案和应急预案。

2.3船舶准备2.3.1检查船舶的适航证书是否齐全,船载压力容器是否经过检验。

2.3.2确定装船作业的具体操作计划,包括装船时间、装船量等。

第三章装船操作基本流程3.1进船舶3.1.1操作人员必须佩戴个人防护用品,并核实船舶的标识和证明文件。

3.1.2根据装船计划,进入船舶并定位好装船位置。

3.2与船舶及设备对接3.2.1检查船舶和码头设备之间的连接装置是否完好。

3.2.2连接卸货系统和船舶装载系统,并检查连接是否紧固可靠。

3.3危险品装载3.3.1将危险品从液化码头送入船舶,注意操作过程中的泄漏、火源和静电等安全因素。

3.3.2严格按照设计的装载量进行装载,不能超载或欠载。

3.4作业结束3.4.1断开与船舶的连接,并关闭危险品传输系统。

3.4.2清理现场,保持码头整洁。

第四章安全管理4.1安全防护4.1.1操作人员必须穿戴合适的防护用品,如防火服、安全帽、防毒面具等。

4.1.2禁止在危险品走道上吸烟、使用明火等。

4.1.3禁止使用手机或其他可能引起火花的电子设备。

4.2灭火保护4.2.1灭火器材和消防设备必须保持完好有效,并定期检查和维护。

4.2.2禁止在危险品区域内进行火焰切割和电焊等高温作业。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

码头操作规程(工艺部分)1、外轮系解缆操作规程①船到码头前言1000米时,必须立即通知边防到达码头,做好靠泊准备,穿好救生衣,带好安全帽,挂靠泊旗。

②服从总值班人的统一指挥,按外轮首尾分布,2~3人一组,船方抛缆时,全体系缆人员必须集中注意力,防止缆锤砸伤人,待缆锤落到码头后,迅速抓住引缆绳,先带前后倒缆,再带前后缆。

前缆前倒缆后倒缆后缆③系缆人员站在码头内侧,待缆绳处于完全松弛状态时,迅速将缆绳圈套在系缆墩上,在船上紧缆前,将引缆绳解开掷回指定位置。

④如果使用快速脱缆钩系解缆则需要以下步骤:⑴将引缆绳与主缆绳连接好后通过绞绳架缠到绞盘上⑵打开电机电源“开”旋钮,此时电机启动⑶把绞盘旋向选择旋钮打到正转或者反转(此位置为脚踏开关操纵位置)⑷踏动脚踏开关,此时绞盘转动,引缆绳在绞盘摩擦力的作用下,带动主缆绳,操作人员拉动引缆绳,使主缆绳渐渐向岸边靠近⑸当主缆绳到达脱缆钩钩体附近时,松开脚踏板开关停止电机转动,操作人员也可以调剂电机正反转,使主缆绳套入脱缆钩内⑹使电机反转,放松引缆绳,使主缆在拉力作用下,牢牢拉住脱缆钩,然后解掉引缆绳。

⑤在外轮未停稳之前,不准跨挡上下,跳板未牢,安全网未挂好,不准作业。

⑥外轮作业结束离泊前,签好“系解缆签证”,得到总值班通知后后方可解缆。

⑦解缆作业时,严禁站在缆绳受力的同一方位,以防缆绳绷断伤人,坠入大海。

如果使用的是快速脱缆钩解缆,步骤是码头操作人员用放在机架旁边的操纵杆插入钩体释放机构上部的杆内,然后顺时针转动操纵杆,此时钩体锁紧机构逆时针转动,使锁紧套舌部脱出,锁紧套在弹簧拉动下顺时针转动,钩体尾部迅速从锁紧套槽内脱出,脱锁钩在缆绳的拉力下迅速旋转使缆绳从钩内脱出,实现脱缆。

⑧遇有靠泊船只碰坏码头设施或发生意外,应立即报告安全部,妥善处理,接到通知后方可解缆,并做好记录。

⑨如遇数量争议,待接到总调度通知后,方可解缆放行。

注意事项:(1)如发现船方缆绳不匹配或者缆绳有磨损,则要求船方更换缆绳。

(2)挂缆绳时,双手应注意握缆位置,以免手被挤伤(双手握于缆绳侧面稍后位置)(3)船方绞缆时,操作人员迅速离开缆绳或缆墩,不得跨越缆绳,注意观察缆绳是否完好,防止缆绳崩断伤人。

2、装船操作规程① 首先由船方、岸方以及本码头共同商榷并签好相关协议(配载计划、以及作业结束后吹扫方式等一切准备工作),跟岸方沟通由码头制作≤装船作业单≥,码头操作人员严格按照码头《船岸安全检查表》进行检查。

② 码头操作人员准备好接液盆或接液桶、吸油毡,洗眼器等应急物资,并根据所作业危化品准备好相应的灭火措施。

③ 在接到码头总调度通知后,先连接船岸静电接地线,后连接船岸管线。

(采用绝缘法兰的管线(检测其电阻大于1000千欧),不必连接静电接地线),找出相应的软管以及准备螺栓、垫片,并检查软管内有无残液,软管和船舶法兰是接液盘 吸油毡洗脸器装船作业单否匹配清洁,法兰之间应加静电跨接片,使用正确合理的工具拧紧全部螺栓并保证受力均匀,应在软管与码头边缘下垫置旧轮胎,以免软管与码头边缘摩擦损坏。

(对于低闪点易燃易爆货物如丙烯腈等应采用铜质性工具或者防爆工具)。

对于丙烯腈装船时还需与船方连接气相管线,使装船时船舱内的尾气经过码头气相管线返回库区尾气处理装置。

垫片静电接地装置静电接地线④码头操作人员对连接好的管线及软管进行气密试验,将使用管线与气源通过DN50复合软管相连接(使用合适气体介质保压0.5MPa,)再用肥皂水喷在法兰连接出看有无气泡,如有气泡或者声响则需拧紧对角螺栓或者更换垫片,核对连接的软管编号是否正确。

(垫片要根据货物特性选择性使用),最后由班长在≤装船作业单≥签字确认。

肥皂水软管编号⑤根据作业单要求,放料头,取管口样,目测无杂质,留样封存;或待化验通过后,在接到上级通知后方可打开相应阀门作业(库区阀门由岸方操作人员操作检查,特别需要注意的计量孔,一般货物装船作业时需要打开储罐计量口,保证罐内外压力平衡,不至于出现憋罐现象,但是对于特殊的货物比如丙烯腈等,装船作业时计量孔需关闭作业,这时需要氮封阀控制向储罐内补充氮气,使罐内外压力平衡。

黄色的氮气管线,蓝色的是空气管线。

⑥接到岸方装船作业通知后,码头操作人员打开码头球阀,并在管线接口下方放置接液盘(如作业低闪点危化品,可在接液盘内盛30%清水以便稀释物料,比如丙烯腈)。

同时码头操作人员通知船方开启相应的阀门,一切装船准备做好后,码头操作人员通知岸方启泵,初始压力控制在0.15-0.2Mpa以内(8英寸管线0.2MPa,6英寸管线0.15MPa),此时流速不超过1m/s,低闪点的品种尤须注意。

初始压力接液槽⑦码头操作人员沿码头管线检查各低点是否有滴漏现象,同时码头中控室严格监控码头管线上的仪表数据(比如可燃气体检测仪、有毒气体检测仪等是否正常),待码头操作人员检查正常后可通知岸方适当增加装船速率,一般不能超过0.5Mpa,控制流速不超过3m/s。

特殊货物压力不超过0.3Mpa,如丙烯腈,环氧丙烷低闪点易燃易爆液体。

正常装货压力⑧码头操作人员每小时沿码头管线巡回检查并及时填写《装船安全作业检查表》,并向码头中控室保持联系随时掌握装船情况,填写《装船作业实时记录表》,码头操作人员还得向船方了解装船情况。

⑨作业过程中,码头人员注意潮水涨落情况以及装船速率等对缆绳、装船软管做及时调整。

(防止软管承压崩裂,与船所接软管需要软管吊固定)。

吊带⑩作业过程中,码头操作人员如发现装船软管反复收缩以及其他情况都应及时向码头中控人员汇报,做好关闭阀门的准备工作。

⑪作业结束前,码头操作人员应提前几分钟站到球阀处做好准备,岸方一停泵就立即关闭码头球阀,关好之后通知码头中控室并通知岸方。

⑫吹扫前由岸方派人以及码头总调度上船共同确认船方是否按《配载计划》留有吹扫空间,若尚有吹扫空间,则按由码头制定的《装船后吹扫操作规程》操作,若船舱无吹扫空间时,码头管线吹扫方式改为往库区吹扫,按码头《卸船后吹扫操作规程》操作。

⑬中控室监控整个作业过程,做好书面记录,并归档,发现异常情况,及时向总调度汇报。

备注:装船作业过程中注意事项⑴、中控室监控整个作业过程(码头管线压力、温度、流速),做好书面记录,并归档,发现异常情况,及时向总值班汇报。

⑵、装船时对管口样有检验需求时需排放料头,待化验通过后方可接管作业。

2、装船后吹扫操作规程①装船结束,码头操作人员及时关闭码头工艺管线阀门。

码头球阀阀门杆②自岸方配管站用合适的介质向码头吹扫,码头操作人员需打开码头球阀并通知船方开启相应阀门,提醒船方开始吹扫注意,然后再通知岸方开始吹扫。

③码头操作人员确认码头管线不是满管料后,通知岸方配管站使用PIG球再次吹扫,码头操作人员听球时,耳朵靠近收球器盲板并时刻关注压力表,当PIG球到达码头后,压力表压力骤降,码头操作人员通知船方人员憋软管3~5次,压力保持在0.5Mpa左右,在确认软管内无残液时通知船方关闭阀门,并关闭码头球阀,通知岸方停气。

PIG球④码头操作人员在收球器下面添置接液盘,然后打开收球器排气口泄压(注意不要正对着排气口),拆开收球器盲板取去PIG球,再封上收球器盲板及排气出口,最后清洗PIG 球。

泄压排气口⑤确认装货管线基本吹空后,卸空管线内的剩余压力,关闭码头相应的阀门。

在接到码头总调度通知后与船拆管,注意与船连接软管末端要加封盲板,以免吊软管时软管内残液流入海中污染环境。

切记端口封盲板⑥软管拆除后,将软管拖到指定位置摆放,并在软管两端封挡板,再根据码头《作业通知单》要求,排放码头泊位的管线余料,以及低位的余料,收集灌桶并贴好标签(标签注明日期、来源、品种等信息),整理现场。

标签备注:装船吹扫过程中注意事项⑴严格监控吹扫压力,发现压力高于0.5Mpa ,及时通知岸方降低压力,以免造成管线移位。

⑵吹扫作业严格按照签订的《配载计划书》执行。

⑶注意吹扫介质,当吹扫介质压力低于0.3MPa时应向码头中控室及岸方汇报。

⑷泄压时注意个人防护,戴好防毒呼吸器、面罩、眼罩等,防止物料喷溅伤人。

3、卸船操作规程①首先由船方、岸方以及本码头共同商榷并签好相关协议(配载计划等一切准备工作),然后跟岸方沟通由码头制定≤卸船作业单≥,码头操作人员严格按照码头《船岸安全检查表》进行检查。

卸船作业单②操作人员准备接液盆或接液桶、吸油毡,洗眼器等应急物资,并根据所作业危化品准备好相应的灭火措施。

③在接到码头总调度通知后,先连接船岸静电接地线,后连接船岸管线。

(采用绝缘法兰的管线(检测其电阻大于1000千欧),不必连接静电接地线),找出相应的软管以及准备螺栓、垫片,并检查软管内有无残液,软管和船舶法兰是否匹配清洁,法兰之间应加静电跨接片,使用正确合理的工具拧紧全部螺栓并保证受力均匀,应在软管与码头边缘下垫置旧轮胎,以免软管与码头边缘摩擦损坏。

(对于低闪点易燃易爆货物如丙烯腈等应采用铜质性工具或者防爆工具)。

对于丙烯腈卸船时还需向船方连接氮气管线,使卸船时船舱内压力平衡(如果船方自带氮气装置则不需要码头提供)。

④码头操作人员对连接好的管线及软管进行气密试验,将使用管线与气源通过DN50复合软管相连接(使用合适气体介质保压0.5MPa,)再用肥皂水喷在法兰连接出看有无气泡,如有气泡或者声响则需拧紧对角螺栓或者更换垫片,核对连接的软管编号是否正确。

(垫片要根据货物特性选择性使用),最后由班长在≤卸船作业单≥签字确认。

DN50气管挡板⑤码头操作人员使用软管吊将软管吊给船方并连接好,距连接口2~3米左右出用吊带将软管固定(具体根据情况而软管吊带定)。

⑥在接到卸货通知后,库区开启所有相应阀门之后,码头操作人员开启码头球阀通知船方可以启泵卸货,并告知船方卸货初始压力控制在0.15-0.2Mpa以内(8英寸管线0.2MPa,6英寸管线0.15MPa),此时流速不超过1m/s,低闪点的品种尤须注意。

码头球阀保温罩⑦船方开泵卸货时总值班需取船方管口样留样封存(如有商检公司,由商检公司人员留样封存,如无商检公司,由船方大副留样封存)。

⑧码头操作人员沿码头管线检查各低点是否有滴漏现象,同时码头中控室严格监控码头管线上的仪表数据(比如可燃气体检测仪、有毒气体检测仪等是否正常),待码头操作人员检查正常后跟库区沟通好后得知物料已进罐便可通知船方适当增加装船速率,一般不能超过0.5Mpa,控制流速不超过3m/s。

特殊货物压力不超过0.3Mpa,如丙烯腈,环氧丙烷低闪点易燃易爆液体。

可燃气体检测仪⑨码头操作人员每小时沿码头管线巡回检查并及时填写《卸船安全作业检查表》,并向码头中控室保持联系随时掌握装船情况,填写《卸船作业实时记录表》,码头操作人员还得向船方了解卸船情况。

⑩船方停泵前,码头操作人员应及时跟船方沟通,停泵后立即关闭码头球阀,并通知船方关闭相应阀门,防止物料回流。
