国家体育场(鸟巢)工程工艺要领书
鸟巢施工方案和技术方案

鸟巢施工方案和技术方案1. 简介鸟巢是2008年北京奥运会主体育场,也是世界上最大的钢结构球体建筑。
本文档将介绍鸟巢的施工方案和技术方案。
2. 施工方案2.1 地基处理鸟巢位于北京市朝阳区,地基是由填方和灌浆处理组成。
首先进行土方开挖,将原有土壤挖取,并在挖掘面进行均匀压实。
然后进行灌浆处理,通过注入高强度水泥灌浆,增加地基的稳定性和承载能力。
2.2 钢结构施工鸟巢采用了大量的钢结构,施工过程中需要架设大型脚手架和钢结构临时支撑,保证施工的安全性和稳定性。
钢结构的安装过程中需要严格按照设计图纸进行,确保各构件的精确度和相互配合的准确性。
2.3 竣工装饰施工完成后,鸟巢的外立面进行了特殊的装饰。
采用了金属网片和玻璃幕墙的组合,使得鸟巢外观独特而美观。
此外,鸟巢的内部也进行了装饰,包括座椅、场馆灯光等设施的安装。
3. 技术方案3.1 结构设计鸟巢的结构设计采用了先进的计算机辅助设计技术。
通过有限元分析和结构抗震性能模拟,确保鸟巢的整体结构稳定和安全。
在设计过程中,还考虑了不同荷载情况下的应力分布和变形情况,以确保结构性能满足设计要求。
3.2 建筑材料选用鸟巢选用了高强度钢材作为主要结构材料,具有较高的强度和抗震性能。
此外,鸟巢的外装饰材料采用了耐候钢板和钛合金,具有良好的防腐性能和耐久性。
3.3 施工技术创新在鸟巢的施工过程中,采用了一系列先进的施工技术。
例如,钢结构的安装采用了大吨位吊装技术,提高了施工效率和安全性。
同时,施工过程中还采用了无人机巡检、卫星定位等技术,提高了施工质量控制和进度管理的效果。
4. 总结鸟巢作为世界上最大的钢结构球体建筑,其施工方案和技术方案都体现了现代建筑工程的先进性和创新性。
通过合理的施工方案和优秀的技术方案,鸟巢成功完成了北京奥运会的举办,成为了北京的地标性建筑。
以上为鸟巢施工方案和技术方案的简要介绍,希望能对读者对鸟巢的建设过程有所了解。
如果需要更详细的信息,可以参考相关文献或咨询专业人士。
鸟巢的施工方案

鸟巢的施工方案1. 简介鸟巢是北京奥运会的主要场馆之一,设计师被要求设计一个能容纳8万多名观众的体育场。
本文将介绍鸟巢的施工方案,包括工程规模、施工流程、材料选择以及安全管理等方面的内容。
2. 工程规模鸟巢的总楼面面积约为258,000平方米,总高度为69.2米。
由于体育场的特殊要求,建筑师设计了一个梁柱结构,以确保大范围的无遮挡视线。
主体结构由大量的钢结构和混凝土组成,其中大梁的跨度可达到80米。
3. 施工流程施工方案分为以下几个主要步骤:3.1 地基处理在施工之前,首先需要对场地进行地基处理。
这包括将地表土壤清理干净,并进行必要的夯实处理,以确保地基坚固可靠。
3.2 基础施工基础施工包括基坑开挖、地下管道布置以及混凝土浇筑等工作。
这一阶段的关键是确保基础的平整度和承重能力,以支撑整个建筑物的重量。
3.3 结构施工在基础完成后,施工队将开始进行结构的组装工作。
钢结构是鸟巢的主要承重结构,需要采用起重机进行吊装和组装。
在组装过程中,必须保证每个连接点的准确性和稳定性。
3.4 外部装饰当主体结构完成后,施工队将进行外部装饰的工作。
这包括安装外墙材料、玻璃幕墙以及屋顶覆盖材料等。
在此阶段,精细的安装和施工技术至关重要,以确保外观的美观和安全。
3.5 内部设施最后,内部设施的安装将开始进行。
这包括观众席、赛事设备、音响设备以及照明设备等。
施工队需要与相关部门密切合作,确保这些设施按照规定的标准进行安装。
4. 材料选择鸟巢作为一座大型体育场,材料的选择非常重要。
以下是鸟巢建造中常用的材料:•钢结构:由于需要大跨度的空间,钢结构是鸟巢的主要材料。
它具有高强度、耐腐蚀等优点,能够满足建筑的承重要求。
•混凝土:混凝土是建筑中常用的材料,结合钢筋使用可以增加结构的强度和稳定性。
•玻璃幕墙:作为外部装饰和采光的一部分,玻璃幕墙具有优美的外观和良好的透光性。
•各类功能设备:包括观众席、音响设备、照明设备等。
这些设备需要根据功能要求选择合适的材料。
国家体育场(鸟巢)工程钢结构空间巨型桁架安装工艺

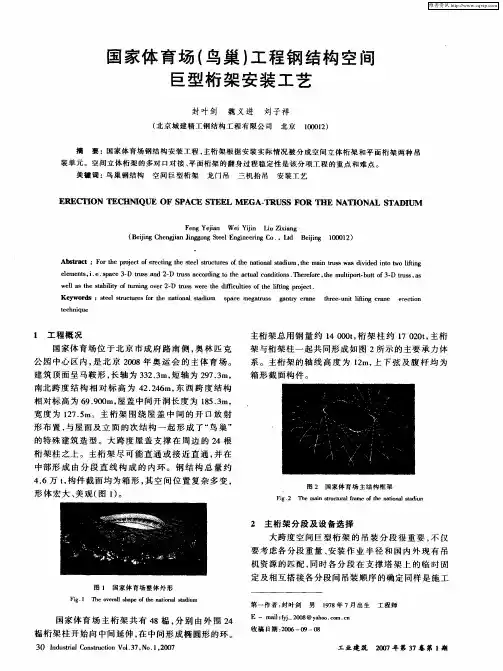

中部形 成 由分段 直 线 构 成 的 内环 。 钢 结 构 总量 约 4 6万 t构件 截面均 为 箱形 , 空 间 位 置 复杂 多变 。 . , 其 形 体宏 大 、 美观 ( 1 。 图 )
图 2 国家 体 育 场 主 结 构 框 架
相对 标 高为 6 .0 m, 9 90 屋盖 中间开洞 长 度 为 153 8 .m, 宽度 为 17 5 2 .m。主 桁 架 围绕 屋 盖 中 间 的 开 口放 射 形布 置 , 与屋 面及 立 面 的次 结构 一 起 形 成 了“ 鸟巢 ”
的特殊 建 筑造 型 。 大跨 度 屋 盖 支撑 在 周 边 的 2 4根
Ke wor s :se lsr cu e o e n to a tdu y d t e tu tr sfrt ain lsa im s a e me ar s g nty c a e tr g tu s a r rn h e — nt i ig ca e f rc n i
w l a es bl fun g vr - usw r t ii le f h fn r et e s a i yo t i e D t s e ed c t s tel gpo c . l t t i r n o 2 r e h f ui o h t i i t j
国家体 育场 位 于北 京 市 成 府路 南 侧 , 奥林 匹克 公 园 中心 区 内, 北 京 20 是 0 8年 奥 运 会 的主 体 育 场 。
建筑 顶 面呈马鞍 形 , 长轴 为 3 23 短 轴 为 27 3 3 .m, 9 .m,
南北跨 度 结 构 相 对 标 高 为 4 . 6 东 西 跨 度结 构 22 m, 4
鸟巢施工方案和技术要求

鸟巢施工方案和技术要求1. 引言本文档旨在介绍鸟巢施工方案和技术要求。
鸟巢是一座具有高度知名度和标志性的建筑,其施工需要严格遵循一系列的方案和要求,以确保施工质量和安全性。
本文将详细介绍鸟巢的施工方案以及技术要求。
2. 施工方案2.1 结构设计鸟巢的结构设计采用了复杂的钢骨架结构。
在施工方案中,需要确保钢骨架的精确测量和制造以及合理的安装方法。
为此,施工方案应包括以下内容:•钢骨架的详细设计图纸和计算报告;•钢骨架制造和加工的工艺流程;•钢骨架安装的序列和方法。
2.2 基础施工鸟巢的基础施工是确保整个建筑物稳定性的关键。
在施工方案中,应包括以下内容:•基础的设计参数和计算;•基础材料和施工工艺的选择;•排水系统的设计和施工。
2.3 竣工工程鸟巢竣工工程是指所有与建筑物功能和使用相关的工作。
施工方案应包括以下内容:•室内装修和设备安装的详细设计;•竣工验收标准和流程。
3.1 施工质量要求施工方案应明确鸟巢的施工质量要求,以确保建筑物的结构安全和使用寿命。
技术要求应包括以下方面:•结构材料的性能和规格要求;•施工工艺和方法的要求;•施工现场管理和质量控制措施。
3.2 安全要求施工方案应最大限度地保证施工过程中的安全性。
技术要求应包括以下内容:•施工现场的安全规划和组织;•施工过程中的安全警示和培训;•施工阶段的风险评估和应急措施。
施工方案应遵守环境保护法规,减少对周围环境的影响。
技术要求应包括以下方面:•施工期间的环境监测措施;•施工工艺和材料的环境友好性评估。
4. 结论本文档对鸟巢施工方案和技术要求进行了详细介绍。
在施工过程中,一定要按照施工方案和技术要求的要求进行,以确保鸟巢的施工质量和安全性。
同时,还要注意环境保护的问题,减少对周围环境的影响。
通过遵循本文档所述的方案和要求,可确保鸟巢的施工顺利进行,并最终建成一座安全、稳定和环境友好的建筑。
鸟巢施工方案

鸟巢施工方案1. 引言本文档旨在介绍鸟巢施工方案。
鸟巢是2008年北京奥运会主体育场,作为中国著名的建筑之一,它的设计和施工充分体现了中国的工程实力和创新能力。
本文将重点介绍鸟巢施工的关键步骤和技术。
2. 施工流程概述鸟巢的施工流程主要分为以下几个阶段:1.地基处理和预制节点制作2.钢结构安装和连接3.外立面构造和覆盖4.室内设备安装和调试3. 地基处理和预制节点制作施工前,首先需要对鸟巢的地基进行处理。
这包括土壤改良、地基平整等工作。
然后,根据设计要求,进行预制节点的制作。
预制节点是连接鸟巢结构的关键部位,需要具备足够的强度和稳定性。
4. 钢结构安装和连接钢结构的安装是鸟巢施工的重点和难点之一。
首先,我们需要搭建起安全的暂时支撑结构,以保证施工的安全。
然后,进一步进行钢结构件的安装和连接。
当进行钢结构安装时,我们需要注意以下几点:•吊装钢结构时,需确保吊点的位置合理,吊装过程要稳定,以免发生意外。
•钢结构件的连接应采用可靠的连接方式,同时保证结构的整体稳定性和强度。
•在连接过程中,需要进行质量检查,确保连接点的质量符合设计要求。
5. 外立面构造和覆盖鸟巢的外立面构造和覆盖是保证建筑整体美观和结构完整性的重要环节。
在施工过程中,我们需要注意以下几个方面:•选择合适的外立面材料,如玻璃、金属板等。
材料的选用应符合设计要求和相关建筑标准。
•外立面的构造需要精确计算和测量,确保每个构造单元的准确安装。
•覆盖过程中,需注意保护已完工部分避免受到损坏。
•进行细节部位的修缮,使外立面更加精细。
6. 室内设备安装和调试鸟巢作为一座综合体育场馆,内部设备安装也是施工的重要一步。
主要包括场馆灯光、音响系统、座椅等设备的安装和调试。
在安装过程中,需要注意以下几点:•设备的安装应符合相关标准和规范,确保设备的安全性和可靠性。
•安装前,需进行设备检查和测试,确保设备的质量合格。
•设备调试时,需要进行细致的调试工作,以保证设备的正常运行和效果的实现。
鸟巢施工方案和技术路线

鸟巢施工方案和技术路线1. 引言鸟巢是2008年北京奥运会主体育场,也是世界上最大的钢结构体育场之一。
其采用了独特的外观设计和创新的结构方案,成为奥运会的标志性建筑之一。
本文将介绍鸟巢的施工方案和技术路线,包括主要施工步骤、使用的材料和施工方法等。
2. 施工方案2.1 地基处理鸟巢的施工前需要进行地基处理,以确保建筑结构的稳定性和安全性。
地基处理包括土壤改良、沉降控制和地基加固等。
2.2 基础施工鸟巢的基础采用了钢筋混凝土桩基和地下连续墙结构。
基础施工包括桩基施工、地下连续墙的浇筑和钢筋混凝土基础板的安装等。
2.3 结构施工鸟巢的结构采用了复杂的钢结构系统,包括外部支撑结构和内部空间结构。
结构施工包括钢材加工、焊接和安装等。
2.4 外部支撑结构施工鸟巢的外部支撑结构采用了大跨度、大悬挑和大弯曲度的结构形式,需要精确的测量和施工工艺。
施工过程中需要使用大型起重设备和脚手架等。
2.5 内部空间结构施工鸟巢的内部空间结构包括观众席、走廊和天花板等,需要进行精确的结构装配和安装。
3. 技术路线3.1 BIM技术在鸟巢的施工过程中,采用了BIM(Building Information Modeling)技术。
BIM技术可以将建筑模型与施工进度和质量控制数据相结合,实现建筑施工的数字化管理和协调。
3.2 CAD技术鸟巢的钢结构部分采用了CAD(Computer-ded Design)技术进行设计和制造。
CAD技术可以实现结构的精确设计和制造,提高工程质量和施工效率。
3.3 预制施工技术鸟巢的部分结构采用了预制施工技术,即在工厂内制造构件,然后再进行现场组装。
预制施工可以提高施工效率和质量,并减少对现场的影响。
3.4 钢结构施工技术鸟巢的外部支撑结构采用了先进的钢结构施工技术。
该技术包括焊接、螺栓连接和起重等工艺,可以确保结构的安全和稳定。
4. 结论鸟巢是一座具有标志性意义的建筑,其施工方案和技术路线对于其他大型钢结构建筑的施工具有重要的参考价值。
国家体育场鸟巢工程钢结构加工制作介绍

t>80
Z15
Z25
Z35
4
鸟巢的关键技术问题——焊接
以人为本、科技为先
一、焊接关键技术;
㈠.焊接变形与残余应力控制 ㈡.高拘束条件下焊接热裂纹控制技术的应用 ㈢.高拘束条件下控制冷裂纹技术的应用 ㈣.高强超厚钢板焊接技术
Q460E高强度结构钢的焊接试验和焊接工艺研究; ㈤.铸钢件焊接技术 ㈥. 焊接工艺评定
3
工程概况
以人为本、科技为先
钢材性能
钢材牌号 Q345、Q345GJ Q460、S460ML
冲击性能要求 主结构
D级,-2000C时AK≥34J E级,-4000C时AK≥34J
Z向性能要求
次结构 C级,00C时AK≥34J
----
钢板厚度 (mm)
Z向要求
T<40 --
40≤t≤60 60<t≤80
CAD 软 件系统
计算机控 制系统
多点成 形主机
成形 件
多点成形系统的基本构成
24
加工制作技术
以人为本、科技为先
⑷.无模多点成型模具的成型过程 该套多点成形设备的主要成形方法是:成形前把冲头调整到所需的适当位置,使
各冲头形成构件曲面的包络面。在成形过程中各冲头间无相运动。如下图所示。
(a)成形开始
⑵.层状撕裂问题分析: a.层状撕裂危险性分析 b. 层状撕裂敏感性试验--Z向窗口试验
产生层状撕裂主要是取决于钢材的材质,而本工程所选用的钢板其性能上满 足Z35要求,实测钢材的φZ值均在50左右,因此,该钢材具有比较好的抗层状撕 裂性能。
13
焊接技术
以人为本、科技为先
㈤.铸钢件焊接技术
高强度特厚铸钢件的焊接难度较大,按照焊接性试验----焊接工艺评 定----焊接规程制定与执行的程序进行,原则上拟采取以下措施:
北京鸟巢工艺技术

北京鸟巢工艺技术鸟巢,全名“国家体育场”,是北京奥运会的主体育场,也是国内外知名的建筑标志之一。
作为一个具有中国特色的现代化建筑,鸟巢的建造离不开先进的工艺技术。
首先,鸟巢的构造采用了先进的钢结构技术。
鸟巢全部由钢材构建而成,使用了大量的钢管和钢板,通过焊接、螺栓连接等方式进行组装。
钢结构具有强度高、耐久性强等特点,能够承受大风、大雨等极端天气条件,保证了整个建筑的稳固和安全性。
其次,鸟巢的外墙采用了新型的材料和工艺。
鸟巢的外墙由包括玻璃、塑料等在内的多层外墙构成,这些外墙材料具有隔热、防水、防腐蚀等功能,能够很好地保护内部的结构和设备。
同时,鸟巢外墙还采用了光纤点光源,通过精确的控制和布置,实现了外墙的璀璨夺目的效果,成为夜晚的一道亮丽风景线。
此外,鸟巢的红色外观也是通过特殊的工艺技术实现的。
鸟巢的外墙采用了特种涂料进行喷涂,这种涂料具有超强的耐候性和耐污性,能够长时间保持鲜艳的颜色,不受雨水、阳光等因素的影响。
与此同时,鸟巢的建筑外观还需要进行特殊的造型处理,通过数字化设计和模型制作,最终实现了鸟巢独特的外形。
最后,鸟巢还应用了先进的建筑信息模型技术。
建筑信息模型(BIM)是一种将建筑设计、施工和管理过程进行数字化的技术,可以实现建筑各个环节的精确预测和协同设计。
鸟巢的建造过程中,采用了BIM技术,通过对鸟巢的三维模型进行分析和优化,可以更好地掌握工程进度、避免施工冲突等问题,保证了工程质量和进度。
总之,北京鸟巢的建造离不开许多先进的工艺技术的应用。
这些技术不仅保证了鸟巢的稳固、安全,还保证了其美观和功能性的完美结合。
鸟巢作为一项具有国际影响力的工程,为中国的建筑工艺技术树立了很好的榜样,也为中国的建筑行业的发展注入了新的活力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
处、强度色标标识在切割自由端面上;
d.报专检检查合格后转入下道工序。
—6—
4.2 小件切割加工
国家体育场(鸟巢)工程项目
4.2.1 切割加工方法: 厚度≥12mm 规则形状(矩形)件的切割加工采用半自动火焰切割,其他形状的零件
采用数控火焰切割加工; 厚度<12mm 的零件的切割加工采用数控等离子切割加工。
在材料切割后立即完成。
3.1.5 粉色、橙色、淡绿、紫色可通过油漆调制而成,橙色可由橙色红丹防锈漆代替。
3.1.6 钢材色标标识根据材料的不同如下表所示:
标 准 牌 号 屈服强度
Q345
345
GB
Q460
460
YB
Q345GJ
345
钢材色标标识
等级 A B C D C D E
色标 蓝1道 蓝2道 蓝3道 蓝4道 紫3道 紫4道 紫5道
宽度方向应根据割嘴型号加放割缝余量。
e.根据切割板厚选择割嘴大小。
4.1.3 切割:
a. 调整割嘴与钢板的距离(10~15mm)并确认割嘴中心与切割线对正;
b.点火后根据切割火焰焰心对割嘴位置调整,使焰心与切割线对齐(偏差应控制在
0.5mm 以内);
c.切割工艺参数按下表选取:
表 4-1 气割切割工艺参数
并应调整钢板表面水平,保证切割时割嘴到钢板表面距离偏差控制在 3mm 以内。
d.根据钢板板厚选择切割工艺参数(表 4-2)。
切割厚度(mm) 5~8
10~12
表 4-2 等离子切割工艺参数
压力(MPa)
切割速度(mm/min)
58
3500
65
2200
备注
e.首件切割并检查合格后再进行正式切割。
4.2.4 清理检查 a.切割完工后清理切割件,并自检检查切割件质量,检查项目及允许偏差应符合表 5-1《切割下料检验标准》的要求,并应做好自检记录; b.检查合格后对零件进行标识,标识内容:工程名称、零件编号、规格、材质及强 度色标、钢板炉批号。标识位置:零件放置位置正面、强度色标标识在切割非后 续加工自由端面上; d.报专检检查合格后转入下道工序(组立、装配)。
第四章 零部件加工
4.1 条料切割加工
4.1.1 切割加工方法:
厚度≥12mm 的条料的切割加工采用直条切割机加工,切割时同一条料两边同时切
割。厚度<12mm 的条料的切割加工采用等离子切割加工。
※本工程零件严禁用剪切加工!
4.1.2 切割准备:
a. 核对钢板编号、材质、规格、尺寸是否与排料图一致;材质采用核对色标方式
Φ1.2
供货商 锦泰 天泰
用途 组立、装配、打 底、中间层焊接
立面次结构主焊 缝盖面
3.2.2 埋弧焊用焊接材料(SAW):
适用材质 符合标准
焊丝 牌号
直径
焊剂 牌号 粒度
供应 商
用途
Q345C GB H10Mn2
JW-1
Φ4.8 SJ101 10-60 锦泰 BOX 主焊缝
—5—
国家体育场(鸟巢)工程项目
C
粉 1 道+蓝 3 道
D
粉 1 道+蓝 4 道
备注
Z15:+淡绿 1 道。 Z25:+淡绿 2 道。 Z35:+淡绿 3 道。
3.2 焊接材料:
3.2.1 CO2 气体保护焊用焊丝(GMAW/ FCAW):
适用材质
符合标准
牌号
直径
Q345C
——
JM-58
Φ1.2
Q345C
GB/T10045-01 TWE-711
68.5m,最低点高度为 12.8m,屋盖中间开洞长度为 186.7m,宽度为 127.5m。 2.2 立面次结构概况 立面次结构:立面次结构单元盘绕在外表面边缘并延续至地面。立面次结构主要 截面为箱形桁架截面,截面尺寸 1200×1200mm,立面次结构箱形截面最大尺寸为 1200×1200×30。立面次结构中大量使用 8~16mm 厚度的钢板,在制作中焊接变形的 控制难度大。 立面次结构重 9060 吨,主要材质为 Q345C,板厚大多为 10~25mm,局部构件在 25~30mm,构件长度 0.6~15m,主要结构类型为弯扭箱体。立面展开面积 40000m²。 结构主要类型有:弯扭单体构件,弯扭复合构件(主体带牛腿)
第四章 零部件加工 4.1 条料切割加工.………………………………………………………………6 4.2 小件切割加工.………………………………………………………………7 4.3 端面铣削加工. ……………………………………………………………9
第五章 立面次结构加工工艺 5.1 单体构件加工工艺.…………………………………………………………10 5.2 复合构件(节点)加工工艺.………………………………………………16
第七章 除锈、涂装.…………………………………………………………………26 第八章 成品构件标识和保护.………………………………………………………27
—1—
第一章 总 则
国家体育场(鸟巢)工程项目
1.1 适用范围: 本工艺要领书适用于【国家体育场(鸟巢)工程】立面次结构部分钢结构件的工
厂制作。
1.2 编制依据及执行标准 a.设计图纸 b.设计说明书 c.执行标准: 1. 《高层民用建筑钢结构技术规程》(JGJ99-98) 2. 《建筑钢结构焊接规程》(JGJ81-2002) 3. 《钢结构工程施工质量验收规范》(GB50205-2001) 4. 《低合金高强度结构钢》(GB/T1591-94) 5. 《碳素结构钢》(GB 700-88) 6. 《埋弧焊焊缝坡口的基本形式与尺寸》(GB986-88) 7. 《气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式与尺寸》(GB985-88) 8. 《低合金钢焊条》(GB5118-95) 9. 《碳钢焊条》(GB5117-95) 10. 《熔化焊用钢丝》(GB/T14957-94) 11. 《埋弧焊用碳钢焊丝和焊剂》(GB/T5293-1999) 12. 《气体保护电弧焊用碳钢、低合金钢焊丝》(GB/T 8110-1995) 13. 《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-89) 14. 《涂装前钢材表面腐蚀等级和防锈等级》(GB8923-88) 15. 《钢结构设计规范》(GBJ17-88)
4.2.3 数控等离子切割 a. 核对钢板编号、材质、规格、尺寸是否与排料图一致;材质采用核对色标方式 核对,规格、尺寸测量核对。 b.切割前应检查要切割的钢板是否存在变形(波浪变形),对变形钢板必须校平机 矫正合格后方允许切割。
—7—
国家体育场(鸟巢)工程项目
c. 将钢板吊上切割平台,放置时应调钢板边缘与轨道平行,不平行度不大于 3mm。
国家体育场(鸟巢)工程项目
目录
第一章 总则 1.1 适用范围.……………………………………………………………………2 1.2 编制依据及执行标准.………………………………………………………2 1.3 变更、补充.…………………………………………………………………2 1.4 专业用语及缩写记号.………………………………………………………2
4.2.2 半自动火焰切割加工 a. 核对钢板编号、材质、规格、尺寸是否与排料图一致;材质采用核对色标方式核
对,规格、尺寸测量核对。 b. 切割前先对钢板利用校平机对局部变形进行矫正,合格后方允许切割。 c. 将钢板吊上切割平台,并应调整平整。 d.排料及划线:各零件的排料位置必须与排料图一致,根据排料图以及零件图划出
第二章 基本事项 2.1 工程概况.……………………………………………………………………3 2.2 立面次结构概况.……………………………………………………………3 2.3 制作组织体系.………………………………………………………………4
第三章 材料 3.1 钢材.…………………………………………………………………………5 3.2 焊接材料.……………………………………………………………………5
1. 工程名称 :国家体育场(鸟巢)工程 2. 业 主 :国家体育场有限责任公司 3. 设 计 :中国建筑设计研究院 5. 监 理 :中咨工程建设监理公司 6. 施 工 : 浙江精工钢结构有限公司 7. 工程地址 :北京市城府路南侧,奥林匹克公园中心区内。 8. 制作重量 :2.7 万吨 9. 制作期间 :2005.7—2006.12 10.结构类型:建筑顶面呈鞍形,长轴为 332.3m,短轴为 296.4m,最高点高度为
3.1.1 单道色标宽度在 10~15mm 之间,各道色标间距在 15~25mm 之间。
3.1.2 原材料标识:板材标于宽度方向端面左端。原材料经切割后的主材标于非焊接
面的左端。
3.1.3 当供货要求中含有 Z 向(厚度方向)要求时,用辅助色系区别。
3.1.4 原材料的标注由仓库在材料进厂后立即完成,切割后的材料的标注由切割班组
核对,规格、尺寸测量核对。
b.切割前先对钢板利用校平机或火焰加热对局部变形进行矫正,合格后方允许切
割。
c. 将钢板吊上切割平台,放置时应调钢板边缘与轨道平行,不平行度不大于 3mm。
并应调整钢板表面水平,切割时割件表面距离焰心尖端以 2-5mm 为宜。
d.划线:根据排料图以及零件图划出切割加工线,划线时应按零件图加放切割余量。
割嘴 型号
割嘴 孔径
切割厚度 mm
割缝余量
氧气压力 Mpa
丙烯压力 Mpa
切割速度 mm/min
2
1.00
12-30
2
0.6-0.7
0.05-0.06 500-600
d.切割加工开始后应检查零件宽度是否符合要求,并检查切割面有无切割缺陷,当
有缺陷产生时应及时调整切割工艺参数。
