工程管理工作计划工程管理工作计划15篇光阴迅速,一眨眼就过去了,又将迎来新的工作,新的挑战,是时候开始制定计划了。

相信大家又在为写计划犯愁了?下面是小编精心整理的工程管理工作计划,欢迎大家借鉴与参考,希望对大家有所帮助。

工程管理工作计划120xx年,在公司的大力支持与指导下,工程部安全管理工作取得了较好的成绩。

现将20xx年总结及20xx年计划汇报如下,请各级领导指示:20xx年环保及安全文明管理工作总结1、认真贯彻集团和政府相关部门系列安全管理文件指示精神,结合工程建设实际情况,落实日常安全管理工作。

公司派出专人参加集团安全生产相关会议,回来以后,向公司领导进行汇报,并通过开会、发放文件、发放会议音频记录等方式向公司及工地参建单位进行传达。

公司全体人员,对照会议要求,从安全组织建设、安全制度建设、物资投入、工作具体安排、检查督促整改等方面进行认真落实。

公司组织人员对所有安全资料进行检查并规范化建档留存备查。

对于安全生产管理的相关要求,通过公司办公会、工程专题会、工程例会、监理例会等方式进行传达学习安排。

努力做好一线建设工程的安全管理工作,项目部以项目经理为安全第一责任人,按照《安全生法》、《安全生产管理条列》及其它建设行业安全管理法规及专项规定为依据,制定安全管理工作计划并通过监理单位组织落实各施工单位的安全管理工作,对安全管理工作定期进行检查评估,对检查出的问题限时指定专人进行督促整改。

上半年的安全管理工作,重点做了以下各方面工作:以工程项目建设为依托,建立公司各级安全管理机构并明确组成人员的安全责任; 安全文明管理领导牵头、全员参与,责任到人,预防为主。

工程部对质量安全文明不懈地加强督促管理,通过监理公司针对各单位,建立质量安全文明管理组织及规范的档案资料,作为安全工作的抓手和履约情况评估资料。

为加强雨季施工安全日常管理,根据公司要求,由各监理部组织施工单位做好日常安全检查,投入必要的人力及材料设备,确保工地汛期安全生产。

2025年新工程管理上半年工作计划4

2025年新工程管理上半年工作计划4
《篇三》
2025年新工程管理上半年工作计划
一、总体目标
在2025年上半年,我们的目标是顺利完成所有计划内的工程项目,并确保每个项目的质量与效率都达到预期目标。此外,我们还将致力于提高项目管理效率,优化工程管理流程,进一步降低项目成本。同时,我们也将加强团队建设,提升团队协作能力,培养更多的工程项目管理人才。
- 定期检查项目进度,确保项目按计划进行,对进度进行必要的调整和优化。
- 定期召开项目进度会议,与相关方保持沟通,及时解决问题。
- 严格监控项目质量,确保每个项目都能达到规定的质量标准。
- 控制项目成本,避免预算超支。
2.3 项目变更与控制
- 及时识别项目风险,制定应对措施和应急预案,减少风险对项目的影响。
4.1 第1-2Biblioteka :完成项目策划与前期准备。4.2 第3-8周:进行项目执行与监控。
4.3 第9-12周:进行项目变更与控制。
4.4 第13-16周:进行项目沟通与协调。
五、资源需求
5.1 人力资源:根据项目需求,合理配置项目管理团队和工程技术人员。
5.2 设备资源:确保项目所需的设备、材料和工具齐备并正常运行。
5.3 财务资源:合理分配项目预算,确保项目资金的充足和合理使用。
六、风险管理
6.1 识别项目风险,制定风险应对措施和应急预案。
6.2 定期进行风险评估,及时调整风险应对策略。
6.3 建立风险管理台账,记录和跟踪风险处理情况。
七、团队建设
7.1 组织团队培训和交流活动,提升团队技能和协作能力。
7.2 设立激励机制,鼓励团队成员积极参与项目管理和创新。
三、关键指标
3.1 项目完成率:上半年的项目完成率达到90%以上。

2024年工程管理工作计划五篇

2024年工程管理工作计划五篇

工程管理工作计划五篇工程管理工作计划篇1为稳步提高工程技术科全体员工技术水平、管理水平及为项目服务水平;持续改进公司质量管理体系;促进各项质量管理活动及技术服务的顺利开展,圆满完成公司下达的质量管理工作指标,特制定度质量管理工作计划:一、工程质量控制目标:工程技术科围绕公司质量管理工作总体部署,严格执行国家强制性质量标准、建设主管部门规定的地方标准和质量要求,力争实现如下目标:单位工程质量验收合格率100%;档案验收合格率100%;重大及以上质量事故为零;(4)工序(分项工程)一次合格率90%以上,整改后合格率100%。

二、主要工作(一) 健全和完善工程质量保证体系,夯实质量工作基础。

把建立和完善质量保证体系作为强化质量管理工作的重点。

结合公司的实际,建立完善的质量管理组织机构,形成公司主管领导纵向负责和工程技术人员重点管理与交叉检查学习相结合的管理模式,实现质量管理工作的科学化、规范化、程序化、制度化。

(二)完善各级岗位人员质量管理职责,做到责任内容明确。

公司分管经理对质量管理工作统一指挥部署,对本单位质量管理工作负总责。

同时要层层分解质量管理和控制目标,并落实到每一级管理人员身上。

只有充分发挥质量管理人员的责任心,才能将质量管理水平提高一个新台阶。

(三)加强内部沟通。

为确保质量管理体系运行持续有效,实现质量目标,工程技术科要通过各种渠道和形式如:质量分析及技术交流会、组织专题活动(质量月、百日竞赛)等、促进质量管理体系运行的有效性。

及时上报质量月报,对施工过程中存在的质量问题应进行分析,详细说明质量问题整改情况。

工程技术科不定期召开质量分析会,对阶段性质量管理工作、工程质量情况进行统计分析,找出不足或存在的问题,制定纠正预防措施。

(四)加强质量诚信管理,全面开展创建业主满意工程。

公司要切实本着改进质量,提高服务为目的,确保“三个落实”,一是措施落实到位,公司要完善质量管理办法、质量控制措施,检查落实“三检制”等措施实施情况;二是监管手段落实到位,工程技术科要制定工程质量监督检查计划,对工程的关键工序、关键控制点必须进行监控检查;三是责任目标落实,要明确责任目标,细化分解到项目部、各班组(作业队),明确责任人,确定管理职责,形成目标、责任管理体系,定期对目标完成情况进行考核。

工程造价管理2024年度工作计划(二篇)

工程造价管理2024年度工作计划(二篇)

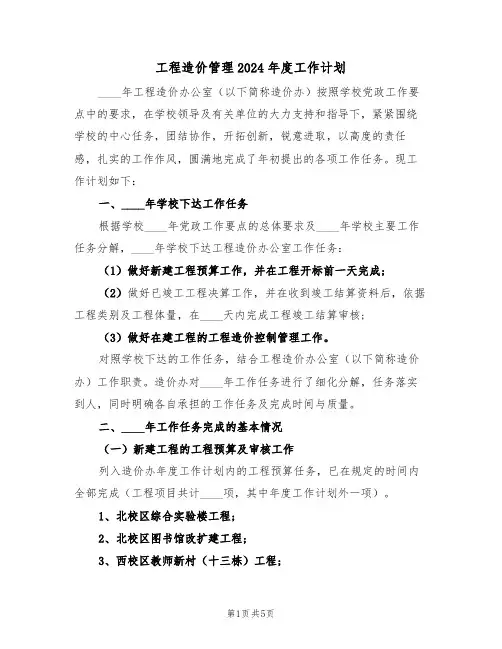

工程造价管理2024年度工作计划____年工程造价办公室(以下简称造价办)按照学校党政工作要点中的要求,在学校领导及有关单位的大力支持和指导下,紧紧围绕学校的中心任务,团结协作,开拓创新,锐意进取,以高度的责任感,扎实的工作作风,圆满地完成了年初提出的各项工作任务。

现工作计划如下:一、____年学校下达工作任务根据学校____年党政工作要点的总体要求及____年学校主要工作任务分解,____年学校下达工程造价办公室工作任务:(1)做好新建工程预算工作,并在工程开标前一天完成;(2)做好已竣工工程决算工作,并在收到竣工结算资料后,依据工程类别及工程体量,在____天内完成工程竣工结算审核;(3)做好在建工程的工程造价控制管理工作。

对照学校下达的工作任务,结合工程造价办公室(以下简称造价办)工作职责。

造价办对____年工作任务进行了细化分解,任务落实到人,同时明确各自承担的工作任务及完成时间与质量。

二、____年工作任务完成的基本情况(一)新建工程的工程预算及审核工作列入造价办年度工作计划内的工程预算任务,已在规定的时间内全部完成(工程项目共计____项,其中年度工作计划外一项)。

1、北校区综合实验楼工程;2、北校区图书馆改扩建工程;3、西校区教师新村(十三栋)工程;4、校本部行政办公楼工程;5、北校区学生公寓13#-18#楼工程;6、西校区运动场工程;7、校本部网络中心改造工程。

上述工程累计的预算总造价为11408.7万元。

(二)竣工工程结算审核工作列入造价办年度工作计划内及计划外的工作任务,已在规定时间内完成。

工程项目共____项。

上述工程累计的工程结算总造价为____万元,经造价办审核审定数为____万元,核减数为____万元,平均核减率为____%。

(三)在建工程的造价控制管理工作造价办始终把工程造价全过程跟踪控制和审核的理念融入到在建工程施工阶段造价控制的各个环节,合理控制工程造价,提高建设资金使用效益。

工程管理工作计划(通用14篇)

工程管理工作计划(通用14篇)

工程管理工作计划(通用14篇)工程管理最新工作计划篇120xx年工程即将进入正式开工阶段,本工程工期较紧,参与的施工单位较多,需协调好各施工单位间的关系,为避免将来出现工程进度滞后、管理制度混乱,造价成本上升等问题,特对20xx年的工作进行大致的计划编排。

1、工程正式开工前,按照施工总平图对施工现场的机械、材料摆放,水电线路的走向、道路以及生活办公区域的划分进行总体规划。

2、根据公司的总体进度计划和单体建筑进度计划严格要求总承包商和分包商。

要求施工单位提交的进度控制计划不得晚于公司的进度控制计划,并在施工过程中将年度总计划分解为月计划和周计划,严格监督各施工单位的执行情况。

在计划实施过程中,要充分考虑影响项目进度的因素,及时提出解决方案。

当施工进度滞后时,要求施工单位制定赶工计划,确保进度控制计划的实现。

3、做好安全文明施工管理工作,项目开工前要求施工单位上报安全文明施工专项方案、每周组织对施工现场的检查,发现达不到要求的工程要求施工单位必须整改。

每月组织对安全文明施工的检查,并对每个单位进行评比,依据《流动红旗评比办法》进行奖励和处罚。

4、施工过程中对于现场签证和设计变更严格按照公司制度进行,每天开展早会及时沟通,对每一份发生的现场签证与设计变更时要及时组织施工单位、监理进行现场察看,认真核对工程量。

5、科学、合理地督促监理单位的相关工程师对工程质量进行检控,严防质量通病,充分调动监理工程师的工作积极性。

6、积极组织施工、监理、设计单位进行图纸会审,及时发现设计问题及时解决。

7、根据实际情况落实分部分项工程样板制,每个分部分项工程在大规模施工前,组织监理单位、施工单位进行样板验收,合格后才能全面展开。

在新的一年里,我会更加深化细化本职工作,在实际工作中不断提高自己的业务本领,努力精进业务知识,脚踏实地的做好各项工作,竭尽全力为实现公司年度目标尽一份力。

工程管理最新工作计划篇2上半年年的工作让我们认识到工作的不足,下半年年工程部面临的任务更加艰巨。

工程管理工作总结明年的计划

工程管理工作总结明年的计划

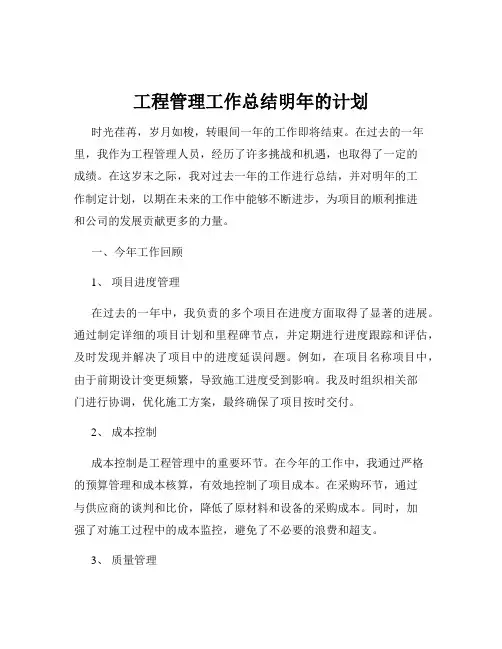

工程管理工作总结明年的计划时光荏苒,岁月如梭,转眼间一年的工作即将结束。

在过去的一年里,我作为工程管理人员,经历了许多挑战和机遇,也取得了一定的成绩。

在这岁末之际,我对过去一年的工作进行总结,并对明年的工作制定计划,以期在未来的工作中能够不断进步,为项目的顺利推进和公司的发展贡献更多的力量。

一、今年工作回顾1、项目进度管理在过去的一年中,我负责的多个项目在进度方面取得了显著的进展。

通过制定详细的项目计划和里程碑节点,并定期进行进度跟踪和评估,及时发现并解决了项目中的进度延误问题。

例如,在项目名称项目中,由于前期设计变更频繁,导致施工进度受到影响。

我及时组织相关部门进行协调,优化施工方案,最终确保了项目按时交付。

2、成本控制成本控制是工程管理中的重要环节。

在今年的工作中,我通过严格的预算管理和成本核算,有效地控制了项目成本。

在采购环节,通过与供应商的谈判和比价,降低了原材料和设备的采购成本。

同时,加强了对施工过程中的成本监控,避免了不必要的浪费和超支。

3、质量管理质量是工程项目的生命线。

在质量管理方面,我建立了完善的质量控制体系,明确了各环节的质量标准和验收程序。

加强了对施工过程的监督和检查,及时发现并纠正了质量问题。

通过这些措施,确保了项目的质量符合要求,提高了客户满意度。

4、团队协作与沟通良好的团队协作和沟通是项目成功的关键。

在今年的工作中,我积极组织项目团队的沟通会议和协调工作,及时解决了团队内部的矛盾和问题。

与其他部门保持密切的沟通和协作,确保了项目的顺利进行。

5、风险管理在项目管理过程中,风险是不可避免的。

我通过风险识别、评估和制定应对措施,有效地降低了项目风险。

例如,在项目名称项目中,提前预见到了天气因素可能对施工进度造成的影响,制定了相应的应急预案,减少了损失。

二、存在的问题与不足1、计划执行力度不够尽管制定了详细的项目计划,但在实际执行过程中,有时会因为各种因素导致计划不能完全落实。

工程管理部重点工作计划(精选4篇)

工程管理部重点工作计划(精选4篇)

工程管理部重点工作计划(精选4篇)工程管理部重点工作计划(精选4篇)工程管理部重点工作计划1工程部全体同事经过20xx年一年的努力,x完成了各项工作任务,受到了公司领导的肯定。

荣誉来之不易,而剩余工作量却很繁重,20xx年又是”保通车”的关键之年。

20xx年工程部的中心任务就是保永蓝高速公路年底顺利通车,在保通车抓进度的同时,要抓工程质量和安全不放松,以抓质量和安全促工程进度。

为坚决贯彻执行集团公司关于永蓝高速公路必须于20xx年底建成通车的重大决策,现在结合工程部的实际情况,制定本年度工作计划如下:一、加强团队建设,提高服务水平1、加强内部互相沟通和交流,提升部门战斗力一支好的团队首先是一支纪律性强、执行力强的队伍,按时完成既定任务不放松。

20xx年是永蓝高速通车年,要提高部门人心的凝聚力,多开展文娱和体育等集体活动,要力抓部门团队建设,力求更人性化管理,部门经理、副经理要及时了解工程师的思想动态和困难,多与工程师沟通、多体贴工程师的难处,及时要做好大家的思想工作,坚持原则,防止人浮于事的现象。

分工合作,加强内部沟通、营造良好工作氛围,鼓励和提倡发表不同看法,发扬团结协作精神,明确部门目标和个人工作目标,有计划、有条理的开展工作,能够以公司目标为导向,妥善处理好部门工作和岗位工作中的矛盾。

2、发扬团结协作精神,强化服务思想,提高服务水平。

工程部要树立永蓝高速所有建设者是”一家人”的思想,要加强与公司其他部门、施工单位(各个层次)、监理单位、地方政府以及部门内部的沟通和交流,发挥工程师的人格魅力,熟悉同事的特点、能力和适应性,经常与同事沟通交流,创造良好的工作氛围。

要求大家树立全局观念,树立服务于施工的思想,强调敬业精神和吃苦耐劳精神,把整个永蓝高速公路建设看成是一个大团队作战,统一思想、统一认识、统一目标、统一行动。

二、强化积极主动的工作作风,提高工作效率。

管段工程师要围绕”保通车”的大目标,继续以服务施工的思想,在工地处理问题及时,不拖拉。

工程管理者今后工作计划

工程管理者今后工作计划

工程管理者今后工作计划你们知道工程管理者是做什么的吗?就像盖房子的时候,有个人要负责安排大家做什么,保证房子能顺利盖好,这个人就有点像工程管理者啦。

那我这个小小工程管理者,也有自己的工作计划呢。

我想啊,我得先好好了解每一个参与工程的小伙伴的特长。

就像我们在学校做小组活动的时候,有的同学画画特别好,有的同学写字特别漂亮。

在工程里也是一样的,有的叔叔力气大,适合做搬东西之类的重活;有的阿姨特别细心,那让她做检查工作就很不错。

比如说之前我们班布置教室,我一开始没有了解大家的特长,结果乱安排一通。

让画画不太好的同学去画黑板报,画了好久都不好看,后来换了擅长画画的同学,黑板报一下子就变得超级漂亮了。

所以啊,了解大家的特长真的很重要。

然后呢,我要把整个工程分成好多小部分。

这就好比我们玩拼图,把一幅大的图分成一块一块的小图就比较好拼啦。

比如说要盖一个小房子,打地基是一块,砌墙是一块,盖屋顶又是一块。

每一块都要有明确的任务和时间安排。

我记得有一次我和小伙伴们一起做手工,要做一个纸城堡。

我们没有规划好,一会儿做这个,一会儿做那个,结果做了好久都没做好。

后来我们把做纸城堡分成做城墙、做塔楼、做城门这些小部分,每个部分定好要做多久,很快就把纸城堡做好了。

我还要经常去工程现场看看。

就像老师会在教室里走来走去看我们有没有认真学习一样。

我要看看叔叔阿姨们工作有没有遇到困难。

要是看到有人累了,我就像在学校里给口渴的同学递水一样,给他们递上一杯水,让他们休息一下。

有一次我看到一个工人叔叔在搬很重的东西,看起来很吃力,我就去帮他抬了一小段路,叔叔可高兴了,后来工作也更有劲儿了。

还有哦,我要好好保管工程用的材料。

这就像我们要好好保管自己的文具一样。

要是材料丢了或者坏了,工程就没办法顺利进行了。

我家有一次修桌子,爸爸买了钉子和木板,我不小心把钉子弄撒了,找了好久才找齐,结果浪费了好多时间。

所以我要把材料放在安全又好找的地方。

我这个工程管理者的工作还有好多要做的呢。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程管理最新工作计划
导读:工程项目经理是指企业建立以项目经理责任制为核心,对项目实行质量、安全、进度、成本管理的责任保证体系和全面提高项目管理水平设立的重要管理,快一起来看看工程管理最新工作计划吧! 工程管理最新工作计划【1】
20xx年工程即将进入正式开工阶段,本工程工期较紧,参与的施工单位较多,需协调好各施工单位间的关系,为避免将来出现工程进度滞后、管理制度混乱,造价成本上升等问题,特对20xx年的工作进行大致的计划编排。

1、工程正式开工前,按照施工总平图对施工现场的机械、材料摆放,水电线路的走向、道路以及生活办公区域的划分进行总体规划。

2、根据公司制定的总体进度计划和单体楼座进度计划严格要求总包单位及分包单位。

要求施工单位上报的进度控制计划不能晚于公司的进度控制计划,施工过程中将年度总计划分解到月度计划、周计划,并严格监督各施工单位的执行情况。

在计划的执行过程中要全面考虑影响工程进度的因素及时提出解决方案。

出现施工进度滞后时要求施工单位制定赶工方案,确保进度控制计划的实现。

3、做好安全文明施工管理工作,项目开工前要求施工单位上报安全文明施工专项方案、每周组织对施工现场的检查,发现达不到要求的工程要求施工单位必须整改。

每月组织对安全文明施工的检查,
并对每个单位进行评比,依据《流动红旗评比办法》进行奖励和处罚。

4、施工过程中对于现场签证和设计变更严格按照公司制度进行,每天开展早会及时沟通,对每一份发生的现场签证与设计变更时要及时组织施工单位、监理进行现场察看,认真核对工程量。

5、科学、合理地督促监理单位的相关工程师对工程质量进行检控,严防质量通病,充分调动监理工程师的工作积极性。

6、积极组织施工、监理、设计单位进行图纸会审,及时发现设计问题及时解决。

7、根据实际情况推行分部分项工程样板制度、每个分部分项工程大面积施工前,组织监理单位、施工单位进行样板验收并通过后才能全面展开。

在新的一年里,我会更加深化细化本职工作,在实际工作中不断提高自己的业务本领,努力精进业务知识,脚踏实地的做好各项工作,竭尽全力为实现公司年度目标尽一份力。

工程管理最新工作计划【2】
上半年年的工作让我们认识到工作的不足,下半年年工程部面临的任务更加艰巨。

特别是资金紧张,销售疲软,资金难以及时回笼,面临的问题要求我们“早谋划、严要求;坚决执行、及时总结”极力推进工程管理的工作进展。

一、主要工作思路
在下半年的工作中工程部将“以公司经营管理目标为导向,以项
目管理为重点,以加强工程部职能建设为保障,确保公司工程管理目标的实现”。

二、主要经营管理指标
(一) 经营指标
确保公司下半年度项目进度计划的实现,不出现因工程原因影响公司指标实现
的事件。

(二) 管理指标
1、工程质量合格率100%,质量通病控制目标不超过公司要求,进度控制目
标,关键节点按时完成率95%以上。

2、安全文明施工目标,彻底杜绝重大伤亡事故的出现,减少和预防一般事故
的发生。

三、确保年度目标实现的措施
(一) 以项目管理为重点,全面做好各项控制
1、加强质量控制;
质量控制是公司工程管理的重点,特别是质量通病防治要严格控制。

下半年的工作中工程部将以此为重点,做好以下工作,第一、工程部及项目管理人员参与设计图纸的评审,并针对以前工程存在的不足,提出合理化建议;第二、做好内部图纸审查,及时发现设计中的
问题及时解决;第三、做好项目管理方案编制,针对项目工程情况在
项目开工前编制好项目管理方案、管理目标及控制重点;第三、认真
审核施工单位的施工组织设计及监理单位的监理方案和监理实施细则,确保施工方案和监理方案的针对性;第四、做好定位放线、验线
管理工作;第五、建立材料进场验收制度、并登记台帐,不合格的材
料坚决不允许使用;第六、推行分部分项工程样板制度、每个分部分
项工程大面积施工前必须通过监理单位、施工单位、建设单位组织的样板验收才能全面展开;第七、过程中做好分部分项工程的验收控制,分项工程不合格,不允许下道工序开工;第八、针对质量通病在每个
分项工程开工前下达质量通病控制要求,要求施工单位、监理单位针对工程情况建立专项控制方案,并在施工过程中严格监督。

2、强化进度管理
以公司批准的年度生产经营计划作为控制重点,工程部在开工前组织项目部编制进度控制计划,要求施工单位上报的进度控制计划不能晚于公司的进度控制计划;施工过程中将年度计划分解到月度计划、周计划,并严格监督施工单位的执行情况。

在计划的执行过程中要提高预见性,及时预见影响工程进度的因素及时提出解决方案。

出现施工进度滞后工程计划时要求施工单位指定赶工方案,确保进度控制计划的实现。

3、做好安全文明施工管理
要求施工单位上报安全文明施工专项方案、每周组织对施工现场
的检查,发现达不到要求的工程要求施工单位必须整改。

每月组织对安全文明施工的检查,对存在的安全问题及时督促监理、施工单位整改落实,把质量隐患消灭在萌芽状态。

4、严把成本控制关
对于成本控制,工程部在项目预算编制阶段就要参与,根据工程的特点和项目定位结合以往项目造价力求项目预算的准确;施工过程中对于现场签证和设计变更严格按照公司制度进行,并利用碰头会的形式及时沟通,预算部要审核现场的签证和设计变更,同时发生现场签证与设计变更时要及时通知预算部到现场察看;在分部、分项验收时要组织预算部人员参加,认真核对工程量。

5、认真落实合同管理
在合同审批过程中,工程部要认真审核技术要求,并对质量标准和工期要求全面考虑;合同签订后组织采购部对合同进行交底,使项目管理人员对合同的内容做到全面了解;合同的执行过程中要及时组织供方评价、及时掌握合同履行情况,避免出现合同索赔情况。

6、做好信息管理
对于和合作单位的信息沟通,要建立书面的形式,中间发生的重大事项的信息来往要详细登记,并建立台帐和收发文,为合同的履约评价及避免合同纠纷做好准备工作。

项目建设过程中要求资料和工程实体同步,每周定期检查施工资料、监理资料。

7、做好沟通协调工作
项目建设过程中,要与施工单位、监理单位保持良好的沟通,在维持公司利益的前提下积极协助施工单位推进工作的进展。

发现问题要及时提醒施工单位及监理单位采取措施,确保项目建设目标的实现。

(二)下半年阶段性工作计划安排:
1、土建工程
①、9月20日至10月30日二次主体工程施工,造价64万元,在9月30日以前,完成主楼与地下室之间的后浇带、屋面电梯机房
土建工程,9月下旬展开1号楼商业裙房、3号楼底下车库车道主体
工程,预计到10月30之前完成。

②、10月20日至1月30日抹灰工程施工,造价324万元,在
砌体工程施工到一定工作面后,展开抹灰施工。

③、9月20日至2013年元月10日前完成所有砌体工程施工,
造价108万元,在9月20日以前做好砌体工程的施工准备工作。

④、11月10日至1月30日天棚工程施工,造价50万,在砌体、抹
灰工程按先后顺序施工的同时,展开天棚抹灰的施工,进行交叉施工、多工序同时施工。

④、7月12日到11月30日完成室内外土方回填工程,造价约
80万,其中在9月20之前完成室外土方回填工程,待3号楼汽车坡道施工结束,预计在10月10日开始地下室地面土方回填工程,11
月30之前完成室内所有土方回填工程。

6、12月1日到2013年1月30日,完成地下室地面工程,造价约20万。

室内砌体、抹灰施工时,优先完成厨卫间、管道井部位的施工,给电气、给排水工程创造施工面。

2、安装工程
①、电气工程:9月20日至1月30日施工,主要工作是随土建后砌墙完成室内配电线管预埋、管道井桥架安装,造价220万。

②管道井立管安装:10月20日至1月30日施工,主要完成主给水立管、采暖立管安装,造价84.3万元。

③、给排水工程:10月20日至1月30日施工,主要完成±0.000以上室内排水主立管、支管安装,造价100万元。

上文是关于工程管理最新工作计划,感谢您的阅读,希望对您有帮助,谢谢。
