幕墙工程冬季施工方案标准版本
幕墙工程冬期施工方案

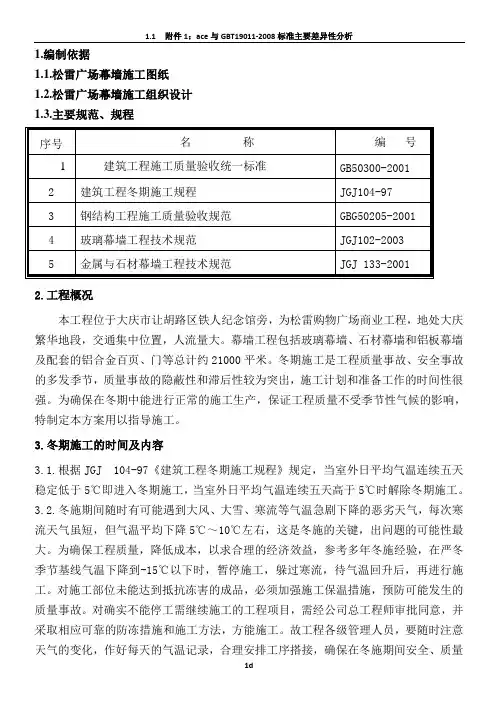

1.编制依据1.1.松雷广场幕墙施工图纸1.2.松雷广场幕墙施工组织设计1.3.主要规范、规程2.工程概况本工程位于大庆市让胡路区铁人纪念馆旁,为松雷购物广场商业工程,地处大庆繁华地段,交通集中位置,人流量大。
幕墙工程包括玻璃幕墙、石材幕墙和铝板幕墙及配套的铝合金百页、门等总计约21000平米。
冬期施工是工程质量事故、安全事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。
为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制定本方案用以指导施工。
3.冬期施工的时间及内容3.1.根据JGJ 104-97《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工。
3.2.冬施期间随时有可能遇到大风、大雪、寒流等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降5℃~10℃左右,这是冬施的关键,出问题的可能性最大。
为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬季节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。
对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。
对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采取相应可靠的防冻措施和施工方法,方能施工。
故工程各级管理人员,要随时注意天气的变化,作好每天的气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故。
3.3.根据施工进度计划安排,本工程进入今年冬期施工的分部分项工程有:幕墙钢龙骨安装、玻璃安装、石材安装和注胶等。
4.冬期施工准备工作搞好冬期施工,冬施准备工作是关键,各有关部门一定要引起足够重视,必须做好各项准备工作。
4.1.组织措施4.1.1由技术部编制冬期施工方案。
方案确定后,要组织有关人员学习,并向队组进行交底。
4.1.2进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
幕墙冬季施工方案

幕墙冬季施工方案一、引言幕墙作为建筑物外部的装饰和保护层,具有高效的隔热、隔音和防风等功能,被广泛应用于各种建筑项目中。
然而,在冬季寒冷的气候条件下,幕墙施工面临着一系列挑战。
低温、冰冻以及恶劣的天气条件可能会给施工带来困难。
因此,制定科学合理的冬季施工方案对于确保幕墙工程质量至关重要。
二、冬季施工的特点1. 温度低:冬季气温较低,可能会对材料的安装和性能产生影响。
2. 环境恶劣:冰雪、寒风等不利因素会增加施工的困难。
3. 施工时间短:冬季白天时间短,施工进度需要合理安排。
三、冬季施工方案1. 材料选择考虑到冬季低温的影响,选择适合冬季施工的材料非常重要。
在幕墙安装过程中,应优选一些耐寒的材料,如防水性能好、不变形、不开裂的材料。
此外,对于密封胶、胶粘剂等方面的材料,应选择低温环境下可使用的产品。
2. 施工时间的合理安排冬季白天时间短,所以在制定冬季施工方案时,需要合理安排施工时间,争取充分利用每天的施工时间。
3. 现场暖风设备在冬季施工过程中,可以根据现场实际情况配置暖风设备。
暖风设备可以提供必要的热量,确保施工过程中材料的温度达到合适的范围,避免因低温影响施工品质。
4. 预制组件对于一些关键部件,可以提前进行预制,以减少在施工现场的施工时间。
通过提前预制组件,可以在较短的施工时间内完成幕墙安装,缩短施工进度。
5. 监测和保护在冬季施工过程中,需要加强对施工过程的监测和保护。
定期检查幕墙安装工艺流程的合规性,确保施工按照设计要求进行,及时修复施工中出现的问题。
6. 安全防护冬季施工条件恶劣,可能会增加施工过程中的安全风险。
因此,在冬季施工中,应加强施工现场安全防护,提高施工作业人员的防寒能力,并采取相应措施防止因冰雪造成的滑倒事故。
四、总结冬季施工对于幕墙工程来说是一个较大的挑战,但通过科学合理的冬季施工方案以及严格的施工管理,可以确保幕墙工程的施工质量和进度。
在幕墙冬季施工过程中,需要充分注意低温对材料的影响,合理安排施工时间,配置暖风设备,加强监测和保护,以及做好安全防护工作。
外装饰幕墙工程冬季施工方案

外装饰幕墙工程冬季施工方案一、背景介绍外装饰幕墙工程是一项重要的建筑装饰工程,其在建筑外立面的设计、施工和维护中起着重要的作用。
在冬季施工中,由于气温低、天气变化大等原因,施工难度增加,需要制定有效的冬季施工方案,以确保工程质量和安全。
二、冬季施工方案的制定原则1. 做好保温措施:在施工现场设置临时保温设施,加强施工现场的供暖措施,以确保施工人员的安全和工作环境的舒适。
2. 加强工人培训:对施工人员进行冬季施工的安全操作培训,包括防寒保暖知识的普及和施工安全规范的宣传。
3. 优化施工方案:通过合理的施工工艺和先进的施工设备,尽量减少对低温天气的依赖,提高施工效率和施工质量。
4. 加强质量控制:设置专人负责冬季施工的质量控制工作,加强对施工过程的监督和检查,确保施工质量和工程安全。
三、冬季施工方案的具体内容1. 安全措施1.1 施工现场的安全设施应做好维护工作,确保设施的完好性1.2 施工现场应设置合适的安全警示标志和消防器材,以保证工程施工的安全1.3 施工人员应穿戴合适的防寒服装,并配备防滑鞋,避免在冰雪天气下工作时滑倒受伤2. 设备保养2.1 冬季施工前,对施工设备进行全面检修,确保设备的正常运行2.2 设备在使用前应进行预热,避免在低温环境下设备的故障和损坏2.3 在设备运行过程中,应定期清理设备表面的冰雪,以免阻碍设备的正常工作3. 施工工艺优化3.1 在施工前进行充分的准备工作,包括材料的采购、加工和运输等,减少材料在寒冷环境中的暴露时间3.2 采用先进的施工工艺,如冷干挤法等,减少水泥等材料在低温环境下的固化时间,提高施工效率3.3 加强对材料的防冻措施,包括加热材料、保温材料等,保证材料质量和施工质量4. 质量控制4.1 设置专人负责冬季施工的质量控制工作,加强对施工过程的监督和检查4.2 对施工现场进行定期巡检,及时发现和解决存在的问题,确保工程质量和进度4.3 加强与设计、监理等部门的沟通和协作,及时处理工程中的技术问题和疑难情况四、冬季施工方案的效果评估1. 施工质量的评估:通过对施工工程的检查和测试,评估施工质量的符合性和满意度2. 施工进度的评估:通过对施工进度的跟踪和分析,评估施工进度的合理性和准确性3. 安全环保的评估:通过对施工现场安全和环保措施的检查和监测,评估施工过程中的安全性和环保性五、总结与展望冬季施工方案是外装饰幕墙工程冬季施工的重要工作,通过制定科学合理的施工方案,可以保证施工的质量和安全,提高施工效率。
外装饰幕墙工程冬季施工方案

冬季施工专项方案编制:审批:审核:编制单位:编制日期:目录一、编制依据 ...........................................................................................................- 2 -二、冬季施工的部位概况与幕墙类型 .......................................................................- 3 -三、施工准备 ...............................................................................................................- 3 -四、安装时期的冬季施措施 .......................................................................................- 6 -五、冬季施工安全保证措施 .......................................................................................- 7 -一、编制依据1、《项目幕墙施工组织设计》2、建筑工程冬期施工规程(JGJ 104-97)3、玻璃幕墙工程技术规范(JGJ 102)4、金属与石材幕墙工程技术规范(JGJ 133)5、钢结构工程施工及验收规范(GB 50205-2001)6、建筑工程资料管理规定(DBJ01-51-2003)7、建筑机械使用安全技术规程(JGJ 33-2001)二、冬季施工的部位概况与幕墙类型三、施工准备根据中央气象台历年的统计资料,山西省11月15日至3月15日为冬季施工期。
结合本工程目前的工期网络计划安排,幕墙系统结构、构件主要部分工程处于冬季施工阶段,针对山西地区,冬季施工的特点是气温低、风力大、雨雪多、昼短夜长,为确保本工程的质量和安全目标,针对外帷幕施工的特点,幕墙产品露天安装的作业特点,施工必然要受气候季节的影响。
建筑装饰工程幕墙工程冬季施工方案

建筑装饰工程幕墙工程冬季施工方案建筑装饰工程幕墙工程是指在建筑外立面安装钢结构、玻璃、石材等材料,形成一个整体的外立面。
在冬季施工幕墙工程时,由于低温、降雪等恶劣气候条件,施工难度较大,需要采取一系列的措施来确保施工质量和工人的安全。
下面是一个针对幕墙工程冬季施工的方案。
1.温度控制:冬季气温低,会影响建筑材料的性能,尤其是玻璃的温度敏感性较高。
因此,需要对施工现场进行加温,保持适宜的施工环境温度。
可以采用临时搭建的临时加温棚,并使用电暖器或空气加热器进行加热。
2.防风防雨措施:冬季的强风和降雪可能会对施工现场造成影响,造成施工材料的损坏,也对工人的安全构成威胁。
因此,在施工前需要进行风险评估,并采取相应的防风防雨措施,例如加固施工架、选用结实的材料、加装雨棚等。
3.施工速度控制:在低温环境下,施工材料的粘结性和固化速度会减慢,影响施工质量。
因此,在施工计划制定时需要考虑到这一因素,并合理安排施工的节奏和工序。
同时,可以采取加热施工材料、提高施工现场温度等措施来加快施工速度。
4.施工材料的选择:冬季施工时,需要选择适合低温环境的施工材料。
例如,采用低温温度固化的胶粘剂,保证在低温下粘结效果良好;选用高温熔接的防水材料,确保施工效果可靠。
5.施工人员的防寒保护:对施工人员来说,低温天气可能会对身体造成不适和健康影响。
因此,需要提供必要的防寒保护措施,如提供保暖服装、手套、防滑鞋等。
施工人员还需要进行体能训练,增强抵抗寒冷的能力。
6.安全措施:冬季施工的安全风险较高,尤其是在雪天和冰冻天气下的高空作业。
因此,需要加强对施工现场的管理,包括悬挂安全网、设置防滑设施、加强教育培训等,确保施工人员的安全。
综上所述,冬季施工幕墙工程需要针对低温、降雪等恶劣气候条件采取相应的措施。
通过合理控制温度、采取防风防雨措施、调整施工速度、选择适合低温环境的材料、提供防寒保护和加强安全措施,可以确保施工质量和工人的安全。
玻璃幕墙工程冬季施工方案

玻璃幕墙工程冬季施工方案一、前言玻璃幕墙是建筑的外墙装饰材料之一,其质量和效果直接影响到建筑的整体形象和使用效果。
然而,由于施工环境的不确定性和季节性变化,冬季施工面临着更多的挑战和困难。
因此,为了保证玻璃幕墙工程的顺利进行,提高施工质量,提前做好冬季施工方案显得尤为重要。
二、冬季施工环境分析1. 气温低:冬季气温低,特别是北方地区更是低至零下十几度甚至更低,这对施工作业和材料质量都会产生一定的影响。
2. 风力大:冬季风力较大,尤其是在建筑高层,风力会更加明显,对施工作业的影响也更大。
3. 霜冻结冰:冬季常会遇到霜冻结冰现象,严重影响施工进度。
4. 短工期:冬季白天短夜长,日照时间较短,施工灯光照明需求增大。
三、冬季玻璃幕墙施工方案为了解决冬季施工环境所带来的问题,我们制定了以下的冬季玻璃幕墙施工方案:1. 做好施工计划在冬季施工前,要做好详细的施工计划,分别制定好每个施工阶段的工作内容、时间、质量目标等。
合理安排工期,细致勘察现场环境,确定好施工的时间段,避开恶劣天气。
2. 保障施工人员安全在冬季施工过程中,要给施工人员提供足够的防寒保暖设备,确保他们在施工过程中不受寒冷天气影响。
同时,做好施工现场的安全防护,严格按照规定操作,避免意外事件的发生。
3. 防风安全措施冬季施工中风力大,需要做好防风措施。
在高层建筑施工过程中,需要设置防风网,同时提供稳固的攀登装置,确保施工安全。
4. 保障材料质量冬季施工中要特别关注玻璃幕墙材料的质量。
在采购材料时,一定要选择优质的产品,以确保其在低温环境下的使用性能。
同时,在运输、存储、安装过程中要尽量避免材料受到霜冻结冰的影响。
5. 加强质量监督冬季施工中,要加强对玻璃幕墙施工质量的监督。
检查施工现场环境、材料使用情况、施工工艺等方面,确保工程质量达到要求。
6. 合理安排施工时间冬季白天短夜长,对施工灯光照明需求增大。
因此,在冬季施工中要合理安排施工时间,充分利用白天的日照时间进行施工,并在夜间灯光照明充足的情况下进行必要的作业。
幕墙工程冬季施工方案

幕墙工程冬季施工方案冬季幕墙工程施工方案一、前期准备工作1.搭建防寒设施:在施工现场搭建临时棚架,以防止雨雪进入施工区域,影响施工进度。
2.完善防寒措施:在施工人员的工作服中增加保暖层,提供防寒用具,避免寒冷天气对施工人员的身体健康造成影响。
3.查验施工设备:对施工所需的各项设备进行检验和维护保养,确保设备的正常运行,以减少故障和延误施工进度。
4.规划施工路线:制定详细的施工路线图,避免因为天气原因导致施工受阻或者施工区域被封闭而无法施工。
二、保温保暖工作1.施工现场加热:在施工现场设置暖气设备,保持施工区域的温度在适宜的范围内,以保证施工人员的工作条件。
2.加固临时设施:加固施工现场的临时设施,如棚架、工棚等,使其能够抵御恶劣天气带来的影响,确保施工人员的工作环境。
3.防冻措施:在施工区域的水管、管道等易受冻结影响的地方,进行保温处理,以防止冻裂和漏水现象的发生。
4.施工材料存放:将各种材料、胶粘剂等放置在温暖的室内,以避免因受寒冷天气影响而导致材料质量下降或者无法正常施工。
三、施工工作1.塔吊的安全使用:在低温环境下,对于塔吊的使用要特别注意,对其液压、电器等系统进行检查和保养,确保其正常工作。
2.施工机械保养:对各类施工机械进行保养和检查,特别是涉及到液压系统、电气系统等易受寒冷天气影响的部件。
3.安全用火:在保温施工期间,必须严格遵守用火安全规定,做到明火防止,避免火灾事故的发生。
4.施工保护措施:对于已施工好的部分幕墙,采取有效的保护措施,避免因受寒冷天气影响而导致施工品质下降。
5.安全防护工作:加强施工现场的安全防护工作,提高施工人员的安全意识,避免因为天气原因导致的意外事故发生。
四、完工验收工作1.防寒保温验收:对已施工好的幕墙进行防寒保温验收,确保施工质量符合相关规定标准。
2.清理工作:对施工现场进行彻底的清理工作,清除施工过程中产生的废弃物和杂物,保持施工现场的整洁。
3.验收及交付:对整个幕墙工程进行最终验收,确保工程质量合格,并按照相关规定将工程交付给用户使用。
幕墙冬季施工方案80967

目录幕墙冬期施工方案 (2)一、编制原则 (3)二、冬期施工特点 (3)3、冬期施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。
三、冬期施工的时间及内容1、根据《建筑工程冬期施工规程》JGJ/T104一2011和《建筑工程施工质量验收统一标准》GB50300-2013的有关规定,室外日平均气温连续5天稳定低于5℃时,此5天的最后一天即进入冬期施工;当次年初春室外日平均气温连续5天稳定高于5℃时,此5天的最后一天为冬期施工终止日期。
(3)根据气象信息,青岛地区11月、12月、1月、2月、3月为冬期施工时间。
冬期施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度,为保证冬期施工顺利的进行特编制此方案。
2、冬施期间随时有可能遇到大风、大雪、寒流等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降5℃~10℃左右,这是冬施的关键,出问题的可能性最大。
为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬期节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。
对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。
对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采取相应可靠的防冻措施和施工方法,方能施工。
故工程各级管理人员,要随时注意天气的变化,作好每天的气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故。
四、冬期施工准备工作1、搞好冬期施工,冬施准备工作是关键,各有关部门一定要引起足够重视,必须做好各项准备工作。
为确保冬期施工顺利进行,成立以项目经理为核心的冬施管理小组,项目总工为组长,技术员、安全员、材料员、施工队班组长为组员,接受管理小组的管理。
(1)方案确定后,要组织有关人员学习,并向队组进行交底。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:RHD-QB-K7786 (解决方案范本系列)
编辑:XXXXXX
查核:XXXXXX
时间:XXXXXX
幕墙工程冬季施工方案
标准版本
幕墙工程冬季施工方案标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
幕墙冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。
为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制定本方案用以指导施工。
一、冬期施工的时间及内容
1、根据JGJ104《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工。
2、冬施期间随时有可能遇到大风、大雪、寒流
等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降5℃~10℃左右,这是冬施的关键,出问题的可能性最大。
为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬季节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。
对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。
对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采取相应可靠的防冻措施和施工方法,方能施工。
故工程各级管理人员,要随时注意天气的变化,作好每天的气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故。
二、冬期施工准备工作
1、搞好冬期施工,冬施准备工作是关键,各有
关部门一定要引起足够重视,必须做好各项准备工作。
(1)由技术部编制冬期施工方案。
方案确定后,要组织有关人员学习,并向队组进行交底。
(2)进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
(3)幕墙为垂直高空作业,应合理安排施工工序,避免交差作业,防止上下同时施工。
2、材料准备
(1)冬施用的测温记录表格、温度计,要及早做好准备。
(2)根据工程进度、实物工程量要求,组织保温材料、塑料布、阻燃被、有关机具进场。
3、现场准备
(1)做好冬期现场办公室、职工宿舍的取暖工作。
(2)施工用给水管道、消防给水管、混凝土泵管等用夹心玻璃岩棉保温管壳(3cm厚)外捆彩条布保温。
明管采用胶皮管,随用随收,防止入冬后水管阀门冻坏,影响生产、生活用水。
(3)冬施用电量加大,要重新复核变压器容量,接通电源。
三、冬期施工技术措施
1、对于幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序,过低的温度,将影响耐候胶的固化质量。
因此应避免在温度较低的夜间、早晨和傍晚进行注胶,需要选择中午(11:00至15:00)的时间进行。
2、同时,注胶时应由主管项目经理委托专职质
检人员,对粘接材料的表面进行检查后,方可进行注胶工序。
质检人员应对施工当天的温度进行详细的记录,并及时抽查固化后的质量,出现问题立即返工。
3、幕墙钢结构工程冬施要求:
(1)骨架在负温度下安装钢结构时,要注意温度变化引起的钢结构外形尺寸的偏差。
如钢结构在常温下制作在负温下安装时,要采取措施调整偏差。
(2)严格按照焊接技术规范中有关焊口预热的规定进行,对焊条采取保温处理,保证焊接质量。
根据焊接技术规范规定:钢管厚度16mm以下低碳钢管在环境温度-30℃以下时,预热至36℃。
钢管厚度16~30mm以下低碳钢管在环境温度-30℃~-20℃以下时,预热至36℃。
(3)避免雪天室外作业,尤其时雨雪交加的天气,应停止施工。
(4)雪后,室外脚手架和施工作业面上的积雪要清理干净,再行作业。
(5)对冬季施工所使用的机械设备,进行冬季维护,添加防冻剂,以保证机械设备及车辆的正常运转。
(6)加强对施工人员的冬季施工教育,时刻提醒施工人员冬季工的注意事项。
同时对施工人员发放棉手套、棉衣等劳保用品,做好施工人员的防寒防冻工作。
(7)吊蓝,外墙脚手架应采用塑料布防风,挂保温帘保温,保证高空作业人员正常施工。
(8)增加吊蓝,脚手架安全网面积和密度,提高高空作业安全系数,坚持预防为主的原则。
四、冬施安全措施
1、对工地所有在用、停用、待修、在修及库存的机械设备,进行一次全面彻底的检查,如有问题及
时整改,切实落实冬施期间机械设备的管理、维护工作。
2、不用的机械设备入库存放,对各封闭和暂时停用的机械设备、车辆要将水放净挂好牌,防止冻坏、损伤。
3、多班作业的机械设备,应按规定严格执行交接班手续,收班前认真做好班后的保养工作。
4、备好入冬物资:车辆机械设备应加设保温套,配好防冻液、防滑液等,准备冬期用各种燃料和润滑油料。
5、遇有六级及六级以上大风时,停止作业。
6、安全部门在冬施前要组织各工种施工人员进行安全教育,提高冬施安全意识。
每天班前10分钟,进行安全交底,班后5分钟检查避免安全隐患,并做好记录。
7、加强安全检查,严禁施工现场材料乱堆乱放。
发现易燃、易爆、危险品存在隐患的,责令及时整改并及时复查。
8、做好安全防护工作,修好生活区与施工区的出入通道,做好防冻、防滑、防煤气中毒、防爆等工作。
及时处理地面的积水,防冰面滑倒伤人。
9、大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时报告项目领导,并及时处理。
10、各种机械要有专人管理,上机操作者要有考试合格证,并严格按操作规程要求进行操作,禁止违章作业。
11、吊装采用电葫芦吊装(详见施工组织设计),在明显处挂安全标识,并由专业信号工进行指挥。
12、施工时如接触热水、汽源等,要防止烫伤。
13、采用热熔法进行防水施工时,溶剂基层处理剂未充分挥发前不得使用喷灯(或热熔喷枪)操作;操作时必须保持火焰与卷材的喷距,严防火灾发生。
14、冬季施工人员,应配备好冬施专业手套、鞋帽、衣物等防寒劳保用品,并定期发施,以保证施工人员正常施工。
五、冬施质量保证措施
1、冬期施工前,进行一次冬施准备工作大检查,不具备冬施要求的不得进行冬期施工,对各级管理技术人员和冬施人员进行逐级技术安全交底,使每个施工人员、操作人员了解冬施要求,保证冬施措施贯彻执行。
2、除按常温质量检查要求外,还要对冬施各项工作进行监督检查。
3、认真做好混凝土的质量控制和强度检测工作,混凝土试块必须按规定部位、组数制作,加强对试块养护管理。
4、冬期施工虽已采用外加剂的方法,但不可以掉以轻心,还必须覆盖保温,在严冬天气还可以采用材料加热等辅助措施。
六、冬施消防措施
1、冬期施工必须做好现场和生活区的防火工作,严格执行现场用火申请管理制度,现场严禁生火取暖。
2、入冬前对所有取暖加温措施进行一次全面检修,对职工进行取暖安全知识教育,防止火灾等安全事故发生。
3、设置足量灭火器,认真贯彻执行市防火安全委员会有关规定,做好施工现场消防工作。
4、阻燃稻草被必须按消防局指定的厂家进货,阻燃系数要符合要求,要有检测报告。
5、加强对易燃、易爆、有毒物品的管理,对现场进出的易燃、易爆物品设专用仓库分隔存放,并设防火标识。
6、各种可燃材料要远离火源,用火完后要检查是否有遗落的火种。
