线路工程旁站记录(线路新版)

水电监理旁站记录

水电监理旁站记录日期:XXXX年XX月XX日地点:项目工地**1.基本情况**本次旁站监理的项目位于地区,总建筑面积约XXXX平方米,包含XX栋建筑物,主要用途为住宅。
工程施工方建筑公司,总包方工程有限公司。
**2.旁站过程**2.1水电工程进度情况在旁站初期,项目已完成了水电工程的招投标过程,并由总包方与电器设备有限公司签订了供货合同。
目前,水电工程已完成约40%的施工进度。
其中,电材料已基本到货,并进行了按照设计要求的贮存。
2.2施工现场安全及环境保护情况进入施工现场后,我注意到施工方对于安全和环境保护工作非常重视。
施工现场设置了安全警示标识,并配备了充足的安全防护设施,如安全帽、安全带等。
同时,施工方还对施工工地进行了临时围挡和封闭处理,防止外界人员进入施工现场,确保工人和游客的安全。
在环境保护方面,施工方采取了垃圾分类、物料回收等措施,减少对环境的污染。
现场配备了足够数量的垃圾箱,并设置了垃圾分类标志,工人和工地管理人员对垃圾进行分类投放,保持了施工现场的整洁。
2.3水电工程施工质量情况针对水电工程的施工质量,我进行了以下检查和记录:2.3.1水电设备安装情况检查了一栋楼的二楼及三楼水电设备安装情况。
发现设备安装牢固,与钢筋混凝土结构连接紧密,没有明显的松动和位移,对水电设备的位置和高度符合设计要求。
2.3.2细部工程质量对于水电工程的细节工艺,例如管线走向、焊缝连接等进行检查,未发现明显的质量问题。
水管、电线的敷设工艺合理,有良好的通风、绝缘和防护措施。
2.4施工过程中存在的问题和建议在旁站过程中,我还针对施工过程中存在的问题提出了以下建议:2.4.1施工进度控制针对目前水电工程的进度,施工方应进一步加强进度控制,确保工期的合理安排和施工进度的合理推进。
应对施工过程中出现的难题及时进行技术协调,确保不影响工程进度。
2.4.2施工质量控制施工方应进一步加强对水电工程的质量控制,特别是细部工程的质量把控。
监理旁站记录

监理旁站记录JZLB8 旁站监理记录表旁站监理记录表工程名程:华能繁峙小庄,砂河二期,风电项目35kV集电线路工程编号:01 日期及气候:2013年7月12日工程地点:线路D1#、D5# 小雨转睛 18?,25?旁站监理的部位或工序:集电线路铁塔基础浇筑旁站监理开始时间:上午9:10 旁站监理结束时间:下午17:20 施工情况: 施工队总负责人:周刚~施工投入机械设备350型搅拌机两台~25kw发电机组三台~自卸三轮车十辆~小型装载机一台~挖掘机一台~施工人员75人~分为三个施工小组~工地负责人:一组钱久林~二组陈兵~三组康军~混凝土浇注采用现场搅拌~机械上料~机械振捣~溜槽下料~三轮车运送混凝土~进行基础浇注施工作业。
监理情况:两基础为J3-12型~混凝土设计为C30级~混凝土用量30.47m?~施工中坍落度抽查3次~分别为41mm、38mm、37mm~混凝土搅拌均匀~振捣到位。
基础底模几何尺寸2800mm?×500mm,一模1800mm?×400mm,立柱1000mm?×2400mm,钢筋1号主筋ø20~设计长度3190mm~实测长度3188mm~2号主筋ø20~设计长度3021mm ~实量长度3019mm~最大误差为-2mm~控制在规程规范允许范围内~钢筋绑扎工艺良好~间距均匀~符合要求。
发现问题:在混凝土浇注施工过程中,因下料时不均匀,造成钢筋笼倾斜,影响到保护层厚度不均匀,需修复。
处理意见:经现场口头指令要求整改,对倾斜的钢筋笼纠正处理后,检查符合要求,同意浇筑。
备注:施工项目部: 监理项目部:质检员: 旁站监理人员:日期: 年月日日期: 年月日注:本表由监理项目部填写~监理项目部存份。
JZLB8 旁站监理记录表旁站监理记录表工程名程:华能繁峙小庄,砂河二期,风电项目35kV集电线路工程编号:02 日期及气候:2013年7月13日工程地点:线路D2#、F8-13# 睛 19?,28?旁站监理的部位或工序:集电线路铁塔基础浇筑旁站监理开始时间:上午8:20 旁站监理结束时间:下午17:50 施工情况: 施工队总负责人:周刚~施工投入机械设备350型搅拌机两台~25kw发电机组三台~自卸三轮车十辆~小型装载机一台~挖掘机一台~施工人员75人~分为三个施工小组~工地负责人:一组钱久林~二组陈兵~三组康军~混凝土浇注采用现场搅拌~机械上料~机械振捣~溜槽下料~三轮车运送混凝土~进行基础浇注施工作业。
线路工程安全旁站要点及旁站监理记录模板(特殊施工方式(动力伞)展放引导绳)

安全旁站要点及旁站监理记录模板
(特殊施工方式(动力伞)展放导引绳)
旁站要点:
1.现场施工人员数量是否满足施工要求,特殊工种是否持证上岗,
是否经过安全技术交底。
安全施工作业票是否办理、是否规范。
2.现场施工单位安全管理人员是否到场。
是否设置安全监护人。
施
工人员安全防护用品是否到位,是否正确佩戴。
3.动力伞展放导引绳飞行作业前,是否对操作人员身体状况进行讯
查,如操作人员身体状况不良会导致驾驶失控。
4.是否对气象条件进行监控,盲目进行动力伞起降作业。
5.(动力伞起降条件:动力伞起降对气象条件要求较高,雷雨天气禁
止飞行,安全飞行风速不可超过5m /秒,能见度大于2000m方可安全目测飞行)。
6.动力伞起降场地是否按照安全文明施工标准化要求,设置作业范
围警戒线及标语牌、警示牌等安全标志。
没有防止行人误闯入起飞场地措施。
7.动力伞展放导引绳飞行作业前,检查运至工地的各级引绳及工器
具、各级引绳及工器是否经检验合格并贴标签标识。
8.通信准备是否充分:双人动力伞上的飞行员及操作员配备与地面、
塔上配合人员频道不一致的报话机(地面人员可选用电台),施工前未进行通信试用,不能保证通信畅通。
9.动力伞飞行作业跨越带电线路以及邻近带电线路作业是否采取安
全措施。
JAQ2 安全旁站监理记录表-----见下页
JAQ2
安全旁站监理记录表
工程名称: 编号:
旁站监理人员(签名):施工负责人(签名):。

2019版铁路路基工程旁站监理记录表

旁站监理记录表(地基土换填)
工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(重力式挡土墙基坑承载力试验)工程项目名称:施工合同段:旁站记录编号:
工程项目名称:施工合同段:旁站记录编号:
工程项目名称:施工合同段:旁站记录编号:
CFG桩、螺杆桩旁站记录表(附表)
旁站记录人员:
旁站监理记录表(CFG桩桩帽浇筑砼)工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(螺杆桩桩帽浇筑砼)工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(预应力管桩施工)
工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(预应力管桩桩帽浇筑砼)工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(塑料排水板)
工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(过渡段填筑、压实)工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(路基预应力锚索张拉)工程项目名称:施工合同段:旁站记录编号:
路基预应力锚索张拉记录表(附表)
旁站记录人员:
旁站监理记录表(路基锚杆、预应力锚索注浆)工程项目名称:施工合同段:旁站记录编号:
锚索(杆)注浆施工记录表(附表)
旁站记录人员:
旁站监理记录表(路基重要结构、重要部位混凝土浇筑)工程项目名称:施工合同段:旁站记录编号:
旁站监理记录表(旋喷桩)
工程项目名称:施工合同段:旁站记录编号:
旋喷桩施工记录表(附表)
旁站记录。
输电线路安全旁站记录模板 2

JAQ2 安全旁站监理记录表(起重机吊装立塔)旁站监理人员(签名):作业负责人(签名):注 1. 记录由旁站监理人员填写。
2. “施工现场安全文明施工评价”中的三项工作各工程可结合本项目的特点和控制要求,在相关工作实施前对表格中的具体内容进行固化,宜采用勾选或填空的方式形成旁站记录,但应力求全面,避免漏项。
JAQ2 安全旁站监理记录表(跳线安装)旁站监理人员(签名):作业负责人(签名):注 1. 记录由旁站监理人员填写。
2. “施工现场安全文明施工评价”中的三项工作各工程可结合本项目的特点和控制要求,在相关工作实施前对表格中的具体内容进行固化,宜采用勾选或填空的方式形成旁站记录,但应力求全面,避免漏项。
JAQ2 安全旁站监理记录表(张力放线)旁站监理人员(签名):作业负责人(签名):注 1. 记录由旁站监理人员填写。
2. “施工现场安全文明施工评价”中的三项工作各工程可结合本项目的特点和控制要求,在相关工作实施前对表格中的具体内容进行固化,宜采用勾选或填空的方式形成旁站记录,但应力求全面,避免漏项。
JAQ2 安全旁站监理记录表(张力放线地锚坑的埋设)旁站监理人员(签名):作业负责人(签名):注 1. 记录由旁站监理人员填写。
2. “施工现场安全文明施工评价”中的三项工作各工程可结合本项目的特点和控制要求,在相关工作实施前对表格中的具体内容进行固化,宜采用勾选或填空的方式形成旁站记录,但应力求全面,避免漏项。
JAQ2 安全旁站监理记录表(张力放线压接)旁站监理人员(签名):作业负责人(签名):注 1. 记录由旁站监理人员填写。
2. “施工现场安全文明施工评价”中的三项工作各工程可结合本项目的特点和控制要求,在相关工作实施前对表格中的具体内容进行固化,宜采用勾选或填空的方式形成旁站记录,但应力求全面,避免漏项。

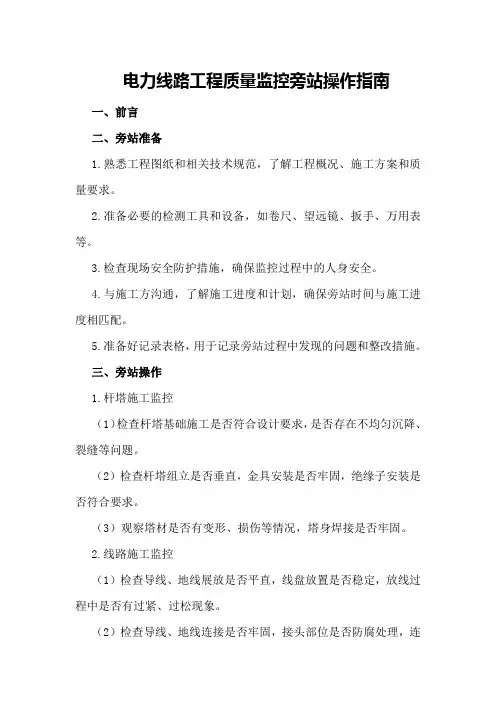

电力线路工程质量监控旁站操作指南

电力线路工程质量监控旁站操作指南一、前言二、旁站准备1.熟悉工程图纸和相关技术规范,了解工程概况、施工方案和质量要求。
2.准备必要的检测工具和设备,如卷尺、望远镜、扳手、万用表等。
3.检查现场安全防护措施,确保监控过程中的人身安全。
4.与施工方沟通,了解施工进度和计划,确保旁站时间与施工进度相匹配。
5.准备好记录表格,用于记录旁站过程中发现的问题和整改措施。
三、旁站操作1.杆塔施工监控(1)检查杆塔基础施工是否符合设计要求,是否存在不均匀沉降、裂缝等问题。
(2)检查杆塔组立是否垂直,金具安装是否牢固,绝缘子安装是否符合要求。
(3)观察塔材是否有变形、损伤等情况,塔身焊接是否牢固。
2.线路施工监控(1)检查导线、地线展放是否平直,线盘放置是否稳定,放线过程中是否有过紧、过松现象。
(2)检查导线、地线连接是否牢固,接头部位是否防腐处理,连接金具是否符合要求。
(3)观察导线、地线架设过程中是否与障碍物干涉,拉线安装是否牢固。
3.设备施工监控(1)检查配电设备安装是否符合设计要求,接线是否正确,绝缘性能是否良好。
(2)检查变压器安装是否稳定,油位是否正常,冷却器、通风设备是否运行正常。
(3)观察开关设备操作是否灵活,接触是否良好,绝缘子安装是否符合要求。
4.电缆施工监控(1)检查电缆敷设是否平直,固定是否牢固,电缆接头是否符合要求。
(2)检查电缆终端头、接头制作是否规范,绝缘性能是否良好。
(3)观察电缆隧道、沟槽是否存在积水、杂物等影响电缆敷设和运行的情况。
四、旁站发现问题及整改措施1.发现施工不符合设计要求或技术规范时,应立即要求施工方停工整改。
2.对重大质量问题,应及时报告项目法人,并监督施工方按整改方案进行整改。
3.对整改结果进行复查,确保整改到位,符合质量要求。
4.对整改过程中出现的安全事故、质量事故等,应按照相关规定及时报告并处理。
1.旁站结束后,及时汇总旁站过程中发现的问题,分析问题原因,提出改进措施。
监理旁站记录

配网工程 监理旁站记录
编号: 工程名称 施工单位 施工项目 改造35kV长龙变10kV工区612线路工程 福建亿山电力工程有限公司 工程编号 施工日期 181314140183
施工质量检查内容及情况 □水泥杆规格是否符合设计□ 2、水泥杆是否完好、无裂缝、露筋、弯曲等缺陷 □ 3、水泥杆埋设桩位、深度、垂直度是否符合设计□ 4、拉线方向是否符合设 计、受力牢固 5、导线弧垂、跨越、对地安全距离、相间距离是否符合规范要求 □ 6、导线型号、规格符合要求,无存损缺陷□ 7、横担安装是否符合设计□ 8、金具、瓷瓶安装是否合格□ 9、接地环、故障指示器安装是否符合设计要求□ 10、喷刷杆号、相色符合标准规定□ 1、电缆型号是否符合设计,电缆无破损□ 2、电缆展放牵引机、滑车布置符合规 范、拉力符合要求□ 3、电缆头制作是否符合规范□ 4、电缆头悬挂标识牌内容 完整□ 5、电缆埋设的开挖尺寸与其他管沟的安全距离是否符合□ 6、直埋电缆 的保护管及盖板符合设计要求□ 7、穿越公路、水沟等处理措施符合设计,保护 钢管焊接质量合格□ 1、变压器安装:一、二次引线排列整齐、绑扎牢固,油枕油位正常,硅胶无变 色,无渗漏油现象,装设高于3米以上,接地体连接牢靠□ 2、断路器和负荷开关 操作灵活,分、合位指示正确可靠□ 3、隔离刀闸合闸紧密,分闸后应有不小于 200mm的空气间隙□ 4、跌落式开关各部件完整,安装牢靠,高压跌落式应安装在 朝向路心及容易操作的一侧□ 5、避雷器低压保险丝(片)安装工艺合格□ 6、 低压综合配电箱型号规格符合设计要求,质量完好□ 1、设备基础开挖、地基处理是否符合要求□ 2、模板安装、钢筋安装是否符合规 范要求□ 3、砼配合比、浇筑振捣质量是否符合要求□ 4、电缆头制作、弯曲半 径、端头密封、标识牌是否合格□ 5、箱变基础防水通风、围栏装设、安全标识 牌安装合格□ 6、接地布置合格,接地电阻不大于4Ω □ 7、主变、断路器、PT 、CT等主要设备型号规格符合设计要求,出厂说明书、合格证、相关试验资料完整 □ 8、配变各种操作工具应齐全□ 9、高压负荷开关(环网)应完好,分合闸位 置指示应正确□ 10、变压器硅胶、油色、油位应正常,无渗漏油现象□ 11、无 功补偿装置应完好且有自动投切装置□ 12、各种表计应完好□ 13、箱变各种操 作工具应齐全□ 14、进出箱变的高、低压出线电缆孔应进行防火防水封堵□
电气旁站记录

日期及气候:工程地点:克拉玛依石化工业园区旁站监理的部位或工序:旁站监理开始时间:旁站监理结束时间:施工情况:1、变压器容量31.5MVA,电压等级110/10kV. 共台。
2、使用机械:吨移动式起重机台。
3、人数:安装电工人,电焊工人。
监理情况:全过程旁站监理1)检查变压器基础符合设计、规范要求。
2)检查变压器高低压瓷件表面无裂纹、缺损和瓷釉损坏等缺陷。
3)检查吊装作业人员证件及起重机的资质均在有效期内,设备完好。
4)检查施工单位技术员、质检员、安全员已到岗。
5)检查变压器就位后固定可靠。
发现问题:处理意见:备注:施工企业:项目经理部:质检员(签字):年月日监理企业:项目监理部:旁站监理人员(签字):年月日日期及气候:工程地点:克拉玛依石化工业园区旁站监理的部位或工序:旁站监理开始时间:旁站监理结束时间:施工情况:1、枢化线号至号共钢管塔;八化线号至号共钢管(角钢)塔。
2、使用机械:吨移动式起重机台。
3、人数:安装电工人。
监理情况:全过程旁站监理1)检查混凝土基础抗压强度达到设计强度的100%。
2)检查钢管塔型号与设计相符,各连接部位螺丝已上紧。
3)检查施工单位的技术员、质检员、安全员均已到岗。
4)检查钢管塔吊装就位后,地脚螺丝均已上紧。
发现问题:处理意见:备注:施工企业:项目经理部:质检员(签字):年月日监理企业:项目监理部:旁站监理人员(签字):年月日日期及气候:工程地点:克拉玛依石化工业园区旁站监理的部位或工序:旁站监理开始时间:旁站监理结束时间:施工情况:1、枢化线号杆塔;八化线号杆塔。
2、使用机械:吨移动式起重机台,装载机台。
3、人数:安装电工人。
监理情况:全过程旁站监理1)检查施工单位技术员、质检员、安全员已到岗。
2)检查吊装作业人员证件及起重机的资质均在有效期内,设备完好。
3)监督作业人员按操作规程进行停电、验电、挂接地(线路两端分别挂接地)。
4)送电前检查确认线路上的接地已拆除。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
线路工程旁站记录(线路新版) 监理记录表编号:XXX
单位工程名称:XXX
基础形式:XXX
混凝土强度等级:XXX
施工单位:XXX
施工部位A:XXX
杆塔号B:XXX
搅拌方式:XXX
现场施工负责人:XXX
混凝土配合比报告编号:XXX
天气气温:XXX℃
CD施工方案(作业指导书)名称及编号:XXX
混凝土开盘通知单编号:XXX
日期年月日:XXX
过程中出现的问题:混凝土的拌制、运输;下料、分层浇筑、振捣;浇筑是否连续进行;模板、支架、钢筋、预埋件与预留孔洞变形及移位等方面的问题。
浇筑开始时间:XXX
浇筑间歇时间:XXX
浇筑终止时间:XXX
浇筑混凝土量(㎡):XXX
采取的养护措施:XXX
坍落度:XXX
试块组数:XXX
抽检次数:XXX
标准值:XXX
实测值:XXX
编号:XXX
问题的处理结果:XXX
混凝土见证取样记录编号旁站过程描述:XXX
监理结论:XXX
可追溯性文件:XXX
旁站监理人员(签字):XXX
耐张线夹压接旁站(S)点监理工作记录表编号:XXX 工程名称:XXX
施工单位:XXX
日期天气:XXX
耐张线夹:XXX
引流线夹:XXX
检查项目:XXX
压接机型号、参数:XXX
耐张线夹模具规格:XXX
压接机具及导线、金具:XXX
导线名称、型号:XXX
导线外观检查:XXX
耐张线夹型号、规格:XXX
钢芯长度及外观检查:XXX
铝导线表面电力复合脂涂刷:XXX 压接管内清洁检查:XXX
压接管压接后表面检查:XXX
压接过程检查六角形对边尺寸检查:XXX
压接管压接后平直度检查:XXX
导线压接后,导线及两端引流线夹接线板方向检查:XXX
结论:XXX
可追溯性文件导线压接施工记录、试件报告:XXX
检查结果:XXX
施工部位:XXX
操作人员:XXX
气温:XXX℃
备注:XXX
年月日:XXX
压接线夹数量:XXX 工序:XXX。
