2023一级建造师《建筑工程管理与实务》考试真题答案及解析(案例题)
2023年一级建造师之一建建筑工程实务练习试题附答案详解

2023年一级建造师之一建建筑工程实务练习试题附答案详解单选题(共20题)1. 施工组织设计应由()主持编制。
施工组织设计应由()主持编制。
A.项目经理B.项目总工程师C.公司项目管理部门D.公司总工程师【答案】 A2. 分包工程质量应由分包人向()负责。
分包工程质量应由分包人向()负责。
A.分包人B.承包人C.发包人D.接收人【答案】 B3. 市区主要路段的施工现场围挡高度不应低于()m。
市区主要路段的施工现场围挡高度不应低于()m。
A.1.5B.1.8C.2.2D.2.5【答案】 D4. 有关水泥砂浆的说法,正确的是()。
有关水泥砂浆的说法,正确的是()。
A.耐久性较差B.流动性、保水性好C.强度较高D.一般用于房屋防潮层以上的砌体【答案】 C5. 关于楼梯空间尺度要求的说法,正确的是()。
关于楼梯空间尺度要求的说法,正确的是()。
A.梯段改变方向时,平台扶手处的最小宽度不应大于梯段净宽B.楼梯休息平台宽度应小于或等于梯段的宽度C.楼梯平台上部及下部过道处的净高不应小于4mD.室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m【答案】 D6. 下列哪些不属于钢筋混凝土预制桩的接桩方法()。
下列哪些不属于钢筋混凝土预制桩的接桩方法()。
A.焊接法B.螺纹接头C.机械啮合接头法D.高一级别混凝土锚接【答案】 D7. 关于岩土工程性能的说法,错误的是()。
关于岩土工程性能的说法,错误的是()。
A.内摩擦角是土的抗剪强度指标B.土体抵抗剪切破坏的极限强度不包括内聚力C.土方填筑时,常以土的干密度控制土的夯实标准D.土的可松性是进行场地平整规划竖向设计、土方平衡调配的重要参数【答案】 B8. 下列关于现场宿舍管理说法不正确的是()。
下列关于现场宿舍管理说法不正确的是()。
A.现场宿舍必须设置可开启式窗户,宿舍内的床铺不得超过 2 层,严禁使用通铺B.现场宿舍内应保证有充足的空间,室内净高不得小于 2.5mC.通道宽度不得小于 0.8mD.每间宿舍居住人员不得超过 16 人【答案】 C9. 混凝土结构施工技术要求中,关于模板工程安装要点的表述,不正确的是()。
《建筑工程管理与实务》真题及解析-案例题

三、案例分析题[共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分](一)背景资料:某新建别墅群项目,总建筑面积45000㎡,各幢别墅均为地下1层,地上3层,砖混结构。
某施工总承包单位项目部按幢编制了单幢工程施工进度计划。
某幢计划工期为180d,施工进度计划见图。
现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。
该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。
项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。
项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。
监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。
项目部对检测时间提出异议。
1.项目部除了材料需求计划外,还应编制哪些资源需求计划?2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。
3.找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。
4.监理工程师要求的检测时间是否正确,并说明理由。
针对本工程,室内环境污染物浓度检测还应包括哪些项目?【参考答案】1.资源需求计划还应包括劳动力需求计划、施工机械和设备需求计划、资金需求计划、预制构件需求计划。
2.工期延误5天,为了保证工期,需要从主体结构、室内装修、室外工程三个工作中累计压缩工期5天,根据赶工参数表,压缩主体结构2天,费用为2700X2=5400元;压缩室内装修3天,费用为3000X3=9000元。

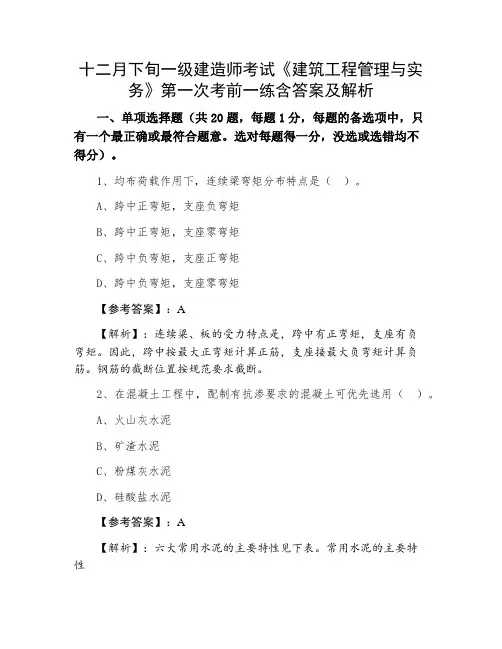

十二月下旬一级建造师考试《建筑工程管理与实务》第一次考前一练含答案及解析

十二月下旬一级建造师考试《建筑工程管理与实务》第一次考前一练含答案及解析一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。
选对每题得一分,没选或选错均不得分)。
1、均布荷载作用下,连续梁弯矩分布特点是()。
A、跨中正弯矩,支座负弯矩B、跨中正弯矩,支座零弯矩C、跨中负弯矩,支座正弯矩D、跨中负弯矩,支座零弯矩【参考答案】:A【解析】:连续梁、板的受力特点是,跨中有正弯矩,支座有负弯矩。
因此,跨中按最大正弯矩计算正筋,支座接最大负弯矩计算负筋。
钢筋的截断位置按规范要求截断。
2、在混凝土工程中,配制有抗渗要求的混凝土可优先选用()。
A、火山灰水泥B、矿渣水泥C、粉煤灰水泥D、硅酸盐水泥【参考答案】:A【解析】:六大常用水泥的主要特性见下表。
常用水泥的主要特性3、房屋建筑筒中筒结构的内筒,一般由()组成。
A、电梯间和设备间B、楼梯间和卫生间C、设备间和卫生间D、电梯间和楼梯间【参考答案】:D4、A点高程40.150m,B点高程41.220m;施工单位一个测同引入场内M点高程:从A点引测,前视读数1.10m,后视读数1.40m;现从B点校核M点高程,后视读数1.10m,前视读数应为()m。
A、1.25B、1.37C、1.49D、1.87【参考答案】:D5、较适用于外形复杂或异形混凝土及冬期施工的混凝土工程的模板是()。
A、木模板B、组合钢模板C、散支散拆胶合板模板D、钢框木(竹)胶合板模板【参考答案】:A【解析】:本题考核的是木模板的优点。
木模板优点是较适用于外形复杂或异形混凝土构件及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。
6、目前钢结构的主要连接方法是()。
A、焊缝连接B、铆钉连接C、普通螺栓连接D、高强螺栓连接【参考答案】:A【解析】:本题考核的是钢结构的连接方法。
焊缝连接是目前钢结构的主要连接方法,其优点是构造简单,节约钢材,加工方便,易于采用自动化操作,不宜采用于直接承受动力荷载的结构,其他情况均可采用焊缝连接。
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)

2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)案例(一)【背景资料】某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm 水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。
浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。
沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】1.指出图中A、B的名称。
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】1.A-填缝材料,B-拉杆(螺纹钢筋)。
2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-20163.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道路混凝土强度的早强补偿收缩混凝土进行灌注;(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;(4)旧路板缝与裂缝处理后应贴土工合成材料;(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排在不下雨时施工。
2020年一级建造师《(建筑工程)管理与实务》考试真题及答案解析【完整版】

2020年一级建造师《(建筑工程)管理与实务》考试真题及答案解析【完整版】一、单项选择题(共20题,毎题1分,毎题的备选项中,只有1个最符合题意)。
1.常用建筑结构体系中,应用高度最高的结构体系是()。
A.筒体B.剪力墙C.框架-剪力墙D.框架结构【参考答案】A【解析】混合结构体系:≤6层;框架结构体系:≤15层;剪力墙体系:≤180m;框架-剪力墙体系:≤170m;筒体结构:≤300m。
2.结构梁上砌筑砌体隔墙,该梁所受荷载属于()。
A.均布荷载B.线荷载C.集中荷载D.活荷载【参考答案】B【解析】线荷载:建筑物原有的楼面或层面上的各种面荷载传到梁上或条形基础上时,可简化为单位长度上的分布荷载,称为线荷载q。
3.常用较高要求抗震结构的纵向受力普通钢筋品种是()。
A.HRBB500B.HRBF500C.HRB500ED.HRB600【参考答案】C【解析】国家标准规定,有较高要求的抗震结构适用的钢筋牌号为:在表1A412012-1中已有带肋钢筋牌号后加E(例如:HRB400E、HRBF400E)的钢筋。
4.施工现场常用坍落度试验来测定混凝土()指标。
A.流动性B.黏聚性C.保水性D.耐久性【参考答案】A【解析】工地上常用坍落度试验来测定混凝土拌合物的坍落度或坍落扩展度,作为流动性指标,坍落度或坍落扩展度愈大表示流动性愈大。
5.混凝土立方体抗压强度标准试件的边长()mm。
A.70.7B.100C.150D.200【参考答案】C【解析】按国家标准《普通混凝土力学性能试验方法标准》GB/T50081—2002,制作边长为150mm的立方体试件,在标准条件(温度20±2℃,相对湿度95%以上)下,养护到28d龄期,测得的抗压强度值为混凝土立方体试件抗压强度,以fcu 表示,单位为N/mm²或MPa。
6.在抢修工程中常用的混凝土外加剂是()。
A.减水剂B.早强剂C.缓凝剂D.膨胀剂【参考答案】B【解析】早强剂可加速混凝土硬化和早期强度发展,缩短养护周期,加快施工进度,提高模板周转率,多用于冬期施工或紧急抢修工程。
2023年一级建造师《建筑实务》真题及解析(完整版)3月补考

2023年一级建造师《建筑工程管理与实务》真题及解析(3月补考)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)。
1.下列建筑属于高层建筑的是()。
A.21m高住宅B.21m高办公楼C.25m高办公楼D.25m高住宅答案:C解析:根据《民用建筑设计统一标准》GB50352-2019,民用建筑按地上层数或高度(应符合防火规范)分类划分应符合下列规定:(1)建筑高度不大于27m的住宅建筑、建筑高度不大于24m的公共建筑及建筑高(2)建筑高度大于27m的住宅建筑和建筑高度大于24m 度大于24m的单层公共建筑为低层或多层民用建筑。
的非单层公共建筑,且高度不大于100m高层民用建筑。
2.门窗与墙体结构连接的做法,正确的是()。
A.门窗框与墙体结构接缝处应刚性接触B.隔声窗接缝处应为隔振的弹性阻尼构造C.在砌体上安装门窗宜射钉固定D.与室内接触的金属框和玻璃结合处应断桥处理答案:B解析:A选项,门窗应注意门窗框与墙体结构的连接,接缝处应避免刚性接触,应采用弹性密封材料。
B 选项,隔声窗一般采取双层或三层玻璃。
所有接缝处应注意做成隔振的弹性阻尼构造。
C选项,在砌体上安装门窗严禁用射钉固定。
D选项,金属保温窗的主要问题是结露,应将与外接触的金属框和玻璃结合处作断桥处理,以提高金属框内表面的温度,达到防止结露的目的。
3.关于装配式混凝土建筑的说法,正确的是()。
A.全预制装配式结构通常采用刚性连接技术B.全装配式建筑的围护结构不可采用现场砌筑C.预制装配整体式结构通常采用强连接节点D.预制装配整体式结构生产基地一次性投资比全装配式多答案:C解析:预制装配整体式结构通常采用强连接节点,由于强连接的装配式结构在地震中依靠构件截面的非弹性变形耗能能力,因此能够达到与现浇混凝土现浇结构相同或相近的抗震能力,具有良好的整体性能,具有足够的强度、刚度和延性,能安全抵抗地震力。
4.碳化使混凝土()。
A.碱度降低、收缩增加、抗压强度增大B.碱度降低、收缩减小、抗压强度降低C.碱度增大、收缩减小、抗压强度降低D.碱度增大、收缩增加、抗压强度增大答案:A解析:碳化使混凝土的碱度降低,削弱混凝土对钢筋的保护作用.可能导致钢筋锈蚀:碳化显著增加混凝土的收缩,使混凝土抗压强度增大,但可能产生细微裂缝,而使混凝土抗拉、抗折强度降低。
一建《建筑工程管理与实务》真题及答案(完整)

2017 —建《建筑工程管理与实务》真题及答案(完整版)一、单选题1. 海洋环境下,引起混凝土内钢筋锈蚀的主要()。
A. 混凝土硬化B. 反复冻融C. 氯盐D. 硫酸盐答案:C简单2. 砌筑砂浆强度等级不包括()。
A. M2.5B. M5C. M7.5D. M10答案:A简单3. 不利于提高框架结构抗震性能的措施是()。
A. 加强角柱B. 强梁弱柱C. 加长钢筋锚固D. 增强梁柱节点答案:B简单4. 第一类人造软木地板最适合用于()。
A. 商店B. 图书馆C. 走廊D. 家庭居室答案:D简单;容易猜到5. 强夯法处理地基土的有效加固深度的起算标高面是()。
A. 终夯后地面B. 原始地面C. 最初起夯面D. 锤顶面答案:C超教材有难度6. 当回填土含水量测试样本质量为142g、烘干后质量为121g时,其含水量是()。
A. 8.0%B. 14.8%C. 16.0%D. 17.4%答案:D基本概念简单7. 拆除跨度为7m的现浇钢筋混凝土量的底模及支架时,其混凝土强度至少是混凝土设计抗压强度标准值的()。
A. 50%B. 75%C. 85%D. 100%答案:B简单8. 受力钢筋代换应征得()同意。
A. 监理单位B. 施工单位C. 设计单位D. 勘察单位答案:C简单9. 下列与盈利损失中,属于长期损失的是()。
A. 孔道摩擦损失B. 弹性压缩损失C. 锚固损失D. 预应力筋应力松弛损失答案:D有一定难度10. 在大体积混凝土养护的温控过程中,其降温速率一般不宜大于(A. 1 C /dB. 1.5 C /dC. 2 C /dD. 2.5 C /d 答案: C 简单1 1 .用水泥砂浆铺贴花岗岩地面前,应对花岗岩板的背面和侧面进行的处理是( ) 。
A. 防碱B. 防酸C. 防辐射D. 钻孔、剔槽答案: A 简单12. 关于建筑幕墙施工的说法, 正确的是( ) 。
A. 槽型预埋件应用最为广泛B. 平板式预埋件的直锚筋与锚板不宜采用T 形焊接C. 对于工程量大、工期紧的幕墙工程, 宜采用双组分硅酮结构密封胶D. 幕墙防火层可采用铝板答案: C 有一定难度13. 关于施工现场材料检验的说法, 正确的是( ) 。
2023年最全一级建造师建筑实务真题答案及解析(案例题)

关于2023年一级建造师建筑实务考试真题答案及解析(案例题)案例一:某施工单位承接一工程,双方按《建设项目工程总承包合同(示范文本)》签订了工程总承包合同。
合同部分内容:质量为合格,工期6个月,按月度完成量的85%支付进度款,分部分项工程费见表4-1。
表4-1分部分项工程费名称工程量综合单价费用(万元)A九千m³2000元/m³1800B一万二千m³2500元/m³3000C一万五千m³2200元/m³3300D四千m³3000元/m³1200措施费为分部分项工程费的16%,安全文明施工费为分部分项工程费的6%,其他项目费用包括:暂列金额100万元,分包专业工程暂估价为200万元。
另计总包服务费5%。
规费费率为 2.05%,增值税率9%。
工程施工设备从以下三种型号中选择,设备每天使用时间均为8小时,设备相关信息见表4-2。
表4-2三种型号设备相关信息设备固定费用可变费用单位时间产量(m3/小时)E3200560120F3800785180G4200795220施工单位进场后,技术人员发现土建图纸中,缺少了建筑总平面图,要求建设单位补发。
按照施工平面管理总体要求包括满足施工要求,不损害公众利益等内容,绘制了施工平面布置图,满足了施工需要。
施工单位为保证施工进度,针对编制的劳动力需用计划,综合考虑现有工作量、劳动力投入量、劳动效率、材料供应能力等因素,进行了钢筋加工劳动力调整。
在20天内完成了3000t 钢筋加工制作任务,满足了施工进度要求。
问题及答案:1.通常情况下,一套完整的建筑工程土建施工图纸由哪几部分组成?答案:一套完整的建筑工程土建施工图纸由建筑施工图,结构施工图组成。
2.除质量标准、工期、工程价款与支付方式等,签订合同签约价时还应明确哪些事项?答案:签订合同签约价时还应明确合同内容、承包范围、造价,采用固定价格应注意明确包死价的种类、采用固定价格必须把风险范围约定清楚、应当把风险费用的计算方法约定清楚、竣工结算方式和时间的约定、违约条款。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2023一级建造师《建筑工程管理与实务》考试真题答案及解析(案例题)案例(一)【背景资料】某新建住宅小区,单位工程分别为地下2层,地上9~12层,总建筑面积15.5万平方米。
各单位为贯彻落实《建设工程质量检测管理办法》(住房和城乡建设部令)要求,在工程施工质量检测管理中做了以下工作:1.建设单位委托具有相应资质的检测机构负责本工程质量检测工作;2.监理工程师对混凝土试件制作与送样进行了见证。
试验员如实记录了其取样、现场检测等情况,制作了见证记录;3.混凝土试样送检时,试验员向检测机构填报了检测委托单;4.总包项目部按照建设单位要求,每月向检测机构支付当期检测费用。
地下室混凝土模板拆除后,发现混凝土墙体、楼板面存在蜂窝、麻面、露筋、裂缝、孔洞和层间错台等质量缺陷。
质量缺陷图片资料详见图1-1~图1-6。
项目按要求制定了质量缺陷处理专项方案,按照“凿除孔洞松散混凝土—……—剔除多余混凝土”工艺流程进行孔洞质量缺陷治理。
项目部编制的基础底板混凝土施工方案中确定了底板混凝土后浇带留设的位置,明确了后浇带处的基础垫层、卷材防水层、防水加强层、防水找平层、防水保护层,止水钢板、外贴止水带等防水构造要求见图1-7。
图1-7问题:1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?2.写出图1-1~图1-6显示的质量缺陷名称。
(表示为图1-1麻面)3.写出图1-7中防水构造层编号的构造名称。
(表示为1—基础垫层)4.补充完整混凝土表面孔洞质量缺陷处理工艺流程内容?【参考答案】1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?答:(1)不妥之处一:混凝试样送检时,试验员向检测机构填报了检测委托单。
正确做法:试验室在接受委托试验任务时,须由送检单位填写委托单。
不妥之处二:总包项目部按照建设单位要求,每月向检测机构支付当期检测费用。
正确做法:建设单位应当在编制工程概预算时合理核算建设工程质量检测费用,单独列支并按照合同约定及时支付。
(2)见证记录内容还有:制样、标识、封志、送检等情况。
2.写出图1-1~图1-6显示的质量缺陷名称。
(表示为图1-1麻面)答:图1-1麻面;图1-2裂缝;图1-3层间错台;图1-4露筋;图1-5孔洞;图1-6蜂窝。
3.写出图1-7中防水构造层编号的构造名称。
(表示为1—基础垫层)答:1—基础垫层:2—防水找平层;3—卷材加强层;4—卷材防水层;5—防水保护层;6—外贴止水带;7—上水钢板。
4.补充完整混凝土表面孔洞质量缺陷处理工艺流程内容?答:清理表面,支设模板,洒水湿润,涂抹混凝土界面剂,应采用比原混凝土强度等级高一级的细石混凝土浇筑密实,养护时间不应少于7d。
案例(二)【背景资料】某新建商品住宅项目,建筑面积2.4万平方米,地下二层,地上十六层,由两栋结构类型与建筑规模完全相同的单体建筑组成。
总承包项目部进场后绘制了进度计划网络图如图2所示。
项目部针对四个施工过程拟采用四个专业施工队组织流水施工,各施工过程的流水节拍见表2-1。
图2项目进度计划网络图(月)表2-1流水节拍表(部分)建设单位要求缩短工期,项目部决定增加相应的专业施工队,组织成倍节拍流水施工。
项目部编制了施工检测试验计划,部分检测试验内容见表2-2。
由于工期缩短施工进度计划调整,监理工程师要求对检测试验计划进行调整。
表2-2施工过程质量检测试验主要内容(部分)项目部编制了雨期施工专项方案,内容包括:1.袋装水泥堆放于仓库地面;2.浇筑板、墙、柱混凝土时可适当减小坍落度;3.室外露天采光井采用编织布覆盖固定;4.砌体每日砌筑高度不超过1.5m;5.抹灰基层涂刷水性涂料时,含水率不得大于10%。
项目主体结构完成后,总监理工程师组织施工单位项目负责人等对主体结构工程分部工程进行验收。
验收时发现部分同条件养护试件强度不符合要求,经协商采用回弹-取芯法对该批次对应的混凝土进行实体强度检验。
问题:1.写出图2的关键线路(采用节点方式表达,如①→②)和总工期。
写出表2-1中基础施工和上部结构的流水节拍数。
分别计算成倍节拍流水的流水步距、专业施工队数和总工期。
2.写出表2-2中A、B、C、D处的内容。
除了施工进度调整外,还有哪些情况需要调整施工检测试验计划?3.指出雨期施工专项方案中的不妥之处,并写出正确做法。
(本小题3项不妥,多答不得分)4.主体结构工程的分部工程验收还应有哪些人员参加?结构实体检验除混凝土强度外还有哪些项目?【参考答案】1.写出图2的关键线路(采用节点方式表达,如①→②)和总工期。
写出表2-1中基础施工和上部结构的流水节拍数。
分别计算成倍节拍流水的流水步距、专业施工队数和总工期。
答:(1)关键线路:①→②→③→④→⑥→⑦→⑧。
总工期:3+3+6+6+3=21(月)。
(2)基础施工流水节拍:3;上部结构流水节拍:6。
(3)流水步距:K=min(3,3,6,3)=3(月)。
专业施工队:b1=3/3=1;b2=3/3=1;b3=6/3=2;b4=3/3=1。
故专业施工队数:1+1+2+1=5。
总工期:(M+N-1)×K=(2+5-1)×3=18(月)。
2.写出表2-2中A、B、C、D处的内容。
除了施工进度调整外,还有哪些情况需要调整施工检测试验计划?答:(1)A:承载力;B:抗拉强度,C:配合比设计;D:粘结强度。
(2)调整施工检测试验计划的情况还有:设计变更,施工工艺改变,材料和设备的规格、型号和数量改变。
3.指出雨期施工专项方案中的不妥之处,并写出正确做法。
(本小题3项不妥,多答不得分)答:不妥之处一:袋装水泥堆放于仓库地面;正确做法:袋装水泥应存入仓库。
仓库要求不漏、不潮,水泥底层架空通风,四周有排水沟。
不妥之处二:室外露天采光井采用编织布覆盖固定;正确做法:室外露天采光井全部用盖板盖严并固定,同时铺上塑料薄膜。
不妥之处三:砌体每日砌筑高度不超过1.5m;正确做法:每天砌筑高度不得超过1.2m。
4.主体结构工程的分部工程验收还应有哪些人员参加?结构实体检验除混凝土强度外还有哪些项目?答:(1)还应有:设计单位项目负责人和施工单位技术、质量部门负责人,项目技术负责人。
(2)结构实体检验项目还有:钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目;必要时可检验其他项目。
案例(三)【背景资料】某施工企业中标新建一办公楼工程,地下二层,地上二十八层,钢筋混凝土灌注桩基础,上部为框架剪力墙结构,建筑面积28600m2。
项目部在开工后编制了项目质量计划,内容包括质量目标和要求、管理组织体及管理职责、质量控制点等,并根据工程进展实施静态管理。
其中,设置质量控制的关键部位和环节包括:影响施工质量的关键部位和环节,影响使用功能的关键部位和环节;采用新材料、新设备的部位和环节等。
桩基施工完成后,项目部采用高应变法按要求进行了工程桩桩身完整性检测抽检数量按照相关标准规定选取。
钢筋施工专项技术方案中规定:采用专用量规等检测工具对钢筋直螺纹加装质量进行检测;纵向受力钢筋采用机械连接或焊接接头时的接头面积百分率如下:1.受拉接头不宜大于50%;2.受压接头不宜大于75%;3.直接承受动力荷载的结构构件不宜采用焊接;4.直接承受动力荷载的结构构件采用机械连接时,不宜超过50%。
项目部质量员在现场发现屋面卷材有流淌现象,经质量分析讨论,对屋面卷材流淌现象的原因分析如下:1.胶结料耐热度偏低;2.找平层的分格缝设置不当;3.胶结料粘结层过厚;4.屋面板因温度变化产生胀缩;5.卷材搭接长度太小。
针对原因分析,整改方案采用钉钉子法:在卷材上部离屋脊200~350mm范围内钉一排20mm长圆钉,钉眼涂防锈漆。
监理工程师认为屋面卷材流淌现象的原因分析和钉钉子法做法存在不妥,要求整改。
问题:1.指出工程质量计划编制和管理中的不妥之处,并写出正确做法。
工程质量计划中应设置质量控制点的关键部位和环节还有哪些?2.灌注桩桩身完整性检测方法还有哪些?桩身完整性抽检数量的标准规定有哪些?3.指出钢筋连接接头面积百分率等要求中的不妥之处,并写出正确做法。
(本问题2项不妥之处,多答不得分)现场钢筋直螺纹接头加工和安装质量检测专用工具有哪些?4.写出屋面卷材流淌原因分析中的不妥项(本问题3项不妥之处,多答不得分)。
写出钉钉子法的正确做法。
【参考答案】1.指出工程质量计划编制和管理中的不妥之处,并写出正确做法。
工程质量计划中应设置质量控制点的关键部位和环节还有哪些?答:(1)不妥之处一:项目部在开工后编制了项目质量计划;正确做法:项目质量计划应在项目策划过程中编制。
不妥之处二:根据工程进展实施静态管理;正确做法:根据工程进展实施动态管理。
(2)关键部位和环节还有:①影响结构安全的关键部位、关键环节;②采用新技术、新工艺的部位和环节;③隐蔽工程验收。
2.灌注桩桩身完整性检测方法还有哪些?桩身完整性抽检数量的标准规定有哪些?答:(1)钻芯法、低应变法、声波透射法。
(2)抽检数量不应少于总桩数的20%,且不应少于10根。
每根子承台下的抽检数量不应少于1根。
3.指出钢筋连接接头面积百分率等要求中的不妥之处,并写出正确做法。
(本问题2项不妥之处,多答不得分)现场钢筋直螺纹接头加工和安装质量检测专用工具有哪些?答:(1)不妥之处一:受压接头不宜大于75%;正确做法:受压接头可不受限制。
不妥之处二:直接承受动力荷载的结构构件采用机械连接时,不宜超过50%;正确做法:直接承受动力荷载的结构构件采用机械连接时,不应超过50%。
(2)量尺、通规、止规、管扳手、扭力扳手。
4.写出屋面卷材流淌原因分析中的不妥项(本问题3项不妥之处,多答不得分)。
写出钉钉子法的正确做法。
答:(1)不妥之处一:找平层的分格缝设置不当;不妥之处二:屋面板因温度变化产生胀缩;不妥之处三:卷材搭接长度太小。
(2)当施工后不久,卷材有下滑趋势时,可在卷材的上部离屋脊300~450mm范围内钉三排50mm 长圆钉,钉眼上灌胶结料。
卷材流淌后,横向搭接若有错动,应清除边缘翘起处的旧胶结料,重新浇灌胶结料,并压实刮平。
案例(四)【背景资料】某施工单位承接一工程,双方按《建设项目工程总承包合同(示范文本)》(GF—2020—0216)签订了工程总承包合同。
合同部分内容:质量为合格,工期6个月,按月度完成量的85%支付进度款,分部分项工程费见表4-1。
表4-1分部分项工程费措施费为分部分项工程费的16%,安全文明施工费为分部分项工程费的6%,其他项目费用包括:暂列金额100万元,分包专业工程暂估价为200万元。
