法拉第笼施工方案

合集下载

法拉第笼施工方案

法拉第笼施工方案

法拉第笼施工方案
第一部分:引言
法拉第笼是一种用于保护电子设备免受外部电磁干扰的金属笼子。

在本文中,我们将讨论法拉第笼的施工方案,包括所需材料和步骤。

第二部分:材料准备
在开始施工之前,您需要准备以下材料:
•金属网格
•金属支架
•接地线
•电磁屏蔽材料
第三部分:施工步骤
步骤一:安装金属支架
首先,您需要安装金属支架以支撑法拉第笼的结构。

确保支架稳固并牢固地固定在地面或墙壁上。

步骤二:安装金属网格
将金属网格固定在支架上,确保覆盖整个设备或区域。

金属网格应该紧密地排列以有效地屏蔽电磁干扰。

步骤三:连接接地线
接地线是将法拉第笼连接到地面以释放任何积累的电荷的关键组件。

确保接地线连接牢固并与地面有效接触。

步骤四:添加电磁屏蔽材料
在必要的区域,您可以添加电磁屏蔽材料以增强法拉第笼的屏蔽效果。

这些材料可以帮助阻挡更多电磁辐射。

结论
通过正确施工法拉第笼,您可以有效地保护您的电子设备免受外部电磁干扰的影响。

请按照上述步骤准确地安装法拉第笼,并随时注意确保其性能良好。

法拉第笼施工作业指导书

法拉第笼施工作业指导书

法拉第笼施工作业指导书法拉第笼屏蔽防雷工程施工二 ?一二年八月目录1. 适用范围 ........................................... 12.作业准备 ............................................ 1 3.技术要求 ............................................ 2 4、施工工艺 ........................................... 3 5、施工要求 ........................................... 9 6、劳动组织 .......................................... 10 7、材料要求 .......................................... 11 8、机械配置 .......................................... 12 9、质量控制 .......................................... 13 10、安全控制 (15)1.适用范围适用于铁路增建二线及电气化改造站房工程法拉第笼施工。

2.作业准备2.1内业技术准备在开工前组织技术人员认真核对施工设计图纸~澄清有关技术问题。

对作业人员进行技术交底。

作业人员熟悉相关规范和技术标准~掌握法拉第笼安装的作业要领。

2.2外业技术准备法拉第笼施工前~应楼面板清洁无杂物。

2.3技术准备组织技术人员熟悉图纸及有关资料~通过图纸会审掌握设计人员的设计要求及施工要求~并做好会审纪要。

做好三级技术交底~尤其对工程设计重点、关键点、难点、主要变更及施工中应注意的特殊工序、质量要求进行详细的文字交底~做到人人心中有数~严格按照设计规范的有关要求进行施工。

做好各工种岗前培训上岗工作~主要工种要求持证上岗。

法拉第笼施工作业指导书

法拉第笼施工作业指导书

法拉第笼施工作业指导书一、项目背景及目的法拉第笼是一种常用于电力输配电路线的绝缘子串挂装置,具有良好的绝缘性能和机械强度。

本作业指导书旨在提供法拉第笼施工作业的详细步骤和操作要点,确保施工过程安全、高效、质量可控。

二、施工前准备1. 确认法拉第笼的型号、规格和数量,根据设计要求进行采购和备货。

2. 准备施工所需的工具和设备,包括电动扳手、螺丝刀、绝缘胶带、绝缘手套等。

3. 检查施工现场的安全设施,确保工作区域没有明显的安全隐患。

4. 组织施工人员进行安全培训,强调施工过程中的安全注意事项。

三、施工步骤1. 安装法拉第笼支架:根据设计要求,确定法拉第笼的安装位置,使用电动扳手将法拉第笼支架固定在支架上。

2. 安装法拉第笼:将法拉第笼放置在支架上,使用螺丝刀将法拉第笼与支架进行连接,确保连接坚固。

3. 绝缘处理:使用绝缘胶带将法拉第笼与支架之间的接触面进行绝缘处理,确保绝缘性能满足要求。

4. 进行电气连接:根据设计要求,将法拉第笼与电力输配电路线进行电气连接,确保连接坚固稳定。

5. 进行安全检查:对已安装的法拉第笼进行安全检查,确保施工质量符合要求。

6. 清理施工现场:清理施工现场,将废弃材料和工具进行整理和清理,确保施工区域整洁。

四、安全注意事项1. 在施工过程中,必须佩戴绝缘手套和安全帽,确保人身安全。

2. 施工现场必须设置明显的安全警示标志,防止他人误入施工区域。

3. 施工人员必须熟悉法拉第笼的安装步骤和操作要点,严禁未经培训人员进行施工作业。

4. 在进行电气连接时,必须确保电力输配电路线已切断电源,避免触电事故发生。

5. 施工现场必须保持整洁,避免杂物堆放和滑倒事故的发生。

五、施工质量控制1. 施工人员必须按照设计要求进行施工,确保法拉第笼的安装位置、固定方式和电气连接符合要求。

2. 在绝缘处理过程中,必须确保绝缘胶带的质量和绝缘效果,避免因绝缘不良导致的安全事故。

3. 施工完成后,必须进行安全检查,确保法拉第笼的安装坚固、电气连接可靠,满足设计要求。

铁路信号房屋法拉第笼屏蔽施工工法(2)

铁路信号房屋法拉第笼屏蔽施工工法(2)

铁路信号房屋法拉第笼屏蔽施工工法铁路信号房屋法拉第笼屏蔽施工工法一、前言随着铁路发展的快速推进,铁路信号房屋的建设也变得越来越重要。

而信号房屋的建设需要考虑到无线电设备的干扰,为此,法拉第笼屏蔽施工工法应运而生。

本文将详细介绍该工法的特点、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。

二、工法特点铁路信号房屋法拉第笼屏蔽施工工法具有以下特点:1. 高度可靠性:法拉第笼是一种屏蔽电磁干扰的有效方法,能够确保信号房屋内部设备的正常工作。

2. 施工简单:相比传统的干扰屏蔽方法,法拉第笼施工工艺较为简单,施工速度快。

3. 成本低廉:法拉第笼所需的材料成本相对较低,适用于大规模的信号房屋建设。

4. 维护便利:法拉第笼的维护成本低,能够长期保持其屏蔽效果。

三、适应范围铁路信号房屋法拉第笼屏蔽施工工法适用于各类铁路信号房屋的建设,能够有效地屏蔽无线电设备的干扰,确保信号设备的正常运行。

四、工艺原理铁路信号房屋法拉第笼屏蔽施工工法主要基于电磁屏蔽的原理。

法拉第笼是由导电材料构成的网状结构,能够将外界的电磁波吸收并引导到接地处,实现信号房屋内的电磁屏蔽。

施工工法采取了一系列的技术措施,包括法拉第笼网的材料选择、网格结构布置、接地系统的设计等,来确保屏蔽效果的最大化。

五、施工工艺铁路信号房屋法拉第笼屏蔽施工工法包括以下施工阶段:1. 设计与准备:对信号房屋进行定位、选择合适的法拉第笼材料,并制定施工计划。

2. 筹备工作:清理施工场地,搭建施工临时设施并组织施工人员。

3. 法拉第笼网搭建:根据设计要求,在信号房屋外部搭建法拉第笼网,确保网格结构的准确性和牢固性。

4. 接地系统安装:安装接地电极,确保良好的接地效果。

5. 检测与验收:对法拉第笼屏蔽系统进行检测和验收,确保屏蔽效果符合设计要求。

六、劳动组织铁路信号房屋法拉第笼屏蔽施工工法的劳动组织包括施工队伍的组织、岗位分工、施工流程控制等。

法拉第笼施工工艺标准

法拉第笼施工工艺标准

法拉第笼安装工艺标准
1、工艺流程
预埋接地端子施工准备屏蔽网天网施工墙面屏蔽网施工地网施工整个法拉第笼接地电阻测试
2、施工要点
(1)预留接地端子板根据图纸要求预留的端子数量及位置预留号接地端子,接地板引出点距地0.1m,所有室内(室外)引出的接地板间应保证可靠电气连接。

(2)六面屏蔽网施工
主体结构顶板施工:法拉第笼采用镀锌圆钢施工,并每隔不大于5m将两根Φ10mm/Φ8mm的板内钢筋焊接作为法拉第笼屏蔽网主筋,保证形成连续电气通路。

其余拉筋部位钢筋焊成0.6m*0.6m的网格做法拉第屏蔽网,0.6m*0.6m的钢筋网格与不大于5m*5m的钢筋网格结合处焊接成闭合的电气通路,并与结构柱内预留接头焊接连通。

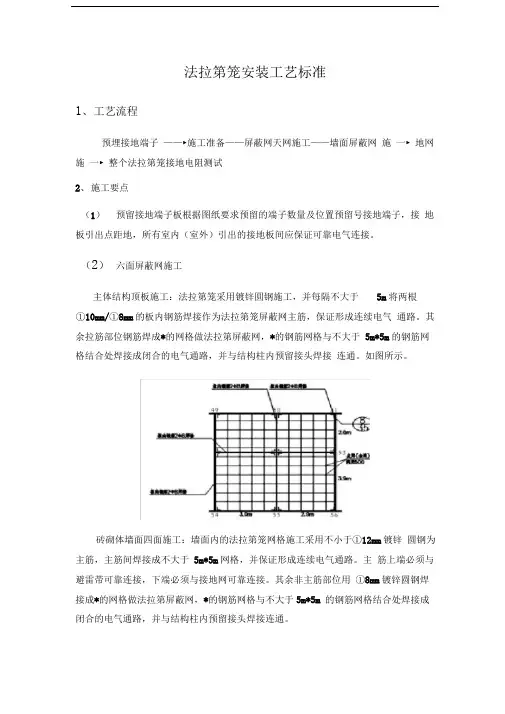

如图所示。

砖砌体墙面四面施工:墙面内的法拉第笼网格施工采用不小于Φ12mm镀锌圆钢为主筋,主筋间焊接成不大于5m*5m网格,并保证形成连续电气通路。

主筋上端必须与避雷带可靠连接,下端必须与接地网可靠连接。

其余非主筋部位用Φ8mm镀锌圆钢焊接成0.6m*0.6m的网格做法拉第屏蔽网,0.6m*0.6m的钢筋网格与不大于5m*5m的钢筋网格结合处焊接成闭合的电气通路,并与结构柱内预留接头焊接连通。

3、验收标准
(1)接地装置焊接长度要求。

法拉第笼施工工艺标准

法拉第笼施工工艺标准

法拉第笼安装工艺标准
1、工艺流程
预埋接地端子——►施工准备——屏蔽网天网施工——墙面屏蔽网施一►地网施一►整个法拉第笼接地电阻测试
2、施工要点
(1)预留接地端子板根据图纸要求预留的端子数量及位置预留号接地端子,接地板引出点距地,所有室内(室外)引出的接地板间应保证可靠电气连接。

(2)六面屏蔽网施工
主体结构顶板施工:法拉第笼采用镀锌圆钢施工,并每隔不大于5m将两根
①10mm/①8mm的板内钢筋焊接作为法拉第笼屏蔽网主筋,保证形成连续电气通路。

其余拉筋部位钢筋焊成*的网格做法拉第屏蔽网,*的钢筋网格与不大于5m*5m的钢筋网格结合处焊接成闭合的电气通路,并与结构柱内预留接头焊接连通。

如图所示。

砖砌体墙面四面施工:墙面内的法拉第笼网格施工采用不小于①12mm镀锌圆钢为主筋,主筋间焊接成不大于5m*5m网格,并保证形成连续电气通路。

主筋上端必须与避雷带可靠连接,下端必须与接地网可靠连接。

其余非主筋部位用①8mm镀锌圆钢焊接成*的网格做法拉第屏蔽网,*的钢筋网格与不大于5m*5m 的钢筋网格结合处焊接成闭合的电气通路,并与结构柱内预留接头焊接连通。

3、验收标准
(1)接地装置焊接长度要求
(2)法拉第笼材料规格及焊接要求。

铁路信号房屋法拉第笼屏蔽施工工法

铁路信号房屋法拉第笼屏蔽施工工法

铁路信号房屋法拉第笼屏蔽施工工法铁路信号房屋法拉第笼屏蔽施工工法一、前言铁路信号房屋是保障铁路通信信号设备正常运行的重要设施,而法拉第笼屏蔽施工工法则是一种常用于信号房屋建设的施工技术。

本文将对该工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面。

二、工法特点1. 高度的电磁屏蔽能力。

法拉第笼屏蔽施工工法能够将信号房屋内部的电磁干扰降至最低,确保信号设备的稳定运行。

2. 综合运用不同的屏蔽材料。

对不同的电磁干扰源,采用合适的屏蔽材料进行屏蔽,提高屏蔽效果。

3. 灵活性强。

法拉第笼屏蔽施工工法可以根据实际情况调整施工方式,适应不同的建筑结构和场地条件。

4. 施工周期较短。

相比传统施工方法,法拉第笼屏蔽施工工法可以大大提高施工效率,缩短工期。

三、适应范围法拉第笼屏蔽施工工法适用于各类铁路信号房屋的建设,包括信号设备室、电源室、机房等。

同时,该工法对于电磁环境要求较高的场所,如铁路隧道和高铁站以及其他特殊场所也可以采用。

四、工艺原理法拉第笼屏蔽施工工法的基本原理是通过金属网格或导电材料构成的法拉第笼将电磁波的能量引导至地面,实现屏蔽效果。

该工法采取的技术措施有:1. 根据信号设备的电磁辐射情况,选择合适的屏蔽材料。

2. 设计并搭建法拉第笼结构,确保对电磁辐射源的有效屏蔽。

3. 针对信号房屋的特点,选择合适的施工方法和材料。

五、施工工艺1. 施工准备阶段:包括搭建搭棚、清理施工场地等工作。

2. 材料准备阶段:包括选择合适的屏蔽材料,并进行验收。

3. 打地基和结构施工阶段:根据设计要求,进行地基处理、主体结构施工等。

4. 屏蔽材料安装阶段:根据实际需要,安装法拉第笼结构和其他屏蔽材料。

5. 电气系统施工阶段:包括信号设备接线、接地等工作。

6. 完工验收阶段:对施工质量进行检查和验收。

六、劳动组织根据施工规模和要求,合理组织施工人员,明确各个工种的职责、任务和工作时间,确保施工顺利进行。

法拉第笼施工方案

法拉第笼施工方案

目录1、工程概况 (1)2、编制依据 (1)3、施工组织安排 (2)4、施工工艺 (4)5.劳动力安排及其保证措施 (14)6.施工进度计划及进度保证措施 (16)7. 质量保证措施 (18)8. 安全保证措施 (20)9. 文明施工及环境保护 (22)1、工程概况1.1、施工站点巧云铁路增建二线及电气化改造工程站前II标段新风站站房。

1.2、施工内容(1)新风站信号机械室及电源室、控制室台室、信号机械室法拉第笼安装;(2)新风站信号机械室及电源室、控制室台室、信号机械室敷设δ20*0.2mm均压网格;1.3、计划施工工期2012年8月1日至2012年8月20日2、编制依据(1)、武汉铁路局贵阳指挥部要求;(2)、铁运(2006)26号《铁路信号设备雷电及电磁兼容综合防护实施指导意见》(3)、铁建设(2007)39号《铁路防雷、电磁兼容及接地工程技术暂行规定》(4)、通号(2008)9201《铁路车站信号设备防雷、电磁兼容及接地》(5)、《建筑电气安装工程图集》(6)、《防雷与接地安装图集》(7)、《建筑物防雷设计规范》(GB 50057-94 2000版)(8)、《电子计算机机房设计规范》(GB 50174-93)(9)、《电器装置安装工程接地装置施工及验收规范》(GB 50169-92)3、施工组织安排对此次巧云线新风站信号楼安装法拉第笼防雷工程,我公司安排一个施工小组,小组由6个人组成。

小组中的人员安排是杂工一名名,电工一名,焊工一名,技术员一名,作业班组长一名。

3.1、人员安排项目部为本次新风站法拉第笼安装工程投入的技术人员如下:序号职位姓名施工站点备注1 施工现场负责人李欢2 施工组长徐狼3 技术员王贤力4 电工焦永利新风站5 焊工鲁冉6 作业班组长李砚林7 杂工李照文8 售后服务人员秦详3.2、机械配置序号设备名称数量型号备注1 电焊机1个160A/6.5KVA两用型广州金象2 液压钳1个YYQ120 玉环液压工具厂3 冲击钻1台SDS-PLUS BOSCH牌4 立式砂轮机1个MQS-250I(1100W) 永泰志飞5 型材切割机1个武义飞越6 地阻测试仪1台ZC-29B 上海精密仪表7 数字万用表1台MY-64 湖南计算技术研究所8 绝缘电阻测试仪1台ZC-25 北京远东仪表9 工程车2辆工程现场租用10 电工工具1批11 挖土方工具1批12 其它工具1批3.3、现场配合由于工程涉及方面较多,根据工程项目需求,工程需要建设单位的密切配合和对工程的大力支持,其中需配合的主要项目如下:工程用水;工程用电;工程用地;3.4、安全控制在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、地方政府关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证施工人员在生产过程中的安全与健康,严防各类事故发生,以安全促生产。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1、工程概况.............................................................. 错误!未指定书签。

1.1、施工站点......................................................... 错误!未指定书签。

1.2、施工内容......................................................... 错误!未指定书签。

1.3、计划施工工期..................................................... 错误!未指定书签。

2、编制依据.............................................................. 错误!未指定书签。

3、施工组织安排.......................................................... 错误!未指定书签。

3.1、人员安排......................................................... 错误!未指定书签。

3.2、机械配置......................................................... 错误!未指定书签。

3.3、现场配合......................................................... 错误!未指定书签。

3.4、安全控制......................................................... 错误!未指定书签。

3.5、进度计划......................................................... 错误!未指定书签。

4、施工工艺.............................................................. 错误!未指定书签。

4.1、法拉第笼屏蔽..................................................... 错误!未指定书签。

4.1.1、具体做法................................................... 错误!未指定书签。

4.1.2、实物照片................................................... 错误!未指定书签。

4.1.3、工艺说明................................................... 错误!未指定书签。

4.1.4、材料规格................................................... 错误!未指定书签。

4.2、均压网格敷设..................................................... 错误!未指定书签。

4.2.1、具体做法....................................................... 错误!未指定书签。

4.2.2、实物照片................................................... 错误!未指定书签。

4.2.3、工艺说明................................................... 错误!未指定书签。

4.2.4、材料规格................................................... 错误!未指定书签。

5.劳动力安排及其保证措施................................................. 错误!未指定书签。

6.施工进度计划及进度保证措施............................................. 错误!未指定书签。

7.质量保证措施........................................................... 错误!未指定书签。

8.安全保证措施........................................................... 错误!未指定书签。

9.文明施工及环境保护..................................................... 错误!未指定书签。

1、工程概况1.1、施工站点巧云铁路增建二线及电气化改造工程站前II标段新风站站房。

1.2、施工内容(1)新风站信号机械室及电源室、控制室台室、信号机械室法拉第笼安装;(2)新风站信号机械室及电源室、控制室台室、信号机械室敷设δ20*0.2mm 均压网格;1.3、计划施工工期2012年8月1日至2012年8月20日2、编制依据(1)、武汉铁路局贵阳指挥部要求;(2)、铁运(2006)26号《铁路信号设备雷电及电磁兼容综合防护实施指导意见》(3)、铁建设(2007)39号《铁路防雷、电磁兼容及接地工程技术暂行规定》(4)、通号(2008)9201《铁路车站信号设备防雷、电磁兼容及接地》(5)、《建筑电气安装工程图集》(6)、《防雷与接地安装图集》(7)、《建筑物防雷设计规范》(GB50057-942000版)(8)、《电子计算机机房设计规范》(GB50174-93)(9)、《电器装置安装工程接地装置施工及验收规范》(GB50169-92)3、施工组织安排对此次巧云线新风站信号楼安装法拉第笼防雷工程,我公司安排一个施工小组,小组由6个人组成。

小组中的人员安排是杂工一名名,电工一名,焊工一名,技术员一名,作业班组长一名。

3.1、人员安排项目部为本次新风站法拉第笼安装工程投入的技术人员如下:3.2、机械配置3.3、现场配合由于工程涉及方面较多,根据工程项目需求,工程需要建设单位的密切配合和对工程的大力支持,其中需配合的主要项目如下:工程用水;工程用电;工程用地;3.4、安全控制在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、地方政府关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证施工人员在生产过程中的安全与健康,严防各类事故发生,以安全促生产。

工地现场安排一名常驻施工代表,负责工程的配合与协调工作。

现场主要技术施工人员持证上岗,保证工程的质量与安全需要,在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、地方政府关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证施工人员在生产过程中的安全与健康,严防各类事故发生,以安全促生产。

施工前首先开展安全培训,培养工人的安全意识,同时做好相关的技术交底工作。

3.5、进度计划针对本次此次巧云线新风站信号楼安装法拉第笼防雷工程的特点,现场情况以及我公司施工经验,我们确定本工程项目施工总工期为20天。

4、施工工艺4.1、法拉第笼屏蔽4.1.1、具体做法(1)5mX5m的网格在混凝土框架内用Φ12mm的圆钢为主筋(加强钢筋),主筋间用相同规格的圆钢相互焊接成不大于5m×5m的网格,并保证电气连接的连续性。

主筋上端必须与避雷带焊接,下端必须就近与基础接地网焊接。

(2)600mmX600mm的网格放置信号设备房间(信号机械室及电源室、控制室台室、信号机械室)的六面(墙、顶、地面或楼面)就在砼墙内用Φ8mm的钢筋焊成不大于0.6m*0.6m的网格作法拉第屏蔽笼,0.6m*0.6m的钢筋网格与5m*5m的钢筋网格结合处应焊接,门应采用带金属屏蔽门。

(3)、门窗屏蔽窗、(隔断)金属(防盗)门玻璃应用金属网覆盖,金属网网格不应大于80mm*80mm铝合金网。

金属门或屏蔽笼采用铆接或栓接,栓接用电线截面不小于10mm2,法拉第笼内所含的门、窗应与屏蔽笼、墙内主筋连接,法拉第笼外的门、窗应与屏蔽笼或环形接到装置连接。

4.1.2、实物照片法拉第笼施工工艺图片:Φ8mm的钢筋焊成80*80m m金属网网格:窗户屏蔽4.1.3、工艺说明(1)法拉第笼(2)门窗屏蔽1)屏蔽网格应采用截面积不小于9mm²、网孔小于80mm×80mm的铝合金网,并用不小于16mm²的软铜线与地网或屏蔽层可靠连接。

(2处)2)门窗面积较大时就加纵横固定条。

3)机房进出门应用10mm²铜编织带(或不小于10mm²的地线)与屏蔽层可靠连接。

4)屏蔽层必须在引下线与地网连接处用不小于25mm²的软铜线可靠连接(可多处连接)。

5)机房已经预留钢筋接地端子板的,屏蔽层还应与钢筋接地端子板栓接。

4.1.4、材料规格4.2、均压网格敷设4.2.1、具体做法在防静电地板下采用δ20*0.2mm的铜铂带敷设成与防静电地板方格相同的网格(网格规格:600*600mm),网格交叉点应与各支座卡接,交叉处应焊接。

屏蔽网格与墙面屏蔽笼用不小于10mm2冷压栓接,至少每个墙角处应连接。

4.2.2、实物照片静电地板下均匀网格的敷设实例照片;20*0.2m m的铜铂带4.2.3、工艺说明4.2.4、材料规格5.劳动力安排及其保证措施5.1劳动力配置一览表施工队伍是法拉第笼安装工程最终效果的最关键因素,为保证本工程质量,我公司组织最优秀的施工队伍进场施工。

5.2劳动力计划表5.3劳动力安排保证措施5.3.1劳动力的管理劳动力的管理是企业管理的重要组成部分,也是工程管理的重要组成部分。

劳动管理的任务是在工程施工过程中,对有关劳动力计划、决策、组织、指挥、监督和调度,从而协调职工的工作,充分发挥职工的积级性,不断提高其劳动生产率。

(1)充分挖掘劳动资源,合理安排和节约使用劳动力。

(2)正确执行定额,正确处理国家、集体和劳动者个人的利益关系,充分调动广大职工的积极性。

(3)编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作关系,制订劳动力调配管理办法,挖掘劳动潜力。

(4)建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用。

(5)合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度。
