四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制。

二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。

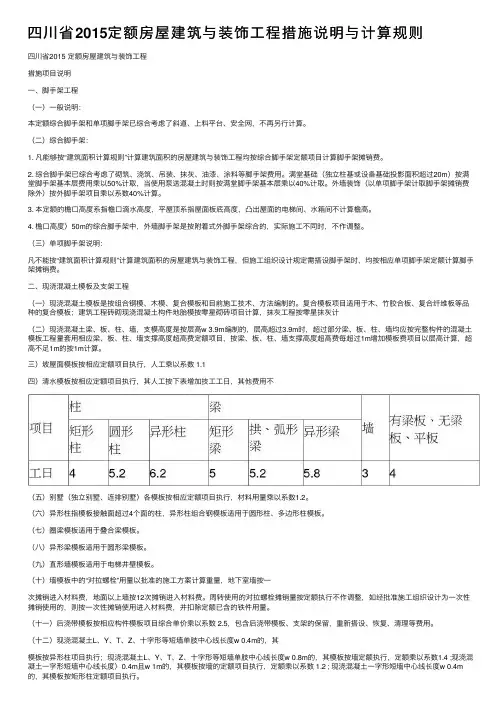

四川省2015定额房屋建筑与装饰工程措施说明与计算规则

四川省2015定额房屋建筑与装饰工程措施说明与计算规则

四川省2015定额房屋建筑与装饰工程措施项目说明一、脚手架工程(一)一般说明:本定额综合脚手架和单项脚手架已综合考虑了斜道、上料平台、安全网,不再另行计算。

(二)综合脚手架:1.凡能够按“建筑面积计算规则”计算建筑面积的房屋建筑与装饰工程均按综合脚手架定额项目计算脚手架摊销费。

2.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。

满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。

外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。

3.本定额的檐口高度系指檐口滴水高度,平屋顶系指屋面板底高度,凸出屋面的电梯间、水箱间不计算檐高。

4.檐口高度>50m的综合脚手架中,外墙脚手架是按附着式外脚手架综合的,实际施工不同时,不作调整。

(三)单项脚手架说明:凡不能按“建筑面积计算规则”计算建筑面积的房屋建筑与装饰工程,但施工组织设计规定需搭设脚手架时,均按相应单项脚手架定额计算脚手架摊销费。

二、现浇混凝土模板及支架工程(一)现浇混凝土模板是按组合钢模、木模、复合模板和目前施工技术、方法编制的。

复合模板项目适用于木、竹胶合板、复合纤维板等品种的复合模板;建筑工程砖砌现浇混凝土构件地胎模按零星砌砖项目计算,抹灰工程按零星抹灰计算。

(二)现浇混凝土梁、板、柱、墙,支模高度是按层高≤3.9m编制的,层高超过3.9m时,超过部分梁、板、柱、墙均应按完整构件的混凝土模板工程量套用相应梁、板、柱、墙支撑高度超高费定额项目,按梁、板、柱、墙支撑高度超高费每超过1m增加模板费项目以层高计算,超高不足1m的按1m计算。

(三)坡屋面模板按相应定额项目执行,人工乘以系数1.1。

(四)清水模板按相应定额项目执行,其人工按下表增加技工工日,其他费用不变。

单位:100m2(五)别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.2。

四川省2015定额房屋建筑与装饰工程措施说明与计算规则

四川省2015定额房屋建筑与装饰工程措施说明与计算规则

四川省2015定额房屋建筑与装饰⼯程措施说明与计算规则四川省2015 定额房屋建筑与装饰⼯程措施项⽬说明⼀、脚⼿架⼯程(⼀)⼀般说明:本定额综合脚⼿架和单项脚⼿架已综合考虑了斜道、上料平台、安全⽹,不再另⾏计算。

(⼆)综合脚⼿架:1. 凡能够按“建筑⾯积计算规则”计算建筑⾯积的房屋建筑与装饰⼯程均按综合脚⼿架定额项⽬计算脚⼿架摊销费。

2. 综合脚⼿架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚⼿架费⽤。

满堂基础(独⽴柱基或设备基础投影⾯积超过20m)按满堂脚⼿架基本层费⽤乘以50%计取,当使⽤泵送混凝⼟时则按满堂脚⼿架基本层乘以40%计取。

外墙装饰(以单项脚⼿架计取脚⼿架摊销费除外)按外脚⼿架项⽬乘以系数40%计算。

3. 本定额的檐⼝⾼度系指檐⼝滴⽔⾼度,平屋顶系指屋⾯板底⾼度,凸出屋⾯的电梯间、⽔箱间不计算檐⾼。

4. 檐⼝⾼度〉50m的综合脚⼿架中,外墙脚⼿架是按附着式外脚⼿架综合的,实际施⼯不同时,不作调整。

(三)单项脚⼿架说明:凡不能按“建筑⾯积计算规则”计算建筑⾯积的房屋建筑与装饰⼯程,但施⼯组织设计规定需搭设脚⼿架时,均按相应单项脚⼿架定额计算脚⼿架摊销费。

⼆、现浇混凝⼟模板及⽀架⼯程(⼀)现浇混凝⼟模板是按组合钢模、⽊模、复合模板和⽬前施⼯技术、⽅法编制的。

复合模板项⽬适⽤于⽊、⽵胶合板、复合纤维板等品种的复合模板;建筑⼯程砖砌现浇混凝⼟构件地胎模按零星砌砖项⽬计算,抹灰⼯程按零星抹灰计(⼆)现浇混凝⼟梁、板、柱、墙,⽀模⾼度是按层⾼w 3.9m编制的,层⾼超过3.9m时,超过部分梁、板、柱、墙均应按完整构件的混凝⼟模板⼯程量套⽤相应梁、板、柱、墙⽀撑⾼度超⾼费定额项⽬,按梁、板、柱、墙⽀撑⾼度超⾼费每超过1m增加模板费项⽬以层⾼计算,超⾼不⾜1m的按1m计算。

三)坡屋⾯模板按相应定额项⽬执⾏,⼈⼯乘以系数 1.1四)清⽔模板按相应定额项⽬执⾏,其⼈⼯按下表增加技⼯⼯⽇,其他费⽤不(五)别墅(独⽴别墅、连排别墅)各模板按相应定额项⽬执⾏,材料⽤量乘以系数1.2。

四川省2015定额说明及计算规则-房屋建筑与装饰工程

四川省2015定额说明及计算规则-房屋建筑与装饰工程

(三)沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积
≤150m2 为基坑;超出上述范围则为一般土石方。
(四)挖土方如需截桩头时,应按本定额“C桩基工程”相关项目列项。
(五)土石方外运超过10公里时,应按市场运输费计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。 (七)挖土石方均未包括在地下水位以下施工的排水、降水费用。 (八)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相应定额计算。 二、土石方工程 (一)“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。 1.不论机械或人工平整场地,均按本项目计算。
表1 土壤分类表
土壤分类
土壤名称
开挖方法
粉土、砂土(粉砂、细砂、中砂、粗砂、
一、二类土
砾砂)、粉质黏土、弱中盐渍土、软土(淤泥
用锹、少许用镐、条锄开挖。机械能全部土、冲填 满载者

三类土
黏土、碎石土(圆砾、角砾)混合土、可 塑红黏土、硬塑红黏土、强盐渍土、素填土、 压实填土
file:///C:/Users/Administrator/AppData/Local/Temp/~hhE6A6.htm
2017/10/8 星期日
5
Page 4 of 49
计算1/2面积。 十一、有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。结构层高在2.20m及以上 的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。 十二、附属在建筑物外墙的落地橱窗,应按其围护结构外围水平面积计算。结构层高在2.20m及以上 的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。 十三、窗台与室内楼地面高差在0.45m以下且结构净高在2.10m及以上的凸(飘)窗,应按其围护结构外 围水平面积计算1/2面积。 十四、有围护设施的室外走廊(挑廊),应按其结构底板水平投影面积计算1/2面积;有围护设施(或 柱)的檐廊,应按其围护设施(或柱)外围水平面积计算1/2面积。 十五、门斗应按其围护结构外围水平面积计算建筑面积,结构层高在2.20m及以上的,应计算全面积; 结构层高在2.20m以下的,应计算1/2面积。 十六、门廊应按其顶板的水平投影面积的1/2计算建筑面积;有柱雨篷应按其结构板水平投影面积的1 /2计算建筑面积;无柱雨篷的结构外边线至外墙结构外边线的宽度在2.10m及以上的,应按雨篷结构板的 水平投影面积的1/2计算建筑面积。 十七、设在建筑物顶部的、有围护结构的楼梯间、水箱间、电梯机房等,结构层高在2.20m及以上的应 计算全面积;结构层高在2.20m以下的,应计算1/2面积。 十八、围护结构不垂直于水平面的楼层,应按其底板面的外墙外围水平面积计算。结构净高在2.10m及 以上的部位,应计算全面积;结构净高在1.20m及以上至2.10m以下的部位,应计算1/2面积;结构净高在 1.20m以下的部位,不应计算建筑面积。 十九、建筑物的室内楼梯、电梯井、提物井、管道井、通风排气竖井、烟道,应并入建筑物的自然层计 算建筑面积。有顶盖的采光井应按一层计算面积,结构净高在2.10m及以上的,应计算全面积;结构净高在 2.10m以下的,应计算1/2面积。 二十、室外楼梯应并入所依附建筑物自然层,并应按其水平投影面积的1/2计算建筑面积。 二十一、在主体结构内的阳台,应按其结构外围水平面积计算全面积;在主体结构外的阳台,应按其结 构底板水平投影面积计算1/2面积。 二十二、有顶盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的1/2

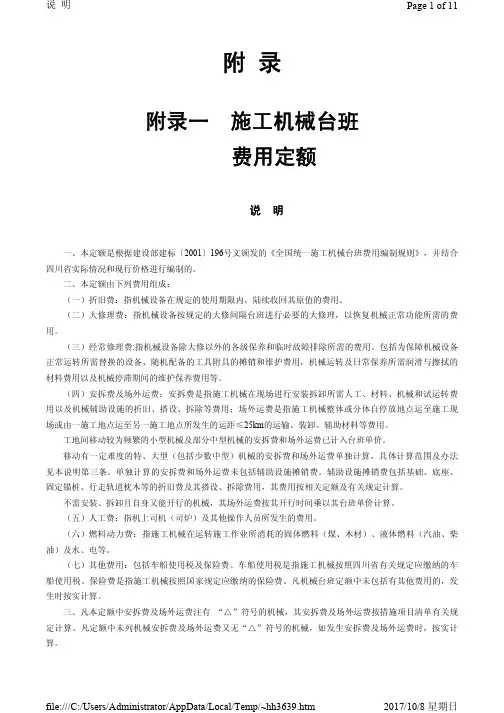

四川省2015定额说明及计算规则-建筑安装工程费用即附录

四川省2015定额说明及计算规则-建筑安装工程费用即附录

file:///C:/Users/Administrator/AppData/Local/Temp/~hh3639.htm
2017/10/8 星期日
说明
Page 2 of 11
四、本台班单价的盾构掘进机械台班单价中未包括安拆费及场外运费、燃料动力费和人工费。顶管设备 台班单价中未包括人工费。
五、燃料动力用量中已包括油料损耗和电力损失。油料损耗包括加油及油料过滤损耗。电力损失包括由 变电所或配电车间至机械之间的线路损失。
六、燃料动力单价见下表:
柴油 汽油
8.50元/kg 9.00元/kg

0.60元/kg
七、签证机械的综合费按签证机械费的12%计算。
电 水
木柴
1.05元/kW ·h 3.00元/m3 0.30元/kg
附录二 混凝土及砂浆配合比
说明
一、本表混凝土配合比是根据《普通混凝土配合比设计规程》(JGJ55-2000)、《砌筑砂浆配合比设 计规程》(JGJ98-2000)等规范、标准编制的。
材料名称
续前表
水泥 石灰膏
细砂 砾石
容重(kg/m3)
1300 1350 1350 1615
材料名称
生石灰 中砂 特细砂 碎石
容重(kg/m3)
720 1420 1250 1450
材料名称
炉渣 蛭石 石膏粉
容重(kg/m3)
850 350 960
材料名称
矿渣 珍珠岩
容重(kg/m3)
1050 150
二、本表配合比仅供编制工程施工图预算、标底、投标报价、结算,估算材料时参考使用。 三、本表配合比中已包括了各种材料的施工操作损耗。 四、本表混凝土及砂浆配合比中水泥用量分不同的水泥强度等级,以带括号和不带括号表示,不带括号 的是定额采用的水泥强度等级及其用量,带括号的仅供换算使用。 五、本表配合比各种砂的规格按以下标准划分:中砂平均粒径0.36~0.42mm,细砂平均粒径0.26~0.36mm, 特细砂平均粒径0.15~0.25mm。 六、混凝土配合比用量已综合考虑了密实和温度差等因素,砂浆配合比用量中已考虑了砂的膨胀因素, 不另计算。 七、本配合比所使用的材料容重(供参考):

2015四川定额说明及计算规则

2015四川定额说明及计算规则

总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制。

二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金: 适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。

2015四川定额说明及计算规则

2015四川定额说明及计算规则

2015四川定额说明及计算规则一、定额说明定额是指按照一定标准和规定,事先对工程中某些施工项目的细节进行定量测定,并按照这些测定结果编制的工程建设施工定额表。

在2015年,四川省发布了新版的定额表,其中包括了建筑施工、市政道路、水利水电、公路工程等方面的项目。

定额表明细了每项工程要求的施工条件和施工过程中所需的材料、设备、工时等各种工程量。

定额表的主要作用是:1.明确施工项目的工程量,为工程的施工计划提供基本依据;2.统计施工项目所需要的材料、设备等各种资源,进而计算施工的工程成本;3.作为管理和验收的依据,定额表中明确了每项工程的标准和质量要求,有助于保证工程的施工质量。

在计算工程成本时,定额不仅要考虑基础施工成本,还要考虑管理费用、设备费用、管理费用、安全检查费用等各项成本。

因此定额不仅仅是一张工程建设计划表,更是一项基准性的参考,为工程质量和施工效率提供支持。

二、计算规则在进行工程施工定额计算时,要按照国家和地方政策和标准,以及各个施工项目的实际条件为基础。

四川省2015版的定额表共分为19个部分,每个部分都有相应的计算规则和规范。

以建筑施工为例,建筑施工定额表包括了建筑工程的预制构件安装、土石方工程、混凝土工程、砌筑工程、钢结构工程、防水工程、屋面工程、装饰装修工程、通风与空调工程等9大类。

在计算建筑施工的定额时,需要考虑以下几个因素:1. 工程量计算建筑施工定额以单位工程量为基础,通常按照每平方米、每立方米等计算。

因此,在进行计算时需要测量出工程所需的施工面积、体积或长度等。

2. 材料费用计算施工定额中明确了施工所需要的材料类型、用量和单价。

因此,要根据施工量计算出所需的材料数量和费用,并根据市场价格计算出总材料费用。

3. 人工费用计算建筑施工定额中还包括了对施工所需人工工时的说明和计算方式。

在计算人工费用时,需要考虑工人工资、税费、社保费等多方面因素。

4. 设备费用计算在建筑施工中,很多工程需要用到重型机械和设备,如起重机、挖掘机等。

四川定额说明及计算规则

四川定额说明及计算规则

四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制。

二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总说明、编制依据2015 年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013 以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“ 13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208-2006、《全国统一市政工程预算定额》GYD-301〜308-1999、《全国统一施工机械台班费用编制规则》、2009 年《四川省建设工程工程量清单计价定额》、2008 年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制。

二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金: 适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。

凡使用国有资金投资的建设工程应执行本定额。

三、定额作用本定额是编审建设工程设计概算、施工图预算、最高投标限价(招标控制价、招标标底)、竣工结算,调解处理工程造价纠纷,鉴定及控制工程造价的依据;本定额是招标人组合综合单价,衡量投标报价合理性的基础;本定额是投标人组合综合单价,确定投标报价的参考;本定额是编制建设工程投资估算指标的基础。

四、消耗量标准本定额的消耗量标准,是根据国家现行设计标准、施工质量验收规范和安全技术操作规程,以正常的施工条件、合理的施工组织设计、施工工期、施工工艺为基础,结合四川省的施工技术水平和施工机械装备程度进行编制的,它反映了社会的平均水平。

因此,除定额允许调整者外,定额中的材料消耗量不得变动,如遇特殊情况,需报经工程所在地工程造价管理部门同意,并报省建设工程造价管理总站备查后方可调整。

五、综合单价本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目的工程内容所需的人工费、材料和工程设备费、施工机具使用费、综合费(企业管理费和利润)。

(一)人工费:1.人工费是指按工资总额构成规定,支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用。

内容包括:(1)计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。

(2)奖金:是指对超额劳动和增收节支支付给个人的劳动报酬,如节约奖、劳动竞赛奖等。

(3)津贴补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴,如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。

(4)加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。

(5)特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计量工资标准的一定比例支付的工资。

2.本定额人工工日消耗量包括基本用工、辅助用工、其他用工和机械操作用工。

每工日人工单价包括计时工资或计价工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资等。

综合计算人工单价如下:(1)房屋建筑与装饰工程(建筑工程)、市政工程(不包括市政给水、燃气、给排水机械设备安装、路灯工程)、城市轨道交通工程(建筑工程)、园林绿化工程、房屋建筑维修与加固工程(建筑工程)、爆破工程、构筑物工程:普工人工单价为60 元/ 工日,技工人工单价为85 元/工日,混凝土工人工单价为75 元/工日。

(2)房屋建筑与装饰工程(装饰装修工程)、房屋建筑维修与加固工程(装饰工程):普工人工单价为60元/工日,抹灰技工为85元/工日,细木工为120 元/工日,其他技工为95 元/ 工日。

(3)通用安装工程(包括市政给水、燃气、给排水机械设备安装、路灯工程、城市轨道安装工程及园林绿化工程安装):普工、技工综合为85元/ 工日。

(二)材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。

内容包括:1.材料原价:是指材料、工程设备的出厂价格或商家供应价格。

2.运杂费:是指材料、工程设备自来源地运至工地仓库或指定堆放地点所发生的全部费用。

3.运输损耗费:是指材料在运输装卸过程中不可避免的损耗。

4.采购及保管费:是指为组织采购、供应和保管材料、工程设备的过程中所需要的各项费用,包括采购费、仓储费、工地保管费、仓储损耗。

工程设备是指构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置。

(三)施工机具使用费:是指施工作业所发生的施工机械、仪器仪表使用费。

1.施工机械使用费:以施工机械台班耗用量乘以施工机械台班单价表示,施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值的费用。

(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。

(3)经常修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。

包括为保障机械正常运转所需替换设备与随机配备工具的摊销和维护费用,机械运转中日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。

(4)安拆费及场外运费:安拆费指施工机械(大型机械除外)在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线等费用。

(5)人工费:指机上司机(司炉)和其他操作人员的人工费。

(6)燃料动车费:指施工机械在运转作业中所消耗的各种燃料及水、电等。

(7)税费:指施工机械按照国家规定应缴纳的车船使用税、保险费及年检费等。

2.仪器仪表使用费:是指工程施工所需使用的仪器仪表的摊销及维修费用。

(四)综合费:本定额综合费包括企业管理费和利润。

1.企业管理费:是指建筑安装企业组织施工生产和经营管理所需的费用。

内容包括:(1)管理人员工资:是指按规定支付给管理人员的计时工资、奖金、津贴补贴、加班加点工资及特殊情况下支付的工资等。

(2)办公费:是指企业管理办公用的文具、纸张、账表、印刷、邮电、书报、办公软件、现场监控、会议、水电、烧水和集体取暖降温(包括现场临时宿舍取暖降温)等费用。

(3)差旅交通费:是指职工因公出差、调动工作的差旅费、住勤补助费,市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工退休、退职一次性路费,工伤人员就医路费,工地转移费以及管理部门使用的交通工具的油料、燃料等费用。

(4)固定资产使用费:是指管理和试验部门及附属生产单位使用的属于固定资产的房屋、设备、仪器等的折旧、大修、维修或租赁费。

(5)工具用具使用费:是指企业施工生产和管理使用的不属于固定资产的工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销等。

(6)劳动保险和职工福利费:是指由企业支付的职工退职金、按规定支付给离休干部的经费,集体福利费、夏季防暑降温、冬季取暖补贴、上下班交通补贴等。

(7)劳动保护费:是企业按规定发放的劳动保护用品的支出,如工作服、手套、防暑降温饮料以及在有碍身体健康的环境中施工的保健费用等。

(8)检验试验费:是指施工企业按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料等费用。

不包括新结构、新材料的试验费,对构件做破坏性试验及其他特殊要求检验试验的费用和建设单位委托检测机构进行检测的费用,对此类检测发生的费用,由建设单位在工程建设其他费用中列支。

但对施工企业提供的具有合格证明的材料进行检测不合格的,该检测费用由施工企业支付。

(9)工会经费:是指企业按《工会法》规定的全部职工工资总额比例计提的工会经费。

(10)职工教育经费:是指按职工工资总额的规定比例计提,企业为职工进行专业技术和职业技能培训,专业技术人员继续教育、职工职业技能鉴定、职业资格认定以及根据需要对职工进行各类文化教育所发生的费用。

(11)财产保险费:是指施工管理用财产、车辆等的保险费用。

(12)财务费:是指企业为施工生产筹集资金或提供预付款担保、履约担保、职工工资支付担保等所发生的各种费用。

(13)税金:是指企业按规定缴纳的房产税、车船使用税、土地使用税、印花税等。

(14)其他:包括技术转让费、技术开发费、投标费、业务招待费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费、保险费等。

2.利润:是指施工企业完成所承包工程获得的盈利。

(五)综合单价调整:根据原建设部《关于调整工程造价的若干规定》(建标[1991]797 号),《建筑工程施工发包与承包计价管理办法》(中华人民共和国住房和城乡建设部令第16 号),国家标准《建设工程工程量清单计价规范》GB50500-2013 ,住房城乡建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2013]44 号),原省建委《关于进一步搞好工程造价动态管理的通知》(川建委价发[1994]464 号)以及原省建委、省物价局印发的《四川省建设工程造价信息管理办法》(川建委发[2000]0205 号)的规定,综合单价的各项内容按以下规定进行调整:1 .人工费调整。
