高速公路收费站供水井凿井工程施工方案
凿井工程施工方案

凿井工程施工方案一、项目简介凿井工程作为一种常见的地下工程施工技术,适用于很多不同的领域,包括建筑施工、城市控制、水利工程等。
本施工方案将详细介绍凿井工程的施工方案、流程、技术要求等相关信息,以期为同类工程的施工人员提供指导与帮助。
二、施工方案1. 设备准备进行凿井工程时,需要准备相应的设备和工具。
常见的设备包括电锤、砂轮机、压缩机、冲击钻、电钻等。
这些设备需要经过检验和调试,以确保其工作正常。
2. 实施步骤(1) 选定凿井位置针对该工程的特殊性质,我们需要选定准确位置进行凿井作业。
首先要对凿井的区域进行勘测,确定地质情况,查看是否存在岩石、固体物质、地下管道等干扰因素。
根据勘测结果,选择凿井的位置和角度,确保作业安全。
(2) 预处理凿井前需要进行预处理,在选定准确的位置除去砂石、杂物等,以防对设备工作产生干扰脏污。
同时清理地面,以便于后续工作,准备材料。
(3) 安装设备安装电锤、砂轮机、压缩机、冲击钻、电钻,然后进行检验,确保设备工作正常,无异常噪音以及异味。
(4) 进行凿井工作使用冲击钻在凿井点位以标准角度切入地面,并依据凿井的需求以控制钻头的角度,然后使用电锤、砂轮机、电钻,若有固体物质需需要用到钻锤进行打孔。
(5) 安装套管与微型泵凿井完成后,安装套管并进行微型泵的安装,以便于管道的可控使用。
同时安装密封圈,以免泥浆泄漏。
3. 安全措施凿井工程是一项危险的工作,为了确保工程人员和环境的安全,需要采取一系列措施来预防事故的发生:1.确保设备检验和调试正常,保证使用安全;2.工人必须穿上工作服、手套、安全鞋等防护装备;3.钻头在工作时禁止随意更换,避免意外产生;4.在凿井作业过程中,工人应注意与设备之间的间隔,避免发生事故;5.钻头操作时,必须保持头部安全距离,并且避免不必要的移动。
三、施工技术要求1.地面勘测人员必须对凿井目标区进行全面的地质勘测,确保在施工期间不会发生不可预测的事故;2.根据勘测结果,确定凿井的位置和角度,并准备好所需要的套管、泵、密封圈等相关材料;3.机器和工作场所必须进行充分的检查和维护,以确保作业的顺利进行,并在工作区域内设置强制性的防护措施,以减少安全问题;4.在进行凿井作业前,应确定凿孔路径避开地下管线等设施;5.钻头不能更换到其他角度,安全距离须要保持在30cm以外。
凿井工程施工方案范文

凿井工程施工方案随着现代化的发展,人们对于用水的要求越来越高,而传统的取水方式已经不能满足人们的需求。
于是,凿井工程应运而生。
凿井是一种主动地通过机械设备挖掘或炸掉地下的水脉,以获得地下深层水源的开采方式。
在这篇文档中,将详细介绍凿井工程的施工方案。
1. 工程前期准备凿井工程是一项大型的基础工程,需要在施工前仔细规划和准备。
1.1. 环境评估在凿井地点选定后,需要对周边环境进行评估。
需要考虑的因素包括地质条件、水资源状况、土地利用状况、生态环境情况等。
如果在考察中发现一些不利因素,需要重新评估选址。
1.2. 设计方案在确定地点后,需要制定凿井的具体方案。
方案要考虑如下因素:•凿井深度:需要考虑到地下水脉的分布和实际需要。
•凿井直径:可以根据需要和地质条件来确定。
•凿井方法:可以采用钻探法、爆破法、机械开凿法等。
1.3. 申请批复在设计方案制定后,需要向相关部门进行申请批复,包括土地部门、环保部门、公安部门等。
如果经过审批后,可以开始施工。
2. 施工准备施工准备是凿井工程的重要环节,可以有效提高施工效率和施工质量,包括以下几个方面:2.1. 地区勘探在施工前,需要进行地貌地质勘探,对凿井点位、深度等进行判定和确定。
2.2. 采购材料施工时,需要购买各种所需材料,包括凿井机、钻头、铁皮等。
这些材料通常在施工前一段时间采购,以保证施工的顺利进行。
2.3. 搭建设施施工需要搭建一定的设施,包括压缩空气站、电气站、供水系统等。
这些设施的搭建要尽早完成,以便施工的顺利进行。
3. 施工过程在施工过程中,需要按照设计方案进行开挖,主要包括以下几个环节:3.1. 起井点先从地面挖出一个小坑,然后放置好凿井机,启动凿井机进行施工。
3.2. 凿井根据设计深度,利用凿井机慢慢挖掘,直到达到设计深度为止。
3.3. 封井当钻机达到所需要的深度后,需要在凿井口结构上加装封井装置,来保证井壁的稳定、井口不塌陷。
3.4. 封孔在水井深度到了以后,凿井工程还没完,需要封闭井孔。
水源井工程施工方案和技术措施

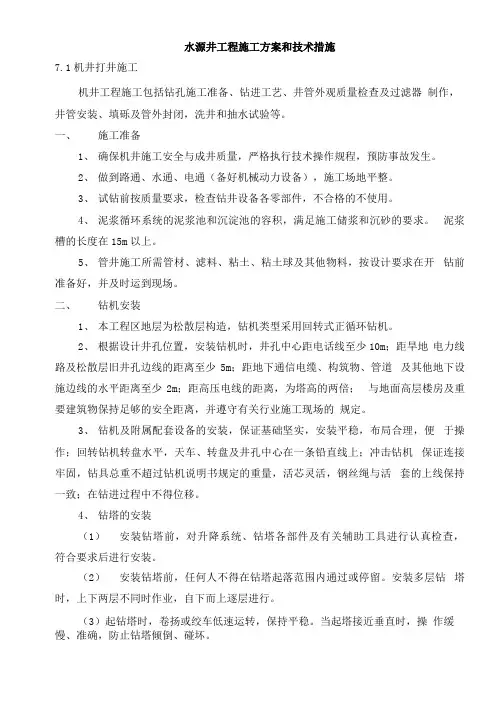

水源井工程施工方案和技术措施7.1机井打井施工机井工程施工包括钻孔施工准备、钻进工艺、井管外观质量检查及过滤器制作,井管安装、填砾及管外封闭,洗井和抽水试验等。
一、施工准备1、确保机井施工安全与成井质量,严格执行技术操作规程,预防事故发生。
2、做到路通、水通、电通(备好机械动力设备),施工场地平整。
3、试钻前按质量要求,检查钻井设备各零部件,不合格的不使用。
4、泥浆循环系统的泥浆池和沉淀池的容积,满足施工储浆和沉砂的要求。
泥浆槽的长度在15m以上。
5、管井施工所需管材、滤料、粘土、粘土球及其他物料,按设计要求在开钻前准备好,并及时运到现场。
二、钻机安装1、本工程区地层为松散层构造,钻机类型采用回转式正循环钻机。
2、根据设计井孔位置,安装钻机时,井孔中心距电话线至少10m;距旱地电力线路及松散层旧井孔边线的距离至少5m;距地下通信电缆、构筑物、管道及其他地下设施边线的水平距离至少2m;距高压电线的距离,为塔高的两倍;与地面高层楼房及重要建筑物保持足够的安全距离,并遵守有关行业施工现场的规定。
3、钻机及附属配套设备的安装,保证基础坚实,安装平稳,布局合理,便于操作;回转钻机转盘水平,天车、转盘及井孔中心在一条铅直线上;冲击钻机保证连接牢固,钻具总重不超过钻机说明书规定的重量,活芯灵活,钢丝绳与活套的上线保持一致;在钻进过程中不得位移。
4、钻塔的安装(1)安装钻塔前,对升降系统、钻塔各部件及有关辅助工具进行认真检查,符合要求后进行安装。
(2)安装钻塔前,任何人不得在钻塔起落范围内通过或停留。
安装多层钻塔时,上下两层不同时作业,自下而上逐层进行。
(3)起钻塔时,卷扬或绞车低速运转,保持平稳。
当起塔接近垂直时,操作缓慢、准确,防止钻塔倾倒、碰坏。
(4)塔腿接触地面处,用垫木垫牢,保持稳定。
(5)绷绳位置安设匀称,绷绳地锚埋设牢固,并用紧绳器绷紧,绷绳与地面所成夹角,不大于450。
(6)钻机转盘中心与井孔中心保持在一条铅直线上。
凿井及供水管线施工设计方案(标书)

目录一、施工案与技术措施;二、质量保证措施和创优计划;三、施工总进度计划及保证措施;四、施工安全措施计划;五、文明施工措施计划;六、施工场地治安保卫管理计划;七、施工环保措施计划;八、施工现场总平面布置(附图);九、项目组织管理机构;十、成品保护和工程保修工作的管理和承诺十一、任可能的紧急情况的处理措施、预案以及抵抗风险的措施;十二、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务案编制说明本工程施工组织设计编制遵循以下基本原则:保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要;依据工程项目的容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接, 加快施工进度,缩短工期;采用先进的施工技术,合理选择施工案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量;编制依据:本工程施工组织设计编制的依据是:建设单位所提供招标文件的所有容及招标答疑会议纪要及其他相关资料;和上级单位以及公司有关安全生产,文明施工的法规,规定;施工现场的自然条件和具体情况。
(水文地质、气象环境、交通运输、供水供电等)现行的有关工程建设强制性标准:省、行业规程、规;质量验收规、标准;我国现行的其他有关施工验收规和操作规程;我公司现有的技术、装备以及多年积累的类似建筑工、程的施工经验资料施工案与技术措施本工程名称为阿克经济技术开发区管委会高速公路匝道绿化凿井工程,凿井1眼,设计井深150m,口径为巾377mm,平均单井出水量125m3/h , 出水压力不小于3公斤,输配电线路约100米、水泵250QJ125-75(45kw) —台、变频柜(三晶)55kw 一组、变压器80KVA —台,及340米连接管网等。
位于阿克经济技术开发区高速公路匝道入口附近,紧邻高速。
计划开工日期:20 1 2 年8月17日,计划竣工日期:2012年9月25日,工期为40天。

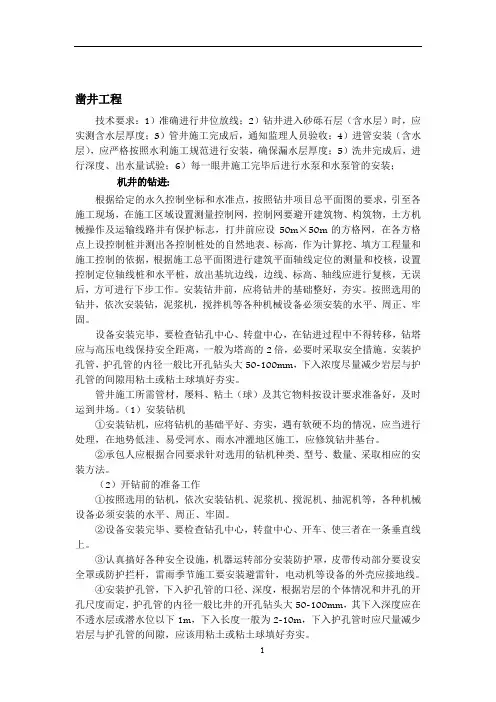

凿井工程施工方案

凿井工程技术要求:1)准确进行井位放线;2)钻井进入砂砾石层(含水层)时,应实测含水层厚度;3)管井施工完成后,通知监理人员验收;4)进管安装(含水层),应严格按照水利施工规范进行安装,确保漏水层厚度;5)洗井完成后,进行深度、出水量试验;6)每一眼井施工完毕后进行水泵和水泵管的安装;机井的钻进:根据给定的永久控制坐标和水准点,按照钻井项目总平面图的要求,引至各施工现场,在施工区域设置测量控制网,控制网要避开建筑物、构筑物,土方机械操作及运输线路并有保护标志,打井前应设50m×50m的方格网,在各方格点上设控制桩并测出各控制桩处的自然地表、标高,作为计算挖、填方工程量和施工控制的依据,根据施工总平面图进行建筑平面轴线定位的测量和校核,设置控制定位轴线桩和水平桩,放出基坑边线,边线、标高、轴线应进行复核,无误后,方可进行下步工作。
安装钻井前,应将钻井的基础整好,夯实。
按照选用的钻井,依次安装钻,泥浆机,搅拌机等各种机械设备必须安装的水平、周正、牢固。
设备安装完毕,要检查钻孔中心、转盘中心,在钻进过程中不得转移,钻塔应与高压电线保持安全距离,一般为塔高的2倍,必要时采取安全措施。
安装护孔管,护孔管的内径一般比开孔钻头大50-100mm,下入浓度尽量减少岩层与护孔管的间隙用粘土或粘土球填好夯实。
管井施工所需管材,屡料、粘土(球)及其它物料按设计要求准备好,及时运到井场。
(1)安装钻机①安装钻机,应将钻机的基础平好、夯实,遇有软硬不均的情况,应当进行处理,在地势低洼、易受河水、雨水冲灌地区施工,应修筑钻井基台。
②承包人应根据合同要求针对选用的钻机种类、型号、数量、采取相应的安装方法。
(2)开钻前的准备工作①按照选用的钻机,依次安装钻机、泥浆机、搅泥机、抽泥机等,各种机械设备必须安装的水平、周正、牢固。
②设备安装完毕、要检查钻孔中心,转盘中心、开车、使三者在一条垂直线上。
③认真搞好各种安全设施,机器运转部分安装防护罩,皮带传动部分要设安全罩或防护拦杆,雷雨季节施工要安装避雷针,电动机等设备的外壳应接地线。
高速公路收费站供水井凿井工程施工方案

高速公路收费站供水井凿井工程施工方案目录①、工程概况及编制依据 (2)②、主要施工方法 (6)③、确保工程质量的技术组织措施 (13)④、确保工程工期的技术组织措施 (15)⑤、确保工程安全施工的技术组织措施 (17)⑥、确保工程文明施工的技术组织措施 (21)○7、施工总平面图 (26)一、工程概况及编制依据(一)编制说明及编制依据1、编制说明项目名称:机西高速公路房建三标西华西收费站、商周主线收费站一水源井工程。
2、编制依据:(2)本工程招标文件、水文地质勘查报告,施工图纸、设计变更、投标预备会答疑纪要;(3)本工程建设地区水文地质、地理、气候条件情况。
(4)国家及行业、地方规范、标准。
(5)国家及河南省、周口市相关工程建议政策、法规。
(6)SL256—2000《机井技术规范》行业标准执行。
(二)工程概况**机场至周口西华高速公路(一期)全长106.3公里,起点位于拟建商登高速公路上,通过枢纽互通与拟建商登高速相连,先后和兰南高速、永登高速相连,终点在周口市西北接商周高速公路,JXFJ-3标项目位于周口市西华县境内,包含西华西收费站(K116+417)和商周高速枢纽主线收费站(K131+300);各收费站分别施工供水井1眼,西华西收费站水井设计井深为320米,单井出水量15t/h;商周高速枢纽主线收费站水井设计井深为370米,单井出水量15t/h,该收费站水井分别位于两侧的泵房附近;水井主要供应该收费站工作人员生活用水、消防用水、绿化用水及路面洒水等。
(三)工程(设计)施工方案根据业主提供的供水井水文地质勘察报告,对该水井做出如下施工方案:1、水井结构及水井材料⑴、水井深度320-370米,预计出水量15吨/小时;⑵、井孔直经:0-200米钻孔直径500mm,200-370米钻孔直径450mm;⑶、井管材料:,上部0-200米为Ф273*6mm螺旋钢管,下部200-370米为Ф159*6mm直缝钢管;⑷、滤水管:采用钢质桥式滤水管,规格为Ф159*6mm;⑸、滤水材料:采用直径为1-3mm石英砂滤料;2、凿井设备及施工方法(1)钻进方法以及钻机、钻具的选择根据现场的水文地质情况,本标段地层主要为松散层II、III类土质。
凿井工程施工方案

凿井工程施工方案一、项目概况凿井工程是指通过机械或化学手段,在地下岩层中开凿出一定直径和深度的井孔,以供给水、气、矿产等资源的开采和利用。
本次凿井工程的目的是为了获取地下水资源,提供给周边居民和农田灌溉使用。
本次施工采用机械凿井的方式进行,在山区地势较为险峻的地方进行。
二、施工前准备1. 设计方案确认:施工前需对凿井项目的设计方案进行确认,包括凿井深度、直径、水源情况等。
2. 地质勘察:对凿井地点周围地质条件进行勘察,了解地层构造、岩石性质等情况,为后续施工提供依据。
3. 施工人员培训:对参与凿井工程的施工人员进行安全培训,确保施工过程中每个人都能遵守相关安全规定。
4. 施工设备准备:准备好所需的凿井机、管材、泵等设备,并对设备进行检查和测试,确保设备正常运转。
5. 安全措施准备:设置安全警示标识、安全防护设施,进行安全演练和应急预案制定,确保施工安全。
三、施工过程1. 设备安装:将凿井机置于准备好的施工基地上,根据设计要求调整机器水平度和方向。
2. 钻头安装:安装准备好的钻头,根据地质条件选择合适的钻头型号,并根据设计要求调整钻头直径。
3. 开孔凿井:启动凿井机,开始进行凿井作业。
根据地质勘察结果,根据设计要求逐步向下凿井,控制凿井速度和方向。
4. 进水处理:当凿至地下水层时,要及时处理水井内的杂质,保持水质清洁。
同时进行地下水的取样分析,确定水质是否符合要求。
5. 凿井完成:当达到设计要求的凿井深度后,停止凿井作业,将泵安装到井中,并进行水源抽取测试,确保水源充足。
四、施工验收1. 施工质量检查:对凿井工程的施工质量进行检查,包括凿井深度、钻孔直径、中间支护、水源水质等情况。
2. 安全检查:对施工现场的安全措施进行检查,确保施工过程中没有发生安全事故。
3. 水质检测:对地下水的水质进行检测,确保水质符合相关标准要求。
4. 竣工验收:经过以上检查合格后,准备进行竣工验收,并颁发竣工验收报告。
五、安全措施1. 施工现场要设置明显的安全警示标识,确保施工人员能够随时了解施工区域的危险情况。
高速公路挖水管道施工方案

高速公路挖水管道施工方案1. 简介本文档旨在提供一份高速公路挖水管道施工方案。
该方案包括施工前的准备工作、挖掘水管道的具体步骤、以及施工后的验收工作等内容。
通过本方案的实施,可以确保高速公路上水管道的顺利铺设。
2. 施工前准备工作在挖掘水管道之前,需要进行以下准备工作:•方案设计:根据工程需要,确定水管道的布置方案,并进行相应的设计。
设计方案应符合国家相关标准和要求。
•材料和设备准备:根据设计方案,准备好所需的管道材料和相关设备,包括挖掘机、砂石、水泥等。
•施工人员培训:对施工人员进行安全培训,确保他们了解施工过程中的安全操作规范。
•施工区域评估:评估施工区域的地质和地形情况,确定施工方案是否需要进行适当的调整。
3. 挖掘水管道的具体步骤下面是挖掘水管道的具体步骤:步骤一:标记和确定管道位置在施工区域进行标记,确定水管道的位置和起止点。
使用测量工具准确测量地面距离和深度。
步骤二:挖掘沟槽使用挖掘机挖掘沟槽,保持沟槽的宽度和深度符合设计要求。
确保挖掘的沟槽底部平整光滑,不应有石块或其他障碍物。
步骤三:安装管道将预先准备好的水管道放置在沟槽中,确保管道的连接牢固。
使用合适的工具和材料进行管道连接和固定。
步骤四:填充沟槽在管道安装完成后,使用砂石等材料填充沟槽,将沟槽填平。
填充应均匀且紧密,确保管道不会被损坏。
步骤五:进行测试和修复在挖掘水管道完成后,进行相关测试,例如漏水测试。
若发现问题,及时进行修复和调整,确保管道的正常运行。
4. 施工后验收工作施工完成后,进行验收工作以确保施工质量和安全。
•检查管道质量:对新安装的水管道进行检查,确保管道的连接牢固、没有漏水和其他质量问题。
•进行验收测试:进行必要的验收测试,确保水管道满足设计要求和相关标准。
•整理施工现场:清理施工现场,修复地面等,恢复正常交通流畅。
5. 安全措施在施工过程中,应注意以下安全措施:•佩戴必要的个人防护装备:施工人员应佩戴合适的安全帽、护目镜、手套等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高速公路收费站供水井凿井工程施工方案目录①、工程概况及编制依据 (2)②、主要施工方法 (6)③、确保工程质量的技术组织措施 (13)④、确保工程工期的技术组织措施 (15)⑤、确保工程安全施工的技术组织措施 (17)⑥、确保工程文明施工的技术组织措施 (21)○7、施工总平面图 (26)一、工程概况及编制依据(一)编制说明及编制依据1、编制说明项目名称:**高速公路房建三标西华西收费站、商周主线收费站一水源井工程。
2、编制依据:(2)本工程招标文件、水文地质勘查报告,施工图纸、设计变更、投标预备会答疑纪要;(3)本工程建设地区水文地质、地理、气候条件情况。
(4)国家及行业、地方规范、标准。
(5)国家及河南省、**市相关工程建议政策、法规。
(6)SL256—2000《机井技术规范》行业标准执行。
(二)工程概况**机场至**西华高速公路(一期)全长106.3公里,起点位于拟建商登高速公路上,通过枢纽互通与拟建商登高速相连,先后和兰南高速、永登高速相连,终点在**市西北接商周高速公路,JXFJ-3标项目位于**市西华县境内,包含西华西收费站(K116+417)和商周高速枢纽主线收费站(K131+300);各收费站分别施工供水井1眼,西华西收费站水井设计井深为320米,单井出水量15t/h;商周高速枢纽主线收费站水井设计井深为370米,单井出水量15t/h,该收费站水井分别位于两侧的泵房附近;水井主要供应该收费站工作人员生活用水、消防用水、绿化用水及路面洒水等。
(三)工程(设计)施工方案根据业主提供的供水井水文地质勘察报告,对该水井做出如下施工方案:1、水井结构及水井材料⑴、水井深度320-370米,预计出水量15吨/小时;⑵、井孔直经:0-200米钻孔直径500mm,200-370米钻孔直径450mm;⑶、井管材料:,上部0-200米为Ф273*6mm螺旋钢管,下部200-370米为Ф159*6mm直缝钢管;⑷、滤水管:采用钢质桥式滤水管,规格为Ф159*6mm;⑸、滤水材料:采用直径为1-3mm石英砂滤料;2、凿井设备及施工方法(1)钻进方法以及钻机、钻具的选择根据现场的水文地质情况,本标段地层主要为松散层II、III类土质。
经综合考虑,钻机采用SPS600型水井钻机进行水井施工,钻进方法采用正循环钻进,钻机采用回转钻机,钻头根据不同地层采用刮刀钻头、牙轮钻头。
(2)护壁方法及冲洗介质的选择结合钻进方法,依据现场水文地质情况,采用泥浆护壁法,冲洗介质采用泥浆。
3、施工工期及工程质量施工工期自2015年7月30日至2015年8月15日,工期16天。
质量合格。
本标段供水设备均根据供水井动、静水位及水井出水量配备供水设备,满足收费站用水需要。
(四)现场管理机构及职责(1)设置原则根据本工程的施工项目规模,结构复杂程度,专业特点及地域特点,项目部设项目负责人1人,技术负责人1人,下设技术部、质检部、财务部、材料部、安全部等职能部门,具体负责施工安排、质量管理、材料供应等,真正做到各负其责,各司其职。
(2)现场施工组织机构设置图现场施工组织机构框架图(3)现场施工组织机构设置说明项目部:项目部直属总公司领导,按受公司业务部门的技术指导、监督、检查和考核。
项目负责人:全面负责项目部日常工作技术负责人:负责本工程的现场施工管理工作,负责制定关键部位的施工方案,并负责方案的全面实施;负责日常施工技术管理工作,编制施工计划并统筹安排各作业队的施工。
财务部:负责资金计划供应、成本核算及资金结算等。
质检部:负责工程质量全面管理,编制工程项目质量计划,通过检查试验,监督评定等到手段的实施,保证质量达到质量目标要求,并负责竣工材料的收集、整理等到工作。
材料部:负责物资供应、仓储保管、机械维修并满足使用要求,配合质检部门及时做好材料的检查、试验工作,做好产品的标识满足可追溯性。
安全部:负责安全文明施工,制定安全文明施工操作规程,设置安全文明设施。
督促、检查安全文明生产。
(4)施工准备工作组建项目部,认真开展施工前的各项准备工作。
办理临时用房、场地、用水、用电及临时用地手续,安排各施工队进驻工地。
拟进入本工程的施工人员、设备一次性到位,做好设备进场前维修工作,对职工进行技术交底及安全培训工作。
做好沟通各方关系,联系料源确定运输途径及期限,确保材料供应及时,满足正常施工需要。
同地方有关部门取得联系。
熟悉和了解有关规定,完成必要的申报工作,便于临时工程施工和本工程实施期间得到有关各方的大力支持,确保工程顺利进行。
对施工工区情况及施工区周边环境进行认真调查,对设计文件进行现场校对,并依据调查资料、设计文件、技术规程、规范及监理工程师的要求,编写实施性工组织设计及施工细则等到技术文件组织和指导施工。
接到监理工程师的开工指令后,立即开始各项工程施工。
二、主要施工方法1、施工准备(1)现场调查①对设计井位进行测量复核。
②查清管井施工现场及临近架空输电线、电话线、地下电缆、构筑物及其它设施的准确位置。
③查清管井位置附近的地形、地貌及道路情况,了解水源、电源的接管、接线位置,了解当地的水文、地质及附近500m左右既有井的地质和使用情况,并与设计管井的勘探资料进行对比分析。
(1)钻进方法以及钻机、钻具的选择根据现场的水文地质情况,经综合考虑,钻进方法采用正循环钻进,钻机采用回转钻机,钻头采用刮刀钻头、牙轮钻头及铁砂钻头。
(2)护壁方法及冲介质的选择结合钻进方法,依据现场水文地质情况,采用泥浆护壁法,冲洗介质采用泥浆。
(1)做好“三通一平”①按现场要求,把施工道路通好.②按钻进设备所需的电压和功率,接通电源或备好临时动力设施.③按施工用水量要求,接通水源.④按钻进设备要求的场地范围,平整施工场地.2、井孔钻进(1)井位确定后,进行钻机安装。
钻机安装前,应对钻机各部位进行检查、维护,保持良好状态,对动力系统、升降系统、钻机各部件及有关辅助工具认真检查。
设备安装要水平周正,绷绳位置均将近布置,绷绳地锚必须埋设牢固。
开钻前粘土必须运至现场,砾料管必须在终孔前运施工现场,检验合格后根据地层资料进行排管编号。
(2)井位经复核测量无误,监理检查签认后方可开钻。
粘土层钻进阻力较大自造浆能力强,须采用稀泥浆水排量适当加压的方法,转速以60r/min为宜;砂层钻进时阻力小,应采用浓泥浆大排量少许加压钻进,转速以40—50r/min为宜;钻进结束后全程测斜,检查孔斜度按要求控制在每100m井深的偏差小于1度,当孔斜度大于技术要求时,采用加长钻具导正纠斜,小径顺直可为扩孔起到良好的导向作用。
小孔钻到设计标高后,进行物探测井后,扩孔至设计井径。
3、采集(土)岩样井孔钻进过程中,应及时采集(土)岩样,并及时做好记录,实测出位置记录和岩性描述。
4、物探测井小孔钻进到设计标高后,进行物探测井,利用自然电位、视电阻率、梯度参数曲线确定含水层、岩性、厚度、埋深、富水性的地质条件,绘制地质柱状图,与呆样资料、设计资料对比后,并且核实井管安装尺寸,以便井管安装。
5、井管安装(1)施工准备管材及滤水管经监理检验签认后,方可进行排管焊接。
按照地层柱状图和井管结构尺寸进行丈量,编好序号,将滤水管与井管焊接好,按顺序排列在钻机前。
下管前将井管中泥浆换稀,但不可向井孔内加入清水,换稀的泥浆比重一般为1.05—1.1。
钻机起重架、电焊机电源等到检查无误方可下井管。
(2)井管安装方法在设计无特殊要求时钢质井管安装采用对口加箍焊接法。
取水段每层滤水管上下安装一组扶正器。
(3)下管焊接时应注意下列事项:①提吊井管时要轻拉慢放,下管受阻时不要猛蹬或压入,下管时应始终保持井管位于井孔正中,避免倾斜。
②管口必须平整,下管时管卡紧靠管箍,将管卡子放在钢架上,使管口保持水平,吊起的井管应垂直,将接口对齐后由专人用线垂检验其垂直度,然后在管口四周点焊,点要均匀对称。
③电焊工要持证上岗,焊接面除尽氧化皮,管接口要满焊一周。
6、填砾及封孔止水(1)投填滤料滤料采用优质石英砂,要经两次筛分,粒径控制在设计要求范围内,清水洗净后方可填充。
投填滤料要求速度缓慢,从井管外返水填砾,每填入一定数量的过滤料要等到待一段时间使其充分沉淀后用测锤测量填入高度,计算其所达到的位置,保证滤料投填质量。
投填滤料数量要充足,滤料填入高度应高出滤水管上端10m,最少不能少于5.0m,但不能影响含水层的封闭,以保证水质。
(2)封孔止水选用优质红粘土成份,直径2—3cm土球,粘土球必须揉实,外表稍干,内部湿润、柔软,投填速度不宜过快,应大小掺杂填入。
每投填1—2m测量一次,投填厚度控制在20m,粘土球数量要备足,应比计算量大25%。
井口封闭采用粘土封闭,封闭时将粘土捣成碎块填入井孔至井口,并夯实,如有特殊要求时采用砼浇筑封闭。
7、洗井本工程采用深井潜水泵振荡抽水洗井及活塞洗井。
活塞洗井,洗井时应从第一含水层开始,每拉清一层再拉下一层,活塞在井内停留时间不宜过长且活塞不宜制作的太大,以防沉淀沙粒淤住。
活塞提升速度控制在0.6—1.2m/s。
洗井时间应根据含水层结构、滤水管结构、钻进时间长短等因素综合考虑,用活塞洗井时不可强力抽拉,否则很容易破坏滤水丝间隙,导致涌砂。
8、抽水试验及水质化验(1)工具①水表②动静水位测定采用电测水位仪③大于设计出水量的水泵一台(2)试验要点本工程管井,做一次降深试验,一次降深的抽水量不小于设计出水量,经抽水试验所能达到的出水量作为井的实际出水量。
抽水水位稳定时间不小于12h,贫水区不小于24h。
(3)水位、水量的观测抽水试验前先观测静止水位。
抽水开始5分钟观测动水位每5分钟观测一次,30分钟以后每30分钟观测一次。
连续3h内出水量的差值小于平均出水量的5%,或用泵抽时水位波动范围不大于3—5cm,即可认为水位稳定,此时的水位即为该出水量的动水位。
连续稳定时间达到要求时抽水试验即可结束。
抽水试验结束后,立即观测水位恢复情况:最初每隔1——2分钟一次,以后改为5分钟一次,如水位在3——4小时内上下波动不超过1cm,即可认为水位已恢复。
(1)水质化验理化分析水样量下少于2000ml,做细菌分析水样不少于1000ml,从开始取样到开始分析的时间不得超过8h。
9、竣工验收抽水试验过程中应及时进行资料整理和结果汇总,绘制水量与降深的关系曲线,绘制水位恢复曲线图,绘制管井柱状图,核实要安装的抽水设备。
(五)施工工艺流程图一、劳动力计划及主要施工机械计划(一)劳动力计划(单眼井)(二)拟投入本工程的主要施工设备表三、确保工程质量的技术组织措施(一)质量保证体系建立健全质量管理体系是保证工程质量的关键。
为此,建立以项目负责人为首的质量管理机构。
(二)质量保证措施1、组织保证措施积极推行全面质量管理,加强人员培训,增强质量意识,建立健全各级责任制。
