高速公路收费站及养护工区房建工程施工准备与施工现场平面布置方案

高速公路收费站及养护工区房建工程施工准备与施工现场平面
布置方案
1.1技术准备
熟悉和审查施工图纸,组织图纸会审:由资料员负责图纸的收发,应建立管理台帐。

组织相关人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的问题作好记录。

开工前及时与业主、设计联系,做好设计交底工作。

准备与工程有关的规程、规范、图集:根据施工图纸,准备好规范发给项目部相关人员。

测量人员根据建设单位提供的水准点高程及坐标位置,作好工程控制网的测量定位,同时做好复测工作,作好标记加以保护。

工程技术人员明确地下管线及周围环境情况,明确具体位置和深度。

1.1.配备测量器具:J2光学经纬仪1台,DZS3-1自动安平水准仪2台,钢卷尺50米2把,5米10把,塔尺5米2根,10KG线坠6个。

1.1.碱验器具配置:
混凝土试模( 150 x 150 x 150 ) 6组,砂浆试模(70・
7x70.7x 70.7) 3 组,混凝土抗渗试模( 175 x 185 x 150 ) 1 组,
坍落度桶( 1 x 2 x 3 ) 1个,振动台( 5 x 5 ) 1个,
回弹仪1个,天平1台,砝码1套,磅秤501台,环刀
231套,氧气表2组,乙焕表2组。

1.2施工现场平面布置
1.2.施工道路及场地
场地围挡利用彩板,保证施工现场的封闭性及现场机具、材料的管理。

在施工现场修筑循环施工道路,按单行道考虑,道路宽4〜6米,路基排压密实,路面砼浇注。

修筑后应高出地坪面,并作好排水工作。

现场临时用水
采用施工、生活和消防合一的供水方式,采用现场打井作为水源。

现场用水主要考虑消防用水,依据现场消防水量定额,取Q消=10L/S,则总用水量为1.1Q消=11L/S,管径d=[4 x 11/10x 3.14x 1.4]1/2=0.米取 D=1mm 。

因此,供水管径采用①1的焊接钢管作为施工临时用水干管可以满足要求。

生活用水给水系统采用DN20焊接钢管由干管接出,净化后保证职工用水,支管埋设深度80厘米。

生活废水与临时厕所化粪池的隔出水应通过污水管道排放至城市污水干道。

为保证混凝土养护等用水,现场设置加压水泵2台,蓄
水池2个
消防器材设置:
根据安全施工的有关规定,现场设置消防灭火设施。

因此,场内应定点设置各类灭火器材。

合集下载

高速公路工程建设项目安全设施、房屋建筑、收费天棚施工组织设计

高速公路工程建设项目安全设施、房屋建筑、收费天棚施工组织设计

目录第一章、总体施工组织布置及规划…………………………………………第二章、主要工程项目的施工方案、方法与技术措施……………………第三章、工期保证体系及保证措施…………………………………………第四章、工程质量管理体系及保证措施……………………………………第五章、安全生产管理体系及保证措施……………………………………第六章、环境保护、水土保持保证体系及保证措施………………………第七章、文明施工、文物保护保证体系及保证措施………………………第八章、项目风险预测与防范,事故应急预案……………………………第九章、其他应说明的事项…………………………………………………长余高速公路米沙子出口工程建设项目安全设施、房屋建筑、收费天棚施工组织设计第一章、总体施工组织布置及规划一、编制依据1、长余高速公路米沙子出口工程建设项目安全设施、房屋建筑、收费天棚建筑、结构、电气、水暖图纸.2、编制依据法规、规程及规范:2。

1主要规范、规程、标准892。

2主要法规二、工程概况1、工程名称:长余高速公路米沙子出口工程变电站、收费站综合楼、养护工区综合楼、维修车间,盐库、锅炉房,泵房、管理处1号车库、收发室、肇事停车场值班室、管理处综合楼、收费天棚、围墙2、建设单位:长余高速公路米沙子出口办公室3、工程地点:长余高速公路米沙子出口工程主线终点与联络道起点相交处4、设计概况:4.1建筑概况:以上项目耐火等级为二级;设计使用年限为50年;抗震设计烈度为7度;防火分区1个。

4.2结构概况:4。

2。

1 变电站、收费站综合楼、养护工区综合楼、维修车间,盐库、锅炉房,泵房、管理处综合楼:收费天棚;基础类型独立基础;建筑结构安全等级为二级;建筑场地类别为‖类;地基基础设计等级为丙级;抗震等级为四级。

4。

2。

2 管理处1号车库、收发室、肇事停车场值班室:基础类型毛石基础;建筑结构安全等级为二级;建筑场地类别为‖类;地基基础设计等级为丙级;抗震等级为四级。

施工部署和现场平面布置

施工部署和现场平面布置

施工部署和现场平面布置一、施工顺序1.1主体。

先施工地下后施工地上。

1.2装修。

先外墙后内墙,先天棚后地面。

1.3安装。

每道工序随土建穿插施工。

二、施工流水段划分2.1主体水平、竖向构件每层每区一次浇筑,分二个施工队同时施工,一队A区工程,二队B区工程。

施工流水段以区分别组织流水。

2.2 安装工程各预埋、安装等分项工艺随土建穿插进行。

三、主要劳动力。

3.1 劳动组织本工程实行二层管理,即项目经理部-施工层、各层实行经济责任制,具体明确各层管理机构的责、权、利关系,充分调动各层次人员的积极性。

施工层(专业班组)作为工程项目具体实行单位,内部制定独立的人、财、物消耗定额进行独立核算,职工实行计件工资,并与施工质量挂钩。

项目经理部统筹安排整个工程项目的人力、物力、财力和平衡调度,监督项目的施工质量、安全、进度,正确选择施工方法。

项目组织管理机构网络项目主管钢筋工长木工工长油漆工长机电工长泥工工长粉刷工长架子工长水工工长电工工长通风工长机械工长测量员设备管理员质检员计量员施工员安全员材料员成本核算生产经理项目经理技术负责人生产负责人第一施工队第二施工队3.2劳动力配备计划为了确保本项目能“优质高速”按时乃至提前完成,劳动力配备必须考虑如下因素:根据工期要求及进度计划,各施工阶段的作业量和工程状况,劳动力的配备要充足,以利于平行流水,立体交叉施工有足够的劳动力调配。

根据工艺要求配备专业施工人员,专业工种要齐全,技术资质满足要求,特别要优先选择干劲足,技术水平高的操作能手,以利于保证质量、进度。

加强机械管理和劳动力的科学调配,充分提高劳动效率。

3.2.1 本公司固定职工达1000多人,且均可随时调动。

3.2.2 劳动力实行专业化,持证上岗,按不同工种,不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率以确保施工质量和施工进度。

3.2.3 为实践对业主的承诺,必须配备足够的合格劳动力,人员组织上全部是本公司,专业技能较强的职工,根据工程实际进度及可插入的各分项工艺,及时调配专业劳动力,实现动态管理。

高速公路察北收费站及养护工区施工组织设计

高速公路察北收费站及养护工区施工组织设计

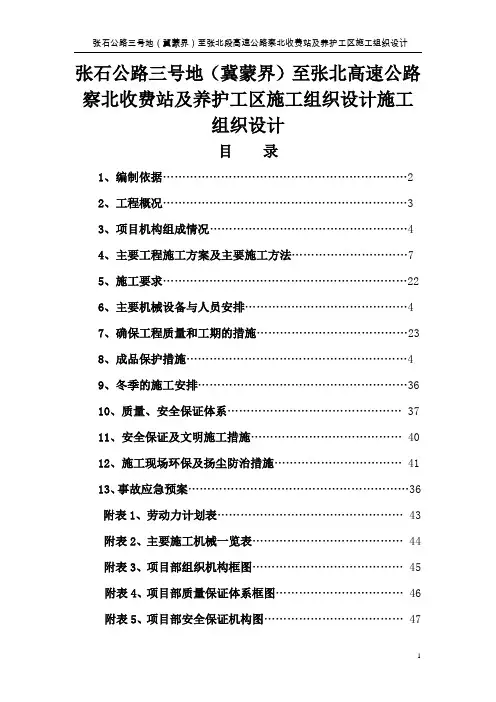

张石公路三号地(冀蒙界)至张北高速公路察北收费站及养护工区施工组织设计施工组织设计目录1、编制依据 (2)2、工程概况 (3)3、项目机构组成情况 (4)4、主要工程施工方案及主要施工方法 (7)5、施工要求 (22)6、主要机械设备与人员安排 (4)7、确保工程质量和工期的措施 (23)8、成品保护措施 (4)9、冬季的施工安排 (36)10、质量、安全保证体系 (37)11、安全保证及文明施工措施 (40)12、施工现场环保及扬尘防治措施 (41)13、事故应急预案 (36)附表1、劳动力计划表 (43)附表2、主要施工机械一览表 (44)附表3、项目部组织机构框图 (45)附表4、项目部质量保证体系框图 (46)附表5、项目部安全保证机构图 (47)附表7、总体施工进度计划表 (49)1、编制依据1.1张石公路三号地(冀蒙界)至张北段高速公路察北收费站及养护工区施工图纸。

1.2 国家、行业及地方有关政策、法律、法令、法规。

1.3 工艺标准及操作规程。

1.4 本公司质量体系程序文件及管理规章制度。

1.5 国家强制性技术质量标准、施工验收规范、规程。

主要规范参考如下:(一)建筑结构:(1)《建筑地基基础工程施工质量验收规范》GB502002-2002(2)《建筑装饰装修工程质量验收规范》GB50210-2001(3)《建筑工程施工质量验收统一标准》GB50300-2001(4)《工程测量规范》GB50026-93(5)《混凝土结构工程施工质量验收规范》GB50024-2002(二)给排水暧通部分:(1)《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002(2)《建筑排水用硬聚乙烯管道施工及验收规范》CJJ30-89(3)《通风与空调工程施工及验收规范》GB50243-2002(4)自动喷水灭火系统施工及验收规范》GB50261-96(三)电气部分:(1)《建筑电气工程施工质量验收规范》GB50303-2002(2)《电气装置安装工程接地装置施工及验收规范》GB50242(四)材料标准:(1)《普通混凝土用砂质量标准及检验方法》GB50242(2)《普通混凝土用碎石和卵石质量标准及检验方法》GB50169-92(3)《砌筑水泥》JGJ52-92(4)《碳素结构钢》GB700-88(5)《钢筋混凝土用热扎带肋钢筋》GB1499-1998(6)《钢筋混凝土用热扎光圆钢筋》GB1013-91(7)《冷扎带肋钢筋》GB13788-2000(8)《普通混凝土配合比设计规程》JGJ55-2000-97(五)验收规范:(1)《建筑工程施工质量验收标准》GB50300-2001(2)《建筑工程技术资料管理规程》DB13(J)35-20022、工程概况张石公路三号地(冀蒙界)至张北段高速公路察北收费站及养护工区。

高速公路收费站及养护工区房建工程施工部署与协调管理方案

高速公路收费站及养护工区房建工程施工部署与协调管理方案

高速公路收费站及养护工区房建工程施工部署与协调管理方案若我单位中标,将对该工程依据项目管理法成立项目部,采用项目负责制,项目领导班子由项目经理、技术负责人及施工负责人组成。

为强化对该工程的管理,公司研究决定抽出业务水平好、管理水平高、具有丰富施工经验的精干管理人员参与该工程的施工管理。

为加强与业主的协调合作,施工过程中定期与业主、监理单位共同召开施工调度会,及时解决施工中需双方共同协调的问题。

1.1施工安排总体指导原则本工程施工程序按先土建后场区配套安装、场区施工,水、电、设备等安装工程穿插在土建施工阶段中同步进行,基本只占流水工期,故不作为独立的施工阶段考虑。

先主体、后装修的顺序进行施工。

在保证质量的前提下,主体抢进度,装修控细部,施工前抓组织和落实,施工中抓协调和配合,施工后抓保护和清理。

施工前必须组织好技术协调和施工配合工作;施工中应针对多工种的穿插协调和配合工作,才能保证主体的顺利实施;施工后应抓好成品的保护工作,以及工序和最后竣工的清理工作,过程控制强调文明施工。

1.2施工总进度计划管理该标段工程主要包括:收费站办公楼、单身宿舍、附属用房、变电所、汽修车间、加油站、小公厕土建、安装工程以及收费站养护区场区总平土建、安装工程。

根据本工程施工安排与各分部分项工程的具体施工内容,分阶段、按步骤组织施工,针对各阶段的工程特点明确分期管理目标,并落实相应的技术与管理措施,这是加强施工过程控制的有效方法。

本工程把收费办公楼、单身宿舍楼这两个单体工程结合起来统一进行物资材料的调度,组织流水施工,保证材料的周转、各工种施工人员的合理搭配,这样既能保证施工质量、降低工程成本又可以加快施工进度。

1.2.1根据施工进度和工程量大小,首先采取对收费站办公楼、单身宿舍楼的施工,在办公楼施工开始后的合适时间,陆续展开对附属用房,变电所等单体的施工,最后完成配套安装和道路及广场的硬化,围墙的施工。

收费站办公楼、单身宿舍这两个单位工程施工又可细化为以下几个阶段:基础阶段:±0.000以下包括基坑开挖,垫层混凝土,基础钢筋、模板、混凝土、及基础回填土等施工内容。

高速公路收费站及服务区房建工程项施工组织设计

高速公路收费站及服务区房建工程项施工组织设计

****高速公路二标段收费站及服务区房建工程项目房建工程施工组织设计编制单位:编制:审核:批准:编制日期:二〇二〇年六月二十日目录1、编制依据 (1)2、工程概况 (2)3、施工部署 (4)4、施工准备工作 (6)4.1、技术准备工作 (6)4.2、现场准备工作 (6)5、土建工程主要分部分项工程施工方法 (7)5.1、施工测量控制 (7)5.2、土方工程施工方法 (9)5.3、模板工程施工方法 (10)5.4、钢筋工程施工方法 (13)5.5、混凝土工程施工方法 (24)5.6、脚手架工程施工方法 (32)5.7、砌体工程施工方法 (34)5.8、楼地面工程施工方法 (38)5.9、地下防水工程施工方法 (40)5.10、屋面工程施工方法 (41)5.11、抹灰工程施工方法 (42)5.12、门窗工程施工方法 (44)5.13、涂料工程施工方法 (47)5.14、吊顶工程施工方法 (49)6、施工技术组织措施 (51)6.1、工期目标及保证措施 (51)6.2、质量目标及保证措施 (52)6.3、治理质量通病措施 (59)6.4、安全文明施工措施 (60)6.5、安装与土建专业配合措施 (64)6.6、冬雨期施工措施 (65)6.7、降低工程造价措施 (66)6.8、降低环境污染措施 (68)6.9、施工总平面布置原则及依据 (68)7、现代化管理及新技术应用 (69)7.1、现代化管理方法 (69)7.2、新技术应用 (69)8、与建设、监理、设计单位配合措施 (70)9、成品保护措施 (71)9.1、成品保护技术措施 (71)9.2、各分部成品保护措施....................................................................................................... 72-74 附件一:质量保证体系框图附件二:项目部管理人员名单及专业分工附件三:主要阶段劳动力计划表附件四:进度计划表附件五:施工总平面布置图***高速公路二合同段房建工程施工组织设计1.编制依据1.1 投标文件。

高速路收费站土建工程施工方案

高速路收费站土建工程施工方案

高速路收费站土建工程施工方案1.1.施工安排1.1.1.本工程特点工程工期紧,施工项目多,工程地点分散,为了工程在施工工期内完工,必须在各个施工点同时开工。

1.1.2.施工区域划分施工区域的划分主要按工作面靠近,便于施工组织的原则进行,本工程划分为4个施工区域,具体划分如下:1. 第1施工区域包括市桥主线收费岛、收费天棚及管理用房4。

2. 第2施工区域包括龙谭主线收费岛、收费天棚及管理用房1。

3. 第3施工区域迎宾路互通立交匝道收费站A、B、C、D、E、F、G的收费岛、收费天棚及管理用房2。

4. 第4施工区域汉溪立交收费岛、收费天棚及管理用房3,其中汉溪立交收费岛、收费天棚为二期项目。

1.1.3.施工总体安排方法施工总体安排方法:①以空间换取时间,充分利用工地开阔的工作面;②合理划分施工区,同步进行施工,区内划分施工段流水施工,确保工程均衡、有序进行。

③周转材、人员、材料等按流水节拍相应跟进;④结构和装修分别划开工作面,水电安装、设备等穿插跟进,在确保工期的范围内尽量流水施工,使材料、机械能多次周转利用,使人员有充足的工作面和时间确保施工质量;⑤各区相对独立施工以利于成品保护;⑥使企业有合理的利润保证积极性。

1.1.4.施工流程图4-1 施工总体流程图1.2.施工测量方案1.2.1.平面控制测量1.2.1.1平面布设方法根据业主提供的GPS点和精密导线点,按要求进行复测。

确认后,再布设加密网,以便于本工程的施工。

根据本工程的工程特点,尽量将本工程用地红线边界点(或曲线要素点)、各轴线纳入加密网。

加密网的测量应以业主提供的GPS 控制点及精密导线点为基础进行加密测量,测量成果应使用认可的平差软件进行严密平差,精度评定满足相关规范要求后方可使用。

1.2.1.2精密导线网精度要求测角中误差≤±2.5″,最弱点的点位中误差≤±10mm,相邻点的相对点位中误差≤±8mm,导线全长相对闭合差不小于1/35000。

高速公路收费站施工方案

高速公路收费站施工方案一、背景介绍随着国家经济的不断发展和人民生活水平的提高,高速公路建设在我国迅速推进,成为了交通运输的重要组成部分。

作为高速公路的重要设施之一,高速公路收费站的建设对于确保道路交通的畅通和收费管理的顺利进行至关重要。

因此,制定一套合理的高速公路收费站施工方案,具有现实意义。

二、方案目标本方案的目标是为了规范高速公路收费站的建设和施工流程,提高施工效率,确保施工质量,为广大交通出行者提供更好的服务。

三、施工前准备工作在施工前,需要进行以下准备工作:1.项目预算:根据收费站规模、功能、设施和其他相关要求,制定详细的工程预算,并确保合理使用预算。

2.施工许可证申请:根据相关法规,申请并获得施工许可证,确保施工合法。

3.人员组织:组建专业的施工团队,确保施工人员有相关的资格和经验。

4.施工材料采购:根据项目需求,选择优质的施工材料,并确保供应的及时性和稳定性。

四、施工流程1.场地准备:清理施工场地,包括清除杂物、平整地面、确保施工区域通风良好等。

2.基础工程:根据设计要求进行基础工程建设,包括地基处理、基础混凝土浇筑等。

3.主体结构建设:按照设计图纸,建设收费站的主要结构,包括房屋建设、车道建设等。

4.设备设施安装:根据功能要求,安装合适的设备设施,包括收费系统、视频监控系统等。

5.通风排水及安全设施:确保收费站具有良好的通风排水系统,并配置必要的安全设施,保障出行者的安全。

6.装修和景观设计:进行内外部装修,并进行景观设计,为出行者提供良好的视觉体验。

7.试运行和调试:对收费站进行试运行和设备设施的调试,确保正常运行。

8.竣工验收:按照相关规定进行竣工验收,保证收费站符合国家相关标准和要求。

五、质量控制1.制定施工方案一并执行:时刻遵循施工方案,确保施工过程符合规范和标准。

2.严格执行施工标准:按照国家相关标准和规范进行施工,确保施工质量。

3.加强监管和质量检查:设立专门的质量监督组,对施工过程进行监管和检查,及时发现并纠正问题。

高速公路互通立交改建工程施工平面布置和临时设施布置方案

高速公路互通立交改建工程施工平面布置和临时设施布置方案1、施工场地布置及临建1.1施工场地布置原则实用性原则、合理性原则、安全性原则、环保性原则、经济性原则。

1.2施工场地布置规划1.1.1项目经理部本标段项目经理部拟设置距离主线距离最远不小于3km,选择交通便利的位置。

现场办公、生活房屋在靠近施工现场新建临时房屋,满足安徽省相关标准化建设要求标准要求。

1.2.2大门、道路1.2.2.1本工程在场地边通江大道上设置一扇6口大门以供人员及车辆进出。

1.2,2,2正门两侧围墙上分别绘出本工程建设效果图,标明工程概况、建设单位、设计单位、监理、施工单位名称,项目负责人名字和监督电话。

在主入口大门一侧道路旁设三根Iom长、间距InI的金属旗杆,并按标准制作。

主入口大门一侧道路前设置四牌一图。

在主入口处设置车辆冲洗设备,采用循环水冲洗。

1.2.2.3根据施工期间各阶段的实际情况,合理规划施工道路。

按照文明工地的要求,施工场地内需全部为硬地坪,对于重载车经过路线,采用20cm厚的C20混凝土浇灌,内铺Φ14@200钢筋网。

道路区域位置详见附图。

1.2.3、围墙布置采用砖砌围墙,高度约为2米,将此围墙加高至2.5米作为施工区域的围墙。

办公、生活区域与施工区域的围墙采用彩钢板搭设。

1.2.4、办公区、生活区、施工区临时房搭设根据现场的实际情况并结合招标文件要求,现阶段主要做如下布置:根据业主提供的用地范围结合实际现场的场地情况以及对于现场临设布置的具体要求,作如下布置:1.2.4.1办公区域在施工现场西侧围墙内,搭设一幢宽度为6米,长度为28米共14间的二层彩钢板活动房作为现场办公室(包括业主、监理办公室)。

1.2.5生活区域2.2.5.1宿舍在施工现场西侧搭设2幢二层普通活动房作为职工宿舍,包括各类指定分包及独立分包用房,每幢宿舍楼共18间宿舍,每间宿舍为360On1mX600Omm约21.6W,总面积777.6每间宿舍计划安排7人入住。

高速公路收费站及服务区房建工程项施工组织设计

****高速公路二标段收费站及服务区房建工程项目房建工程施工组织设计编制单位:编制:审核:批准:编制日期:二〇二〇年六月二十日目录1、编制依据 (1)2、工程概况 (2)3、施工部署 (4)4、施工准备工作 (6)4.1、技术准备工作 (6)4.2、现场准备工作 (6)5、土建工程主要分部分项工程施工方法 (7)5.1、施工测量控制 (7)5.2、土方工程施工方法 (9)5.3、模板工程施工方法 (10)5.4、钢筋工程施工方法 (13)5.5、混凝土工程施工方法 (24)5.6、脚手架工程施工方法 (32)5.7、砌体工程施工方法 (34)5.8、楼地面工程施工方法 (38)5.9、地下防水工程施工方法 (40)5.10、屋面工程施工方法 (41)5.11、抹灰工程施工方法 (42)5.12、门窗工程施工方法 (44)5.13、涂料工程施工方法 (47)5.14、吊顶工程施工方法 (49)6、施工技术组织措施 (51)6.1、工期目标及保证措施 (51)6.2、质量目标及保证措施 (52)6.3、治理质量通病措施 (59)6.4、安全文明施工措施 (60)6.5、安装与土建专业配合措施 (64)6.6、冬雨期施工措施 (65)6.7、降低工程造价措施 (66)6.8、降低环境污染措施 (68)6.9、施工总平面布置原则及依据 (68)7、现代化管理及新技术应用 (69)7.1、现代化管理方法 (69)7.2、新技术应用 (69)8、与建设、监理、设计单位配合措施 (70)9、成品保护措施 (71)9.1、成品保护技术措施 (71)9.2、各分部成品保护措施....................................................................................................... 72-74 附件一:质量保证体系框图附件二:项目部管理人员名单及专业分工附件三:主要阶段劳动力计划表附件四:进度计划表附件五:施工总平面布置图***高速公路二合同段房建工程施工组织设计1.编制依据1.1 投标文件。

高速公路养护工程施工总平面布置方案

高速公路养护工程施工总平面布置方案第一节布置的基本原则根据工程施工范围场地的实际情况,进行施工总平面布置,布置原则如下:1.紧凑有序,节约用地,尽可能避开拟建工程用地;2.适应各施工段施工需要,尽量减少材料的二次运输,降低生产成本;3.尽量避免对周围环境的干扰和影响;4.符合安全生产、文明施工的要求;第二节、施工平面布置一般要求1、建立施工与管理所需的办公室、住房、医疗卫生、工作场地、仓库、贮料场及消防设施;2、由我司自行选址,并自行解决因选址可能造成的纠纷。

施工临时设施场地距本合同承包路段范围内,并且应服从合同条款的有关规定。

3、驻地建设总平面布置包括防护、围墙、临时便道和安全、防火安排,并应得到监理工程师事先批准。

4、驻地建设的管理与维护,应满足科学管理、文明施工要求。

工程交工之后,应自费将驻地恢复原貌,并经监理工程师验收合格。

第三节、临时设施的布置根据招标文件可知,业主提供宜城南收费站附近约60平米场地,可作为临时用地及搅拌场。

为满足施工需要,本工程临时设施主要包括办公用房(包括工地试验室)、生活用房、各种材料堆场、材料加工场、机械设备停放场、机修场地、砼现场搅拌站、配电房(发电机房)、门卫室、工具房、材料库房等。

1、办公室、住房及生活区(1)应按施工组织设计合理布置生产、生活设施;(2)应在中心驻地区域内,建造现场办公室和供所有人员的住房和生活区;(3)应配置与工程规模相适应的现场办公设备(包括微机联网所需的机型及软件)、测量仪器、试验仪器设备、交通工具及通讯设备(包括至少四台对讲机);(4)绿化、美化生产、生活营地,消防、安全设施齐全到位,并处理好临时污水排放,以防止污染环境。

2、工地试验室(1)在合同实施期间,应在驻地建立试验室,负责材料检验与工程质量的控制试验。

试验设备应定期送计量部门标定并通过有关质量监督站的资质认证。

试验室的用房和试验仪器、设备及一切供应等均由我方自费提供;(2)工地试验室应能承担各项与工程质量控制有关的检测、试验、还能承担对拟采用的材料进行标准试验及混合料配合比试验等有关的试验;(3)委派有实践经经验的技术人员承担试验工作,并负责设备的维护、检修等工作;(4)工地试验结果应按有关规定及时送交监理工程师批准;(5)我方按照有关规定在签订合同14天内向监理工程师提交工地试验室必须配备的设备、仪器、物品清单及试验室平面布置图,并报监理工程师批准。
