中水管线施工技术方案
中水工程施工方案

目录一、工程概况 (2)1.工程情况 (2)2.中水工程的主要形式 (2)3.主要工程数量表 (2)二、编制依据 (2)三、施工进度安排 (2)1.施工进度计划 (2)2.施工准备 (3)3.施工组织 (4)四、施工方案 (4)1.施工顺序 (5)2.管线测量 (5)3.土方开挖 (5)4.管道安装 (6)5.试压(水压试验) (8)6.管道回填控制 (8)7.检查井井室施工 (9)五、质量保证措施 (9)5.1质量验收标准 (9)2.质量保证措施 (15)六、雨季施工措施 (15)七、安全生产措施 (16)八、文明施工措施 (17)九、文物及环境保护措施 (17)中水工程施工方案一、工程概况1.工程情况……2.中水工程的主要形式中水管材管径为DN315、DN200、DN110,采用聚乙烯管,管道公称压力0.8MPa;给水管道单侧布置,管道中心线距道路北侧2.0米,3.主要工程数量表二、编制依据1)《给水排水管道工程施工及验收规范》(GB50268-2008)2)《室外给水设计规范》(GB50013—2006)3)《室外给水排水和燃气热力工程抗震设计规范》(GB50032-2003)4)《埋地聚乙烯给水管道工程技术规程》(CJJ101-2004)5)《城镇给水排水技术规范》(GB50788-2012)6)《建筑设计防火规范》(GB50016-2006)三、施工进度安排本项工程施工阶段可主要划分为土方开挖及回填、管道铺设、检查井砌筑、水压试验等。
1.施工进度计划本项工程施工进度安排:计划开工日期为 2015年4月1日,计划完工日期为2014年4月30日,共30天日历天。
2.施工准备1)人员配置:为满足施工需要,已配置足够的施工管理人员、工程技术人员和劳动力,建立完善的组织机构和健全的管理制度。
主要人员配置如下:施工负责人2人、施工员2人、技术员3人、质检员1人、试验员2人、安全员2人、材料员2人、壮工22人、后勤2人,共28人。
中水管线施工技术方案

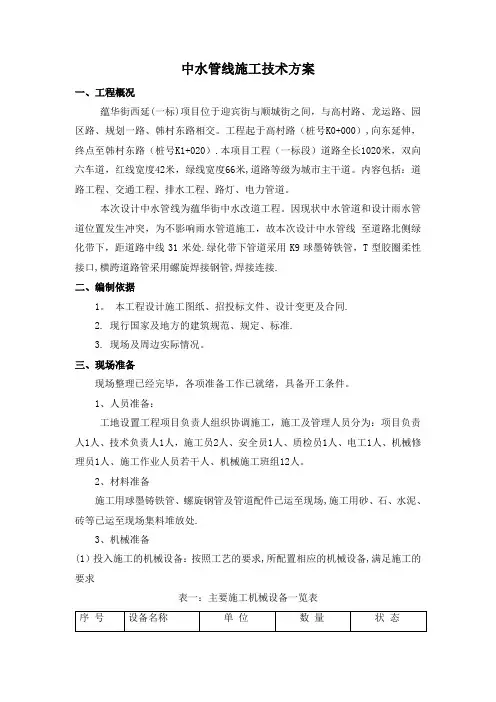

中水管线施工技术方案一、工程概况蕴华街西延(一标)项目位于迎宾街与顺城街之间,与高村路、龙运路、园区路、规划一路、韩村东路相交。
工程起于高村路(桩号K0+000),向东延伸,终点至韩村东路(桩号K1+020).本项目工程(一标段)道路全长1020米,双向六车道,红线宽度42米,绿线宽度66米,道路等级为城市主干道。
内容包括:道路工程、交通工程、排水工程、路灯、电力管道。
本次设计中水管线为蕴华街中水改道工程。
因现状中水管道和设计雨水管道位置发生冲突,为不影响雨水管道施工,故本次设计中水管线至道路北侧绿化带下,距道路中线31米处.绿化带下管道采用K9球墨铸铁管,T型胶圈柔性接口,横跨道路管采用螺旋焊接钢管,焊接连接.二、编制依据1。
本工程设计施工图纸、招投标文件、设计变更及合同.2. 现行国家及地方的建筑规范、规定、标准.3. 现场及周边实际情况。
三、现场准备现场整理已经完毕,各项准备工作已就绪,具备开工条件。
1、人员准备:工地设置工程项目负责人组织协调施工,施工及管理人员分为:项目负责人1人、技术负责人1人,施工员2人、安全员1人、质检员1人、电工1人、机械修理员1人、施工作业人员若干人、机械施工班组12人。
2、材料准备施工用球墨铸铁管、螺旋钢管及管道配件已运至现场,施工用砂、石、水泥、砖等已运至现场集料堆放处.3、机械准备(1)投入施工的机械设备:按照工艺的要求,所配置相应的机械设备,满足施工的要求表一:主要施工机械设备一览表按照质量验收标准的要求,配备相应的测量、检测设备,满足施工质量控制的要求。
表二:主要测量·检测仪器设备表施工工艺流程:测量放线→沟槽开挖→垫层铺设→管道安装→回填管道胸腔土至管顶50cm→管道严密性试验→管道冲洗消毒→沟槽回填1、测量放线:(1)测定管道中线:施工前可按设计给定的中线控制点,在现场测设出中线的起点、终点、平面折点、纵向折点及直线控制中心桩(用木桩顶钉中心钉设定),并在起点、终点平面折点的沟槽外适当位置,设置方向控制桩,并且通过丈量确定桩号。
中水施工方案

第一章编制依据1.1 《施工组织设计》编制主要依据(1)北京市市政工程设计研究总院设计图纸“酒仙桥污水处理厂再生水回用工程热电厂北路(朝阳路~六里屯路)再水管线施工图”。
工程编号:LT78—C2004ZH.(2)公司对工程现场实地考察。
(3)有关国产、进口设备的性能及台班定额。
(4)相关的法律、法规文件规定.(5)《市政基础设施工程资料管理规程》京建科教[2003]262号1.2 相关技术规范1。
2.1 执行规范、规程⑴工程测量规范GB50026-93⑵市政工程施工技术规范2000版⑶埋地聚乙烯给水管道工程技术规程CJJ101—2004 J362—2004⑷给水排水管道工程施工及验收规范GB50268—97⑸钢筋焊接及验收规范JGJ18-96⑹砌筑砂浆配合比设计规范JGJ/T88—96⑺商品混凝土质量规程DBJ01—6-90⑻北京市给排水管道工程施工技术规程DBJ01-47-2000⑼市政研究总院编制的给水管道通用图集TG41、TG425、TG43、91SB3-给水图集(10)北京市市政工程设计研究总院与北京市排水集团再生水分公司合编的再生水管道附件通用图籍(试用版).1.2。
2 试验检测规程⑴建筑砂浆基本性能试验方法JGJ70—90⑵普通混凝土用砂浆质量标准及检验方法JGJ52—921.2.3 质量检验评定标准⑴给水排水管道工程质量检验评定标准GB-50268-97⑵混凝土强度检验评定标准GB107—87⑶铸铁检查井盖CJ/T3012—93⑷烧结砖GB/T5101—1998]1.3 规范、规程和标准的使用顺序⑴业主或监理工程师以书面形式发布的本工程专用补充说明.⑵北京市颁发的地方规范、规程和标准。
⑶设计单位指定的规范、规程和标准。
⑷其他行业部门颁发的规范、规程和标准。
⑸国家颁发的规范、规程和标准。
第二章工程概况2。
1 工程简介2。
1。
1工程名称酒仙桥污水处理厂再生水回用工程热电厂北路(朝阳路~六里屯路)再生水管线2。
中水管线工程施工组织设计

工程范围:自中水处理站外墙皮外 3 米处至各建造物单体外第一个阀门井(含接口连接)范围内,中水管道及附属阀门的安装,管道水压试验、冲洗,检查井、阀门井、水表井垒砌等项目。
1、施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工。
施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行竣工测量。
开槽前要认真调查了解交叉口的现状管线及其他障碍物,以便开挖时采取妥善加固保护措施。
2、机械开槽,槽底预留 20cm,由人工清理槽底,确保槽底原土不受扰动。
3、开槽坡度为 1:0.25 (当深>2.5m 时,拔台宽度为 0.50m),若遇土质不好,坡度要放大,如位置受限,采用支护防止塌槽,开槽断面按设计要求执行。
4、沟槽开挖参照排水管线沟槽开挖施工。
5、开槽后,在铺设基础之前应约请有关人员包括设计、监理、甲方验槽,合格后方可进行下道工序。
6、槽底经验收合格后,铺设基础,洒水夯实,达到要求密实度。
参见图纸设施供水管网图;综合管网之图纸体现工程量为本工程范围;包含管网至各建造物单体外第一个阀门井 (含接口连接) 范围内,低压生活兼室外消防给水管道、附属阀门、消防栓安装,消毒冲洗,试验,检查井、阀门井、水表井垒砌等项目。
(1) 材料要求管管材及管件规格品种应符合设计要求,管壁薄厚均匀,内外光滑整洁。
管材与管件应是同一厂家的配套产品,并有出厂合格证与卫生检测证明。
阀门无裂纹、开关灵便严密、铸造规矩、,手轮无损坏,并有出厂合格证。
地下消火栓、地下阀门、水表品种、规格应符合设计要求,并有出厂合格证。
(2)主要机具电熔焊机、热熔对接焊机、旋转切刀、旋转刮刀 ;手锯、铣口器、活扳手、手锤、、水平尺、棉布等。
(3) 作业条件管沟平直,管沟深度、宽度符合要求,阀门井、表井垫层,消火栓底座施工完毕。
管沟沟底夯实,沟内无障碍物。
且应有防塌方措施。
管沟两侧不得对方施工材料和其他物品。
(4) 施工工艺工艺流程:安装准备----管材切割----管道焊接安装----阀门、水表、洒水栓安装----水压试验----管道冲洗根据施工图检查管沟座标、深度、平直程度、沟底管基密实度是否符合要求。
中水工程施工方案

中水工程施工方案主要包括以下几个方面:工程概况、施工准备、施工工艺及流程、质量控制、安全文明施工、环境保护和施工组织管理等。
以下是一份详细的中水工程施工方案,供参考。
一、工程概况1.1 工程简介本工程为某城市中水回用项目,主要包括中水厂、输水管道、配水泵站等设施。
中水厂规模为每天处理10万立方米,输水管道全长约20公里,配水泵站3座。
1.2 工程目标本工程旨在为城市提供可靠的中水水源,满足城市绿化、环卫、工业等领域的用水需求,降低自来水使用量,提高水资源利用率。
二、施工准备2.1 技术准备根据工程设计文件,编制详细的施工图纸和技术规范,组织施工前技术交底,确保施工人员了解工程要求。
2.2 施工现场准备清除施工范围内的障碍物,确保施工场地平整、畅通。
按设计要求设置施工临时设施,包括临时道路、临时供水、供电等。
2.3 材料准备根据工程量清单,提前采购合格的建筑材料、设备及配件。
对进场的材料进行验收,确保质量符合规定。
2.4 人员准备组织具有相应资质的施工队伍,对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
三、施工工艺及流程3.1 土建工程按设计要求进行土方开挖、回填、基础浇筑、混凝土预制等施工。
确保结构安全、稳定、符合规范。
3.2 安装工程包括设备安装、管道铺设、阀门安装等。
按照设计图纸和施工规范进行施工,确保安装质量。
3.3 电气工程包括电气设备安装、线路铺设等。
按照设计图纸和施工规范进行施工,确保电气系统安全、可靠。
3.4 调试与验收工程完成后进行设备调试和系统验收,确保工程满足设计要求和功能需求。
四、质量控制4.1 施工过程中,严格执行国家相关标准和规范,确保工程质量。
4.2 加强对施工材料的检验检测,不合格的材料不得使用。
4.3 施工过程中,定期对工程质量进行监督检查,发现问题及时整改。
五、安全文明施工5.1 施工过程中,严格遵守国家安全生产法律法规,加强施工现场安全管理。
中水管道工程施工方案

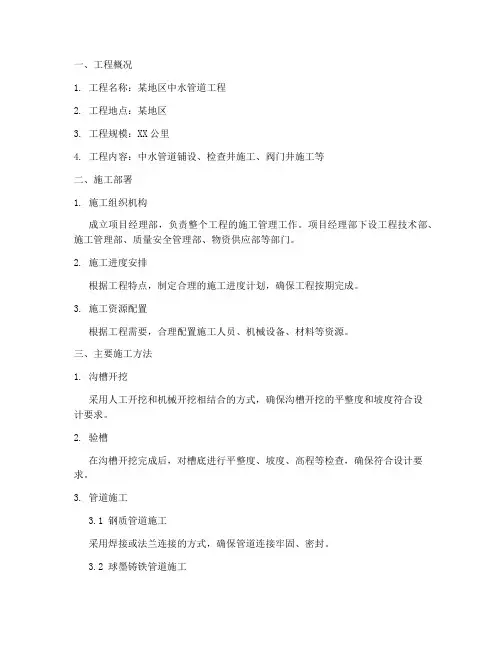

一、工程概况1. 工程名称:某地区中水管道工程2. 工程地点:某地区3. 工程规模:XX公里4. 工程内容:中水管道铺设、检查井施工、阀门井施工等二、施工部署1. 施工组织机构成立项目经理部,负责整个工程的施工管理工作。
项目经理部下设工程技术部、施工管理部、质量安全管理部、物资供应部等部门。
2. 施工进度安排根据工程特点,制定合理的施工进度计划,确保工程按期完成。
3. 施工资源配置根据工程需要,合理配置施工人员、机械设备、材料等资源。
三、主要施工方法1. 沟槽开挖采用人工开挖和机械开挖相结合的方式,确保沟槽开挖的平整度和坡度符合设计要求。
2. 验槽在沟槽开挖完成后,对槽底进行平整度、坡度、高程等检查,确保符合设计要求。
3. 管道施工3.1 钢质管道施工采用焊接或法兰连接的方式,确保管道连接牢固、密封。
3.2 球墨铸铁管道施工采用承插式连接,确保管道连接牢固、密封。
4. 检查井施工按照设计要求,施工检查井,确保检查井的尺寸、位置、高程等符合设计要求。
5. 阀门井施工按照设计要求,施工阀门井,确保阀门井的尺寸、位置、高程等符合设计要求。
6. 沟槽回填采用分层回填、压实的方法,确保沟槽回填的密实度和稳定性。
四、质量保证措施1. 质量保证组织机构成立质量保证小组,负责整个工程的质量管理工作。
2. 质量控制标准严格执行国家和行业相关质量标准,确保工程质量。
3. 质量通病防治与专项技术措施针对中水管道工程的特点,制定相应的防治措施,确保工程质量。
五、工期保证措施1. 施工进度计划制定详细的施工进度计划,确保工程按期完成。
2. 施工资源配置合理配置施工资源,确保施工进度。
3. 施工管理加强施工管理,提高施工效率。
六、安全保证措施1. 安全组织机构成立安全领导小组,负责整个工程的安全管理工作。
2. 安全技术措施严格执行国家和行业相关安全标准,确保施工安全。
3. 安全注意事项加强安全教育,提高施工人员的安全意识。
中水管线工程施工方案

中水管线工程施工方案一、概述中水管线工程是针对城市用水系统的改造和扩建工程,旨在提高城市的供水能力和水质,保障居民生活和城市发展的需求。
施工方案要求在施工过程中保障水源的供应、确保施工安全和施工质量,减少对居民生活的影响,最大限度地保护环境。
二、施工前准备工作1. 工程设计确认:施工前需要核实工程设计方案,确保设计方案符合施工要求,并进行必要的技术改进和优化。
2. 土地征用和拆迁:对于需征用的土地和需要拆迁的建筑物,需要进行相关手续的办理工作,确保施工过程中不会因为土地问题而受阻。
3. 施工方案编制:根据设计方案,编制详细的施工方案,包括施工工序、施工周期、施工人员和设备的准备等内容。
4. 环保和安全设施设置:在施工现场设置环保和安全设施,包括污水处理设施、施工安全区域、施工警示标识等。
三、施工工序1. 实地勘察和测量:在施工前进行实地勘察和测量,确定管线的具体位置和地形特点。
2. 土方开挖和管线敷设:根据设计方案进行土方开挖和管线敷设工作,保证管线的稳定和连接质量。
3. 设备安装和连接:安装管线相关设备和连接管线,确保设备的安全性和使用性能。
4. 环境保护和清理:对施工现场进行环境保护和清理工作,减少对周围环境的影响。
5. 质量检验和试运行:对施工完成的管线进行质量检验和试运行,确保管线的使用稳定性和安全性。
6. 施工材料采购和管理:对施工材料的采购和管理进行监督和控制,避免施工中因材料问题而产生质量问题。
四、施工安全和环保1. 施工现场安全:规范施工现场的安全制度,确保施工人员和周边居民的人身安全。
2. 施工污染防控:对施工现场的污染进行有效防控,确保周边环境的清洁和卫生。
3. 施工噪音控制:对施工现场的噪音进行有效控制,减少对周边居民生活的影响。
4. 废水处理和排放:对施工废水进行有效处理,并按照相关法律法规合理排放,减少对环境的影响。
五、施工质量保障1. 施工监督和检验:对施工过程进行严格的监督和质量检验,确保施工质量符合设计要求。
中水施工方案

中水施工方案1. 引言中水是指经过初次处理的原水(包括生活污水、工业废水等)通过再生处理,达到一定的水质要求后,再利用于生产、农业灌溉、景观水体等用途的水。
中水处理及再利用已成为现代水资源管理和环境保护的重要手段之一。
本文将介绍中水施工方案,以确保中水处理及再利用的安全与有效。
2. 施工前准备工作2.1 工程规划与设计在施工前,需要对中水处理设施进行规划与设计。
主要包括确定中水处理厂的布局、设备选型与位置、管道路线等。
规划与设计需考虑到原水水质特点、处理工艺要求、管道输送距离等相关因素。
2.2 材料准备中水处理施工所需的材料包括管道、阀门、泵站、过滤设备等。
在施工前,需要准备好所需材料,并确保其质量符合相关标准。
2.3 施工人员培训施工人员需要具备一定的专业知识和技能,熟悉中水处理设施的施工要求和操作流程。
在施工前,应组织相关培训,提高施工人员的技术水平。
3. 施工步骤3.1 建设中水处理装置根据中水处理规划与设计,按照施工图纸进行建设中水处理装置。
包括搭建水管框架、安装水泵、过滤设备、生物处理设备等。
在建设过程中,需确保施工质量,符合相关标准和要求。
3.2 进行中水处理试运行完成中水处理装置的建设后,进行中水处理试运行。
通过监测水质指标,测试设备运行情况,验证处理效果。
如有问题,及时调整设备运行参数,确保中水处理质量达标。
3.3 安装中水输送管道在中水处理装置建设完毕后,需要进行中水输送管道的安装。
根据规划与设计,铺设中水输送管道,并进行连接、固定与密封。
管道安装应符合相关安全规范,并确保输水流畅,无泄漏。
3.4 施工验收与调试中水处理设施建设完毕后,进行施工验收与调试。
对中水处理装置进行检查,验证其运行正常,并进行必要的调整与优化。
包括设备检查、水质检测等。
4. 施工安全与环保措施4.1 安全措施在中水处理施工过程中,必须严格遵守相关安全规定。
施工现场需设立明显的安全警示标志,进行安全教育与培训,配备个人防护装备,并定期进行安全检查与隐患排查。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中水管线施工技术方案一、工程概况蕴华街西延(一标)项目位于迎宾街与顺城街之间,与高村路、龙运路、园区路、规划一路、韩村东路相交。
工程起于高村路(桩号K0+000),向东延伸,终点至韩村东路(桩号K1+020)。
本项目工程(一标段)道路全长1020米,双向六车道,红线宽度42米,绿线宽度66米,道路等级为城市主干道。
内容包括:道路工程、交通工程、排水工程、路灯、电力管道。
本次设计中水管线为蕴华街中水改道工程。
因现状中水管道和设计雨水管道位置发生冲突,为不影响雨水管道施工,故本次设计中水管线至道路北侧绿化带下,距道路中线31米处。
绿化带下管道采用K9球墨铸铁管,T型胶圈柔性接口,横跨道路管采用螺旋焊接钢管,焊接连接。
二、编制依据1. 本工程设计施工图纸、招投标文件、设计变更及合同。
2. 现行国家及地方的建筑规范、规定、标准。
3. 现场及周边实际情况。
三、现场准备现场整理已经完毕,各项准备工作已就绪,具备开工条件。
1、人员准备:工地设置工程项目负责人组织协调施工,施工及管理人员分为:项目负责人1人、技术负责人1人,施工员2人、安全员1人、质检员1人、电工1人、机械修理员1人、施工作业人员若干人、机械施工班组12人。
2、材料准备施工用球墨铸铁管、螺旋钢管及管道配件已运至现场,施工用砂、石、水泥、砖等已运至现场集料堆放处。
3、机械准备(1)投入施工的机械设备:按照工艺的要求,所配置相应的机械设备,满足施工的要求表一:主要施工机械设备一览表(2). 投入施工的测量设备一览表:按照质量验收标准的要求,配备相应的测量、检测设备,满足施工质量控制的要求。
表二:主要测量·检测仪器设备表四、施工方法施工工艺流程:测量放线→沟槽开挖→垫层铺设→管道安装→回填管道胸腔土至管顶50cm→管道严密性试验→管道冲洗消毒→沟槽回填1、测量放线:(1)测定管道中线:施工前可按设计给定的中线控制点,在现场测设出中线的起点、终点、平面折点、纵向折点及直线控制中心桩(用木桩顶钉中心钉设定),并在起点、终点平面折点的沟槽外适当位置,设置方向控制桩,并且通过丈量确定桩号。
(2)建立临时水准点:管道工程往往需增设临时水准点,应在稳固且不易被碰撞处设置,其间距为不大于30米为宜。
临时水准点闭合差应符合规定标准。
(3)在管道两侧,槽底以上1米处,对称设置高程桩,在其上钉等高的高程钉。
在挖槽见底前及浇筑平整前,均应复测管渠中心线及高程桩的高程。
(4)沟槽开挖期间测量员必须对槽底标高跟踪测量,以防止超、欠挖。
2、沟槽开挖:(1)根据设计管线的分布和实际地质情况,采用人工配合机械开挖方法,对可能有重要的地下管线(燃气管和电缆及重用光缆等)地段采用人工进行管沟开挖,以避免地下管线被损坏,其余地段可以用人工配合机械开挖,开挖弃土应置于开挖沟槽边线1m以外,并及时清运,以减少坑壁荷载,避免对坑壁的拢动,保证基坑稳定。
管道开挖采用挖掘机开挖为主,人工清底为辅,开挖过程中,注意观察土质变化,对有塌方迹象的路段采用支撑围护。
(2)挖掘机开挖后由人工清除,修整槽底。
人工清槽,认真检查槽底土壤有无扰动情况,如有扰动应做特殊处理。
(3)槽边单面堆土高度不大于2米,距沟槽边缘距离不小于1米。
开挖沟槽时应计算挖槽土方量与回填土方量,多余的土方应及时用自卸汽车配合外运至填方段利用。
(4)沟槽土方开挖不得影响周围建筑物的安全及相邻管线的安全,如受到影响应采取必要措施。
(5)不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管线的井盖,且不得妨碍其正常使用。
3、垫层铺设:本次中水管垫层采用砂夹石垫层。
铺设厚度为30cm。
4、管道安装:(1)球墨铸铁管及管件的外观质量符合规定:管及管件表面不得有裂纹,管及管件不得有防碍使用的凹凸不平缺陷;承口的内工作面和插口的外工作面应光滑、轮廓清晰,不得有影响接口密封性的缺陷;球墨铸铁管的尺寸公差应符合现行国家产品标准规定。
管及管件下沟前,应清除承口内部的油污、飞刺、铸砂及凹凸不平的铸瘤;有裂纹的管及管件不得使用。
沿直线安装管道时,宜选用管径公差组合最小的管节组对连接,接口的环向间隙应均匀,承插口间的纵向间隙不应小于3mm;管道沿曲线安装时,接口的允许转角不得大于1°。
按照来水方向和斜坡方向确定承插口方向,按承口方向摆放铸铁管。
(2)当道路不正交或者管道转弯不到位时,用管道接口偏转变调管道位置,每个接口最大允许借转角度不应大于3度。
以经纬仪控制管侧边确定管轴线,水准仪按照管长设计坡降控制管的两侧端口顶高程来确定管中心标高。
检查承口和插口密封面后,在插口上套好密封圈,用拉链等机械将插口拉入承口内,再检查其轴线及高程,依次逐节安装。
管道铺设中断或下班前将管口堵好,以防异物进入,下次施工前对管口进行检查。
球墨铸铁管安装偏差符合下列规定:轴线位置偏差30mm,高程偏差±20mm。
(3)过路钢管施工:①管道焊接:本工程钢管安装采用现场手工电弧焊接,双面焊形式,坡口形式为“V”型坡口,管节焊接前先修口,端面的坡口角度、钝边、间隙等要满足规范要求,不得在对口间隙夹焊帮条或用加热法缩小间隙施焊。
纵向焊缝放在管道中心垂线上半圆的45度左右处。
对口时外壁齐平,错口偏差不大于2mm,焊缝的宽度及加强高满足设计图纸要求。
先在管外多层焊接,然后在管内清根进行管内焊接。
管道任何位置不得有十字形焊缝。
焊接完成后的每条焊缝都要进行外观检查,检查的标准如下II级焊缝标准。
管节表面无斑疤、裂纹、严重锈蚀等缺陷。
②焊接返修:经检验,焊缝内部或表面发现有裂纹时,先召集相关技术人员和焊工进行分析,找出原因,在制订相应措施后,方可补焊。
经检测为焊缝内部裂纹时,先用碳弧刨将缺陷清除并用砂轮修磨成便于焊接的凹槽。
焊补前要认真检查,用磁粉或渗透探伤,确认裂纹已经清除后,方可进行焊补。
焊补采用手工电弧焊进行,焊接工艺与弯头等管件的焊接工艺相同。
返修后的焊缝,用射线探伤复查,同一部位的返修次数不超过2次,超过2次后焊补时,要制订可靠的技术措施,并经技术负责人批准后,方可焊补,并作出记录。
5、回填管道胸腔土至管顶50cm:管道安装完成,在试压前为防止管身受外力移动,在管身胸腔回填土(留出管口位置),回填至管顶50cm并打夯密实。
6、管道严密性试验管道安装完毕,且未全部回填土前应进行管道水压试验,管道试验压力为2.1MPa,管道水压试验应执行国家标准《给水排水管道工程施工验收规范》GB50268-2008 。
7、管道冲洗消毒管道竣工验收前应进行冲洗和消毒,冲洗消毒前,要事先准备好消毒剂、临时排水口和排水点。
8、管道回填:管道回填采用素土回填,回填时应管道左右对称进行。
过路管道全部采用混凝土包封。
五、质量保证措施为保证本工程质量,将采取以下质量保证措施:1. 认真审图,将影响质量的问题消灭在施工前。
对于本工程的施工重点、难点,施工前除应进行书面技术交底外,还应召集主要操作人员开会讲解交底内容。
2. 施工时严格按图纸和施工技术规范要求进行施工并接受监理工程师监督,把好工序质量关。
3. 在工程施工中,做到防患于未然。
加强施工的过程监督、检查,严格实行“三检制”,工序交接必须经质量员检验合格后由有关人员的签字方可进行。
4. 施工管理人员现场监督和指导施工的傍站制度,并做好交接班记录,将施工质量责任落实到人。
5. 现场试验时,认真、及时地填写试验过程中的各类数据,以保证试验成果的真实性、可靠性。
并做好原始资料的收集和管理工作,保证原始资料的真实性和可靠性。
6. 严格执行报验制度,对隐蔽工程检查项目必须及时报监理工程师检查验收。
7. 虚心接受监理单位及业主提出的指导意见,积极请教完善质保措施。
六、安全保证措施1. 项目经理亲自抓生产和安全教育,定期召开安全生产会议,检查安全生产规章制度执行落实情况,建立安全生产奖罚制度。
2. 根据施工组织设计中安全技术措施,制定全面、有针对性的安全技术交底。
安全技术交底做到与书面资料同时进行,且履行签字手续,归类存档。
3. 进入现场的人员,确保戴好安全帽,并按规定佩戴劳动保护用品和安全防护用具。
4. 施工机械设专人管理、严格执行值班及交接班制度,保证机械正常运转。
每台机械固定负责操作人员,严禁他人开动。
5. 施工机械操作人员和车辆驾驶人员做到持证上岗,并严格遵守国家和地方主管部门制定的交通法规。
6. 作业前对各种机械设备详细地检查,严禁机械带病作业。
严禁机械超荷超载作业,严禁随意扩大机械使用范围。
机械在危险地段作业时,设明显的安全警示标志,并派专人指挥。
七、文明施工措施1. 现场使用的机械设备,按要求存放,遵守机械安全规程,经常保持机身及周围环境的清洁;机械的标记、编号明显,安全装置可靠。
清洗机械排出的污水设有排放措施,不得随地流淌。
2. 施工中,不将有害物质和未经处理的施工废水直接排人河流或其他水体。
3. 现场施工作业区域要设置围挡,挂警示牌,施工路段设置提醒标志。
4. 严格运输管理,做到运输过程不撒落,不扬尘。
5. 采取措施或改进施工方法,使施工噪音、振动达到施工场界环境标准。
