丙烯精馏塔吊装

合集下载

丙烯精馏塔安装说明

丙烯精馏塔安装说明

中国石化扬子石油化工股份有限公司乙烯装置节能改造丙烯精馏塔(E-DA-406N)安装说明及技术要求一.概述:扬子石化乙烯装置丙烯精馏塔(E-DA-406N,φ4000) 为新建塔;塔内件采用浙江工业大学专利塔盘——DJ塔盘,由浙江工业大学化学工程设计研究所设计,苏州市科迪石化工程有限公司制造,共82层。

预焊件已先期焊接,故本次只安装塔内件(包括塔板和分布器)。

二.塔盘及分布器的安装:安装工作自下而上进行。

1.根据图1112-406N-01中管口方位图,确定单、双层降液板的方位;单、双层降液板的方位互成90°。

2.根据图1112-406N-02和1112-406N-03所示的结构情况,以一层塔盘为单元,在塔外进行组合以备吊装入塔。

在组合这层塔盘时,零部件上的标记必须和该层所要求的标记相符。

安装后,塔盘面水平度在整个面上的公差为9mm,降液管溢流堰顶端水平度公差为6mm,堰高允差为±3.0mm。

首先组装梁和降液管,待降液管定位后再依次安装塔板,特别注意塔板序号及导流板方向。

3.1#~19#塔盘和降液管相同(序列号为1开头);20#~82#塔盘和降液管相同(序列号为2开头)。

4.进料分布器(管口11A,B)的安装见图1112-406N-11,分布管开孔向下。

安装后,整体水平度公差为6mm,调平后用螺栓固定。

5.回流分布器(管口10)的安装见图1112-406N-10,分布管开孔向下。

安装后,整体水平度公差为6mm,调平后用螺栓固定。

6.管口49、50的内接部分现场制作,详见图1112-406N-09。

7.人孔分别在塔顶、16#、32#、48#、64#塔盘之下。

三.说明:1.若本公司所出图纸与现场情况不一致时,应由扬子石化的有关部门、设计方代表及施工方代表现场协商解决并备案。

四.注意事项:1.DJ-5塔盘之前,有关安装人员应明了、熟悉本塔盘的结构。

2.一层塔盘整体安装完毕,必须把塔盘面上的所有物件清理干净,再安装上一层塔盘。

煤制烯烃项目2#丙烯精馏塔吊装的常用方法

煤制烯烃项目2#丙烯精馏塔吊装的常用方法
是 过 分 依靠 石 油 。t h 醇 制 乙烯 、 丙 烯 等 低碳 烯 烃 是 最 有 希 替
装方 法 。

种是 _ 采用 门式液压 提升系统 ( 简称 门架或提升 系统) 整体
吊 装设 备 。目前 国 内具 有 多 套 吊装 门架 , 门架 的 吊装 能力 也在 逐 步 提 高 。 吊装 能 力从 十几 年 前 的 2 5 0 0 t , 已经 达 到 单 门架 5 0 0 0 t 、 双 门架 6 4 0 0 t 。 以上 几 套 门架 都 能 够 满 足 阿 烯 精 馏 塔 整 体 吊装 的
烯 塔 设 备净 苇 1 1 7 t , 高度 1 1 1 . 8 8 m。
3采 用 门式液 压提 升 系统 吊装丙 烯精 馏塔
中煤榆林 公司项 目一 期大型设备 吊装J : 程中2 # 烯精 馏 塔 在大件组 装车间整体组焊成 型 , 整体运输到装置 吊装现场 。 设
备 规 格 为 ①7 6 0 0×1 0 2 6 8 0 mm 、 本体 重屡 1 2 9 0 t ( 不 含 塔 盘 支 撑
吊装 。
MT O T艺 “ 1 I f I 醇转化烯烃装置 和烯烃 分离装置组成 。由
丁 采 用 的 工 艺 , 丙烯 精 馏 塔 的 规 卞 } } 尺 寸重量 有 一 定 的 差 别 ,
丙烯塔一般分 为 I # 烯 塔和 2 # 阿烯塔 ,其 中 2 # 丙烯 塔的 规格尺寸较大 ,如仲华陕两 甲醇加 , 亡 项 日的丙烯塔提馏段 重量 7 0 0 t , 高度 7 3 . 8 3 m; 神华新疆 6 8万 t / a煤基新材 料项 目 2 # 丙

C r a n e & L i f t I n g F 。 r u m
— l _ 两曩j 一 ~ 一

潍坊弘润石化有限公司大型设备吊装方案分析

潍坊弘润石化有限公司大型设备吊装方案分析

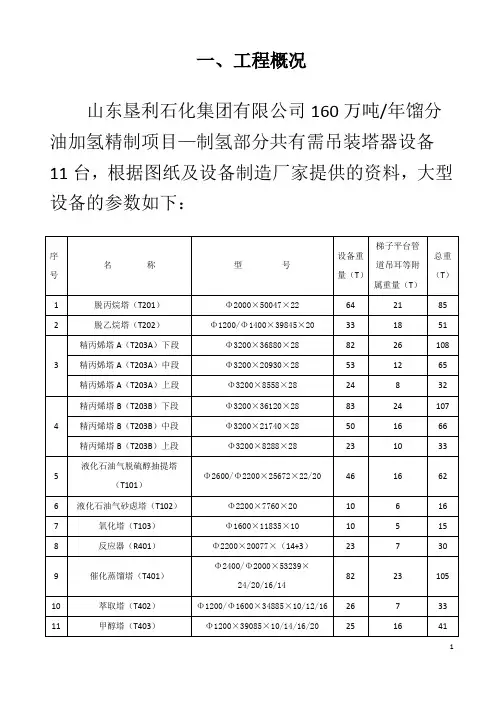

一、工程概况山东垦利石化集团有限公司160万吨/年馏分油加氢精制项目—制氢部分共有需吊装塔器设备11台,根据图纸及设备制造厂家提供的资料,大型设备的参数如下:另有罐类设备V201、V202、V203、V204四台,换热器E201、E205/A,B三台和空冷器E207/A、B、C、D、E、F、G、H、I、J,E203/A、B、C、D 14台需要吊装就位。

本次吊装工程的难点是单台设备重量大,体型大,吊装高度高。

由于施工场地狭窄,设备布置较为集中,且处于冬季施工,多风多雨所以吊装难度非常大,要进行科学严密组织,确保吊装工程安全、按期完成。

二、编制依据执行国家、行业现行的建设工程设备吊装施工规范,施工技术标准、程序、操作规程,以及有关质量、安全施工等有关文件、规定、设计图纸及技术要求,施工通知,技术交底等有关技术文件。

1.施工技术文件(1).设备平面布置图装置平面布置图图号:YW-00/01(2).设备制造图纸脱丙烷塔(T201)图号:YB-201/01;脱乙烷塔(T202)图号:YB-202/01;精丙烯塔A(T203A)图号:YB-203/01;精丙烯塔B(T203B)图号:YB-204/01;液化石油气脱硫醇抽提塔(T101)图号:YB-101/01;液化石油气砂虑塔(T102)图号:YB-102/01;氧化塔(T103)图号:YB-103/01;催化蒸馏塔(T401)图号:YB-401/01;萃取塔(T402)图号:YB-402/01;蒸馏塔(T403)图号:YB-403/01;反应器(R401)图号:YB-404/01;(3).平台梯子等相关图纸脱丙烷塔(T201)图号:YB-811/01,02;脱乙烷塔(T202)图号:YB-812/01,02;精丙烯塔A(T203A)图号:YB-813/01,02;精丙烯塔B(T203B)图号:YB-814/01,02;液化石油气脱硫醇抽提塔(T101)图号:YB-801/01;液化石油气砂虑塔(T102)图号:YB-802/01;氧化塔(T103)图号:YB-803/01;催化蒸馏塔(T401)图号:YB-820/01,02;萃取塔(T402)图号:YB-821/01,02;蒸馏塔(T403)图号:YB-822/01,02;反应器(R401)图号:YB-831/01;(4).管道布置图脱丙烷塔(T201)图号:YW-03/01,02;脱乙烷塔(T202)图号:YW-03/01,02;精丙烯塔A(T203A)图号:YW-03/07,08;精丙烯塔B(T203B)图号:YW-03/07,08;液化石油气脱硫醇抽提塔(T101)图号:YW-02/05;液化石油气砂虑塔(T102)图号:YW-02/05;氧化塔(T103)图号:YW-02/05;催化蒸馏塔(T401)图号:YW-04/07, 08, 09;萃取塔(T402)图号:YW-04/05, 06;蒸馏塔(T403)图号:YW-04/05, 06;反应器(R401)图号:YW-04/02, 04;2.有关施工标准、规范《大型设备吊装工程施工工艺标准》SH/T3515-2003;《石油化工施工技术安全规程》SH3505 -1999;《石油化工起重施工规范》SH3505 -1999;《化工工程建设起重施工规范》HGJ201-83;《化工塔类设备施工及验收规范》HGJ211-85;300T履带吊吊装参数性能表;200T汽车吊吊装参数性能表;3.施工合同潍坊弘润石化有限公司160万吨/年馏分油加氢精制项目—制氢部分施工合同。

超高丙烯精馏塔脚手架搭设施工组织方案

超高丙烯精馏塔脚手架搭设施工组织方案

超高丙烯精馏塔脚手架搭设施工组织方案目录1.工程概况及施工组织1.1编制依据1.2施工组织2.搭设材料2.1 钢管的材质及规格要求2.2 扣件的材质及规格要求2.3 脚手板材质及规格要求3. 地基与基础4.脚手架构造4.1脚手架设计尺寸4.2 纵向、横向水平杆、脚手板、防护栏杆、踢脚杆4.3 立杆4.4 剪刀撑4.5 安全网的安装4.6 直爬梯及垂直运输4.7 避雷装置4.8 脚手架检查验收5.脚手架搭要求及注意事项5.1脚手架搭设要求5.2 脚手架搭设注意事项6. 脚手架的拆除7.钢管脚手架计算书7.1小横杆的计算7.2 大横杆的计算7.3扣件抗滑力的计算7.4 脚手架荷载7.5 立杆的稳定性计算8.材料计划8.1消耗材料计划8.2脚手架主材计划9.脚手架搭设、拆除安全技术措施1.工程概况及施工组织神华包头煤制烯烃项目60万吨/年MTO装置十台塔绝热施工,需要搭设脚手架,一台是第一丙烯精馏塔其直径Φ6500,高度65.20米,另一台是第二丙烯精馏塔其外形尺寸为Φ7600×88500,其它八台分别为脱甲烷塔Φ2900×55300,脱乙烷塔Φ3300×52300,乙烯精馏塔Φ3200×68100,水洗塔为Φ3000×29600,碱洗塔为Φ3000×52000,高压脱丙烷塔Φ2400×27000,低压脱丙烷塔Φ1400×39200,脱丁烷塔Φ1100×29000,其中第二丙烯精馏塔外形尺寸加上裙座高度、顶部封头总高度超过102.7米,本方案是以直径最大、高度最高的第二丙烯精馏塔脚手架搭设为例,第一丙烯精馏塔及其它塔设备脚手架搭设可参照本方案执行。

1.1编制依据1.1.1、中华人民共和国行业标准《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。

1.1.2、《建筑业企业资质管理规定》建设部令87号文。

双吊车抬吊法的分类和吊装过程

双吊车抬吊法的分类和吊装过程

中, 设备尾部离运 输托架 0 5 左右 。 70 吊车臂杆正对设备 .m 当 5t
中心 线时, 设备直立 到脱排 位置 ,5t吊车松 钩直 到设 备完全直 70
立;
()7 0 吊车摘钩后 ,20 吊车提升设 备 到设备底 部超过 4 5t 15 t 框架 0 2 15 t .m,2 0 吊车往设备基础方 向旋转 。 当设 备位于基础正
2 2 2主 吊车起 吊时加超起 配重 .. 以镇 海炼 乙烯 工程 E G 装置 的反应 器 E 6 0 OE - 1 1吊装 为
例 。该 反应器直 径 8 1 长 1 .m, .m, 9 5 吊装 总重量 1 1t主 吊 吊 20 , 车 15 t 2 0 履带 吊, 溜尾吊车 7 0 履带 吊。吊装过程 和步骤如下 : 5t ()15 t吊车 和 7 0 1 20 5t吊车进场 组装 ,2 0 15 t吊车 行走 到不
4 :
: .、; 嚣 . ; … - 恃了 T i , £; 1一 … 靠 I
~ f ¥= = } : 蓦 蔼
0 ÷ , ,
_ _ 上一
碍獬

搿 L
艄.
rt 一 一 : :
: 表
鬟… 一

谪亨 硎
直到设备完全直立 。 ()5 0 4 0 t吊车摘 钩后 ,2 0 15 t吊车 旋转 吊车臂杆 到加超起 配
()2 0 2 5t吊车行走 到设备 尾部 ,20 吊车和 2 0 15 t 5t吊车设 置
吊装索 具 ;
重位置 , 挂上预 设的超起配重 。 2 0 1 5t吊车趴杆到就 位半径 , 继续
旋转 吊车臂杆到设备就 位位置将设备就位 。见 图 2 。

双机抬吊吊装法

双机抬吊吊装法

双机抬吊吊装法在塔类设备施工过程中,是一种经常采用且十分重要的吊装方法。

它是以两台吊机作为吊装的主吊机,通过对设备吊装重量在两台吊机之间的合理分配,使两台吊机所承受的重量分别在各自吊装允许的性能范围内,从而完成设备的吊装作业。

本文以精馏塔的吊装这一工程实例论述双机抬吊吊装法的施工方法、施工步骤和技术要求,为今后同类型的施工提供参考和借鉴。

二、工程概况上海石油化工股份有限公司30万吨/年乙烯装置丙烯精馏系统改扩建工程项目中,精馏塔是该系统中的主体设备。

该塔吊装最大重量130吨,高度35米,直径3.6米。

该装置施工道路狭窄,各种设备、构架、管架基础桩位多,而且工期相当紧,这为设备吊装方案的制定和吊装的实施过程带来相当大的难度。

三、施工方法和技术措施1、施工方法的确定根据精馏塔的本体参数、结构特点和施工现场的条件,如果仅用一台200吨吊机吊装,吊机的性能参数满足不了设备吊装的需要;如果采用一台300吨吊机吊装,现场的实际条件也满足不了吊机定位要求。

经过反复计算和论证后,采用200吨桁架式汽车吊和110吨桁架式汽车吊为主吊机,设备卸车、上排时,尾部采用120吨液压式汽车吊为辅助吊机,将设备抬吊至拖排上,辅助吊机松钩,吊装设备时改为卷扬机拖排滑移递送的方法,配合两台主吊机将设备竖直吊起。

2、设备吊点确定和吊耳选型与安装设备本体图上一般都不设计设备安装吊耳,需要施工单位根据现场设备吊装的要求,按照有关规范选择安装设备的吊耳。

考虑到精馏塔本体结构特点和吊装工艺的需要,采用了SHJ515-90管式吊耳(2)750KN级。

吊耳制作时应选用与筒体相一致的材料,并做好材料的检验工作。

3、吊梁设计校核及吊索具计算选型因为200吨和110吨吊机吊装的能力不同,为满足两台吊机各自吊装性能的要求,必须将设备的吊装重量在两吊机之间进行合理分配和平衡,需要设计一根力分配梁和一根力平衡梁,梁的设计型式可以是板式梁,也可以是管式梁或结构梁。

精馏塔吊装方案

精馏塔吊装方案

精馏塔吊装方案1. 引言精馏塔是石油和化工等领域常见的设备之一,其吊装是塔内压力容器安装过程中的重要环节。

本文将介绍精馏塔吊装方案的设计和实施过程。

2. 吊装前的准备工作在进行精馏塔吊装之前,需要进行一系列的准备工作,以确保吊装过程的安全和顺利进行。

具体的准备工作如下:•设计吊装方案:根据精馏塔的尺寸、重量和现场环境等因素,设计合理的吊装方案。

考虑到精馏塔的高度和重量较大,通常采用起重机进行吊装。

•现场勘察:对吊装现场进行勘察,了解场地的情况,包括地基承载能力、道路宽度、高压电线等障碍物的位置等。

•安全措施:在吊装现场设置安全警示标志,并采取相应的安全措施,如设置警戒线、安装安全网等,确保吊装过程中的人员和设备安全。

•吊装机械设备的检查:对吊装机械设备进行检查,确保其良好状态。

检查包括起重机的工作状况、吊钩的安全性等。

3. 吊装方案设计根据前期的准备工作,设计精馏塔的吊装方案。

吊装方案应包括以下内容:3.1 吊装机械设备的选择根据精馏塔的重量和高度,选择适当的吊装机械设备。

常见的选择包括起重机、塔吊等。

根据现场的具体情况,考虑吊装机械设备的最大起重能力和工作半径等因素。

3.2 吊装路径的确定根据现场的实际情况,确定精馏塔的吊装路径。

考虑到精馏塔的尺寸较大,可能需要移除部分围墙或设备,以保证吊装的通畅。

3.3 吊装过程的安全措施在吊装过程中,需要采取一系列的安全措施,以降低吊装风险。

常见的安全措施包括:•确保吊装机械设备的稳定性和安全性;•在吊装路径上设置合理的支撑物,以确保精馏塔的稳定;•通知现场人员和周边区域的人员,禁止靠近吊装现场;•在塔体上设置紧急停机按钮,以应对突发状况。

4. 吊装实施过程在吊装实施过程中,需要按照设计好的吊装方案进行操作。

具体的吊装实施过程如下:4.1 准备工作在吊装前,对吊装机械设备进行检查,确保其工作正常。

同时,清理吊装现场,确保通道畅通。

4.2 吊装操作根据吊装方案,进行吊装操作。

丙烯精馏塔、油洗塔、水洗塔、脱甲烷塔、乙烯精馏塔的脚手架搭设及拆除方案

丙烯精馏塔、油洗塔、水洗塔、脱甲烷塔、乙烯精馏塔的脚手架搭设及拆除方案

丙烯精馏塔、油洗塔、水洗塔、脱甲烷塔、乙烯精馏塔的脚手架搭设及拆除方案目录1 编制说明 (1)2 编制依据 (1)3 工程概况 (1)3.1主要安装工程简介 (1)3.2脚手架搭设形式 (2)4 脚手架受力的计算 (4)4.1脚手架的荷载 (4)4.2脚手架的计算 (4)4.2.1脚手架外立杆荷载(两层同时作业计算) (4)4.2.2风荷载的计算 (5)4.2.3脚手架立杆稳定性计算 (5)4.2.4横向水平杆的抗弯强度计算 (5)4.2.5横向水平杆同内立杆的连接扣件的抗滑承载力计算 (6)4.2.6连墙件的强度、稳定性和连接强度的计算 (6)4.2.7立杆地基承载力计算 (6)4.3平台梁的计算 (7)5施工准备 (8)6构造要求及技术措施 (9)6.1立杆 (9)6.2大横杆 (9)6.3小横杆 (9)6.4纵、横向扫地杆 (9)6.5抛撑 (10)6.6脚手板 (10)6.7连墙件 (10)6.8人行斜道 (11)6.9防护设施 (11)7 脚手架的搭设及拆除施工工艺 (12)7.1落地式临时钢管脚手架的搭设施工工艺 (12)7.1.1 搭设顺序 (12)7.1.2 地基处理 (12)7.2脚手架的拆除施工工艺 (12)8质量保证措施 (14)9 安全施工措施 (14)9.1材质及其使用的安全技术措施 (14)9.2脚手架搭设的安全技术措施 (15)9.3脚手架上施工作业的安全技术措施 (15)9.4脚手架拆除的安全技术措施 (16)10 劳动力、材料及机具配备 (17)10.1劳动力配备 (17)10.2材料配备 (17)1 编制说明DREP100万吨/年乙烯装置工程(A标段)区,其中丙烯精馏塔A和B、乙烯精馏塔、水洗塔、油洗塔、脱甲烷塔、脱乙烷塔需要保温,为保证施工的顺利进行及施工安全和施工进度需搭设脚手架,特编制该方案以指导脚手架的施工。

保温设备统计表:2 编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2002)《建筑施工高处作业安全技术规范》(JGJ 80-91)《钢管脚手架扣件》(GB15831)《建筑施工安全检查标准》(JGJ 59-99)《建筑施工脚手架实用手册》3 工程概况3.1 主要安装工程简介这7台设备中丙烯精馏塔A/B高度最大,且在裙座到塔体过渡处变径(裙座底部Φ9262,顶部Φ5700,相差1781mm),若搭设的脚手架上下不变径,会出现小横杆向里悬挑,悬挑尺寸进1800mm,这样存在极大的安全隐患。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

独山子石化千万吨炼油及百万吨乙烯项目丙烯精馏塔吊装方案中国石油天然气第六建设公司2006年11月27日目录一.设备的主要参数 (1)二.编制依据 (1)三.吊装方案的选择 (1)四.单门型液压吊装系统的配置 (4)五.吊耳的设置 (5)六.溜尾吊车的最大受力 (5)七.有关受力计算 (5)八.吊索具的选用 (8)九.吊装平面布置 (10)十.吊装施工组织机构 (10)十一.进度计划 (11)十二.德马格CC—2800—1型600t履带吊的主要起重性能表 (12)十三. 吊装安全技术措施 (12)十四. 设备吊装所需的机具及材料 (13)附图施工进度计划 (16)一.设备的主要参数根据施工蓝图,独山子石化乙烯裂解装置中的两台丙烯精馏塔(C-5501A/B)的空塔重量为900t,增加劳动保护、焊接内件等后吊装重量约为1200t,塔体的内径为φ5700mm,塔体的高度为107900mm,设备的基础标高为▽+0.3m。

二.编制依据1.SH/T3536—2002《石油化工工程起重施工规范》2.HG 20201—2000《工程建设安装工程起重施工规范》3.SH/T3515—2003《大型设备吊装工程施工工艺标准》4.KRAMO液压吊装系统设计计算书5.丙烯精馏塔(C-5501A/B)的设计图纸6.乙烯装置的设备平面图三.吊装方案的选择对这2台超大型设备的吊装,其实吊装方案的选择只有两种:一种是分段吊装,在空中组对、焊接和热处理,并在直立的状态下进行水压试验;另一种是在地面上将塔设备组焊成整体,并且在地面上做完热处理和水压试验,在将梯子、平台及附塔管线等装上之后,然后再整体吊装。

从技术上来看,这两种吊装方案都是可行的,都能达到将塔设备吊装就位的目的。

但经过分析、比较和充分地论证,我们认为将超大型设备在地面的滚胎上卧式组对焊接成整体,并将附塔管线、梯子、平台、防腐保温、电气仪表等工作尽可能在地面上完成后,再进行整体吊装的方案更为合理些,其理由如下:1.可以最大限度地保证设备组对和焊接的质量设备在地面上组焊可以使用滚胎、自动焊等机具,其组焊条件与制造厂内的条件差不多,与在空中组对和焊接相比,设备在地面上组对的尺寸容易控制,焊接的质量也有保证。

2.可以最大限度地缩短安装工期设备如果分段吊装,在空中组对和焊接,则只有一个工作面,并且只能在白天作业,因为在夜间不允许进行高空作业。

而设备如果在地面上组对、焊接,就可以有很多个工作面,可以根据工程进度的需要增加组焊机具或人力,可以三班倒,每天24小时连续作业,这样可以大大地缩短设备组对和焊接的时间,缩短设备安装的工期。

3.有利于施工的安全设备如果分段吊装,除了需要在空中组对焊接塔本体之外,还有附塔管线、梯子、平台、防腐保温、电气仪表等大量的工作需要在高空作业,这不利于施工的安全。

如果在地面上将设备组成整体,并将附塔管线、梯子、平台、防腐保温、电气仪表等工作尽可能在地面上完成,然后再将设备整体吊装就位,这样就可以大量地减少高空作业,保证了设备吊装的安全。

4.可以节省费用,降低施工成本在地面上将设备组成整体,并将附塔管线、梯子、平台、防腐保温、电气仪表等尽可能在地面上完成,这些工作只需要普通的小吨位吊车配合就可以了。

而分段吊装在空中组对和焊接塔体,需要使用千吨级的巨型吊车,后续的安装附塔管线、梯子、平台等工作都离不开大吨位吊车。

千吨级的巨型吊车进退场费用以及使用台班、静止台班无疑是一笔很大的费用,此外还要花费为进行高空作业搭设的脚手架、必要的劳动保护以及必须的HSE等大笔费用。

粗略估算一下,整体吊装的方案比分段吊装的方案可以节省几千万的安装费用。

5.可以展现项目施工水平和管理水平丙烯精馏塔的吊装是乙烯装置施工的重点与难点,同时也最能体现了项目的施工水平和管理水平,也最能展现中国石油这个大集团公司的实力,纵观国外著名吊装公司和国内近几年的大型石油化工项目施工,大多数都是采用整体吊装的方法。

目前中国石油直属第一线施工单位已经具备了将超大型设备整体吊装的能力,这是在国内的施工企业中为数不多的,应该让这种有利的因素充分发挥其应有的作用,要不然这种很好、很有利的资源就浪费掉了,这是很可惜的。

在地面上将设备组成整体,并将附塔管线、梯子、平台、防腐保温、电气仪表等工作全部在地面上完成,然后将设备整体安全、顺利吊装就位,做到“塔起灯亮”,这是大型设备吊装工作的最高境界,也是我们追求的工作目标。

四.我公司KRAMO门式液压顶升吊装系统主要性能我公司的门式液压顶升吊装系统根据设备吊装的需要,可以有单门型(图1)和双门型(图2)不同的组合方式。

图1 单门型组合图2 双门型组合每根桅杆根据需要可以安装1根、2根或是3根方钢,方钢的规格为200mm×200mm,每根方钢承载能力为400吨,供1台400t的爬升式液压千斤顶工作。

门式液压顶升吊装系统通过不同的组合方式,可以达到不同的吊装能力,从而满足不同重量的设备吊装要求;本系统桅杆的最大高度为160m,最大起重量为4800t,可以解决超高、超重型设备及大型钢结构吊装要求。

单门型组合的吊装能力双门型组合的吊装能力门式液压顶升吊装系统采用计算机控制,可以全自动完成同步升降、实现力和位移控制、操作闭锁、过程显示和故障报警等多种功能,是集机、电、液、传感器、计算机和控制技术于一体的现代化先进设备。

这套门式液压顶升吊装系统有如下特点:1.起重能力大,吊装的高度高,设备体积小,自重轻,特别适宜于在狭小空间或室内进行大吨位设备提升;2.超强的安全性能,提升油缸锚座、锚爪具有逆向运动自锁性,使提升过程十分安全,并且构件可在提升过程中的任意位置长期可靠锁定;3.低廉的进场费和使用费用4.简单快捷的安装5.简便精确的操作,提升系统具有毫米级的微调功能,能实现空中垂直精确定位;6.独特的结构和工作方式7.对地基的要求低四.单门型液压吊装系统的配置丙烯精馏塔(C-5501A/B)的塔体直径φ5700mm,塔设备的高度为107.9m,单台空塔的重量为900t,加上内件及外部的梯子、平台、附塔管线及防腐保温等重量后,设备的吊装重量按1200t计,这是整个乙烯装置中最高和最重的设备,针对丙烯精馏塔的吊装,采用单门型组合的方式,我们在现场安装二组120m高的门式塔架,形成单门型结构,每根桅杆配2根方钢、2套400t千斤顶和动力撬,共使用6台400t千斤顶,达到1600t 的吊装能力;在两根桅杆之间安装1根1600t的吊装大梁,这样配置的整套液压吊装系统的额定起重量为1600t,起重量有较大富余,可以将梯、平、栏和附塔管道安装后整体吊装。

1.塔节——塔节横断面的中心尺寸为2.2m×3m,长度为12m,共需用20节,这些塔节组成了2根高度为120m的桅杆,构成120m高的门式塔架。

2.主吊横梁——起重量为1600t,长度为10m的起重梁1根。

3.顶升千斤顶—— 4台400t的顶升千斤顶,每台千斤顶均带1套动力装置。

4.水平移动千斤顶——2台100t的水平移动千斤顶,每台千斤顶均带1套动力装置。

5.底座——1200t的塔节底座台2个。

6.底座滑行梁——15m长的桅杆底座滑行梁2根。

7.回转机构——起重量为1600t的回转机构1套。

8.拖拉绳系统——需设置2层拖拉绳,每层设置6根拖拉绳,两桅杆之间设对拉绳。

9.方钢——200×200mm×6000mm的方钢80根,100×100mm×6000mm的方钢2根。

10.地锚——需设置60t地锚4个,50t地锚2个。

11.控制系统——需要使用1套计算机控制系统。

吊装系统以上的配置可以达到1600t的吊装能力,提升的高度至少有116m。

五.吊耳的设置在丙烯精馏塔的设计图中,主吊耳的位置设置在距裙座底部80m 处,为一对管轴式吊耳;在塔体的裙座环板处,设置一对板式溜尾吊耳。

六.溜尾吊车的最大受力由于暂无丙烯精馏塔(C-5501A/B)的设计详图,因此塔设备的重量暂按均匀分布,重心的位置暂按在塔设备的中部,也就是说重心的位置在标高54m 处;以开始起吊时,溜尾吊车的受力最大,参见图3。

t G T 3908026120080)5480(2=⨯=-⨯= 因此用1台600t 履带吊作溜尾吊车,车型为德国的德马格CC —2800-1型,选用SSL 工况,即带超起的主臂工况,起重臂长度42m ,作业半径9m ,车尾配重180t ,中心配重60t ,超起配重100t ,配600t 吊钩,在此工况下吊车的额定起重量为566t ,吊车的吊钩及吊索具的重量按12t 计,因此吊车的起重负荷率为71%,完全能满足吊装的要求。

七.有关受力计算1.千斤顶的最大载荷在整个吊装的过程中,千斤顶的最大载荷就是设备垂直后的载荷,千斤顶的最大载荷应P 为:P=(G+Q 1+Q 2)/4=(1200+45+35)/4=320t 。

上式中:G ——设备重量,G=1200t ;图3Q 1——顶升梁的重量,Q 1=45t ;Q 2——吊索具等重量,Q 2=35t ; 千斤顶的起重负荷率为:%80%100400320=⨯=tt η,安全。

2.其他构件的受力由于设备的重量是在液压顶升门式吊装系统的设计范围之内,所以不再对其他构件(如塔架、吊装梁、方纲、底座等)的受力进行核算,只是着重对塔架地基的受力及缆风绳的受力进行核算。

经计算塔架地基的最大受力及缆风绳的最大受力情况如下:八.吊索具的选用1.主吊索具包括4个800t的卸扣、1对800t的无接头绳圈、1对400t的无接头绳圈、1个1600t 的回转机构及1条1600t的平衡梁,串接方式见下图,从下图中可以看出,在吊装的过程中吊装梁顶部的最大标高为▽+118.7m,而塔架的高度为120m,塔架底座的高度为1m,因此吊装梁顶部可以上升的最大高度为121m,吊装的高度还有2.3m的余量,完全能满足丙烯精馏塔的吊装要求。

400t无接头绳圈打双2.溜尾索具溜尾索具的最大受力为390t ,用1对直径为φ104mm ,长度为16m 的压制式钢丝绳扣和2个200t 的卸扣串接起来,绳扣对折后打双使用,参见右图,考虑折减系数0.75,单根φ104mm 钢丝绳扣的破断拉力为850t 。

安全系数为65.639075.022850>=⨯⨯⨯=tt η,安全。

九.吊装平面布置采用单门式液压顶升吊装系统主吊,用1台600t履带吊车配合溜尾来吊装丙烯精馏塔(C-5501A/B)的吊装平面布置见下图。

从上图中可以看出,丙烯精馏塔的中心轴线与东西方向成30°角、主吊耳的位置在设备的基础上;图中绿颜色部分为对吊装有影响的设备及构筑物,可以看出受影响的范围非常小;按塔架设计的要求缆风绳与地面的夹角为45°,锚点及缆风绳对裂解炉和压缩机房等关键位置的施工没有任何影响。

相关文档
