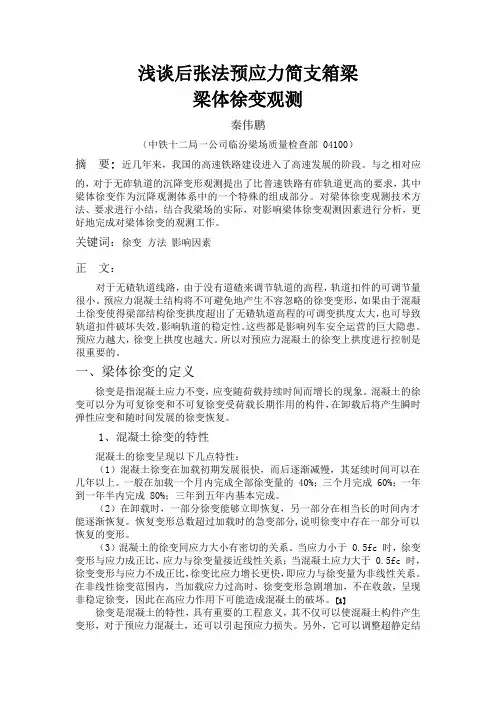

浅谈后张法预应力简支箱梁梁体徐变观测秦伟鹏(中铁十二局一公司临汾梁场质量检查部 04100)摘要: 近几年来,我国的高速铁路建设进入了高速发展的阶段。
与之相对应的,对于无砟轨道的沉降变形观测提出了比普速铁路有砟轨道更高的要求,其中梁体徐变作为沉降观测体系中的一个特殊的组成部分。
对梁体徐变观测技术方法、要求进行小结,结合我梁场的实际,对影响梁体徐变观测因素进行分析,更好地完成对梁体徐变的观测工作。
关键词:徐变方法影响因素正文:对于无碴轨道线路,由于没有道碴来调节轨道的高程,轨道扣件的可调节量很小。
预应力混凝土结构将不可避免地产生不容忽略的徐变变形,如果由于混凝土徐变使得梁部结构徐变拱度超出了无碴轨道高程的可调变拱度太大,也可导致轨道扣件破坏失效。
影响轨道的稳定性。
这些都是影响列车安全运营的巨大隐患。
预应力越大,徐变上拱度也越大。
所以对预应力混凝土的徐变上拱度进行控制是很重要的。
一、梁体徐变的定义徐变是指混凝土应力不变,应变随荷载持续时间而增长的现象。
混凝土的徐变可以分为可复徐变和不可复徐变受荷载长期作用的构件,在卸载后将产生瞬时弹性应变和随时间发展的徐变恢复。
1、混凝土徐变的特性混凝土的徐变呈现以下几点特性:(1)混凝土徐变在加载初期发展很快,而后逐渐减慢,其延续时间可以在几年以上。
一般在加载一个月内完成全部徐变量的 40%;三个月完成 60%;一年到一年半内完成 80%;三年到五年内基本完成。
(2)在卸载时,一部分徐变能够立即恢复,另一部分在相当长的时间内才能逐渐恢复。
恢复变形总数超过加载时的急变部分,说明徐变中存在一部分可以恢复的变形。
(3)混凝土的徐变同应力大小有密切的关系。
当应力小于 0.5fc 时,徐变变形与应力成正比,应力与徐变量接近线性关系;当混凝土应力大于 0.5fc 时,徐变变形与应力不成正比,徐变比应力增长更快,即应力与徐变量为非线性关系。
在非线性徐变范围内,当加载应力过高时,徐变变形急剧增加,不在收敛,呈现非稳定徐变,因此在高应力作用下可能造成混凝土的破坏。
俆变观测方案

白华村特大桥连续梁徐变观测方案1工程概况(DK214+269.98)白华村特大桥起止里程为DK213+789.5~DK214+750.4,全长960.84m。
全桥孔跨布置为20-32m+1-(40+64+40)m连续梁+3-32m+2-24m,桥址于DK214+419.27~DK214+555.27处跨越G205国道,铁路跨越G205国道里程为1476K+600处夹角为30°,设计为1联(40+64+40)米连续梁。
连续梁全长145.5m,计算跨度为40m+64m+40m,箱梁顶建筑总宽12.28m,底宽6.7m。
中支点处截面梁高梁高6.05m,跨中10m直线段及边跨13.75m直线段梁高 3.05m,梁底下缘按二次抛物线y=0.0045245x2变化,边支座中心线至梁端0.75m。
连续梁下面G205国道沥青路面宽为12m,桥下净高大于10m。
连续梁施工方法:采用支架现浇法施工。
纵向预应力钢筋采用抗拉强度标准值为1860Mpa的高强低松弛钢绞线,公称直径15.2mm,其技术条件符合GB/T5224-2003标准。
纵向预应力筋分为12-7φ5mm、18-7φ5mm两种。
锚固体系采用自锚式拉丝体系,锚具采用M15-12、M15-18二种,管道采用金属波纹管,直径φ90mm、φ100mm两种,连接器采用ML15-15型,张拉采用YDC3500型千斤顶。
横向预应力采用4-7φ5mm预应力筋。
横向预应力体系采用BM15-4及BM15-4(P)锚具及锚固体系,张拉采用YCQ25型千斤顶,采用内径70×19mm扁形金属波纹管。
竖向预应力筋采用直径25mm的精扎螺纹钢,型号PS830,极限强度fpk=830Mpa,屈服强度σ0.2=785Mpa,伸长率σs≥7%,10h松驰率<1.5%,锚固采用JLM-25型锚具,张拉采用YC60A型千斤顶,管道形成采用内径φ35mm铁皮管成孔。
连续梁位于直线段,纵向坡度为4.2‰。
预应力混凝土箱梁徐变观测方案说明

中铁十四局集团石武客专项目部五分部预应力混凝土箱梁徐变观测方案编制审核批准中铁十四局集团石武客专项目部五分部二〇〇九年三月目录一、观测目的二、人员安排及工作制度(一)、人员安排(二)、工作制度三、仪器器材配置四、工作依据五、梁体的徐变观测点六、梁体徐变观测频次、测量等级及精度要求七、观测方法八、资料整理存档及徐变评估九、在观测中做好安全工作预应力混凝土箱梁徐变观测方案一、观测目的,为梁体变形观测评估提供真实准确的观测数据。
二、人员安排及制度保障(一)、人员安排石武客专项目部五分部本着精干、高效的原则配备四名专业测量人员,负责梁体徐变变形观测工作。
(二)、工作制度石武客专项目部五分部设专职测量人员,负责制梁、存梁台位的沉降观测工作。
在总工程师的领导下开展工作。
1、测量工程师职责(1)、在项目总工程师的领导下,负责本项目的全面测量工作。
负责主持制定、执行本项目的工程测量方案。
( 2)、及时、准确掌握工地测量进度、安全质量情况,科学地安排施测程序,合理地组织测量工作。
(3)、熟悉设计图纸和施工图纸及有关技术要求,严格执行测量技术及操作规程,确保测量数据精确可靠。
(4)、解决施工中遇到的各种技术问题。
(5)、及时向技术主管汇报施工技术工作。
(6)、参与有关测量施工事故的调查分析。
2测量员岗位职责( 1)、负责具体的测量技术工作,对测绘项目负责人、技术主管负责。
要做到遵章守纪,服从管理,做好本职工作。
(2)、熟悉设计图纸和施工图纸,严格执行测量技术及操作规程。
(3)、按照规定的测量精度进行施测,确保精度和测量数据准确。
(4)、做好测量记录及资料的发放回收工作。
(5)、施测后及时对测量仪器进行保养工作。
(6)、定期对测量仪器进行自检自校。
(7)、施测过程中,发现问题及时上报。
3、学习制度(1)、测量人员必须认真学习《客运专线铁路无砟轨道铺设条件评估技术指南》(铁建设[2006]158号);《客运专线铁路无砟轨道测量技术暂行规定》(铁建设[2006]189号);《国家一、二等水准测量规》(GB12897—2006);《建筑沉降变形测量规程》(JGJ/T8-2007);《铁路客运专线竣工验收暂行办法》(铁建设[2007]183号);《客运专线无砟轨道铁路施工技术指南》(TZ216-2007);《工程测量规》(GB 50026-2007)《客运专线无砟轨道铁路设计指南》(铁建设函[2005]754号);《京石客专铁路线下工程沉降变形观测技术方案》;京石客专铁路工程设计文件;铁道部有关规定。
梁体连续梁徐变观测实施方案

新建吉林至珲春铁路重点控制工程JHSKⅡ标大川屯3#特大桥40m+64m+40m连续梁徐变观测实施方案编制:审核:审批:中铁大桥局新建吉林至珲春铁路重点控制工程JHSKⅡ标项目经理部二工区2013年06月目录一、总则 (1)1.1、适用范围 (1)1.2、工作依据 (1)二、组织管理 (2)2.1、职责分工 (2)2.2、工作程序 (2)三、通用要求 (3)3.1、沉降变形测量等级及精度要求 (3)3.2、沉降变形监测网主要技术要求及建网方式 (3)3.3、沉降变形测量点的布置要求 (5)3.4、沉降变形监测测量工作基本要求 (5)3.5、沉降变形监测观测具体要求 (6)四、专业要求 (9)4.1、梁体工程 (9)4.1.1、工程概况 (9)4.1.2、变形控制标准 (9)4.1.3、变形观测方案 (9)4.1.4、观测资料要求 (11)4.1.5、观测频次 (12)4.1.6、沉降评估 (12)4.1.7、其他 (13)五、人员设备及质量保证措施 (14)一、总则为了更好的对吉图珲客运专线路基(含过渡段)、桥梁、涵洞等线下工程的沉降变形观测,保证工程测量工作的顺利进行,规范本项目的测量工作,使测量工作规范化、制度化,特制定本方案。
1.1、适用范围本方案适用于吉图珲客运专线铁路土建工程梁体工程施工过程中的沉降变形观测及评估。
1.2、工作依据1.《客运专线铁路有砟轨道铺设条件评估技术指南》(铁建设[2006]158号);2.《客运专线铁路有砟轨道测量技术暂行规定》(铁建设[2006]189号);3.《国家一、二等水准测量规范》(GB12897—2006);4.《建筑沉降变形测量规程》(JGJ/T8-2007);5.《铁路客运专线竣工验收暂行办法》(铁建设[2007]183号);6.《客运专线有砟轨道铁路施工技术指南》(TZ216-2007);7.《工程测量规范》(GB50026-2007);8.《客运专线有砟轨道铁路设计指南》(铁建设函[2005]754号);9.吉图珲客运专线工程设计文件;10.铁道部有关规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
梁体(连续梁)徐变观测实施方案新建吉林至珲春铁路重点控制工程JHSKⅡ标大川屯3#特大桥40m+64m+40m连续梁徐变观测实施方案编制:审核:审批:中铁大桥局新建吉林至珲春铁路重点控制工程JHSKⅡ标项目经理部二工区2013年06月目录一、总则 01.1、适用范围 01.2、工作依据 0二、组织管理 (1)2.1、职责分工 (1)2.2、工作程序 (1)三、通用要求 (2)3.1、沉降变形测量等级及精度要求 (2)3.2、沉降变形监测网主要技术要求及建网方式 (2)3.3、沉降变形测量点的布置要求 (4)3.4、沉降变形监测测量工作基本要求 (4)3.5、沉降变形监测观测具体要求 (5)四、专业要求 (8)4.1、梁体工程 (8)4.1.1、工程概况 (8)4.1.2、变形控制标准 (8)4.1.3、变形观测方案 (8)4.1.4、观测资料要求 (10)4.1.5、观测频次 (11)4.1.6、沉降评估 (11)4.1.7、其他 (12)五、人员设备及质量保证措施 (13)一、总则为了更好的对吉图珲客运专线路基(含过渡段)、桥梁、涵洞等线下工程的沉降变形观测,保证工程测量工作的顺利进行,规范本项目的测量工作,使测量工作规范化、制度化,特制定本方案。
1.1、适用范围本方案适用于吉图珲客运专线铁路土建工程梁体工程施工过程中的沉降变形观测及评估。
1.2、工作依据1.《客运专线铁路有砟轨道铺设条件评估技术指南》(铁建设[2006]158号);2.《客运专线铁路有砟轨道测量技术暂行规定》(铁建设[2006]189号);3.《国家一、二等水准测量规范》(GB12897—2006);4.《建筑沉降变形测量规程》(JGJ/T8-2007);5.《铁路客运专线竣工验收暂行办法》(铁建设[2007]183号);6.《客运专线有砟轨道铁路施工技术指南》(TZ216-2007);7.《工程测量规范》(GB50026-2007);8.《客运专线有砟轨道铁路设计指南》(铁建设函[2005]754号);9.吉图珲客运专线工程设计文件;10.铁道部有关规定。
二、组织管理2.1、职责分工吉图珲客运专线线下工程沉降变形观测及其评估工作,是一项系统工程,需要参建各方各负其责、密切配合,确保观测数据及评估结果的真实、可靠。
我分部作为沉降变形观测的实施责任主体,将严格按有关规范、设计文件及总指要求做好各项工程施工过程的沉降变形观测,对观测数据的真实性负责。
1.负责沉降变形监测网的建立及其保护工作。
2.负责各种监测设备、仪器、管线的购置与埋设,及其观测设施的保护工作。
3.配置专业人员,按规定监测项目和频率进行全过程监测和记录,并按规定格式和内容提交观测数据,确保其真实性、可靠性和全面性。
4.负责观测数据库的数据录入工作。
5.参与沉降变形观测及评估方案的制定工作。
6.参与和配合建设单位或评估单位组织的沉降变形观测评估工作。
2.2、工作程序1.根据批准的沉降变形观测实施细则,按照设计文件要求,选派专业队伍和人员进行设备布设和观测。
2.严格按沉降变形观测实施细则,以及有关规定进行观测和记录,确保记录数据真实、可靠。
每次的观测记录必须经监理专业人员进行签认。
3.梁体工程徐变观测完成后,7天内提交评估申请(附沉降变形观测报告),经监理签认后,报指挥部及设计单位,由指挥部通知评估单位进行评估。
三、通用要求吉图珲客运专线线下工程沉降变形观测工作以桥梁、路基、隧道等建(构)筑物的垂直位移观测为主,水平位移监测根据桥梁、路基、隧道工点具体要求确定。
3.1、沉降变形测量等级及精度要求本线沉降变形测量等级及精度要求按下表规定执行:3.2、沉降变形监测网主要技术要求及建网方式1.垂直位移监测网(1)垂直位移监测网主要技术要求垂直位移监测网主要技术要求按下表执行:(2)垂直位移监测网建网方式线下工程垂直位移监测一般按沉降变形等级三等的要求(国家二等水准测量)施测,根据沉降变形测量精度要求高的特点,以及标志的作用和要求不同,垂直位移监测网布设方法分为三级:1)基准点。
要求建立在沉降变形区以外的稳定地区,同大地测量点的比较,要求具有更高的稳定性,其平面控制点一般应设有强制归心装载。
基准点使用全线二等精密高程控制测量布设的基岩点、深埋水准点;2)工作基点。
工作点除使用普通水准点外,按照国家二等水准测量的技术要求进一步加密水准基点或设置工作基点至满足工点垂直位移监测需要。
加密后的水准基点(含工作基点)间距200m左右时,可基本保证线下工程垂直位移监测需要。
3)沉降变形点。
直接埋设在要测定的沉降变形体上。
点位应设立在能反映沉降变形体沉降变形的特征部位,不但要求设置牢固,便于观测,还要求形式美观,结构合理,且不破坏沉降变形体的外观和使用。
沉降变形点按路基、桥涵等各专业布点要求进行。
监测网由于自然条件的变化,人为破坏等原因,不可避免的有个别点位会发生变化。
为了验证监测网点的稳定性,应对其进行定期检测。
本次技术方案设计垂直位移监测网的观测分为首次观测和施工过程中的定期复测,定期复测按每半年进行一次,并结合精测网复测进行,按施工期4年考虑,计复测8次。
3.3、沉降变形测量点的布置要求沉降变形测量点分为基准点、工作基点和沉降变形观测点。
其布设按下列要求:1.每个独立的监测网应设置不少于3个稳固可靠的基准点。
基准点应选设在沉降变形影响范围以外便于长期保存的稳定位置。
2.工作基点应选在比较稳定的位置。
对观测条件较好或观测项目较少的项目,可不设立工作基点,在基准点上直接测量沉降变形观测点。
3.沉降变形观测点应设立在沉降变形体上能反映沉降变形特征的位置。
3.4、沉降变形监测测量工作基本要求1.水准基点使用时应作稳定性检验,并以稳定或相对稳定的点作为沉降变形的参考点,并应有一定数量稳固可靠的点以资校核。
2.每次观测前,对所使用的仪器和设备应进行检验校正,并保留检验记录。
3.每次沉降变形观测时应符合:(1)严格按水准测量规范的要求施测。
首次观测每个往返测均进行观测,并取观测结果的中数,双严密平差处理后的高程值,作为变形测量初始值。
(2)参与观测的人员必须经过培训才能上岗,并固定观测人员。
(3)为了将观测中的系统误差减到最小,达到提高精度的目的,各次观测应使用同一台仪器和设备,前后视观测最好用同一水平尺,必须按照固定的观测路线和观测方法进行,观测路线必须形成附合或闭合路线,使用固定的工作基点对应沉降变形观测点进行观测。
实行“五固定”即“固定水准点、工作基点、固定人、固定测量仪器、固定监测环境、固定测量线路和方法”以提高观测数据的准确性。
(4)观测时要避免阳光直射,且在基本相同的环境和观测条件下工作。
(5)成像清晰、稳定时再读数。
(6)随时观测,随时检核计算,观测时要一次完成,中途不中断。
(7)对工作基点的稳定性要定期检核,在雨季前后要联测,检查水准点的标高是否有变动。
(8)数据计算方法和计算用工作基点一致。
3.5、沉降变形监测观测具体要求1.水准网的观测按照国家二等水准施测,采用闭合水准路线。
2.水准仪使用天宝DINI03电子水准仪,仪器及配套水准尺均应在有效合格检定期内。
水准仪与水准尺在使用前及使用过程中,经常规检校合格,水准仪视准轴与水准管轴的夹角均不超过15″。
仪器各种设置正确,其中有限差要求的项目按规范要求在仪器中进行设置,并在数据采集时自动控制,不满足要求的在现场进行提示并进行重测。
3.外业测量一条路线的往返测使用同一类型仪器和转点尺垫,沿同一路线进行。
观测成果的重测和取舍按《国家一、二等水准测量规范》(GB/T 12897-2006)有关要求执行。
观测时,视线长度≤50m,前后视距差≤1.5 m;前后视距累积差≤6.0 m;视线高度≥0.5m;测站限差:两次读数差≤0.4mm,两次所测高差之差≤0.6 mm,检测间歇点高差之差≤1.0 mm;观测读数和记录的数字取位:使用数字水准仪读数记至0.01mm。
4.观测时,一般按后-前-前-后的顺序进行,对于有变换奇偶站功能的电子水准仪,按以下顺序进行:(1)往测:奇数站为后—前—前—后偶数站为前—后—后—前(2)返测:奇数站为前—后—后—前偶数站为后—前—前—后5.每一测段均为偶数测站。
晴天观测时给仪器打伞,避免阳光直射;扶尺时借助尺撑,使标尺上的气泡居中,标尺垂直。
6.观测前30min,将仪器置于露天阴影处,使仪器与外界气温趋于一致;对于数字式水准仪,进行不少于20次单次测量,达到仪器预热的目的。
测量中避免望远镜直接对着太阳;避免视线被遮挡,遮挡不超过标尺在望远镜中截长的20%。
观测时用测伞遮蔽阳光,对于电子水准仪,施测时均装遮光罩。
7.自动安平水准仪的圆水准器,严格置平。
在连续各测站上安置水准仪时,使其中两脚螺旋与水准路线方向平行,第三脚螺旋轮换置于路线方向的左侧与右侧。
除路线拐弯处外,每一测站上仪器与前后视标尺的三个位置,一般为接近一条直线。
8.观测过程中为保证水准尺的稳定性,选用2.5kg以上的尺垫,水准观测路线必须路面硬实,观测过程中尺垫踩实以避免尺垫下沉。
同时观测过程中避免仪器安置在容易震动的地方,如果临时有震动,确认震动源造成的震动消失后,再激发测量键。
水准尺均借助尺撑整平扶直,确保水准尺垂直。
9.对于宽度较宽的河、湖水中的沉降测量,按照《国家一、二等水准测量规范》(GB/T 12897-2006)跨河水准测量要求进行观测。
10.数据处理时,闭合差、中误差等均满足要求后进行平差计算,主水准路线要进行严密平差,选用经鉴定合格的软件进行。
四、专业要求4.1、梁体工程4.1.1、工程概况吉图珲客运专线线下、轨道工程设计行车速度目标值均为250km/h,采用双线有碴轨道,正线轨道按一次铺设跨区间有缝线路设计。
对线下工程的技术条件尤其是工后沉降、箱梁线形控制提出了极高的标准。
线路等级:客运专线正线,双线。
直、曲线,最小曲线半径5000m,线间距4.6m,有砟轨道。
设计速度:最高250km/h。
4.1.2、变形控制标准①终张拉完成时,梁体跨中弹性变形不宜大于设计值的1.05倍②扣除各项弹性变形、终张拉60天后,L≤50m梁体跨中徐变上拱度实测值不应大于7mm;L>50m梁体跨中徐变变形实测值不应大于L/7000或14mm。
4.1.3、变形观测方案1.观测点布置为了满足变形观测的需要,需要在梁部埋设观测标,观测标具体埋设原则如下:简支梁的一孔梁设置观测标6个,分别位于两侧支点及跨中;连续梁上的观测标,根据不同跨度,分别在支点、中跨跨中及边跨1/4跨中附近设置,详见附图:2.观测标构造(1)梁体沉降变形观测标观测标采用φ20mm的不锈钢棒,钢棒露出外面部分需要磨圆处理。
见下图所示:3.观测方法对于梁体的变形观测,每孔梁支点之间的梁体变形应以两支点的连线为基准线进行观测计算,由于下部结构沉降变形的影响,该基准线的位置会发生变化,梁体观测点至该基准线的垂直距离利用几何方法计算取得,垂直距离差值就是梁体变形量。
