一级建造师《机电工程》教材知识点:1H413023旋转电机的安装技术

合集下载

2020年一级建造师《机电工程》重要知识点口诀 个人整理

2020年一级建造师《机电工程》重要知识点口诀 个人整理

精品资料目录精品资料1H411020 机电工程项目常用工程设备..........................................................................................................................4 1H412010 机电工程项目测量技术..................................................................................................................................5 1H412020 起重技术..........................................................................................................................................................6 1H412030 焊接技术..........................................................................................................................................................6 1H413010 机械设备安装技术..........................................................................................................................................7 1H413020 电气工程安装技术..........................................................................................................................................8 1H413030 管道工程安装技术........................................................................................................................................10 1H413040 静置设备安装技术........................................................................................................................................11 1H413050 动力设备安装技术..........................................................................................................................................11 1H413060 自动化仪表工程安装技术(不出案例)......................................................................................................12 1H413070 防腐蚀工程施工技术(不出案例) .................................................................................................................12 1H413080 绝热工程施工技术(不出案例)................................................................................................................12 1H413090 工业炉窑砌筑工程施工技术........................................................................................................................13 1H414010 建筑管道工程安装技术................................................................................................................................14 1H414020 建筑电气工程安装技术................................................................................................................................14 1H414030 通风与空调工程安装技术............................................................................................................................14 1H414040 建筑智能化工程安装技术............................................................................................................................15 1H414050 电梯工程安装技术........................................................................................................................................15 1H414060 建筑消防工程安装技术................................................................................................................................16 1H431010 《中华人民共和国计量法》........................................................................................................................16 1H431020 《中华人民共和国电力法》..........................................................................................................................16 1H431030 《特种设备安全法》......................................................................................................................................17 1H432010 《工业安装工程施工质量验收统一标准》................................................................................................17 1H432020 《建筑工程施工质量验收统一标准》 (18)1H433000 一级建造师(机电工程)注册执业管理规定及相关要求 .......................................................................1H420000 机电工程项目施工管理 (19)1H411010 机电工程项目常用材料序号 页码 问题碳素结构钢的性能 和用途口诀内容具有良好的塑性和韧性,易于成型和焊接 各种型钢、工字钢、角钢、槽钢、钢筋、钢丝1 22 2低合金结构钢主要 轻重钢管,车船容 锅炉汽包、压力容器、压力管道、桥梁、钢结构、 适用于 过桥 船舶、车辆、重轨和轻轨等制造。

一级建造师《机电工程管理与实务》精讲课件(三)

一级建造师《机电工程管理与实务》精讲课件(三)

1H413000工业机电工程安装技术本目重点是:机械设备基础的种类及其应用、机械设备基础验收要求、机械设备安装施工程序、机械设备安装的方法,机械设备安装的精度控制要求。

1H413011 机械设备基础的种类及验收要求本条主要知识点是:设备基础的种类及应用设备基础混凝土强度的验收要求,设备基础位置、外形尺寸及外观的验收要求,预埋地脚螺栓的验收要求,设备基础常见质量通病。

1H413011 机械设备基础的种类及验收要求:设备基础是机械设备动、静荷载的承载体,机械设备基础的设计选择由设计单位根据生产工艺要求、机械设备的特点、荷载大小和安装精度来确定。

材料组成不同、埋置深度不同、结构形式不同、使用功能不同的基础分类及应用。

一、设备基础的种类及应用一、设备基础的种类及应用一、设备基础的种类及应用2015单项选择题5.下列设备安装中,通常情况下采用桩基础的是()。

A.水泵B.变压器C.汽轮机D.空调机组【答案】C P67水泵变压器汽轮机空调机组2.深基础(1)桩基础。

由承台、桩组成的基础形式,可分为预制桩和灌注桩两大类,适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基础。

(2)沉井基础。

用混凝土或钢筋混凝土制成的井筒式基础。

桩基础沉井基础扩展基础独立基础与联合基础【07单】精密、大型设备安装基础需要考虑减小基础振幅、减弱基础振动或控制基础沉降等,最适合采用的基础是()。

A.扩展基础B.联合基础C.桩基础D.沉井基础答案:CP67【07单】深基础1.桩基础:由承台、桩组成的基础形式,适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基础。

2.沉井基础:用混凝土或钢筋混凝土制成的井筒式基础。

1H413010 机械设备安装技术扩展基础扩展基础用钢筋混凝土建造的基础抗弯能力强,不受刚性角限制,称为扩展基础。

扩展基础spread foundation将上部结构传来的荷载,通过向侧边扩展成一定底面积,使作用在基底的压应力等于或小于地基土的允许承载力,而基础内部的应力应同时满足材料本身的强度要求,这种起到压力扩散作用的基础称为扩展基础。

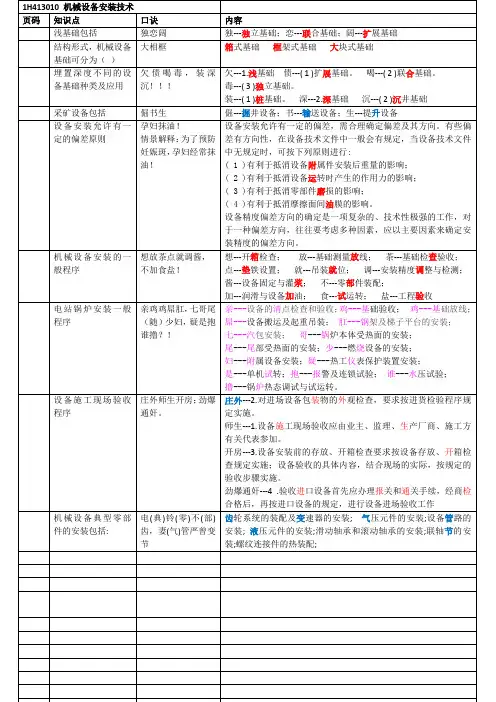

一级建造师机电经典记忆口诀高分1H413000工业机电工程安装技术

一级建造师机电经典记忆口诀高分1H413000工业机电工程安装技术

1H413010 机械设备安装技术页码知识点口诀内容浅基础包括独恋阔独---独立基础;恋---联合基础;阔---扩展基础结构形式,机械设备基础可分为()大相框箱式基础框架式基础大块式基础埋置深度不同的设备基础种类及应用欠债喝毒,装深沉!!!欠---1.浅基础债---( 1 )扩展基础。

喝---( 2 )联合基础。

毒---( 3 )独立基础。

装---( 1 )桩基础。

深---2.深基础沉---( 2 )沉井基础采矿设备包括倔书生倔---掘井设备;书---输送设备;生---提升设备设备安装允许有一定的偏差原则孕妇抹油!情景解释:为了预防妊娠斑,孕妇经常抹油!设备安装允许有一定的偏差,需合理确定偏差及其方向。

有些偏差有方向性,在设备技术文件中一般会有规定,当设备技术文件中无规定时,可按下列原则进行:( 1 )有利于抵消设备附属件安装后重量的影响;( 2 )有利于抵消设备运转时产生的作用力的影响;( 3 )有利于抵消零部件磨损的影响;( 4 )有利于抵消摩擦面间油膜的影响。

设备精度偏差方向的确定是一项复杂的、技术性极强的工作,对于一种偏差方向,往往要考虑多种因素,应以主要因素来确定安装精度的偏差方向。

机械设备安装的一般程序想放茶点就调酱,不加食盐!想---开箱检查;放---基础测量放线;茶---基础检查验收;点---垫铁设置;就---吊装就位;调---安装精度调整与检测;酱---设备固定与灌浆;不---零部件装配;加---润滑与设备加油;食---试运转;盐---工程验收电站锅炉安装一般程序亲鸡鸡屌肛,七哥尾(随)少妇,疑是抱谁撸?!亲---设备的清点检查和验收;鸡---基础验收;鸡---基础放线;屌---设备搬运及起重吊装;肛---钢架及梯子平台的安装;七---汽包安装;哥---锅炉本体受热面的安装;尾---尾部受热面的安装;少---燃烧设备的安装;妇---附属设备安装;疑---热工仪表保护装置安装;是---单机试转;抱---报警及连锁试验;谁---水压试验;撸---锅炉热态调试与试运转。

一级建造师机电安装知识点总结(自己总结的)

一级建造师机电安装知识点总结(自己总结的)

第一部分:选择题部分1H411000机电工程常用材料及工程设备1、碳素结构钢:屈服强度下限值小于Q275,A级钢硫磷含量最高,D级最低;武汉长江大桥为Q235制造;2、低合金钢:高强度、高韧性、良好的冷成形和焊接性能,低的冷脆转变温度和良好的耐腐蚀性等综合力学性能。

适用:桥梁、钢结构、锅炉汽包、压力容器、压力管道、船舶车辆、重轨和轻轨,鸟巢、600MW汽包Q460,起重机Q345;3、铸钢:轧钢机架:碳素铸钢,吊车齿轮:合金铸钢;4、质量分数大于2.11%为铸铁,普通罩壳、阀壳:灰铸铁,液压泵壳体:孕育铸铁,汽车发动机凸轮:球墨铸铁;5、耐热钢:抗蠕变、抗断裂和抗氧化能力以及韧性;6、电站锅炉钢架立柱:宽翼缘H型钢,刚性梁:工字钢;7、锅炉水冷壁和省煤器:优质碳素钢管或低合金钢管8、钢制品:焊材、管件、阀门;9、黄铜:以锌为主要合金,冷凝器、换热器等;10、镍:导热性差,电阻大,耐海水腐蚀突出;11、铝:熔点低,耐磨性差,油箱、油罐、管道(变形铝合金);12、镁:强度不高、室温塑性低,耐腐蚀性差,易氧化,用作还原剂;13、钛:在硫酸、盐酸、硝酸等介质中都很稳定,比强度最高的金属材料;14、硅酸盐材料:水泥、玻璃棉、砌筑材料、陶瓷;15、玻璃钢以玻璃纤维为增强剂,用于耐腐蚀、耐压容器和管道;16、特种新型无机非金属材料:(氧、氮、碳、硼、硫、硅)化物先进工艺制成;17、高分子材料:按特性(橡胶、纤维、塑料、高分子胶粘剂及复合基材料);18、薄膜、软管和塑料——低密度聚乙烯;水管——聚氯乙烯;外墙保温——泡沫塑料;环氧塑料——模具、精密量具等;生活用水——聚乙烯;耐腐蚀、耐温及耐冲击优于聚氯乙烯——ABS工程塑料;刚性、强度、硬度和弹性高于聚乙烯,但耐低温性差易老化——聚丙烯;建筑排水、排污——硬聚氯乙烯;19、涂料:防火、防静电、防辐射并具有装饰效果;20、聚氨酯——低中高压洁净及潮湿;酚醛——低中压及潮湿;玻璃纤维——中压以下;硬聚氯乙烯——洁净室含酸碱排风;21、BV/BX——一般家庭和办公室照明;RV——可移动部位;22、VV/YJV——室内、隧道内桥架及管道内;VV22/YJV22——室内隧道内直埋地下;ZR-YJFE/NH-YJFE——竖井及潮湿场所,耐火电缆可以阻燃,阻燃不能耐火;VV59——敷设在水中;LGJ/LGHJ——大长度、跨度冰雪暴风;23、KVV控制电缆考虑:耐高温、屏蔽、耐油、耐酸碱、阻水性能;24、气体绝缘材料:电气设备中有灭弧、冷却、保护作用,常用:空气、氮气、SO2、SF6(击穿强度为空气的3倍,无色无味无毒不燃不爆稳定);25、通用设备:切削、锻压、铸造、输送、风机、泵、压缩机;26、泵参数:流量、扬程、轴功率、转速、效率和汽蚀余量;风机参数:流量、压力、功率、效率和转速;压缩机参数:容积、流量、吸气压力、排气压力、工作效率、输入和输出功率;27、无挠性牵引:(螺旋、滚柱和气力)输送机;28、通用机床(单件小批量)——卧式车床、万能外圆磨床、万能升降台铣床;专门化机床(某一类或少数几道工序)——曲轴车床、凸轮车床、螺旋桨铣床;专用机床(某道特定,大批量)——各种钻镗组合机床及加工中心;29、金属切削机床性能由加工精度和生产效率加以评价;静态特性——静态几何精度、刚度;动态特性——运动精度、动刚度、热变形和噪声;30、锻压设备——设有安全防护装置;31、普通砂型铸造设备:湿砂型、干砂型、化学硬化砂型;32、锅炉按压力分:低压——≤2.5,中压——≤3.9,高压≤10.0,超高压≤14,亚临界17—18,超临界22—25;33、锅炉基本特性:蒸发量、压力温度、受热面蒸发率(蒸汽锅炉)和受热面发热率(热水锅炉)——反映工作强度指标、热效率——经济性指标;34、核岛设备是承担热核反应的主要部分;35、建材设备包括:(水泥、玻璃、陶瓷、耐火材料、新型建筑材料、无机非金属材料及制品)设备;36、浮法玻璃生产线是主要玻璃生产设备,锡槽是浮法玻璃生产关键设备;37、静设备:反应、塔、换热、分离、储存;38、设备按设计压力分类:常压——<0.1;低压——0.1—1.6;中压——1.6—10;高压——10—100;超高压——≥100;真空——<0;39、反应器:固定床——静止;流化床——运动状态;40、板式塔:泡罩塔——不易发生漏液,操作弹性好;筛板塔——结构简单,金属耗量小,气压降小,液面落差小,生产能力及效率高于泡罩塔;浮阀塔——生产能力大,操作弹性大,效率高,气压降小,液面落差小,造价低;41、列管换热器——应用最广泛的换热设备,主要包括:固定板式、U形管、浮头式、填料函式列管换热器;42、静设备性能主要由其功能决定,包括:贮存、均压、热交换、反应、分离、过滤;43、直流电动机——平滑调速,结构复杂,造价高;同步电动机——恒速、功率因素可调,启动麻烦,造价高;异步电动机——调速差、功率因素不高,应用最广泛价格低;44、变压器性能决定参数:线圈绕组匝数、连接组别方式、外部接线方式、外接元器件;45、高压电器是指:交流1200V、直流1500V以上;46、高压电器及成套装置的性能:通断、保护、控制、调节;47、电工仪表分为指示仪表和较量仪表两大类;48、电工测量仪表性能由被测量对象决定,通常带有:参数设置、截面切换、数据通信性能;1H412000机电工程专业技术1、工程测量包括:建筑物的施工放样、建筑物变形观测、工程竣工测量;2、工程测量原则:由整体到局部,先控制后细部;3、水准测量方法:高差法和仪高法(简单)4、基准线测量利用:经纬仪和检定钢尺;定位点测量方法:水平角测量和竖直角测量;5、平面安装基准线不少于纵横两条;沉降观测采用二等水准测量方法;6、测量的基本程序:①、建立测量控制网;②、设置纵横中心线;③、设置标高基准点;④、设置沉降观测点;⑤、安装过程测量;⑥、实测记录;7、标高基准点埋设在基础边缘且便于观测的位置;简单基准点——独立设备;预埋基准点——连续生产线设备;8、管线定位依据:地面上已有建筑物,或根据控制点,管线主点:起点、终点及转折点;9、地下管线测量必须在回填前,测出起点、止点、窨井坐标和管顶标高;10、中心桩测定后采用十字线法或平行基线法进行控制;11、长输距离测量要求:①、钢尺测量长度≥20m,≤80m;②、测量视距≤400m;③、通常采用电磁波测距法或解析法测量;12、工程测量由控制网测量和施工过程测量两部分组成;13、一个测区至少有3个水准点,距离一般地区为1—3km,工厂区宜小于1km;14、平面控制网测量方法:三角测量、导线测量、三边测量;15、三角测量技术要求:①、首级控制网宜为等边三角形;②、内角不小于30°;③、加密控制网可采用插网、线形网或插点;④、插点采用加强图形布置;⑤、一、二级小三角可采用线形锁,宜近于直伸;16、导线测量技术要求:①、平均边长较短时,控制导线边数;②、宜布设成直伸状,边长不宜过大;③、首级控制网布设成环形网,节点不宜相距过近;17、三边测量技术要求:①、三角形个数不宜多于10个;②、内角宜30—100°大于25°;18、高程测量方法:水准测量、电磁波测距、三角高程测量;19、建筑方格网可采用:轴线法或布网法;20、激光准直仪、指向仪:沟渠、隧道或管道施工、大型机械安装、建筑物变形观测;激光铅直仪:大直径、长距离、回转设备同心度找正测量;21、起重机可分为:桥架式、臂架式、缆索型;22、起重机基本参数:吊装载荷、额定起重量、最大幅度、最大起升高度;23、钢丝绳由高碳钢丝制成,6*19——缆风绳;6*37——跑绳或吊索;6*61——吊索;24、安全系数:缆风绳——3.5;跑绳——5,;吊索——8;载人——12—14;25、钢丝绳许用拉力计算:T=P/K P:破断拉力,K安全系数;26、跑绳拉力最小在固定端,最大在拉出端;27、滑轮组:3门以下——顺穿,4—6门——花穿,7门以上——双跑头顺穿;28、卷扬机基本参数:额定牵引拉力、工作速度、容绳量;29、平衡梁作用:①、保持平衡,避免吊索损坏设备;②、缩短吊索高度,减小动滑轮起吊高度;③、减少水平压力,避免损坏设备;④、合理分配载荷;30、当吊点伸开距离较大时采用桁架式平衡梁;31、平衡梁选用:设备重量、规格尺寸、结构特点、现场环境要求;32、液压提升:上拔式——投影面积大、重、高度低场合;爬升式——高、面积一般、轻;33、吊装方法选择步骤:①、技术可行性论证;②、安全性分析;③、进度分析;④、成本分析;⑤、综合选择;口诀:吉安进城中34、缆风绳拉力分为:初拉力和工作拉力,初拉力可按工作拉力15%—20%取值;35、缆风绳设置要求:①、直立单桅杆缆风绳6—8根,后背主缆风绳不少于2根;②、与地面夹角宜为30°,不超过45°;③相邻缆风绳夹角不大于60°;④、设置防止滑车受力后的扭转设施;⑤、需要移动的桅杆设置备用缆风绳;36、桅杆使用要求:①、直线度偏差小于长度1/1000,不超20mm;②、倾斜度不超15°;③、吊装过程对桅杆结构进行直线度监测;37、按焊渣性质分为:酸性焊条、碱性焊条;38、焊剂分类:①、制造方法:熔炼、烧结、粘结;②、化学成分:高锰、中锰、低锰;③、化学特种:酸性、碱性、中性;④、作用:保护和冶金;39、①、CO2气体保护焊:优点——效率高、成本低、变形小;缺点——飞溅大、弧光辐射强、不能焊易氧化的有色金属;②、钨极氩弧焊:优点——无飞溅、成型美观、适用有清洁要求;③、熔化极氩弧焊:适合焊接铝镁铜及其合金、不锈钢和稀有金属中厚板;40、熔化极活性气体保护焊可以方便进行各种位置焊接,速度快,熔敷效率高;41、焊接工艺评定报告内容:工艺程序、焊接参数、检验结果、试验数据和评定结论;42、评定规则:①、改变焊接方法重新评定,增加补加因素时增焊冲击试件;②、改变焊后热处理类别;③、首次使用国外钢材;④、焊接条件改变;43、面内变形:纵向、横向收缩、回转变形;面外变形:角、弯曲、扭曲、失稳波浪变形;44、低倍放大镜观察:咬边、夹渣、气孔、裂纹;焊接检验尺:余高、焊瘤、凹陷、错口;45、致密性试验:液体盛装试漏、气密性试验、氨气试验、煤油试漏、氦气试验、真空箱试验口诀:海岸真没企业46、无损检测:射线RT 超声波UT 渗透PT 磁粉MT 涡流ET 超声波衍射TOFD1H413000机电工程安装技术1、设备基础按材料分:素混凝土、钢筋混凝土、垫层基础(储罐);2、设备基础按埋置深度分:浅基础(扩展、联合、独立)口诀:欠债炼毒;深基础(桩、沉井基础)口诀:装深沉;3、设备基础按结构形式分:大块式、箱式、框架式;4、设备基础按使用功能分:绝热基础、减震基础;5、设备基础混凝土强度验收要求:①、施工单位提供质量合格证明文件;②、检查混凝土配合比、养护、强度,如有怀疑请有资质的单位采用回弹法和钻芯法复测;③、重要设备基础用重锤做预压强度试验,合格并要有预压沉降详细记录;6、预埋地脚螺栓检查:位置、标高、露出基础的长度;7、机械设备安装一般程序:开箱检查、基础测量放线、基础检查验收、垫铁设置、吊装就位、精度调整、规定灌浆零部件装配、润滑加油、试运转、验收;8、设备就位前按工艺布置图,依据建筑物轴线、边缘线、标高线,划定基准线和基准点;9、烧结机主轴线(纵向),头部大星齿轮(横向);10、垫铁放置方式:座浆法和压浆法;11、灌浆料:细石混凝土、无收缩混凝土、微膨胀混凝土、环氧砂浆;口诀:无锡环卫;12、安装精度指:独立设备之间的位置精度;单台设备制造精度;整套设备运行精度;13、测量过程包括:测量对象、计量单位、测量方法和测量精度;14、主要形状误差:直线度、平面度、圆度、圆柱度;15、主要位置误差:平行度、垂直度、倾斜度、圆周度、对称度;16、修配法用于抵消过大的安装累计误差;17、调整两轴径向位移温度高的一端低于温度低的一端,调整倾斜时上部间隙小于下部间隙18、多台柜成列安装,逐台找正,间隙调整为1mm;19、裸导体至栏杆保护网距离100mm,至人能触及的网状围栏700mm;20、电气五防:①、防止带负荷拉合闸;②、防止带地线合闸;③、防止带电挂地线;④、防止误走错间隔;⑤、防止误拉合开关;21、手车推入时其接地触头比主触头先接触,拉出时接地触头比主触头后断开;22、保护装置整定:漏电保护、过载保护、短路保护;23、充氮气或干燥空气运输的变压器应有压力监视和补充装置,保持正压0.01—0.03MPa;24、变压器干燥:①、加热方法:油箱铁损法、铜损法和热油法,热风法和红外线法用于小型变压器;②、排潮方法:真空法、自然通风法、机械通风法和滤油法;25、变压器宽面推进时低压侧向外,窄面推进时油枕侧向外;26、电机抽芯检查:①、出厂期限超过制造厂保证期;②、无保证期,出厂日期超过1年;27、电机绝缘电阻要求:①、1KV以下用1000V摇表,电阻不低于1兆欧/KV;②、1KV以上,用2500V摇表,定子绝缘电阻不低于1兆欧/KV,转子0.51兆欧/KV,吸收比>1.3;28、电机干燥方法:①、外加热源:热风法、电阻器加热、灯泡照射;口诀:风阻灯外;②、通电干燥:磁铁感应法、直流电、外壳铁损、交流电;口诀:郊外吃电池;29、电动机传动形式:皮带传动、联轴节传动、齿轮传动;30、电动机接线形式:星形Y和三角形△;31、绕线式感应电动机转子串接电阻或频敏变阻器启动——大容量电机;32、鼠笼式感应电动机:直接启动(小容量电机)、降压启动(自耦降压、Y—△降压);33、直流电动机:直接启动(<1KW和启动电流为额定电流6倍以下)、电枢回路串电阻(不适宜频繁启动的大中型电机)、降压启动(频繁启动的大中型电机)34、电机试运行前500V兆欧表测量绝缘电阻,380V异步电动机不低于0.5兆欧;35、电机试运行滑动轴承温升不超过45℃,滚动轴承温升不超过60℃;36、架空线路施工程序:施工测量、基础施工、杆塔组立、放线施工、导线连接、竣工验收;37、铁塔组立方式:整体组立(倒落人字式抱杆法、座腿式人字抱杆法)、分解组立法(内外拉线抱杆分解组塔和倒装组塔);38、架空线的压接方法:钳压连接、液压连接、爆压连接;口诀:压着了,抱歉耶!39、排管内电缆敷设要求:①、载荷超100KN/㎡需采取加固措施;②、排管孔内径不小于电缆外径1.5倍,电力电缆孔内径不小于90mm,控制电缆孔内径不小于75mm;③、排管顶部距地面不宜小于0.7m40、不同电压等级线路避雷线设置:①、500KV以上——全线双避雷线,甚至负保护角;②、220KV—330KV——全线双避雷线保护角20—30°;③、110KV——全线装设避雷线,少雷区可不设避雷线,但杆塔逐基础接地;41、变电站采用阀形避雷器,发电厂采用金属氧化物避雷器;42、避雷针、避雷线预防直击雷,阀型避雷器限制入侵雷电波;43、接地极:金属接地极、非金属接地极、离子接地极、降阻剂;44、在爆炸气体环境1区及除照明的2区应采用专门接地线;45、接地干线在爆炸危险区域不同放向不少于2处与接地体连接;46、电气设备接地与独立避雷针接地分开设置;47、爆炸粉尘10区采用TN-S即专门接地线;11区采用TN-C即利用可靠电气连接金属管线;48、防静电接地要求:①、可与防感应雷和电气设备接地共同设置;②、设备管道等应单独与接地体或接地干线连接,除并列管道外不得串联接地;③、安装螺栓不小于M10;49、按设计压力、设计温度、介质毒性、腐蚀性、火灾危险性划分GC1、GC2、GC3等级;50、GC1管道使用前用磁粉或渗透进行表面检测,要求同炉批号、同型号规格、同时到货;51、安全阀进行整定压力调整和密封试验;52、工业管道标识由:物质名称、流向、主要工艺参数组成;53、热力管道坡度要求:室内2‰,室外3‰,最低点设排水装置,最高点设放气装置;54、两个补偿器之间及每个补偿器两侧设置固定支架;两个固定支架之间设导线支架,补偿器两侧第一个支架为活动支架,补偿器弯曲点0.5—1m处不得设导向或固定支架;55、高压管道要求:机械强度、耐高温、耐腐蚀、高度严密性;口诀:高管密室强吻;56、高压管道元件合格证明文件:材料证明、焊接登记表、焊接试样试验结果、焊缝透视结果、配件合格证;57、管道系统试验:压力试验、泄露性试验、真空度试验;58、埋地管道试验压力为设计压力的1.5倍,不低于0.4MPa;59、泄露性试验检查重点:阀门填料函、法兰螺纹处、放空阀、排气阀、排水阀;口诀:法空罗汉排水气60、管道吹洗方法根据:使用要求、工作介质、系统回路、现场条件、内表面脏污程度;61、水冲洗1.5m/S——连续进行;空气20m/s——间断进行;蒸汽30m/s——大流量先暖管;62、线路交桩包括:线路控制桩、沿线路设置临时、永久水准点;63、焊接环境要求:湿度大于90%;低氢型焊条5m/s;电弧焊、自保药焊丝8m/s;气体保护焊2m/s;雨雪天气,以上环境不采取措施不得施焊;64、管沟坡度根据:土壤类别、力学性能、管沟开挖深度确定;65、试板制备要求:①、施焊容器焊工相同条件相同工艺焊接;②、设置在筒节纵向焊缝延长部位与容器同时施焊;③、焊接后打上钢印;④、同容器一起热处理;66、网壳顶由网状壳(型钢和连接件)、边环梁、蒙皮组成;67、浮顶罐优点:减少或防止罐内液体蒸发损失;68、储罐试验中进行沉降观测,点数为4的倍数,不小于4点;69、球罐按本体壳板分片结构形式:桔瓣式、足球式、混合式;70、球罐施工应取得A3压力容器制造许可证;71、球罐质量证明书包括:制造竣工图样、产品合格证、质量证明文件、监督检验证书;72、球罐组装方法:分片法和环带法(适用小于1500m³);73、球罐焊接顺序:先焊纵焊缝,后焊环焊缝,先短后长,先坡口深度大后坡口深度小;74、球罐整体热处理在压力试验前进行,采用内燃法2000m³以下负压,2000m³以上正压;75、热处理过程中监测柱脚位移实际值,热处理后调整支柱垂直度和拉杆挠度;76、热处理检验项目:记录曲线、各测点温差、产品焊接试板的试验结果;77、框架安装采用地面拼装和组合吊装,已安装结构应具有稳定性和空间刚度;78、汽轮机按工作原理分:冲动式、反动式;79、汽轮机按热力特性:凝汽式、背压式、抽汽式、抽汽背压式、多压式;80、汽轮机设备包括:汽轮机本体、蒸汽系统、凝结水系统、给水系统、辅助系统;81、凝汽器组装完毕应进行灌水试验;82、轴系对轮找中心以全实缸、凝汽器灌水至模拟运行状态进行,找正要进行多次:轴系初找、凝汽器灌水至运行重量后的复找、二次灌浆前及后的复找、轴系联结时的复找;83、发电机转子穿装前进行单独气密试验,消除泄露后进行漏气量试验,符合制造厂要求;84、发电机穿装必须在完成机务、电气与热工仪表后,会同有关人员进行最后清扫确定清洁并签证后进行,采用制造厂提供专用工具采用滑道式;85、锅炉辅助设备:送引凤设备、給煤制粉设备、吹灰设备、除灰排渣设备;86、钢架找正方法:拉钢卷尺——中心位置;悬吊线坠或经纬仪——垂直度;水准仪——大梁水平度;水平仪——炉顶水平度;87、汽包吊装方法:水平起吊和倾斜起吊,大型锅炉汽包采用倾斜起吊;88、锅炉受热面场地根据组合后体积、重量以及现场条件决定;89、锅炉受热面施工形式根据设备结构特征和现场条件决定分为:直立式(缺点钢材耗用量大,安全性差),横卧式(缺点占用面积大,吊装易变形);90、锅炉受热面吊装原则:先下后上,先两侧后中间;91、仪表调试程序:先单体设备或部件调试,后局部、区域调试和回路调试,最后整体调试;92、取源阀门或管道连接不宜采用卡套式接头;93、温度取源部件安装:垂直——垂直,倾斜角度——橡胶,拐弯——重合(管道轴线);94、压力与温度取源件装在同一管段,压力在温度的上游;95、检测元件应安装在能真实反映输入变量的位置;96、涡轮和涡街流量计的信号线应使用屏蔽线;97、塑料绝缘电缆敷设环境温度不低于0℃,橡皮绝缘不低于-15℃;98、电缆敷设前进行外观检查和导通检查以及绝缘电阻测试;99、仪表电缆和电力电缆交叉敷设宜成直角;100、塑料绝缘、橡皮绝缘多芯控制电缆弯曲半径不小于外径的10倍;101、补偿导线应在导管或桥架内敷设,不得直接埋地敷设;102、同轴电缆和高频电缆的连接采用专用接头;103、光缆敷设前进行外观检查和光纤导通检查,光缆弯曲半径不小于外径15倍(静态);104、高压管道弯曲半径大于管子5倍,其他金属管3.5倍,塑料管4.5倍;105、气动管道采用紫铜管、不锈钢管或聚乙烯、尼龙管;106、气源管道采用镀锌管时应用螺纹连接,无缝管时采用焊接;107、仪表试验电源:交流电源及60V以上直流电源电压波动不超过±10%,以下±5%;108、仪表试验气源比最低环境温度低10℃,要求稳定;109、仪表在系统投用前进行回路试验;110、仪表校准和试验用的标准仪器仪表基本误差不宜超过被校准仪表基本误差绝对值1/3;111、单台仪表校准点在仪表全量程范围内均匀选取,不少于5点,回路试验不少于3点;112、天然气管道选用抗硫化氢腐蚀的材料;(属于合理选材)113、原油管道输送前必须脱水处理(属于介质处理)114、将金属进行磷化或氧化处理,使被保护金属表面与介质隔离(金属表面覆盖层)115、硫酸设备采用阳极保护,管道管网及储罐采用阴极保护技术(电化学保护)116、新型涂料:聚氨酯漆——无毒造价低耐酸、盐及各种稀释剂;三聚乙烯防腐涂料——良好机械强度、电性能、抗紫外线、抗老化和抗阳极剥离等性能,防腐寿命20年以上;117、铅衬里——适用常压、静载荷(输送硫酸泵、管道和阀门),不适用:真空、有振动;118、铝在浓硝酸、无水醋酸、硫和硫氧化物中稳定,在盐酸、氢氟酸、碱液中不稳定;119、锌及锌合金可以利用牺牲阳极作用来防止腐蚀;120、硝基漆、过氯乙烯等快干、分散性差的涂料不适用涂刷法;121、应用最广泛几乎适用一切涂料的是空气喷涂法(但利用率低而且污染严重);喷涂时调整空气压力、喷出量、喷雾幅度,喷涂距离根据喷涂压力和喷嘴大小确定;122、热喷涂工艺流程:表面处理、热喷涂、后处理、精加工;123、阴极保护采用强制电流法和牺牲阳极法;124、腐蚀等级:A—几乎没有铁锈B—氧化皮剥落C—少量点蚀D—全面剥落,普遍点蚀;125、旧漆层处理采用机械法、碱液清除法、有机溶剂清除法;储罐打砂前高压洁净水冲洗;126、钢材表面处理:手动工具、动力工具、喷射、抛射化学除锈;127、经处理的金属表面,4h内进行防腐涂装表面温度应高于漏点温度3℃;128、复合涂层检查:外观检查、干燥漆膜厚度、电火花检漏、粘结力、附着力检查;129、绝热材料按压缩性划分:硬质、半硬质和软质;130、泡沫玻璃是优良的保冷绝热材料,具有优良的抗压性能,是优良的防火材料;131、保温结构用非燃烧材料组成,保冷结构由阻燃材料组成;132、吸水率——材料对水的吸收能力,吸湿率——环境中吸收水蒸气能力,含水率——吸收外来水分或湿气的性能;133、预制管壳——使用最多;缠绕式——临时性,喷涂式——聚氨酯泡沫塑料,浇灌式——泡沫混凝土绝热材料,涂抹式——不仅适用管道也适用阀门管件;134、嵌装法——软质或半硬质,捆扎法——大型筒体设备,拼砌法——高温炉墙,缠绕法——不规则管道,填充法——异形管件,有振动不得使用,粘贴法——轻质绝热材料(泡沫塑料、泡沫玻璃、半硬质或软质毡);135、伸缩缝设置:两固定管架水平管道留设一道,弯头两端直管段各留设一道;136、保温层厚度大于100mm,保冷层材料大于80mm,分两层或多层;137、酸性耐火材料——硅砖、浩英砂,碱性——镁砖、镁铝砖、白云石砖,中性——刚玉砖、高铝砖、碳砖;138、耐火度:普通——1580℃—1770℃,高级——1770℃—2000℃,特级——2000℃以上;139、按结构性能:致密性耐火材料、隔热耐火材料;140、隔热耐火砖:黏土砖、高铝砖、硅砖;141、底和墙的砌筑要求:①、先找平基础,反拱底用样板找准弧形拱的基面;②、反拱底从中心向两侧砌筑;③、圆形炉墙按中心线砌筑;④、圆形炉墙不得又三层重缝和三环通缝;142、拱和拱顶砌筑要求:①、从两侧拱角向中心砌筑;②、锁砖:跨度小于3m打一块,3—6m打3块,大于6m打5块;③、吊挂拱顶应环砌并分环锁紧;143、水泥耐火浇注料采用蓄热法和加热法养护,硅酸盐水泥不超过80℃,高铝不超过30℃;144、排水管按照不同材质及管径设置排水坡度,铸铁管高于塑料管;145、建筑管道试验:①、承压管道系统压力试验;②、非承压管道灌水试验;③排水干管通球、通水试验;④、消火栓试射试验;146、排水管道主立管及水平干管,安装结束做通球试验,球径大于管径2/3,通球率100%;147、消火栓试射:屋顶取一处(水流量和压力),首层取两处(喷射最远点能力);。

2019年一级建造师考试《机电工程》高频考点汇总【中】

2019年一级建造师考试《机电工程》高频考点汇总【中】

2019年一级建造师考试《机电工程》高频考点汇总【中】在一建模拟考试中成绩总是忽高忽低,是重点没抓住还是在考试中发挥失误?下面由小编为你精心准备了“2019年一级建造师考试《机电工程》高频考点汇总【中】”,持续关注本站将可以持续获取更多的考试资讯!2019年一级建造师考试《机电工程》高频考点汇总【中】一级建造师机电工程高频考点:高压管道安装要求,一级建造师《机电工程》涉及考点比较多,记忆起来也比较困难。

我们可以对这些知识点进行梳理。

这样备考,效果才能比较好。

今天为大家介绍的是一级建造师机电工程高频考点:高压管道安装要求,希望对各位有所帮助。

高压管道安装要求高压管道要有足够的机械强度、耐高温性能和良好的耐腐蚀性能,同时又要求有高度的严密性,防止管道泄漏。

1.所用的管道元件具有合格证等证明文件。

所有的管子、管件、阀门及紧固件等,必须附有材料证明、焊接登记表、焊接试样试验结果、焊缝透视结果、配件合格证及其他验收合格证等证明文件。

2.管道支架应按设计图纸制作与安装。

管道安装时应使用正式管架固定,不宜使用临时支撑或铁丝绑扎。

3.管道安装前先找正、固定设备、阀门或试压。

同径、同压的管段、管件在安装前要求进行水压强度试验时,可以连通试压;预装成整体吊装的组合件可以单独试压。

经水压试验后的管段必须进行清洗和吹洗。

4.高压管道的安装应尽量减少和避免固定焊口,特别是在竖直管道上,一般不应布置固定焊口。

5.焊接连接的直管段安装要求。

其长度不得小于500mm;每5m长的管段只允许有一个焊接口,焊口距离弯制高压弯头起弯点的长度应不小于管外径的2倍,且不小于200mm。

6.安装管道时,不得用强拉、强推、强扭或修改密封垫的厚度等方法来补偿安装误差。

管线安装如有间断,应及时封闭管口。

管线上仪表取源部位的零部件应和管道同时安装。

2019年一级建造师考试《机电工程》高频考点汇总【二】一级建造师机电工程高频考点:变频器的安装接线要求,一级建造师《机电工程》涉及考点比较多,记忆起来也比较困难。

一建《机电工程管理与实务》每日一练第三天

一建《机电工程管理与实务》每日一练第三天

一建《机电工程管理与实务》每日一练第三天1H413023输配电线路施工技术1.【单选】在人行道下敷设排管电缆的埋深应不小于()。

A.0.5mB.0.7mC.0.9mD.1.0m【答案】A【解析】【内容考查】电缆排管的敷设【选项分析】埋入地下排管顶部至地面的距离,人行道上应不小于500mm;—般地区应不小于700mm。

2.【多选】直埋电缆敷设的技术要求正确的是()。

A.装电缆的金属外皮两端要可靠接地B.埋深不小于0.5mC.穿越农田时埋深应不小于1mD.接地电阻不大于4ΩE.电缆应使用铠装电缆【答案】ACE【解析】【内容考查】直埋电缆敷设要求【选项分析】埋深应不小于0.7m,穿越农田时应不小于1m;直埋电缆一般使用铠装电缆,在铠装电缆的金属外皮两端要可靠接地;接地电阻不大于10Ω。

1H413024防雷与接地装置的安装要求1.【单选】下列措施中,能预防由雷击造成输电线路停电的措施是()。

A.减少绝缘子串的片数B.采用高阻抗接地C.增加杆塔的接地电阻D.装设自动重合闸【答案】D【解析】【内容考查】防雷措施【选项分析】输电线路的防雷措施:装设自动重合闸预防雷击造成的外绝缘闪络使断路器跳闸后的停电现象。

2.【单选】220〜330kV线路,应全线装设双接闪线,杆塔上接闪线对导线的保护角为()。

A.0~10°B.10~15°C.10~20°D.20〜30°【答案】D【解析】【内容考查】防雷措施【选项分析】220〜330kV线路,应全线装设双接闪线,杆塔上接闪线对导线的保护角为20〜30°。

1H413030管道工程施工技术1H413031管道分类与施工程序1.【多选】按管道的设计压力分类可将管道分类为()。

A.低压管道C.公用管道D.高压管道E.超高压管道【答案】ABDE【解析】【内容考查】工业管道的分类【选项分析】按管道设计压力可分为:真空管道、低压管道、中压管道、高压管道和超髙压管道。

一级建造师《机电工程》教材知识点:1H413034长输管道施工程序

一级建造师《机电工程》教材知识点:1H413034长输管道施工程序

一级建造师《机电工程》教材知识点:1H413034长输管道施工程序对于备考一级建造师而言,复习中充分掌握考点则至关重要,学尔森一级建造师考试频道特地整理一级建造师《机电工程》复习资料供各位考生学习,本文为一级建造师《机电工程》教材知识点:1H413034长输管道施工程序,学尔森助各位一级建造师考生一臂之力!1H413030管道工程施工技术1H413034长输管道施工程序长输管道是指长距离输送产地、储存库、用户间的输送油、气介质的管道,针对长输管道施工特点,本条主要知识点是:长输管道施工前的准备工作;长输管道施工程序;长输管道施工要点。

一、长输管道施工前的准备工作1.技术准备。

进行图纸会审、设计交底及技术交底工作。

进行施工组织设计、施工方案及质量、健康、安全、环境措施的编审工作。

2.人力资源准备。

建立项目组织机构。

配置满足工程需要的施工人员。

组织主要工种的人员培训、考试取证。

3.机具设备准备。

完成施工机具设备配置。

完成施工机具设备的检修维护。

完成具体工程的专用施工机具制作。

4.物资准备。

施工主要材料的储存应能满足连续作业要求。

做好物资采购、验证、运输、保管工作。

5.现场准备。

办理施工相关手续。

施工用地应满足作业要求。

完成现场水、路、电、讯、场地平整及施工临设工作。

点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版一、长输管道施工程序长输管道一般采用埋地弹性敷设方式,弹性敷设是指管道在外力或白重作用下产生弹性弯曲变形,利用这种变形进行管道敷设的一种方式。

按照一般地段施工的方法,其主要施工程序是:线路交桩测量放线施工作业带清理及施工便道修筑管道运输布管清理管口组装焊接一焊接质量检查与返修补口检漏补伤管沟开挖吊管下沟管沟回填三桩埋设阴极保护通球试压测径管线吹扫、干燥连头(碰死口)地貌恢复水工保护竣工验收。

1H413020 电气工程安装技术

1H413020 电气工程安装技术

1 H413020 电气工程安装技术掌握成套配电装置的安装技术、输配电线路施工方法、电气工程防雷与接地装置的安装要求,熟悉变压器的安装技术、旋转电机的安装技术。

1H413021掌握成套配电装置的安装技术主要知识点是:成套配电装置的检查和验收要求,成套配电装置安装前建筑工程应具备的条件,成套配电装置柜体安装要求,成套配电装置检查调试和验收要求。

一、成套配电装置检查和验收要求成套配电装置运抵现场后,应及时进行检查和验收。

检查和验收成套配电装置时。

主要是按照制造厂的有关规定及供货合同要求进行,开箱后应注意检查以下几点:(油、型、技、尺)1.设备的油漆应完整无损.外壳亦无变形及损伤。

柜(盘)内部电器装置及元件、绝缘瓷瓶齐全,无损伤裂纹,手柄无扭曲变形,手车、抽屉出入灵活,螺钉紧固、无锈蚀。

接地线应符合有关技术要求,接地螺栓应完整,紧固螺栓的平垫、弹簧垫应齐全。

2.设备和器材的型号、规格应符合设计要求,附件、备件的供应范围和数量应符合合同要求,而且元件外观无机械损伤。

3.技术文件应齐全。

所有的电气设备和元件均应有合格证,关键或贵重部件应有产品制造许可证的复印件,其证号应清晰。

4.柜体几何尺寸应符合设计要求。

在检查过程中,如果发现有缺件或型号、盘面尺寸、元件安装位置等与设计图纸不符,或因运输、搬运以及在拆箱过程中造成的损伤,均应会同有关部门确认后并一一记录,必要时要求生产厂家或供货单位进行修改。

二、成套配电装置安装前建筑工程应具备的条件(屋、埋、修、土、坑)1.屋顶、楼板施工完毕,不得渗漏。

2.预埋件和预留孔符合设计要求,预埋件牢固。

3.进行装饰时有可能损坏已安装的设备或安装后不能再进行装饰的工作应全部结束。

4.混凝土基础及构支架达到允许安装的强度和刚度,设备支架焊接质量符合要求。

5.基坑已回填夯实。

三、成套配电装置柜体安装要求1.将柜体按编号顺序分别安装在基础型钢上,应再找平找正。

型钢顶部应高出抹平地面10mm,基础型钢有明显的可靠接地。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一级建造师《机电工程》教材知识点:1H413023旋转电机的安装技术对于备考一级建造师而言,复习中充分掌握考点则至关重要,学尔森一级建造师考试频道特地整理一级建造师《机电工程》复习资料供各位考生学习,本文为一级建造师《机电工程》教材知识点:1H413023旋转电机的安装技术,学尔森助各位一级建造师考生一臂之力!1H413020电气工程安装技术1H413023旋转电机的安装技术旋转电机的种类很多,按其作用分为发电机和电动机。

按电压性质分为直流电机和交流电机。

按其结构分为同步电机和异步电机。

异步电机转子结构不同又分为鼠笼式和绕线式。

另外还有小功率电机、控制电机类的伺服电机、力矩电机、步进电机、测速电机、多速电机等。

其中三相鼠笼式异步电机在建设项目中是应用最多的一种。

本条主要知识点是:异步电动机安装前的检查;电动机安装;电动机接线;电机试运行。

一、异步电动机安装前的检查(一)开箱检查1.包装及密封应良好;电机的功率、型号、电压是否符合;电机外壳有无损伤、风罩、风叶是否完好;盘动转子检查转动部分应无卡阻或碰击等现象。

2.定子和转子分箱装运的电动机,其铁芯、转子和轴颈应完整,无锈蚀现象。

电动机的附件应无损伤。

检查轴向串动是否超过规定范围。

检查轴承润滑脂是否短缺或变质。

3.空气间隙的不均匀度应符合该产品的技术规定。

当无规定时,各点空气间隙和点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版平均空气间隙之差值与平均空气间隙之比宜为5%。

4.三相绕组是否断路、三组绕组的电流电阻偏差是否在允许范围内、电动机的各相绕组与机壳之间的绝缘电阻是否符合要求。

5.电动机的引出线鼻子焊接或压接应良好,编号齐全,裸露带电部分的电气间隙应符合产品标准的规定。

6.检查绕线式电动机应检查电刷的提升装置,提升装置应有起动运行的标志,动作顺序应是先短路集电环,再提起电刷。

(二)基础检查电机基础、地脚螺栓孔、沟道、孔洞、预埋件及电缆管位置和质量,应符合设计要求和国家现行的建筑丁程施工及验收规范的有关规定。

基础各边应超出电机底座边缘100~150mm。

基础上已标出基础的中心线。

(三)抽芯检查在电动机检查过程中,若发现有下列情况之一时,应做抽芯检查:电动机出厂期限超过制造厂保证期限。

若制造厂无保证期限,出厂日期已超过1年。

经外观检查或电气试验,质量可疑时。

开启式电动机经端部检查可疑时。

(四)电动机的干燥1.电机绝缘电阻不能满足下列要求时,必须进行干燥。

(1)lkV以下电机使用1000V摇表,绝缘电阻值不应低于1M/kV;(2)lkV及以上使用2500V摇表,定子绕组绝缘电阻不应低于1M/kV,转子绕组绝缘电阻不应低于0.5M/kV,并做吸收比(R00/R15)试验,吸收比不小于1.3。

2.干燥方法点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版(1)外加热源干燥法:有热风干燥法、电阻器加热干燥法、灯泡照射干燥法等。

(2)通电干燥法:有磁铁感应干燥法、直流电干燥法、外壳铁损干燥法、交流电干燥法等。

3.电机干燥时注意事项:(1)在干燥前应根据电机受潮情况制定烘干方法及有关技术措施。

(2)烘干温度缓慢上升,一般每小时的温升控制在5~8C。

(3)干燥中要严格控制温度,在规定范围内,干燥最高允许温度应按绝缘材料的等级来确定,一般铁芯和绕组的最高温度应控制在70~80℃(4)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。

(5)定时测定并记录绕组的绝缘电阻、绕组温度、干燥电源的电压和电流、环境温度。

测定时一定要断开电源,以免发生危险。

(6)当电动机绝缘电阻达到规范要求,在同一温度下经5h稳定不变后认定干燥完毕二、电动机安装(一)电动机安装要求1.安装时应在电动机与基础之间衬垫一层质地坚硬的木板或硬塑胶等防振物。

2.地脚螺栓上均要套用弹簧垫圈,拧紧螺母时要按对角交错次序拧紧。

3.穿导线的钢管应在浇筑混凝土前埋好,连接电动机一端的钢管,管口离地不得低于100mm,并应使它尽量接近电动机接线盒。

4.应调整电动机的水平度,一般用水平仪进行测量。

点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版5.稳装电机垫片一般不超过三块,垫片与基础面接触应严密,电机底座安装完毕后进行二次灌浆。

(二)传动装置的安装校正电动机的传动形式很多,常用的有皮带传动、联轴节传动和齿轮传动。

1.皮带传动装置的安装校正。

电动机皮带轮的轴和被传动机械皮带轮的轴保持平行,同时还要使两皮带轮宽度的中心在同一直线上。

2.联轴器传动装置的校正。

两轴同心度应达到:轴向与径向允许误差,弹性连接的不应小于0.05mm,钢性连接的不大于。

.02mm。

互相连接的靠背轮螺栓孔应一致,螺帽应有防松装置。

两盘轴向间隙也应达到允许的偏差内。

3.齿轮传动装置的安装校正。

必须使电动机的轴与被传动机械的轴保持平行,并使两齿轮啮合的合适,每对齿接触均匀。

(三)箱式电动机的安装应注意事项定子上下瓣的接触面应清洁,接触良好。

定子上下瓣绕组的连接符合产品技术规定。

定子搬运、吊装时应防止定子绕组的变形。

(四)多速电动机的安装应注意事项电动机接线方式、极性应正确。

连锁切换装置应动作可靠。

电动机的操作程序应符合产品技术规定。

三、电动机接线(一)电动机接线形式。

三相定子绕组按电源电压的不同和电动机铭牌上的接线要求,可接成星形(Y)或三角形(△)两种形式。

(二)电动机附属装置检查。

电动机的控制、保护和启动装置属电动机的附属装置,点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版安装前应检查是否与电动机容量相符。

控制,、保护和启动装置安装应按图纸要求进行,一般装在电动机的附近。

(三)电动机应装设保护装置。

电动机应装设过电流和短路保护装置、单相接地保护、差动保护和低电压保护装置。

(四)电动机保护元件的选择采用电热元件时,热元件一般按电动机额定电流的1.1~1.25倍选择。

采用熔丝(片)时,熔丝(片)一般按电动机额定电流的1.5~2.5倍来选择。

(五)电动机的启动方式1.绕线式感应电动机转子串接电阻或频敏变阻器启动。

在启动时,为了减少启动电流和增大启动转矩,可通过转子串接电阻或频敏变阻器启动。

三相绕线式异步电动机的启动接线,启动时,转子绕组中接人全部电阻;启动过程中,将电阻逐段切除,最后将转子绕组短接,启动完毕。

一般大容量电机采用此种方式。

2.鼠笼式感应电动机的启动。

分直接启动(全压启动)和降压启动。

三相鼠笼式异步电动机的启动接线。

电机启动时启动电流为电机额定电流的4~7倍。

因此,启动接线要采用相应的启动方法,如直接启动和降压启动两种。

直接启动一般用于小容量电机,降压启动可采用自耦降压启动器和Y一△降压启动器。

3.直流电动机启动方法(1)直接启动。

一般当功率不大于lkW和启动电流为额定电流的6倍以下的直流电动机可允许直接启动。

(2)电枢回路串电阻启动。

这种启动方法广泛应用于各种规格的直流电动机,但由于在启动过程中能量消耗较大,因此对于经常频繁启动和大、中型电动机不宜点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版采用。

(3)降压启动。

在启动过程中能量消耗少,启动平滑,但需要配有专用的电源设备,故多数用于要求频繁启动的情况下大、中型直流电动机上。

(六)变频器的安装要求1.变频器应垂直安装,四周留有通风空间。

2.安装变频器的底板必须是耐热材料做成的。

3.采用强制风冷的变频器的人风口应设置空气过滤器。

4.变频器多台并列布置时,台与台之间必须留有足够的空间,一般不应小于50cm。

5.变频器不能安装在有可燃气体、爆炸物的危险场所。

6.变频器应正确接地,以提高控制的灵敏度,抑制噪声,保障人身安全。

(七)软启动器的安装要求1.软启动器应安装在室内。

2.软启动器应垂直安装,其上下方应留足200mm以上的空间,利于散热。

3.当软启动器输入端接通电源后,在负载开路或断相时,输出端会有很高的感应电压,所以在安装调试、检修、使用中严禁接触软启动器的输出端,以免造成触电事故。

4.为改善功率因数所接的补偿电容必须装于软启动器的输入端。

5.测量电动机绝缘电阻时,必须将其与软启动器之间的3根连线解开方可进行。

(八)PLC的安装要求1.为便于通风和拆装,PLC周围应留有大于80mm的空间。

点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版2.PLC应立式安装,不能水平安装。

3.PLC的安装应远离强电磁场,如大型电动机、电焊机、电力变压器、整流变压器、大功率接触器、电磁铁等设备。

在柜内对动力线的距离应大于20Cm。

(九)危险环境下电机接线要求1.爆炸危险环境内电缆引入防爆电机需挠性连接时,可采用挠性连接管,其与防爆电动机接线盒之间,应按防爆要求加以配合,不同的使用环境条件采用不同材质的挠性连接管。

2.电缆引入装置或设备进线口的密封应符合要求。

3.隔爆型振动电机用橡胶套软电缆(橡套外径15mm)与电源相接正确,接线过程规范。

四、电机试运行(一)试运行前的检查1.应用500V兆欧表测量电动机绕组的绝缘电阻。

对于380V的异步电动机应不低于0.5M。

2.检查电动机安装是否牢固,地脚螺栓是否全部拧紧。

3.电动机的保护接地线必须连接可靠,须有防松弹簧垫圈。

接地线(铜芯)的截面不小于2.5mm2。

4.如电动机电源引线经PVC管由地面下引入,则在出地面一段应用钢管保护,以防止PVC管碰断损坏电源引线。

保护管出地面的长度一般不小于l00mm,且应靠近接线盒,并应用镀锌金属软管引入接线盒。

5.检查电动机与传动机械的联轴器是否安装良好,或是传动皮带的张力是否合点击【一级建造师学习资料】或打开/category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版适。

6.检查电动机电源开关、启动设备、控制装置是否合适。

熔丝选择是否合格。

热继电器调整是否适当。

断路器短路脱扣器和热脱扣器整定是否正确。

7.通电检查电动机的转向是否正确。
