路缘石及人行道铺装施工技术方案

合集下载

2024年市政道路路缘石安装工程专项施工方案

2024年市政道路路缘石安装工程专项施工方案

2024年市政道路路缘石安装工程专项施工方案如下:一、工程概况市政道路路缘石安装工程是为了提高道路交通安全性和美观性而进行的专项施工工程。

本工程计划在市区内的主要道路和交通要道进行施工,总计安装路缘石长度达到XXX公里。

二、施工准备1. 设计方案确定后,及时组织采购材料和设备,并进行人员培训和技术交流。

2. 检查施工现场,确保施工场地平整、清洁,并做好安全设施的设置。

3. 制定详细的施工计划,确保施工进度和质量。

三、施工流程1. 路缘石的设计和布置:根据道路情况和设计要求,确定路缘石的形态和布置方式。

2. 基础工程施工:首先进行路基开挖、压实和基础砌筑等工序。

3. 路缘石安装:根据设计要求,采用适当的机械设备将路缘石按照设计要求一一安装。

4. 路缘石调整和固定:在安装完成后,对路缘石进行调整和固定,确保整体水平和稳固。

四、施工质量控制1. 严格执行施工图纸和设计要求,确保路缘石的安装位置和尺寸准确无误。

2. 施工过程中定期进行质量检查和自检,并及时处理发现的问题。

3. 完工验收前进行整体检查,确保施工质量符合规定标准。

五、施工安全保障1. 严格执行安全作业规程,做好施工现场的安全警示标识和隔离措施。

2. 工人需穿着符合要求的安全防护装备,严格遵守施工作业安全规定。

3. 定期组织安全培训和演练,提高施工人员的安全意识和应急处理能力。

六、施工后期维护1. 完工后进行清洁整理,保持施工场地的整洁和安全。

2. 定期对路缘石进行检查和维护,确保其使用寿命和外观效果。

七、经费管理1. 严格按照预算编制指南进行经费管理,做好费用预算和结算工作。

2. 做好经费监管和审计工作,确保经费使用合理、规范。

以上为2024年市政道路路缘石安装工程专项施工方案。

路缘石及人行道铺装施工技术方案

路缘石及人行道铺装施工技术方案

路缘石及人行道铺装施工技术方案一、引言人行道是城市建设中不可或缺的一部分,而路缘石是人行道铺装工程的关键部分之一,主要用于人行道与道路之间的分界。

本文将介绍路缘石及人行道铺装的施工技术方案,以帮助施工人员更好地了解施工方法和注意事项。

二、路缘石的施工技术方案1. 施工前的预备工作(1)确定施工位置和路缘石材料的颜色、规格和数量;(2)清理施工区域,确保道路和人行道表面干燥、平整和无碎石等杂物;(3)制定安全措施,管控施工现场。

2. 具体施工步骤(1)定位。

根据设计要求,在人行道和道路交界处设置调整桩,确定路缘石的具体位置和高度,并采用水平尺、测量器等工具检查是否平整。

(2)挖掘。

按照标高和规格挖掘路缘石的基础,基础宽度一般不小于150mm,深度为路缘石高度的1/3。

同时,削平挖掘区域并将土方清理干净。

(3)布置路缘石。

根据设计图进行路缘石的布置,路缘石之间应紧密贴合,避免留有缝隙。

采用专门的夹具和推搡的方法,确保路缘石水平、垂直和平整,并检查是否与调整桩和人行道表面等高。

(4)固定路缘石。

在路缘石之间填入砂浆,用榔头敲实,并使用水平尺检查表面是否平直。

将路缘石与基础连接,并排水、排气。

(5)修整。

等待砂浆凝固后,修整路缘石表面,使其与人行道表面齐平。

三、人行道铺装的施工技术方案1. 施工前的预备工作(1)确定铺装材料的颜色、规格和数量,并进行数量验证;(2)绘制人行道的施工图纸,确定铺装路线和砖块标高;(3)清理施工区域,将过高的凸起和凹陷的部分清理平整;(4)铺设边界砖和路缘石。

2. 具体施工步骤(1)准确定位。

通过现场勘测确定人行道的位置、长度、宽度、高度和坡度等关键参数,确保人行道与道路相互衔接,使人行道更加美观、坚固和平稳。

(2)土方开挖。

根据设计要求,对施工区域进行土方开挖,开挖深度为人行道砖及基础厚度之和。

同时,清理土方,并进行压实和平整。

(3)砖层铺设。

在开挖好的土方上铺设砖层,砖块之间应紧密贴合,不留空白。

人行道与路缘石铺装施工方案

人行道与路缘石铺装施工方案

人行道与路缘石铺装施工方案1.施工前准备工作1.1建立施工队伍:组建专业施工队伍,包括项目经理、施工队长以及工人人员,确保施工的高效进行。

1.2采购材料和设备:根据设计要求,采购所需的人行道和路缘石材料以及施工所需的器材和工具。

1.3绘制施工图纸:根据相关设计图纸,绘制施工所需的详细图纸,包括人行道和路缘石的尺寸和布置。

2.现场准备工作2.1确定施工范围:根据设计要求,确定人行道和路缘石的具体位置和范围。

2.2清理施工区域:清除施工区域内的杂草、垃圾、沙土等杂物,确保施工环境整洁。

2.3建立施工保护措施:设置施工警示标志和围栏,防止行人和车辆进入施工区域。

3.人行道铺装施工3.1设置基准线:根据设计要求,在施工区域内设置水平基准线,以确保人行道铺装的水平度。

3.2确定材料类型:根据设计要求,选择合适的人行道铺装材料,常见的有石板、砖块、水磨石等。

3.3进行材料铺设:按照设计要求,将人行道铺装材料逐块铺设在基准线上,并采用水平仪进行检查,确保每块材料都铺设水平。

3.4进行填缝:在人行道铺装材料之间的缝隙中填充填缝剂,以确保人行道的平整度和美观度。

3.5进行养护:在人行道铺装完成后,进行养护工作,包括喷洒养护剂、清洗表面等,以保持人行道的美观和使用寿命。

4.路缘石铺装施工4.1设置基准线:根据设计要求,在施工区域内设置路缘石的基准线,以确保路缘石铺装的高度和水平度。

4.2确定材料类型:根据设计要求,选择适合的路缘石材料,常见的有混凝土、花岗岩等。

4.3进行路缘石铺设:按照设计要求,逐块将路缘石铺设在基准线上,并用水平仪进行检查,确保每块路缘石的高度和水平度。

4.4进行固定:使用胶水或混凝土将路缘石固定在地面上,以确保路缘石的稳定性和耐久性。

4.5进行养护:在路缘石铺设完成后,进行养护工作,包括清洗路缘石表面、刷涂保养剂等,以保持路缘石的美观和使用寿命。

5.施工总结5.1进行验收:在人行道和路缘石铺装完成后,进行验收工作,检查工程的质量是否符合设计要求和规范。

路缘石及人行道工程施工方法

路缘石及人行道工程施工方法

路缘石及人行道工程施工方法1、路缘石安装(1)工艺流程路面基层刨槽:按桩线位置拉小线或撒白灰线,以线为准,对路面基层进行刨槽,刨槽深度应比设计要求加深10—20mm,以保证基础厚度,槽底要修理平整、夯实。

(2)路缘石安装钉桩线后,沿基础一侧把路缘石依次排好。

安装路缘石时,先拌制1:3砂浆铺底,砂浆厚10-20mm,按放线位置安装路缘石。

路缘石安装后,必须再挂线,调整路缘石至顺直、圆滑、平整,对路缘石平面及高程检测,每20mm检测一点,当平面及高程超过本标准时应进行调整。

无障碍路缘石、肓道口路缘石应按设计要求安装。

勾缝及养护:勾缝前先将路缘石缝内的土及杂物剔除干净,并用水润湿,然后用符合设计要求的水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型。

用软扫帚扫除多余灰浆,并应适当洒水养护。

路缘石背后回填:路缘石背后宜用水泥混凝土浇筑三支撑,还土应用素土或石灰土夯实,夯实宽度不应小于500mm,每层厚度不应大于150mm。

2、人行道施工(1)人行道材料铺砌人行道砖前,应对现场人行道砖检验,若强度小于设计要求,禁止使用。

人行道砖表面应防滑,无反光现象,若表面为曲面,施工中严禁使用。

盲道砖强度必须符合标准,颜色为黄色。

向业主和设计认可的专业厂家订购彩色块料面层。

材料进场要按规定程序进行报验和验收。

材料必须要有出厂检验合格证明文件。

在外观鉴定上必须做到表面无蜂窝、露石、脱皮、裂缝等现象,实测检查上外型尺寸、平整度等都必须达到要求,不合格者不得使用。

实测项目检验标准按招标文件技术规范执行。

(2)铺面层施工要点面层铺砌前,按预先测量好的桩点拉线控制铺砌位置和高程。

为确保人行道方砖的纵横缝的直顺美观,铺砌时,采用纵横拉线的双控办法,对纵横砖缝的直顺进行满幅控制。

面层铺砌时,先用人工将基层面清扫干净,用水泥砂浆按设计厚度进行找平,并立即在找平的砂浆上铺砌道板。

面层铺砌应平整稳定,灌缝应饱满,不得用小石子塞垫或找平,不得有翅动现象。

路缘石及人行步道砖施工方案

路缘石及人行步道砖施工方案

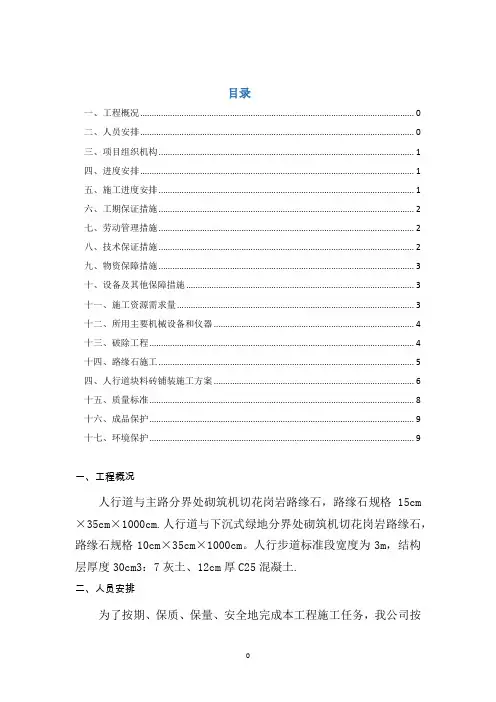

目录一、工程概况 0二、人员安排 0三、项目组织机构 (1)四、进度安排 (1)五、施工进度安排 (1)六、工期保证措施 (2)七、劳动管理措施 (2)八、技术保证措施 (2)九、物资保障措施 (3)十、设备及其他保障措施 (3)十一、施工资源需求量 (3)十二、所用主要机械设备和仪器 (4)十三、破除工程 (4)十四、路缘石施工 (5)四、人行道块料砖铺装施工方案 (6)十五、质量标准 (8)十六、成品保护 (9)十七、环境保护 (9)一、工程概况人行道与主路分界处砌筑机切花岗岩路缘石,路缘石规格15cm ×35cm×1000cm.人行道与下沉式绿地分界处砌筑机切花岗岩路缘石,路缘石规格10cm×35cm×1000cm。

人行步道标准段宽度为3m,结构层厚度30cm3:7灰土、12cm厚C25混凝土.二、人员安排为了按期、保质、保量、安全地完成本工程施工任务,我公司按项目法施工管理要求,选派具有丰富工程施工管理经验的项目经理担任本工程的项目经理,代表公司全权负责现场施工管理工作。

并抽调有经验且责任心强的工程、技术管理干部组成强有力的项目经理部,负责本工程技术、施工、质量及安全管理工作。

做到统一计划协调、统一现场管理、统一组织指挥、统一物资供应、统一资金收付、统一对外联络等“六个统一”.各工序之间在项目经理部领导下,协调配合共同完成这一任务。

施工中有效发挥本公司知识密集的优势,发动科技人员开展合理化建议活动,积极推广、应用和研制新工艺、新材料、新技术。

三、项目组织机构针对本工程规模、特点和技术要求,我公司选派施工经验丰富、责任心强、曾多次承建污水管线工程施工的项目负责人,配备技术水平高的技术人员,组建导向钻进污水拉管项目经理部,具体组织机构如下:四、进度安排在确保工期的前提下,根据各项工序的要求,充分利用工作面,充分考虑各工序之间的连接,尽量做到均衡生产,在确保按期优质完成任务的前提下,合理经济安排各道工序、生产规模,满足工期要求.五、施工进度安排本次施工共需30日历天完工。

路缘石及人行道铺装施工技术方案

路缘石及人行道铺装施工技术方案

一、工程概况及重要工程数量1、工程概况本分项段落为k0+000-k3+000左右幅,段落长度3000m,工程包括路缘石安装和人行道铺装,安装路缘石时采用M7.5号砂浆进行勾缝,路缘石分别安装于道路中央隔离带、机非隔离带、人行道两侧。

二、施工方案1、施工准备(1)、组织准备:配置人员、工具、设备。

(2)、技术准备:由项目总工程师牵头组织,有关参与路缘石安装施工旳人员、质检人员、测量人员对设计图纸、规范进行研究,并进行技术质量、安全交底。

2、施工过程(1)、施工工艺流程:基层验收运送放样安装勾缝自检交工验收1)、基层验收合格后,将路缘石运送至准备安装旳地点。

2)、测量放样:首先按照图纸设计用全站仪测量放出安装路缘石旳边线,用水准仪放出高程线。

3)路缘石安装:根据测量放线旳点挂好施工线,开始安装路缘石,保证线型顺直、曲线圆滑。

安装路缘石,路缘石必须用靠尺或水准尺边安装边检测,使之横平竖直,保证圆顺、平直。

安装好旳路缘石每20m直顺度不超多10mm,相邻两块高差不超过3mm。

①砂浆垫层和勾缝砂浆严格按试验室给旳配比进行拌和,勾缝砂浆采用细砂,标号满足施工图规定。

砂浆垫层采用M2.5砂浆,配合比为水泥:砂:水=165:1450:140(每立方用量)勾缝砂浆采用M10砂浆,配合比为水泥:砂:水=244:1450:260(每立方用量)②统一采用坐浆法施工,垫层砂浆厚10mm,不容许污染路缘石和路面。

人工按放线位置安装路缘石。

安装前,基础要先清理洁净,并保持湿润。

安装时,先用线绳控制路缘石旳直顺度,再用水平尺进行检查,合格后采用高标号旳水泥砂浆设计进行勾缝。

路缘石砌筑应平顺,相邻路缘石缝用8mm厚木条或塑料条控制,缝隙宽不应不小于10mm,相邻路缘石旳缝隙应封严且均匀一致,路缘石与路面无缝隙、不漏水。

③事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型。

路缘石安装时要与泄水槽旳喇叭口、构造物圆滑地相接,线条直顺,曲线圆滑美观。

人行道板、步道地砖及路缘石施工方案及方法

人行道板、步道地砖及路缘石施工方案及方法

人行道板、步道地砖及路缘石施工方案及方法1、材料要求人行道板、路缘石要求方正,无蜂窝、露石、脱皮、裂缝等现象,棱角无缺,顶面均匀细密,其尺寸允许误差在2mm以内。

2、施工方法(1)基础开挖及垫层土基层开挖压实后达到设计高程并经报监理工程师批准后即可铺筑低标号混凝土垫层。

(2)修整基层用水准仪检查基层高程,对小于等于2平方米的凹凸不平处,当低处小于等于1厘米时,可填1:3水泥砂浆;大于1厘米时,将基层刨去5厘米,用低标号混凝土填平,高处铲平。

(3)铺筑砂浆在清理干净的基层上洒水一遍使之湿润,然后铺筑3厘米厚1:3水泥砂浆,铺砂浆随砌砖同时进行。

(4)铺砌人行道板和步道地砖在基槽内用全站仪放线,打方格(边长1-2m)缝宽按2mm计算,按桩高程,在方格内出由第一行砖位纵横挂线绷紧,按线按标准缝宽砌第一行样板砖,然后纵线不动,横线平移,依次照样板砌筑,砌筑时,砖要轻放用木锤轻击砖的中心,砖如不平,应拿起砖垫平砂浆重新铺筑,不准向砖底塞灰或支撑硬料。

(5)铺砌路缘石施工放样:在下基层铺筑并养生完后,进行路缘石施工放样,根据中央分隔带宽度放出路缘石安装控制点(每10米一个点)。

清理下承层:放样结束后,对下基层表面进行清理,清除表面的碎石、砂、土等杂物,使表面干净整洁,并在路缘石安装之前对其洒水润湿。

安装:首先沿路缘石安装控制线在下基层表面铺一层砂浆,以确保路缘石平面位置和高程准确。

砂浆抹平后安放路缘石并进行勾缝,勾缝前对安放好的路缘石进行检查,检查其侧面、顶面是否平顺以及缝宽是否达到要求,不合格的重新调整,然后再勾缝。

路缘石铺设完毕后,质检小组对直顺度、缝宽、相邻两块高差及顶面高程等指标进行检测(检测频率及结果符合下表要求),不合格路段重新铺设。

(6)灌缝扫墁用1:3水泥细砂干浆灌缝,可分多次灌处,第一灌满后浇水沉实,再进行第二次灌满,墁平适当加水,直至缝隙饱满。

灌缝后要洒水养护。

3、施工注意问题(1)人行道面砖采用花岗石面砖,其拼装样式及色彩等应根据道路沿线的环境选用适当的外观样式,并按照施工图所示结构进行铺装。

步道砖施工方案

步道砖施工方案

人行道主要施工方法及施工工艺一、路(平)缘石、人行道施工工艺1、路(平)缘石安装工艺流程测量放线→路面基层刨槽→路(平)缘石安装→勾缝→混凝土支护→养护→背后还土。

2、人行道板铺装工艺流程基层检查合格→测量平面和高程→堆放人行道地地砖→铺装纵、横、斜样板条→检验平面尺寸和高程→分条或分段铺装→检查伸缩缝顺直→嵌缝→洒水养护→检查验收。

二、路(平)缘石、人行道施工要求1、路(平)缘石安装基本要求(1) 路(平)缘石稳固,并应做到线条平直、曲线圆顺,表面洁净不被污染,路(平)缘石的勾缝应严密。

(2)路(平)缘石背后回填应密实;背后回填混凝土,其配合比符合要求。

(3) 路(平)缘石抗压强度符合设计要求。

(4) 实测项目要求:2、人行步道砖铺设基本要求(1)铺砌应平整、稳定,灌缝应饱满,不得有翘动现象。

(2)人行道与其他构筑物应接顺,不得有积水现象。

(3)实测项目要求:3、施工成品保护要求(1) 路(平)缘石勾缝及人行步道方砖施工完成后应洒水养护,养护不得少于3d,不得碰撞路(平)缘石和踩踏步道。

(2) 当路(平)缘石安装后进行透层、封层洒布时,应对路(平)缘石进行遮盖。

(3) 当路(平)缘石安装后进行路面面层施工时,应采取措施,防止损坏路缘石。

(4) 严禁在已铺好的步道方砖上拌和砂浆。

4、应注意的质量问题(1) 为避免路(平)缘石不顺直,施工前应做好技术交底及测量放线,并挂线施工。

(2) 为避免步道平整度超差及下沉,步道砖基底施工应与路基、路面同时碾压,以保证整体的压实度。

(3) 为避免错台,应严格控制路(平)缘石基础标高和路(平)缘石顶面标高,人行步道砖与路(平)缘石衔接应平顺。

(4) 为避免砖缝过大,施工前应根据线型和设计宽度,事先做好铺砌方案。

三、路(平)缘石施工方法1、测量放线:路(平)缘石安装前,应校核道路中线,测设路(平)缘石安装控制桩,直线段桩距不大于10m,曲线段不大于5m,路口为1m~5m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况及主要工程数量1、工程概况本分项段落为k0+000-k3+000左右幅,段落长度3000m,工程包含路缘石安装和人行道铺装,安装路缘石时采用M7.5号砂浆进行勾缝,路缘石分别安装于道路中央隔离带、机非隔离带、人行道两侧。

二、施工方案1、施工准备(1)、组织准备:配备人员、工具、设备。

(2)、技术准备:由项目总工程师牵头组织,有关参与路缘石安装施工的人员、质检人员、测量人员对设计图纸、规范进行研究,并进行技术质量、安全交底。

2、施工过程(1)、施工工艺流程:基层验收运输放样安装勾缝自检交工验收1)、基层验收合格后,将路缘石运送至准备安装的地点。

2)、测量放样:首先按照图纸设计用全站仪测量放出安装路缘石的边线,用水准仪放出高程线。

3)路缘石安装:根据测量放线的点挂好施工线,开始安装路缘石,保证线型顺直、曲线圆滑。

安装路缘石,路缘石必须用靠尺或水准尺边安装边检测,使之横平竖直,保证圆顺、平直。

安装好的路缘石每20m直顺度不超多10mm,相邻两块高差不超过3mm。

①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,勾缝砂浆采用细砂,标号满足施工图要求。

砂浆垫层采用M2.5砂浆,配合比为水泥:砂:水=165:1450:140(每立方用量)勾缝砂浆采用M10砂浆,配合比为水泥:砂:水=244:1450:260(每立方用量)②统一采用坐浆法施工,垫层砂浆厚10mm,不允许污染路缘石和路面。

人工按放线位置安装路缘石。

安装前,基础要先清理干净,并保持湿润。

安装时,先用线绳控制路缘石的直顺度,再用水平尺进行检查,合格后采用高标号的水泥砂浆设计进行勾缝。

路缘石砌筑应平顺,相邻路缘石缝用8mm厚木条或塑料条控制,缝隙宽不应大于10mm,相邻路缘石的缝隙应封严且均匀一致,路缘石与路面无缝隙、不漏水。

③事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型。

路缘石安装时要与泄水槽的喇叭口、结构物圆滑地相接,线条直顺,曲线圆滑美观。

④路缘石的安装速度应能满足现场施工的需要,必须在上面层施工之前安装好。

⑤路缘石安装完后,及时回填夯打密实路肩或中央带后背的回填土。

⑥路缘石安装后,必须再挂线,调整侧石至顺直、圆滑、平整,对侧石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应进行调整。

⑦场地清理:路缘石安装完毕后,及时对有污染的场地和路面进行清理。

4)、灌缝、勾缝:安装完毕,检查合格后,用7.5#砂浆灌缝,砂浆必须饱满,密实。

然后用M7.5水泥砂浆勾缝,缝为凹缝,缝深为10mm。

5)、人行道施工方法①人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。

人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。

②人行道砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。

轻轻卸以免损坏。

卸车前先确定卸车地点和数量,尽量减少小搬运。

③铺筑砂浆:于清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,M7.5水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为2cm,按虚高用刮板找平。

铺砂砂浆应随砌块同时进行。

④铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。

⑤铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。

若不平,拿起道板平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。

⑥在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块,及时进行更换。

⑦每日班后,将分散各处的物料堆放一起,保持工地整洁。

⑧铺块铺砌注意以下几点:⒈要求铺块达到设计强度标准,运输过程中防止缺棱掉角。

⒉要根据道路的线型和设计宽度,事先作出铺砌方案;作好技术交底,做好测量放线;为了纵横缝的直顺应用经纬仪做好纵向基线的测设,依据基线之间尺寸要准确。

⒊单位工程的全段铺砌要按统一方案施工。

⒋铺砌道板与道牙顶面衔接要平顺,不论是先栽道牙或先铺砌人行道砖都应有一个“标准”,防止出现高差。

路缘石安装要注意控制好上面高程,在道路同一坡段内要拉通线,以保证路缘石安装后上面平顺。

⑨人行道盲道:铺筑方法同上。

盲道应连续铺设,遇路口断开,盲道起点及转弯处设提示盲道,盲道位置不得有线杆、拉线、树木等障碍物。

盲道颜色用中黄色以醒目,避免其他占压。

⑩勾缝路面完工后,安排勾缝,勾缝前必须再行挂线,调整至顺直、圆滑、平整,方可进行勾缝。

先把缝内的土及杂物剔除干净,并用水湿润,然后用1:2.5(体积比)水泥砂浆灌缝填实勾平,用弯面压子压成凹形。

砂浆初凝后,用软扫帚、扫除多余灰浆。

并适当泼水养护,不小于3d。

最后达到整齐美观。

砌体表面平整、勾缝坚固、整齐,深度和型式符合要求,勾缝平顺,无脱落现象。

初凝后洒水覆盖养生,养生期不小于7d,养生期间避免碰撞、振动或承重。

三、质量控制1、机械检验及模板准备:每天开拌前对拌和机、振动棒、发电机进行例检,无负荷空运转,清理模板,涂抹脱模剂。

2、材料检查:按规范要求进行各项指标的检测,符合要求的材料才能使用。

3、切割、清理沥青混凝土面层:根据施工放样划线,切割多余的沥青混凝土,使垂直面垂直、平整,各部分尺寸符合规范要求。

4、模板安装:按设计图纸要求安装模板,模板采用钢钎固定,模板与结构面之间的缝隙堵塞,不得漏浆。

5、浇筑混凝土底座:对集料的含水量进行检测,调整施工配合比,对混凝土的各项指标进行检验,每天制备试件2组,随机取样。

6、路缘石安装:根据施工放样高程设置控制桩(每10M一个,曲线5米一个),拉线施工,利用砂浆找平层找平,安装路缘石,控制好路缘石的顶面高程。

7、现场管理:水泥集中堆放,由试验室按期按规范进行检验,砂石材料按规范要求进行堆放,施工中严格执行规范,随时观察模板的变形。

8、养生:洒水养生,保持砼表面潮湿,养生期不少于3天。

9、拆模:砼浇筑24小时后拆模,拆模时注意对混凝土的保护,拆模后检查构件的各部分尺寸,是否有蜂窝、麻面,不符合要求的废弃。

10、质量标准:参照《公路工程质量检验评定标准第一册土建工程》(JTG F80/1-2004),主要检测项目要求如下:11、外观检查:(1)勾缝密实均匀,无杂物污染。

(2)缘石与路面齐平、排水口整齐、畅通、无阻水现象。

12、施工工艺图四、安全生产及文明施工1、由安全小组负责安全日常工作,检查施工中的安全设施配备情况,督促施工人员按安全操作规程施工;2、进行岗前“三级”安全教育培训,经考核符合要求者才能上岗;3、机械操作人员持证上岗;4、定期检查施工现场的安全设施及安全措施的落实情况,施工现场设置醒目的施工指示牌、警示牌;五、质量保证措施1.组织措施建立项目经理为组长和项目总工程师为副组长的质量领导小组。

施工队设立质量管理小组,质量领导小组决策本标段的质量问题,并开展经常性的质量教育工作。

2.内部自检机构建立健全内部质量检查机构,质检部负责现场施工的质量管理,并负责对监理的工程报验工作。

施工队设立兼职质检员,负责本施工队的质检工作,质量检查员及兼职质检员,均由工作认真、业务能力强、具有丰富经验的专业技术人员担任。

3.质量目标责任制根据工程项目的管理要求,确定质量目标为优良,并将此目标分解落实到具体人员的工作中,建立一定的奖罚制度,从而保证质量目标的贯彻实施。

4.加强质量检查验收工作质检员依据规定的频率、检查方法对产品进行检查验收工作。

5.质量分析会制度在对施工质量进行数理统计分析的基础上,根据质量的波动情况、存在的问题,由项目经理部总工召开质量分析会,对其进行质量分析,找出原因,对实施结果进行反馈,从而提高施工质量。

六、安全生产目标及安全保证措施1.安全生产目标:在本合同段施工期间,杜绝因工出现重大伤亡事故;杜绝因管理不善而造成的机械设备、爆炸、火灾、中毒等恶性事故。

机械完好率达90%以上,无重大机械事故,杜绝重大工程质量事故及重大交通事故。

2.安全保证措施2.1保证施工安全的组织措施。

①设置机构,建立安全生产管理体系根据本工程特点,对本项目实行项目经理部、施工队、作业班(组)三级安全管理,各级一把手亲自抓安全。

项目部成立以项目经理为组长的安全生产领导小组,各作业层成立相应的安全管理机构,按施工人员的2%~4%配备经过培训具有担任安全工作资格的专职安全员。

制订安全工作计划,开展多层次、多形式的安全教育和岗位培训及安全生产竞赛活动,增强全员安全意识。

定期组织安全检查,召开安全会议,总结安全生产情况,分析安全形势,研究和解决施工中存在的安全问题。

发挥各级安全员的监督检查作用,深入现场,跟班作业,加强防范,及时发现和排除事故隐患,把不安全因素消灭在萌芽状态。

②健全制度,实现安全生产责任目标。

严格执行《公路工程施工安全技术规程》及《公路筑养路机械操作规程》的有关规定,遵守有关指导安全、健康与环境卫生方面的法规和规范,严格执行业主关于安全生产的有关规定,遵守安全生产和劳动保护方面的法律、法规和技术标准、规则,建立健全适合本标段特点的安全生产管理制度。

实行安全生产责任制,层层签订安全责任状,建立与经济挂钩的激励约束机制。

突出安全管理重点,划分安全责任区,明确各级岗位职责,做到纵向到底,横向到边,调动安全生产的积极性和自觉性,坚决实现安全责任目标。

③加强安全教育和培训,提高全员安全意识和操作技能。

上场前对所有职工进行安全教育,使所有参与本工程施工的施工人员提高自身的安全意识,增进对安全的认识,从而产生有助于安全施工的行为转变。

④严格监督,完善安全生产检查制度。

在安排施工计划的同时,有针对性地明确安全目标、预防措施及安全控制重点,并落实到具体人员。

项目部每周进行检查评比,实行奖罚。

对重点项目、重要工序和关键部位推行安全岗位责任制,实行全过程监督检查,各施工队与项目部签订合同,实行安全生产抵押金制度,作为安全管理专项资金,对施工中不发生安全事故或不违章作业的单位如数返还抵押金并给以奖励,对施工中发生事故或违章作业的单位没收抵押金并给以处罚。

2.2设立安全标志①在本工程现场周围配备、架立并维修必要的标志牌,为职工和公众提供安全和方便。

②标志牌包括:警告与危险标志,安全与控制标志,指路标志与标准的道路标志。

③所有标志的尺寸、颜色、文字与架设地点,均经工程师认可。

2.3机械设备和车辆的安全管理措施:①所有施工机具设备和高空作业的设备、机电设备、车辆安全均应定期检查,并有安全员的签字记录;②加强安全教育,定期进行施工安全知识、交通法规等的教育,不断强化安全意识;③各种机械操作人员和车辆驾驶员必须取得操作合格证,不准操作与证件不相符的机械,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案,专人管理;④驾驶室或操作室要保持整洁,严禁存放易燃、易爆物品。
