集成吊顶生产工艺

合集下载

铝扣集成吊顶工艺说明

铝扣集成吊顶工艺说明

铝扣集成吊顶工艺说明在室内装修中,吊顶是一个非常重要的部分,可以起到装饰、隔热、隔音等作用。

而铝扣集成吊顶作为一种现代化吊顶装修方式,越来越受到人们的青睐。

下面将详细介绍铝扣集成吊顶的工艺及优势。

铝扣集成吊顶是将铝合金材料通过模具压制成型,然后在施工现场进行现场拼装安装而成的吊顶产品。

其工艺流程主要包括设计、定型、锯切、冲孔、翻边、喷涂、包装等步骤。

首先是设计阶段,根据吊顶的实际尺寸和形状进行设计,并确定铝材的厚度和颜色。

接着是定型,将设计好的铝材放入模具中进行压制成型。

然后是锯切,根据实际需要将成型后的铝材进行锯切成所需的尺寸。

接下来是冲孔,通过冲床对铝材进行冲孔处理,以便后续的安装。

然后是翻边,将冲孔好的铝材进行翻边处理,增加其强度和美观度。

最后是喷涂,将翻边好的铝材进行喷涂,使其表面更加光滑均匀。

最终是包装,将喷涂好的铝扣集成吊顶进行包装,以便运输和安装。

铝扣集成吊顶具有许多优势。

首先,铝材具有优良的抗氧化、防锈性能,使用寿命长。

其次,铝扣集成吊顶安装简便,不需要繁琐的施工工艺,可以快速安装完成。

再次,铝扣集成吊顶颜色多样,可以根据个人喜好进行选择,满足不同装修风格的需求。

此外,铝扣集成吊顶还具有隔音、隔热、防火等功能,提高了室内环境的舒适度和安全性。

最后,铝扣集成吊顶易清洁、易维护,保养简单,可以保持长久的美观效果。

总的来说,铝扣集成吊顶工艺先进,安装简便,具有多种优势,是一种理想的室内装饰选择。

在选择铝扣集成吊顶时,需要根据自己的装修需求和风格进行选择,以确保装修效果达到最佳。

希望以上介绍可以帮助大家更好地了解铝扣集成吊顶的工艺及优势,为室内装修提供一些建议和参考。

集成吊顶产品知识培生产工艺PPT课件

集成吊顶产品知识培生产工艺PPT课件
黄线:接风暖 2
请严格使用我司专用开关,及对应左图(2)的接线方法接线。 不可采用市场上的串联开关,如使用发生烧机,我司概不负 责
上图为公司生产的二灯加风暖的接线平面示意图,装

类似的电器应注意以下几点:
⒈ 要求卫生间最少应留有6根线排; ⒉ 要求用各品牌专用的开关;
⒊ 接线同时要注意以下几点:
产品知识篇 品质培训
培训人:张小雷
集成吊顶产品分类
板材系列 电器系列 时尚模块系列 配件系列
板材系列
一、板材的分类
集成吊顶由各种金属板材+各种功能电器件+ 收边条+副龙骨及连接件+主龙骨及吊杆、 连接件组成,板材是集成吊顶中最重要的 部分之一
按材料和处理工艺分:
有覆膜板、滚涂板、纳米板、磨沙板、氧 化铝板、抗刮板、抗油污板、磨砂艺术花 板、烤漆艺术花板、烤漆双色板、不锈钢 蚀刻板11种。
音、隔音效果俱佳,防火性能良好,通过国家
“绿色环保建材”认定该产品防潮、防腐性能
强,板面定型效果好。表面色泽光亮、均匀、
稳定、持久、满足消费者高品质和时尚感的追
求,令装饰空间尽显高科技感。
拉丝板生产工艺
(4)抗油污板:规格厚度:0.50MM
抗油污产品特点:具有优越的耐酸,碱和耐
候性能。具有抗油污功能,容易清洁。抗静电不
电器系列
电器系列:
由取暖模块、照明模块、换气模块、时尚
模块等四大模块多种款式组成。
四大模块分别如下:
1.取暖科技:由暖灯(275W)、热循环风暖、 碳纤维取暖等三种。
2.照明模块:T5荧光灯(22W-55W)、筒灯(711W)、镜前灯(25W-35W),射灯(1W)、 LED灯(1W)等5种。

集成陶瓷扣板吊顶工程施工工艺

集成陶瓷扣板吊顶工程施工工艺

集成陶瓷扣板吊顶工程施工工艺1. 简介集成陶瓷扣板吊顶是一种常用于装修和建筑工程的天花板材料。

本文档将介绍该工程的施工工艺和步骤。

2. 工艺步骤2.1 准备工作在施工前,需要进行以下准备工作:- 清理施工现场,确保环境整洁;- 检查和准备所需的材料和工具;- 根据设计图纸和要求进行测量和标记。

2.2 安装扣板按照以下步骤进行扣板的安装:1. 在规定的位置上使用激光水平仪或水平线进行水平标定;2. 使用专用的胶粘剂将扣板粘贴在吊顶上;3. 根据设计要求,确保扣板之间的间距和排列是均匀的;4. 使用固定夹具将扣板固定在吊顶上,并确保每块扣板都稳固地安装好。

2.3 吊顶饰面处理完成扣板的安装后,可以进行吊顶饰面的处理:1. 清理扣板表面的胶粘剂和污渍;2. 刷涂或涂刷吊顶饰面材料,如乳胶漆或防水涂料;3. 按照设计需求进行颜色和纹理的处理。

2.4 清理和验收工程施工完成后,进行以下清理和验收工作:1. 清理施工现场,包括清理垃圾和清洗工具;2. 对施工质量进行验收,确保吊顶安装符合设计要求;3. 完成验收并整理工作记录。

3. 安全注意事项在进行集成陶瓷扣板吊顶工程施工时,需要注意以下安全事项:- 使用安全防护装备,如手套、护目镜和口罩等;- 遵守相关的施工规范和操作流程;- 注意电源和电气设备的安全使用;- 做好材料的储存和管理,防止火灾和损坏。

以上是集成陶瓷扣板吊顶工程施工工艺的基本步骤和注意事项。

在实际施工中,应根据具体项目的要求和设计图纸进行操作,并在安全和质量上保持高标准。

装修工程装配式模块化集成石膏板吊顶施工工法

装修工程装配式模块化集成石膏板吊顶施工工法

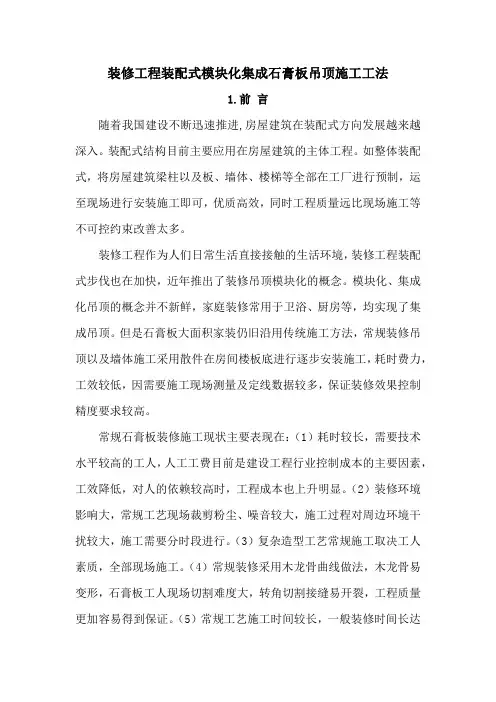

装修工程装配式模块化集成石膏板吊顶施工工法1.前言随着我国建设不断迅速推进,房屋建筑在装配式方向发展越来越深入。

装配式结构目前主要应用在房屋建筑的主体工程。

如整体装配式,将房屋建筑梁柱以及板、墙体、楼梯等全部在工厂进行预制,运至现场进行安装施工即可,优质高效,同时工程质量远比现场施工等不可控约束改善太多。

装修工程作为人们日常生活直接接触的生活环境,装修工程装配式步伐也在加快,近年推出了装修吊顶模块化的概念。

模块化、集成化吊顶的概念并不新鲜,家庭装修常用于卫浴、厨房等,均实现了集成吊顶。

但是石膏板大面积家装仍旧沿用传统施工方法,常规装修吊顶以及墙体施工采用散件在房间楼板底进行逐步安装施工,耗时费力,工效较低,因需要施工现场测量及定线数据较多,保证装修效果控制精度要求较高。

常规石膏板装修施工现状主要表现在:(1)耗时较长,需要技术水平较高的工人,人工工费目前是建设工程行业控制成本的主要因素,工效降低,对人的依赖较高时,工程成本也上升明显。

(2)装修环境影响大,常规工艺现场裁剪粉尘、噪音较大,施工过程对周边环境干扰较大,施工需要分时段进行。

(3)复杂造型工艺常规施工取决工人素质,全部现场施工。

(4)常规装修采用木龙骨曲线做法,木龙骨易变形,石膏板工人现场切割难度大,转角切割接缝易开裂,工程质量更加容易得到保证。

(5)常规工艺施工时间较长,一般装修时间长达数月,吊顶则占用10余天。

针对复杂造型石膏板吊顶,我司在传统吊顶工艺基础上,进行创新发明,采用一种装配式模块化集成石膏板吊顶施工技术,利用BIM、CAD技术对石膏板吊顶进行模块化设计、建模及排版,并在工厂进行加工制作。

将大部分散件在施工现场外区域进行组装,形成单元式构件,再将单元式构件进行拼接,形成整体效果。

该技术工效大大提高,工程质量显著提高,具有显著的经济效益和社会效益。

2022年7月19日经教育部科技查新工作站查新(编号:202236000L150256),未见与该工法综合关键技术相符的内容,在所检国家级、省级工法中也未见述及。

集成吊顶工程施工方案

集成吊顶工程施工方案

集成吊顶工程施工方案一、施工前准备在进行集成吊顶工程施工前,要先进行施工前准备工作,包括提供资料、现场勘察、材料准备和人员安排等。

1.资料提供由业主提供建筑图纸、设计方案或者相关规范要求,以便施工人员进行施工。

2.现场勘察施工前要对现场进行勘察,了解建筑结构、电气线路、空调通风等情况,以适应施工需要。

3.材料准备根据项目要求,准备好所需的集成吊顶材料、辅材、工具等,确保施工进度和质量。

4.人员安排根据项目规模和施工周期,合理安排施工人员,包括项目经理、技术人员、施工人员等。

二、施工工艺流程1.测量布线在开始施工前,首先要进行施工前的测量布线工作,确定吊顶的形状和大小,以确保施工的准确性。

2.拆除清理清理施工区域的墙面、天花板上的灰尘、油污等杂物,并进行必要的拆除和修补工作。

3.安装龙骨根据设计要求和施工图纸,安装龙骨,用于搭铺吊顶板材。

龙骨的规格和数量要根据实际情况进行布置。

4.吊装板材将预先制作好的吊顶板材,根据设计图纸要求,通过吊装设备进行吊装,确保吊顶的平整度和整体结构的牢固稳定。

5.固定装饰材料使用专用工具对吊顶板材进行固定,安装连接件和装饰材料,确保整体结构的稳定和美观。

6.检验验收对施工完成的吊顶工程进行检验和验收,确保吊顶的平整度、牢固度和美观度符合设计要求。

7.清理保养在整个工程结束后,对施工区域进行清理保养,清理施工材料和工具,并对吊顶进行必要的保养工作,以确保吊顶的使用寿命。

三、注意事项1.安全施工在施工过程中,要严格遵守安全生产规定,严禁违章指挥、施工,保证施工人员的安全。

2.资质合格施工单位和人员要具备相关资质和技术水平,确保施工质量和安全。

3.施工质量在施工过程中,要严格按照设计图纸和规范要求,保证吊顶工程的质量和效果。

4.管理协调施工过程中需要项目经理及时协调相关工作,保证施工进度和质量。

5.环境保护在施工过程中,要注重环境保护,防止造成环境污染和资源浪费。

以上就是集成吊顶工程的施工方案,希望能对您有所帮助。

集成吊顶施工方案(3篇)

集成吊顶施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,城市化进程不断加快,建筑行业对吊顶的需求日益增长。

集成吊顶作为一种新型吊顶方式,以其安装便捷、美观大方、环保节能等特点,逐渐成为室内装饰的首选材料。

为确保集成吊顶施工质量,提高施工效率,特制定本施工方案。

二、施工准备1. 施工人员准备(1)施工队伍应具备相关资质,具备丰富的吊顶施工经验。

(2)施工人员应熟悉集成吊顶产品的性能、特点及施工工艺。

(3)施工人员应具备良好的职业道德和团队协作精神。

2. 材料准备(1)集成吊顶板材:根据设计要求,选择合适的板材材质和颜色。

(2)龙骨:选用符合国家标准的轻钢龙骨,规格应符合设计要求。

(3)吊杆:选用优质吊杆,确保吊顶稳定性。

(4)螺丝、扣件:选用与龙骨、吊杆相匹配的螺丝、扣件。

(5)防火、隔音、防水等辅助材料。

3. 工具准备(1)电钻、螺丝刀、扳手等电工工具。

(2)水平尺、线锤、卷尺等测量工具。

(3)切割机、砂光机等木工工具。

(4)吊顶专用扳手、拉钩等吊顶施工工具。

三、施工工艺1. 施工流程(1)施工前准备:对施工现场进行清理,确保无杂物、无障碍。

(2)弹线定位:根据设计图纸,在墙体、柱子上弹出吊顶水平线和垂直线。

(3)安装龙骨:按照弹线定位,安装轻钢龙骨,确保龙骨安装平整、牢固。

(4)安装吊杆:将吊杆与龙骨连接,确保吊杆与龙骨垂直。

(5)安装集成吊顶板材:将板材与龙骨连接,确保板材安装平整、牢固。

(6)安装辅助材料:根据设计要求,安装防火、隔音、防水等辅助材料。

(7)检查验收:对施工质量进行检查,确保吊顶安装符合设计要求。

2. 施工要点(1)弹线定位:弹线时应确保水平线和垂直线准确无误,以便后续施工。

(2)安装龙骨:龙骨安装应平整、牢固,间距应符合设计要求。

(3)安装吊杆:吊杆应与龙骨垂直,确保吊顶稳定性。

(4)安装集成吊顶板材:板材安装应平整、牢固,接缝处应严密。

(5)安装辅助材料:辅助材料安装应符合设计要求,确保吊顶功能。

装配式集成化吊顶施工工法(2)

装配式集成化吊顶施工工法(2)

装配式集成化吊顶施工工法一、前言装配式集成化吊顶施工工法是一种将吊顶的设计、制造和施工过程集成化的技术方法。

通过对各个环节的优化和整合,提高了施工效率和质量,并且减少了工程所需的时间和资源。

本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点装配式集成化吊顶施工工法具有以下特点:1. 工序简化:该工法将吊顶的设计、制造和施工各个环节集成化,减少了传统施工过程中的多个工序,简化了施工程序。

2. 施工效率高:由于工艺的优化和流程的集成,大部分吊顶构件的制造和安装过程可以同时进行,大大提高了施工效率。

3. 质量可控:制造吊顶构件的工艺标准化,使各个构件的尺寸和质量能够得到有效控制,提高了吊顶的整体质量。

4. 适应性强:该工法适用于各类建筑物的吊顶施工,无论是住宅、商业还是工业建筑,都可以采用该工法进行施工。

三、适应范围装配式集成化吊顶施工工法适用于以下范围:1. 新建建筑物和装修改造:无论是新建建筑物还是装修改造项目,都可以采用该工法进行吊顶的施工。

2. 各类建筑类型:适用于住宅、商业、办公、工业等各类建筑物的吊顶施工。

3. 所有地区和环境:无论是在城市还是农村,无论是在寒冷地区还是炎热地区,都可以采用该工法进行吊顶施工。

四、工艺原理装配式集成化吊顶施工工法通过优化工艺和整合施工过程,实现了吊顶施工的高效率和高质量。

其基本的工艺原理如下:1. 设计与制造的集成:在施工前,将吊顶的设计和制造过程集成化,通过计算机辅助设计软件进行吊顶的设计,并通过数字化加工设备对吊顶构件进行制造。

2. 构件组装的集成:所有吊顶构件在工厂内进行组装,形成预制的吊顶单元。

吊顶单元在现场进行组装,形成整个吊顶系统。

3. 现场施工的优化:通过提前进行吊顶单元的制造和组装,现场施工时间大大缩短。

同时,通过人工和机械设备的协作,保证吊顶的正确安装和高质量。

集成吊顶施工工艺流程及验收标准

集成吊顶施工工艺流程及验收标准

工艺流程:1、熟习图纸,按图施工。

采用水平管抄出水平线,用墨线弹出基准线。

对局部吊顶房间,如原天棚不水平,则吊顶是按水平作或顺原天棚作,应在征求设计人员意见后由客户确定。

2、弧型顶面造型应先在地面放样,确定无误后方能上顶,保证线条流畅。

3、吊顶主筋不低于3×5木龙骨,间距为8-1,必须使用1×8钢膨胀固定,约1㎡用量一个。

钢膨胀应尽量打在预制板板缝内,钢膨胀螺母应与木龙骨压紧。

4、打木龙骨格栅应注意灯具位置,筒灯开孔处不得有木龙骨,吊顶及吸顶灯处应单独进行加固,客厅主灯应加钢膨胀固定。

轻型灯具可吊在主龙骨上,重量大于3公斤的灯具或吊扇不得与吊顶龙骨联结,应另设吊钩。

5、纸面石膏板使用前必须弹线分块,封板时相邻板留缝3㎜,使用专用螺钉固定,沉入石膏板.5-1㎜,钉距为15-17㎜。

固定应从板中间向四边固定,不得多点同时作业。

板缝交结处必须有龙骨。

6、封层板前必须弹线分块,确保钉子钉在木龙骨上,使用U416或U419码钉固定,钉距为8-15,钉眼涂防锈漆。

如作乳胶漆面,则必须使用醇酸清漆滚涂一遍,防止层板翻色。

7、用铝扣板、烤漆扣板时,应了解扣板的规格,结合现场尺寸合理下料购回。

卫生间吊顶同样必须使用钢膨胀,并涂刷防火涂料,厨卫间吊顶应作到尽可能的高。

8、封板时,注意灯具线路拖出顶面,依照施工图在罩面板上弹线定出筒灯位置,拖出线头。

9、暗光带总高度一般为12-2,所有暗光带均应采用双层银雨牌霓虹灯管,暗光带前档板应使用九厘板或双层五厘板或木工板,后档板使用五层板。

面板吊顶应先作木龙骨基层,封一层五层板,再封面板。

验收标准:1、表面应平整,不得有污染、折裂、缺棱掉角或锤伤等缺陷,接缝应均匀一致。

2、用2米靠尺检查,平整度误差在3㎜以内。

3、光带、造型部分平直、无波浪,弧形、圆形吊顶光滑、顺畅。

4、装饰线条接缝光滑、顺畅,色差小,阴阳角接口严密。

5、扣板施工,平整顺直,板面不被有污染、划痕、损伤,收口线接缝应严密集成吊顶家庭安装的主要流程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

集成吊顶生产工艺
集成吊顶是一种比较常见的装饰材料,它综合了吊顶材料的各种优点,具有隔热、保温、防火、防腐蚀、防水等特点,广泛应用于家庭、公共场所和工业场所等。

下面将介绍一下集成吊顶的生产工艺。

首先,集成吊顶的生产工艺包括原材料准备、加工制造和安装等环节。

在原材料准备阶段,需要选择适宜的材料,并对材料进行处理和加工,以保证吊顶的质量和使用寿命。

然后,加工制造是集成吊顶生产的关键环节。

在这个过程中,需要使用专业的设备和工具,对各种材料进行切割、打孔、热压等加工处理,以制作出符合要求的吊顶板。

在加工制造的过程中,需要注意吊顶板的尺寸精度和表面质量。

尺寸精度包括长度、宽度、厚度等,应符合设计要求;表面质量包括平整度、光洁度、色彩等,应达到装饰效果要求。

最后,集成吊顶的安装是整个工艺中最重要的环节。

在安装前,需要对吊顶板进行验收,确保无损伤、无变形、无缺陷。

然后,根据设计方案,确定安装位置和方式,并使用专业工具和设备进行安装。

在安装过程中,需要注意吊顶板的平整度和固定性。

平整度要求吊顶板与天花板保持平行,不能有明显的起伏和变形;固定性要求吊顶板与承重结构连接牢固,不应出现松动和脱落现象。

总结来说,集成吊顶的生产工艺主要包括原材料准备、加工制造和安装等环节。

在生产过程中,需要注意原材料的选择和处理,加工制造的精确性和质量要求,以及安装的稳固性和装饰效果。

只有做好每个环节的工作,才能生产出高质量的集成吊顶产品。
