套拱施工方案新

合集下载

套拱施工方案

套拱施工方案

套拱施工方案1. 引言本文档旨在介绍套拱施工方案。

套拱是一种常用的建筑施工技术,用于支撑和装饰建筑物的顶部。

本文将介绍套拱施工的步骤、材料和注意事项,以帮助施工人员顺利完成套拱施工工作。

2. 施工步骤2.1 准备工作在进行套拱施工之前,需要进行一些准备工作:•定位:根据设计图纸和工程要求,确定套拱的位置和尺寸。

•材料准备:准备好所需的建筑材料,如梁、砖块、水泥等。

•设备准备:准备好所需的施工设备,如脚手架、钢筋切割机等。

2.2 搭建脚手架在套拱施工区域周围搭建脚手架,以便施工人员进行操作和支撑。

确保脚手架牢固可靠,以确保工作的安全和稳定。

2.3 制作模板根据套拱的形状和尺寸,制作模板来进行施工定型。

模板可以由木板或其他适当的材料制作而成,以确保套拱的形状和尺寸的准确性。

2.4 浇筑混凝土使用预制混凝土或现场拌制混凝土来进行套拱的构造。

根据模板的形状,将混凝土倒入模板内,确保完全填充。

在浇筑混凝土之前,需要使用钢筋网或钢筋框架来增加套拱的强度和稳定性。

2.5 养护在混凝土浇筑完成后,需要进行适当的养护以确保其强度和质量。

养护包括保湿、防止早期干裂等措施。

2.6 拆除模板和脚手架在混凝土完全养护后,可以拆除模板和脚手架。

在拆除模板时,要注意避免对套拱造成损坏或影响。

3. 施工材料进行套拱施工需要使用以下材料:•梁:用于构造套拱的支撑结构。

•砖块:用于填充套拱的内部空间。

•水泥:用于浇筑混凝土和砌筑砖块。

4. 注意事项在进行套拱施工时,需要注意以下事项:•安全第一:施工过程中要注意安全,佩戴合适的个人防护装备,确保工作的安全性。

•施工精度:套拱的形状和尺寸要根据设计图纸和工程要求进行准确施工,以确保套拱的质量和稳定性。

•混凝土质量:混凝土的质量对套拱的强度和稳定性至关重要,应使用高质量的混凝土材料并按照标准比例进行配制。

•养护注意:混凝土浇筑后,要进行适当的养护措施,以确保混凝土充分硬化和强度发展。

5. 总结本文介绍了套拱施工方案,包括施工步骤、材料和注意事项。

隧道套拱施工方案

隧道套拱施工方案

一、工程概况东花园隧道进口位于周宁县七步镇偏东方向约900m,S302省道东侧山坡处,往西下穿省道;出口位于周宁县七步镇东花园西侧山包西坡。

为双线双洞分离式隧道,隧道左线起迄桩号ZK68+745(▽672.609)~ZK70+580(▽712.927),长1835m,纵坡2.20%;右线起迄桩号YK68+705(▽671.092)~YK70+550(▽712.658),长1845m,纵坡2.25%,洞口洞门均为削竹式。

隧道洞口围岩主要为残坡积土~碎块状强风化花岗岩,洞身围岩主要为弱风化和微风化花岗岩,隧道Ⅱ、Ⅲ级围岩占隧道总长35.9%,Ⅳ级围岩占46.1%,Ⅴ级围岩占18.0%。

隧道主体工程主要包含洞口、洞身、防排水等,洞身结构按新奥法原理设计,采用复合式衬砌,防排水综合采用防、排、截、堵等治水手段,尽可能避免水土流失对地表生态的影响。

单位个套拱工程量表计划完成日期:1、隧道进口2009年11月20日至2009年12月20日;2、隧道出口2009年12月15日至2010年1月15日。

详见附件五《进度计划表》二、施工布署1.进入施工现场。

首先保证施工便道的畅通,施工用水,施工用电问题解决,施工现场平场到位,现场的机械停放场地、材料堆放场地、碾压到位再硬化C20混凝土20Cm厚,各种施工机械,中小型机械安装到位并安装调试完成,各种材料运到施工现场,并且合格证等资料齐全,材料试验报验到位,方可开始各项工序的施工。

2.在施工过程中,严密计划合理安排施工工序,上步工序完成后及时组织人员进行下道工序的施工,只要有工作面就立即安排施工,不让工作面闲置,配备足够的施工机械,合理安排施工人员的增减,加强现场的施工和安全管理,创质量第一,安全第一,环保优先,确保工期,保障工程顺利施工,全面履行合同工期。

3. 首先施工套拱两侧C15片石混凝土基础,待基础混凝土达到强度后立钢拱架(每个套拱三榀),然后测量放样准确定位出35根φ127导向管的位置并完成焊接加固,接着施工套拱内、外侧模板及封头板,验收工作结束后浇筑套拱混凝土,最后完成φ108超前管棚的钻孔和注浆施工。

洞口施工方案(套拱、大管棚)

洞口施工方案(套拱、大管棚)

洞口施工方案(套拱、大管棚)在工程建设领域,洞口施工是一个重要的环节,尤其是在隧道、地下管廊等工程中。

洞口的施工方案对工程的进度和质量都有着至关重要的影响。

在进行洞口施工时,套拱和大管棚是两种常见的施工方式,它们各有特点和适用场景。

套拱施工方案套拱是一种常见的洞口施工形式,它是通过预制的拱形构件将洞口进行覆盖,形成一个稳定的结构。

套拱的施工是在地面完成的,施工过程较为简单,施工周期短,适用于一些对施工时间要求比较紧迫的工程项目。

套拱的优点包括施工速度快、操作简便、施工过程受天气等外界因素影响较小等。

然而,套拱也存在一些局限性,如承载能力有限、耐久性较差等。

大管棚施工方案大管棚是另一种常见的洞口施工形式,它是通过搭建支撑结构,然后在支撑结构之上搭设覆盖物,形成一个类似大棚的结构。

大管棚的施工通常在洞口内部完成,适用于一些对施工空间有特殊要求的工程项目。

大管棚的优点包括适用于大型工程、施工空间大、可在洞口内外同时进行作业等。

然而,大管棚施工也存在一些缺点,如施工周期较长、施工难度较大等。

比较与选择在选择套拱和大管棚施工方案时,需要综合考虑工程项目的具体情况。

如果工程项目对施工周期有较高的要求,套拱可能是更好的选择;如果工程项目对施工空间有特殊的要求,大管棚可能更适合。

在实际应用中,也可以根据工程项目的具体情况,结合套拱和大管棚的优点,采取混合施工的方式,以达到最佳的施工效果。

综上所述,套拱和大管棚是两种常见的洞口施工方案,它们各有优点和局限性。

在选择施工方案时,需要根据工程项目的具体情况做出合理的选择,以确保工程项目的顺利进行和质量保障。

管棚(套拱)施工技术方案

管棚(套拱)施工技术方案

目录一、编制说明 (02)1、目的 (02)2、编制依据 (02)3、适用范围 (02)二、工艺流程及技术要求 (02)1、大管棚设计 (02)2、大管棚施工 (02)2.1、施作护拱 (02)2.2 搭钻孔平台安装钻机 (05)2.3 钻孔 (06)2.4 清孔验孔 (06)2.5 安装管棚钢管 (06)2.6 注浆 (06)3、施工控制要点 (07)4、劳动力组织 (08)5、机具配备 (08)6、质量要求 (08)6.1 质量验收规范 (08)6.2 一般项目 (08)三、注意事项 (08)管棚(套拱)施工技术方案一、编制说明1 目的明确隧道管棚施工作业的工艺流程、操作要点和相应的工艺标准,规范隧道管棚施工作业。

2 编制依据⑴《公路隧道施工技术规范》(JTG F60-2009)⑵《公路隧道设计规范》(JTG D70-2004)⑶已批准实施的《福永码头至洲石路道路工程三标段(凤凰山隧道)实施性施工组织设计》3 适用范围适用于。

隧道出口端大管棚施工作业。

二、工艺流程及技术要求1 大管棚设计本线在隧道进出口明暗交界处设计超前大管棚。

设计参数:①导管规格:外径127mm,壁厚8 mm;②管距:环向间距40cm;③倾角:外插角1°为宜;④注浆材料:1:1水泥浆液及M30水泥砂浆;⑤设置范围:拱部起拱线以上的范围;⑥长度:30m。

2 大管棚施工施工工艺流程见图1。

2.1 施作护拱⑴混凝土护拱作为长管棚的导向墙,在开挖廓线以外施作,其几何尺寸为厚度0.8、长度2m,护拱内埋设I20b钢拱架支撑,钢拱架与管棚孔口管连接成整体。

导向墙严格按设计采用C25砼施工,并保证套拱基底为扩大基础,增强其稳定性。

①套拱砼施工套拱砼施工前,使用厚度不小于5cm 的木模板对套拱进行封闭,然后施工套拱砼。

套拱砼采用喷射砼施工工艺进行施工,具体施工工法如下:喷射砼采用湿喷法施工。

当套拱的模板安装完毕后,便可将预先拌制好的砼喷射料通过喷浆机喷入模板内。

隧道套拱施工方案

隧道套拱施工方案

一、工程概况东花园隧道进口位于周宁县七步镇偏东方向约900m,S302省道东侧山坡处,往西下穿省道;出口位于周宁县七步镇东花园西侧山包西坡。

为双线双洞分离式隧道,隧道左线起迄桩号ZK68+745(▽672.609)~ZK70+580(▽712.927),长1835m,纵坡2.20%;右线起迄桩号YK68+705(▽671.092)~YK70+550(▽712.658),长1845m,纵坡2.25%,洞口洞门均为削竹式。

隧道洞口围岩主要为残坡积土~碎块状强风化花岗岩,洞身围岩主要为弱风化和微风化花岗岩,隧道Ⅱ、Ⅲ级围岩占隧道总长35.9%,Ⅳ级围岩占46.1%,Ⅴ级围岩占18.0%。

隧道主体工程主要包含洞口、洞身、防排水等,洞身结构按新奥法原理设计,采用复合式衬砌,防排水综合采用防、排、截、堵等治水手段,尽可能避免水土流失对地表生态的影响。

单位个套拱工程量表计划完成日期:1、隧道进口2009年11月20日至2009年12月20日;2、隧道出口2009年12月15日至2010年1月15日。

详见附件五《进度计划表》二、施工布署1.进入施工现场。

首先保证施工便道的畅通,施工用水,施工用电问题解决,施工现场平场到位,现场的机械停放场地、材料堆放场地、碾压到位再硬化C20混凝土20Cm厚,各种施工机械,中小型机械安装到位并安装调试完成,各种材料运到施工现场,并且合格证等资料齐全,材料试验报验到位,方可开始各项工序的施工。

2.在施工过程中,严密计划合理安排施工工序,上步工序完成后及时组织人员进行下道工序的施工,只要有工作面就立即安排施工,不让工作面闲置,配备足够的施工机械,合理安排施工人员的增减,加强现场的施工和安全管理,创质量第一,安全第一,环保优先,确保工期,保障工程顺利施工,全面履行合同工期。

3. 首先施工套拱两侧C15片石混凝土基础,待基础混凝土达到强度后立钢拱架(每个套拱三榀),然后测量放样准确定位出35根φ127导向管的位置并完成焊接加固,接着施工套拱内、外侧模板及封头板,验收工作结束后浇筑套拱混凝土,最后完成φ108超前管棚的钻孔和注浆施工。

套拱施工方案新

套拱施工方案新

长埠隧道套拱施工方案一、编制依据1、隧道施工图设计;2、项目部总体施工组织设计;3、《公路隧道施工技术规范》(JTJ042-94);4、《公路工程质量检验评定标准》(JTG F80/1-2004);二、工程概况我公司承建的长埠隧道,为分离式隧道,左线隧道起讫桩号ZK500+677~ZK501+769,隧道长1092m,右线隧道起讫桩号YK500+632~YK501+738,隧道长1106m,其中左右线进出口明洞均为15m。

隧道进出口洞门均为削竹式。

左右线隧道纵坡均为+1.0997%。

主洞净宽10.75m,高5.0m,采用三心圆曲墙式衬砌。

本分项工程套拱里程YK500+632~YK501+738,在工字钢拱架安装架设之前,利用全站仪对护拱内侧拱顶和左右拱角标高坐标进行了检测,符合设计要求,根据设计图纸,工字钢拱架呈环行布设,间距90cm,共布设三榀,护拱混凝土浇注厚60cm。

套拱主要工程量:C25混凝土71.56m3,Φ22钢筋4906.8kg,Φ12钢筋1590kg,I14工字钢2658.6kg,Φ133*6导向管172根。

二、施工组织设计1、施工人员配备本护拱工程由我单位隧道一、二队负责施工,施工人员配备如下:2、护拱施工所需主要机械设备配置(进场主要机械设备配置见附表)钢筋切割机1台,型钢弯曲机1台,30KVA交流电焊机3台,混凝土搅拌站1座,混凝土运输车2台,装载机1台,输送泵1台。

3、施工进度安排(具体进度安排见附表)长埠隧道右线进口护拱计划2008年10月10日开工,工期14天,于2008年10月19日施工完成。

三、护拱施工方案及工艺1、护拱施工工艺框图见附图2、护拱施工方案边仰坡开挖挂网锚喷砼之后,按照施工图纸加工I14工字钢拱架,加工好后检查工字钢尺寸,检查无误后,拼接好整榀工字钢拱架。

支撑稳固后,绑扎钢筋,钢筋施工完成后,安装导向管,于模架外侧安设模板按设计布筋和安装导向管,保证布筋准确、导向管的位置和角度准确,然后进行套拱砼的施工,拱外预埋Φ133*6导向钢管,导向管环向间距50cm,导向钢管与钢拱架焊接牢固(导向钢管沿钢拱架周边以1°~3°外插角布设,用以控制管棚方向),工字钢拱架两侧无焊接导向钢管处,采用100cm长Φ20钢筋与相邻钢拱架焊接,环向间距150cm,在相邻工字钢间交叉焊接钢筋,工字钢拱架布设好后,及时在左右工字钢下拱角处打锁定锚杆,锚杆末端与工字钢焊接,以便固定工字钢拱架。

明洞套拱施工方案

明洞套拱施工方案

目录一.工程概况----------------------------------1 二.方便比选----------------------------------1 三.施工方案----------------------------------2 四.工程量统计--------------------------------2 五.施工图片----------------------------------3一、工程概况中子铺隧道横洞段里程D6K349+750-D6K351+575,全长1825m。

洞身D6K349+885-911段设计采用偏压明洞衬砌。

洞身D6K349+870-885,D6K349+911-926段为浅埋。

共计30m。

隧道洞身主要岩性为页岩夹灰岩;穿越中子铺逆断层,断层走向NEE向,倾向NW,倾角70°-85°,为逆冲断层。

纯在的主要不良地质为顺层偏压及滑坡。

地表水主要为隧道洞身冲沟,裂隙水较发育。

冲沟横穿明洞段,且位于明洞拱顶2米处。

明洞段覆盖层较薄,节理裂隙发育,岩体破碎,节奏松散,不利于明洞段施工。

二、方案比选1.第一方案:明挖法。

即将明洞地表全部放坡开挖,由上向下开挖至设计标高后,自己地由上向下顺做施工,完成隧道整体结构,最后回填恢复地表。

此方案隧道施工速度较慢,边坡放坡后,高度达17m,挖开工程量较大且存在一定安全隐患,对现有地表破坏严重,与肠道的环境保护理念相违背,同时对山体扰动很大,不利于山体稳定。

2.第二方案:明洞暗做套拱法。

在保证隧道开挖宽度足够的情况下,有地面向下开挖至底层硬岩处,后将顶部封闭施作套拱,其余下部工程在套拱保护下进行施工。

此方案施工简单易行,边坡开挖放量小,对山体扰动很小,且在施工过程中安全系数较高,为后续施工创造了有利条件。

3.为了减小对现有地表的破坏,尽量少扰动山体,通过对方案的比较,确定对此段明洞采取“明洞暗做”的施工方案,将明洞改为暗洞护拱,后采取三台阶法顺利进洞。

套拱施工方案

套拱施工方案

套拱施工方案一、方案背景为了确保建筑物结构的稳定和美观,套拱施工方案应该完善和细致,以确保施工过程中的安全性和质量。

二、施工准备1. 建立施工团队:组建由拱顶施工专家、工程师和技术工人组成的团队,以确保施工质量和效率。

2. 准备材料和设备:准备所需的施工材料,包括合适的拱顶砖块、水泥等。

同时,确保拥有适当的施工设备,如吊车和搅拌机。

三、施工步骤1. 拱顶基础处理:a. 检查并确保建筑物基础符合设计要求。

b. 进行地面平整处理,以便套拱的准确安装。

c. 基础施工完成后,进行检查和修整,确保其平整度和强度。

2. 套拱施工:a. 根据设计图纸和相关要求,选择合适的拱砖材料,并根据预定的图案进行排列。

b. 在拱砖之间使用粘结剂,如水泥砂浆,将砖块牢固地连接起来。

c. 拱砖安装完成后,使用水平仪和垂直仪进行调整,以确保拱顶的准确度和稳定性。

d. 在套拱的过程中,使用必要的支撑和脚手架来保持施工的安全性。

3. 后续工作:a. 拱顶完成后,对其进行检查,确保每个细节没有疏漏或缺陷。

b. 修补和填充可能存在的空隙,以增加结构的稳定性。

c. 进行清洁工作,确保施工现场整洁。

四、质量控制1. 施工现场应实施严格的质量控制措施,并定期进行检查和测试。

2. 施工过程中的每个阶段都应有专业人员进行监督,以确保质量符合设计要求。

3. 实施质量记录和报告,确保施工过程的透明度和可追溯性。

五、安全措施1. 建立安全管理体系,包括颁布必要的安全规章制度和操作规程。

2. 提供适当的个人防护装备,并确保所有工人接受相关培训,了解施工过程中的潜在危险。

3. 安排专人负责施工现场的安全监督,及时排除安全隐患。

六、总结套拱施工是建筑中的重要环节,需要精益求精的技术和严格的施工流程。

通过合理的施工准备、严格的施工步骤、科学的质量控制和安全措施,可以确保套拱施工的质量和效率。

同时,施工团队的沟通和协作也是保证施工成功的关键。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

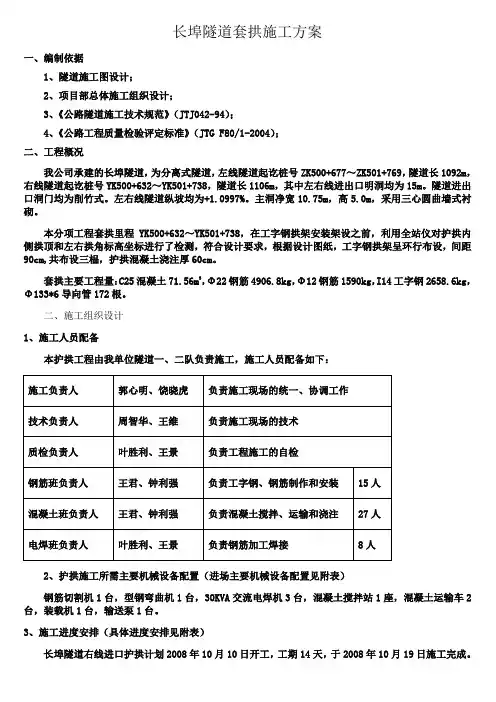

长埠隧道套拱施工方案
一、编制依据
1、隧道施工图设计;
2、项目部总体施工组织设计;
3、《公路隧道施工技术规范》(JTJ042-94);
4、《公路工程质量检验评定标准》(JTG F80/1-2004);
二、工程概况
我公司承建的长埠隧道,为分离式隧道,左线隧道起讫桩号ZK500+677~ZK501+769,隧道长1092m,右线隧道起讫桩号YK500+632~YK501+738,隧道长1106m,其中左右线进出口明洞均为15m。

隧道进出口洞门均为削竹式。

左右线隧道纵坡均为+1.0997%。

主洞净宽10.75m,高5.0m,采用三心圆曲墙式衬砌。

本分项工程套拱里程YK500+632~YK501+738,在工字钢拱架安装架设之前,利用全站仪对护拱内侧拱顶和左右拱角标高坐标进行了检测,符合设计要求,根据设计图纸,工字钢拱架呈环行布设,间距90cm,共布设三榀,护拱混凝土浇注厚60cm。

套拱主要工程量:C25混凝土71.56m3,Φ22钢筋4906.8kg,Φ12钢筋1590kg,I14工字钢2658.6kg,Φ133*6导向管172根。

二、施工组织设计
1、施工人员配备
本护拱工程由我单位隧道一、二队负责施工,施工人员配备如下:
2、护拱施工所需主要机械设备配置(进场主要机械设备配置见附表)
钢筋切割机1台,型钢弯曲机1台,30KV A交流电焊机3台,混凝土搅拌站1座,混凝土运输车2台,装载机1台,输送泵1台。

3、施工进度安排(具体进度安排见附表)
长埠隧道右线进口护拱计划2008年10月10日开工,工期14天,于2008年10月19日施工完成。

三、护拱施工方案及工艺
1、护拱施工工艺框图见附图
2、护拱施工方案
边仰坡开挖挂网锚喷砼之后,按照施工图纸加工I14工字钢拱架,加工好后检查工字钢尺寸,检查无误后,拼接好整榀工字钢拱架。

支撑稳固后,绑扎钢筋,钢筋施工完成后,安装导向管,于模架外侧安设模板按设计布筋和安装导向管,保证布筋准确、导向管的位置和角度准确,然后进行套拱砼的施工,拱外预埋Φ133*6导向钢管,导向管环向间距50cm,导向钢管与钢拱架焊接牢固(导向钢管沿钢拱架周
边以1°~3°外插角布设,用以控制管棚方向),工字钢拱架两侧无焊接导向钢管处,采用100cm长Φ20钢筋与相邻钢拱架焊接,环向间距150cm,在相邻工字钢间交叉焊接钢筋,工字钢拱架布设好后,及时在左右工字钢下拱角处打锁定锚杆,锚杆末端与工字钢焊接,以便固定工字钢拱架。

拱架固定好后,按照施工图纸加工I14工字钢拱架搭设安装平台,安装内模,接着安装外模,安装外模时处理接缝并涂刷脱模剂,最后安装堵头板,检查模板与导向管间的位置,安装检查无误后,搭设浇注平台开始浇注砼,砼浇注完毕后养生使其砼强度达到2.5Mpa时,方可拆模。

3、导向管安装要点
根据管棚外插角度加工导向架,安装导向架时,位置和角度用仪器测量定位并焊接导向架于护拱腹部,再根据导向架安装导向管,导向管长2m。

四、管理机构
在项目经理部统一布置安排下,组织技术、质检、安全、材料有关人员隧道的施工管理,施工中的技术、质量控制要贯穿施工全过程,为保证工程能够保质保量并按工期完成,将人员、机械设备进行统一调配安排,使参与施工中的各工序人员做到目标清晰,质量明确。

五、质量保证措施
1、严格按照施工图纸和技术交底进行施工,确保操作人员掌握各项施工工序及操作要求和质量状况。

2、做好原始资料的记录工作,施工过程要做好详细记录,各种原始资料收集齐全,及时整理编制施工文件,并进行施工技术总结,确保技术资料及时、准确、齐全。

3、原材料质量控制:原材料严格按照有关规范要求进行控制,拌合用水不能含有影响水泥正常凝结与硬化的有害物质,拌制和养护混凝土用水均须进行检验处理。

4、配合比管理:施工过程中要密切注视环境条件的变化,及时采集施工现场信息,实行动态监督控制,严格把好施工过程中的混凝土配合比,每次浇注混凝土(或天气变化时)必须对大堆料、水灰比、坍落度进行试验。

5、混凝土搅拌与运输:将混凝土拌和站质量管理纳入本工程创优目标管理范围,拌和站将根据混凝土的质量技术性能要求制定相应的控制措施,由搅拌站制定运输路线,并根据使用情况编排好拌合运输计划,保证在规定时间内准时运到,保证现场混凝土连续浇注。

6、混凝土浇注:混凝土灌筑前报请监理工程师检查批准,全部模板和钢筋清刷干净,混凝土和易性和坍落度要认真检查,混凝土灌筑一次作业中连续进行。

六、安全保证措施
1、全体施工人员要认真学习施工的安全技术规范,加强劳动纪律、作业标准和施工程序的学习,并进行安全作业考试,合格后持证上岗。

在施工过程中不间断的对施工人员进行安全教育,不断提高全体人员的安全意识。

2、施工现场设置各类施工安全标志,夜间施工作业要有足够多的照明设施,在施工较危险的地段设置警示牌(灯),施工时配专职安全员进行指挥作业,所有进入施工现场的人员必须按规定穿戴安全防护用品,所用变压器、配电箱必须设门加锁,做好警示标志。

七、环境保证措施
根据本工程的特点,认真编制环保计划和措施,高度重视环保工作,加强环保教育。

认真彻贯各级政府和管理处相关水土保护、环境保护的方针、政策、法令和文件,建立环境保护保证体系,贯穿施工全过程,使社会环境受到的影响减到最低程度。

具体措施为:
1、加强防水排水设施的修建,始终保持工地的良好排水状态。

2、采取有效预防措施,防止冲刷与淤积。

施工时避免干扰水系的自然流动,做好边坡的防护,减少对附近水域的污染。

统筹处理废料废方,力求少占土地,按规定综合整治利用。

3、集中处理施工废水、生活污水,采取过滤、沉淀池或其他措施,做到达标排放。

严格管理施工物料如沥青、水泥、油料、化学品的堆放和储存,防止物料随雨水排入地表及水域造成污染。

4、为减少施工作业产生的灰尘,在施工区随时洒水抑尘,运输细料用盖套覆遮,运转时有粉尘发生的投料器安装防尘设备。

5、尽量降低施工场地的噪声,符合噪声限值的规定。

6、严格控制工程破坏植被的面积,保护现有绿色植被。

因修建临时工程破坏了现有植被,拆除临时工程时予以恢复。

7、对于隧道弃碴,尽量填高,尽量减少弃碴场占用林地的面积,并且弃碴后把弃碴表面平整,有条件培土重新种植林木。

相关文档
最新文档
