保证既有铁路线施工安全措施正式版

合集下载

既有线施工安全管理措施

既有线施工安全管理措施

既有线施工安全管理措施(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如管理制度、企业管理、岗位职责、心得体会、工作总结、工作计划、演讲稿、合同范本、作文大全、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!And, this store provides various types of practical materials for everyone, such as management systems, enterprise management, job responsibilities, experiences, work summaries, work plans, speech drafts, contract templates, essay compilations, and other materials. If you want to learn about different data formats and writing methods, please pay attention!既有线施工安全管理措施第1篇既有线施工安全管理措施一)施工安全防护措施1.施工前必须与相关设备管理单位签订施工协议,明确双方的权利和义务。

铁路工程既有线改造信号工程施工安全保证措施

铁路工程既有线改造信号工程施工安全保证措施

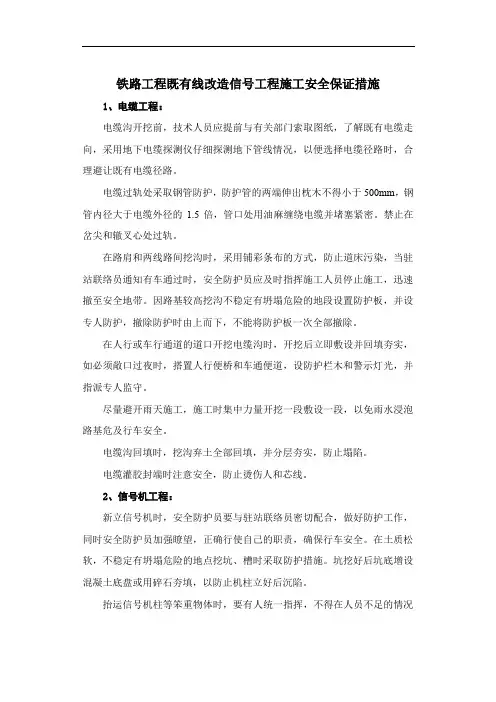

铁路工程既有线改造信号工程施工安全保证措施1、电缆工程:电缆沟开挖前,技术人员应提前与有关部门索取图纸,了解既有电缆走向,采用地下电缆探测仪仔细探测地下管线情况,以便选择电缆径路时,合理避让既有电缆径路。

电缆过轨处采取钢管防护,防护管的两端伸出枕木不得小于500mm,钢管内径大于电缆外径的1.5倍,管口处用油麻缠绕电缆并堵塞紧密。

禁止在岔尖和辙叉心处过轨。

在路肩和两线路间挖沟时,采用铺彩条布的方式,防止道床污染,当驻站联络员通知有车通过时,安全防护员应及时指挥施工人员停止施工,迅速撤至安全地带。

因路基较高挖沟不稳定有坍塌危险的地段设置防护板,并设专人防护,撤除防护时由上而下,不能将防护板一次全部撤除。

在人行或车行通道的道口开挖电缆沟时,开挖后立即敷设并回填夯实,如必须敞口过夜时,搭置人行便桥和车通便道,设防护栏木和警示灯光,并指派专人监守。

尽量避开雨天施工,施工时集中力量开挖一段敷设一段,以免雨水浸泡路基危及行车安全。

电缆沟回填时,挖沟弃土全部回填,并分层夯实,防止塌陷。

电缆灌胶封端时注意安全,防止烫伤人和芯线。

2、信号机工程:新立信号机时,安全防护员要与驻站联络员密切配合,做好防护工作,同时安全防护员加强瞭望,正确行使自己的职责,确保行车安全。

在土质松软,不稳定有坍塌危险的地点挖坑、槽时采取防护措施。

坑挖好后坑底增设混凝土底盘或用碎石夯填,以防止机柱立好后沉陷。

抬运信号机柱等笨重物体时,要有人统一指挥,不得在人员不足的情况下搬运,且安全防护员要随工班防护。

在混凝土信号机柱上打电线引入孔时严禁打在钢筋上。

机柱顶端及引线管入口处用水泥砂浆封堵,防止漏水。

立机柱的拉绳和叉杆必须绑扎牢固。

严禁将叉杆支在身上和拉绳缠绕胳膊或腰间,立、撤机柱用专用工具。

3、道岔工程:在转辙机作业时,应将安全接点断开,需接通电路使道岔转动时,应确认尖轨与基本轨之间无作业人员和工具。

在转辙装置作业时,各连接部分应用小撬棍校正销子孔,严禁手指探入,或将手放在传动部分。

营业线施工安全规定(2篇)

营业线施工安全规定(2篇)

营业线施工安全规定既有铁路线施工,必须坚持安全第一,预防为主、综合治理的方针,认真贯彻执行铁道部《铁路营业线施工及安全管理办法》有关规定,施工生产要,首先把确保营业线行车安全放在首位,做到分工明确,责任清楚,措施具体,管理到位。

⒈铁路运输安全规定①行人跨跨越铁路要注意瞭望。

确认无来车后方可通行,行人严禁翻越道口栏杆、强行穿越轨道。

②不要在铁路上玩耍、放置障碍物,不准沿钢轨、轨枕或道心行走,不准在列车下边停留、乘凉和睡觉。

③严禁钻越和破坏铁路防护网,严禁钻越、扒越火车,严禁击打列车,严禁拆盗铁路设施和车辆配件。

④严禁携带雷管、炸药、煤油、汽油、酒精、棉花等易燃、易爆物品及非法携带枪支、管制刀具进站上车,违者将依法追究法律责任。

营业线施工安全规定(2)营业线施工的安全规定主要包括以下几个方面:1. 安全培训:施工单位必须对参与营业线施工工作人员进行相应的安全培训,包括施工工艺、作业规程、安全注意事项等内容,确保他们具备必要的安全意识和工作技能。

2. 安全防护设施:在施工现场设置符合规定的安全防护设施,包括安全标志、安全围挡、安全网等,保障施工人员的人身安全。

3. 安全作业规程:制定详细的安全作业规程,确保施工过程中各项工作按照安全要求进行,包括施工流程、操作方法、危险源控制等。

4. 危险源管理:对施工过程中的危险源进行分析和评估,并采取相应的措施进行控制,避免事故发生。

如对施工材料、施工机械、施工场地等危险源进行检查和监控。

5. 营业线封闭:施工过程中必须对营业线进行临时封闭或者设立隔离措施,确保施工区域与正常营业区域分隔开,避免施工活动对营业线造成影响,保障乘客和工作人员的安全。

6. 施工人员管理:建立健全施工人员的安全管理制度,包括施工人员的入场证、施工职责、禁止酒驾、安全奖惩等,督促施工人员自觉遵守安全规定。

7. 废弃物管理:对施工产生的废弃物进行妥善处理,避免对营业线和周围环境造成污染和危害。

如何保证临近既有线施工安全措施

如何保证临近既有线施工安全措施

如何保证临近既有线施工安全措施Prepared on 24 November 2020临近既有线安全施工措施临近既有线施工如何保证既有线行车安全,是临近既有线施工重中之重,确保桥涵、路基临近既有线施工安全应从以下几点采取措施:一、技术措施1、加强施工方案编制工作,确保施工方案切实可行。

施工方案编制必须做到安全、经济、实用三点。

编制施工方案如何花最少的钱保证施工安全是一门学问。

在保证安全,经济的前提下该方案还得确保切实可行。

施工方案编制时加强先进技术运用,利用先进的电脑软件建立符合现场实际情况的模型,模拟施工过程计算受力情况制定出安全的、经济的、实用的施工方案。

2、加强施工中机械选择,在不影响施工质量、满足规范及设计要求的前提下临近既有线施工尽可能选择矮小机械。

施工中加强施工机械监管确保既有线施工安全。

3、施工中加强施工过程控制,确保施工安全。

施工过程中,加强过程控制例如帮宽路基挖台阶时应分层开挖,必须在边坡上从填方坡脚向上挖成向内倾斜的台阶,台阶宽度大于1.0m,逐步开挖逐步填筑,严禁一次性开挖。

承台开挖时严格控制承台开挖标高,严格控制超挖标高。

钢板桩施工时严格按照方案中的钢板桩型号、长度,插打深度进行控制,严禁钢板桩以弱带强,钢板桩插大深度不够的现象出现。

承台,墩身施工工程中,严格控制大型机械,采取强有力的措施防止施工时大型机械倾覆影响既有线行车安全。

二、安全措施。

1营业线施工安全措施施工前,项目分部必须组织施工交底,向配合施工单位、架子队、有关人员交待清楚施工方案、安全措施和应急处置的有关事项。

同时,针对施工中可能出现的问题,所有参建人员做好各自的应急准备工作,准备好必备的机具、材料。

每日上班前,施工负责人召集技术、安全、及领工员等相关人员,进行施工交底,开展安全预想,落实施工安全责任。

驻站联络员和工地防护员必须经过营业线施工安全培训,持证上岗。

施工期间,驻站联络员和工地防护员要通过电台和对讲机进行联系,掌握营业线列车运行和现场施工状况,保证联系畅通。

安全目标及保证措施

安全目标及保证措施

第十四章安全目标及保证措施14.1安全目标贯彻执行《中华人民共和国安全生产法》、《建设工程安全生产管理条例》。

严格遵守铁道部关于《铁路营业线施工及安全管理办法》(铁办[2005]133号),认真执行《铁路技术管理规程》的有关条款。

根据本工程的特点,制定施工现场安全措施为“建立现场施工安全保证体系和机构,确定本标段安全方针和目标”。

安全目标:“四无、一杜绝、一控制、一达标”。

“四无”:无职工因工死亡事故、无重大交通责任事故、无重大火灾事故及无机破事故。

“一杜绝”:杜绝行车和人身安全的重大、大事故及行车险性事故的发生。

“一控制”:职工年重伤频率控制在0.5‰以下。

“一达标”:安全生产达国标。

14.2安全保证措施14.2.1保证施工安全的措施14.2.1.1确保既有线行车安全的施工措施既有线施工行车防护严格按“技规”的有关要求执行,做到准备充分,设防及时,专职检查,万无一失。

凡妨碍行车的施工必须设置防护,防护由施工负责人、驻站联络员、防护员组成。

施工防护员、联络员由经考试合格的正式职工担任。

未设置好防护禁止开工,施工防护信号由施工负责人经检查达到列车通行条件后撤除。

所有施工人员施工前必须进行既有线施工安全培训教育,并通过考试合格后方可上岗作业,考试不合格者严禁上岗作业。

本工程施工方案已经考虑了避免影响站台及行车线,但考虑到施工过程中存在的不确定性因素,若需在站台和行车线上施工,需要在封闭区间或限速运行条件下进行时,应按有关文件提出申报和审批,在取得运输部门的认可后方可施工,施工中严格按照批准的施工计划和方案执行。

既有线上施工必须按《铁路安全技术管理规程》设置施工安全防护,未设好施工防护不得进行施工作业,其防护内容按《铁路安全技术管理规程》规定的防护办法实施。

对于紧靠既有线施工,工地设置无线对讲系统,有条件时联络员在车站增设有线电话与工地联系。

施工人员、防护员、联络员严格使用施工频道,严禁占用行车频道联系。

铁路既有线施工安全防护

铁路既有线施工安全防护

铁路既有线施工安全防护(一)基本要求施工安全防护工作是确保既有线行车安全和施工安全的重要手段。

施工防护工作好坏,直接关系到既有线的行车安全和作业人员人身安全。

在行车线上或紧靠既有线施工,为了确保行车和施工安全,必须按规定设置安全防护。

未设好防护,不得进行施工作业。

1.防护员的基本条件与职责防护员按各自分工负责的范围,分为驻站联络员、工地电话防护员、施工工地防护员和中间防护联络员(工地电话防护员与工地施工负责人之间传递信号的防护员)四种。

施工安全防护员工作在加强安全防护硬件建设的同时,还要努力提高人员的素质。

加强对施工防护员的政治思想教育和业务知识培训,严格掌握任用标准,是做好施工安全防护工作的前提条件。

(1)防护员的基本条件①防护员必须由正式职工、年满18周岁、思想品德好、组织纪律性强、身体健康、视力和听力良好、说话吐词清楚、能作正确记录的人员担任。

②防护员必须具有高度的事业心和工作责任感,应具备担任防护工作的基本知识和技能,熟悉铁路行车有关规章制度和施工作业情况。

③防护员必须经过铁路运输部门、建设管理部门或工程项目部、工程公司一级的安全管理部门进行有关规章业务、本职工作基本技能和技术安全规则培训考试合格,并取得上岗作业合格证书方可上岗作业。

禁止指派未经过安全业务培训,未取得上岗合格证的职工担任安全防护工作。

④施工安全防护员由项H部或施工队领导依照有关基本条件批准的职工担任。

一经派定后不得任意调换。

(2)防护员与驻站联络员的工作职责:①防护员的职责1)工地防护员在收到驻站联络员发出的列车预报、确报后,要立即通知作业负责人,同时应加强警戒,监视来车。

2)在任何情况下,如施工地点的停车防护信号尚未撤除或待避工作尚未做好而列车临近时,防护员应立即向列车显示停车手信号,使列车停车。

3)防护用通信设备必须妥善保管,经常检查试用,保证在使用时性能良好。

4)与驻站联络员通话时,必须严格执行复诵制度,防止错听,并及时记录通话内容。

铁路既有线施工安全

铁路既有线施工安全

铁路既有线施工安全
铁路既有线施工的安全问题一直备受关注。

针对这一问题,铁路部门采取了一系列措施,确保施工过程中的安全性。

首先,施工前需要进行详细的调查和评估,了解施工区域的地形、地质情况等。

在确定施工方案时,要根据具体情况制定相应的安全措施,包括施工期间的交通管控和安全警示标志的设置。

其次,施工过程中要加强监测和管理。

施工现场要设立专门的安全管理人员,并配备相应的安全设备和救援工具。

施工人员要接受安全培训,熟悉操作规程和应急处理流程。

对施工过程中可能存在的危险情况,需要及时发现并采取措施进行处置。

除此之外,施工单位还应与相关部门和单位保持密切的沟通和协调。

及时共享信息和数据,确保施工期间与其他铁路运营的活动协调一致。

并定期组织安全检查和应急演练,提高应对突发情况的能力。

总之,铁路既有线施工的安全是一项重要的工作。

通过科学规划、严格管理和合作协调,可以有效避免施工过程中的安全事故发生,保障铁路运营和旅客的安全。

临近既有线(铁路)施工安全防护措施

临近既有线(铁路)施工安全防护措施

贵阳北动车运用所扩建工程DZK0+000~JK0+660段临近既有线施工安全防护措施中铁****有限公司2017年4月17日目录一、技术措施 (2)1、加强施工方案编制工作。

(2)2、加强施工中机械选择。

(2)3、施工中加强施工过程控制,确保施工安全。

(2)二、安全措施。

(3)1、营业线施工安全措施 (3)2、防止挖断光电缆措施 (6)3、防设备及车辆侵限安全措施 (6)4、大型设备防倾覆预防措施 (8)5、吊装安全措施 (9)6、行车设备及信号的安全防护措施 (9)7、路基安全防护措施 (9)8、既有线路基观测措施 (10)9、雨季施工防洪安全措施 (12)临近既有线施工安全防护措施临近既有线施工如何保证既有线行车安全,是临近既有线施工重中之重,确保桥涵、路基临近既有线施工安全应从以下几点采取措施:一、技术措施1、加强施工方案编制工作。

确保施工方案切实可行。

施工方案编制必须做到安全、经济、实用三点。

在保证安全,经济的前提下该方案还得确保切实可行。

施工方案编制时加强先进技术运用,利用先进的电脑软件建立符合现场实际情况的模型,模拟施工过程计算受力情况制定出安全的、经济的、实用的施工方案。

2、加强施工中机械选择。

在不影响施工质量、满足规范及设计要求的前提下临近既有线施工尽可能选择矮小机械。

施工中加强施工机械监管确保既有线施工安全。

3、施工中加强施工过程控制,确保施工安全。

施工过程中,加强过程控制例如路基挖台阶时应分层开挖,必须在边坡上从填方坡脚向上挖成向内倾斜的台阶,台阶宽度大于1.0m,逐步开挖逐步填筑,严禁一次性开挖。

承台开挖时严格控制承台开挖标高,严格控制超挖标高。

钢板桩施工时严格按照方案中的钢板桩型号、长度,插打深度进行控制,严禁钢板桩以弱带强,钢板桩插大深度不够的现象出现。

承台,墩身施工工程中,严格控制大型机械,采取强有力的措施防止施工时大型机械倾覆影响既有线行车安全。

二、安全措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.保证既有铁路线施工安全
措施正式版
保证既有铁路线施工安全措施正式版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。

文档可以直接使用,也可根据实际需要修订后使用。

铁路既有线施工要坚决执行铁道部现行安全技术管理规范、铁路营业线施工及安全管理办法以及铁道部、铁路局颁发的其他有关安全管理规定,做到“四不”:即施工方案不通过铁路局签认审批不施工;末签定安全协议不施工;施工准备不充分不开工;把关人员不到位不施工。

做好十个卡控关键工作,即:营业线施工组织方案制定,计划审批,调度命令发布,安全措施落实,准备工作检查,现场组织监控,领导干部把关,质量验收,列车放行,应急预案,总之要按标准进行现场管
理与控制,确保铁路营业线施工安全可控。

营业线旁施工过程中,做到视营业线为“高压线”,运行列车为“带电体”,把确保铁路交通安全放在首位,承担施工安全的主体责任。

重点抓住“五防”:防机具路料侵限、防挖断电缆、防线路防护失格、防既有路基和线岔质量失标、防作业人员车辆伤害。

从卸料、材料堆放、机具保管、作业标牌、人员教育、硬件投入、督促检查等方面入手,规范管理,严加控制。

对施工范围内的既有行车设备、地下管、线、电缆等设施的准确位置在工程开工前向设备管理单位提出核查请求,共同
查清准确位置,并做好明显的识别标志,并写明“下有电缆,严禁机械超越”字样,在施工挖坑、挖沟、铲土时,保证不影响“四电”设备的正常使用,不造成设备隐患。

对边界以内的架空电力线、通信线拆迁后再施工。

当无法提供准确位置时,请设计单位会同施工、设备管理单位共同探查、核实、划定防护范围。

对划定防护范围内的既有设施制定可靠的具体防护措施。

对地下光电缆等设施位置不明时,必须采用“人工挖探”的方法,查明位置后,才可大面积开挖。

凡封锁线路或停用信号、联锁、闭塞设备及其它影响行车、或影响设备使用、
或需要列车限速运行的施工,均按运输部门的规定将施工计划经设备管理部门审核并盖章后报请行车组织部门批准,纳入月度施工计划。

并严格按照批准的施工计划并取得施工许可后组织实施,不得擅自扩大施工内容和范围。

针对施工便道与线路平行地段进行物理隔离。

设备进出场经过道口时司机必须严格听从道口员及防护员指令进入,由施工员或领工员带领至相关施工场地。

严禁擅自进入,无指令或指令不明确时车辆保持原地不动,严禁擅自进入洪塘编组站内。

施工前与运输及设备管理单位签定安全施工配合协议,施工前3天就作业内容
与相关设备单位进行汇报。

施工时必须有驻站联络员驻站,现场有防护员才能进行施工。

驻站联络员与车站值班员办理施工手续,使用通信设备向现场防护员传达调度命令,通报列车运行情况。

施工现场负责人必须确认施工的起止时间,并接到允许施工命令后方可开工。

施工现场负责人必须使用通信设备下达设置或撤除防护、开始或停止施工作业、下道避车等命令。

施工负责人要保证在施工命令规定的时间内撤离施工区段,施工期间与车站值班员保持联系,当发出停工命令时,施工人员应立即停止一切大型机械作业。

施工负责人必须在场方可施工。

既有线防护要满足现行规范的相关规定。

驻站联络员、工地防护员、必须经过严格训练和考试合格的职工担任,一经派定后不得任意调换。

防护人员在执行防护工作时,必须坚守岗位,如因事暂离开岗位时则安排合格人员代替。

施工人员进场前必须进行既有线运营及电气化施工安全培训,并经考核合格,持证上岗,带有不宜从事此项工作的疾病的施工人员不得进入施工现场。

施工前必须对施工作业人员进行安全技术交底。

防护使用的携带电话、对讲机和信号设备,妥善保管,经常检查试用,保证在使用时性能良好。

驻站联络员加强与车站
值班员和工地防护员的联系,与工地防护员互相通话时严格执行复核制度,防止错听,并及时记录通话内容。

紧靠既有线边施工,凡妨碍既有线行车和人身安全的施工作业,为了确保行车和施工安全,必须按规定设置施工安全防护。

未设好施工防护,不得进行施工作业。

在运营线旁进行修筑路肩或坡脚挡墙开挖基坑等影响路基稳定的施工,报告所属维修养护部门,征得其书面同意,并备足施工和抢险材料后再动工。

施工期间,派专人日夜巡查,密切注视变化情况,及时发现并消除有碍行车安全的病害。

在铁路附近施工期间,建好值班棚,
在施工地段上、下行来车前方各设一名专业防护员,24小时值班,配备对讲机与电喇叭,对超过围护墙的任何施工情况提出警示,对列车接近施工地段发出警告。

对无关人员进入施工现场和铁路线路进行劝赶,确保行车、人身安全。

对进入工地施工人员预先进行一次针对本工程特点的安全技术教育,明确工作职责、作业区域、防护区域、抢险道路、日常进出口与注意事项等,做到人人心中有数。

需要工务、电务及其它有关单位配合施工的项目,必须事先与有关单位联系,共同实地查勘,具体研究协商,安排落实相互配合工作的内容、时间、劳动力组
织、实施计划等,提报封锁计划时办好会签手续。
