建筑外墙淋水试验施工方案

合集下载

外墙淋水试验专项施工方案

外墙淋水试验专项施工方案

目录1 编制依据01。

1 编制依据12 工程概况13 外墙淋水试验的目的13。

2 外墙淋水试验方法24 材料及设备24.1 材料24.2 设备24.3水源35布管和淋水孔的布置35。

1供水支管及淋水管布管35。

2 淋水孔的布置45.3供水支管及淋水管布管平面图46 淋水试验检查人员组成和职责46.1 人员组成和职责47 淋水试验57。

1 淋水试验58淋水试验的检查及记录68。

1淋水试验的检查及记录69 外墙、门窗渗漏原因分析及处理方法69.1渗漏原因分析69。

2渗漏隐患分析79.2渗漏处理方案79。

2。

1外墙渗漏的常用处理方法79。

2。

2渗漏维修常用方案710 安全文明施工及成品保护810。

1成品保护810.2、安全文明施工811 附图(淋水管平面布置图)91 编制依据1。

1 编制依据(1) 建设工程质量监督执法抽查通知书穗(花)建质监检2018-0001829;(2) 广州市建筑工程质量通病防治手册(土建);(3) 本工程施工图纸及施工组织设计;为了加强施工的质量管理,按照以上相关规定和标准特编制本专项施工方案。

2 工程概况花都颐和山庄(云梯山庄440亩)E区位于广州花都区梯面镇106国道旁地段。

本工程参与单位:建设单位:广州市白云国际机场集团综合开发有限公司;设计单位:广东省建科建筑设计院;监理单位:广州兴华建设监理有限公司;勘察单位:广州地质勘察基础工程公司;施工单位:广东恒辉建设有限公司;该工程总建筑面积为59214.4㎡、详见下表:本工程外墙淋水试验的栋号是G1—G6栋高层住宅楼。

3 外墙淋水试验的目的通过对建筑物的外墙,门窗等部位进行淋水试验,全面检查是否存在渗漏现象,以便于及时发现问题,有针对性的开展整改工作,最终向业主交付合格的建筑产品。

3.2 外墙淋水试验方法各项准备工作做好且满足试验条件后,根据建设工程质量监督执法抽查通知书穗(花)建质监检2018—0001829文件要求,提前通知市区监督部门,建设、监理等相关单位,对淋水过程进行监督和记录.淋水试验自上而下进行,试验前应将门窗全部关闭。

建筑外墙淋水试验施工方案

建筑外墙淋水试验施工方案

目录一、编制依据 (2)二、工程概况 (3)2。

1、工程总体概况 (3)2.2、建筑设计概况 (3)2。

3、建筑外墙及屋面设计概况 (4)三、施工部署(安排) (5)3。

1、淋水的部位及淋水范围 (5)3.2、淋水试验实施的时间 (5)3.3、劳动力组织与职责分工 (5)四、施工准备 (5)4.1、技术准备 (5)4.2、材料计划 (6)4.3、施工机具计划 (6)4.4、劳动力计划 (6)五、主要施工方法和施工要点 (6)5.1、布管和淋水一般要求 (6)5.3外墙淋水试验记录和问题处理 (7)六、淋水试验质量要求 (8)七、成品保护 (8)7.1、淋水用水 (8)7。

2外墙饰面砖及铝合金窗 (8)八、安全文明施工保证措施 (8)7.1、组织措施 (8)7.2、安全技术措施 (9)7.3、文明施工措施 (9)九、环保及职业健康安全管理措施 (10)外墙及屋面淋水试验施工方案一、编制依据为了保证怡置招商渝北两路组团F标准分区F69—1、F70—1地块项目外墙及斜屋面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病。

本工程特按照工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水试验施工方案。

编制本方案依据的施工图纸、施工组织设计、规范及标准详见表式1.1:表式1。

1 编制依据表二、工程概况2。

1、工程总体概况工程总体概况,见表式2.1:表式2。

1 工程总体概况表2。

2、建筑设计概况建筑设计概况,见表式2。

2:表式2.2 建筑设计概况表2.3、建筑外立面设计概况2.3。

1、涂料墙面(膨胀聚苯泡沫板保温墙面),见表式2.3。

1:表式2.3.1 有膨胀聚苯泡沫板保温墙面2。

3.2、铝合金门窗边做法:1、铝合金窗边塞缝采用1:2水泥防水砂浆填实;2、塞缝外侧100mm宽1.5mm厚水泥基防水;2.3。

外墙淋水试验施工方案

外墙淋水试验施工方案

外墙淋水试验施工方案外墙淋水试验是建筑工程中常见的一项质量检测方法,通过模拟雨水对建筑物外墙的冲刷和侵蚀,检测外墙密封和防水性能,以保证建筑物的耐久性和安全性。

下面是一份关于外墙淋水试验的施工方案,用于指导施工人员进行正确的试验操作。

1. 试验准备在进行外墙淋水试验之前,需要进行以下准备工作:•检查外墙表面是否完整无裂缝及渗漏情况,如有发现问题需要及时修复;•准备试验设备,包括水管、水泵、水表等;•安排好试验时间,选择一个无风、阳光充足的日子进行试验;•确保周围环境安全,将周围的人员疏散,避免意外发生。

2. 试验操作步骤2.1. 设置试验参数在进行试验之前,需要根据试验要求设置好试验的参数,包括水流量、水压等。

根据建筑物的高度和材料特性来确定水流量和水压,以保证试验的准确性和可靠性。

2.2. 连接试验设备将水管与水泵连接好,并将水泵放置在合适的位置,确保水流畅通无阻。

2.3. 开始试验打开水泵,将水流均匀地从建筑物顶部开始向下冲洗外墙表面,保证整个外墙表面都被充分淋湿。

注意不要将水流过大,以免给建筑物造成损坏。

2.4. 观察试验效果在试验过程中,需要不断观察外墙的情况,包括是否有渗漏现象、是否有水滴从外墙内部透出等。

如发现异常情况,应及时停止试验并记录下来。

2.5. 结束试验试验持续时间一般为数小时至一天,根据试验目的确定具体的时间。

试验结束后需要将试验设备拆除,清理现场,并记录试验过程中的观察结果。

3. 试验结果分析根据试验结果,结合建筑物的实际情况,评估外墙的密封和防水性能,并提出相应的改进和修复建议。

外墙淋水试验是建筑工程中非常重要的一项质量检测方法,通过正确的施工方案和操作流程,可以有效地确保建筑物的耐久性和安全性。

外墙淋水试验专项施工方案

外墙淋水试验专项施工方案

外墙淋水试验专项施工方案一、背景与目的外墙淋水试验是建筑工程质量验收的重要环节,通过模拟雨水冲刷的情况,检测外墙材料的水密性和耐水性,以验证外墙系统的质量和性能是否符合设计要求。

本施工方案旨在确保外墙淋水试验能够科学有效地进行,保证试验结果的准确性和可靠性。

二、前期准备工作1.明确试验对象:确认需要进行淋水试验的外墙区域,包括墙体材料、窗户、门洞等。

2.设备准备:准备好淋水试验设备,包括泵站、喷淋头、水管、水泵等。

3.试验方案制定:编制试验方案,明确试验的水流量、持续时间、试验区域、观测点等具体内容。

4.试验通知和协调:通知相关单位或人员,包括建设单位、施工单位、监理单位等,确保安排好试验时间和协调好各项工作。

三、施工步骤1.准备工作:组织施工人员进行安全交底,明确施工任务和注意事项,确保施工人员的安全。

2.组织材料与设备:按照试验方案的要求,组织好所需的材料和设备,包括泵站、喷淋头、水管等。

3.准备试验区域:清理试验区域,确保墙面表面干净、无阻挡物,将附近的设备或物品进行保护,避免水流溅及影响周边环境。

4.布置试验设备:按照试验方案的要求,布置好泵站、喷淋头、水管等设备,并进行连接和调试,确保试验设备能正常工作。

5.进行淋水试验:按照试验方案确定的水流量、持续时间和试验区域,进行淋水试验。

试验期间,观察墙面是否有渗漏现象,同时记录相应的数据,如水压、水流量等。

6.观测记录:在试验过程中,安排专人观测试验区域,记录试验期间墙面的渗漏情况、泵站运行情况、水压变化等重要数据,并及时做好记录。

7.试验结束与清理:试验结束后,关闭试验设备,注意排水,清理试验设备和试验区域,确保现场干净整洁。

四、安全措施1.安全交底:在施工前,对施工人员进行安全交底,明确施工任务和注意事项,确保施工人员的安全。

2.设备安全:在试验过程中,要对试验设备进行安全检查和保养,确保设备功能正常,避免设备故障造成人员伤害或物品损坏。

外墙淋水试验工程专项施工方案

外墙淋水试验工程专项施工方案

外墙淋水试验工程专项施工方案一、施工前准备工作1.组织研究设计图纸和相关技术文件,明确施工要求和工艺方案。

2.调查外墙结构及其材料、淋水条件等,做好材料供应及施工组织调配。

3.确定淋水试验的起止时间和试验墙面的位置,搭建起止支架和试验屏障。

4.组织配合检查出示必要的试验材料、试验设备和试验工具,对试验设备进行试验检定。

5.组织试验看守和维修人员进行法规、工艺、材料、设备和施工等技术交底。

二、施工工艺流程1.清理工作面:清除墙面上的杂物、灰尘以及老化脱落的涂层材料,确保墙面干净平整。

2.防水材料准备:按照设计要求,选择合适的防水涂料、防水卷材等材料,并进行验收,确保质量合格。

3.基层处理:根据外墙结构的不同,进行基层处理,如:批刮水泥浆,刷抹防水剂等。

4.外墙涂料施工:根据设计要求和外墙材料的特性,选择合适的涂料,进行涂刷或漆乳石涂料施工。

5.防水层施工:根据设计要求,选择合适的防水材料,进行卷材铺设或涂刷防水涂料的施工。

6.确定淋水试验时间和条件:根据设计要求,确定试验开始和结束的时间,并设置合适的淋水时间、水压和施工条件。

7.进行淋水试验:根据试验设备和试验方法,设置试验水压和水量,并进行试验,保持试验过程的稳定和连续。

三、试验注意事项1.在淋水试验前,应对试验设备和试验工具进行试验检定,确保其精度和可靠性。

2.在试验过程中,应严格按照设计要求的试验时间、淋水条件进行操作,确保试验效果的准确性。

3.在试验过程中,严禁私自调整水压和水量,以免影响试验结果的准确性。

4.在试验结束后,应及时记录试验结果,并做好试验设备和试验工具的清理和维护工作。

5.在试验完成后,应对试验结果进行评估分析,并根据试验结果对外墙施工进行修正和改进。

四、安全措施1.施工人员必须佩戴安全帽、防护鞋和手套,并严格遵守安全操作规程。

2.在施工现场设置明显的安全警示标志,确保施工人员能够清晰识别危险区域。

3.施工现场应保持整洁,材料储放要有序,避免材料滑倒、坠落等安全事故的发生。

外幕墙淋水试验施工方案

外幕墙淋水试验施工方案

外幕墙淋水试验施工方案
一、引言
外幕墙淋水试验是外墙保温工程的重要环节,旨在评估外墙幕墙系统在实际使用中的密封性能和抗渗性能。

本文旨在阐述外幕墙淋水试验的施工方案,以确保施工过程规范、效果可靠。

二、施工准备
2.1 材料准备
•淋水试验系统
•水源
•施工人员
2.2 工具准备
•水管
•复合管夹
•测压仪
•测温仪
•水箱
三、施工步骤
3.1 系统搭建
1.连接水管和水源,确保水源流畅畅通。

2.安装测压仪和测温仪,用于监测水压和水温。

3.调试好淋水系统,保证系统运行正常。

3.2 施工操作
1.开始淋水试验前,对外幕墙系统进行全面检查,确保系统完好无损。

2.依据设计要求,进行淋水试验,记录水压、水温等数据。

3.在试验过程中,定期检查幕墙系统的密封性能,发现问题及时进行修
复。

4.完成试验后,根据数据结果评估幕墙系统的性能,并做好相关记录。

四、注意事项
1.淋水试验过程中,要确保施工人员操作规范,保证工作安全。

2.注意监测水压和水温变化,及时调整水源流量。

3.淋水试验结束后,要彻底清洗淋水系统,防止系统堵塞。

4.对试验结果进行仔细分析,发现问题及时进行整改和改进。

五、结论
外幕墙淋水试验是保温工程中不可或缺的环节,通过本文提出的施工方案,可以有效确保淋水试验的顺利进行。

在实际施工中,需严格按照方案操作,保证外幕墙系统的密封性能和抗渗性能,以提高外墙保温系统的持久性和安全性。

外墙淋水试验方案

外墙淋水试验方案

外墙淋水试验方案1. 引言外墙淋水试验是建筑工程中常用的一种试验方法,用于评估外墙材料和结构的耐水性能。

通过模拟实际使用环境中的风雨天气,检测外墙系统的防水性能,以确保建筑物在各种天气条件下都能有效地防止水分渗透到内部空间。

本文档旨在介绍外墙淋水试验的目的、试验步骤、设备及材料要求等内容。

2. 目的外墙淋水试验的主要目的有以下几点:•评估外墙材料和结构的防水性能;•验证外墙系统的设计和施工质量;•确保建筑物在风雨天气下的耐水性能;•发现并修复外墙系统可能存在的漏水问题。

3. 设备及材料要求进行外墙淋水试验所需的设备和材料如下:•试验设备:淋水装置、控制系统、测量仪器等;•试验材料:淋水试验板、密封胶、螺丝等;•试验环境:通风条件良好的试验室或户外试验场地。

4. 试验步骤外墙淋水试验的步骤主要包括以下几个方面:4.1 准备工作•确定试验板的尺寸和材料,制作试验板;•准备好密封胶和螺丝等安装材料;•检查试验设备和仪器是否正常工作。

4.2 安装试验板•在试验板上预留出适当数量和位置的孔洞,用于安装淋水装置;•使用密封胶将试验板固定在外墙结构上,并确保密封胶完全密封。

4.3 设定试验参数•设定淋水时间和喷水强度等试验参数,根据实际需要确定;•确保试验参数符合相关规范和标准要求。

4.4 进行淋水试验•启动淋水装置,按设定的参数进行淋水试验;•使用测量仪器监测试验板表面的水压、水量等数据。

4.5 观察和记录•观察试验板表面是否出现渗漏、渗透等现象;•记录淋水试验过程中的关键数据和观察结果。

4.6 试验结束及评估•按照设定的试验时间结束淋水试验;•对试验结果进行评估,判断外墙系统的防水性能。

5. 注意事项在进行外墙淋水试验时,需要注意以下事项:•建立完善的试验计划,包括试验步骤、参数设定、观察和记录等;•确保试验设备和仪器的准确性和可靠性;•按照相关规范和标准进行试验,确保试验结果的可比性;•试验过程中及时记录观察结果,并根据需要调整试验参数;•评估试验结果时,参考相关规范和标准进行判断和分析。

建筑外墙淋水试验施工方案

建筑外墙淋水试验施工方案

建筑外墙淋水试验施工方案1. 引言建筑外墙淋水试验是建筑工程中常见的一种试验方法,用于测试建筑外墙的水密性能。

本文档将介绍建筑外墙淋水试验的施工方案,包括试验前的准备工作、试验过程和试验后的处理事项。

2. 试验前准备2.1 设备准备在进行建筑外墙淋水试验之前,需要准备以下设备:•高压水泵:用于提供试验所需的水源,需具备足够的压力和流量。

•喷水枪:用于将水喷洒在建筑外墙上,需具备可调节水流大小的功能。

•水源接口:将水源与喷水枪连接的接口,确保水源畅通。

2.2 施工准备在进行建筑外墙淋水试验之前,需要做好以下施工准备工作:•清洁外墙:清除外墙表面的灰尘、污垢等杂质,确保试验结果的准确性。

•封堵孔洞:封堵建筑外墙上的孔洞,以防水渗漏影响试验结果。

•铺设试验布料:在建筑外墙上铺设试验布料,以收集试验过程中的水流,方便后续处理。

3. 试验过程3.1 水压测试在进行建筑外墙淋水试验之前,需要进行水压测试以确保试验设备的正常运行。

具体步骤如下:1.打开水源,确保水泵正常工作。

2.调节喷水枪的水流大小,使水流稳定且不泄漏。

3.检查试验设备的连接处,确保没有松动或漏水的情况。

4.施加一定的水压,并观察试验布料的情况,确保没有渗漏。

3.2 开始淋水试验在水压测试通过后,即可开始建筑外墙淋水试验。

具体步骤如下:1.从建筑外墙的较低位置开始,将喷水枪对准墙面,以较低的水压开始喷水。

2.从较低位置逐渐向上移动,均匀喷洒整个墙面。

3.需重点关注墙面缝隙、窗户、门口等密封部位,确保水密性能的完整性。

4.持续喷洒一定时间,并记录试验过程中的各项观察结果,包括水流情况、渗漏情况等。

3.3 试验结束完成建筑外墙淋水试验后,需要进行以下处理事项:1.关闭水源,停止喷水。

2.检查试验布料,将其中的水排走并清理干净。

3.检查墙面,观察是否有水渗透的情况。

如有渗漏情况,需进行相应修补工作。

4.将试验过程中的记录整理成报告,包括试验过程、观察结果等,以供后续分析和参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

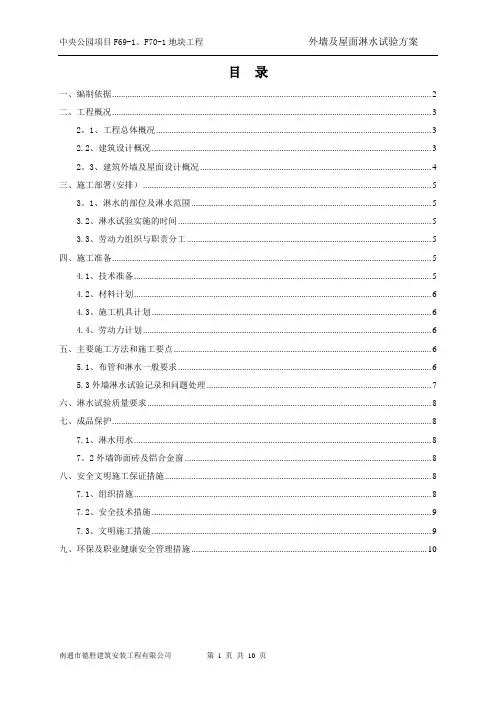

目录一、编制依据 (3)二、工程概况 (4)2.1、工程总体概况 (4)2.2、建筑设计概况 (5)2.3、建筑外立面设计概况 (5)三、施工部署(安排) (6)3.1、淋水的部位及淋水范围 (6)3.2、淋水试验实施的时间 (6)3.3、劳动力组织与职责分工 (7)四、施工准备 (7)4.1、技术准备 (7)4.2、材料计划 (7)4.3、施工机具计划 (8)4.4、劳动力计划 (8)五、主要施工方法和施工要点 (9)5.1、布管和淋水一般要求 (9)5.3外墙淋水试验记录和问题处理 (9)六、淋水试验质量要求 (10)七、成品保护 (10)7.1、淋水用水 (10)7.2外墙饰面砖及铝合金窗 (11)八、安全文明施工保证措施 (11)8.1、组织措施 (11)8.2、安全技术措施 (11)8.3、文明施工措施 (12)九、环保管理措施 (12)附件: (13)外墙及屋面淋水试验施工方案一、编制依据为了保证怡置招商渝北两路组团F标准分区F69-1、F70-1地块项目外墙及斜屋面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病。

本工程特按照工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水试验施工方案。

编制本方案依据的施工图纸、施工组织设计、规范及标准详见表式1.1:表式1.1 编制依据表二、工程概况2.1、工程总体概况工程总体概况,见表式2.1:表式2.1 工程总体概况表2.2、建筑设计概况建筑设计概况,见表式2.2:表式2.2 建筑设计概况表2.3、建筑外立面设计概况2.3.1、涂料墙面(膨胀聚苯泡沫板保温墙面),见表式2.3.1:表式2.3.1 有膨胀聚苯泡沫板保温墙面2.3.2、铝合金门窗边做法:1、铝合金窗边塞缝采用1:2水泥防水砂浆填实;2、塞缝外侧100mm宽1.5mm厚水泥基防水;2.3.3、屋面做法:2.3.3.1、坡屋面1、结构自防水;2、2mm厚聚氨酯防水涂层;3、保温层+屋面瓦。

2.3.3.2、上人平屋面1、结构自防水;2、找平层;3、防水涂料及卷材;4、保温层及屋面瓦。

三、施工部署(安排)3.1、淋水的部位及淋水范围1、淋水部位:1-1#~1-6#楼、2-1#~2-6#楼主体及配套设施。

2、淋水范围:淋水部位的所有外墙,外墙淋水范围包括建筑屋面、外墙、铝合金门窗、雨棚均应进行2小时淋水检验。

3.2、淋水试验实施的时间坡屋面淋水试验时间在屋面防水混凝土完成后卷材防水施工前进行,屋面淋水试验时间不得少于2小时,全面检查,发现渗漏点并进行整改。

外墙淋水试验在外墙瓷砖贴完、外架拆除前进行,外墙饰面为涂料装饰的,在抗裂防水砂浆完成后、外墙涂料施工前进行。

第一次全面淋水试验目的:全面检查外墙抗裂防水基层的施工质量,发现渗漏点并及时进行整改;第二次全面淋水试验目的:全面检查外墙饰面层和门窗节点的防渗漏效果,发现渗漏点并及时进行处理,确保交楼时外墙渗漏零投诉。

两次淋水试水期间安排多次整改后淋水,目的是检查返修的效果;3.3、劳动力组织与职责分工为了施工管理,我项目经理部成立了以项目经理为组长;项目技术负责人、项目执行经理为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:方建国(项目经理)——负责组织协调工作副组长:刘瑞强(项目技术负责人)——技术总部署、方案编制姚立新(执行经理)——负责现场施工指挥、质量监督工作组员:茅建辉、朱水平——现场施工管理、组织协调姜东——交底、现场施工技术指导、细部施工做法管理温东燚、李杰——现场施工质量检查管理袁启平——材料的采购、配备邓鑫悦、余伯乐——淋水试验资料的整理四、施工准备4.1、技术准备1、熟悉“关于深入开展全国工程质量专项治理工作的通知”(编号:建质(2013)149号)。

2、编制施工方案:针对工程特点及材料特性,编制具体的施工方案,并经监理(建设)单位批准。

3、技术交底:对施工操作人员进行技术、安全交底,使其掌握施工的关键技术及对相关工序的配合。

4.2、材料计划1、Φ25PVC管、Φ25PVC管直通、Φ25PVC管弯接头、Φ25PVC管三通、3mm钻头、胶水、异径接头、堵漏灵防水材料等材料;根据施工施工方案,编制工程所需的材料用量计划,作好备料、供料工作和确定仓库、堆场面积及组织运输的依据。

2、原材料的进场检验:原材料进场由现场质量员按照公司制定的原材料进场验收标准进行原材料进场验收,同时填写材料进场验收记录。

3、原材料的技术性能,应符合国家现行规范要求。

4.3、施工机具计划根据施工组织设计中确定的施工机具、设备的要求及施工进度的安排,编制施工机具设备需用量计划,落实施工机具设备需用量计划,确保按期进场,准时开工。

具体施工机具配置情况见表式4.1:表式4.1 施工机具配置情况一览表注:表中未详尽施工工具,由施工班组根据使用情况进行配置。

4.4、劳动力计划各分项工程施工人数配置情况见表式4.2:表式4.2 施工人员配置情况一览表五、主要施工方法和施工要点5.1、布管和淋水一般要求1、挂墙淋水线管采用Φ25PVC管,用3mm钻头在管上沿直线钻孔、孔距50-80mm,“喷嘴”对着墙体或窗体,在被检表面形成连续水幕。

2、淋水PVC管挂墙的总长度(包括主管所接多根PVC管)应根据水压而定,需保证PVC管每个小孔都有充足水量流出。

3、淋水适当采用施工消防用水,但钢管内壁已生锈产生“黄水”则不得使用。

4、挂墙淋水管应挂在建筑外墙顶部位置,供水主体可临时绑缚在阳台栏杆等位置并注意保护成品,挂线管时不应采用在墙上打钉等破坏墙体、成品的措施。

5、淋水检验开始前,淋水单位应将淋水范围内铝合金门窗全部关闭,因安装原因无法关闭的门窗由门窗施工单位负责封闭。

5.2、建筑布管淋水要求1、建筑各立面挂管间隔为每4层,若立面中间有横向凸出线条断开,则应根据线条位置分段布管,为保证喷淋水源的压力和水流量,不宜挂设多道;2、分段淋水应自上而下逐步进行;3、阳台处淋水管可断开。

4、淋水时根据压力表指示调整控制阀大小,最远端淋水点水压力不宜小于1.5kg且不超过管材正常使用压力。

淋水量应控制在3L/(m².min)以上,每次持续淋水时间应不少于2h,或淋水至发生严重渗漏止;5、坡屋面淋水之前应做好上人屋面的排水,外墙淋水之前应注意检查外窗是否关闭严密。

5.3外墙淋水试验记录和问题处理5.3.1第一次全面淋水1、第一次全面淋水持续时间不得少于4小时,本次全面淋水必须进行,不能因下雨而中断或免除。

2、第一次全面淋水具体布管和淋水等工作,铝合金门窗、幕墙等专业分包单位予以配合;应合理安排淋水时间,以便进行检查记录。

3、监理单位负责记录各时间段渗漏发生情况,并进行现场标识、拍照,铝合金门窗安装单位配合进行,严禁施工单位对渗漏点隐瞒不报或故意遮掩。

记录时必须以房号为单位全部记录,记录表见附件1。

4、淋水检验记录时间段至少包括开始淋水后2小时、4小时二次。

对于2小时内即渗漏的点应做特别关注,建设单位、监理单位管理人员应全程参与其处理过程。

5、汇集铝合金门窗、幕墙安装单位应及时分析渗漏发生的原因,落实责任单位。

对出现的渗漏问题由责任单位在规定时间内完成整改,对每个渗漏点的整改工作及时进行监督和跟踪检查,如实记录整改完成情况。

5.3.2整改后淋水1、整改后淋水持续时间不得小于2小时,不超过24小时。

2、淋水检查由渗漏责任单位负责布管、淋水等工作。

3、淋水检查不限次数,直到监理单位确定相应问题已经彻底解决为止。

5.3.3第二次全面淋水1、第二次全面淋水持续时间不得小于4小时,不超过24小时。

本次全面淋水也必须进行,不能因下雨而中断或免除。

2、此次淋水中发生的渗漏问题,由责任单位负责整改,淋水检查按上述标准执行。

3、若在第二次全面淋水后,按单位工程统计的户均渗漏率不大于0.1处/户,则该楼栋后续可不进行全面淋水检验。

各渗漏点整改完成后,责任单位应自行进行淋水检查,监理应督促落实。

第二次全面淋水后,由监理单位填写《淋水试验记录表》(见附件2),并对渗漏情况进行统计。

5.3.4 资料《淋水试验汇总表》(附件1)和《淋水试验记录表》(附件2)作为住宅工程装饰装修分部验收的必备资料。

未按要求进行外墙淋水试验或淋水检验不通过的工程,不能进行装饰装修分部验收和竣工验收。

六、淋水试验质量要求按单位工程统计的户均渗漏率不大于0.1处/户,则该楼栋可停止全面淋水检验,各渗漏点整改完成后,自行进行淋水检查,直至单位工程无渗漏点。

以项目经理为首,建立生产、监督相互制约的质量保证体系,做到事事有人管,环环有人抓。

并建立以项目总工程师为首的工程质量监督检查小组,下设专职质检员,做到事前有交底,事后有验收。

七、成品保护7.1、淋水用水淋水试验所用的水源为施工消防用水,禁止使用钢管内壁已生锈产生“黄水”的施工消防用水,以免对外墙饰面砖、铝合金窗造成污染。

7.2外墙饰面砖及铝合金窗1、淋水管不得直接采用钉子固定在饰面砖墙面,避免对墙体整体性造成破坏,应固定在阳台栏杆上面。

2、工人在操作过程不得对已完成的铝合金门窗框及玻璃产生破坏。

3、渗漏点修复整改过程应注意对外墙饰面砖的保护,避免对渗漏点周围饰面砖产生破坏。

八、安全文明施工保证措施8.1、组织措施根据谁负责生产谁负责安全的原则,建立安全保证体系。

项目经理是安全文明施工的第一负责人,负总的责任。

安全总监为安全文明施工的直接责人,负组织协调责任。

现场设立专职安全员,安全员有“奖罚权”和“一票否决权”,安全员的决定,各管理人员、班组长必须无条件执行。

安全组织机构(安全检查小组)组成人员如下:组长:方建国(项目经理)副组长:茅建(安全员)执行责任人:茅健、施佰宏、朱羚羚(安全员)组员:各施工管理员,各作业班组长在安全检查小组的领导下,实施定期与不定期相结合的检查程序,组织每周一次的全面安全检查,落实执行安全操作规程,及时纠正违章、冒险、蛮干行为。

对查出的隐患限期整改,杜绝重大安全事故发生。

8.2、安全技术措施1、建立安全责任制,进入现场前,对工人进行安全技术交底和安全培训工作。

对施工机械操作进行培训,安全员作好安全检查工作。

2、严格遵守东莞市建筑工程施工安全操作规程。

3、阳台周边、无防护的屋面周边设置1.2m高的两道护身栏杆,并设置固定的高度不低于18cm的档脚板。

4、当临边的外侧为通道时,除防护栏杆外,敞口立面必须采取满挂密目安全网或其它可靠措施作全封闭处理。

5、分层施工的楼梯口、梯段边及休息平台处必须安装临时护栏。
