竣工淋水试验方案√
淋水试验方案

淋水试验方案淋水试验是一种用于测试材料或产品在恶劣天气条件下的防水能力的方法。
这种试验方法广泛应用于建筑、汽车、航空航天等领域,能够帮助我们评估材料的可靠性和耐用性,确保产品在实际使用中能够承受各种恶劣环境条件。
一、试验目的和背景淋水试验的目的是通过模拟大雨、暴风等极端天气条件,测试材料或产品的防水性能。
这种试验常用于检测建筑物外墙、车辆密封胶条、航空航天设备等的防水性能。
在实际使用中,这些材料或产品需要长时间面对雨水、高湿度等环境,因此进行淋水试验能够帮助我们预测它们在恶劣天气下的表现。
二、试验过程和要点1. 设备准备:首先,需要准备好试验设备,包括水源、喷淋设备、测试样品支撑结构等。
确保设备运行正常,能够提供稳定的水流和压力。
2. 样品准备:根据实际需要,选取合适的样品进行试验。
确保样品的尺寸和形状符合实际使用条件,这样才能更准确地模拟实际情况。
3. 参数设定:在开始试验之前,需要设定好试验的参数,如水流量、喷淋时间、喷淋角度等。
这些参数需要根据实际使用场景和需求来确定,确保试验结果的可靠性。
4. 开始试验:启动试验设备,开始进行淋水试验。
根据预设的参数,将水流喷洒到样品上。
同时,观察样品是否有漏水现象,并记录下来。
5. 试验结果分析:根据试验结果,评估样品的防水性能。
这可以通过观察样品是否发生渗水、水压力下是否出现破损等来判断。
同时,可以利用一些仪器设备对样品进行定量分析,如测量渗水量、测试水压力等。
三、常见问题和解决方案在淋水试验过程中,常会遇到一些问题,需要及时处理和解决。
以下列举几个常见的问题和应对方法:1. 漏水现象:若在试验过程中发现样品出现漏水现象,可能是样品本身的问题,如材料瑕疵、制造缺陷等。
需要对样品进行详细检查,找出漏水原因,并采取相应措施进行修复或更换。
2. 试验参数设定不准确:试验参数的设定对于试验结果的准确性非常重要。
如果参数设置不当,可能导致试验结果不符合实际需求。
外墙淋水试验施工方案2篇

外墙淋水试验施工方案外墙淋水试验施工方案精选2篇(一)外墙淋水试验是一种常见的检测外墙防水性能的方法,以下是一种施工方案:1. 施工前准备:- 确保墙体表面干燥、平整且没有明显的缺陷。
- 检查墙体是否已经完成其他预防性的涂层或防水材料的施工。
- 准备好淋水试验设备,包括水泵、喷嘴、输水管道等。
2. 淋水试验区域划定:- 根据实际需要,确定需要进行淋水试验的外墙区域。
一般来说,应选取外墙最薄弱或最容易渗水的部位进行试验。
3. 封闭试验区域:- 使用塑料薄膜、胶带或其他防水材料将试验区域周围的墙体、窗户、门等部位进行严密封闭,以防止试验水流入室内或其他非试验区域。
4. 设置喷嘴和水泵:- 根据试验需求,将水泵设置在试验区域外,将输水管道连接到喷嘴上。
- 喷嘴的位置和角度应根据不同的试验要求进行调整。
5. 开始试验:- 启动水泵,使水流顺利流入喷嘴,并将水流均匀地喷洒在试验区域的外墙表面上。
- 根据试验要求,控制水流的流量、压力和喷洒时间等参数。
6. 淋水试验观察与记录:- 观察试验过程中外墙表面是否有渗水的现象,特别注意墙体表面的细小裂缝、接缝等部位。
- 记录试验过程中的水渗漏情况和观察到的问题,如渗水位置、程度和时间等。
7. 结束试验:- 淋水试验时间一般为数小时,根据试验要求决定具体时间。
- 结束试验后,关闭水泵,清理试验区域和设备,并对试验区域进行必要的修复和恢复工作。
以上是一种常见的外墙淋水试验施工方案,具体的施工操作应根据实际情况进行调整和执行。
在进行淋水试验前,建议咨询专业的防水工程师或施工团队,以确保试验的准确性和可靠性。
外墙淋水试验施工方案精选2篇(二)外墙淋水试验是一种常见的建筑施工质量检验方法,用于检测外墙的抗渗水性能和密封性能。
以下是一个简单的外墙淋水试验施工方案:1. 施工准备:- 清理外墙:确保外墙表面干净无杂物,如尘土、油渍等。
- 确定试验区域:根据设计要求和施工实际情况确定需要进行淋水试验的区域。
门窗淋水实验专项方案

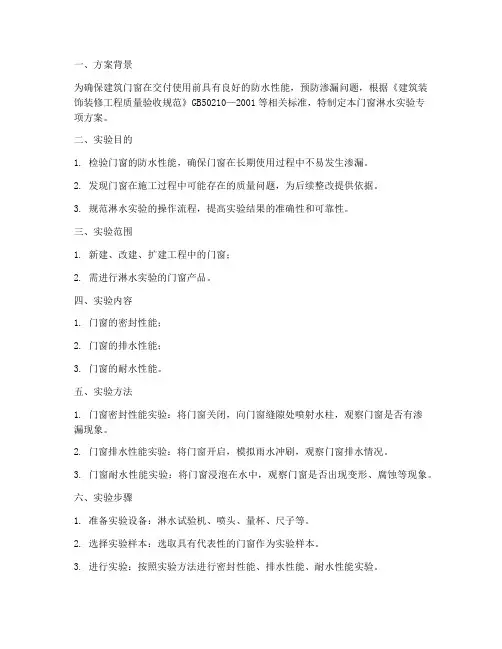

一、方案背景为确保建筑门窗在交付使用前具有良好的防水性能,预防渗漏问题,根据《建筑装饰装修工程质量验收规范》GB50210—2001等相关标准,特制定本门窗淋水实验专项方案。
二、实验目的1. 检验门窗的防水性能,确保门窗在长期使用过程中不易发生渗漏。
2. 发现门窗在施工过程中可能存在的质量问题,为后续整改提供依据。
3. 规范淋水实验的操作流程,提高实验结果的准确性和可靠性。
三、实验范围1. 新建、改建、扩建工程中的门窗;2. 需进行淋水实验的门窗产品。
四、实验内容1. 门窗的密封性能;2. 门窗的排水性能;3. 门窗的耐水性能。
五、实验方法1. 门窗密封性能实验:将门窗关闭,向门窗缝隙处喷射水柱,观察门窗是否有渗漏现象。
2. 门窗排水性能实验:将门窗开启,模拟雨水冲刷,观察门窗排水情况。
3. 门窗耐水性能实验:将门窗浸泡在水中,观察门窗是否出现变形、腐蚀等现象。
六、实验步骤1. 准备实验设备:淋水试验机、喷头、量杯、尺子等。
2. 选择实验样本:选取具有代表性的门窗作为实验样本。
3. 进行实验:按照实验方法进行密封性能、排水性能、耐水性能实验。
4. 记录实验数据:详细记录实验过程中出现的现象和数据。
5. 分析实验结果:对实验数据进行分析,判断门窗的防水性能是否满足要求。
七、实验要求1. 实验过程中,操作人员应穿戴防护用品,确保安全。
2. 实验设备应保持完好,确保实验结果的准确性。
3. 实验过程中,应严格按照实验方法进行操作,避免人为误差。
4. 实验结束后,应及时清理实验场地,确保卫生。
八、实验结果判定1. 门窗密封性能:无渗漏现象,实验合格。
2. 门窗排水性能:排水顺畅,无积水现象,实验合格。
3. 门窗耐水性能:无变形、腐蚀等现象,实验合格。
九、注意事项1. 实验过程中,如发现门窗存在质量问题,应及时通知施工方进行整改。
2. 实验结果仅作为参考,实际使用过程中,还需注意门窗的维护保养。
本专项方案适用于门窗淋水实验,各相关单位应严格按照方案执行,确保实验结果的准确性和可靠性,为建筑门窗的防水性能提供有力保障。
外墙淋水试验专项方案

外墙淋水试验专项方案一、试验目的为了确保我司承担的外墙工程质量,提前发现和解决可能存在的问题,根据国家及行业相关标准规定,特制定本外墙淋水试验专项方案。
通过本次试验,验证外墙防水层的防水效果,为工程验收提供依据。
二、试验依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑外墙防水工程技术规范》(JGJ 152-2008)3. 《建筑外墙淋水试验规程》(CJJ/T 195-2012)4. 设计文件及施工图纸三、试验范围及内容1. 试验范围:本次试验范围包括所有外墙幕墙、涂料、保温层等部位。
2. 试验内容:检查外墙防水层在淋水压力作用下的防水效果,观察是否有渗水现象。
四、试验方法1. 试验设备:采用人工模拟雨水淋水试验设备,喷水压力应符合规范要求。
2. 试验步骤:(1) 清理外墙表面,确保试验部位干净、无油污、无灰尘。
(2) 在试验部位贴上透明胶带,形成一个1m²的试验区域。
(3) 打开淋水设备,对试验区域进行喷水,喷水高度应符合规范要求。
(4) 观察并记录试验过程中是否有渗水现象,如发现渗水,应立即停止喷水,查找原因并处理。
(5) 对处理后的试验部位重新进行淋水试验,直至无渗水现象。
(6) 试验结束后,清理试验现场,整理试验记录。
五、试验组织及人员分工1. 试验负责人:负责组织试验工作,对试验结果进行判断和分析。
2. 试验操作人员:负责操作试验设备,进行淋水试验,记录试验过程。
3. 技术支持人员:负责提供技术指导,解决试验过程中遇到的问题。
六、试验质量控制及验收1. 试验过程中,应严格按照试验规程和操作规程进行,确保试验质量。
2. 试验结果判定:试验过程中无渗水现象为合格,如有渗水现象,则需进行处理后重新试验。
3. 试验结束后,整理试验记录,编制试验报告,提交项目技术负责人审批。
七、安全及环保措施1. 试验现场应设置安全警示标志,提醒人员注意安全。
2. 试验过程中,操作人员应穿戴好个人防护用品,如防护眼镜、防水衣物等。
地下室淋水、蓄水试验方案

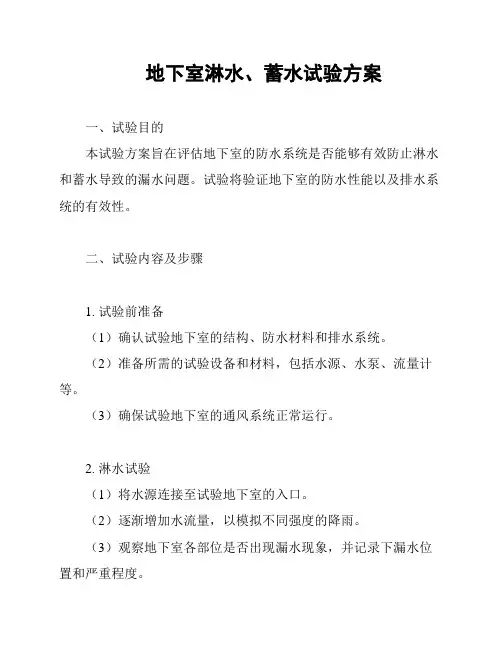

地下室淋水、蓄水试验方案一、试验目的本试验方案旨在评估地下室的防水系统是否能够有效防止淋水和蓄水导致的漏水问题。
试验将验证地下室的防水性能以及排水系统的有效性。
二、试验内容及步骤1. 试验前准备(1)确认试验地下室的结构、防水材料和排水系统。
(2)准备所需的试验设备和材料,包括水源、水泵、流量计等。
(3)确保试验地下室的通风系统正常运行。
2. 淋水试验(1)将水源连接至试验地下室的入口。
(2)逐渐增加水流量,以模拟不同强度的降雨。
(3)观察地下室各部位是否出现漏水现象,并记录下漏水位置和严重程度。
(4)持续淋水一段时间后,逐渐减小水流量至停止。
3. 蓄水试验(1)将水源连接至试验地下室的入口。
(2)准备好需要蓄水的,并确保其密封性良好。
(3)逐渐将水注入,使水位不断上升。
(4)观察地下室各部位是否出现渗水现象,并记录下渗水位置和严重程度。
(5)持续蓄水一段时间后,将水排空至停止。
4. 检查和分析(1)在试验结束后,对试验地下室的各部位进行细致检查,包括防水层和排水系统。
(2)根据试验结果,评估防水系统和排水系统的工作状态,分析漏水原因并提出改进建议。
三、安全措施在进行地下室淋水、蓄水试验时,应严格遵守以下安全措施:(1)确保试验过程中人员的安全,避免发生人身伤害。
(2)合理使用水源和电力设备,确保操作安全。
(3)在试验过程中,密切注意地下室内的气体情况,确保通风系统正常运行。
四、试验结果的评估与使用根据试验结果的评估,可以判断地下室防水性能的有效性,并提出改进措施。
试验结果可用于工程设计、施工和维护中的决策依据。
五、试验设备和材料清单(根据具体情况列出试验所需的设备、材料清单)六、风险评估(根据具体情况,对试验过程中可能存在的风险进行评估,并提出相应的风险控制措施)七、试验责任及时间安排(明确试验主体的责任分工和试验时间安排)。
建筑外墙淋水试验施工方案

建筑外墙淋水试验施工方案1. 引言建筑外墙淋水试验是建筑工程中常见的一种试验方法,用于测试建筑外墙的水密性能。
本文档将介绍建筑外墙淋水试验的施工方案,包括试验前的准备工作、试验过程和试验后的处理事项。
2. 试验前准备2.1 设备准备在进行建筑外墙淋水试验之前,需要准备以下设备:•高压水泵:用于提供试验所需的水源,需具备足够的压力和流量。
•喷水枪:用于将水喷洒在建筑外墙上,需具备可调节水流大小的功能。
•水源接口:将水源与喷水枪连接的接口,确保水源畅通。
2.2 施工准备在进行建筑外墙淋水试验之前,需要做好以下施工准备工作:•清洁外墙:清除外墙表面的灰尘、污垢等杂质,确保试验结果的准确性。
•封堵孔洞:封堵建筑外墙上的孔洞,以防水渗漏影响试验结果。
•铺设试验布料:在建筑外墙上铺设试验布料,以收集试验过程中的水流,方便后续处理。
3. 试验过程3.1 水压测试在进行建筑外墙淋水试验之前,需要进行水压测试以确保试验设备的正常运行。
具体步骤如下:1.打开水源,确保水泵正常工作。
2.调节喷水枪的水流大小,使水流稳定且不泄漏。
3.检查试验设备的连接处,确保没有松动或漏水的情况。
4.施加一定的水压,并观察试验布料的情况,确保没有渗漏。
3.2 开始淋水试验在水压测试通过后,即可开始建筑外墙淋水试验。
具体步骤如下:1.从建筑外墙的较低位置开始,将喷水枪对准墙面,以较低的水压开始喷水。
2.从较低位置逐渐向上移动,均匀喷洒整个墙面。
3.需重点关注墙面缝隙、窗户、门口等密封部位,确保水密性能的完整性。
4.持续喷洒一定时间,并记录试验过程中的各项观察结果,包括水流情况、渗漏情况等。
3.3 试验结束完成建筑外墙淋水试验后,需要进行以下处理事项:1.关闭水源,停止喷水。
2.检查试验布料,将其中的水排走并清理干净。
3.检查墙面,观察是否有水渗透的情况。
如有渗漏情况,需进行相应修补工作。
4.将试验过程中的记录整理成报告,包括试验过程、观察结果等,以供后续分析和参考。
某工程外墙淋水试验专项施工方案

某工程外墙淋水试验专项施工方案一、编制依据:建筑工程规范、设计图纸。
二、质量目标:保证外墙所有部位包括墙面、窗台、窗顶等都待续淋水24小时,对出现的外墙渗漏部位一次性检查整改到位,竣工验收前保证外墙不出现渗漏水现象。
三、淋水前准备:1供水管及淋水管(1)供水主管采用①65的镀锌铁管,主管沿施工电梯外架支设。
(2)淋水管材料采用PPR管,直径25mm o(3)PPR管连接采用热熔连接法,防止水压力过大造成渗漏。
(4)每根淋水管各设两排喷淋孔,方向成90°(分别斜向下45。
及斜向±45°),钻孔直径为3mm左右,孔间距150mm o钻孔时应控制力度,不得将淋水管另一面管壁钻通,以防止因另一面管壁钻通而降低水压力。
2、加压水泵型号可根据工程的高度确定,确保扬程及远端压力达到要求,并配备相应的电机。
3、在建筑物施工临时用水管处设置一台加压水泵,然后连接到供水立管(①65的镀锌铁管),立管必须固定牢固安全,保证连接处和末端没有漏水,在淋水高度设置淋水管接口,接口高度不得比其低。
4、淋水管布置(1)在高于上人屋面50cm处女儿墙以及21层、10层各设置①25PPR淋水75管,沿建筑物一周水平布置,水管末端处用管帽封堵密实,确保末端和连接处不漏水,保证淋水压力。
(2)淋水管用14#铁丝固定牢固,并保证淋水管一周的高差≤IOOmm,小孔面对外墙面。
5、淋水前将窗户关好,防止水从窗口溅入室内造成污染和淋湿内墙。
6、做好淋水前的安全措施,设置淋水警示牌,下方避免施工;检查水泵工作是否正常,并保证供电持续。
7、提前通知甲方、监理单位淋水的部位、具体开始时间。
四、淋水试验1淋水试验自上而下分段进行,32~22层为第一试验段,21~11层为第二淋水试验段,10层以下为第三淋水试验段。
2、派专人打开增压水泵,保证在墙面及外窗现场连续水幕,持续淋水24小时。
3、每一段试验结束后,由建设单位、施工单位、监理单位、外窗安装单位共同对外墙及外窗进行逐层、逐户全面仔细检查,若发现有渗水,即对渗水处用红色粉笔进行标记,并填写《外墙淋水试验检查记录表》,验收合格后填写《外墙淋水试验验收表》。
淋水试验施工方案

目录一、编制说明 (2)二、编制依据 (2)三、工程概况 (2)四、施工部署 (2)五、施工准备 (3)六、施工工艺 (5)七、注意事项 (8)八、成品保护 (8)九、安全文明施工 (8)淋水试验施工方案一、编制说明根据现行验收规范及建设单位相关管理规定,为了保证外墙及门窗交付业主正常使用,杜绝渗漏水的现象发生,规避交付质量风险,提升交房后业主质量满意度,在交付验收前必须对外墙外立面防水做系统性的排查。
经综合考虑,采用连续淋水试验全覆盖检查,真实、有效地检验外墙外立面的防水效果。
为保证淋水试验施工安全、有序地进行,保证施工质量,特编制本方案。
二、编制依据1、《建筑工程施工质量验收统一标准》(GB 50300-2013)2、《海南省建设工程质量通病防治》3、本工程施工设计文件4、建设单位相关管理规定5、施工单位企业标准三、工程概况本工程外墙均采用蒸压加气混凝土砌块砌筑,面层分为涂料、面砖,外墙防水设计为8厚1:3聚合物水泥防水砂浆。
四、施工部署1、淋水的部位及范围(1)部位:各栋高层住宅。
(2)范围:所有外墙,包括建筑外墙、铝合金外门窗、雨棚等。
2、淋水的时间节点交付验收前,在装饰面层完成后进行外墙淋水试验。
所有外墙均应100%淋水,淋水时间不少于12h。
各栋建筑外墙淋水及整改确认必须在模拟验收前完成。
3、组织领导与职责分工为便于施工组织和协调,项目部成立以项目经理为组长,执行经理为副组长的淋水施工领导小组,小组成员及责任分工如下:组长:——负责组织协调工作。
副组长:——负责现场施工指挥、质量监督工作。
组员:——技术总部署、方案编制审核。
——交底、现场施工技术指导、细部施工做法管理。
——现场施工管理、组织协调。
——材料的采购、配备。
——淋水试验资料的整理。
五、施工准备1、技术准备(1)编制施工方案根据本工程实际特点及施工要求,编制具体、合理的施工方案,并经监理单位审核批准后实施。
(2)技术交底对现场管理人员、施工操作人员进行详尽的技术及安全交底,使其熟悉并掌握施工的技术要点、安全操作规程等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南京崇文金城A区四标段工程竣工淋水试验方案
南通华荣建设集团有限公司
目录
第一章:编制目的 (1)
第二章:工程概况 (1)
第三章:淋水及蓄水时间节点 (1)
第四章:选用材料 (2)
第五章:施工部署 (2)
第六章:检查方法 (5)
第七章:淋水系统管道施工方法 (8)
第八章:淋水、蓄水试验注意事项 (9)
第九章:外墙及顶板渗漏原因分析判定 (9)
第十章:外墙、顶板渗漏常用处理方法 (10)
附件1:外墙(窗)淋水试验检查记录表 (13)
竣工淋水试验方案
第一章:编制目的
为确保外墙、门窗、厨房、卫生间、阳台及屋面交付业主正常使用,杜绝渗漏水的现象发生,交付前必须对此项工作做系统全性的排查整改。
降低交付质量缺陷点,提升交房后业主质量满意度。
第二章:工程概况
本工程为崇文金城A地块项目土建及安装工程,位于南京市建邺区新梗街以北,临近南京外国语学校。
本工程包括8、7、1、28号楼(其中8、7、1号楼33F,28号楼局部2F)和地下车库项目的土建及安装。
施工总建筑面积为73567.06 m2,属于住宅小区工程。
外墙设计特征:1-4层主要采用岩棉板+石材;5层以上主要采用水泥发泡板保温+涂料;外窗主要为铝合金窗+中空玻璃。
第三章:淋水及蓄水时间节点
外墙淋水检验分三次进行。
第一次开始时间在竣工验收前(11月6日-7日),主要针对山墙外墙螺杆洞、窗框塞缝及窗安装施工质量进行2小时淋水检验;对厨房、卫生间、阳台、屋面进行24小时蓄水试验。
试验后,发现渗漏时,分析原因并进行修补处理。
第二次开始时间在初步验收时,对山墙外墙螺杆洞及窗框塞缝施工质量进行2小时淋水检验;对厨房、卫生间、阳台、屋面进行24小时蓄水试验。
试验后,发现渗漏时,再次进行修补处理。
第三次开始时间在竣工验收时,对山墙外墙螺杆洞、窗框塞缝及窗安装施工质量进行2小时淋水检验;对厨房、卫生间、阳台、屋面进行24小时蓄水试验。
第四章:选用材料
主要材料、设备:
1、淋水管:DN100热镀锌钢管;De63mm、De50mm、De32mm、De20mmPPR 管;热镀锌钢管管件、阀门等;PPR管件、阀门、自动卸压装置等。
2、贮水箱、固定支架、绳子等。
3、压槽机、热熔机、管剪、扳手等。
第五章:施工部署
1、接水点:28#楼东南面接水点
2、室外总管采用DN100热镀锌钢管卡箍连接分别接至1、7、8#楼贮水箱并在贮水箱各设置闸阀一个。
具体详下图
3、从贮水箱分别用De63PPR管引到17层楼面及屋面,在每层梁处用支架固定立管。
具体详下图
4、从从总管到各支管连接详见如下系统图
第六章:检查方法
1、外墙、外墙窗淋水时间为2小时,分16层以下、33层以下两个检验单位;
2、淋水开始前应关闭本墙面上的所有窗户;
3、淋水管取水点为楼层专用的自来水给水点,出水压力为
0.2~0.3Mpa。
为保证淋水水量均匀,每层的取水点均应连接在淋水环网上;
4、淋水管从被淋水层上一层户内外窗引出(第一道布管直接安装于屋面挑檐下口或女儿墙外面下口),确保外墙体的每个角落均可以覆盖,并做有效固定保证淋水管不变形,在PPR管挠度过大不能满足有效淋水的情况下必须采用固定或悬垂用具处理;
5、管线布置沿外墙四个面依次进行安装和淋水试验。
6、淋水管距外墙表面≤150 mm,喷水孔成直线均匀分布,喷水方向与水平方向角度≤30º,孔径3mm,孔间距50~100mm。
详见示意:
7、淋水开始后应随时观察墙面渗漏情况,并做好渗漏情况记录;至少在开始淋水后4 小时、淋水结束时和淋水结束后12至24 小时内观察渗漏情况并做好记录,并要求各相关单位在渗漏检查记录表上签字确认。
8、厨房、卫生间、阳台、屋面蓄水深度为2cm,蓄水24小时后应随时观察顶棚渗漏情况,并做好渗漏情况记录,并要求各相关单位在渗漏检查记录表上签字确认。
第七章:淋水系统管道施工方法
1、安装具备条件:严格按施工图和批准的施工方案施工,并对现场施工操作人员进行安全和技术交底。
2、材料准备:对给水管网使用的材料需要产品合格证和质量证明书等。
3、管道样板安装:根据施工图,先进行一根支管的样板安装。
样板做好后,须经甲方和监理单位确认后在进行大面积安装。
4、机具准备:压槽机、手枪钻一把、PPR管若干、热熔机、剪刀等。
5、截止阀安装:根据水压情况,在给水口出安装一个截止阀,便于调节和关停水源并设置卸压装置。
第八章:淋水、蓄水试验注意事项
1.外墙淋水,应着重把握检查时间及检查墙体有无渗水现象;
2.发现渗水问题,要求及时整改至复检合格;
3.淋水、蓄水检验完成后应及时关闭给水点,并逐个确认。
4、水压不够时,采取加压等措施,保证淋水试验正常进行。
5、布管时尽量躲开挑檐,并保证外墙窗充分淋水。
第九章:外墙及顶板渗漏原因分析判定
9.1引起外墙及顶板渗漏的常见原因。
9.1.1二次浇筑混凝土接缝凿毛等处理不当、混凝土不够密实。
9.1.2空调板、凸窗等飘板位置没有设置混凝土反坎,排水坡度不够。
9.1.3外墙抹灰空鼓、裂缝。
9.1.4砌筑质量不合格,存在通缝,灰缝过大、不饱满、外门窗固定时对墙体的破坏等。
9.1.5墙体内有穿墙脚手架钢管、钢丝绳等杂物。
9.1.6外墙脚手架洞眼未按要求封堵。
9.1.7外墙成品线条设置在砌体位置或后切线条,线条位置防水不到位。
9.1.8水、电(开关插座、灯具位置)、煤气管线出外墙位置防水未做好。
9.1.9空调管、排气扇洞口外高内低坡度不正确。
9.1.10出屋面烟道进水。
9.1.11门窗四周塞缝空鼓,窗边防水层未做好。
9.1.12窗台板混凝土质量差。
9.1.13门窗周边、型材接缝打胶开裂。
9.1.14门窗扣条、型材接缝进水。
9.1.15顶板裂缝。
9.2渗漏问题严重性的判断。
9.2.1淋水过程中,渗漏发生的时间越短,问题越严重。
9.2.2在4小时内发生的渗漏,说明渗漏点有明显缺陷或隐患,应重点关注。
9.2.3淋水试验与实际下雨的效果不一致,一般情况下,淋水12小时内发生的渗漏情况与实际下雨更接近。
第十章:外墙、顶板渗漏常用处理方法
10.1重新挂网抹灰
外墙抹灰空鼓、开裂等问题,应将问题部位切开一定范围进行详细检查,重新挂网抹灰。
具体施工时采用吊篮实施。
10.2补刷防水涂膜
10.2.1采用东方雨虹JS-II型防水涂膜,要求涂膜厚度不小于1.5mm 10.2.2成品线条部位、门窗边渗漏处理,可将渗漏位置切开后补刷防水。
10.2.3门窗周边补刷防水涂膜时,除须保证塞缝收口范围内涂满外,还应反到墙边至少50mm宽。
10.3压力灌浆
10.3.1应采用凝固速度较快的专用灌浆材料。
10.3.2门窗周边渗漏通常采用灌浆的方法。
10.3.3灌浆时,严禁在门窗框铝型材上钻孔。
10.4打胶
10.4.1应采用道康宁SJ168、广州白云SS601、杭州之江JS222硅酮密封胶;管线、灯座周边密封必须采用耐候密封胶,如广州白云SS611、杭州之江JS2000。
10.4.2打胶基层应干净、干燥,打胶后至少三天才能进行淋水复查。
序号维修方
法
材料常见适用情况注意事项
1
压力灌
浆环氧树脂(能渗入细小裂
缝,完成后需堵灌浆嘴,容
易造成污染)
窗边、墙体开裂
不允许在铝型
材上钻孔,灌浆
应分次进行
聚氨酯(遇水膨胀生成凝胶
体)
东方雨虹JS-II掺超细水泥
(渗入缝隙凝固阻断渗漏
途径,费用较低)
2
刷防水
涂膜东方雨虹JS-II
窗边、墙体、未
做反坎处
1.5mm厚、窗边
需卷边50mm
3
重新浇
注反坎细石混凝土
外墙飘板根部、
门下槛、室外楼
梯与墙体交接
处
基层凿毛清洗
4
重新堵
洞
细石混凝土、外墙洞眼基层凿毛清洗5
重新挂
网抹灰
钢丝网、防水砂浆墙体开裂
6
打注密
封胶道康宁SJ168、广州白云
SS601、杭州之江JS222
门窗、天窗接缝基层清理干净
7
打注耐
候胶广州白云SS611、杭州之江
JS2000
穿墙管线周边、
灯座
基层清理干净
外墙淋水及楼面和屋面蓄水计划
1、根据崇文金城项目施工进度要求,各栋楼淋水时间如下:
验收前淋(蓄)水初验淋(蓄)水竣工淋(蓄)水备注2015年11月6日~7日初验时竣工时1、7、8号楼
附件1:外墙(窗)淋水试验检查记录表
工程名称
淋水时间检查时间检查部位渗漏情况渗漏处理情况
建设单位
参加人:
年月日监理单位
监理工程师:
年月日
施工单位
参加人:
年月日
门窗安装单位
参加人:
年月日。
