学校教学楼加固施工组织设计
教学楼加固施工施工组织设计

教学楼加固施工施工组织设计施工组织设计内容提要第一章工程概况、及方案编制依据第二章总体部署、施工准备、施工计划第三章主要施工方法、技术质量控制第四章工程质量保证措施第五章安全生产控制措施第六章雨期施工技术措施第七章文明施工措施第八章工期保证措施牡丹江市向阳小学加固工程施工组织设计第一章 工程概况、及编制依据(一)工程概况:(二) 质 量 要 求:合格 。
(三) 工 期 要 求: 60 日历天 (四) 主要编制依据:1. 招标文件、施工图纸。
国家及地方现行建筑工程施工验收规范。
2. 工程的具体地址、环境气候、水文地质、交通等实际情况。
3. 本公司的技术装备能力、及管理水平。
4. 主要国家施工验收规范、及行业标准如下:1) 建筑抗震加固技术规程(JGJ 116-98)2) 土方与爆破工程施工与验收规范(GBJ201-83) 3) 地基与基础工程施工及验收规范(GBJ202-83) 4) 砌体工程施工质量验收规范(GB50203-2002) 5) 多孔砖砌体结构技术规范(JGJ137-2001) 6) 钢筋焊接及验收规范(JGJ18-2003)7) 钢筋焊接接头试验方法标准(JGJ/T27-2001) 8) 普通混凝土配合比设计规程(JGJ55-2000)9) 普通混凝土用砂质量标准及实验方法(JGJ52-1992)工程名称 向阳小学教学楼改造 建设地点西十二条路爱民街建设规模建筑面积:2254.72㎡平方米。
结构类型:加固、维修工程。
图纸标注地面、墙面、柱、梁等加固与恢复工程。
10)混凝土结构工程施工质量验收规范(GB50204-2002)11)混凝土补加剂应用技术规范(GBJ119-1998)12)混凝土拌合用水标准(JGJ63-1989)13)钢结构工程施工验收规范(GB50205-2001)14)外墙饰面砖工程施工及验收规范(JGJ126-2000)15)洁净室施工及验收规范(JGJ71-90)16)塑料门窗安装及验收规程(JGJ103-96)17)住宅装饰装修工程施工规范(GB50327-2001)18)建筑工程施工质量验收统一标准(GB50300-2001)19)建筑装饰装修工程质量验收规范(GB50210-2002)20)采暖与卫生工程施工及验收规范(GB50268-97)21)建筑给水排水及采暖工程质量验收规范(GB50242-2002)22)电气装置工程1KV及以下配线工程施工及验收规范(GB50258-1996)23)给水排水构筑物施工及验收规范(GBJ141-90)。
中小学加固工程施工组织设计

中小学加固工程施工组织设计一、工程概述本次中小学加固工程旨在提高学校建筑的安全性和稳定性,为师生创造一个更加安全可靠的学习和工作环境。
工程涉及多栋教学楼、办公楼及附属建筑,总建筑面积为____平方米。
二、编制依据1、相关的建筑设计规范和施工验收标准。
2、原建筑的结构设计图纸和现场勘察报告。
3、国家和地方有关建筑工程施工的法律法规和政策。
三、施工准备1、技术准备熟悉施工图纸和相关技术规范,进行图纸会审。
编制施工方案和技术交底,明确施工工艺和质量要求。
2、现场准备清理施工现场,搭建临时设施,如办公区、材料堆放区等。
做好“三通一平”工作,确保水、电、路畅通,场地平整。
3、材料准备根据施工进度计划,提前采购加固所需的材料,如钢材、混凝土、碳纤维布等,并确保材料的质量符合要求。
对进场材料进行检验和验收,分类存放,做好防护措施。
4、劳动力准备组建专业的施工队伍,包括钢筋工、混凝土工、架子工、木工等。
对施工人员进行技术培训和安全教育,提高施工人员的业务水平和安全意识。
四、施工流程1、基础加固对基础进行勘察和评估,确定基础加固方案。
采用加大基础面积、增加基础桩等方法进行加固处理。
2、柱梁加固对于混凝土柱梁,采用增大截面法、外包钢法或粘贴碳纤维布法进行加固。
对于钢结构柱梁,进行除锈、防腐处理,如有必要,进行构件更换或加固。
3、墙体加固对砖墙采用增设圈梁、构造柱或钢丝网水泥砂浆面层等方法进行加固。
对混凝土墙体,采用粘贴钢板或碳纤维布等方法进行加固。
4、楼板加固对于楼板承载力不足的情况,采用粘贴碳纤维布、增设钢梁或加厚楼板等方法进行加固。
5、屋面加固检查屋面结构的安全性,对损坏的屋面板进行更换或修复。
加强屋面防水层和保温层的施工,确保屋面的防水和保温性能。
五、施工方法1、增大截面法清理原构件表面的灰尘和杂物,凿毛混凝土表面。
安装钢筋骨架,确保钢筋的位置和间距符合设计要求。
支设模板,浇筑混凝土,并做好养护工作。
2、外包钢法对原构件表面进行处理,打磨平整。
学校教学楼加固施工组织设计

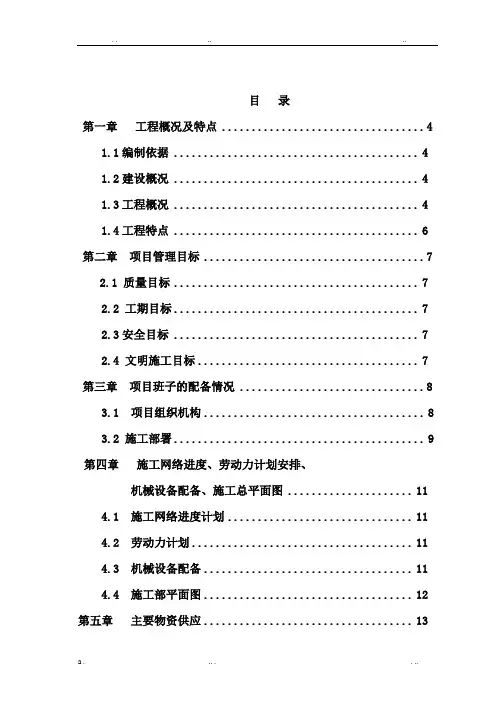

目录第一章工程概况及特点 (4)1.1编制依据 (4)1.2建设概况 (4)1.3工程概况 (4)1.4工程特点 (6)第二章项目管理目标 (7)2.1 质量目标 (7)2.2 工期目标 (7)2.3安全目标 (7)2.4 文明施工目标 (7)第三章项目班子的配备情况 (8)3.1 项目组织机构 (8)3.2 施工部署 (9)第四章施工网络进度、劳动力计划安排、机械设备配备、施工总平面图 (11)4.1 施工网络进度计划 (11)4.2 劳动力计划 (11)4.3 机械设备配备 (11)4.4 施工部平面图 (12)第五章主要物资供应 (13)第六章主要施工方案与技术措施 (14)6.1墙体加固工程 (14)6.2混凝土围套加固独立柱 (16)6.3新墙构造柱加固 (21)6.4新增圈梁加固 (29)第七章质量管理体系与措施 (51)7.1 质量管理体系 (51)7.2建立健全施工管理制度 (54)第八章安全管理体系与措施 (58)8.1安全管理体系 (58)8.2安全保证措施 (58)8.3安全防护措施 (61)第九章工程进度计划与措施 (66)第十章环境保护管理体系与措施 (68)10.1 文明工地管理体系的建立 (68)10.2 CI工作 (68)10.3 防治大气污染 (69)10.4 防治水土污染 (69)10.5 防治施工噪声污染 (70)10.6 环境卫生 (70)10.7 地下管线及其他地上地下设施的保护加固措施 (70)第十一章冬期施工技术措施 (73)第十二章回访保修、服务承诺 (76)附表一拟投入本标段的主要施工设备表附表二拟投入本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章工程概况及特点1.1编制依据1、焦作市第十八中学办公楼、闫河小学教学楼和焦作市第二十中学南教学楼加固工程招标文件。
2、焦作市房管局建筑设计院设计施工图纸。
学校加固工程施工方案

学校加固工程施工方案一、项目背景学校作为社会教育的重要组成部分,承载着大量学生和教职工的学习、生活和工作需求。
为确保校园环境的安全和稳定,以及提高建筑物的抗震能力,学校决定进行加固工程施工。
二、工程概述本加固工程主要针对学校校舍进行结构加固,以提升建筑物的抗震性能,并确保学生、教职工的人身安全。
工程主要包括以下几个方面:2.1 加固范围本次加固工程将对学校各校舍建筑进行全面加固,包括教学楼、实验楼、图书馆、宿舍楼等。
根据结构分析和评估结果,我们将选择合适的加固方式,包括钢筋混凝土加固、钢结构加固、布设防震构件等措施。
2.3 工期计划我们计划将工程时间控制在三个月内,具体根据施工进度进行调整。
三、加固方案根据学校校舍的具体情况和结构评估结果,我们制定了以下加固方案:3.1 钢筋混凝土加固对于部分结构在地震力作用下易发生破坏的区域,我们采用钢筋混凝土加固的方式。
具体操作步骤包括: - 确定加固区域,钻孔设槽 - 铺设拉筋并浇注混凝土 -加密槽口以提高结构刚度 - 进行质量检测和验收钢结构加固主要针对跨度较大的悬挑结构或需要增加承载力的区域。
加固步骤如下: - 清理表面以确保粘接效果 - 增焊钢板作为增强构件 - 对钢构件进行表面处理以防锈蚀 - 进行质量检测和验收3.3 布设防震构件在加固工程中,我们还将布设适当的防震构件,如防震支撑、减震器等,以提高建筑物的抗震性能。
这些构件将根据结构分析结果进行合理设计和布置。
四、施工流程为确保施工进度和质量,我们制定了以下施工流程:1.施工准备阶段:•成立工程组织机构和施工管理团队•确定施工计划和施工方案•准备施工材料和设备2.施工过程:•按照施工计划进行施工•定期进行工程质量检查和验收•做好施工现场安全管理工作3.施工结束阶段:•进行工程竣工验收•办理相关工程手续和报备•编制完善的施工总结报告五、安全管理在施工过程中,我们将严格遵守相关施工安全法规,以确保施工人员和周围环境的安全。
学校加固施工组织设计范文

(一)施工组织设计第一章施工总平面布置图1.1临时用地表第一节脚手架工程一、施工准备1、材料准备1)钢管:采用外径48mm,壁厚3.5mm。
不得有明显变形、裂纹、压扁和锈蚀。
2)扣件:采用机械性能不低于KT-33-8的可锻铸铁扣件,扣件夹紧钢管时,开口处的最小距离>5mm。
3)脚手板:采用杉木或松木脚手板,脚手板厚度50mm、宽度250mm、长度3000mm、两端应各设直径为4mm的镀锌钢丝箍两道。
4)安全网:立网采用全新绿色密目安全网(2000目),平网采用网眼50mm安全网。
安全网满挂在外立杆和大横杆的内侧,2层、4层和操作层脚手板下必须兜设平网。
2、技术准备架子工进场必须进行三级安全教育和相应考核;每周一参加经理部组织的教育,必须建立班前会,并有会议纪要。
施工前必须分级进行技术及安全技术交底。
3、脚手架搭设流程:放置纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙杆(或加抛撑)→第二步纵向水平杆→第二步横向水平杆→剪刀撑→安全网→作业层跳板二、施工方法(一)外架搭设1、立杆垂直度偏差不得大于架高的1/200。
2、立杆接头除在顶层可采用搭接外,其余各接头必须采取对接扣件,对接应符合下要求:立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出建筑物屋顶1.5m。
4、脚手架底部必须设置纵、横向扫地杆。
纵向扫地杆应用直角扣件固定在距垫铁块表面不大于200mm处的立杆上,横向扫地杆应用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
5、大横杆设于小横杆之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并不小于6m。
6、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm。
教学楼加固安全施工组织方案

教学楼加固安全施工组织方案一、项目概况1.组织架构本施工项目将设立一个专门的加固安全施工组织机构,由项目经理担任组织机构的负责人,包括项目经理、安全员、技术员、施工员和监理工程师等。
该组织机构负责施工的整体协调和管理。
2.安全方案制定制定详细的加固安全方案,确保在施工过程中做到保障人员和财产安全。
方案中应包括施工时的作业安全措施、施工期间的安全警示标志、物品组织、施工设备和机械使用安全以及应急预案等。
3.施工阶段划分将施工过程划分为准备阶段、基础加固阶段、主体结构加固阶段、细部处理阶段和收尾阶段。
每个阶段的施工工作应分别确定各自的工作内容和时间节点,并制定相应的安全措施和工序。
4.确定加固方法根据教学楼的结构特点和加固要求,确定适合的加固方法,如钢筋加固、混凝土注浆、增加剪力墙等。
同时,确保施工材料的质量符合相关标准,并委托专业机构进行质量监督和检测。
5.施工设备及物资准备根据施工需要,准备所需的施工设备和物资。
确保施工设备的运行正常,每日进行安全检查和维护,防止发生设备故障造成事故。
购买符合标准的防护用品,并进行培训,确保人员的人身安全。
6.施工人员培训对施工人员进行加固安全方面的培训,包括施工技术培训、安全防护培训和应急预案培训等。
确保施工人员掌握相关的知识和技能,能够熟练操作施工设备,做到安全施工。
7.施工现场管理对施工现场进行划定和标识,设置警示标志,确保周边人员和车辆的安全。
设置警戒线,并加强巡视,严禁无关人员进入施工区域。
同时做好施工现场的五个一管理,即一图一册、一负责人、一责任区域、一检查记录、一风险辨识。
8.安全控制措施在施工过程中,加强对施工质量和施工安全的控制和监督。
对施工工序进行详细的分析和施工方案编制,及时发现和解决施工中的安全隐患。
并定期进行安全检查和评估,保证施工的安全进行。
9.应急预案制定详细的应急预案,包括防火、防爆、防止施工事故和人员伤亡等预案。
为施工期间的突发事件提供应急处理方案,确保施工过程中的人员和财产安全。
XX中学教学楼加固改造工程施工组织设计

教师学科教案[ 20 – 20 学年度第__学期]任教学科:_____________任教年级:_____________任教老师:_____________xx市实验学校自贡市江姐中学教学楼扩建工程施工组织设计编制人:审核人:审批人:编制单位:自贡市鸿发建筑安装有限公司JL—A002施工组织设计(方案)报审表工程名称 :自贡市江姐中学教学楼扩建工程编号:注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各一份。
四川省建设厅制目录1.编制依据1.1工程招标文件1.2项目概况与招标范围1.3主要规范、规程1.4主要标准1.5主要图集1.6主要法规1.7其他2.工程概况2.1总体简介2.2工程特殊情况2.3工程特点、施工难点3.施工部署3.1施工组织3.2施工部署原则及总体施工顺序3.4工程进度计划与措施3.5组织协调3.6主要项目工程量3.7主要劳动力计划3.8资源配备计划4.施工准备4.1技术准备4.2施工现场准备5.施工方案与技术措施5.l流水段划分5.2大型机械选择5.3主要施工方法6.主要施工管理措施6.1保证工期措施6.2质量管理体系与措施6.3技术管理措施6.4安全管理体系与措施6.5消防措施6.6环境保护管理体系与措施6.7文明工地管理措施6.8降低成本措施7、主要经济技术指标7.1工期7.2质量7.3安全7.4文明施工7.5消防8、冬雨季施工技术措施8.1雨季施工措施8.2冬季施工措施8.3夏季施工措施9、地下管线及其它地上、地下设施的保护加固措施1.编制依据1.1工程招标文件1.2项目概况与招标范围1.2.1建设地点:自贡市江姐中学内。
1.2.2建设规模及主要建设内容:建筑面积 158.4m2;阶梯教室改造247.74m2。
1.2.3质量目标:达到现行国家有关工程施工验收规范和标准的要求合格标准。
1.4主要标准1.6主要法规1.7其他2.工程概况2.1总体简介自贡市江姐中学教学楼扩建工程:建筑面积 158.4m2;阶梯教室改造247.74m2。
学校教学楼加固施工组织设计

目录第一章工程大要及特点 (4)1.1 编制依照 (4)1.2 建设大要 (4)1.3 工程大要 (4)1.4 工程特点 (6)第二章项目管理目标 (7)质量目标 (7)工期目标 (7)2.3 安全目标 (7)文明施工目标 (7)第三章项目班子的装备情况 (8)项目组织机构 (8)施工部署 (9)第四章施工网络进度、劳动力计划安排、机械设施装备、施工总平面图 (11)施工网络进度计划 (11)劳动力计划 (11)机械设施装备 (11)施工部平面图 (12)第五章主要物质供应 (13)第六章主要施工方案与技术措施 (14)墙体加固工程 (14)混凝土围套加固独立柱 . (16)新墙构造柱加固 . (21)新增圈梁加固 (29)第七章质量管理系统与措施 (51)质量管理系统 (51)建立健全施工管理制度 . (54)第八章安全管理系统与措施 (58)安全管理系统 (58)安全保证措施 (58)安全防范措施 (61)第九章工程进度计划与措施 (66)第十章环境保护管理系统与措施 (68)文明工地管理系统的建立 (68)CI 工作 (68)防治大气污染 (69)防治水土污染 (69)防治施工噪声污染 (70)环境卫生 (70)地下管线及其他地上地下设施的保护加固措施 (70)第十一章冬期施工技术措施 (73)第十二章回访保修、服务承诺 (76)附表一拟投入本标段的主要施工设施表附表二拟投入本标段的试验和检测仪器设施表附表三劳动力计划表附表四计划开竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章工程大要及特点1.1 编制依照1、焦作市第十八中学办公楼、闫河小学授课楼和焦作市第二十中学南授课楼加固工程招标文件。
2、焦作市房管局建筑设计院设计施工图纸。
3、国家现行施工及以查收规范。
4、企业《质量系统程前言件》。
1.2 建设大要1、工程名称:焦作市第十八中学办公楼、闫河小学授课楼和焦作市第二十中学南授课楼加固工程2、招标人:焦作市解放区教育局3、建设地址:焦作市解放区4、招标范围:施工图范围内的所有工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况及特点 (4)1.1 编制依据 (4)1.2 建设概况 (4)1.3 工程概况 (4)1.4 工程特点 (6)第二章项目管理目标 (7)2.1 质量目标 (7)2.2 工期目标 (7)2.3 安全目标 (7)2.4 文明施工目标 (7)第三章项目班子的配备情况 (8)3.1 项目组织机构 (8)3.2 施工部署 (9)第四章施工网络进度、劳动力计划安排、机械设备配备、施工总平面图 (11)4.1 施工网络进度计划 (11)4.2 劳动力计划 (11)4.3 机械设备配备 (11)4.4 施工部平面图 (12)第五章主要物资供应 (13)第六章主要施工方案与技术措施 (14)6.1 墙体加固工程 (14)6.2 混凝土围套加固独立柱. (16)6.3 新墙构造柱加固. (21)6.4 新增圈梁加固 (29)第七章质量管理体系与措施 (51)7.1 质量管理体系 (51)7.2 建立健全施工管理制度. (54)第八章安全管理体系与措施 (58)8.1 安全管理体系 (58)8.2 安全保证措施 (58)8.3 安全防护措施 (61)第九章工程进度计划与措施 (66)第十章环境保护管理体系与措施 (68)10.1 文明工地管理体系的建立 (68)10.2 CI 工作 (68)10.3 防治大气污染 (69)10.4 防治水土污染 (69)10.5 防治施工噪声污染 (70)10.6 环境卫生 (70)10.7 地下管线及其他地上地下设施的保护加固措施 (70)第十一章冬期施工技术措施 (73)第十二章回访保修、服务承诺 (76)附表一拟投入本标段的主要施工设备表附表二拟投入本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章工程概况及特点1.1 编制依据1、焦作市第十八中学办公楼、闫河小学教学楼和焦作市第二十中学南教学楼加固工程招标文件。
2、焦作市房管局建筑设计院设计施工图纸。
3、国家现行施工及以验收规范。
4、公司《质量体系程序文件》。
1.2 建设概况1、工程名称:焦作市第十八中学办公楼、闫河小学教学楼和焦作市第二十中学南教学楼加固工程2、招标人:焦作市解放区教育局3、建设地点:焦作市解放区4、招标范围:施工图范围内的所有工程。
1.3 工程概况本工程为焦作市第十八中学办公楼、闫河小学教学楼和焦作市第二十中学南教学楼加固工程。
1.3.1 焦作市第十八中学办公楼焦作市第十八中学办公楼东西长41.44 米,南北宽为8.84 米,建筑面积1479.46平方米。
层高为3.6米,共四层,总高度为14.4 米。
砖混结构,楼面层面采用预制板,墙体为370、240 厚砖墙,外挑廊,外廊柱采用3710*370 砖柱,初建于1988年。
抗震设防烈度:七度。
抗震加固设防目标:在遭遇相当于抗震设防烈度的地震影响时,一般不致倒塌。
抗震加固设计使用年限:30 年。
1.3.2闫河小学教学楼阎河小学教学楼东西长89.00 米,南北宽为10.89 米,建筑面积1938.42平方米。
层高为3.8 米,共二层,总高度为7.6 米。
砖混结构,楼面层面采用预制板,墙体为370 厚砖墙,外挑廊,初建于1956年。
抗震设防烈度:七度。
抗震加固设防目标:在遭遇相当于抗震设防烈度的地震影响时,一般不致倒塌。
抗震加固设计使用年限:8 年。
1.3.3 焦作市第二十中学南教学楼焦作市第二十中学教学楼东西长61.34米,南北宽为9.24 米,建筑面积2267.13平方米。
层高为3.3米,共四层,总高度为13.2 米。
砖混结构,楼面层面采用预制板,墙体为240厚砖墙,初建于1978 年。
抗震设防烈度:七度。
抗震加固设防目标:在遭遇相当于抗震设防烈度的地震影响时,一般不致倒塌。
抗震加固设计使用年限:20 年。
1.4 工程特点工程现场施工条件已具备,现场已完成三通一平,具备开工条件。
施工用临时水、电源由业主指定地点引出。
建设工期较紧,为了保证业主能够按时投入使用,我们将按照业主的要求控制工期,施工期间将经历冬季影响施工的时令节气,因此必须做好相应的季节性施工措施,以确保工程质量。
文明施工安全要求高:为保证本工程施工现场达到文明施工要求,施工过程中必须对环境和安全防护等方面进行严格控制,确保安全生产、文明施工、保护环境、控制噪音,保证道路畅通和学校学生的安全。
第二章项目管理目标根据招标文件精神,按照我公司“雕筑时代精品,诚信服务用户”的质量方针和“为用户提供优质工程” 的企业宗旨,确定以下施工目标:2.1 质量目标分部分项工程一次验收合格率100%,符合国家质量标准及安装标准,达到合格标准要求。
2.2工期目标计划开工日期:2009年12月1日计划竣工日期:2010年1月20日实际开工日期以监理通知为准。
施工日历天数:50天。
2.3安全目标确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在3%o以内2.4文明施工目标达到焦作市建筑工程安全文明工地要求,让业主满意,创文明工地第三章项目班子的配备情况3.1 项目组织机构公司委派具有丰富施工经验及协调能力强的项目经理担任项目部经理,项目经理部对本工程的技术质量安全、材料、设备、对外协调进行全面管理。
组织机构见下图。
现场项目部,按项目管理方法进行运作,配项目副经理和技术负责 人。
项目班子成员均有多年建筑施工经验,并多次承担过建设项目,在 质量和工期方面创造了较好的成果。
项目部下设的五部,按照一专多能,因职设人的原则配备(编制) 专业技术人员。
详见下表,项目部人员组成表。
现场项目组织形式采取直线职能制,分三个管理层。
项目经理负责 施工项目决策和调控工作,专业职能管理部负责施工内部专业管理业 务,第三层为项目的具体施工操作队伍。
项目部为我公司的派出机构,遵循集中统一的管理原则,负责现场 各方面工作,全面履行合同及对业主的各项承诺,确保业主满意。
项目 实施过程中,除了按照项目法施工的精髓进行运转外,发挥我公司优良 传统,充分利用思想政治工作的法宝,思想教育和政治动员作为现场搞 好生产的一项重要措施,定期开展各种活动,使每个职工都能以饱满的 主人翁责任感和建设者的荣誉感投入到工作中,充分发挥潜在的积极 性。
3.2 施工部署本工程共分十八中、闫河、二十中三个施工区段,因地理位置相距 较远,将每个施工区段作为一个独立的单位工程来进行施工管理。
本工程为学校办公楼、教学楼加固工程,工程量较小,但是施工过 程中对原楼的保护和加固施工工艺是保证工程质量的重点。
建设项目,丄程需要。
进入施工现场后,按施工进度网络计划进行流水段施工。
首先进行测量放线,同时进行临建的搭设和安排机械进场。
本工程混凝土用量较小,混凝土采用现场搅拌。
钢筋制作、木工制作施行统一安排、集中堆放。
主体结构施工主要以钢筋为主要先导工序,模板、混凝土浇筑紧随其后流水施工。
模板采用12mm高强双面覆膜竹胶板施工方案,垂直运输采用QTZ3 1 .5型塔式起重机和物料提升机。
外装修采用双排脚手架施工。
安装工程的预埋、预留工作与土建密切配合,减少后期剔凿。
第四章施工网络进度、劳动力计划、机械设备配备、施工平面布置图4.1 施工网络进度计划根据招标文件精神,招标工期为50 天,为保证业主按时使用,我公司确保在50 天内完成。
计划开工日期:2009 年12 月1 日计划竣工日期:2010 年1 月20 日实际开工日期以监理通知为准。
详见附表四:计划开竣工日期和施工进度网络图4.2 劳动力计划劳动力实行专业化组织,对现场的施工队伍进行严格的资格审查,对施工班组实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定,按施工区、作业面、不同工种划分作业班组,使各作业班组从事相同性质的工作,以提高操作人员的熟练程度和劳动生产率,确保施工质量和施工进度。
具体劳动计划详见附表三:劳动力计划表4.3 机械设备配备4.3.1 施工设备本工程现场所用的主要施工设备为塔吊、电焊机、巻扬机、工具车等。
详见附表一:拟投入本标段的施工设备表。
4.3.2 测量设备主要配备一台J6经纬仪三台,50m钢尺,DS3水准仪三台用以测量校正。
详见附表二:拟投入本标段的试验和检测仪器设备表4.4 施工总平面布置原则上施工总平面设计综合考虑了尽量节约施工用地,在能够保证施工顺利进行的情况下,尽可能减少临设投资加快施工准备。
为创优质工程和文明标准化工地,采取硬化地坪施工。
现场沿建筑物四周修建临时道路,临时道路和临时堆场均采用200mm厚道渣或碎砖三合土压实、150mn厚C20砼面层。
在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,根据施工对材料使用时间的要求,各种材料分批进场,将材料的堆放位置靠近使用地点,以缩短运距减少重复运输,节约劳力和费用。
现场布置应符合有关卫生及安全技术和防火规范。
材料布置采用集中布置方式,位置靠近建筑物,以满足垂直运输的需要。
水网和电网的布置:本工程总进水管选D=50mr的供水管能满足现场施工、生活用水的需要。
消防用水,由城市消防专用管道接出, 按规定管径不小于100mm整个施工现场的用电线路布置主要分为三个部分,由业主提供的变电间接出铜芯240mm2电缆线,再由配电箱接出。
分别为:大型设备的电线路,如塔吊等;现场加工区的用电线路;照明线路。
详见附表五:施工总平面图。
附表六临时用地表第五章主要物资供应本工程所需材料由项目经理部的材料供应部采购,严格按照IS09002质量认证体系中物资采购程序来操作,以确保进场材料的质量。
对所有的装饰材料均实行样板制,在多家供应商中通过综合评定,选定合格样品。
各种样板必须通过业主、监理工程师认可并签字。
材料供应部根据样板及合同中提供的质量标准来进行物资的进场检验和验收。
无论是提供材料还是自购材料,必须严格按照物资验收程序,不合格物资严禁进场使用。
工程所需材料、设备均需征求业主或监理的批准后方可计划购买。
第六章主要施工方案与技术措施6.1 墙体加固工程1 、采用钢筋网面层加固墙体,钢筋网采用细密点焊钢筋网,规格为©4@12(X120。
2、钢筋网与墙体的固定,双面加固时采用S型© 6钢筋以钻孔穿墙对拉,间距为900,梅花状布置,单面加固时,采用L型© 6构造锚固钢筋以凿洞填M10水泥砂浆锚固,孔洞为60m M 60mm深130mn,构造锚固筋为600 mm呈梅花状交错排列。
3、竖向钢筋应连续贯通穿过楼板,为避免钻孔太密造成楼板过大损伤,在楼板处可采用集中配筋方式通过。
钢筋规格为二级12@600,上下搭接各400,端部焊© 6横筋两道,以便与钢筋网、焊接钢丝网搭接。
