脚手架搭设等方案(简单)讲解学习
脚手架搭设专项施工方案

因本工程是高层建筑,故考虑到安全及经济方面原因,决定采用落地式扣件钢管脚手架与悬挑式脚手架结合方式完成本工程主体外架的搭设。
一、脚手架搭设原则主楼从九层起开始采用槽钢悬挑式双排钢管脚手架,每五层设一道槽钢悬挑梁。
二、落地式钢管脚手架的搭设(1)脚手架的搭设在脚手架基础完成后再进行,脚手架的步高为1.8m, 立杆纵、横向间距1.5m,离底部200mm处设置一道大、小横杆,以保持脚手架底部的整体性,架体立杆下设砼垫块或统浇60厚砼地面,并做好排水工作,防止架体下沉。
(2)脚手架搭设时,先立立柱,立柱架设先立里侧立柱,后立外侧立柱,再进行大、小横杆的架设,再在其上铺设脚手板,做好固定件后再进行第二步脚手架。
(3)连接杆的间距,其水平方向@ 6000设一点,垂直方向每层设一点,可作矩形布置。
外脚手架的断口处两端每步设置连接杆。
连接杆用© 48x 3.5mm的钢管,长度在600mm左右,一端用直角扣件与脚手架内侧立杆扣紧,另一端与埋入建筑物结构内的竖向钢管固定。
连接件有适当的调整余地。
连接点设在脚手架的立杆与大小横杆连接处附近,在第一步大横杆开始设置。
(4)外架围护采用脚手片。
脚手架的搭设完成后先进行自检,再经专职管理人员、搭架人员、共同检查验收,经验收合格后办妥脚手架验收手续,在脚手架醒目处挂上脚手架验收的合格标牌,方可投入使用。
三、下撑斜拉式槽钢悬挑式外挑脚手架搭设(1)基本要求用下撑斜拉式槽钢悬挑式外挑脚手架是施工临时结构,它要承受施工过程中各种垂直和水平荷载,因此脚手架必须有足够的承载能力、刚度和稳定性,在施工过程中,在各种荷载作用下不发生失稳、倒塌。
并不超过结构的容许强度、变形、倾斜、摇晃或扭曲现象,以确保安全。
(2)受荷情况采用①48X 3.5钢管和扣件等构件的脚手架,立杆、大横杆和小横杆是主要受力杆件。
剪撑、斜撑和连墙杆是保证脚手架整体铡度和稳定性的杆件,并具有加强脚手架抵抗垂直和水平力作用的能力。
学习脚手架施工方案使用的基本步骤与流程

学习脚手架施工方案使用的基本步骤与流程在建筑施工中,脚手架扮演着重要的角色,为工人提供了便利和安全保障。
脚手架施工方案使用的基本步骤与流程是建筑工程学习与掌握的重要内容之一。
本文将从搭建脚手架的准备工作、材料准备、搭建步骤和安全措施四个方面进行论述。
一、准备工作在搭建脚手架之前,需要进行一些准备工作。
首先,要对工程现场进行勘测和测量,确定脚手架的尺寸和搭建的位置。
其次,要了解施工现场的环境和条件,包括地质条件、建筑物的结构、周围的气候等。
最后,要编制脚手架搭建方案,并获得相关审批文件。
这些准备工作的完成,为后续的脚手架施工奠定了基础。
二、材料准备在搭建脚手架之前,需要准备一些必要的材料和设备。
常用的脚手架材料包括钢管、连接件、立杆、横杆、斜杆、支撑杆等。
此外,还需要准备一些辅助工具,如扳手、螺丝刀、梯子等。
材料准备的充分与准确,可以提高脚手架施工的效率和安全性。
三、搭建步骤脚手架的搭建步骤可以分为三个部分:基础搭设、主体搭设和辅助设备搭设。
1. 基础搭设首先,需要在施工现场进行基础搭设,包括搭建施工井架、固定锚等。
施工井架的搭设是为了便于下部结构的搭建和保证脚手架的稳固。
固定锚的设置则是为了增加脚手架的稳定性和安全性。
2. 主体搭设主体搭设是脚手架搭建的核心环节。
首先,要按照脚手架搭设方案进行立杆的安装,确保立杆的垂直度和水平度。
然后,根据脚手架的高度和横跨的距离,安装横杆和斜杆,形成脚手架的主体骨架。
最后,根据需要,安装支撑杆,以增加脚手架的稳定性。
3. 辅助设备搭设辅助设备搭设包括脚手板、安全网和防护栏杆等。
脚手板的搭设是为了提供工人工作的平台,其安装应牢固可靠。
安全网的设置是为了预防坠落事故的发生,要确保安全网完整无缺,并进行固定。
防护栏杆的搭设是为了防止工人从脚手架上掉落,应具备足够的高度和强度。
四、安全措施脚手架施工过程中,安全措施的落实至关重要。
首先,工人应熟悉操作规程和安全操作要求,并佩戴好安全帽、防滑鞋等个人防护用品。
满堂脚手架的搭设

满堂脚手架的搭设脚手架是建筑施工过程中不可或缺的设备,它能够提供工人在高空作业时的安全保障。
满堂脚手架是一种常见的搭设方式,它广泛应用于建筑施工中,为工人提供了便利和舒适的作业环境。
本文将介绍满堂脚手架的搭设方法和注意事项。
一、搭设方法1. 清理场地:在搭设满堂脚手架之前,首先要对搭设场地进行清理,确保工作区域干净整洁,没有杂物和障碍物。
2. 基础设置:根据设计要求,在场地上布置合适的支撑杆和横梁,确保脚手架的稳固和平整。
3. 安装立杆:使用专业的立杆安装工具,按照设计图纸要求进行立杆的安装,并确保立杆的坚固和垂直。
4. 连接横梁:将横梁与立杆连接,并用螺母进行紧固,确保横梁和立杆之间的连接牢固可靠。
5. 搭设水平支撑杆:根据脚手架高度的需要,安装适当数量的水平支撑杆,用于支撑和稳定整个脚手架的结构。
6. 安装工作平台:在搭设好的脚手架上铺设木板或金属板,形成安全可靠的工作平台,方便工人进行高空作业。
7. 固定和加固:在完成搭设后,对脚手架的关键部位进行固定和加固,确保整个脚手架的稳定性和安全性。
二、注意事项1. 搭设前的准备:在搭设满堂脚手架之前,要仔细阅读相关的设计图纸和施工方案,了解搭设的要求和步骤,做好充分的准备工作。
2. 质量控制:在搭设过程中,要注意材料的选择和检查,确保脚手架的质量符合标准要求,以提供良好的工作环境和作业安全。
3. 安全防护:在搭设满堂脚手架时,必须严格按照相关的安全操作规程进行施工,工人必须佩戴符合要求的安全帽、防滑鞋等个人防护装备。
4. 加固和固定:在完成脚手架搭设后,要检查脚手架的各个连接部位是否紧固可靠,特别是立杆和横梁之间的连接处,必须进行加固和固定。
5. 日常检查维护:在施工期间,应定期进行脚手架的检查和维护,及时处理脚手架上的松动、破损等问题,确保脚手架的安全和稳定。
6. 搭设结束后的拆除:在工程结束后,要按照要求进行脚手架的拆除,注意拆除的顺序和安全措施,防止因拆除脚手架而引发的安全事故。
施工现场脚手架搭设教学

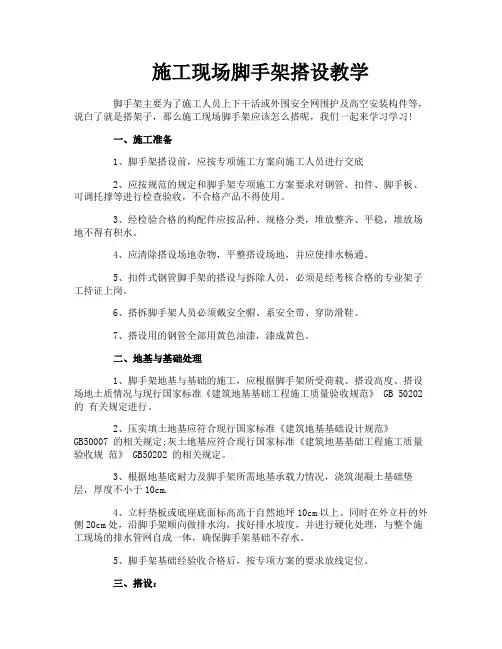

施工现场脚手架搭设教学脚手架主要为了施工人员上下干活或外围安全网围护及高空安装构件等,说白了就是搭架子,那么施工现场脚手架应该怎么搭呢,我们一起来学习学习!一、施工准备1、脚手架搭设前,应按专项施工方案向施工人员进行交底2、应按规范的规定和脚手架专项施工方案要求对钢管、扣件、脚手板、可调托撑等进行检查验收,不合格产品不得使用。
3、经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
4、应清除搭设场地杂物,平整搭设场地,并应使排水畅通。
5、扣件式钢管脚手架的搭设与拆除人员,必须是经考核合格的专业架子工持证上岗。
6、搭拆脚手架人员必须戴安全帽、系安全带、穿防滑鞋。
7、搭设用的钢管全部用黄色油漆,漆成黄色。
二、地基与基础处理1、脚手架地基与基础的施工,应根据脚手架所受荷载、搭设高度、搭设场地土质情况与现行国家标准《建筑地基基础工程施工质量验收规范》 GB 50202 的有关规定进行。
2、压实填土地基应符合现行国家标准《建筑地基基础设计规范》GB50007 的相关规定;灰土地基应符合现行国家标准《建筑地基基础工程施工质量验收规范》 GB50202 的相关规定。
3、根据地基底耐力及脚手架所需地基承载力情况,浇筑混凝土基础垫层,厚度不小于10cm.4、立杆垫板或底座底面标高高于自然地坪10cm以上。
同时在外立杆的外侧20cm处,沿脚手架顺向做排水沟,找好排水坡度,并进行硬化处理,与整个施工现场的排水管网自成一体,确保脚手架基础不存水。
5、脚手架基础经验收合格后,按专项方案的要求放线定位。
三、搭设:要求:①螺栓拧紧扭力矩不应小于4065N・m;②对接扣件开口应朝上或朝内;③各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
④脚手架的搭设高度不得高于相邻连墙件两步架⑤架体护身栏杆和挡脚板均应搭设在外立杆的内侧;⑥架体护身栏杆高度应为每步架的1.2m处;⑦脚手板应铺满、铺稳,离墙面的距离不应大于150mm;⑧脚手架搭设必须与工程进度同步进行,一次搭设高度不应超过相邻连墙件2步以上。
脚手架搭设及拆卸方案

脚手架搭设及拆卸方案一、脚手架搭设方案(一)立杆基础1、按脚手架的柱距、排距要求进行放线、定位,钢管脚手架基础用砼硬化,落地立杆垂直稳放在砼预制块上,尺寸为150×150×100,设纵横相连扫地杆。
2、立杆基础外侧设置截面为300×250mm的排水沟,并在外侧设800mm宽的砼地面。
(二)杆件搭设脚手架搭设顺序如下:放置纵向扫地杆→立柱→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙件→第二步纵向水平杆→第二步横向水平杆(三)剪刀撑的设置脚手架外侧设置剪刀撑,由脚手架端头开始按水平距离9米设置一排剪刀撑,剪刀撑杆件与地面成45度角,自下而上,左右连续设置。
杆件搭接不宜设在同一平面上,搭接长度不小于100cm,且不少于两个扣件紧固。
(四)脚手架外侧自第二步起设1.2米高同材质的防护栏杆和30cm高的踢脚杆,顶排防护栏杆设两道,高度分别为0.9米和1.3米。
脚手架的高度,里立杆低于檐口50cm,平屋顶外立杆高于檐口1.2米。
脚手板用不细于18号铅丝双股并联绑扎。
外侧用合格的密目安全网封闭。
每隔10米,内侧作业层与墙面处用密目安全网封闭。
(五)连墙件的设置连墙件在底层第一步纵向水平杆处开始设置,宜靠近主节点设置,偏离主节点的距离不应大于300mm。
连墙件竖向间距为3.6米,水平间距为4.5米。
当处在墙角处,连墙件偏1.0米设置一个,其它按水平间距每隔4.5米设置一个。
脚手架到顶时,最后一道连墙件必须加密。
连墙件必须采用可承受拉力和压力的构造。
采用配用顶撑,顶撑应可靠地顶在混凝土圈梁、柱等结构部位。
拉结应采用刚性拉结,一段用钢管锚入梁中,用扣件连接。
二、脚手架拆卸方案1、全面检查脚手架的扣件连接、连墙件、支撑体系是否符合安全要求。
2、拆除安全技术措施,由单位工程负责人逐级进行安全技术交底。
3、拆除顺序必须按搭设的逆顺序逐层自上而下进行,作到一步一清,严禁上下同时拆卸。
脚手架施工方案

脚手架施工方案1.施工前准备在进行脚手架施工之前,需要进行充分的准备工作。
首先,需要制定详细的脚手架施工方案,包括施工计划、施工流程和安全措施等。
其次,要进行现场勘察,了解施工环境和地形地貌等情况。
根据现场实际情况,确定脚手架的类型、规格和数量。
最后,要进行材料和设备的采购,确保施工过程中的需要。
2.脚手架搭设脚手架的搭设是一个重要的环节,需要严格按照脚手架搭设规范进行操作。
首先,要将脚手架基础结构搭设起来,包括设置支撑立柱、平衡杆和横梁等。
其次,要进行立杆的固定和连接,确保脚手架整体结构的稳定。
然后,根据施工需要,搭设脚手架的平台和楼梯,使其方便施工人员的操作。
最后,要对脚手架进行检查和调整,确保其安全可靠。
3.安全措施脚手架的搭设过程中,需要采取一系列的安全措施,以确保施工人员的安全。
首先,要对施工现场进行封闭和警示,避免他人无关人员进入施工区域。
其次,要对脚手架进行固定和加固,防止脚手架的倾覆和坍塌。
然后,要设置脚手架的适当的安全网和警示标志,以减少高空作业带来的风险。
最后,要提供必要的安全防护设施,如安全带、安全帽和防护眼镜等,确保施工人员的人身安全。
4.施工流程在进行脚手架施工的过程中,需要按照施工流程进行操作。
首先,要进行材料和设备的搬运和安装,确保施工需要。
其次,要进行脚手架的搭设和调整,使其符合施工的要求。
然后,进行施工操作,如浇筑混凝土、安装钢结构和铺设管道等。
最后,进行脚手架的拆除和清理,保持施工现场的整洁。
5.施工质量控制在脚手架施工过程中,需要进行质量控制,以确保施工质量。
首先,要进行施工材料的检查和验收,确保材料的质量符合施工要求。
其次,要进行脚手架的监测和检测,确保脚手架的稳定和安全。
然后,要进行施工现场的巡检和跟踪,及时发现和解决施工中的质量问题。
最后,要进行施工的验收和整改,确保施工质量符合相关标准和规范。
综上所述,脚手架施工方案需要明确施工计划、施工流程和安全措施,并严格按照规范进行操作。
脚手架搭设施工方案

脚手架搭设施工方案一、工程概述二、脚手架搭设原则1.符合国家相关法律法规及行业标准,确保施工安全。
2.选用优质脚手架材料,提高施工效率,降低成本。
3.注重环境保护,减少对周边环境的影响。
三、脚手架类型及选材1.脚手架类型:碗扣式脚手架2.材料要求:选用国标Q235材质,表面热镀锌处理,增强抗腐蚀能力。
四、脚手架搭设流程1.搭设前准备(1)对施工人员进行安全教育和技术培训,提高施工技能和安全意识。
(2)检查脚手架材料,确保无破损、变形等问题。
(3)准备相关施工工具,如扳手、螺丝刀等。
2.基础施工(1)根据脚手架搭设方案,对基础进行平整处理,保证基础牢固。
(2)在基础表面铺设防滑垫,防止脚手架滑动。
3.脚手架搭设(1)按照设计要求,从一侧开始搭设,依次安装立杆、横杆、斜撑等部件。
(2)搭设过程中,注意检查脚手架的稳定性,发现问题及时调整。
(3)在脚手架搭设过程中,设置安全通道,方便施工人员通行。
4.搭设完毕验收(1)对搭设完成的脚手架进行全面检查,确保符合设计要求。
(2)验收合格后,对脚手架进行标识,明确使用区域和注意事项。
五、施工安全措施1.设置安全防护网,防止施工过程中物料掉落伤人。
2.施工人员佩戴安全帽、安全带等防护用品,遵守施工现场安全规定。
3.定期对脚手架进行检查,发现问题及时整改,确保施工安全。
六、施工环保措施1.施工现场设置垃圾收集点,及时清理施工垃圾,减少对环境的影响。
2.采用环保型材料,减少对环境的污染。
3.施工过程中,严格控制噪音和扬尘,确保周边环境质量。
七、施工进度安排1.根据工程总体进度计划,制定脚手架搭设施工进度计划。
2.确保脚手架搭设施工与主体结构施工同步进行,不影响工程进度。
八、施工成本控制1.优化脚手架设计方案,降低材料消耗。
2.选用性价比高的材料,降低成本。
3.提高施工效率,缩短施工周期,降低人工成本。
九、施工售后服务1.施工完成后,对脚手架进行检查,确保使用安全。
活动脚手架搭设方案

活动脚手架搭设方案活动脚手架是一种用于临时搭建活动场所的设施。
它的作用是提供临时的支撑和平台,以便于进行各种活动,如演出、展览等。
本文将就活动脚手架的搭设方案进行详细介绍。
1. 活动脚手架的选择与准备在选择活动脚手架之前,需要对场地进行评估。
要考虑活动的规模、场地的大小和形状、地面条件等因素。
根据评估结果,在市场上选择适合的脚手架类型和数量。
2. 搭设前的准备工作在搭设活动脚手架之前,需要进行一些准备工作。
首先,要制定搭设计划,包括搭设地点、搭设时间、搭建人员等。
其次,需要购买或租赁搭设所需的工具和设备。
最后,要对搭建人员进行培训,确保他们能够正确搭设脚手架。
3. 脚手架的搭设流程活动脚手架的搭设一般包括以下几个步骤:3.1 地基处理在搭设脚手架之前,需要对地基进行处理。
首先,清除地面上的杂物和障碍物。
其次,根据需要,对地面进行平整、加固或者防滑处理。
3.2 搭设主竖杆首先,根据设计要求,在场地上标记出主竖杆的位置。
然后,将主竖杆插入地基中,并用水平仪调整竖直度。
最后,固定竖杆,确保不会移动。
3.3 安装水平支撑在主竖杆固定后,需要安装水平支撑。
首先,根据设计要求,在主竖杆上标记出水平支撑的位置。
然后,将水平支撑安装在主竖杆上,并使用扣件进行固定。
3.4 安装连接杆和横杆在水平支撑安装完成后,需要安装连接杆和横杆。
首先,根据设计要求,在水平支撑上标记出连接杆和横杆的位置。
然后,将连接杆和横杆插入水平支撑,并使用扣件进行固定。
3.5 安装台面和栏杆最后,需要安装台面和栏杆。
首先,根据设计要求,在横杆上标记出台面和栏杆的位置。
然后,将台面和栏杆安装在横杆上,并使用扣件进行固定。
4. 安全措施在活动脚手架搭设过程中,必须要注意安全。
首先,搭建人员必须配备安全帽、安全绳等个人防护用具。
其次,要选用质量可靠、经过检测合格的脚手架设备。
另外,要定期检查脚手架的使用状况,并及时进行维护和修理。
5. 拆除与清理在活动结束后,需要对脚手架进行拆除和清理工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
脚手架搭设方案建筑施工中,无论结构施工还是室内外施工都离不开脚手架,架子的搭设质量对施工人员的人身安全、工作进度、工程质量有直接的关系,一定要重视脚手架、架子的搭设质量。
一、材质该项目的外脚手架采用扣件式钢管脚手架。
钢管采用Ф48mm—Ф51mm。
壁厚3—3.5mm的直缝电焊钢管,用于立柱纵向水平撑杆(斜撑、剪刀撑、抛撑等)的钢管长宜4—6.5m,用于横向水平的钢管长以2.2—2.5m 为宜。
每根钢管和最大重量不应大于25kg。
钢管应无裂纹,两端面应平整,严禁打孔。
采用的必须具备产品质量合格及钢管材质检验报告,表应平直光滑,不应有明显裂纹、分层、压痕、划痕和硬弯。
二、扣件1、扣件不能有裂纹、气孔,不宜有疏松、砂眼或其他影响使用的缺陷,机械性能不低于KTH33—8的可锻铸要求。
2、保证扣件与钢管的接触面严格吻合。
3、旋转扣件应转动灵活,两旋转面的间距应小于1mm。
4、当扣件夹紧钢管时,开口处的最小距离应小于5mm。
5、扣件表面应做防锈处理。
6、扣件螺栓的拧昆力矩达70N·m扣件不得破坏。
三、脚手板脚手板的类型有冲压式钢脚手板、木脚手板,竹脚手板等。
每块脚手板的重量均不宜大于30kg,其材质应符合国家现行标准有关规定要求。
四、底座底座有可锻铸铁制成的和钢板焊接的底座两种。
五、脚手架构造要求脚手架搭设之前,应根据工程的特点和施工工艺编制搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
脚手架的搭设高度超过规范规定的要进行计算。
1、当搭设高度25~50m时,应对脚手架整体稳定性从构造上进行加强。
2、当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架荷载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
3、扣件式钢管脚手架搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
4、当立杆不埋设时,离地面20cm处,设置纵向及横向扫地杆。
5、脚手架基础不得积水。
6、从底层第一步大横杆处开始设置连墙杆,连墙杆与建筑结构连接,24m以上高度的架,可采用在墙体内预埋直径为8mm钢筋环,再用双股直径为6mm钢筋与架体拉接的同时增加支顶措施,或用长800mmФ48×3.5mm 钢管与长400mmФ10(在其尾部做60度弯钩,钩长50mm)钢筋焊接连接后进行预埋,预埋时钢管端部距建筑物不大于50mm,方便今后加垫块以形成对脚手架的支顶的方法来固定脚手架。
7、脚手架纵向按每组剪刀撑跨越立杆根数为5~7根(>6m),斜杆与地面夹角在450~600之间。
高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一组剪刀撑,由底部至顶部随脚手架搭设连接设置;中间部分可间断设置,各组剪刀撑间距不大于15m。
高度在24m以上的双排脚手架,在外侧立面必须沿长度和高度连续设置。
剪刀撑斜杆应与立杆和伸出的小横杆进行连接,底部斜杆的下端应置于垫板上。
剪刀斜杆的接长,均采用搭接,搭接长度不小于0.5m,设置2个旋转扣件。
横向剪刀撑,若架子高度24m以上,应在脚手架拐角处及中间沿纵向每6跨加设斜杆,成为“之”字形或“十”这字形。
8、脚手架是施工人员和作业平台,必须按照脚手架的宽度满铺,板与板之间紧靠。
9、脚手架的外侧应按规定设置密目安全网,安全网设置在外排立杆的里面。
密目网必须用合符要求的系绳将网周边每隔45cm(每个环扣间隔)系牢在脚手架管上。
10、架体内封闭:脚手架铺设脚手板一般应至少两层。
从操作层往下每隔10m高应满铺一层脚手板。
同时,当作业层脚手板与建筑物之间缝隙大于或等于15cm 时应采取防护措施。
11、卸料平台应自成受力系统。
禁止与脚手架连接。
平台应设限定荷载标志牌。
12、通道(斜道)坡度宜用1:3,宽不小于1m;运料斜道坡度1:6,宽度不小于1.5m。
同时设防滑条。
13、脚手架材质(1)不得将外径Ф48mm与Ф51mm的钢管混合使用。
(2)旧扣件有裂缝、变形或滑丝的螺栓不得使用。
六、脚手架的检查与验收1、脚手架搭设完毕,应由施工负责人组织,有关人员参加,按照施工方案和规范分段进行逐项检查验收,确认符合要求后,方可投入使用。
2、在基础完工后及脚手架搭设前;作业层上施加荷载前;每搭设完10—13m高度后;达到设计高度后;遇有六级大风与大雨后或寒冷地区开冻后及停用超过一个月都应进行检查与验收。
3、要定期检查杆件的设置和连接,连墙杆,支撑、门洞桁架等构造是否符合要求;底座是否松动,立杆是否悬空;扣件螺栓是否松动;是否超载。
4、按照现行标准规定:(1)钢管立杆纵距偏差为±50mm。
(2) 钢管立杆垂直度偏差不大于1/100H,且不大于10cm(H为总高度)。
(3) 扣件紧固力矩为:40~50N·m,不大于65N·m。
抽查安装数量的5%,扣件不合格数量不多于抽查数量的10%。
(4) 检查验收时要严格对照规范标准要求进行,凡不符合规定的应立即整改,对检查结果和整改情况及测得的数据要记录,并且参加检查验收人员都要签字。
模板、基坑支护工程施工方案一、模板工程施工1、模板工程施工应针对混凝土的施工工艺(如泵送、塔吊、浇注灌、小推车运送等)和季节施工特点,制定施工方案及安全、防火措施,并经审批。
2、考虑现浇式整体模板上的施工荷载,一般按2.5KN/m2计算,并以2.5KN的集中荷载进行验算,新浇的混凝土应按实际厚度计算重量。
3、各类模板应按规格分类堆放整齐,叠放高度一般不应超出1.6m。
4、悬空作业处应有牢靠的立足作业面,装拆3m以上高度的模板时,应搭设脚手架工作台,高度不足3m的可用移动式高凳,不准站在拉杆、支撑上操作,也不准在梁底模上行走操作。
5、安装模板应符合方案的程序,安装过程应有保持模板临时的稳定措施。
6、拆除模板应按先支后拆,先拆非承重部分。
应设置警戒线,有明显标志,并设专门监护人员。
7、模板拆除应按区域逐块进行,定型钢模板拆除不得大面积撬落。
模板、支撑要随拆随运,严禁随意抛掷,拆除后分类码放。
8、模板工程安装后,应由现场技术负责人组织,按照施工方案进行验收,对验收结果应逐项认真填写,并记录存在问题和整改后达到合格的情况。
同时,应建立模板拆除的审批制度,模板拆除前应有批准手续,防止随意拆除发生事故。
并且模板安装和拆除工作必须严格按照施工方案进行,并进行安全技术交底。
二、基坑支护1、当基坑(槽、沟)采用垂直开挖时,在无地下水或地下水低于基坑(槽、沟)底而且土质比较均匀的情况下,其立壁可不加支撑,但要求不得超过下表中的规定。
2、当在建筑物稠密地区施工,开挖基坑(槽、沟)无放坡条件时,可根据土质情况将土壁进行支撑。
3、当遇深基础无边坡时采用土壁支撑,需经过设计和计算,并报公司技术负责人审批及监理和职能部门进行审核。
临时用电施工方案在施工现场,为确保建筑临时用电安全,必须建立健全各种安全用电的规章制度,既要有安全用电的组织措施,又要有相应的技术措施。
一、施工现场临时用电管理1、接地和接零各种电器必须按设备要求配置接地或接零,杜绝疏漏。
所有接地或接零处,必须保证可靠的电气连接。
保护线PE必须采用绿/黄双色线,严格与相线、工作零线相区别,杜绝混用。
电气设备在正常情况下,不带电的金属外壳、框架、部件、管道、金属操作台和移动式碘钨灯的金属灯柱等,均应作保护接零。
2、配电箱⑴、配电箱及其内部开关、器件的安装应端正牢固。
固定式配电箱箱底距地面的垂直距离应大于1.3m,小于1.5m;移动式配电箱,不准置于地面上随意拖拉,应固定在支架上。
箱底与地面的垂直距离应大于0.6m,小于1.5m。
⑵、配电箱内的开关、电器,应首先安装在金属或非木质的绝缘安装板上,然后整体紧固在配电箱箱体内。
金属箱体、金属安装板以及箱内电器、不应带电的金属底座、外壳等,必须作保护接零。
⑶、配电箱和开关箱的进出线口,应设在箱体的底面,并加护套保护。
进出线应分路成束,不得承受外国力,并做好防水弯。
导线束不得与箱体进出线口直接接触,进入开关箱的电源线,严禁用插头连接。
⑷、配电箱内的开关及仪表应排列整齐,连接牢固,配线绝缘良好,绑扎成束。
箱内不得放置杂物,箱门应配锁,箱体应用红漆喷上警示标志。
下班后,电工应拉闸断电,锁好配电箱门。
⑸、配电箱周围2m之内不得堆放杂物。
3、施工用电线路⑴、架空线路的要求A、施工用电线路必须采用TN—S配电系统。
线材必须采用绝缘铜线或绝缘铝线。
B、架空线路必须设在专用电杆上严禁架设在树木或脚手架的架上。
其干路(380/220V)应采用铁横担、绝缘子水平架设,档距不大于35m,线间距离不小于0.3m,线杆应坚固。
C、架空线路距地面一般不低于4m。
D、进入开关箱的电源线严禁用插销连接。
⑵、电缆线路的要求A、电缆线路应采用埋地或架空敷设,严禁沿地面明敷。
B、室外直接埋地敷设电缆时,应用砖砌槽防护,埋深不小于0.6m,上下均匀铺设不小于50mm厚的细沙,上盖电缆盖板并须作明显标志。
C、电缆穿越建(构)筑物、道路、易受机械损伤的场所及引出地面从2m高度至地下0.2m处,必须加套管保护。
电缆与热力管道的平行间距不小于2m,交叉间距不小于1m。
D、电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定。
严禁使用金属裸线作绑线。
4、施工照明A、施工现场应采用高光效、长寿命的照明光源。
B、室内照明灯具距地面不得低于2.4m,一般施工现场采用额定电压为220V的螺口白炽灯具。
C、现场为潮湿的工作环境时,照明电压不大于36V;特别潮湿的场所、导电良好的地面、锅炉和金属容器内的灯具,其电源电压不大于12V。
工作手灯应有胶把和网罩保护。
D、照明线路不能拴在金属脚手架、龙门架上。
灯具需要安装在金属脚手架、龙门架上是时,线路和灯具必须用绝缘物与其隔离开,并距离工作面的高度在3m以上。
5、漏电保护开关漏电保护器安装前应辨清被保护设备是单个还是三相,被保护设备的相数应与漏电保护开关的相数一致。
无论是接零系统还是接地系统,用电设备都要安装漏电保护器。
6、建立施工用电安全技术档案施工现场临时用电必须建立安全技术档案,其内容包括:①临时用电施工组织设计的全部资料;②修改临时用电施工组织设计的资料;③技术交底资料;④临时用电工程检查验收表;⑤电气设备的试、检验凭单和调试记录;⑥接地用电阻测定记录表;⑦定期检(复)查表;⑧电工维修工作记录。
二、防雷与接地施工现场内设置的防雷装置和需要作防雷接地的部位,均应经过防雷接地引下线与防雷接地体作电气连接。
⑴、防雷接地引下线A、防雷接地引下线一般应采用铜线、钢筋、扁钢、角钢等,不得采用铝线作防雷引下线。
