招投标知识点1.招标的程序(1)审批手续及建设资金到位后可成立招标小组。

(2)编制招标文件;编制标底;编制招标控制价。

(3)发布招标公告和资格预审通告。

(招标文件的发售期不得少于5日)(4)投标单位资格审查。

(5)发放招标文件。

对已发出的招标文件需澄清或更改的,应在招标文件要求提交投标文件截止时间至少15天前,以书面形式通知所有投标人。

(6)组织现场踏勘和招标答疑。

招标人不得组织单个或者部分潜在投标人踏勘项目现场。

(7)接受投标文件和投标保证金。

依法必须招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20天。

投标人撤回已提交的投标文件,应当在投标截止时间前书面通知招标人。

招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5日内退还。

投标单位应按招标文件要求投标单位提交的投标保证金,应随投标文件一并提交招标单位。

招标人在招标文件中要求投标人提交投标保证金的,投标保证金不得超过招标项目估算价的2%。

投标保证金有效期应与投标有效期截止时间为同一时间。

(8)开标的要求(主持人、参加人、时间)(9)评标的方法(综合评标法、经评审的最低报价法)(10)确定中标单位的要求(公示期3天)(11)发出中标通知书的要求向所有投标单位发出中标结果。

(12)签合同(退回投标保证金、签订合同)招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。

招标人和中标人不得再行订立背离合同实质性内容的其他协议;招标人与中标人签订合同后5日内,应当向中标人和未中标的投标人退还投标保证金及银行同期存款利息;招标文件要求中标人提交履约保证金的,中标人应当按照招标文件的要求提交。

履约保证金不得超过中标合同金额的10%。

2.招标代理机构及造价事务所的有关规定(1)招标人具有编制招标文件和组织评标能力的,可以自行办理招标事宜。

(2)任何单位和个人不得强制其委托招标代理机构办理招标事宜。

造价工程师:招投标及综合单价讲解(1)

造价工程师:招投标及综合单价讲解(1)

造价工程师:招投标及综合单价讲解(1)基于工程量清单模式下的投标报价及综合单价背景为了规范建设工程工程量清单计价行为,统一建设工程工程量清单的编制和计价方法,住房和城乡建设部批准发布了国家标准《建设工程工程量清单计价规范》GB50500-2008(建设部第63号)自2008年7月9日发布,自2008年12月1日起实施。

《建设工程工程量清单计价规范》GB50500-2003同时废止。

随着08工程量清单计价规范的发布和推广执行,工程量清单计价方式的应用越来越广。

而且清单模式下的计价更适应工程招投标竞争定价的要求,有利于施工企业自主报价,建立公开、公平的工程计价和竞争定价的市场环境,有利于业主控制和降低建设工程造价,提高资金的使用效益,促使施工企业加强管理。

而这一切的重点是清单计价中综合单价的确定,尤其是各种成本费用价格的确定,以及投标策略的应用。

本片首先介绍清单计价规范的相关内容,其次是对综合单价的概述,并提供一些确定各项成本费用的计算方法,提供给预算人员编制综合单价时作为参考。

以及一些投标策略的应用,最后介绍英国的造价相关内容。

第一部分清单模式下投标报价的特点(一)“量”与“价”的分离影响工程造价的主要因素是两个,一个是基本构造要素的单位价格,另一个是基本构造要素的实物工程数量。

工程定额计价模式下,承包商以概预算定额、各种费用定额为基础依据,计算工程量。

工程价格是直接依据国家或省级、行业建设主管部门颁发的计价依据和办法,承包商在该标准的允许幅度内实现有限竞争.清单计价模式下,招标方编制工程量清单,确定工程量,投标方编制清单计价表,进行报价。

工程价格在国家有关部门间接调控和监督下,由工程承发包双方根据工程市场中建筑产品供求关系变化自主确定工程价格。

其价格的形成可以不受国家工程造价管理部门的直接干预,而此时的工程造价是根据市场的具体情况,有竞争形成、自发波动和自发调节的特点。

采用工程量清单报价体现了“量、价分离原则”有利于实现风险的合理分担、明确承发包双方的责任。

造价工程师的工程招投标与管理

造价工程师的工程招投标与管理

造价工程师的工程招投标与管理随着工程建设项目的日益增多,工程招投标与管理成为了一个至关重要的环节。

作为造价工程师,他们在工程招投标与管理中扮演着重要的角色。

本文将探讨造价工程师在工程招投标与管理中的职责和技巧,以及如何确保招投标过程的公平、透明。

一、工程招投标的概念及流程工程招投标是指工程建设单位在选取施工单位或供应商时,通过公开、公正、公平的方式邀请各方参与竞争,最终选出合适的合作方的过程。

其流程一般包括项目准备、招标文件编制、投标与评标、中标与合同签订等环节。

造价工程师在其中扮演着监督、评估和管理的角色,以确保整个招投标过程的合法性和公正性。

二、造价工程师在工程招投标中的职责1. 招标文件编制:造价工程师参与招标文件的编制,对于投标单位提供的费用预算及报价进行审核和评估,确保其合理性和准确性。

2. 投标与评标:造价工程师协助工程建设单位进行投标评审,包括对投标单位的资格审核、技术和经济方案评估等工作,保证招标过程的公正性和透明度。

3. 风险评估与管理:造价工程师负责对投标项目进行风险评估和管理,分析项目存在的风险和隐患,并提出应对策略,以保证项目的顺利进行。

4. 合同签订与管理:造价工程师参与合同的签订和管理,确保合同条款的合法性与合理性,监督施工单位或供应商的履约情况,并及时采取措施应对合同履约过程中的问题。

三、工程招投标管理的技巧1. 诚信守法原则:作为招投标管理者,应坚守诚信守法原则,要求参与招投标的各方严格遵守相关法律法规和道德规范,营造公正、透明的投标环境。

2. 流程规范与标准化:制定规范的招投标流程和标准化的招标文件,建立科学的评标体系,提高评标的客观性和准确性。

3. 风险管理与控制:对招投标过程中的风险进行全面评估,制定相应风险管理措施,减少风险对工程项目的影响。

4. 信息化技术应用:利用信息化技术,建立完善的招投标管理系统,实现信息的共享与传递,提高效率和透明度。

四、确保招投标过程公平、透明的措施1. 公开透明:在招标公告和评标过程中,及时向公众公布相关信息,包括招标条件、评标标准、评标结果等,保持公正公平的原则。

造价工程师招投标知识点概要

造价工程师招投标知识点概要

招投标管理纲要:以三阶段为框架以程序为主线系统研究18个考点第一阶段招标准备阶段四定三编,暗程序开、评、定、签、禁(综合)考点一:开标考点二:评标考点三:定标考点四:签约考点五:禁止第一阶段招标准备阶段考点一:确定招标的范围前提:依法必须招标的工程建设项目,应当具备下列条件才能进行施工招标:1.招标人已经依法成立2.3.4.2)重要设备、材料等货物的采购,单项合同估算价在100万元以上的3)勘察、设计、监理等服务的采购,单项合同估算价50万元以上的在满足法定原则的前提下(也就是一的条件),在看总投资,总投资不满3000万,再细看小项目三、可以不进行招标的范围,依法必须进行招标的项目为前提★1)涉及国家安全、国家秘密(禁止)2)抢险救灾(来不及)3)使用扶贫资金实行以工代赈4)需要使用不可替代的专利或者技术5)需要向原中标人采购工程、货物或者服务6)采购人依法能够自行建设、生产或者提供7)特许经营人依法能够自行建设、生产或者提供(如BOT项目)8)国家(法律法规)规定的其他特殊情况二、邀请招标(建立在应当公开招标的基础上,再谈是不是可以邀请招标)1.定义邀请招标,是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标2.范围应当公开招标的下列项目,经有关主管部门批准(关键没有报批是不行的),方可进行邀请招标1)过少(潜在投标人)技术复杂、有特殊要求或者受地域、自然环境限制,只有少量潜在投标人可供选择2)过多(资金占用)采用公开招标方式的费用占项目合同金额的比例过大考点三:确定招标的组织方式一、自行组织1)固定单价2)可调单价3.成本加酬金合同抢险救灾,技术复杂,四新工程二、原则1.工程量1)施工图设计文件齐全,工程量能准确计算总价合同2)施工图设计文件不齐全,工程量不能准确计算单价合同2.工程单价1)工程规模较小,工期较短,工程单价能准确预测(工期一年以内)固定XX合同1.招标人名称和地址2.招标项目的性质(内容)、数量(规模)、实施地点和时间、资金来源(括号里是招标投标实施条例和30号令提法不一样的地方)3.对潜在投标人的资质要求4.获取资格预审文件、招标文件的办法等(时间、地点、费用)PS:要约邀请文件发布(要约邀请);投标文件的递交(要约);中标通知书的发出(承诺)考点六:编制资格预审文件一、资格预审文件的构成1.申请人须知2.一系列表格(评审表格)二、资格预审的内容(利力在目近三年+其他)★1.签订合同的权利(三证)1)一般(勘察、设计、施工、监理单位)2)2)有无重大质量事故3)有无重大安全事故5.其他(法律、法规规定的其他资格审查条件)三、注意事项1.招标人不得改变载明的资格条件或者以没有载明的资格条件对潜在投标人或者投标人进行资格审查2.经资格预审后,招标人应当向资格预审合格的潜在投标人发出资格预审合格通知书,告知获取招标文件的时间、地点和方法,并同时向资格预审不合格的潜在投标人告知资格预审结果3.资格预审不合格的潜在投标人不得参加投标考点七:编制招标文件招标文件组成(公告须知投标函,设合标准评清单)1)招标人可以自行决定是否编制标底。

招投标考点必背知识点

招投标考点必背知识点

招投标考点必背知识点招投标(bidding)是指商务活动中投标人对招标文件的申请、准备、递交和交涉过程,并由招标人选择中标人的一系列活动。

招投标考点包括以下几个方面的内容:一、招投标的基本概念和目的:1.招投标的定义:招投标是指招标人通过公开、平等的方式,邀请有资格的投标人参与竞争,以确定最终的供应商或承包商的过程。

2.招投标的目的:招投标的目的是为了实现公开、公正、公平的市场竞争,确保招标人获得最佳的供应商或承包商,提高采购效率和质量。

二、招投标的基本流程:1.招标人的准备工作:招标人需要制定招标文件,明确招标条件和要求,筛选合格的投标人,并发布招标公告。

2.投标人的申请工作:投标人需要获取招标文件,审查招标条件和要求,进行必要的准备工作,并向招标人提交投标申请。

3.招标人的评审工作:招标人根据招标文件的要求,对投标人的资格、能力和报价进行评审,并确定中标人。

4.合同的签订和履行:招标人与中标人进行合同的签订,并监督中标人履行合同的义务。

三、招标文件的主要内容:1.招标文件的基本要素:招标文件应包括招标公告、招标条件和要求、技术规范、投标价格等基本要素。

2.招标文件的组成部分:招标文件一般包括招标文件说明、技术规范、合同草案、投标价、中标通知书等组成部分。

3.招标文件的编制原则:招标文件的编制应遵循公开、透明、一致、准确、完整和符合法律法规要求的原则。

四、投标人的资格要求和评审标准:1.投标人的资格要求:投标人一般要求具备合法的营业执照、相关资质证书和经验等,并能够满足招标文件的技术和质量要求。

2.招标人的评审标准:招标人通常会根据投标人的资质、经验、技术和价格等方面进行评审,并根据一定的评分标准确定中标人。

五、招投标中的常见问题和解决办法:1.投标人的参与限制:招标人可以对投标人的参与进行限制,如要求投标人具备一定的资质和经验,或提供担保等。

2.招标文件的不完善和修改:如果招标文件存在不完善或需要修改的情况,招标人应及时发布补充公告,并延长投标截止时间。

造价工程师:招投标及综合单价讲解(5)(1)

造价工程师:招投标及综合单价讲解(5)(1)

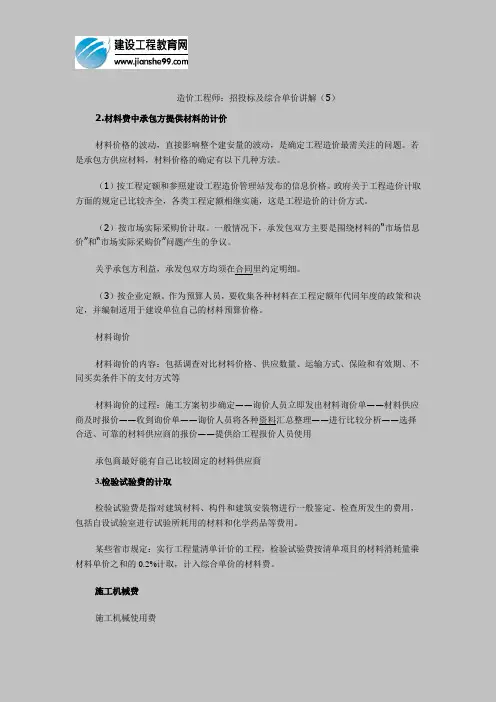

造价工程师:招投标及综合单价讲解(5)2.材料费中承包方提供材料的计价材料价格的波动,直接影响整个建安量的波动,是确定工程造价最需关注的问题。

若是承包方供应材料,材料价格的确定有以下几种方法。

(1)按工程定额和参照建设工程造价管理站发布的信息价格。

政府关于工程造价计取方面的规定已比较齐全,各类工程定额相继实施,这是工程造价的计价方式。

(2)按市场实际采购价计取。

一般情况下,承发包双方主要是围绕材料的“市场信息价”和“市场实际采购价”问题产生的争议。

关乎承包方利益,承发包双方均须在合同里约定明细。

(3)按企业定额。

作为预算人员,要收集各种材料在工程定额年代同年度的政策和决定,并编制适用于建设单位自己的材料预算价格。

材料询价材料询价的内容:包括调查对比材料价格、供应数量、运输方式、保险和有效期、不同买卖条件下的支付方式等材料询价的过程:施工方案初步确定——询价人员立即发出材料询价单——材料供应商及时报价——收到询价单——询价人员将各种资料汇总整理——进行比较分析——选择合适、可靠的材料供应商的报价——提供给工程报价人员使用承包商最好能有自己比较固定的材料供应商3.检验试验费的计取检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。

某些省市规定:实行工程量清单计价的工程,检验试验费按清单项目的材料消耗量乘材料单价之和的0.2%计取,计入综合单价的材料费。

施工机械费施工机械使用费指机械作业所发生的机械使用费以及机械安拆费和场外运费等。

施工机械使用费=∑(施工机械台班消耗量X机械台班单价)机械台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外运费+台班人工费+台班燃料动力费+台班养路费及车船使用税承包商应从工程机械的合理选择、优化配置、有效管理三方面加强对工程机械的管理。

从而降低工程造价。

备注:租赁设备的使用费计算方法:某施工机械的费用=进退场费+安装拆除费+计划工作时间×该设备的市场租赁价+相应的维护、维修费用。

XX3年造价员考试——招标投标知识

XX3年造价员考试——招标投标知识

2013年造价员考试——招标投标知识在造价员考试中招标投标知识是很重要的,我们应该清楚学这方面的知识不仅仅是为了考试,更重要的我们要运用到实践中,相信每个造价员都了解。

关于造价员投标招标的知识点如下:1、建设工程施工招标应具备的条件:(1)按照国家有关规定,需要履行项目审批手续的,已经履行审批手续;(2)建设用地已经征用完成,规划已经批准;(3)建设工程资金或者资金来源已经落实;(4)有能够满足施工需要的施工图纸及技术资料;(5)施工现场的“三通一平”已经完工或一并列入范围。

2、施工招标:招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。

3、设备材料招标:招标文件一经发出,不得随意修改或增加附加条件,如需修改和补充,一般应当在投标截止日期前10天以信函或电报等书面形式通知所有投标单位。

4、公开招标指招标人以招标公告的方式邀请不特定的法人或其他组织。

5、邀请招标是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。

被邀请参加的投标单位不得少于3个。

6、投标人少于三个的,招标人应当依法重新招标。

7、工程量是以物理计算单位或自然计量单位,所表示的各个具体工程构配件数量。

8、建设工程施工招标程序:(1)建设项目报建;(2)提出招标申请、自行招标或委托招标报主管部门备案;(3)资格预审文件、招标文件的编制备案;(4)刊登招标公告;(5)资格预审;(6)招标文件发放;(7)勘察现场;(8)投标答疑会;(9)接受投标书;(10)开标、评标、决标11宣布中标单位12签订合同。

二级造价工程师《建设工程造价管理基础知识》备考指导-工程施工招投标阶段造价管理

二级造价工程师《建设工程造价管理基础知识》备考指导-工程施工招投标阶段造价管理

知识点:施工招标方式和程序知识点:施工招标方式和程序 一、招标投标的概念一、招标投标的概念 ■建设工程招标文件→要约邀请 ■投标文件→要约 ■中标通知书→承诺 二、我国招标投标制度概述二、我国招标投标制度概述 1.必须招标的范围全部或者部分使用国有资金投资或者国家融资的项目1)使用预算资金200万元人民币以上,并且该资金占投资额10%以上的项目;2)使用国有企业事业单位资金,并且该资金占控股或者主导地位的项目使用国际组织或者外国政府贷款、援助资金的项目1)使用世界银行、亚洲开发银行等国际组织贷款、援助资金的项目;2)使用外国政府及其机构贷款、援助资金的项目不属于以上规定情形的大型基础设施、公用事业等关系社会公共利益、公众安全的项目必须招标的具体范围由国务院发展改革部门会同国务院有关部门按照确有必要、严格限定的原则制定,报国务院批准 2.必须招标的规模标准 以上规定范围内的项目,达到下列标准之一的,必须招标: 3.可以不进行招标的建设工程项目 ①涉及国家安全、国家秘密或者抢险救灾而不适宜招标的; ②属于利用扶贫资金实行以工代赈、需要使用农民工的; ③需要采用不可替代的专利或者专有技术的; ④采购人依法能够自行建设、生产或者提供; ⑤已通过招标方式选定的特许经营项目投资人依法能够自行建设、生产或者提供; ⑥需要向原中标人采购工程、货物或者服务,否则将影响施工或者功能配套要求; ⑦法律、行政法规规定的其它情形。

【总结】国家安全、来不及、保密扶贫、能力限制、肥水不流外人田。

知识点:施工招投标文件组成知识点:施工招投标文件组成招标文件投标文件>> 招标公告>> 投标人须知>> 评标办法>> 合同条款及格式>> 工程量清单>> 图纸>> 技术标准和要求>> 投标文件格式>> 规定的其他材料>> 投标函及投标函附录>> 法定代表人身份证明或附有法定代表人身份证明的授权委托书>> 联合体协议书>> 投标保证金>> 已标价工程量清单>> 施工组织设计>> 项目管理机构>> 拟分包项目情况表>> 资格审查资料>> 投标人须知前附表规定的其他材料 1.招标公告(或投标邀请书) 未进行资格预审 招标文件中应包括招标公告 邀请招标或进行资格预审 招标文件中应包括投标邀请书,该邀请书可代替资格预审通过通知书 其他内容:招标文件的获取、投标文件的递交等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

招投标管理纲要:以三阶段为框架以程序为主线系统研究18个考点四定三编,暗程序三发三组,明程序开、评、定、签、禁(综合)考点二:评标四定三编三发三组第一阶段招标准备阶段考点一:确定招标的范围前提:依法必须招标的工程建设项目,应当具备下列条件才能进行施工招标:1.招标人已经依法成立2.初步设计及概算应当履行审批手续的,已经批准3.有相应资金或资金来源已经落实4.有招标所需的设计图纸及技术资料一、法定原则(招标投标法)1.项目性质1)大型基础设施涉及社会公共利益、公共安全2)大型公用事业2.资金来源1)国内(国有资金、国家融资)2)国外国际组织(贷款、援助)一看项目性质,项目性质不符合,再看资金来源,符合就必须招标二、规模章定标准1.总体总投资额3000万以上2.细部1)施工单项合同估算价在200万元以上的2)重要设备、材料等货物的采购,单项合同估算价在100万元以上的3)勘察、设计、监理等服务的采购,单项合同估算价50万元以上的在满足法定原则的前提下(也就是一的条件),在看总投资,总投资不满3000万,再细看小项目三、可以不进行招标的范围,依法必须进行招标的项目为前提★1)涉及国家安全、国家秘密(禁止)2)抢险救灾(来不及)3)使用扶贫资金实行以工代赈4)需要使用不可替代的专利或者技术5)需要向原中标人采购工程、货物或者服务6)采购人依法能够自行建设、生产或者提供7)特许经营人依法能够自行建设、生产或者提供(如BOT项目)8)国家(法律法规)规定的其他特殊情况可以理解为章定标准以外的可以不进行招标,也就是满足一的前提下又不满足二的口诀:安全抢险贫利依法自建中标人考点二:确定招标的方式(必须建立在考点一必须招标的基础上才能谈招标方式,不是必须招标项目随便你爱怎么干都行)一、公开招标1.定义公开招标,是指招标人以招标公告的方式邀请不特定的法人或者其他组织(参加投标或资格预审)投标2.范围:1)项目性质国家重点省级重点2)资金全部使用国有资金部分使用国有资金(主导 51% 、控股 16%)二、邀请招标(建立在应当公开招标的基础上,再谈是不是可以邀请招标)1.定义邀请招标,是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标2.范围应当公开招标的下列项目,经有关主管部门批准(关键没有报批是不行的),方可进行邀请招标1)过少(潜在投标人)技术复杂、有特殊要求或者受地域、自然环境限制,只有少量潜在投标人可供选择2)过多(资金占用)采用公开招标方式的费用占项目合同金额的比例过大考点三:确定招标的组织方式一、自行组织1.能力1)编制招标文件2)组织评标招标人具有编制招标文件和组织评标能力,是指招标人具有与招标项目规模和复杂程度相适应的技术、经济等方面的专业人员2.备案必须向政府有关主管部门备案二、委托招标代理机构代理招标(不能决策)任何单位和个人不得非法强制招标人委托招标代理机构组织招标考点四:确定合同类型一、合同类型1.总价合同1)固定总价2)可调总价2.单价合同1)固定单价2)可调单价3.成本加酬金合同抢险救灾,技术复杂,四新工程二、原则1.工程量1)施工图设计文件齐全,工程量能准确计算总价合同2)施工图设计文件不齐全,工程量不能准确计算单价合同2.工程单价1)工程规模较小,工期较短,工程单价能准确预测(工期一年以内)固定XX合同2)工程规模较大,工期较长,工程单价不能准确预测(工期一年以上)可调XX合同3.风险1)技术简单,风险较小总价或单价合同2)技术复杂,风险大成本加酬金合同考点五:编制要约邀请文件一、要约邀请文件1.公开招标1)资格预审公告(设资格预审)2)招标公告(不设资格预审)2.邀请招标投标邀请书二、内容(公告的内容与投标邀请书大致相同)1.招标人名称和地址2.招标项目的性质(内容)、数量(规模)、实施地点和时间、资金来源(括号里是招标投标实施条例和30号令提法不一样的地方)3.对潜在投标人的资质要求4.获取资格预审文件、招标文件的办法等(时间、地点、费用)PS:要约邀请文件发布(要约邀请);投标文件的递交(要约);中标通知书的发出(承诺)考点六:编制资格预审文件一、资格预审文件的构成1.申请人须知2.一系列表格(评审表格)二、资格预审的内容(利力在目近三年+其他)★1.签订合同的权利(三证)1)一般(勘察、设计、施工、监理单位)a.营业执照b.资质证书2)二般(施工单位)c.安全生产许可证2.履约能力(经历业绩人财机)1)人员情况2)财务状态(近三年的资产负债表)3)施工机械设备4)建设业绩5)施工经历3.目前状况(资格账户和财产)1)投标资格2)银行账户3)财产状况4.近三年(重大事故和违约)1)有无严重违约记录2)有无重大质量事故3)有无重大安全事故5.其他(法律、法规规定的其他资格审查条件)三、注意事项1.招标人不得改变载明的资格条件或者以没有载明的资格条件对潜在投标人或者投标人进行资格审查2.经资格预审后,招标人应当向资格预审合格的潜在投标人发出资格预审合格通知书,告知获取招标文件的时间、地点和方法,并同时向资格预审不合格的潜在投标人告知资格预审结果3.资格预审不合格的潜在投标人不得参加投标考点七:编制招标文件招标文件组成(公告须知投标函,设合标准评清单)1.招标公告(或投标邀请书) 程前2.投标人须知3.投标人须知前附表规定的其他材料4.投标(函)文件格式5.合同条款及格式6.标准规范及要求7.图纸8.招标工程量清单9.评标办法 启后 10.最高投标限价(招标控制价) 可选招标人设有最高投标限价的,应当在招标文件中明确最高投标限价或者最高投标限价的计算方法。

招标人不得规定最低投标限价 备注: 1.标底1)招标人可以自行决定是否编制标底。

一个招标项目只能有一个标底。

标底必须保密 2)接受委托编制标底的中介机构不得参加受托编制标底项目的投标,也不得为该项目的投标 人编制投标文件或者提供咨询3)招标项目设有标底的,招标人应当在开标时公布。

标底只能作为评标的参考,不得以投标报价是否接近标底作为中标条件,也不得以投标报价超过标底上下浮动范围作为否决投标的条件2.招标控制价(这部分是清单计价规范的内容)1)国有资金投资的建设工程招标,招标人必须编制招标控制价2)招标控制价应由具有编制能力的招标人或受其委托具有相应资质的工程造价咨询人编制和复核3)工程造价咨询人接受招标人委托编制招标控制价,不得再就同一工程接受投标人委托编制投标报价4)招标控制价应按规定编制,在招标文件中如实公布,不应上调或下浮 5)当招标控制价超过批准的概算时,招标人应将其报原概算审批部门审核6)招标人应在发布招标文件时公布招标控制价,同时应将招标控制价及有关资料报送工程所在地或有该工程管辖权的行业管理部门工程造价管理机构备查7)投标人经复核认为招标人公布的招标控制价未按规定编制,应在招标控制价公布后5天内向招投标监督机构和工程造价管理机构投诉投标人相关要求8)工程造价管理机构应当在受理投诉的10天内完成复查,特殊情况下可适当延长,并作出书面结论通知投诉人、被投诉人及负责该工程招投标监督的招投标管理机构。

9)当招标控制价复查结论与原公布的招标控制价误差大于±3%时,应当责成招标人改正10)招标人根据招标控制价复查结论需要重新公布招标控制价的,其最终公布的时间至招标文件要求提交投标文件截止时间不足15天的,应相应延长投标文件的截止时间第二阶段招标投标阶段考点一:发布要约邀请文件(要约邀请)内容:发布招标公告、投标邀请书(不得少于3家)发布:在国家指定的信息媒介发布考点二:发售资格预审文件资格预审文件售期:5日(发售之日至停止发售之日)备期:5日(停止发售之日至申请截止日)修改:3日(修改提出之日至申请截止日)若修改提出之日至申请截止日不足3日的,申请截止时间相应顺延资格预审的主体是资格预审委员会,构成同评标委员会潜在投标人或者其他利害关系人对资格预审文件有异议的,应当在提交资格预审申请文件截止时间2日前提出考点三:发售招标文件招标文件售期:5日(发售之日至停止发售之日)备期:20日(发售之日到投标截止日)修改:15日(修改提出之日至投标截止日)若修改提出之日至投标截止日不足15日的,投标截止时间相应顺延潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出。

招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动考点四:组织现场踏勘(组织全部禁局部)组织:招标人或招标代理机构参加:所有购买招标文件的潜在投标人(费用自理,可以不去)禁止:招标人不得组织单个或者部分潜在投标人踏勘项目现场目的:更好、更符合实际的编制施工方案(其中最重要是措施项目采取哪些)考点五:组织标前会议(投标预备会)投标人提出书面质疑,招标人做书面回复需要作会议记要,且应发送给所有购买招标文件的潜在投标人(招标文件收受人),注意已获取招标文件潜在投标人名称和数量的保密问题考点六:组织投标一、编制投标文件(资身人员组清单,三选须知投标函)1.资质资格材料2.法定代表人身份证明材料或附有法定代表人身份证明的授权委托书3.项目管理机构主要成员身份证明材料项目经理、项目技术、质量负责人、安全生产管理员等4.标前施工组织设计(施工方案或项目管理规划大纲)5.已标价工程量清单6.分包工程项目一览表(分包计划)7.联合体共同投标协议书可选项8.投标保(函)证金9.投标函及附录10.投标人须知前附表中规定的其他内容(投标文件中需要知道的)说明:1.联合体投标1)定义a.两个以上法人或者其他组织,以一个投标人的身份共同投标b.参加一个联合体投标的,不得再单独投标,也不得再参加其他联合体投标,否则导致相关投标均无效c. 招标人接受联合体投标并进行资格预审的,联合体应当在提交资格预审申请文件前组成。

资格预审后联合体增减、更换成员的,其投标无效2)资质同一专业组成联合体,资质等级就低认定3)协议书联合体投标联合体各方必须签订联合体共同投标协议书,法定代表人签字,在协议书中明确各方的权利义务,必须随同投标文件在投标截止时间前一并提交4)牵头人签订共同投标协议书后,应立即指定联合体牵头人(各方法定代表人书面委托授权),牵头人只能完成相关协调工作(与招标人和有关各方的协调)5)签约联合体各方共同与招标人签订合同6)连带责任联合体各方就中标项目对招标人承担连带责任2.投标保(函)证金1)有效期与投标有效期一致投标有效期:实质就是招标人完成开标、评标、定标、签合同一系列工作所需要的时间,一般项目60天,大型项目120天,起点为投标截止时间2)数额不得超过招标项目估算价的2%,且不超过80万(一定要有80w约束,其他别想)依法必须进行招标的项目的境内投标单位,以现金或者支票形式提交的投标保证金应当从其基本账户转出3)退保a.投标截止时间前,收到撤回投标文件通知后的的5日内b.开标和初评过程中废标的,做出废标决定后的5日内c.签订中标合同后的5日内(中标人和未中标人都要退. 同时还需支付银行同期存款利息)银行同期存款利息,签合同退保和终止招标退保涉及其他地方退保没看到4)没收a.投标截止时间后要求撤销投标文件的,如造成损失超过投标保证金的,补足差额b.中标后拒绝签订合同,如造成损失超过投标保证金的,补足差额c.签约后不按照招标文件要求提交履约保证金,如造成损失超过投标保证金的,补足差额5)延保在原投标有效期结束前,出现特殊情况的,招标人可以书面形式要求所有投标人延长投标有效期a.投标人同意延长的,不得要求或被允许修改其投标文件的实质性内容,但应当相应延长其投标保证金的有效期b.投标人拒绝延长的,其投标失效,但投标人有权收回其投标保证金c.因延长投标有效期造成投标人损失的,招标人应当给予补偿,但因不可抗力需要延长投标有效期的除外3.投标报价二、提交投标文件投标截止时间前提交三、“修改”(修改、替代、撤回)投标文件投标截止时间前,可以修改、替代、撤回已提交的投标文件四、评标委员会1.组建1)招标人组建2)评标委员会的技术、经济专家应在省级专家库中随机抽取确定,但特殊招标项目,招标人可以直接确定PS:特殊招标项目,是指技术复杂、专业性强或者国家有特殊要求,采取随机抽取方式确定的专家难以保证胜任评标工作的项目3)开标前组建4)名单中标结果确定之前保密5)依法必须进行招标的项目的招标人非因招标投标法和招投标实施条例规定的事由,不得更换依法确定的评标委员会成员2.构成1)五人及五人以上单数2)招标人代表(≤1/3)和技术、经济专家组成(≥2/3)3.禁止人员1)与投标人有利害关系的2)政府监督部门人员若有及时替换第三阶段决标成交阶段考点一:开标一、三要素1.人员1)主持人招标人或招标代理机构2)参加人a.所有的投标人均必须参加开标会议,否则视为自动弃权b.政府监督部门人员c.公证处人员2.时间投标截止时间的同一时间开标3.地点招标文件规定的地点PS:投标人少于3个的,不得开标;招标人应当重新招标二、开标废标1.未及时送达(投标截止时间前未送到)2.未通过资格预审的申请人提交的投标文件(讲道理是拒收)3.未参加开标会议(视为自动弃权)4.未密封(未按招标文件要求密封)5.未签章(封面应有法定代表人或委托代理人(必须有委托授权书原件)签字、单位公章)6.未提交联合体共同投标协议书(联合体投标)它是投标文件的组成部分,开标时候发现没有就是废标7.未按招标文件的要求提交投标保证金8.一标多投一般就是说的联合体投标废标的情况,详细见上文9.一标多件(招标文件允许投标人提交备选标除外,评标的时候一概不看备选标,中标以后所提交的备选方案方可予以考虑)10.报价过高(高于招标控制价---最高投标限价)考点二:评标一、初评废标1.资质废标弄虚作假1)使用伪造、变造的许可证件2)提供虚假的财务状况或者业绩3)提供虚假的项目负责人或者主要技术人员简历、劳动关系证明4)提供虚假的信用状况2.串标(区分细节案例不太关注,但是计价会考)1)投标人之间a.属于投标人相互串通投标:(发生了实质的行为)①投标人之间协商投标报价等投标文件的实质性内容②投标人之间约定中标人③投标人之间约定部分投标人放弃投标或者中标④属于同一集团、协会、商会等组织成员的投标人按照该组织要求协同投标⑤投标人之间为谋取中标或者排斥特定投标人而采取的其他联合行动b.视为投标人相互串通投标: (好比雷同试卷)①不同投标人的投标文件由同一单位或者个人编制②不同投标人委托同一单位或者个人办理投标事宜;③不同投标人的投标文件载明的项目管理成员为同一人④不同投标人的投标文件异常一致或者投标报价呈规律性差异⑤不同投标人的投标文件相互混装⑥不同投标人的投标保证金从同一单位或者个人的账户转出。
