市政工程地下通道施工方案
地下通道施工方案

地下通道施工方案地下通道施工方案随着城市化进程的不断推进,城市里面的交通密度也越来越高,道路拥堵,每天穿梭于之中的人们不胜其烦。
为了缓解城市交通的压力,地下通道应运而生,是一种人行地下交通建筑。
地下通道分为地下步行街、地下广场、地下商场和地下社区等。
其中,地下步行街是最为常见和便利的一种形式,可以使行人从道路上迅速地、安全地到达目的地。
因为地下通道建设需要施工,而难度较大,存在一定的风险,因此需要用到一套完善的地下通道施工方案。
本文就地下通道施工方案进行简述。
一、地下通道规划地下通道的规划是地下通道建设的第一步,需要充分考虑通道的使用性、安全性等要素,以打造一个美观实用,安全可靠的通道路线。
通常需要根据市政工程方案、市规划设计等地方规划要求来确定地下通道建设的相关指标。
在地下通道的规划方案中,通道的起始位置和结束位置至关重要。
需要确保通道的交通便利性和人们使用的方便性,不管是地下步行街还是其它地下通道,其开口的位置应该在市中心重要商贸区域或市政建筑周边,便于市民的使用。
也要考虑到交通流、人流等因素,结合真实的交通状况来确定具体通道的长度与宽度。
二、地下通道材料选择地下通道是在地下建设的,因此需要确保施工材料的稳定性和密闭性。
关于地下通道材料的选择,一般需要考虑以下几个方面:1. 强度及耐久性:地下通道所使用的材料硬度应当达到标准,材料在长期使用中应具有光滑度、抗腐蚀性、不易损坏和强度高等特征。
2. 防水性:地下通道中常常会有水渗漏的情况发生,选择高强度、高粘度和防水性能好的材料极为重要。
可以使用聚合物、混凝土等材料提高地下通道的防水性能。
3. 保温隔音:地下通道中也需要考虑保温和隔音问题,为进一步提高使用者的舒适度。
三、地下通道施工方式地下通道是在地下进行施工的,施工难度较大。
当确定好地下通道的位置和使用材料后,考虑到地下施工的防水和抗压问题,施工方式也非常重要。
目前常用的施工方式主要有四种,分别是:1. 围堰法:利用深度浅的土方坑开挖地下通道,采用井壁支撑和防水措施,安全性高。
市政工程地道施工方案

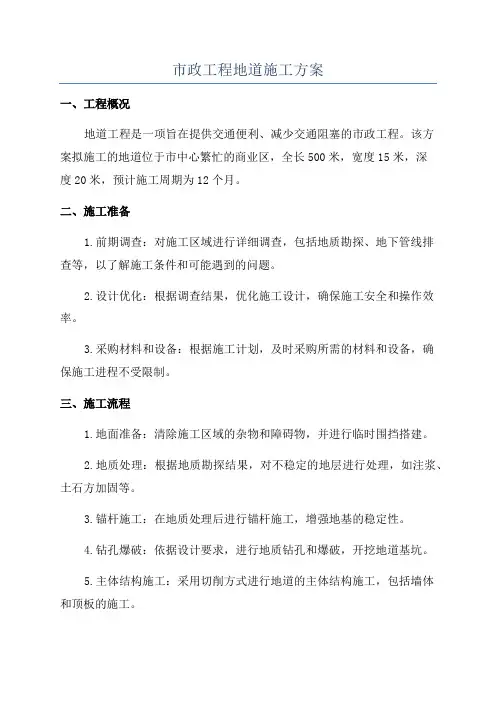

市政工程地道施工方案一、工程概况地道工程是一项旨在提供交通便利、减少交通阻塞的市政工程。
该方案拟施工的地道位于市中心繁忙的商业区,全长500米,宽度15米,深度20米,预计施工周期为12个月。
二、施工准备1.前期调查:对施工区域进行详细调查,包括地质勘探、地下管线排查等,以了解施工条件和可能遇到的问题。
2.设计优化:根据调查结果,优化施工设计,确保施工安全和操作效率。
3.采购材料和设备:根据施工计划,及时采购所需的材料和设备,确保施工进程不受限制。
三、施工流程1.地面准备:清除施工区域的杂物和障碍物,并进行临时围挡搭建。
2.地质处理:根据地质勘探结果,对不稳定的地层进行处理,如注浆、土石方加固等。
3.锚杆施工:在地质处理后进行锚杆施工,增强地基的稳定性。
4.钻孔爆破:依据设计要求,进行地质钻孔和爆破,开挖地道基坑。
5.主体结构施工:采用切削方式进行地道的主体结构施工,包括墙体和顶板的施工。
6.排水系统:安装地道排水系统,确保地道内积水能够及时排除。
7.通风系统:安装地道通风系统,保证地道内空气流通。
8.道路铺设:在地道施工完成后,进行道路铺设,包括路面砂浆、路面砖等。
9.施工区域清理:清理施工区域的垃圾和杂物,进行临时交通标识的拆除。
四、施工安全措施1.施工现场设置警示标志,确保施工区域的人员和交通工具能够及时注意到施工。
2.施工过程中,严格按照设计要求采取安全预防措施,如加固地质、防止塌方等。
3.设立安全监测系统,监测施工过程中的地下水位、环境温度等参数,保证施工安全。
4.施工过程中,设置专门的警戒线,防止不相关人员进入施工区域。
5.施工人员必须接受相关安全培训,并严格按照安全操作规程进行作业。
五、环境保护措施1.严格控制施工过程中的粉尘和噪音污染,采取遮挡、喷水等措施。
2.地道施工过程中产生的废弃物必须进行分类处理,遵守环境保护相关法规和规定。
3.施工现场设置油污和污水收集设施,确保不会对周围环境造成污染。
地下通道施工方案

地道工程施工方案[一]工程概况本工程位于安康市一桥南十字,西大街以北道路红线宽40米,机动车道宽20米,两侧辅道各宽3米,两侧路测带各宽七米;西大街以南道路红线宽36米,机动车道宽20米,两侧辅道各宽3米,西侧路测带宽6.5米;东侧路测带宽3.5米;除汉江宾馆门口北侧需拆迁后出入口方可施工,其余四个角均可施工.本次设计安康城区汉江一桥南头交通组织工程-地道工程,主通道净宽9米,次通道净宽6米,出入口净宽3米;通道有5个出入口通向地面.该人形地下通道附属结构舍友通风机房、监控室等设施,均采用现浇整体钢筋混凝土结构.通道入口雨篷采用轻刚结构,由工字钢及方钢组合而成.编制依据:安康市市政设施管理处关于”安康城区汉江一桥南头交通组织工程”设计委托书.<<城市道路设计规范>>(CJJ 37-2012);<<建筑设计防火规范>>(GB50016-2006);<<城市人行天桥与人行地道技术规范>>(GB 50010-2002)<<混凝土结构设计规范>>(JTG D60-2004)06J403 楼梯栏杆栏板(一)<<无障碍设计规范>> (GB50763-2012)<<建筑用安全玻璃第三部分:夹层玻璃>>(GB1576.3-2009)<<钢结构防火涂料>> GB14907<<建筑钢结构防火技术规范>> CECS200:2006<<民用建筑工程室内环境污染控制规范>> GB50325-2006<<建筑结构可靠度设计统一标准>> (GB50068-2001)<<城市人行道天桥与人行地道技术规范>> (GB50009-2012)<<建筑结构荷载规范>> (GB5009-2012)<<混凝土结构设计规范>>(GB50010-2010)<<钢结构设计规范>> (GB50017-2003)<<建筑抗震设计规范>> (GB50011-2010)<<混凝土结构耐久性设计规范>> (GBT50476 -2008)<<地下工程防水技术规范>> (GB50108-2008)<<建筑物抗震设防分类标准>> (GB50223-2008)<<建筑地基基础设计规范>> (GB50007-2011)<<建筑地基处理技术规范>> (JB50007-2011)<<建筑刚结构焊接技术规范>> (JGJ81-2002)<<简明焊工手册>> <<机械工业出版社>>(GB50204-2002)<<建筑地基基础工程施工质量验收规范>> (GB50202-2002)<<混凝土结构工程施工质量验收规范>> (GB50204-20011)[二]施工部署1、管理目标:质量目标:严格按ISO9002质量体系标准施工,确保达市政优良工程。
地下通道 工程方案

地下通道工程方案一、选址与规划1.1 选址地下通道的选址应考虑城市交通流量、人流密集度、主要交通枢纽和重要建筑物等因素。
一般来说,地下通道的选址应在主干道、商业中心、市政广场、火车站、汽车站、地铁站、大型活动场所等重要场所周围。
1.2 规划地下通道的规划应充分考虑周边交通设施的布局、市政规划、地质条件等因素,根据需求确定通道的长度、宽度、高度以及出入口的位置和数量。
同时,还要考虑通道的使用功能,比如车辆通行、行人通行、供水、供电等功能。
二、地质勘察和设计2.1 地质勘察地下通道的开挖和施工需要对地质条件进行详细的勘察,以确定地下通道的设计深度、施工方式和地下水、地下管线等情况,避免因地质原因导致的施工困难和安全隐患。
2.2 设计地下通道的设计应根据地质条件、交通流量、使用功能等因素确定通道的结构形式、材料选择、支护方式等。
设计应满足地下通道的承载能力、抗震性能、防水、防火等要求,同时考虑通道的美观性和环保性。
三、施工方案3.1 地下通道开挖地下通道的开挖可以采用明挖法、盾构法、顶管法等方式。
明挖法适用于较大断面的地下通道,施工速度快,但影响地面交通。
盾构法适用于较长、曲折通道,施工速度慢,但对地面交通影响较小。
3.2 地下通道结构施工地下通道的结构施工应根据设计要求采用钢筋混凝土构造,同时配合合理的防水、防火、通风系统。
3.3 地下设施施工地下通道中可能需要布设供水、供电、通信、排水等设施,施工时应谨慎操作,确保设施的可靠性和安全性。
四、环境保护与安全监测4.1 环境保护地下通道施工会对周边环境产生影响,应采取措施减少施工噪音、粉尘、污水等排放,确保周边环境的安全和舒适。
4.2 安全监测地下通道施工过程中需对施工现场、周边建筑、地下管线等进行安全监测,确保施工安全,避免因施工引起的灾害事故。
五、通行效能评估地下通道建成后,应对通道的通行效能进行评估,包括通道的通行能力、通行速度、交通涌积情况等,根据评估结果对通道进行调整和优化,提高通道的通行效能。
市政管道道路工程施工方案

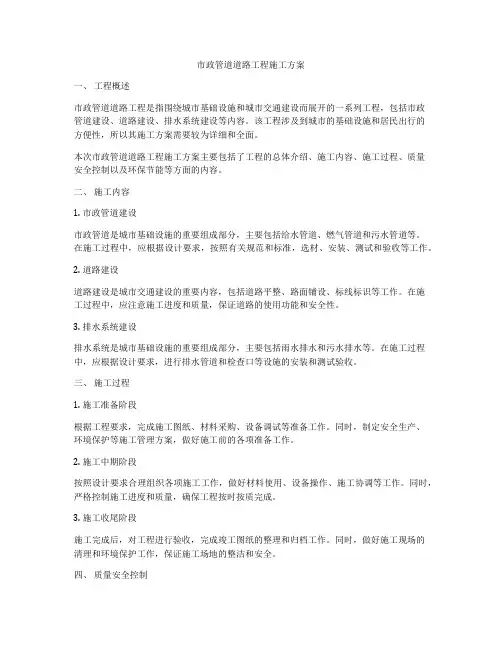

市政管道道路工程施工方案一、工程概述市政管道道路工程是指围绕城市基础设施和城市交通建设而展开的一系列工程,包括市政管道建设、道路建设、排水系统建设等内容。
该工程涉及到城市的基础设施和居民出行的方便性,所以其施工方案需要较为详细和全面。
本次市政管道道路工程施工方案主要包括了工程的总体介绍、施工内容、施工过程、质量安全控制以及环保节能等方面的内容。
二、施工内容1. 市政管道建设市政管道是城市基础设施的重要组成部分,主要包括给水管道、燃气管道和污水管道等。
在施工过程中,应根据设计要求,按照有关规范和标准,选材、安装、测试和验收等工作。
2. 道路建设道路建设是城市交通建设的重要内容,包括道路平整、路面铺设、标线标识等工作。
在施工过程中,应注意施工进度和质量,保证道路的使用功能和安全性。
3. 排水系统建设排水系统是城市基础设施的重要组成部分,主要包括雨水排水和污水排水等。
在施工过程中,应根据设计要求,进行排水管道和检查口等设施的安装和测试验收。
三、施工过程1. 施工准备阶段根据工程要求,完成施工图纸、材料采购、设备调试等准备工作。
同时,制定安全生产、环境保护等施工管理方案,做好施工前的各项准备工作。
2. 施工中期阶段按照设计要求合理组织各项施工工作,做好材料使用、设备操作、施工协调等工作。
同时,严格控制施工进度和质量,确保工程按时按质完成。
3. 施工收尾阶段施工完成后,对工程进行验收,完成竣工图纸的整理和归档工作。
同时,做好施工现场的清理和环境保护工作,保证施工场地的整洁和安全。
四、质量安全控制在施工过程中,应按照工程要求,制定严格的质量控制措施,确保施工质量符合设计要求。
同时,严格遵守安全生产规定,做好施工现场的安全防护和事故预防工作。
五、环保节能在施工过程中,应加强对环境的保护和节能减排工作,合理利用资源,减少对环境的影响。
同时,合理安排施工作业,减少作业噪音和粉尘,保证施工现场的环境质量。
六、总结市政管道道路工程施工方案涉及到城市基础设施和城市交通建设的重要内容,其施工方案需要全面、详细和科学。
地下通道施工方案

底板采用C35防水混凝土,防水等级P8;钢筋绑扎按照设计图纸及规范标准进行,模板采用木模板,两侧采用架管支撑加固;底板顶部两侧留设35cm宽、20cm高的排水沟,详见排水沟大样图;水平施工缝留置在底板顶200mm侧墙内,竖向施工缝设置在沉降缝处;水平施工缝浇筑混凝土前,将其表面浮浆和杂物清理干净,铺3cm厚1:1水泥砂浆,然后上部浇筑混凝土;竖向施工缝按照沉降缝要求处理,将其表面清理干净,涂刷水泥净浆,浇筑混凝土;
同时施工通道口暗柱及暗梁;
2.7侧墙、顶板防水卷材施工
侧墙拆模后,进行表面处理,保证表面平整、洁净,无尖锐物;利用脚手架操作平台施工防水卷材,防水施工详见2.4.
2.8砖砌隔墙
施工侧墙、顶板砖砌隔墙时,在防水卷材表面抹2mm砂浆保护层;砖砌隔墙12cm,专业瓦工进行砌筑施工;
2.9土方回填
回填土采用素土回填,箱涵两侧对称均匀分层回填,两侧回填面高差不超过300mm,回填土分层厚度不超过200mm,箱涵两侧及顶部500mm范围内采用柴油平板夯进行夯实,其余位置采用压路机夯实碾压;顶板土层压实度不小于98%,两层土层压实度不小于95%;
侧模底部预留清扫口,浇筑混凝土前进行冲仓,完成后封闭清扫口;混凝土浇筑采用泵车浇筑,分层浇筑,分段长度不超过15米,分层厚度不超过1.5米;浇筑完成混凝土初凝后,立即覆盖洒水养护,养护时间不少于14天;
侧墙外模板在混凝土强度达到2.5Mp后进行拆除,箱涵内模板及支撑在混凝土强度达到设计强度90%方可拆除;
2.11搭板施工搭板下来自用200mm碎石及200mm砂层分层回填,靠通道侧设置600600mm枕梁;
交底单位
接收单位
交底人
接收人
2.6侧墙、顶板施工
侧墙、顶板一次支模浇筑成型;箱涵内部模板支撑体系采用钢管脚手架,脚手架横向间距600mm,纵向间距900mm,竖向步距900mm,横向、纵向剪刀撑间距3.6米,水平剪刀撑上下各一道,倒角位置设置斜撑两道;架体搭设完成后,进行支架验收;
市政工程及地下综合管廊工程施工方案
市政工程及地下综合管廊工程施工方案1 施工测量方案与设计单位进行交接桩后,由项目部建立高精度平面及高程控制网,以方便本工程进行施工测量及量测。
控制测量及施工测量均实行三级复核制度。
工程开工前应编制详细的测量实施方案。
1、桩位保护(1)项目经理部在与甲方、设计单位交接桩后,对在本施工范围之内的桩位(包括导线点、水准点等)进行必要的保护,并及时做好导线复测与导线点的加密,水准点的复测和加密等控制测量工作。
(2)对导线点、水准点进行现场栓桩。
在附近固定物上做好栓桩标记,并填写栓桩纪录。
在条件允许的情况下,对有关桩位应砌筑保护,并立标牌注明“测量栓桩,注意保护”字样。
2、控制测量(一)导线复测与导线点的加密(1)根据所交导线的等级按控制网的精度要求,使用全站仪测设。
采用导线测量法,在有利观测时间内进行观测,观测时各种数据参数根据当天的天气情况进行相应设置以做修正。
外业测完后,及时进行导线平差计算,复测成果由技术部作为原始技术资料存档,并上报监理工程师验收。
复测中如发现问题,应及时与甲方、监理及设计单位联系,协商解决。
(2)复测后,根据现场测量的需要,对导线点进行加密,加密导线点应沿中线布设成等边直伸附合导线,附合在高级导线控制点上,并注意避开或减少不良影响,主要技术按电磁波测距、城市一级导线执行,如下所示:(3)布设时应保证前后点间通视,相邻边长之比不宜超过1:3,布设时还应满足施工测量放样的需要。
(二)高程控制点的复测与水准点的加密(1)施测过程中,必须执行测量工作程序和有关规定,复测时采用自动安平水准仪,变仪器高法进行观测,复测精度按原水准控制点的精度要求。
复测后及时进行平差计算。
复测成果作为原始技术资料存档,并上报监理工程师验收。
复测中如发现问题应及时与甲方、监理及设计单位联系,协商解决。
(2)加密水准点(临时水准点)应布设在稳固易保护的地点,埋设标志,水准线路两端附合到高级水准点上,外业观测按四等水准测量的精度要求进行,内业处理时剔除粗差,对观测值进行精密平差。
市政道路工程施工方案
市政道路工程施工方案道路工程是城市建设的基础工程之一,对城市的发展具有重要意义。
市政道路工程施工方案的编制要全面考虑地质、交通、环境、社会等多方面的因素,以确保施工的顺利进行和道路的质量安全。
一、工程概况本市政道路工程位于市区,总长度约10公里,宽度为20米。
工程的主要内容包括道路填土、路基等处理,铺设沥青路面、人行道,以及交通标线的划设等。
二、施工方案1. 地质勘察在施工前需进行详细的地质勘察,研究地下地质条件,了解土质情况和地下水位。
根据勘察结果制定合理的施工方案,确保施工的安全性。
2. 道路拆迁在施工前,需要对道路两侧的房屋、设施进行拆迁工作。
需与相关部门协调,确保拆迁工作的顺利进行,并做好拆迁补偿工作,保证拆迁人员的权益。
3. 货运组织在施工期间,需合理安排货运组织,尽量减少对周边道路的影响。
可以采取封闭施工的方式,设立临时交通路线,引导交通,保证施工的顺利进行。
4. 施工材料选择在选择施工材料时,应根据地质条件和道路使用要求,选择合适的填料和路面材料。
确保道路的承载能力和使用寿命。
5. 施工技术措施施工过程中需要采取相应的技术措施,如配备足够的施工人员和设备;在填土和路基处理过程中,要进行有效的压实措施;在铺设沥青路面时,要控制好施工温度,保证路面平整度和质量。
6. 施工进度控制根据施工方案,制定合理的施工进度,确保工程能够按时完工。
在施工过程中,要做好进度控制和监管,确保各项工程进度协调一致。
三、安全管理1. 施工现场安全要加强施工现场的安全管理,设置安全警示标志,建立安全生产责任制,培训施工人员的安全意识。
并定期进行安全检查,及时发现和处理安全隐患。
2. 交通安全施工期间,要做好交通安全管理,设置临时交通标志,引导交通,确保施工区域内的交通秩序。
同时,要加强对施工人员的交通安全培训,提高他们的安全意识。
3. 环境保护施工过程中,要合理利用资源,减少对周边环境的污染。
采取相应的措施,保护周边植被和水源,降低噪音和尘土的污染。
人行地下通道裂缝处理施工方案
人行地下通道裂缝处理施工方案在城市建设中,人行地下通道是连接大型建筑物之间、便利行人通行的重要通道。
然而,随着时间的推移和地下水渗透等因素的影响,人行地下通道裂缝成为了一个常见问题,这不仅影响了通行安全,还可能导致结构稳定性的降低。
因此,裂缝处理施工方案显得尤为重要。
裂缝检测与分析在进行裂缝处理前,首先需要对裂缝进行检测与分析,以确定裂缝的具体情况和原因。
常用的检测方法包括目视检查、裂缝计量仪测量、钢钉法测试等,通过这些方法可以获得裂缝的位置、长度、宽度等关键信息,有针对性地制定后续处理方案。
处理方案选择根据裂缝的具体情况,一般可以采取以下几种处理方案:1.裂缝填充:对于较细小的裂缝,可以选择使用合适的充填材料进行填充,如聚合物注浆材料、沥青充填剂等,以防止水、杂物等进入裂缝引发更大问题。
2.局部修复:对于局部较大但深度较浅的裂缝,可以采用局部修复方案,如铺设耐磨层、贴补钢筋等,增强裂缝部位的强度和稳定性。
3.全面除险:当裂缝较为严重且影响整体结构安全时,可能需要进行全面除险处理,即对整个裂缝部位进行拆除、重新铺设的方式,保障通道的整体结构安全。
施工过程与注意事项在进行裂缝处理施工时,需要注意以下几点:1.安全第一:施工前需要进行安全评估,并配备相应的安全防护措施,保障施工人员和周边行人的安全。
2.细致施工:根据裂缝处理方案的选择,施工过程应细致可靠,材料选择应适合裂缝的情况,施工人员应熟悉操作规程。
3.质量监控:施工过程中应注意质量监控,及时发现问题进行调整,确保施工效果符合设计要求。
结束语通过本文对人行地下通道裂缝处理施工方案的介绍,希望可以使读者对裂缝处理有一个初步的了解,有效保障地下通道的安全和稳定。
在施工过程中,务必谨慎细致,保障工程质量,为城市交通的便利和安全贡献力量。
市政道路工程施工方案
市政道路工程施工方案一、工程背景与目标市政道路工程施工方案旨在规划和实施城市道路的建设和改造工作,以提高城市交通运输效率、改善居民生活环境为目标。
二、工程范围与内容1. 工程范围:本施工方案涵盖市内各主要道路及其相关附属设施。
2. 工程内容:a) 道路基础设施建设:包括道路路面、路基、排水设施等的建设和改造。
b) 交通标志及道路标线设置:合理设置交通标志和道路标线,提升道路交通流畅性和安全性。
c) 路灯系统建设:实施路灯系统的布局和建设,确保夜间的交通安全和市民出行便利。
三、工程实施计划1. 施工前准备:a) 组织相关工作人员,明确各个施工环节的职责和任务。
b) 调查勘测工作,获取施工现场的详细信息和地形条件。
c) 制定施工时间表和资源计划,确保施工进度的合理安排。
2. 施工流程:a) 道路基础设施建设:- 清理现场:清理施工现场的垃圾和障碍物,为道路建设创造良好的施工环境。
- 路基填筑:根据设计要求,对路基进行填筑和夯实。
- 路面铺设:选用适当的材料进行路面施工,确保道路平整度和耐久性。
- 排水设施建设:设置合理的排水系统,确保道路雨水及其他液体的迅速排除。
b) 交通标志及道路标线设置:- 选择符合规范要求的交通标志和道路标线材料。
- 合理设置交通标志和标线,确保道路的交通秩序和安全性。
c) 路灯系统建设:- 确定路灯类型和布局,提供充足的路灯照明。
- 正确安装和调试路灯设备,确保道路照明效果的良好。
四、质量控制措施1. 强化施工质量管理,确保施工过程符合设计要求和规范标准。
2. 加强施工现场监督和检查,及时发现和处理施工中的问题和隐患。
3. 建立质量档案,记录施工过程中的关键节点和质量控制情况。
五、安全管理措施1. 制定安全施工方案,明确施工中的安全要求和操作规程。
2. 配备专业的安全人员,负责施工现场的安全监督和指导。
3. 加强施工现场安全教育和培训,提高工作人员的安全意识和技能水平。
六、环境保护措施1. 减少施工过程中对环境的影响,合理利用资源,降低能源消耗。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
第一章编制依据 0
1.1 招标图 0
1.2 本工程施工组织设计 0
1.3 主要规范、规程 0
第二章工程概况及工程部署 (1)
2.1 工程概况 (1)
2.2 工程部署 (2)
2.3工程目标 (4)
2.4 施工总进度计划 (4)
2.5 劳动力计划 (5)
第三章主要施工方法及技术措施 (6)
3.1 施工流水段划分 (6)
3.2 大型机械的选择 (6)
3.3 主要施工方法 (6)
3.4 基坑护坡土方工程 (7)
3.5 防水工程 (8)
3.6 钢筋工程 (11)
3.7 模板工程 (13)
3.8 混凝土工程 (13)
3.9 装修工程 (17)
3.10 季节性施工 (18)
第四章安装工程 (20)
第五章主要管理措施 (21)
5.1 质量保证措施 (21)
5.2 成品保护 (23)
5.3 技术措施 (25)
5.4 工期保证措施 (26)
5.5 安全生产、文明施工与环保 (26)
第一章编制依据1.1 招标图
1.2 本工程施工组织设计
1.3 主要规范、规程
第二章工程概况及工程部署
2.1 工程概况
地下车库通道是由xxxx外部道路接至主站房两侧地下车库的地下车行通道,与xxxx西侧、南侧、东侧、北侧立交匝道结合分四处设置。
该地下通道设有通风、排烟、消防、照明、信号、监控等设备系统。
2.1.1 建筑概况
车库通道包括1(1′)号入口及1号出口,基底标高最深-12.5米(-8.45米),坡道宽度5米、6米、7米。
坡道耐火等级为一级;防水等级一级,通道底板、侧壁、顶板采用防水混凝土与外包卷材相结合。
卷材采用SBS改性沥青防水卷材(4+4);地面采用细石混凝土加耐磨剂压实赶光,下铺设C10混凝土垫层,侧墙面及顶棚抹水泥砂浆,面层为乳胶漆涂料;地下通道入口处设50米左右阳光罩棚,罩棚采用钢结构,材料为钢化夹层玻璃。
2.1.2 结构概况
建筑抗震设防丙类,建筑抗震设防烈度8度,框架抗震等级二级,结构主要构件安全等级二阶,地基基础设计等级乙级,结构主要构件设计使用年限100年,本工程结构砼环境类别为-Ⅱ类b。
通道结构净高3.8米及3.4米。
通道顶板覆土0米至5.5米。
通道地下部分为平面框架结构,出地面部分为U型槽结构。
通道每隔40米左右设置伸缩缝,缝宽20mm。
顶板、底板、侧墙为防水混凝土C30S8,垫层为C15混凝土;钢筋型号包括HRB400级、HRB335级、HPB235级;钢构件Q235钢。
2.1.3 专业概况
通道按发生一次火灾考虑,标高-11.75、-6.5层设置一台排烟风机;通道进出口处均设置挡烟垂壁。
通道消火栓给水管道布置为环状,并设置检修阀等设施,灭火器与消火栓设于专用消防箱内,上部为消火栓,下部为灭火器。
给水管道采用内外壁热镀锌钢管,管径≥DN100采用沟槽式连接,管径<DN100采用丝扣连接。
照明、动力系统、自动控制系统、火灾报警及联动系统。
暗装金属配电箱,电缆桥架、电管穿线等。
2.1.4 现场条件
2.1.4.1本工程施工场地狭小,施工现场紧凑。
2.1.4.2水源采用甲方指定水源,水源管径φ100。
2.1.4.3现场西侧提供变压器一台,总配电箱一个。
2.1.4.4地铁4号线在附近施工并进行降水,因此施工中,不要再考虑降水。
若基坑开挖范围内有局部上层滞水,可采用明排。
2.1.4.5本工程位于位于xx市南二环外开阳桥东南侧,属市中心,白天运输不方便,一般在夜间10:00时以后进行运输。
2.2 工程部署
2.2.1 项目经理部组织机构
见下页。
2.2.2 任务划分
总包自行施工:包括土方护坡、钢筋、模板、混凝土、防水、装修、机电安装等内容
总包内分包:出入口钢结构、玻璃顶棚。
采用我公司独特的总承包管理模式,对分包进行总包管理,使工程在本公。
