消防工程分部分项工程施工技术方案
消防专业-主要分部分项工程施工方案设计与技术要求措施

消防工程施工方案一、消防水系统安装1.消防水管道安装本工程消火栓管道及自动喷淋管道均采用镀锌钢管,管径不大于100mm 时丝扣连接,管径大于100mm时法兰或沟槽式卡箍连接。
1.1丝扣连接1.1.1丝扣连接安装工艺流程管材下料一管材套丝一管材安装一校正1.1.2管材下料(1)管材下料必须符合设计要求尺寸,管材下料长度等于两节点之间尺寸减去两侧管件所占的尺寸。
(2)同规格、同尺寸管段可以同时下料,且集中堆放,挂标识。
(3)管材下料时端部必须圆整,切割平齐。
1.1.3管材套丝(1)套丝前先检查套丝机绞板,板牙应完好,四块板牙安装顺序应正确,后部的三脚卡爪中心能汇集到一点。
(2)套丝时不可一次套成,应分2〜3次套成。
(3)套丝时应用机油等冷却液对螺纹充分冷却以防止烂牙。
(4)套丝时应采用低速切削。
(5)套丝结束前应慢慢放松板牙,以保持螺纹的锥度,从而保证接口连接紧密。
(6)对加工的螺纹质量应进行检查,螺纹质量应符合国家标准的规定,螺纹应清洁、规整,断丝或缺丝不大于螺纹全扣数的10 %。
1.1.4管段安装:(1)管段就位之前,在管段一端先上紧与下一管段之前的管件。
(2 )填料应顺时针方向薄而均匀地紧贴缠绕在外螺纹上,上管件时应使填料,吃进螺纹间隙,不得将填料挤出。
(3)管线安装时,沿水流方向依次安装。
(4)安装管段时,先用管子钳固定与前一段之间的管件,防止前一段随着转动。
(5)螺纹应一次上紧,不允许倒回,拧紧后螺纹根部应有外露螺纹,管径50mm以下2〜3牙,管径65mm以上4〜5牙。
(6)螺纹连接后,进行外观检查,防止管件破裂或未上紧,并清除外露油麻。
(7)管件严禁使用非镀锌管件。
1.1.5校正(1)管段安装完毕后,首先校正管线走向是否符合设计要求,因有些管件丝不正,管段安装完毕后,在管件处出现拆口现象,必须更换此类管件。
(2)校正管线标高,使水平安装的管段坡向未端试水装置,坡度宜为 3 %。
(3)校正安装喷头的丝接三通,使其在安装喷时能保证喷头的朝向符合设计要求和规规定,不产生倾斜现象。
消防工程施工方案范本

消防工程施工方案范本一、项目概况本项目为某商业综合体的消防工程施工,项目位于城市商业中心地带,总建筑面积约为50000平方米,包括商业楼、办公楼、酒店楼等多个功能区域。
消防工程的施工将涉及到建筑的消防设施安装、消防通道建设、消防器材调试等工作。
本施工方案旨在确保施工的顺利进行,确保建筑物的消防安全。
二、施工内容及要求1. 消防设施安装:根据相关法规和标准,对建筑进行消防设施的安装,包括灭火器、消防栓、自动喷水灭火系统、火灾报警系统等。
要求设施安装合理布局,方便使用和维护。
2. 消防通道建设:建设消防通道,确保消防车辆能够顺利进入建筑物,保证消防人员的疏散通道畅通。
3. 消防器材调试:对已安装的消防器材进行调试,确保其正常使用,并提供相应的培训,使相关人员了解如何正确使用消防器材。
4. 安全保障措施:在施工过程中,要严格遵守相关安全规定,配备必要的安全设施,确保施工人员的安全。
三、施工方案及步骤1. 施工前准备阶段1.1 制定详细的施工计划,确定各项任务的分工和时间节点,确保施工的有序进行。
1.2 进行现场勘察,了解建筑结构、消防设施安装位置等具体情况。
1.3 确定施工队伍,配备必要的工具和设备,确保施工的顺利进行。
1.4 制定安全生产计划,明确安全措施和应急预案,确保施工人员的安全。
2. 消防设施安装阶段2.1 按照相关标准和规范,对建筑进行消防设施的安装,确保设施布局合理、使用方便。
2.2 对安装完成的消防设施进行检测和调试,确保其正常使用。
2.3 对相关人员进行消防设施的使用培训,使其掌握正确的使用方法。
3. 消防通道建设阶段3.1 确定消防通道的布置位置,保证消防车辆和消防人员的顺利进出。
3.2 对消防通道进行疏散演练,保证通道畅通,确保人员能够迅速疏散。
4. 消防器材调试阶段4.1 对已安装的消防器材进行调试,确保其正常使用。
4.2 对相关人员进行消防器材的操作培训,使其掌握正确的使用方法。

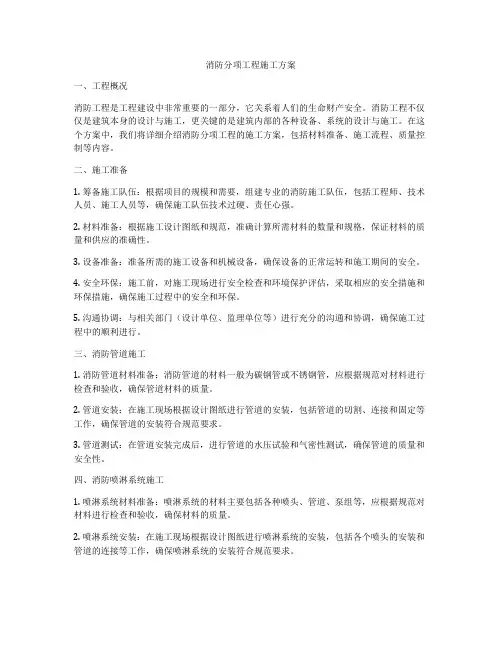

消防分项工程施工方案

消防分项工程施工方案一、工程概况消防工程是工程建设中非常重要的一部分,它关系着人们的生命财产安全。
消防工程不仅仅是建筑本身的设计与施工,更关键的是建筑内部的各种设备、系统的设计与施工。
在这个方案中,我们将详细介绍消防分项工程的施工方案,包括材料准备、施工流程、质量控制等内容。
二、施工准备1. 筹备施工队伍:根据项目的规模和需要,组建专业的消防施工队伍,包括工程师、技术人员、施工人员等,确保施工队伍技术过硬、责任心强。
2. 材料准备:根据施工设计图纸和规范,准确计算所需材料的数量和规格,保证材料的质量和供应的准确性。
3. 设备准备:准备所需的施工设备和机械设备,确保设备的正常运转和施工期间的安全。
4. 安全环保:施工前,对施工现场进行安全检查和环境保护评估,采取相应的安全措施和环保措施,确保施工过程中的安全和环保。
5. 沟通协调:与相关部门(设计单位、监理单位等)进行充分的沟通和协调,确保施工过程中的顺利进行。
三、消防管道施工1. 消防管道材料准备:消防管道的材料一般为碳钢管或不锈钢管,应根据规范对材料进行检查和验收,确保管道材料的质量。
2. 管道安装:在施工现场根据设计图纸进行管道的安装,包括管道的切割、连接和固定等工作,确保管道的安装符合规范要求。
3. 管道测试:在管道安装完成后,进行管道的水压试验和气密性测试,确保管道的质量和安全性。
四、消防喷淋系统施工1. 喷淋系统材料准备:喷淋系统的材料主要包括各种喷头、管道、泵组等,应根据规范对材料进行检查和验收,确保材料的质量。
2. 喷淋系统安装:在施工现场根据设计图纸进行喷淋系统的安装,包括各个喷头的安装和管道的连接等工作,确保喷淋系统的安装符合规范要求。
3. 系统测试:在喷淋系统安装完成后,进行系统的压力测试和功能测试,确保系统的质量和安全性。
五、综合布线系统施工1. 布线材料准备:综合布线系统的材料主要包括电缆、接线端子、配电箱等,应根据规范对材料进行检查和验收,确保材料的质量。
消防工程各分部分项的主要施工方法

消防工程各分部分项的主要施工方法一、消防水泵及稳压泵安装施工1、工艺流程消防水泵安装工艺:施工准备→基础施工→泵体安装→吸水管路安装→出水管路安装→单机调试。
2、水泵安装消防水泵、稳压泵的安装,应符合现行国家标准《机械设备安装工程施工及验收通用规范》及《压缩机、风机、泵安装工程施工及验收规范》的有关规定。
2.1检查泵的安装基础的尺寸、位置和标高均符合工程设计要求。
2.2泵的开箱检查应符合下列要求:应按设备技术文件的规定清点泵的零部件,并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好;应核对泵的主要安装尺寸并应与工程设计相符。
2.3出厂时已装配、调整完善的部分不得拆卸。
2.4电动机与泵连接时,应以泵的轴线为基准找正;电动机与泵之间有中间机器连接时,应以中间机器轴线为基准找正。
2.5整体安装的泵,纵向安装水平偏差不应大于0.10/1000,横向安装水平偏差不应大于0.20/1000,并应在泵的进出口法兰面或其他水平面上进行测量;解体安装的泵纵向和横向安装水平偏差均不应大于0.05/1000,并应在水平中分面、轴的外露部分、底座的水平加工面上进行测量。
3、吸水管的安装3.1水泵吸水管路的基本要求是不漏气、不积气、不吸气。
3.2当消防水泵和消防水池位于独立的两个基础上,且相互为刚性连接时,吸水管上应加设柔性连接管。
3.3将电机进行点试车,检查转向及声音是否正常。
3.4将电机与水泵用键连接起来,手动盘车,检查水泵转动时是否有杂音。
3.5对水泵机组进行点试车。
在水泵没有水的情况下,不易长时间启动水泵,以免损坏水泵的轴承。
3.6将水泵的管网管路闸阀关闭,打开试验管道闸门。
启动水泵机组,观察管道上的压力表数值,并对试验管道的闸阀进行调节,用来控制管道压力,使管道压力达到水泵正常工作的压力值。
3.7观察安全阀启动压力值,并对安全阀调节,使安全阀启动压力值为水泵工作压力值的1.1倍。
3.8检查各阀门及管件、焊口是否有渗漏现象。
消防工程施工方案及技术措施

消防工程施工方案及技术措施一、前言在建筑工程中,消防工程是一个至关重要的环节,关乎人员生命财产安全。
为了有效的执行消防工程施工方案并采取必要的技术措施,既要合理规划,又要严格执行。
二、施工方案1. 施工准备在进行消防工程施工之前,需要进行充分的施工准备工作。
包括制定详细的施工计划,确保所有相关材料和设备齐全,并对施工人员进行必要的消防安全培训。
2. 施工流程消防工程施工一般分为布线施工、安装设备、管道敷设、系统调试等多个步骤。
施工方案需要明确每个步骤的顺序和要求,确保施工顺利进行。
3. 安全措施在整个施工过程中,必须严格遵守相关的安全操作规程,特别是在使用明火和高温设备时,要加强火灾风险的防范,确保施工现场的安全。
三、技术措施1. 设备选用在消防工程施工中,采用符合国家标准的消防设备是至关重要的。
应根据工程的实际需要,选择性能优良、质量可靠的设备,确保工程质量。
2. 系统设计消防工程系统设计要合理科学,考虑到建筑结构、人员疏散、火灾风险等因素,确保系统在发生火灾时可以及时有效地起到应急救援作用。
3. 质量控制在消防工程施工过程中,质量控制是非常重要的一环。
需要加强对施工质量的监督和检查,及时发现和纠正问题,确保工程质量符合标准要求。
四、总结消防工程施工是一项重要的工作,需要严格执行施工方案和技术措施,确保工程质量和施工安全。
只有做到了规范施工、科学设计、高质量执行,才能有效地提升消防工程的整体效能。
以上是关于消防工程施工方案及技术措施的探讨,希望能够引起大家的重视并加以实践。
消防工程施工技术方案

消防工程施工技术方案一、项目概况1.1 项目背景消防工程是建筑工程中非常重要的一部分,其施工技术直接关系到建筑物内部的消防设施是否能正常运行,从而保障人员生命财产的安全。
本方案针对某大型商业综合体项目的消防工程施工技术进行详细说明和规划。
1.2 项目规模本项目位于城市繁华商业区,总建筑面积约为10万平方米,包括商业、办公、住宅等多功能用途。
涉及的消防工程范围广泛,施工难度较大。
1.3 施工周期本项目的消防工程施工周期约为6个月,需严格按照计划进行。
二、施工准备2.1 施工前期准备在施工开始之前,需做好以下准备工作:1. 制定详细的施工计划,包括工程量清单、施工进度、质量要求等。
2. 招募具有丰富经验的消防工程施工团队,包括项目经理、技术负责人、施工人员等。
3. 准备必要的消防设备和工具,确保施工正常进行。
4. 与相关部门协调,确保施工符合消防法规和标准要求。
2.2 施工人员培训在施工前,需要对施工人员进行专业培训,包括消防设备操作、紧急救援技能等,确保他们能够胜任工作并应对突发情况。
2.3 安全措施施工现场需要制定严格的安全管理制度,包括安全防护设施、安全培训、应急预案等,确保施工过程安全可靠。
三、施工方案3.1 消防水系统施工1. 安装消火栓系统:根据设计要求,安装消火栓系统,包括主管道、分支管道、消火栓等,确保布局合理、密封可靠。
2. 安装喷淋系统:布置喷淋系统主管道,按照设计要求安装喷头,设置阀门、控制设备等,保证系统完好。
3. 安装水泵系统:设置消防水泵,连接管道,进行调试,确保水压、流量等参数达到设计要求。
3.2 防烟排烟系统施工1. 安装排烟风机:根据设计要求,布置排烟风机,连接管道,安装控制面板,进行系统调试。
2. 安装防烟门窗:设置防烟门窗,确保密封性能良好,能够有效隔离烟雾。
3. 布置排烟通道:设置排烟通道,确保通风畅通,没有死角,能够有效排除烟雾。
3.3 火灾报警系统施工1. 安装火灾报警探测器:根据设计要求,设置烟感、温感等探测器,连接控制器,确保报警系统正常运行。
消防工程施工方案及技术措施

目录一、施工方案与技术措施二、质量管理体系与措施三、安全管理体系与措施四、环境保护管理体系与措施五、工程进度计划与保证措施六、资源配备计划七、施工设备第一章施工方案与技术措施一、工程概况星河国际项目1#、2#、6#栋消防工程建设地点位于岳阳白石岭路(十五中对面)星河国际项目西北角,工程建筑面积约55000㎡。
工程范围主要包括:1、火灾自动报警及联动控制系统室内工程:系统内消防穿线(含预埋管道、接线盒)、各楼层消火栓按钮、声光报警器、手动报警按钮、模块、总线隔离器、感温探测器、感烟探测器、报警主机(包括联动盘及联动电源、多线盘等)、消防端子箱、区域报警器等设备、安装及调试工作。
2、消火栓系统室内工程:室内所有消火栓系统管道、消防箱(含内置配件)、阀门、泵组、控制柜、安装及调试工作,商铺部分的消防栓系统。
3、自动喷淋系统:室内工程:室内所有管道、喷头、阀门、泵组、控制柜、安装及调试工作。
4、通风、防排烟系统:系统内排、送风机、风管、风口、风阀采购、安装及调试工作。
5、电梯三方通话系统:系统内的消防控制室至电梯机房设消防两部电话(含管道、接线盒)、电话线、面板、电话机在本次工程范围内。
6、负责消防配电的调试及验收工作等:6.1、消防动力配电从消防动力配电箱出线开始到消防用电设备末梢部分的配管、穿线等采购及安装(含消防动力箱);消防水泵等较大型设备的控制柜的安装及布线;6.2、疏散指示及应急照明系统设备的安装调试及验收从应急照明配电箱出线开始至各灯具,含管道预埋、穿线、灯具安装,不含应急照明配电箱。
7、各栋其余为消防而设置或带有消防功能的消防设施,如防火门、防火卷帘、灭火器、消防灯具等的采购和安装;8、在消防系统验收前或在总包单位要求下,消防施工单位应负责消防系统的预留洞的封堵,接线盒的面板安装。
9、室外消防管网(含室外消防栓)工程。
10、负责组织消防报建和组织消防验收及培训工作,并确保消防报建和消防验收在发包人规定的期限内验收合格和交付使用。
消防工程专项施工方案

消防工程专项施工方案
《消防工程专项施工方案》
一、施工准备工作
1. 确定施工队伍和负责人,建立施工现场管理机构,明确责任。
2. 制定施工计划,包括施工进度、材料供应、人员配备等。
3. 准备施工所需的材料、设备和机具,并进行检查和确认。
二、施工过程
1. 确定施工现场设置和施工时段,保证施工安全。
2. 进行现场勘测和测量,确定施工尺寸和位置。
3. 进行专项施工,包括消防设施安装、电气布线、水源和喷淋系统等。
4. 在施工过程中,保证施工质量和安全,确保符合相关的施工标准和规范。
三、施工结束及验收
1. 完成施工后,进行系统调试和检测,确保消防设施正常运行。
2. 进行施工结束的清理工作,保持施工现场整洁。
3. 向相关部门提交消防工程竣工验收申请,接受相关部门的验收并取得相关证书。
四、施工安全与监督
1. 严格执行消防安全操作规程,确保施工过程中无事故发生。
2. 定期进行施工现场安全检查,及时发现和解决安全隐患。
3. 合理安排施工人员的工作时间和休息时间,防止疲劳作业。
以上就是《消防工程专项施工方案》的基本内容,希望能够对相关人员和施工单位有所帮助。
在进行相关工程施工时,务必严格按照相关规定和标准进行,确保施工安全和质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
消防工程分部分项工程施工技术方案(一)室内消火栓系统的施工方案1. 施工条件结构施工时,与土建作好沟通,看准图纸位置和要求做好预留洞。
主体结构已完成,现场清理干净。
管道安装所需要的基准线已测定并标明。
设备基础已完成,具备安装条件。
总体要求根据现场的实际情况,安排施工、设备安装、调试,最终完成系统整体调试,直至正常运行。
2. 施工程序(1)施工流程(2)管材、管件的外观检查应符合下列要求:1). 表面无裂纹、缩孔、夹渣、折迭和重皮2). 镀锌钢管内外的镀锌层应完整,不得有镀锌层脱落等现象3). 各种非金属密封垫应质地柔韧,无老化变质或分层现象,表面无折损、皱纹等缺陷。
4). 法兰密封面完整光洁,不得有毛刺及径向沟槽。
5). 沟槽管件外观完整光洁,橡胶圈无老化变质,无损伤。
6). 阀门及附件应完好齐全,不得有任何加工缺陷和机械损伤且均应是合格的新产品,规格等符合设计要求。
3.管道除锈及防腐(1). 材料应按照业主的要求,进行采购,不得采购陈旧、锈蚀的管材。
(2). 管材运至现场现场,应按照业主的要求进行除锈,并经过业主检查、认可之后,再进行防腐工作。
(3). 防腐时,应将底漆充分涂刷之后,充分干燥之后再进行第二次涂刷,不得有气泡、不实、不均匀的现象出现。
(4). 现场质检人员,应严格要求,把住质量,一旦发现不合格的产品,必须要求返工,以确保工程质量。
4.管道连接(1). 负责管道连接的人员,必须是技术较高,资历较深的员工,并且,在施工之前,应由施工经理负责,进行技术交底,要严格按照交底内容及施工工艺进行施工。
(2)管道连接之前,必须将接口处的污物及杂质清理干净以保证施工质量。
(3)螺纹连接的管道,应保证螺纹密封面完整、无毛刺损伤,并按照施工工艺的要求,确保螺纹及连接的质量,并做好螺纹的防腐工作。
(4)水压试验合格之后,应按要求将接口及连接部位进行防腐,特别应处理好与原防腐的接口,以确保防腐的功效,最大限度的延长使用年限。
(5)螺纹连接的管道,应按照施工工艺的要求,确保螺纹及连接的质量,套丝机或板牙套扣不少于七道螺纹,连接不少于六道。
铅油麻线均匀缠绕在螺纹部分,连接完毕后将外部清理干净,螺纹外露部分刷防锈漆。
(6)滚压开槽后的管道表面不应有凹痕,从管端到沟槽及滚压印记不应有突出物,所有污物,碎屑均应被清除。
(7)滚压开槽后的管道外径变动不应超过1.14毫米。
(8)安装垫圈应使用润滑剂。
(9)应均匀的,安全的上紧螺栓,在每个外壳部分,不能得到有相同补偿的金属-金属的垫片接触。
(10)水压试验合格之后,应按要求将接口及连接部位进行防腐,特别应处理好与原防腐的接口,以确保防腐的功效,最大限度的延长使用年限。
(11)应设置现场存放材料的场所,严格执行ISO9000系列的要求,材料码放整齐,严禁浪费公司的材料,保护公司利益,所有废料必须经过项目经理确认后,才可以进行处理。
5. 室内消火栓系统施工工艺(1)设备材料要求1)室内消火栓系统采用镀锌钢管。
2)管道的规格、压力等级、加工质量应符合设计要求。
3)管道表面应无斑疤、裂纹、严重锈蚀等缺陷,管子的壁厚应均匀一致,圆度符合规范要求。
4)消火栓箱体的规格类型,符合设计要求,箱体表面平整,光洁。
金属箱体无锈蚀、划伤,箱门开启灵活。
箱体方正、箱内配件齐全。
栓阀外形规矩、无裂纹,启闭灵活,关闭严密,密封填料完好。
5)消防专用设备应有产品说明书、合格证、消防部门的检测报告或使用许可证、外省消防设备应具有进津销售许可证;材料应有材质单和合格证。
(2)室内消火栓管道设备安装工艺1)管道定位根据技术交底记录及施工图进行测量放线以保证系统坐标及标高准确。
2)根据施工图和施工验收规范要求进行管道支、吊架,防晃吊架制做和安装(防晃支架参见91SB给-129,支、吊架参见国标S116)并满足施工图的要求。
支、吊架安装要保证管道就位后顺直,支、吊架的间距按《GB 50261-2005》中表5.1.6、表5.1.7执行。
3)管道安装前要调直管段,清除管内脏物,保证管道安装直线偏差控制在施工验收规范要求范围之内,确保管道安装一次合格。
4)管道的分支预留甩口应加装临时堵头,法兰接口应安装在易拆装的位置。
5)消火栓支管以栓阀坐标及标高定位甩口,预留甩口应加装临时堵头,法兰接口应安装在易拆装的位置。
(3)水压试验1)水压强度试验压力为1.2Mpa,测试点应设在系统管网的最低点。
往管网注水时要缓慢升压,达到试验压力后,稳压30min,目测管网无泄漏和无变形,且压力降不应大于0.05Mpa为合格。
2)水压严密性试验压力为设计工作压力,稳压24小时,无泄漏为合格。
3)管网试压:立、干管与水平管连通后按系统进行试压。
4)系统试压应提前通知业主,及时参加试压,并做好试压记录,填写试验报告,办理签字手续。
如果甲方因故不能参加,在取得同意后可以自行试压,合格后补办签字手续。
5)管网试压合格后按系统进行水压严密性试验。
(4)消火栓箱体及配件安装1)消火栓箱体要符合设计要求,产品均应有消防部门的制造许可证及合格证方可使用。
箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在箱门开启的一侧,箱门开启应灵活。
消火栓箱体安装在轻质隔墙上时,应有加固措施。
2)消火栓配件应在交工前进行。
消防水龙带应折好放在挂架上或卷实、盘紧放在箱内,消防水枪要竖放在箱体内侧,自救式水枪和软管应放在挂卡上或放在箱底部。
消防水龙带与水枪,快速接头的连接,一般用14号铅丝绑扎两道,每道不少于两圈,使用卡箍时,在里侧加一道铅丝。
设有电控按钮时,应注意与电气专业配合施工。
6.消火栓系统调试前应具备的条件⑴消火栓系统管道安装完毕,并按系统整体试压合格、系统按设计要求的最低工作压力要求充满水。
⑵各种阀门及辅助设施按有关规定安装完毕,按使用说明书要求验收合格。
⑶水泵房内消防水池充满水,消防电源已能正式投入使用,各类稳压装置、电控柜按有关要求安装完毕,动力线、信号线压接完毕测试合格,并将控制柜设在自动状态。
⑷消防供水系统的供水压力、供水量,水泵的启动、停止,主、备切换,系统水压高、低位状态时水泵的启、停控制均合格。
⑸火灾自动报警及联动控制系统已具备调试条件或消防中心主机调试合格可以投入正常工作。
(二)自动喷淋系统施工方案1. 施工条件结构施工时,与土建作好沟通,看准图纸位置和要求做好预留洞。
主体结构已完成,现场清理干净。
管道安装所需要的基准线已测定并标明。
设备基础已完成,具备安装条件。
2. 施工流程3. 自动喷水灭火系统施工工艺(1)设备材料要求1)喷淋系统灭火系统的报警阀、控制阀、水流指示器、水泵接合器等主要组件的规格型号参照发包方提出技术规范配置,配件齐全,铸造规矩,表面光洁,无裂纹。
2)喷洒头的规格、类型,动作温度应符合设计要求,外型规矩,丝扣完整,感温泡无破碎和松动。
3)自动喷水灭火系统系统采用镀锌钢管,当DN<100时,丝扣连接;当DN>100时采用沟槽连接。
4)管道的规格、压力等级、加工质量应符合设计要求。
5)管道表面应无斑疤、裂纹、严重锈蚀等缺陷,管子的厚度均匀一致,圆度符合规范要求。
6)法兰密封面完整光洁,不得有毛刺及径向沟槽。
7)沟槽管件外观完整光洁,橡胶圈无老化变质,无损伤。
8 )消防专用设备应有产品说明书、合格证、消防部门的检测报告或使用许可证;材料应有材质单和合格证。
(2)安装质量标准1)镀锌钢管采用丝扣连接时。
管节的切口断面应平整,偏差不得超过一扣,丝扣应光洁,不得有毛刺、乱丝、断丝、缺丝总长不超过丝扣全长的10%。
接口紧固后宜露出2-3扣螺纹。
2)管道沟槽连接应符合以下标准:滚压开槽后的管道外径变动不应超过1.14毫米。
滚压开槽后的管道表面不应有凹痕,从管端到沟槽及滚压印记不应有突出物,所有污物、碎屑均应被清除。
安装垫圈应使用润滑剂。
应均匀的、安全的上紧螺栓,在每个外壳部分,不能得到有相同补偿的金属-金属的垫片接触。
(3)安装工艺1)管道定位根据技术交底记录及施工图进行测量放线以保证系统坐标及标高准确。
2)根据施工图和施工验收规范要求进行管道支、吊架,防晃支架制做和安装(防晃支架参见91SB给-129,支、吊架参见国标S116)并满足施工图的要求。
支、吊架安装要保证管道就位后顺直,支、吊架的间距按《GB 50261-96》中表5.1.6、表5.1.7执行。
3)管道安装前要调直管段,清除管内脏物,保证管道安装直线偏差控制在施工验收规范要求范围之内,确保管道安装一次合格。
4)管道的分支预留甩口应加装临时堵头,法兰接口应安装在易拆装的位置。
(4)水压试验1)水压强度试验压力为 1.4Mpa,测试点应设在系统管网的最末端。
往管网注水时要缓慢升压,达到试验压力后,稳压30min,目测管网无泄漏和无变形,且压力降不应大于0.05Mpa为合格。
2)水压严密性试验压力为设计工作压力,稳压24小时,无泄露为合格。
3)管网试压分层进行;每层干管进行一次,支管安装后一次,立、干管与水平管连通后按系统再进行一次试压。
4)无论是分层试压还是系统试压都应提前通知业主,及时参加试压,并做好试压记录,填写试验报告,办理签字手续。
如果甲方因故不能参加,在取得同意后可以自行试压,合格后补办签字手续。
5)管网试压合格后按系统进行水压严密性试验。
(5)喷头安装1)喷头安装应在系统试压合格,管道冲洗干净后进行。
2)喷水系统喷头安装时要按设计要求的位置安装。
3)安装喷头要用专用工具,严禁利用喷头框架施拧,如果喷头外型有异变时严禁安装,应更换同型号喷头(不合格喷头应单独保管)。
不得对喷头进行改动、拆装,严禁给喷头附加任何装饰性涂料。
4)喷水系统喷头距墙、柱、顶板、风道、梁等的距离应严格按照《GB50261-96》的要求施工,如果现场有特殊原因达不到规范要求时,应及时与相关主管人员共同协商解决。
(6)水流指示器、压力开关、信号阀安装1)水流指示器、压力开关、信号阀应在管网试压和冲洗合格后进行。
2)水流指示器应水平安装在管段上,设备标明的方向与管内工作水流方向一至,安装后水流指示器的浆片、膜片应动作灵活,用万用表测量电信号输出端子,其功能与产品说明书标明的相同。
3)信号阀安装在水流指示器前的供水管道上,与水流指示器之间距离不小于0.3m,信号阀与水流指示器应安装在便于检修的位置,如果安装在吊顶内应留检查孔。
4)消防喷淋系统、水喷雾灭火系统设备安装应由熟练的机械工、管工、电工在技术员的指导下进行,确保所有设备安装质量符合设计与消防规范的要求。
4.自动喷水灭火系统系统调试(1)调试前应具备的条件:1)水喷淋系统、水喷雾灭火系统管道安装完毕,并按系统整体试压合格、系统按设计要求的最低工作压力要求充满水。
2)水流指示器、信号阀等各种阀门及辅助设施按有关规定安装完毕,按使用说明书要求验收合格。
