投料试车方案(模板)

合集下载

化工投料试车方案

化工投料试车方案

化工投料试车方案一、背景介绍在化工生产过程中,为了确保产品的质量和工艺的可行性,必须进行投料试车。

投料试车是指在工业生产中进行原材料投加和工艺操作的实验,以验证产品的生产性能和工艺的可行性。

投料试车方案是指根据产品特点和工艺要求,制定相应的投料试车计划和操作步骤,以确保试车过程顺利进行,达到试车目标。

二、试车目标1.验证原材料投加方式和比例是否合适。

2.确认工艺操作步骤是否正确。

3.测试产品性能和质量是否符合要求。

4.确定生产参数和工艺参数。

三、试车方案1.确定试车时间和地点。

2.准备试车所需的原材料、设备和工具。

3.制定试车计划和操作步骤。

四、试车操作步骤1.清洁试车设备和容器,确保无杂质和污染。

2.根据产品配方和工艺要求,准备好所需的原材料和辅助物料。

3.按照配方比例和投料顺序,将原材料逐一投入试车设备中。

4.启动试车设备,并按照操作要求进行相应的调整和设置。

5.在试车过程中,及时记录相关数据和观察试车现象。

6.根据试车结果,及时调整生产参数和工艺参数。

7.完成试车后,对试车设备和容器进行清洁和消毒。

五、试车注意事项1.严格按照试车方案进行操作,不得随意更改投料顺序和比例。

2.在投料前,要先检查原材料和辅助物料是否合格,确保质量稳定。

3.在试车过程中,要随时关注试车设备的运行状态,及时处理问题。

4.试车过程中要做好记录工作,包括投料量、投料时间、设备设置参数等,以备后续分析和评估。

5.试车结束后,要对试车设备和容器进行清洁和消毒,以确保下次使用时的卫生和安全。

六、试车评估和总结1.根据试车数据和观察结果,对试车进行评估,判断试车目标是否达到。

2.分析试车过程中的问题和难点,并提出改进方案。

3.总结试车经验和教训,为后续生产提供参考。

以上为化工投料试车方案,通过制定合理的试车方案和操作步骤,可以确保试车过程的顺利进行,验证产品的生产性能和工艺的可行性,为后续生产提供参考和指导。

在试车过程中,要始终关注产品质量和工艺要求,及时处理问题和调整参数,以确保试车结果的准确性和可靠性。

投料试车准备

投料试车准备

投料试车准备(方案)1、开工准备工作和要求新装置投产的开工准备,主要包括以下几个方面:a 、质量检查;b 、试漏:塔容器、换热器等工艺设备及管线试压;c 、电机、泵的试运及水联运;d 、设备和管线的吹扫、赶空气;e 、原材料准备及引水、电、风等工作;f 、与装置有关的系统管线,罐区同时达到使用条件。

2、全面检查和准备a 、设备检查项目是否完工,检查质量是否良好(阀门、法兰、螺栓、垫片)。

b 、检查各塔、容器、人孔是否上好,安全阀是否安装完毕。

定压是否符合要求。

c 、检查照明灯是否装好,装置内卫生是否清洁。

d 、各台机泵应该处于良好状态。

e 、联系仪表人员,做好开工准备,并检查一、二次表,调节阀是否灵活好用。

f 、检查盲板状态是否正确。

4 气密试验a 、风吹扫完毕后,然后试压。

b 、施压时,升压分0.491、0.981、1.472、1.962Mpa 到规定试验压力(见试压标准)五个阶段进行,要求有专人看管压力表,供气和撤气阀。

c 、每个阶段要保压30分钟,并用肥皂水检查阀门,法兰连接处,液面计,采样口,焊缝等的泄漏情况,每半个小时记录一次。

d 、到试验压力后,保压4小时,观察压力下降情况,毎半个小时记录一次。

e 、观察冷换设备的管程或壳称有无气体漏入。

f 、气密试验完成后,将系统压力卸掉。

(若用N 2气进行气密试验,就不泄压,直接进行N 2气质换。

)附:各塔试压标准:5、进料前的准备、a 、装置气密试验完成后,引氮气置换设备、管线内的空气,联系检查科采集塔顶、塔底、容器顶样品,分析氧含量<0.5%(体)时,氮气置换完毕,塔内保持微正压。

各塔底氮气进口阀关闭,并在器壁阀后加上盲板,氮气进装置线加上盲板。

b 联系有关人员拆除应拆盲板。

c 、详细检查工艺流程,检查系统之间的隔断阀门,要求至少有一道阀门处于关闭状态。

d 、检查设备及管线上的低点排凝阀,去放空总管上的所有防空阀、液面计放空阀,采样阀等应全部关闭。

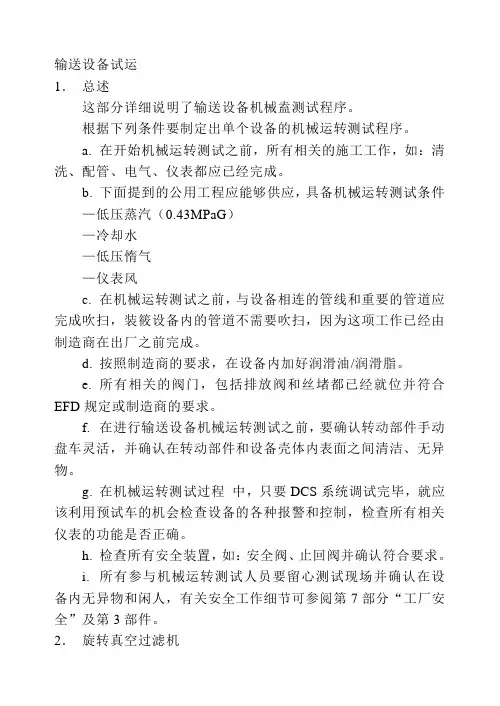

预投料试车方案

预投料试车方案
6.PTA固体过滤器
a.设备号设备名称
BM-303 PTA固体过滤机
b.准备工作
(1)按照EFD,检查PTA固体过滤器管线。
设备号EFD号
BM-303 B-49E-3G
BM-303的逻辑程序应完全组在DCS系统中,且就地控制盘和相关仪表电缆安装就位,测试程序应和“仪表测试回路”一致。(参考2.3.8部分)。
—齿轮箱(润滑油)
—电机(润滑脂)
c.运转测试
(1)电机单试
在电机单试之前,三角带应先拆掉,检查旋转方向。检查电机启动时的振动和噪音,检查额定转速下的轴承温度和振动。
—压力离心机电机和油泵电机(BPM-701A/B/C,BGM-706A/B/C,BGM-707A/B)
电机在空载、联轴节未安装的条件下,持续运转,直到温度达到稳态为止。
—每隔15分钟,测量一次主轴轴承、电机的温度电机振动测量一次,记录见附表—1。
—空载机械运转测试要进行两个小时,经过两个小时,轴承温度才会达到稳态。
3.TA/PTA干燥机
a.设备号设备名称
BM-302粗干燥机
BM-703 PTA干燥机
b.准备工作
(1)根据下述的EFD,检查TA/PTA干燥机管线。
设备号EFD号
BM-701A/B压力离心机
b.准备工作
(1)根据下EFD检查螺旋输送器的管线。
设备号EFD号
BM-701A/B/C B-49E-7A,B-49E-7B
(2)按照制造商的要求,油洗相连管线。
(3)润滑油系统程序检查(电气/仪表),备用系统要在机械运转测试之前完成。
(4)按照制造商的要求,在下注油孔中加入符合规定的润滑油/润滑脂。
g.在机械运转测试过程中,只要DCS系统调试完毕,就应该利用预试车的机会检查设备的各种报警和控制,检查所有相关仪表的功能是否正确。

化 工 投 料 试 车 方 案

化 工 投 料 试 车 方 案

化工投料试车方案(二次盐水及点解工序)编写:审核:批准:2008年7月11日一、组织机构一、试车小组成员组长:邹云鹏副组长:仲维新成工员:安永平、李金峰、孙桂荣、朱立明、白金玲协助单位:生产调度部、江都安装公司、凯膜公司、相关泵业、电力、仪表部门二、试车小组成员的责任邹云鹏:负责烧碱项目各工序试车过程总指挥仲维新:负责烧碱项目各工序试车过程的指挥,对需要完善和整改的事项进行安排,并做好与施工单位、使用单位的协调工作安永平:协助邹云鹏处理在各工序试车过程中出现的问题,并做好试车过程中安全工作李金峰:协助仲维新处理在各工序试车过程中的全面工作,安排处理临时发生的一切问题孙桂荣:负责烧碱项目各工序试车过程技术指导工作白金玲:协助孙桂荣在各工序试车过程中出现的技术问题,并提供工艺参数控制指标朱立明:负责烧碱项目各工序试车过程的全面工作以及生产方面的安排与协调工作生产调度部:负责烧碱项目各工序试车过程中公用系统的协调工作江都安装公司:配合试车全过程,并对系统电气仪表运行的保运北京(蓝星)化工机械有限公司:配合试车全过程,并对系统及设备工艺管线运行进行保运相关泵业:对烧碱项目各工序的传动设备提供技术指导电力、仪表部门:负责烧碱项目各工序试车过程的电器、仪表方面的维护指挥:二、试车条件及准备1、各公用系统:动力电、照明电、纯水、循环水、仪表空气、压缩空气、氮气等已投运并达到工艺要求。

2、所有管道、设备及外管清洗、试压、试漏完毕合格。

3、本工序运转设备的单机试车完成并合格。

4、本工序的仪表、微机、调节阀、、开关阀、流量计、液位等调试合格,并经实际模拟确认完好。

5、各电器设备、管件接地及跨接等完好处于正常状态。

6、确认管道已畅通;所有阀门灵活好用,并处于正确位置。

7、开车所用的分析试剂、工具、劳动保护等已准备好。

8、二次盐水及电解工序在试车前1~3天,邀请厂家在化工投料试车期间派有经验的技术人员进行现场指导。

三、二次盐水及电解工序化工试车时间2008年8月13日---8月15日四、试车负荷的确认界区内烧碱日产量(运行电密4.5KA/㎡时)按100%计烧碱 516T氯气 457.95T氢气 12.9T五、试车应急预案紧急停车1、确认极化电流已投,氢总管的氮气已给,氢压机已停(平衡阀已打开),氯压机已停(事故氯系统已启动),注意观察氯气系统的压力,当氯气压力接近0时,把氯总管上的吸气阀打开,压力保持在0或微负压。

化工投料试车(化工投料试车方案)

化工投料试车(化工投料试车方案)

化工投料试车(化工投料试车方案)
化工投料试车方案
(一)化工投料试车步骤
第一步:四月下旬开始,按满足一台蒸安塔日产550吨纯碱的生产规模为起点,配置相应的主体及附属设备。

确定这一阶段生产规模的主导思想,是以适当的规模打通整个流程,排除问题,锻炼队伍、摸索经验。

第二步:在第一阶段试车成功的基础上转入第二阶段,将日产规模到1100T/ d的水平,这一阶段的主要目的的是对重要设备如筛板塔、滤碱机和煅烧炉等进行强化作业,按合同考核引进设备。

第三步:在第二阶段试车的基础上,将备用以外的设备全部开启。

这一阶段的中心任务是巩固和深化,即精心操作,进一步总结经验,努力使各工序之间衔接得更好。

提高生产的稳定性,较顺利地通过考验期。

做到安全、连续、稳定生产,优质低耗,实现一次开车成功。

(二)开工选取的技术方案
1、盐水精制利用石灰——纯碱法
我厂盐水精制设计上用石灰纯碱法
2、淡水化盐
3、氨的补充
开工初始所需补充氨量较大,时间要求较紧。

在第一阶段采用外购NH4Cl和NH4HCO3配制“准母液”进行蒸氨,以缩短制备氨盐水的时间。

同时向吸收塔内补充液氨。

两种手段同时使用。

4、自产石灰
1。

DMC投料试车方案含气密实验方案

DMC投料试车方案含气密实验方案

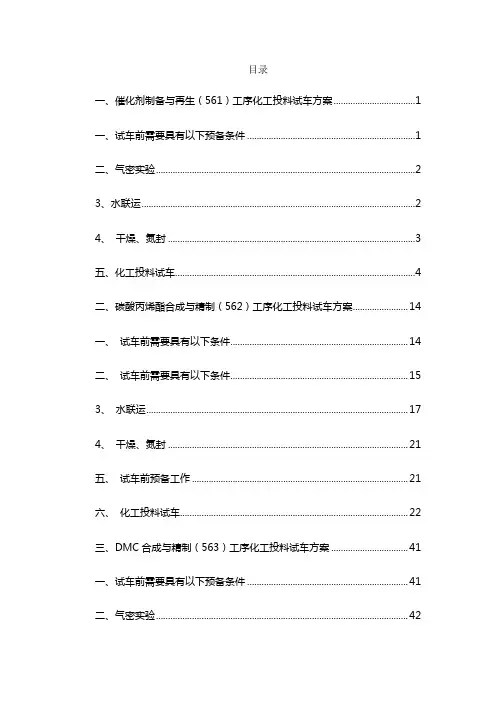

目录一、催化剂制备与再生(561)工序化工投料试车方案 (1)一、试车前需要具有以下预备条件 (1)二、气密实验 (2)3、水联运 (2)4、干燥、氮封 (3)五、化工投料试车 (4)二、碳酸丙烯酯合成与精制(562)工序化工投料试车方案 (14)一、试车前需要具有以下条件 (14)二、试车前需要具有以下条件 (15)3、水联运 (17)4、干燥、氮封 (21)五、试车前预备工作 (21)六、化工投料试车 (22)三、DMC合成与精制(563)工序化工投料试车方案 (41)一、试车前需要具有以下预备条件 (41)二、气密实验 (42)3、水联运 (43)4、干燥、氮封 (46)5、试车预备 (46)六、化工投料试车 (47)附件一热媒站(549)导热油炉试车方案一、催化剂制备与再生(561)工序化工投料试车方案一、试车前需要具有以下预备条件(1)回流罐、精馏塔等相关设备和管道清洗干净。

(2)管道水压实验和泄漏性实验已完成,用于水压实验的盲板已经拆除。

(3)填料和塔内件应在安装进有机物回收塔之前用高压水枪或用化学药品清洗干净,然后进行干燥。

(4)过滤器和开车滤网已安装好,并记录位置。

(5)所有操纵阀和仪表回路的功能测试已经完成。

(6)所有转动设备单机试车、联动试车已完成,处于完好状态。

(7)冷却水、冷冻水、热水、蒸汽、工厂空气、仪表空气、氮气、脱盐水、导热油等公用工程均送至界区。

(8)平安阀已经通过应有的查验并设定完成。

(9)联锁调试完毕。

(10)检查阀门开关状态并记录,手动阀门要挂牌标识,阀门开关状态必需知足试车要求。

(11)平安装置齐全好用,平安阀已经通过应有的查验并设定完成,消防用具按要求配备并合理寄存,利用方便。

(12)预备好试车工具、备品、备件、用具等。

二、气密实验2.1试正压(1)将所有和有机物回收塔(C-56101)连接的调剂阀、倒淋阀、放空阀、泵出口阀和物料管线上的所有手阀关闭,关真空压力表。

气化投料试车方案

气化试车方案气化分厂目录1、装置概况及试车目标 ..................................................................... - 3 -1.1装置概况 ............................................................................. - 3 -1.2试车目标 ............................................................................. - 3 -2、试车组织机构 ................................................................................. - 3 -3、试车程序与试车进度 ..................................................................... - 4 -3.1公用工程 ............................................................................. - 4 -3.2、磨煤系统试车、煤循环 ................................................... - 7 -3.3、水汽系统试车................................................................. - 14 -3.4、氧气系统试车................................................................. - 16 -3.5、循环气压缩机试车 ......................................................... - 16 -3.6、柴油系统试车................................................................. - 17 -3.7、调和水系统试车............................................................. - 18 -3.8、U-1400除渣单元试车 .................................................... - 19 -3.9、U-1500除灰单元............................................................ - 20 -3.10、U-1600湿洗单元.......................................................... - 21 -3.11、U-3600酸、碱系统 ...................................................... - 22 -3.12、U-1700单元试车.......................................................... - 23 -3.13、系统大气密 .................................................................. - 25 -3.14、2015年09月30日气化炉点火投料。

投料试车方案模板

投料试车方案模板篇一:化工装置总体试车方案配PPT编制:XXX 审核:批准:化工装置总体试车方案目录一、二、试车前的概况方案编制1. 目的2. 依据3. 要求三、试车程序1. 单机试车2. 中间交接水压试验设备气密性试验容器和管道的蒸汽吹扫容器和管道的水清洗容器和管道的酸洗与钝化系统的干燥3. 联动试车4. 化工投料试车四、五、生产考核安全工作一、试车前的概况制定化工装置总体试车方案的意义:总体试车方案是化工装置建设中后期围绕化工装置试车投产这一目标,指挥各方面协同作战的纲领性文件。

其意义在于:1. 化工企业经济效益的需求2. 化工生产规模化的需求3. 长周期性和复杂性的需求4. 解决重大关键问题的需求生产准备:生产准备的主要任务是按照国家相关规程做好组织、人员技术、安全、物资及外部条件、营销及产品储运以及其它有关方面的准备工作,为试车和安全稳定生产奠定基础。

该步骤应在试车前做好。

二、方案编制目的:检查化工装置是否能正常运行,产出合格产品。

确保化工生产的过程安全可靠。

依据:按国家、行业的相关法规、规定、标准对产品工艺流程、程序、制度、人员培训等技术与管理的文件、资料及该项目工程的立项、批文、评估、施工、检验等相关的文件、图纸资料等技术和管理的综合资料执行。

要求:成立试车领导小组,明确分配个人岗位及工作。

严格执行工艺纪律,坚决抵制违章现象。

强力有效的控制开车的安全运作。

预试车前,应确认试车单元与其它待试车得设备、管道是否隔绝并已进行安全处理,试车过程应设专人监护。

试车程序一、试车程序和进度表试车程序:1. 指挥组根据开车程序工作向工作组分别书面下达开车预备指令。

2. 作业组向安环组作书面报告,确认符合开车条件后请示开车。

3. 指挥组书面下达作业组开车指令,指令相关作业组予以配合。

4. 根据开车程序,各生产装置依次完成开车程序。

化工装置总体开车运行周期进度表:二、单机试车主要目的是对化工装置的所有动设备(如机泵,搅拌器等)的机械性能进行初步检验。

投料试车方案

投料试车1、投料试车具备以下条件:(1)所有装置及配套工程,按设计(包括设计变更)全部施工完毕,经过逐台设备、逐条管线按序号检查核对材质、壁厚、法兰、垫片、螺栓、各种阀门、管件、阀门方向及位置、检测点取样点、伴管、导淋、操作平台等,工程质量符合要求,不合格的已经返工合格。

(2)施工记录资料齐全准确。

(3)全部工艺管道和设备都已经过强度试验合格,设备和管道的吹扫和清洗工作已经结束。

(4)设备、管道均已经过气密试验,且确认合格。

(5)所有转动设备按规定经过详细检查,单体试车和联动试车合乎要求,可供正常运转。

(6)锅炉工作已经结束。

(7)水试车已顺利通过,暴露的问题已解决。

(8)所有电气设备的继电调整和绝缘试验已经完成,具备正常投运条件。

(9)所有化验分析设施已备妥待用。

(10)全公司所有的安全消防设施,都已安装完毕,经检查试验合格,并有专人负责。

(11)燃料、原料贮罐经清扫,具备贮存能力,有关计量仪器已经标定可供使用。

(12)化工原材料、燃料及辅助化工原料、润滑油脂等已备齐,质量符合设计要求,且已运至指定地点。

(13)设备、管线的中温和防腐工作已经完成并对设备、管道、阀门、电气、仪表等标记完毕。

(14)工艺规程、安全规程、分析规程、设备维修规程、岗位操作法及试车方案等技术资料已经齐备。

(15)各级试车指挥组织已经建立,操作人员业已配备,职责分明,且都已经过培训,掌握了操作技能,达到了“四懂三会”,已考试合格。

(16)以岗位责任制为中心的各项制度已经建立,各种挂图、挂表齐全。

(17)原始记录和试车专用表格、考核用记录等均已准备齐全。

(18)易损易耗的备品配件,专用工器具准备齐全。

(19)各类人员都已经认真学习安全规程,经过安全教育、考试合格。

(20)经过综合性的投料前大检查,确认各生产装置间已具备衔接条件,各种生产准备工作已经结束。

2、试车启动前的检查与准备(1)供气系统:经检查确定该系统处于可用状态。

化工投料试车方案

化工投料试车方案一、公共部分1、化工投料试车的目的1)投料试车,打通全流程。

2)按照配方生产出符合国家标准的合格产品。

3)及时发现设计的缺陷,为满负荷试车及生产考核创造条件。

4)安全试车无事故。

5)环保测试合格,三废排放符合规定。

2、化工投料试车的有关规定1)参加试车人员必须在明显部位佩带试车证,无关人员不得进入试车区域。

2)必须严格按电化厂生产指挥系统进行指挥,听从试车领导小组的统一部署,严禁多头领导,越级指挥。

3)必须按《F141b化工投料试车方案》和《F141b操作规程》中的操作法进行操作,在试车期间必须实行监护操作。

4)化工投料试车必须循序渐进,当上一道工序不稳定或下一道工序部具备条件时,不得进行下一道工序的试车。

5)机、电、仪人员必须和操作人员,指挥人员密切配合,在维修、调整、整改时,应事先办理工作票,防止事故发生。

6)在化工投料试车期间,除了按分析规程规定的项目和频次分析外,还应根据试车要求,及时增加分析项目和频次,不得无故推迟。

7)必须按照《F141B化工投料试车方案》的规定测定数据,做好纪录,及时分析,及时反馈。

3、化工投料试车的组织机构为确保试车顺利进行特成立试车领导小组:组长:韩文龙副组长:宋晓东吕海滨技术总顾问:组员:参加试车人员:4.化工投料试车必须具备的条件1)水联动试车已经完成,并已经消除装置缺陷,联动试车期间系统稳定运行,并已取得联动试车认可证明。

2)化工投料试车报告和方案已经申报,并经上级主管部门批准。

3)与工程有关的生产管理机构和生产调度指挥系统开始正常工作,所有人员培训合格,持证上岗。

4)工艺规程、操作规程、安全规程、机电仪维修规程、分析规程计试车方案已印发实施。

5)车间涉所有生产指挥人员、管理人员、操作人员都受过安全、消防教育,并取得安全作业证。

6)原始操作记录、生产台帐、试车专用表格已准备齐全。

7)公用工程:水、电、气、汽能确保连续稳定供应。

事故电机不间断电源,DCS 控制系统仪表调节阀已经能正常运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.1.1工艺流程
本装置按流程分为3个部分:烟气系统、洗涤吸收系统和废水处理系统。
烟气系统:
烟气从重油催化裂化装置CO锅炉后已有烟道接出经进口蝶阀,通过新建烟道进入吸收塔(C1201),在靠近原烟囱的原烟道上(以下称旁路烟道)也设置蝶阀。
当进入脱硫装置的烟气温度过高或烟气脱硫装置故障停运时,旁路烟道上的蝶阀打开,烟气旁路烟道进入原烟囱排放;反之,进入脱硫装置的烟气正常或脱硫装置装置故障排除后,此时脱硫装置进口蝶阀打开,旁路烟道上的蝶阀关闭,脱硫装置进入正常运行状态,脱硫后的烟气从吸收塔(C1201)上方的烟囱排放。
4、对装置各系统进行试车,以消除装置设计和基本建设等方面存在的缺陷和不足,同时考核工艺技术、机械设备、电器设施、仪表等方面能否达到设计要求,并针对试车过程中暴露出的问题,采用相应的措施加以解决,为以后的安、稳、长、满、优生产打下坚实的基础。
4、试车期间要同时考核装置的生产能力、物耗、能耗能否达到设计指标,产品及副产品的质量及工艺指标是否达到设计指标。
吸收液循环
脱硫系统的吸收液是由三台吸收塔浆液循环泵(P1202A/B/C)(两用一备)完成循环的,吸收液储存在吸收塔(C1201)底部,由吸收塔浆液循环泵(P1202A/B/C)分别送到喷淋激冷区和喷淋吸收区的喷嘴,循环过程中监测液体的压力和pH 值。
吸收塔(C1201)排液
在正常运行过程中,应控制循环吸收液中SS、氯离子、TDS含量,若经测定,上述指标超指标时,循环系统需要排放部分吸收液,保证脱硫的效率,排放液通过吸收塔浆液循环泵(P1202A/B/C)送到废水处理系统的澄清器(D1301),排放量是根据工艺的需要手动设置的,并由阀门来控制排放量。为优化工艺操作,排放量需要监测并进行记录。
操作弹性:50%~110%。
废水处理
设计规模:31m3/h
操作弹性:50%~110%。
运行时数:装置年开工时数按8000小时计。
1.1.3工艺技术特点:
(1)烟气系统
烟气系统设计有与吸收塔(C1201)温度连锁装置,当温度超标时,打开进入原烟囱烟道上的蝶阀,关闭进入脱硫系统的蝶阀,能保证重油催化裂化装置CO 锅炉装置、脱硫装置可靠运行。
吸收塔(C1201)浆池的 pH 值通过 NaOH 注入来控制,最佳在 7 左右。
(3)废水处理系统
新建污水处理系统对脱硫系统产生的脱硫废水进行处理。废水处理系统主要包括澄清器(D1301)和氧化罐(R1301A/B)两个处理单元,沉淀污泥采用过滤箱(S1301A/B/C)进行处理,过滤后形成的滤渣随过滤箱定期外运。
*****公司300万吨/年****项目投料试车方案**石化公司ຫໍສະໝຸດ 二○○九年七月第一章
1.1 装置概述
根据国家环保局《全国酸雨和二氧化硫污染防治规划》(2005年5月),到2010年,全国SO2排放总量比2005年减少 10%,控制在 2295万吨以内;甘肃省SO2排放总量控制在54.9万吨以内。对于石油石化等非电力行业的企业,允许的SO2排放总量以污染源SO2排放标准对应的值确定许可量。目前兰州石化公司已具有1050万吨/年原油加工能力,但随着原油加工量的增大、原油硫含量增加以及国家环保标准的进一步严格,目前SO2排放总量已超过国家及甘肃省所分配给兰州石化公司的允许SO2排放总量7500吨/年要求。而且随着加工高硫原油比例的增加,SO2排放量还将呈上升趋势。降低SO2排放总量已成为解决制约兰州石化公司进一步发展的主要问题。目前,兰州石化公司SO2最大污染源就是动力锅炉的烟气和重油催化裂化装置的再生烟气。重油催化裂化装置的再生烟气SO2排放量约占兰州石化公司SO2排放总量的40%,而且其SO2排放浓度已远高于GB16297-1996 中的550mg/m3要求。因此中国石油天然气股份有限公司兰州石化公司新建一套规模为44.4×104Nm3/h的催化烟气脱硫装置,对300万吨/年重油催化裂化装置再生烟气进行治理。
2
2.1.1 职责
2.1.1.1 全面负责300万吨/年重油催化装置烟气脱硫项目工程试车的组织领导工作。
2.1.1.2 组织解决试车中出现的各类重要问题。
2.1.1.3 组织领导做好试车前的安全检查和确认工作,实现一次开车成功。
1.2
1、指导思想:“坚持安全第一、环保优先的原则,一切服从于安全,不能确保安全坚决不开工,确保试车全过程操作受控”。
2、施工进程与试车进程统筹安排,密切配合,形成工程建设一体化的管理网络。
3、试车工作要坚持“管道、设备检查要细,单机试车要早,联动试车要全,试运行要稳,经济效益要好”的原则。要以试运行促工程收尾,以工程收尾保试运行。要坚持做到安全第一,按试车程序高标准试车,确保试运行一次成功,实现安全平稳运行。
在吸收塔(C1201)进口烟道上设有水封器(T1101),装置正常运转时水封器不装水,停车检修时补充水,防止烟气窜入吸收系统,保证维修人员安全。
当烟气负荷在 50%~110%工况条件下变动,脱硫装置能适应负荷波动,保持正常运行。
(2)洗涤吸收系统
本工程采用美国贝尔哥公司(BELCO®)提供的使用NaOH 溶液作为吸收剂的 EDV®湿法洗涤工艺来处理催化裂化装置的烟气脱硫工艺技术。
紧急冷却水
烟气进入吸收塔(C1201),为防止进入吸收塔(C1201)的烟温过高,在吸收塔(C1201)入口前设置烟气紧急冷却系统,当烟气温度超高时,就会使塔内操作温度升高,使温度控制阀动作,打开紧急冷却水进口阀门,对烟气进行喷水降温。
废水处理系统:
来自吸收塔(C1201)的废水进入废水处理系统前混入一定浓度的絮凝剂,然后进入澄清器(D1301),颗粒物在澄清器(D1301)内沉淀、浓缩,污泥从澄清器(D1301)底部排到过滤箱(S1301A/B/C),经过滤箱(S1301A/B/C)过滤后,含固量约35%的固体物沉积在过滤箱 (S1301A/B/C)内,定期汽运出厂处理,三台过滤箱(S1301A/B/C)相互切换使用,过滤箱(S1301A/B/C)滤液经集水池收集后用滤液泵(P1302)打回澄清器(D1301)进行再处理。澄清器(D1301)排出的上清夜自流进入氧化处理系统,在氧化罐(R1301A/B)内通过氧化风机(B1301A/B)鼓入空气对废水进行氧化,降低其中的假性COD,经氧化处理后,出水自流向催化剂污水系统。外排废水指标:SS<200mg/L;COD<600mg/L。为了加强沉淀效果,采用计量泵(P1301)加入絮凝剂,采用聚合氯化铝,用量约0.08m3/h,10天配制一次。
澄清工艺是利用悬浮层来提高絮凝和固液分离效果并适用于高浊度水处理单元,通过投加絮凝剂,加强去除污水中的固体颗粒物的能力,该技术投资省、运行管理简单,出水稳定。
去除污水中 COD 工艺主要采用空气氧化,投资省,运行管理简单,运行成本低。
吸收系统排出的废液中含有大量的催化剂悬浮固体颗粒物,以及溶解性亚硫酸盐,废水处理系统(澄清与空气氧化)可除去悬浮固体并将亚硫酸盐转化为硫酸盐,降低出水的 SS和 COD指标,出水指标满足 SS:<200mg/L;COD:<600mg/L 的指标,出水自流向催化剂污水系统。
Na2SO3+ H2SO3——NaHSO3
NaHSO3+ NaOH——2Na2SO3+2H2O
Na2SO3+1/2O2——Na2SO4
当然,还有其它反应,如三氧化硫、盐酸、氢氟酸与氢氧化钠反应,形成硫酸钠、氯化钠等混合物。
NaOH + SO3--->Na2SO4+ H2O
NaOH+ 2HCl--->NaCl + 2H2O
NaOH 的脱硫机理与其他脱硫剂的脱硫机理相似,都是碱性物质与二氧化硫溶于水生成的亚硫酸溶液进行酸碱中和反应,并通过调节氢氧化钠的加入量来调节循环液的pH 值。吸收二氧化硫所需的水气比和喷嘴数量的选择是依据二氧化硫的入口浓度、排放的需求和饱和气体的温度来决定。NaOH 反应生成亚硫酸钠和硫酸钠。
首先,烟气中的二氧化硫与水接触,生成亚硫酸:
SO2+H2O——H2SO3
然后,亚硫酸与 NaOH 反应生成 Na2SO3, Na2SO3与H2SO3进一步反应生成NaHSO3,NaHSO3又与NaOH 反应加速生成亚硫酸钠;生成的亚硫酸钠一部分作为吸收剂循环使用,未使用的另一部分经氧化后,作为无害的硫酸钠水溶液排放。
H2SO3+ NaOH——Na2SO3+ 2H2O
脱硫后的烟气上升进入旋转气液分离器(V1201),烟气经汽液分离后,分离水从气液分离器底部落入塔底部,脱水后的净烟气经上部烟囱(V1202)(塔底至烟囱顶约70米高)排入大气。吸收液的补充和循环部分主要包括补充水、碱液补充、循环液的循环以及吸收液排放等。
补充水
为平衡吸收过程中蒸发和排液损失的液体,洗涤吸收系统需要补充工艺水(本装置使用新鲜水)来满足工艺的要求,吸收塔(C1201)补充水流量为71.8m3/h。为保持吸收塔(C1201)内循环液的液位,通过液位计控制补充水管道上的调节阀,调节进入塔内的补充水的水量。
上清液pH偏低,用pH计监测氧化罐(R1301A/B)出水的pH值,通过碱液管道上的气动调节阀控制加碱量,使出水pH值维持在7左右,18%NaOH碱液由脱硫装置区新建碱液罐(T1201)通过碱液输送泵(P1201A/B)提供。
1.1.2装置建设规模及操作弹性:
⑴烟气脱硫
设计规模:44.4×104Nm3/h (湿基),
该项目实施后,300万吨/年重油催化裂化装置SO2排放量可由5400吨/年减少到264吨/年,兰州石化公司SO2排放总量将由9944 吨/年减少到4808吨/年,完全达到“十一五”末国家环保局规定的SO2排放总量减排10%(即6750吨/年)的目标要求。同时可降低催化烟气颗粒物(粉尘)排放浓度,改善兰州城区的的空气质量,大大降低SO2和粉尘等污染物对居民以及企业职工身体健康的危害,具有非常显著的社会效益;也可提高兰州石化公司对加工原油硫含量的适应性,具有一定的经济效益。
