卧底安全技术措施样本

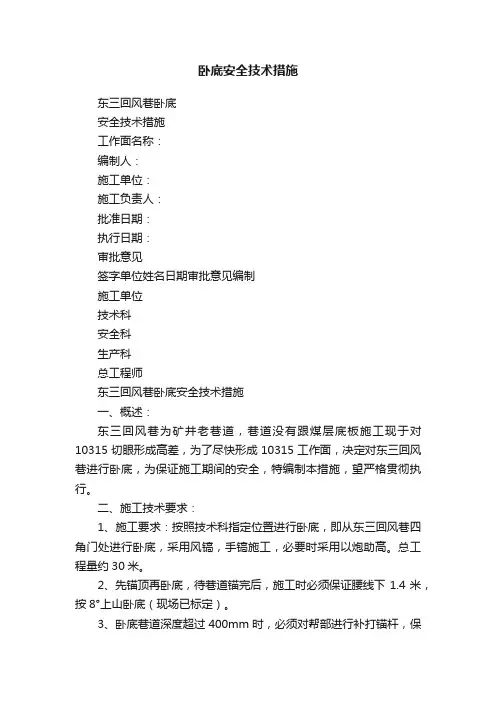

卧底安全技术措施

卧底安全技术措施东三回风巷卧底安全技术措施工作面名称:编制人:施工单位:施工负责人:批准日期:执行日期:审批意见签字单位姓名日期审批意见编制施工单位技术科安全科生产科总工程师东三回风巷卧底安全技术措施一、概述:东三回风巷为矿井老巷道,巷道没有跟煤层底板施工现于对10315切眼形成高差,为了尽快形成10315工作面,决定对东三回风巷进行卧底,为保证施工期间的安全,特编制本措施,望严格贯彻执行。
二、施工技术要求:1、施工要求:按照技术科指定位置进行卧底,即从东三回风巷四角门处进行卧底,采用风镐,手镐施工,必要时采用以炮助高。
总工程量约30米。
2、先锚顶再卧底,待巷道锚完后,施工时必须保证腰线下1.4米,按8°上山卧底(现场已标定)。
3、卧底巷道深度超过400mm时,必须对帮部进行补打锚杆,保证随卧随锚。
4、东三回风巷原支护为扶棚支护,现改为锚杆、锚网、锚索支护。
材料规格为:选用Φ18mm、长2000mm,锚杆为左旋无纵筋高强度螺纹钢。
(1)锚杆方向垂直于巷道周边,安装角度不小于80°;锚杆托板紧贴岩壁,不得松动。
(2)锚杆必须推到孔底,外露长度为10mm~40mm。
(3)锚杆锚固力不小于60KN,顶板靠近两帮锚杆沿铅垂线向两帮偏斜15°,两帮最上部锚杆向上仰角15°、下部锚杆向下俯角15°;巷道顶部每根锚杆使用2根树脂药卷,帮部每根锚杆使用1根树脂药卷;锚索均选用Φ15.24mm、长7200mm,强度等级为1860Mpa 左捻钢绞线,每根锚索使用4根树脂药卷,锚索预紧力不小于120KN。
(4)锚杆扭矩力初次满足120N2m≤扭矩≤150 N2m;二次紧固必须满足200N2m≤扭矩≤250 N2m。
(5)锚索钢绞线必须推到孔底,尾段露出锁具150mm~300mm,间距误差±300mm。
(6)网子必须拉紧压实紧帖岩面,网与网压茬宽度在100mm~200mm之间,并用同号铁丝扭结、间距为200mm。
某运输道卧底安全技术措施(正式)

编订:__________________单位:__________________时间:__________________某运输道卧底安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5864-48 某运输道卧底安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、概况:随着xx工作面推过xx运输道停头位置m,在xx 中间联络巷处的密闭墙启封后,联络巷向里38m,顶底板压死,已合龙门,为了保证xx运输道迎头向前掘进,根据x月x日现场会要求进行卧底,卧底后巷道高度不低于3.2m,宽度3.5m,为了保证施工质量和安全,特编制安全技术措施。
二、施工要求:1、施工前,每班由通风工区安排专职瓦斯员对巷道瓦斯浓度、有害气体浓度进行全面检查,只有在瓦斯浓度不超过1%,二氧化碳浓度不超过1.5%时方可进行卧底作业。
否则严禁作业。
2、卧底以掘进机为主、人工为辅,由掘进机转载到SGW-40Z溜子上,再由SGW-40Z溜子转载到运输道SPJ-80皮带运输机上转走。
三、施工工序:1、敲帮问顶、找净浮矸--掘进机卧底--整平巷道--重新补打单体。
四、主要技术安全措施(一)安全管理1、各工种人员到达施工现场后,必须先检查后工作,发现不安全的因素,必须立即处理,一定要在安全的情况下施工。
2、施工前先检查巷道帮、顶的支护情况,发现支护网开裂、坠兜现象及时按规定连接处理,用长把工具把危岩、活石清除掉,否则不许施工。
某运输道卧底安全技术措施二

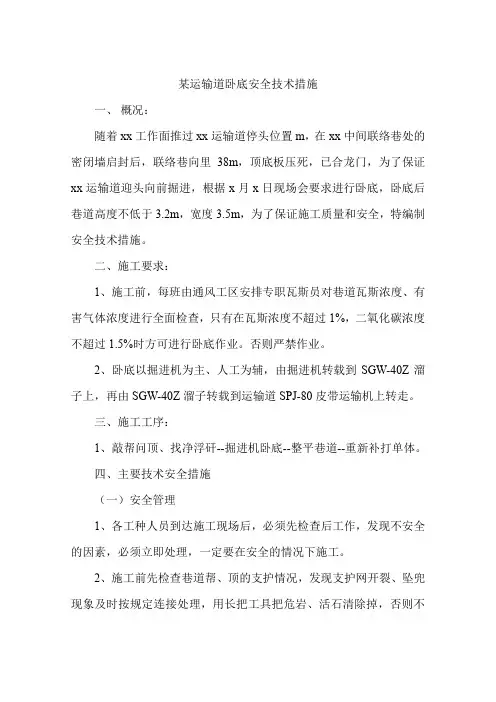

某运输道卧底安全技术措施一、概况:随着xx工作面推过xx运输道停头位置m,在xx中间联络巷处的密闭墙启封后,联络巷向里38m,顶底板压死,已合龙门,为了保证xx运输道迎头向前掘进,根据x月x日现场会要求进行卧底,卧底后巷道高度不低于3.2m,宽度3.5m,为了保证施工质量和安全,特编制安全技术措施。
二、施工要求:1、施工前,每班由通风工区安排专职瓦斯员对巷道瓦斯浓度、有害气体浓度进行全面检查,只有在瓦斯浓度不超过1%,二氧化碳浓度不超过1.5%时方可进行卧底作业。
否则严禁作业。
2、卧底以掘进机为主、人工为辅,由掘进机转载到SGW-40Z溜子上,再由SGW-40Z溜子转载到运输道SPJ-80皮带运输机上转走。
三、施工工序:1、敲帮问顶、找净浮矸--掘进机卧底--整平巷道--重新补打单体。
四、主要技术安全措施(一)安全管理1、各工种人员到达施工现场后,必须先检查后工作,发现不安全的因素,必须立即处理,一定要在安全的情况下施工。
2、施工前先检查巷道帮、顶的支护情况,发现支护网开裂、坠兜现象及时按规定连接处理,用长把工具把危岩、活石清除掉,否则不许施工。
3、施工过程中需要更换卧底机配件或转移物料时,卧底机所有启动键打停止位置,人员之间要相互配合好,抬料时要步调一至、喊清口号,以防挤手碰脚。
4、卧底后巷道内的矸石必须及时清理整平,以利于重新铺钉轨道和行人安全。
5、每次卧底后对巷道中的中柱必须重新补打,单体初撑力不低于50KN,液压泵压力不小于18Mpa,中柱要确保支护有力,每班要巡回检查,发现自降单体中柱必须及时补液以保证支护有力。
6、施工前,必须用旧皮带将施工地点10m范围内的风袋、电缆、压风管、水管等保护好后方可施工,否则严禁启动卧底机卧底。
7、大矸块必须破碎至不大于300mm×300mm×300mm否则不允许进入运输系统。
8、卧底后巷道两帮裸帮超过0.3m的必须及时补打的底角锚索,不得滞后。
卧底施工安全技术措施

《卧底施工安全技术措施》小朋友们,今天咱们来讲一个有点特别的话题——卧底施工安全技术措施。
你们可能会好奇,什么是卧底施工呀?其实呀,就是在一些比较特殊的地方进行施工,要特别小心,保证安全。
比如说,在地下挖通道,或者在很深的洞里干活儿。
这可不像咱们在平地上玩耍那么简单。
有一次,有一群叔叔在地下挖隧道。
里面黑漆漆的,还有很多石头和泥土。
如果不小心,石头掉下来就可能会砸伤人。
那为了保证安全,都有哪些措施呢?第一,一定要提前检查好周围的环境。
看看有没有松动的石头,有没有可能会塌下来的地方。
就好像我们出门前要看看天气好不好一样。
有个叔叔在施工前,认真地查看了周围,发现有一块石头有点松动,赶紧叫大家小心,避免了危险。
第二,要戴好安全帽和其他防护装备。
安全帽能保护脑袋,就像给脑袋穿上了一层铠甲。
还有一位叔叔,因为戴好了安全帽,一块小石子掉下来也没伤到他。
第三,要有良好的通风设备。
在地下,如果空气不流通,人们会觉得很闷,甚至会呼吸困难。
就像有个施工的地方,刚开始没有通风设备,大家都觉得喘不过气来。
后来装上了,就舒服多啦。
再给大家讲一个小故事。
有一次,几个叔叔在地下施工,没有注意通风,有个叔叔就觉得头晕晕的,幸好被其他叔叔及时发现,送出去休息了。
第四,要有明确的信号系统。
在地下,有时候看不到对方,就靠信号来交流。
比如说,一个红灯表示危险,绿灯表示安全。
这样大家就能知道情况,不会出错。
小朋友们,虽然我们可能不会去卧底施工,但了解这些安全知识很重要哦。
知道了这些,我们就能明白那些在特殊地方工作的叔叔们有多不容易,也能更加注意自己身边的安全。
希望小朋友们都能记住今天讲的这些,平平安安地长大!小朋友们,你们记住了吗?。
底抽巷卧底、整道施工安全技术措施

底抽巷卧底、整道施工安全技术措施依据矿安全生产安排及生产技术部业务联系单〔RLJ-2021-028L〕的相关规定与要求, 由修护区对Ⅱ7224N底抽巷进行卧底、整道施工。
为保证施工安全, 特编制修护安全技术措施, 经审批后认真贯彻执行。
一、技术要求1.施工前, 必须先对所有施工范围内的巷道顶板及帮部进行找顶工作, 保证施工范围巷道内无活矸危岩。
2.具体要求如下:①对该段巷道内所有气动道岔、气动保险设施进行恢复, 保证完好。
②Ⅱ7224N底抽巷风门里侧〔15m〕巷道底鼓, 轨道阴阳, 需按原制定要求进行卧底、整道施工。
③131#风筒至133#风筒〔切眼下口〕轨道上岩粉堆积、121节风筒到31号钻场处岩粉堆积较多, 影响行车, 需清理。
④严格按照现场给定的中腰线进行卧底、整道。
⑤其他未尽事宜由钻探区安排专人指导。
二、施工准备工作1.施工前, 提前放好中腰线, 修护区施工时必须严格按照中腰线进行。
2.压风、供水管路接到施工地点, 并保证完好使用。
3、风水、瓦斯等管路的保护:①找顶时:施工前, 对找顶地点下方不少于5m范围内的风水、瓦斯等管路采纳旧皮带配合不少于5层笆片裹严的方式进行有效保护, 保护措施要保证切实有效。
4.电缆、信号线、开关、监控等设施、设备的保护:①找顶时: 施工前, 对施工地点下方不少于5m范围内的电缆、信号线、开关、监控等设施、设备采纳旧皮带裹严的方式进行有效保护, 保护措施要保证切实有效。
②施工人员要切实负责, 以防施工工具误伤电缆。
5.施工前, 先提前做好Ⅱ7224N底抽巷的施工占道报告申请工作, 并严格按照矿相关单位批准的时间进行施工。
6.施工后清理好现场环境, 保证轨道正常运行。
7、施工时〔需要占用轨道〕, 在施工地点前后方各约20m处, 用两个平巷专用掩车器放在轨道中间进行掩车, 以防从巷道两端向施工地点推车时碰伤施工人员。
8、施工时, 施工地点前后各约20m处各设置一块显然的施工标志牌, 人员通过时, 应先打招呼, 经修护跟班班队长确认无安全威胁并同意后方可通过。
轨道大巷卧底、落道安全技术措施

轨道大巷卧底、落道安全技术措施依据工程支配需要,经讨论打算在轨道大巷进行卧底、落道工程。
为了确保施工期间平安和工程质量,特制订如下平安技术措施:一、铺设道轨要求:1、巷道中心线即为所铺设的巷轨道中心线。
2、道木规格为长×宽×厚=1200mm×140mm×120mm,严禁使用不同型号的轨道进行直接连接。
3、轨枕间距为800mm,间距偏差不得大于+50mm。
4、轨顶面凹凸偏差不得大于5mm。
5、轨间距为600mm,偏差必需掌握在-2mm~+5mm 之间。
6、道钉扣件必需齐全坚固并与轨型相符,轨道接头的间隙不得大于5mm,凹凸和左右偏差不得大于2mm,轨道接头点的前后200mm必需各加设一根轨枕:7.在轨道弯曲段每隔2m必需设置轨距拉杆,直巷道每隔10m必需设置轨距拉杆,在轨道接头两侧100mm要各加一根道拉丝且保证紧固牢靠。
8、轨枕必需坐到实地,严禁悬空,轨枕间道渣充填高度不得小于轨枕高度的2/3,宽度应超过轨枕300mm。
9、必需保证轨枕垂直轨道,轨枕与道轨结合处必需严实并用道钉钉死,轨枕下必需填实,杜绝松动现象。
10、轨距为600mm,两轨道要平,高度要全都,其宽度偏差不超过5mm,不小于3mm;两轨面凹凸应平整全都,其偏差直线段不大于5mm;轨道接头应平整,其凹凸和内侧错距均不大于2mm。
在轨道接头两侧要各上一根道拉丝,道拉丝要上紧。
11、轨道接头方式应符合:悬接无垫接,直线段应对接,相对错差不大于±40mm,在钢轨接口处前后200mm各铺设一根轨枕。
12、接头道加板必需有四条螺丝,并丝帽拧紧不松动。
13、钉道时道钉要错开,量好轨距.二、铺道平安事项1、施工人员进入施工地点前,必需由专人检查巷道中有害气体和支护状况,排解担心全隐患后方可进入施工地点。
2、铺道前先找底,保证底板平整,铺设轨道前,要清理道内浮渣,道床基底要平整,在1m2范围内凸凹不得超过+50mm。
巷道卧底安全技术措施

五区5-2N三片工作面运输巷施工水仓安全技术措施我队将对五区5-2N三片工作面运输巷水仓进行施工,为了保证施工的安全和质量,特制定如下安全措施:一、交接班1、交接班必须在作业现场进行,班组长及各岗位工种必须做到对口交接。
2、交接班时必须交待清楚以下内容:(1)任务的完成情况(2)工程质量审核(3)工作地点安全情况及安全隐患预防措施(4)设备运转情况3、接班后,跟班电钳工必须认真检查所使用的设备,及时处理好所存在的问题,严禁设备在不完好状况下作业。
4、交接班(升入井)过程中,作业人员必须按指定路线行走,人员在巷道内行走时,要走人行道,严禁在轨道中间行走。
不得随意的横穿轨道,绞车绳道。
当有车辆通过时,要立即进入临近的躲避硐暂避。
在横穿轨道时,要做到“一停,二看,三通过”。
行走过程中踩稳踏实,防止摔倒。
二、打眼、装药、爆破工作1、打眼前,检查钻具完好情况,确认无问题后,方可使用。
2、打眼与装药严禁平行作业。
3、严禁戴手套打眼。
4、每次爆破前,必须仔细检查工作地点10m范围内的支护情况,若有隐患要及时处理好后再爆破。
5、整个工作过程必须对工作地点的水管、电缆、电器设备等进行妥善保护,特别是爆破时要用木板、旧皮带等掩盖严密,防止损坏这些设备设施。
6、爆破工必须由经过培训,并考试合格取得操作资格证的人员担任,并持证上岗。
7、爆破前班组长必须指派专人在各个可能进入爆破地点的通路上担任警戒工作,警戒人员必须在警戒线以外安全地点进行警戒工作,警戒处设置警戒绳、拉警戒牌等标志。
警戒人员从开始警戒直到班组长亲自撤回期间必须认真负责。
警戒人员严禁做与警戒无关的任何工作,爆破后,只有当警戒人员由布置警戒的班组长亲自撤回后,人员方可进入工作地点工作。
&爆破距离:直巷不得小于100m直角拐弯巷道不得小于75m所有人员要撤到安全地点,爆破工发出爆破警号,至少再等5s 后,方可起爆。
9、爆破前,班组长要清点好人数,并严格执行“一炮三检” 。
52卧底安全技术措施

52井底车场卧底安全技术措施
由于52井底车场内残留的生活垃圾、散落的余煤等过多需进行清理。
经研究决定对52井底车场进行卧底、清理煤矸,为保证安全施工,特制订如下措施:
安全技术措施:
1.施工前必须组织施工的相关人员认真学习本措施,施工
过程要明确纪律性。
2.施工前,必须仔细检查施工地段的支护情况并敲帮问顶
及时找掉,只有在顶板安全的情况下才能施工。
卧底施
工采用风镐、手镐进行;施工产生的煤矸用矿车集中装
好送至施工负责人指定地点统一运出地面。
3.卧底时,必须严格按技术部门给定的腰线施工。
必须严
防棚子吊脚现象,如出现吊脚,必须先行停止卧底,并
汇报调度室,在处理好隐患后,方可继续作业。
清理煤
矸时,使用工具必须得当,相互之间保持一定安全距离,
以防手镐,扒子伤人。
4.作业点两端必须装好刀闸开关,作业过程中必须将架空
线电源断开,所有作业人员不得使用长金属物件碰触架
空线。
5、作业过程中,必须时刻注意过往的车辆。
推车时,必须
时刻注意前方,发现前方有人或障碍物时,必须及时减速并
发出警示。
6、其他没有提到之处按《煤矿安全规程》有关规定执行。
刘耀嘉
2012-3-16
同意此措施
刘伟训3.16。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1604回风顺槽巷道卧底
安全技术措施
1604回风顺槽因处于特殊的三软煤层之中, 且距离地面较近, 围岩条件较差, 主要为泥岩, 夹杂灰岩及粉砂岩, 且有淋水, 地质条件非常复杂。
受此地质条件影响, 巷道顶板下沉, 底鼓严重, 顶底板移近量较大, 部分巷道净高已不足1.8米。
为保证巷道断面面积及净高, 满足通风、运输等要求, 确保人员安全, 经矿有关部门研究决定对1604回风顺槽进行卧底。
为保证五凤煤矿1604回风顺卧底工程的安全实施, 根据《煤矿安全规程》和《永贵五凤煤矿安全生产管理制度》特制定以下安全技术措施:
一、施工前准备工作
1、在进入1604回风顺槽施工前, 必须认真组织在此巷道进行卧底作业的所有人员, 对此安全技术措施进行认真学习和贯彻并签名, 确保安全的按措施施工;
2、准备齐全所有卧底所需的工具材料。
包括手镐、方掀、尖掀等工具; 背木、撑木、拉杆等材料。
3、把巷道中影响施工的杂物整齐摆放在不碍事的地方, 以保证施工的顺利进行。
4、清理1604回风顺槽后巷杂物, 摆放好设备, 保证巷道后面畅通, 以便行人、运料和发生紧急情况时撤离;
二、施工技术措施
1、施工时首先由1604回风顺槽开口处开始, 即1604回风顺槽与1# 溜煤眼通风行人斜巷交界处开始, 然后由外往里逐步推移;
2、卧底范围包括整条1604回风顺槽, 即1604回风顺槽开口处至1604工作面切眼;
3、卧底方式为人工使用手镐开挖, 方掀及尖掀清理矸石, 皮带运输机出矸的方式施工。
卧底的矸石要及时清理至皮带输送机上, 不能阻塞巷道;
4、施工前要将巷道内的物体、设备清理好, 并按标准安设或摆放到巷道两帮的合适位置; 卧底完成后, 原来的设备要移回原处。
5、施工中要清理开关、电机等设备下方巷道时, 首先要将电器、机械设备固定好稳固好, 防止在卧底施工过程中, 机械、电器设备发生翻转或倒塌;
6、卧完底后, 巷道净高必须达到2600mm。
巷道内不能有浮矸, 煤块等杂物, 巷道两帮角落及皮带运输机下方的浮煤必须清理干净, 巷道底板要平整、干净。
在巷道的合适位置要挖出排水沟;
7、施工中, 涉及变形比较严重的工字钢棚或U型钢棚时要首先将工字钢棚及U型钢棚加固后方可施工。
加固棚子的方式视现场情况而定, 可补打及更换撑木、拉杆或用背木将棚子背实。
撑木、拉杆必须打紧;
8、施工中要协调好与正在1604工作面切眼施工的矿掘进队之间的关系。
三、安全措施
1、所有施工人员必须严格遵守矿上各项下井制度;
2、施工中要密切注意皮带运输机的运行情况。
在皮带运输机运行时, 不得对运输机下方底板进行施工;
3、任何人不得在无过桥的位置翻越的皮带运输机, 不得用身体的任何部位接触运行中的皮带运输机。
因施工需要确需在无过桥位置翻越的皮带运输机, 必须在皮带运输机处于停止状态且有专人向运输机司机发出停车信号并得到皮带机司机至少两次信号确认后, 方可翻越, 翻越过程一定要迅速快捷;
4、任何人在任何时候不得将施工工具放在皮带运输机上, 不得靠在皮带运输机的机架上休息。
休息时, 应靠巷道帮部。
5、施工中, 当皮带运输机的皮带上存矸达到一定程度时, 必须向机头皮带司机发出开车信号, 防止皮带机因负载过重而压死或发生打滑现象。
6、掘进队在巷道迎头施工, 当掘进队人员运送材料经过时, 我队施工施工人员应主动避让, 并注意个人安全;
7、当施工距离迎头距离较近时, 1604工作面切眼在放炮时, 卧底施工人员要按规定撤人至安全地点;
8、未尽安全事宜按《煤矿安全规程》和《永贵五凤煤矿安全生产管理制度》有关规定执行。
四、施工组织:
1、现场必须执行现场交接班制度, 上一班必须给接班负责人交
代清楚现场的顶板、支护、施工和工具等情况, 做到上不清、下不接;
2、现场必须有负责人跟班带队, 跟班干部必须对本班的安全、工程质量及工程协调负责;
3、生产技术部负责处理主要技术问题, 随时下达出现异常情况的处理意见;
4、施工过程中安检员、瓦斯员、调度员必须坚守岗位, 时刻注意施工过程中的变化。
5、现场负责人统一调度安排职工处理问题, 并及时向有关部门及领导汇报处理情况, 保证施工安全、顺利进行。
6、严禁处理过程中出现违章指挥、违章作业和违犯劳动纪律。
7、未尽事项按《煤矿安全规程》和有关规定执行。
永贵五凤煤业综采队
3月9日
永贵五凤煤业有限责任公司1604回风顺槽巷道卧底
安
全
技
术
措
施
编制: 潘生健
审核:
队长:
时间: 3月9日。
