降水井施工工艺降水井施工工艺1.引言降水井施工工艺是用于城市排水系统中的一种关键性建筑工程技术。

本文将详细介绍降水井施工工艺的步骤、材料和设备的选择、施工流程以及工程质量控制等方面的内容。

2.施工前准备2.1 项目立项在开始施工前,应首先进行降水井工程的立项工作,包括确定项目的具体需求、确定施工的位置和规模以及编制施工方案等。

2.2 设计图纸评审提交降水井的设计图纸并进行评审,确保设计满足工程要求,包括井的尺寸、材料、排水量等。

2.3 材料和设备准备根据设计要求,准备好所需的施工材料和设备,包括钢筋、模板、混凝土、降水井盖等。

3.施工步骤3.1 地基开挖根据设计图纸的要求,在施工现场进行地基开挖工作,需要挖出降水井的空间,确保地基平整和稳固。

3.2 井模板安装根据设计要求,安装井模板,确保井的尺寸和形状准确无误。

3.3 钢筋绑扎根据设计要求,在井模板内进行钢筋的绑扎工作,确保钢筋的布置符合要求,并具备足够的强度。

3.4 混凝土浇筑将预先调配好的混凝土倒入井模板中,确保混凝土覆盖钢筋并充分填满整个井的空间。

3.5 压实与养护在混凝土浇筑完成后,进行井的压实工作,使用振动器等设备进行适当的压实。

同时,进行养护工作,保证混凝土的强度和稳定性。

3.6 井盖安装在养护完成后,进行井盖的安装工作,确保井盖与井口紧密贴合,能够承受一定的载荷和环境变化。

4.工程质量控制4.1 施工过程监控在施工过程中,进行监控工作,包括对材料的质量进行抽样检测,对施工步骤的执行进行检查,确保每个步骤的质量符合要求。

4.2 工程验收在工程完成后,进行工程验收,对完成的降水井进行检查测试,确认其功能、质量和安全符合设计要求。

4.3 工程记录与报告在施工过程中,记录关键的工程数据和细节,编制施工记录和相关报告,为将来的维护和监管提供参考。

5.附件清单本所涉及的附件包括:- 降水井设计图纸- 施工方案- 材料和设备清单- 检测报告- 工程验收报告6.法律名词及注释- 土建工程:指土木工程中的建筑结构和设施工程,包括建筑物、道路、桥梁等。

(完整)降水井施工工艺

(完整)降水井施工工艺

一、工艺流程:井点测量定位→挖井口、安护筒→钻机安装、就位→钻孔成孔→底砾垫层→吊放井管→井管与孔壁间的砾石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕封井。

二、降水井结构1、井口:井口应高于地面以上0.30m,需进行保护,开挖时不得受损坏,防止地表杂物掉入井内。

2、井壁管:井壁管均采用直径为φ300PVC波纹管。

3、滤器:外包三层60目尼龙网布,用18#铁丝@100螺旋形缠绕.4、填砾料(砾砂):地面以下部位围填砂砾做为过滤层,底部0。

8m填入碎石料。

5、填粘性土封孔:为防止地表水的渗入及确保效果,在砾料的围填面以上必须采用优质粘土围填至地表并夯实,并做好井口管外的封闭工作。

三、降水井施工成孔施工机械设备选用SW-100型工程钻机及其配套设备。

采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管、围填填砾、粘性土等成井工艺。

其工艺流程如下:1、测放井位:根据井位平面布置示意图测放井位,如果现场施工过程中遇到障碍或受到施工条件的影响现场(如遇工程桩位时)可做适当调整,但是井位不能在支撑的位子上。

2、埋设护口管:护口管底口应插入原状土层中,管外应用粘性土填实封严,防止施工时管外返浆,护口管上部应高出地面0。

10m~0.30m。

3、安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线。

4、钻进成孔:降水井开孔孔径为φ800mm,钻孔施工达到设计深度时,宜多钻0。

3~0.5m.做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。

钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌.5、清孔换浆:下井管前的清孔换浆工作是保证成井质量的关键工序,为了保证成孔在进入含水层部位不形成过厚的泥皮,当钻孔钻至含水层顶板位置时即开始加清水调浆.钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔,清除孔内杂物,同时将孔内的泥浆密度逐步调至接近1。

深井井点降水施工工艺

深井井点降水施工工艺

深井井点降水施工工艺依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002一、适用范围深井井点具有排水量大、降水深(15~50m)、不受土质限制等特点,适用于地下水丰富,基坑深(>lOm),基坑占地面积大的工程地下降水;流砂地区和重复挖方地区使用这种方法,效果更佳。

二、施工准备1、材料:无砂混凝土管(滤管)、滤网、3~8mm砂砾混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。

2、作业条件:(1)现场三通一平已完成。

(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放坡系数,确定井点位置、数量和降水深度。

三、工艺流程井点测量定位——挖井口——安护筒钻机就位一钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水降水井正常工作——降水完毕拔井管——封井四、操作要点1、定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。

2、采用冲击钻成孔,孔径一般为600~800mm,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。

3、成孔后立即清孔,并安装井管。

井管下人后,井管的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。

4、安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。

5、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。

6、观测井中地下水位变化,作好详细记录。

管井剖面图五、质量要求1、基坑周围井点应对称、同时抽水,使水位差控制在要求限度内。

2、井管安放应力求垂直并位于井孔中间,井管顶部应比自然地面高O.5m。

3、井管与土壁之间填充的滤料应一次完成,从井底填到井口下1.Om左右,上部采用不含砂石的粘土封口。

4、每台水泵应配置一个控制开关,主电源线路要沿深井排水管路设置。

降水井施工工艺

降水井施工工艺

图4 开始安装护筒
护筒高于地 面20-30cm 图5护筒安装到位
(4)成孔
采用鑫洋CZ-3Y225m-6-37kw冲击式钻机冲击钻进,因本 场地质主为膨胀土,故在钻孔过程中采用清水稀释孔内膨 胀土护壁,注意泥浆的粘度,以确保不塌孔。成孔时应注意 垂直度和孔径,以及泥浆用量,终孔前用皮尺仔细测量孔深。
一、施工概述
崔家店停车场面积总计94630㎡,其中包括主体运用库面积 84000㎡,联络线区间10630㎡。根据降水需要,在主体运用库 环基坑外设置内径300mm降水井38口,间距40m。
二、施工工艺
1、施工流程
放线→钻机就位→埋设护筒→成孔→下井管→填滤料→洗井
(1)放线
测量组根据《降水井施工方案》和现场红线点,施放降水井中心位置。
实管
滤管
图10井管(6根实管、3根滤管)
内径 Φ300
图11 量测井管
井管采用焊 接连接
图12下井管
(6)填滤料
滤料应洁净,其规格为含水层筛分粒径的5-10倍。投放时 应符合下列规定
①、滤料投放应清孔稀释泥浆; ②、滤料应料沿井壁四周均匀填入,投放量不得小于计算
量的95%;
图13填滤料
(7)洗井
采用钻机自带清洗孔内泥浆, 洗至水清。
图15开始洗井
水清 图16洗井完成
三、成井技术质量标准检查表
降水施工时必须达到以下要求: (1)井口高度:井口应高于地表以上0.30~0.50m,以防止地表
污水渗入井内。 (2)成孔偏差:井孔的平面误差≤1.0m,井深(孔深)偏差
≤±50cm;井孔应圆正; (3)井管偏差:井身应圆正,上口保持水平,井井管安装倾斜
度不能超过1度;井管截面尺寸偏差≤±2mm,井管长度偏差 ≤±20cm。 (4)出水含砂量:抽水稳定后,出水含砂量不得超过10万分之 一(体积比)。

降水井施工工艺

降水井施工工艺

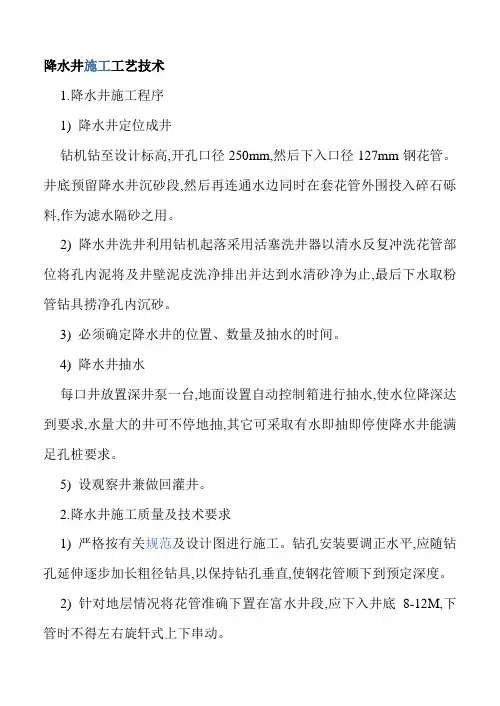

降水井施工工艺技术
1.降水井施工程序
1) 降水井定位成井
钻机钻至设计标高,开孔口径250mm,然后下入口径127mm钢花管。

井底预留降水井沉砂段,然后再连通水边同时在套花管外围投入碎石砾料,作为滤水隔砂之用。

2) 降水井洗井利用钻机起落采用活塞洗井器以清水反复冲洗花管部位将孔内泥将及井壁泥皮洗净排出并达到水清砂净为止,最后下水取粉管钻具捞净孔内沉砂。

3) 必须确定降水井的位置、数量及抽水的时间。

4) 降水井抽水
每口井放置深井泵一台,地面设置自动控制箱进行抽水,使水位降深达到要求,水量大的井可不停地抽,其它可采取有水即抽即停使降水井能满足孔桩要求。

5) 设观察井兼做回灌井。

2.降水井施工质量及技术要求
1) 严格按有关规范及设计图进行施工。

钻孔安装要调正水平,应随钻孔延伸逐步加长粗径钻具,以保持钻孔垂直,使钢花管顺下到预定深度。

2) 针对地层情况将花管准确下置在富水井段,应下入井底8-12M,下管时不得左右旋轩式上下串动。

3) 井管外围填入砾料为0.5cm石米,应均匀下入,避免"架桥现象"。

4) 洗井要充分及时,一般为每口井2-3个台班。

5) 下水泵时,所有泵管连接应拧紧,下置井深应预留井底泥砂段。

6) 水泵下好后,应包扎好井口,以防异物掉进孔内,保证每口井正常抽水,并作好抽水记录。

3.降水井施工安全措施
严守操作规程,在岗人员要戴安全帽,起落钻具下不得站人,下入井管时使用自由钳手不能放在底部,用电应由专人负责安装,自动箱应放距地面1.2m以上,一定要接地线,电缆接头应用防水胶布包扎。

工程降水井施工方案(3篇)

工程降水井施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,工程场地地下水位较高,为确保基坑开挖及施工的顺利进行,需进行降水井施工。

以下为工程降水井施工方案。

二、施工准备1. 施工材料:根据设计要求,准备好所需的井管、成井过滤器、泥浆泵、空压机、潜水泵等施工材料。

2. 施工设备:准备好施工所需的钻机、挖掘机、吊车、搅拌机等设备。

3. 人员组织:成立降水井施工小组,明确各岗位人员职责,确保施工顺利进行。

4. 施工现场:对施工现场进行平整,确保场地坚实、排水畅通。

三、施工工艺1. 钻孔施工(1)根据设计要求,确定钻孔位置、深度、直径等参数。

(2)采用钻机进行钻孔,钻孔过程中应保持孔位垂直,确保钻孔精度。

(3)钻孔过程中,及时清除孔内岩屑,防止孔壁坍塌。

2. 成井施工(1)将井管下至孔底,确保井管垂直、稳定。

(2)采用搅拌机将成井过滤器与泥浆混合,倒入井管内,使过滤器与井管紧密结合。

(3)采用泥浆泵将泥浆注入井管内,形成泥浆护壁。

3. 降水施工(1)根据设计要求,选择合适的降水方式(如喷射井点降水、深井井点降水等)。

(2)将潜水泵安装在井管内,确保水泵运行正常。

(3)启动水泵,将地下水抽至地表,降低地下水位。

四、施工质量控制1. 钻孔质量:确保钻孔精度,孔位垂直,孔径符合设计要求。

2. 成井质量:井管、过滤器、泥浆等材料质量符合要求,成井结构稳定。

3. 降水效果:根据设计要求,确保地下水位降至规定深度。

五、施工安全措施1. 严格执行施工安全操作规程,确保施工人员安全。

2. 施工现场设置安全警示标志,提醒施工人员注意安全。

3. 施工设备定期检查、保养,确保设备运行正常。

4. 施工过程中,注意防尘、防毒、防触电等措施。

六、施工进度安排根据工程进度要求,制定降水井施工进度计划,确保工程按期完成。

七、施工验收1. 降水井施工完成后,组织相关部门进行验收。

2. 验收合格后,方可进行后续施工。

通过以上施工方案,确保工程降水井施工顺利进行,为基坑开挖及施工创造良好条件。

轻型井点降水施工工艺标准

轻型井点降水施工工艺标准

轻型井点降水施工工艺标准一、施工前准备。

在进行轻型井点降水施工前,首先需要对施工现场进行全面的勘察和测量,确定井点位置和井筒尺寸,以及周围环境的情况。

同时,需要对施工所需的设备和材料进行清点和准备,确保施工所需的一切条件都已具备。

二、井点降水施工工艺。

1. 井点设置。

根据勘察和测量结果,确定井点位置,并进行标志和围栏设置,确保施工现场的安全。

同时,对井筒进行清理和修整,保证井筒的通畅。

2. 井点设备安装。

将井点降水所需的设备进行安装和调试,包括水泵、管道、阀门等设备的安装和连接,确保设备运转正常。

3. 降水施工。

根据实际情况确定降水的方案和方法,进行降水施工。

在施工过程中,需要密切关注井点的降水效果,及时调整和处理可能出现的问题,确保降水施工的顺利进行。

4. 安全监控。

在井点降水施工过程中,需要对施工现场进行全面的安全监控,确保施工人员和设备的安全。

同时,需要对降水效果进行实时监测,及时调整施工方案,确保降水效果达到预期要求。

5. 施工结束。

当井点降水施工完成后,需要对施工现场进行清理和整理,将施工所用的设备和材料进行清点和归库,确保施工现场的整洁和安全。

三、施工注意事项。

1. 施工现场的安全是首要考虑的问题,需要严格遵守相关的安全操作规程,确保施工人员和设备的安全。

2. 在进行井点降水施工时,需要根据实际情况进行合理的方案设计,确保降水效果达到预期要求。

3. 施工人员需要严格按照操作规程进行操作,确保施工的质量和效率。

4. 在施工过程中,需要密切关注施工现场的环境变化,及时调整施工方案,确保施工的顺利进行。

四、施工质量验收。

井点降水施工完成后,需要进行施工质量的验收,确保施工达到相关标准和要求。

同时,需要对施工现场进行清理和整理,恢复施工前的状态。

五、施工后维护。

完成井点降水施工后,需要对设备进行检查和维护,确保设备的正常运转。

同时,需要对施工现场进行定期的清理和维护,保持施工现场的整洁和安全。

降水施工工艺

降水施工工艺

北京纳通科技集团总部科研楼工程降水施工工艺及方法说明一、测量控制根据甲方测量人员给定轴线水准点,我方测量人员放出具体施工点位,经双方复核确认后方可施工。

具体施工时可根据甲方、监理以及结构施工单位意见做适当调整.放线后需经甲方、监理检验合格后方可进行钻孔施工。

二、工艺流程降水井施工采用机械成孔,其施工工艺流程见下图:→→→→三、施工工艺1、放井位按设计要求和井位平面图布设井位并测量地面标高,井位与设计要求偏差≯500mm,井位遇有地下障碍物需进行破碎,当因障碍物影响而偏差过大时,应与设计人员协商.定井位应由专业测量人员进行,井位应设置显著标志,必要时采用钢钎打入地面下300mm,并灌入石灰粉,定位完毕请监理组织验收.2、挖泥浆池根据场地条件在基坑内距降水井3m处挖泥浆池,每2口井共用一个泥浆池.3、挖探坑为清除井位下障碍物,应在井位处挖探坑,直径800mm,深1.0~1。

5m,井口土质松散时,须设置护筒,避免泥浆侵泡、冲刷导致孔口坍塌。

4、成孔管井采用反循环钻机成孔,地层自造浆护壁。

井径不小于600mm,井孔应保持圆正垂直,孔深与设计井深误差小于500mm。

5、换浆井管下入前应注入清水置换泥浆,并用水泵或捞砂管抽出沉渣,使井内泥浆密度保持在1。

05~1。

10g/cm3。

6、吊放井管井管采用无砂砼滤管,在混凝土预制托底上放置井管,在底部中间设导中器,井管四周外包一层60~80目尼龙网,栓8号铁丝,缓缓下放,当管口与井口相差200mm时,接上节井管,接头处用玻璃丝布粘贴,以免挤入泥砂淤塞井管,竖向用4条30mm宽竹条固定井管。

为防止上下节错位,在下管前将井管依方向立直。

吊放井管要垂直,并保持在井孔中心,为防止雨水、泥砂或异物流入井中,井管要高出地面300mm,井口加盖。

7、填滤料井管吊装就位后,及时填充石屑滤料,粒径为2~6mm碎石,石粉含量不大于3%,不得使用机械填充,应用锹将砾料沿井管四周均匀填料,以防分层和不均匀冲击井管、滤料架空,石屑从底填到井口下1.0m左右,上部用粘土封口,保证填料量不少于设计填料量的95%.8、洗井成井后,借助空压机清除孔内泥浆,至井内完全出清水止,再用污水泵反复进行恢复性抽洗,抽洗次数不得少于6次。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

图6钻孔
图7清水稀释泥浆护壁
图8将孔中多余泥浆捞出
泥浆池
图9泥浆排入泥浆池
பைடு நூலகம்
(5)下井管

全孔井管采用内径300mm、外径360mm的无砂混凝 土管,并在管两端预埋铁圈。设计井深为22.5m,每口井 采用6根实管及3根滤管。井管采用焊接连接。下管应首先 下一节实管作为沉淀管,然后下3根滤管,最后下5根实管。 因本场地质主要为膨胀土不是砂土,滤管外可不裹滤网。
滤管
实管
图10井管(6根实管、3根滤管)
内径 Φ300
图11 量测井管
井管采用焊 接连接
图12下井管
(6)填滤料

滤料应洁净,其规格为含水层筛分粒径的5-10倍。投放时 应符合下列规定 ①、滤料投放应清孔稀释泥浆; ②、滤料应料沿井壁四周均匀填入,投放量不得小于计算 量的95%;

图13填滤料



(4)出水含砂量:抽水稳定后,出水含砂量不得超过10万分之 一(体积比)。

成都地铁7号线崔家店停车场
一、施工概述

崔家店停车场面积总计94630㎡,其中包括主体运用库面积 84000㎡,联络线区间10630㎡。根据降水需要,在主体运用库
环基坑外设置内径300mm降水井38口,间距40m。
二、施工工艺


1、施工流程
放线→钻机就位→埋设护筒→成孔→下井管→填滤料→洗井


(1)放线
测量组根据《降水井施工方案》和现场红线点,施放降水井中心位置。
桩位
图1 井位桩
(2)钻机就位

根据测量组放出井位,钻机移机至孔位,确认无误后 方可施工。钻孔桩施工允许偏差为:纵向±20mm;横向 0~±50mm。
图2 钻机就位
桩位
图3 钻机对准孔位
(3)埋设护筒

采用人工配合机械的方式,按设计要求进行护筒埋设。 护筒采用8~10mm厚钢护筒,护筒直径为70cm,护筒埋深 2~4m,护筒需高出地面至少0.3m,护筒外围用粘土回填
(7)洗井

采用钻机自带清洗孔内泥浆, 洗至水清。
图15开始洗井
水清
图16洗井完成


三、成井技术质量标准检查表
降水施工时必须达到以下要求: (1)井口高度:井口应高于地表以上0.30~0.50m,以防止地 表污水渗入井内。 (2)成孔偏差:井孔的平面误差≤1.0m,井深(孔深)偏差 ≤±50cm;井孔应圆正; (3)井管偏差:井身应圆正,上口保持水平,井井管安装倾斜 度不能超过1度;井管截面尺寸偏差≤±2mm,井管长度偏差 ≤±20cm。
夯实。
图4 开始安装护筒
护筒高于地 面20-30cm
图5护筒安装到位
(4)成孔

采用鑫洋CZ-3Y225m-6-37kw冲击式钻机冲击钻进,因 本场地质主为膨胀土,故在钻孔过程中采用清水稀释孔内 膨胀土护壁,注意泥浆的粘度,以确保不塌孔。成孔时应注 意垂直度和孔径,以及泥浆用量,终孔前用皮尺仔细测量孔 深。
